LQ2冬季施工组织设计2009年10.12
冬季施工组织设计

为保证在进入冬季后,能够保质保量的完成各项施工任务,针对施工地段轨道、框架预制、挡墙等施工,制定如下冬季施工保证措施。
1、确保工程质量;2、经济合理,使增加的费用为至少;3、所需的热源和材料有可靠的来源,并尽量减少能源消耗;4、确实能缩短工期。
1、《铁路混凝土工程施工技术指南》(TZ210-2005);2、《铁路混凝土与砌体工程施工规范》(TB10210-2001);3、工程所属区域的气候、气象资料。
编制范围为:凤鸣路立交桥工程。
土壤最大冻结深度 45cm,本工程尽量减少冬期施工,必要施工的项目采取冬季施工措施。
1、冬季施工的界定1.1、混凝土工程:当工地昼夜平均气温(每天 6、14、21 时所测室外温度的平均值)低于+5℃或者最低气温低于-3℃时,按冬季施工办理。
1.2、冬季施工日期:根据现有工程进度,要按期完工就必须采取冬季施工,方能为按期完工创造条件,冬期施工起止日期,按本地的冬期施工时间定为 11 月 10 日至 2022 年 1 月 20 日。
今年寒流来的早些,根据现场测温记录今年冬季施工时间开始为 11 月 10 日。
2、冬期施工的特点2.1、冬季施工由于施工条件及环境不利,是工程质量事故的多发季节,尤以砼工程居多。
2.2、质量事故浮现的隐蔽性、滞后性。
即工程是冬天干的,大多数在春季才开始暴露出来,于是给事故处理带来很大的难度,轻者进行修补,重者返工,不仅给工程带来损失,而且影响工程的使用寿命。
2.3、冬季施工的计划性和准备工作时间性强。
这是由于准备工作的时间短,技术要求复杂。
往往发生的一些质量事故,都是由于这一环节跟不上,仓促施工造成的。
3、冬期施工计划根据凤鸣路立交桥工程的具体实际情况,制定如下施工计划:3.1、框架预制本工程上、下行线框架预制在 11 月 25 日前完成。
3.2、挖孔桩挖孔桩施工在 11 月 24 日前完成3.3 顶进后背梁后背梁施工在 12 月 5 日前完成3.4、挡墙施工框架顶进就位,挡墙在 2022 年 1 月 20 日前完成4、冬期施工准备工作4.1、编制冬期施工方案,方案确定后,要组织有关人员学习,搞好培训,并向班组进行交底,提高对冬期施工的认识,认真落实施工措施。
08年—09年冬季施工方案

第一部分:背景介绍1.项目概述:本项目是一个大型综合性建筑工程,包括多幢高层建筑、商业中心、停车场等。
总工期为3年,已经完成了项目的土地规划和基础建设工作。
2.施工环境分析:冬季施工环境下,气温较低,天气变化较大,工作条件相对恶劣。
同时,冬季施工期限较短,需要对施工计划进行合理安排和调整。
第二部分:施工方案1.安全保障:a.施工现场设立安全警示标志和警示灯,提醒施工人员注意安全。
b.建立安全技术措施和操作规程,加强施工人员安全培训。
c.设立临时工地防护措施,保障施工人员的人身安全。
d.对施工区域进行定期巡查,确保施工过程中的安全措施落实。
2.施工管理:a.成立冬季施工管理小组,负责冬季施工计划的制定和执行,做好施工进度的监管和控制。
b.制定冬季施工计划,合理安排施工工序和施工人员数量,确保项目按时完成。
c.加强对施工现场的管理和监督,确保质量和进度的同时,保证施工安全。
3.材料调配:a.提前储备足够的施工材料,避免冬季交通不畅对施工进度造成影响。
b.根据不同施工工序和施工要求,选择适合冬季施工的材料。
c.严格进行材料检验和质量控制,确保施工质量。
4.施工进度控制:a.根据冬季天气情况和施工进度,进行灵活调整施工计划。
b.加强与相关部门的沟通和协调,及时解决施工过程中的问题和困难。
c.在施工过程中,积极采取措施加快进度,确保项目按时完成。
5.设备维护:a.做好施工设备的保养和维护工作,提高设备的可靠性和工作效率。
b.定期检查施工设备的安全性能,确保设备正常运转。
c.配备足够数量的备用设备,减少因设备故障导致的施工延误。
第三部分:预期效果1.施工安全得到有效保障,减少安全事故的发生。
2.施工进度得到合理控制,项目按时完成。
3.施工质量得到保证,项目达到设计要求。
4.施工设备运转正常,减少设备故障带来的影响。
5.与相关部门的沟通和协调得到加强,问题得到及时解决。
总结:本施工方案旨在保障冬季施工安全、质量和进度,通过合理的安排和管理,最大限度地减少冬季施工的不利因素,确保项目的正常进行和高质量完成。
冬季施工组织设计

冬季施工组织设计冬季施工技巧要求(渠道砼及钢筋砼、预制砼板及砌筑砼)库塔干渠东干渠现浇砼及预制砼板及其砌体安装是在气温日益降低的前提下进行的,稍有推敲不周,安排有误、就会造成严峻的工程质量变乱,是以必须科学的、严格卖力地的贯彻《水工砼施工规范》。
5144-2001,技巧规范及治理轨制、以保证库塔干渠东干渠0+000~25+000段冬季砼施工质量。
依照库塔干渠东干渠地舆情形的限制,冬季施工晦气身分专门多,又受到各方面前提的制约,情形就较为复杂,专门多客不雅事物还待进一步摸索和熟悉、各施工单位在履行本技巧要求时、必须建立和健全合适本单位情形的治理轨制。
操作方法做好冬季施工记载。
留意积聚材料,随时将履行情形反应到项目部。
一便监督履行。
第一章总则一、一样定义1、日平均气温稳固在+5℃以下,或最低气温稳固在-3℃以下时。
即为冬季施工。
凡进入冬季施工季候的水工建筑(包含:砼、钢筋砼、预制砼板、砌筑安装等工程)。
都必须按东冬季施工规范,采取响应的技巧方法。
以包督工程质量能达到设计规范要求方才准许施工。
2、严寒低温情形中进行水工建筑施工,按规定使砼温度在降至冰点能达到许可受冻强度或者遭受荷载所须的强度。
一样综合蓄热法分、高低蓄热法两种养护法、高蓄热养护过程中,重要以短时加热为主,待砼在养护时代达到要求的受荷强度,低蓄热养护过程、则重要以应用早强水泥或参用防冻外加剂等冷作法为主,待砼在必定的负温前提下不被冻坏,仍可连续硬化。
水利水电工程多应用低蓄热养护法。
-8℃以上时(骨料无冰雪)采取60~70℃热水拌和,只要在砼出机时稳固于0℃以上,砼的品德就能够获得包管。
-8℃以下,宜加热骨料,按要求拌制砼,使其在低温中不消外加热源进行保温养护、只在砼或砌体完后,急速覆盖养护一准时刻既达到50kg/cm2抗压强度的施工方法“冷作法施工”。
凡采取冷作法施工的砼或砌体沙浆,必须经实验室和监理部供给的合营比及规定的操作规程,进行严格的质量操纵。
冬季施工组织设计方案

油质涂料时,环境温度不宜低于+5℃,刷水质涂料时不宜低于+3℃,并结合产品说明书所规定的温度进行控制.-10℃时各种油漆均不得施工.施工中如不能利用永久性采暖通风设施,可采用电暖器、电炉,局部可使用碘钨灯进行加热。
为了使油漆易于干燥,冬季施工时油漆需加催干剂, 油漆使用时应拌合均匀。
为了避免油漆低温稠化,应适当加热,但不得直接在火源上(如电炉、火炉)加热, 应放在热水容器中用热水间接加热,以防着火。
腻子配置时可在加热的水中掺四分之一的酒精。
油漆工程冬季施工时应选择晴天、干燥、无风的天气施工。
禁止用热风吹油漆面,以免油漆面凝结水珠,油漆基层应干燥,湿度不超过5%,不得有冰霜;受冻的木材如湿度大于15%,则应先涂干油,并满刮腻子后刷油漆。
油漆工程冬季施工时,气温不能有剧烈变化,施工完毕后至少保养两昼夜以上,直到油膜和涂层干透为止。
冬季室内涂料施工,材料不应受冻,刷时涂料温度应保持在15℃左右,基层湿度不大于8%,不得有冰霜。
基层最低温度不低于5℃,同一施工段温差不超过5~6℃,内外刷浆应在晴天进行,一昼夜内环境温度不得低于3℃。
5、其它装饰工程冬季施工1)塑钢门窗冬季施工进入冬季后,由于冬季室内外温差较大,对塑钢门窗的加工质量有着严重的影响,为确保门窗加工、安装质量,门窗厂应就以下方面加以充分注意,才能防患于未然。
1.下料、焊接前应将型材放置在5℃以上的环境下存放24小时。
2.焊接工艺温度和时间在原焊接工艺的基础上适当提高。
3.压条长度以合适为宜,不宜过长,不要过分追求“严丝合缝”,压条过长容易造成焊角开裂或压条出槽。
4.使用低温条件下仍有柔软度的优质密封胶条。
劣质胶条低温下会变硬,完全失去弹性,对玻璃装配有很大影响。
5.铝滑轨长度严禁超标,铝滑轨的长度应比内口尺寸短2mm左右,两边留有余量。
6.门窗上墙安装,尤其是玻璃压条的装配,应在5℃以上的环境下进行。
在装配玻璃压条时,如果环境温度较低,建议制作保温箱,将玻璃压条用电热毯裹住恒温一段时间后再进行装配。
2009年冬季施工方案

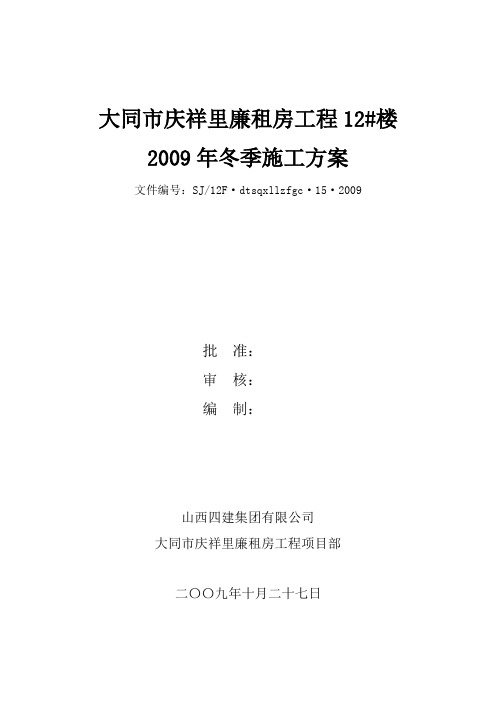

大同市庆祥里廉租房工程12#楼2009年冬季施工方案文件编号:SJ/12F·dtsqxllzfgc·15·2009批准:审核:编制:山西四建集团有限公司大同市庆祥里廉租房工程项目部二〇〇九年十月二十七日一、冬施概况:为确保本项目冬季施工正常有序进行,根据集团公司《2009年冬季施工组织设计》及分公司《二00九年十二分公司冬季施工技术措施》,特制定本项目冬季施工技术措施。
根据本项目总体进度安排,项目冬季施工主要内容为:钢筋混凝土工程。
二、冬施组织体系:项目部成立以项目经理为组长的冬施领导小组,具体成员如下:组长:刘梅湘付组长:张吉峰杨志成组员:陈德林、王福州、辛志强、陈向、王开雨、李海波、祝敏、李燕龙、母如海、成李鹏、石洁三、冬季施工:1、现场准备:1.1、进入冬期施工前,项目部对临时供电线路进行检查,杜绝供用电隐患。
1.2、保温材料塑料布、彩条布、篷布、保温棉被等提出计划,及时组织进场。
1.3、现场给水管道尽量暗埋,管线埋置深度100cm;水龙头处砌240机红砖、内填每边大于50cm的锯末保温。
1.4、对现场排水系统进行检查,确保排水畅通;排除现场积水,截断流入现场的水源;上下坡道设置防滑措施,现场积雪及时清扫;基坑四周设置土堤,防止倒灌。
1.5、现场配备消防器材,保证消防道路畅通,易燃易爆品与火源隔离堆放,并做警示标志。
1.6、水泥库满铺油毡一层并垫木板防止受潮;焊条、焊剂入库保管,使用前烘培;砂石下雪前用彩条布覆盖。
外加剂专门堆放,专人保管,防止发生中毒事故。
2、施工过程控制方面:2.1、砼浇筑要严格控制砼出罐温度、入模温度,保证砼浇筑温度符合施工方案要求,并要求砼要连续浇筑。
2.2、严格按要求进行测温、保温,确保砼养护温度符合冬施规程及冬施方案要求,一旦发现有降温或异常现象,要采取必要的防护措施。
3、技术准备:进入冬施前,认真复核施工图纸,组织项目部全体管理人员学习《建筑工程冬期施工规程》,尤其对本项目编制的冬施方案重点学习,做到心中有数。
2009年冬季施工方案

冬期即将临近,为了保证冬期施工工程的质量和安全,根据公司的《关于做好2009年冬施工作的通知》的精神和分公司各工地的实际情况,特制定本冬期施工方案。
一、施工部位目前天气虽然较暖但随着节气的变化,我们不能麻痹必须提前做好冬期施工的准备, 做到万无一失。
冬期施工方案既要考虑到它的适应性,还要考虑节省性。
各工地在本着保质、保量、保安全的前提下,力争做到少投入、多产出,追求最佳经济效益的原则。
今年我二建三分公司的冬期施工项目和部位如下:大丰路工程:商业A区主体完,1#楼 4-15层,2#楼 5-15层;北辰散热器地块还迁安置房工程:1#楼主体框架10层,6#楼主体框架10层,11、12#楼主体混凝土完,7#楼正负零完。
捷威动力:主要有砌筑工程、抹灰工程、幕墙工程、门窗安装工程及屋面工程等。
奥克斯总装注塑厂房:土方开挖工程、钢筋混凝土基础工程。
百合花苑工程:主体砌筑工程、抹灰工程、门窗工程、屋面工程。
新开河水场:一层—三层混凝土框架工程。
我三分公司的各级管理人员应认真按照二建公司的“冬施”通知精神,本着提前动手,提早准备,全力以赴完成好今年的生产任务,为2009年施工生产奠定良好的基础。
二.冬期施工的准备(一)冬施大气温度控制本方案是按常年的冬施气温编制,如发现冬施气象预报与常年有较大差异时,需对本方案进行及时调整,并做好准备工作。
1.冬施各阶段(1)室外日平均气温连续五天稳定低于5度时即转入冬施。
(2)当次年室外日平均气温连续五天高于5度时即转入常温施工。
(3)当室外大气最低温度不低于-5度时为初冬,冬末阶段最低温度低于-5度时为严冬阶段。
按常年的冬施气温推定应为11月11日至转年3月27日,但应按本年气象预报温度进行调整。
(二)组织准备1.现场成立冬施领导小组,负责安排、管理落实、检查冬施工作。
2.测温工、外加剂配制人员进行培训上岗。
3.组织现场员工(包括民工及分包单位)学习冬施技术、质量、安全、防火等有关规程及方案,掌握冬施的有关技术指标、材料性能要求及具体措施,在施工中严格贯彻执行。
冬季施工施工组织设计专项方案(完整版)

施工组织设计(专项施工方案)报审表青岛地铁一期工程(3号线)土建05标冬季施工专项方案编制:审核:批准:中铁十九局集团青岛地铁一期工程(3号线)土建05标项目部二〇一〇年十一月十六日目录一、冬季施工概况 (1)1.1 浮山所站 (1)二、施工场内平面布置图 (1)2.1 浮山所车站2号竖井场地平面布置图 (2)2.2 浮山所车站2号竖井冬季施工工艺流程 (2)三冬季施工领导组成 (2)四、冬施准备 (3)4.1组织准备 (3)4.2技术准备 (4)4.3物资准备 (4)五混凝土冬季施工的保证措施 (4)5.1 混凝土冬季施工前的准备工作 (4)5.2 混凝土冬季施工各施工工序的保护措施 (5)六钢筋冬季施工的保证措施 (5)6.1钢筋的负温选用 (5)6.2材料存放 (5)6.3钢筋焊接 (5)七冬季施工安全管理 (6)八冬季施工质量管理 (7)浮山所2号风井2010年冬季施工方案一、冬季施工概况随着太阳直射点的南移,冬季即将到来,随后气温迅速下降。
依据建筑工程冬期施工规程(JGJ 104-97)规定,连续5昼夜的平均温度小于5°C或日最低温度小于-3°C时,进入冬施阶段。
当平均气温连续5天高于5度时,则解除冬施。
根据青岛市近几年气候,2010年冬季施工大体时间在2010年12月份至2011年3月中旬。
为了能够达到合同要求,在冬季特殊的气候条件下保证工程的施工质量,特编制冬季施工方案,以指导本工程的各项冬季施工。
由我单位承建的青岛地铁一期工程(3号线) 土建05标段目前已经开始浮山所站2号风井的开挖、支护施工,我单位施工的工段已进入冬季施工,工段项目如下:1.1 浮山所站该车站位于市南区南京路与江西路交汇处的西南侧,沿南京路南北走向,与远期规划的地铁5号线换乘,周围以店铺、居住小区为主。
浮山所车站工程:包括车站主体及附属工程土建工程。
车站主体长189.5m,结构断面为地下单拱双层结构,为标准岛式站台车站,车站主体结构采用浅埋暗挖法施工,附属工程包含3个出入口通道,2座风道。
冬季施工组织设计(DOC)

一、编制目的通过制定冬季施工方案,明确冬季施工组织具体准备及实施过程,保证隧道工程冬季正常施工。
二、编制原则坚持经济性、合理性与实用性相结合的原则。
整体推进, 均衡生产,保证重点,突破难点,质量至上的原则。
三、编制依据1、《公路隧道施工技术规范》(JTG F60-2009)2、《山西省公路工程施工安全检查评价办法》3、山西省东纵高速公路天镇〜大同段隧道施工图纸四、适用范围适用于本项目大梁山隧道及通风斜井的冬季施工。
五、进行冬季施工的必要性分析及主要工程内容相对于其他建筑工程,隧道工程有其特殊性。
首先,它屈丁-地下工程,受目前勘察水平的局限性,施工过程中,不确定因素较多,实际施工进度无法做到与计划一致,因此必须抓紧合同工期内的任何时间;其次,目前洞内涌水量很大, 特别是左洞涌水(800070001113/天),大量涌水导致施工进度延缓,因此必须抓紧时间进行施工,依靠有限的时间来进行隧道的施工,隧道施工进度的唯一保证就是利用所有可以利用的时间进行施工;再次,为确保顺利完成隧道贯通任务,冬季期间如果不加以利用,能在预定期限内完工的可能性几乎为零,这不仅会影响天大高速的建成通车,同时还有可能延误国家对于交通拥堵道路的分流计划。
因此,为保证天大高速公路大梁山隧道贯通,建管处要求施工单位充分利用冬季时间对隧道工程进行施工。
隧址区属中温带大陆性季风气候,受西伯利亚冷空气和蒙古内陆干燥气候影响,一年四季分明:春季干旱多风,夏季温和,雨量集中,多雷阵雨,秋季天高气爽,多阴雨天, 日温差大,无霜期短,冬季少雪干冷,多晴朗天。
平均气温为6・4°c,最冷月在一月,平均气温为-11.sr;年平均降水量为4lOmm,最大降水量为661mm;最大冻土为135cni。
根据设计图纸说明中气象资料和大同地区以往气象资料表明,在11月底之前,气温可满足隧道正常施工,但今年出现气候反常、降温提前等情况,低温环境下无法保证隧道正常施工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
大广高速京衡段LQ2标
邯郸市光太公路工程有限公司冬季施工组织设计
大广高速公路京衡段LQ2标
邯郸市光太公路工程有限公司
二00九年十二月
大广高速京衡段LQ2标
邯郸市光太公路工程有限公司
冬季施工组织设计
冬季施工是指根据当地多年气温资料、室外日平均气温连续5天稳定低于5℃时混凝土、钢筋混凝土、预应力混凝土及砌体工程的施工。
为了加强冬季施工质量与进度管理,保证冬季施工工程质量,确保冬季施工安全,我项目部特制定冬季施工组织设计。
一、编制依据
《公路路基施工技术规范》(JTJ033-2000);
《公路桥涵施工技术规范》(JTJ041-2000);
国家相关法规、规范;
施工图设计文件;
业主及监理下发的相关规定,要求。
二、施工准备
1、组织机构:为加强冬季施工质量与进度管理,保证冬季施工工程质量,确保冬季施工安全,项目部成立以项目领导为首的冬季施工领导小组以及质量保证体系。
冬季施工领导小组:
组长:徐莆
副组长:郭文英、王志杰
组员:韩武松、王志岭、安少娟、聂金峰
2、技术培训:为落实冬季施工的有关规范和技术方案,保证冬季施工的质量、安全,在冬季施工前组织对有关的技术人员进行培训。
培训内容包括:冬季
施工的规范、标准、规定;冬季施工的技术方案;冬季施工的技术交底。
3、材料保证:冬季施工之前,对外加剂材料、保温材料、施工仪表(测温剂)、防护用品以及原材料等进行检验,选择合格的材料生产厂家,保证质量和施工要求。
4、安排专人测量施工期间的室外气温并作好记录。
(1)、冬期施工的测温范围
冬期施工的测温范围:大气温度,水、石料、砂、混合料等原材料的温度等。
(2)、测温人员的职责
每天记录大气温度,每2小时1次,8:00、10:00、12:00、14:00、16:00、各一次,并报告工地负责人;
4、现场组织
为切实搞好砼冬季施工工作,施工现场实施流水作业程序,各工段按流水工序设置,项目经理进行工序协调,试验员、测量员、质检工程师分别把好质量关,现场技术人员实行责任到人。
三、冬季施工项目
根据业主和监理代表处的要求,结合我项目部的工程进展情况,进入冬季施工期间,安排的施工项目为:
1、13m先张板26片
2、K4+353.5现浇箱梁(因变更延迟)
3、K5+967.7 2#、3#墩柱、4#肋板 2#、3#、4#盖梁(因征地拆迁未完成)
4、梁板安装
5、K6+040-K6+120路基填筑(因征地拆迁未完成)
四、分项工程冬季施工方案
混凝土冬季施工方案
原材料措施:一般而言,在施工期日平均气温高于5℃时,原材料不需要加
热,日平均气温低于5℃高于-5℃,只加热水即可满足要求,日平均气温低于-5℃时,应再将细骨料加热。
1、水加热准备采用电加热蒸汽加热两种方法。
①、安装7KG蒸汽压力锅炉一台,从锅炉引一根蒸汽管至水箱内,用蒸汽加热拌合用水备用。
②、在水箱内安装电加热设备加热拌合用水。
设置一个固定的温度计,随时观测水的温度,便于温度控制。
准备帆布,温度过低时砂石采用帆布保温。
2、在冬季进行混凝土施工,必须以确保施工质量为前提。
2.1现场准备
2.1.1对外露管线进行保温处理,防止管线冻裂影响施工。
2.1.2提前进购早强剂、草袋、岩棉被、塑料薄膜等冬施用品。
2.1.3准备加热的锅炉房,敷设管道和燃料等加热材料。
2.1.4由试验员负责冬期施工混凝土、砂浆掺外加剂的试配、试验工作,确定冬季施工配合比。
2.2在混凝土施工时,严格控制水灰比,对粗细骨料应设大棚保温,并在大棚内设火炉进行加热,注意安全防火,严防工作人员煤气中毒,混凝土用水必须加热,水泥采用保温法贮存。
2.3混凝土施工时,要根据气温情况,尽量在白天施工,并在混凝土中加放防冻剂和早强剂,钢筋网焊接时在零下15℃以上进行,并对焊接点进行检测,以确保焊接质量。
2.4清理施工场地,并做好已完工程的防冻工作。
2.5混凝土质检:混凝土工程在冬期施工,除按常温施工的要求进行质量检查外,施工时需检查以下项目:
a、外加剂的质量和掺量。
b、测量水、外加剂溶液和骨料的加热温度及加入搅拌时的温度;
c、测混凝土出机温度和浇筑时的温度,每个班至少检测4次,掺防冻剂的混凝土在未达到3.5 MPa时,6h测一次,测温孔应绘制布置图、编号、测温点,要有代表性。
在外表与中心、端头部分、外露处、危险处测温,测量混凝土温度时,温度表应采取措施与外界气温隔离,测温表留在孔内的时间应不少于3min。
d、混凝土试块应增设至少两组同条件试块,分别用于检验受冻前的混凝土
强度和转入常温养护28d的混凝土强度。
3、钢筋加工:
3.1焊接施工时,尽量在室内常温焊接。
如在室外,风力超过4级时,采取挡风
措施,焊后冷却的接头应避免碰到冰雪。
3.2钢筋焊接头或焊接制品应分批进行质量检查和验收,包括外观检查和机械性能(拉伸、抗剪、弯曲试验),试件每批三个接头,每层中以300个同类接头为一批。
3.3金属结构表面的冰雪,先行融化,之后才能焊接。
4、操作系统
负温造成作业人员工作条件变差及机械设备失灵、冻结, 工艺技术改变等。
为维护施工机械的正常运转对钻机等动力机械必须用防冻油燃料,使其在低温的环境中仍能正常运转。
5、泥浆的加热保温措施
在钻孔桩冬季施工中, 尤其要注意泥浆的拌制、贮存、沉渣、循环各个环节的加热与保温、避免某个环节受冻而造成钻孔中断。
拌制泥浆用的膨润土,运到施工现场后, 应覆盖保温。
泥浆的拌制池、贮存池、沉淀池的加热保温采用彩条布围挡防风,必要时用帐篷搭设泥浆“三池”棚, 以阻挡风雪和防冻。
6、灌注过程的防冻
灌注时要保证混凝土的连续性,如遇等待时,要不断活动导管。
灌注结束后桩头预留50~100 cm ,对于距地面较浅的桩头采用玉米秸秆覆盖,厚度1m左右即可防止桩头混凝土受冻。
五、冬季施工质量保证措施
(一)、钻孔灌注桩冬季施工质量保证措施:
1 、严密注意天气变化,设专人定时收听天气预报,并及时告知现场人员,作好防寒抗冻的一切准备工作。
2 、控制原材料加热温度,实验室派专人及时检测,以防原材料温度过高造成的砼“假凝”现象的发生。
3 、及时采取加热、保温措施,控制好砼的入模温度不低于+5℃。
4 、尽早进行砼外露面的覆盖,覆盖物根据天气预报情况适当加厚或减薄。
5 、在室外环境温度低于-30C条件下进行钢筋闪光对焊或电弧焊时,除按照常温焊接的有关规定外,还需调整焊接工艺参数(包括焊接电流、电弧电压、焊接通电时间、调伸长度、闪光留量、引弧提升高度等),使焊缝和热影响区缓慢冷却。
风力超过四级时,应采取挡风措施。
(二)、夯实水泥桩冬季施工质量控制
1 、严密注意天气变化,设专人定时收听天气预报,并及时告知现场人员,作好防寒抗冻的一切准备工作。
2 、必要时搭设小型温棚采取保温措施。
3 、尽早进行夯实水泥土桩的桩头覆盖,覆盖物根据天气预报情况适当加厚。
4、当风力大于5级时,停止螺旋钻机成孔施工,以保证施工安全和控制垂直度偏差不超过1.5%。
(三)、涵洞基础冬季施工质量控制
1 、严密注意天气变化,设专人定时收听天气预报,并及时告知现场人员,作好防寒抗冻的一切准备工作。
2 、控制原材料加热温度,实验室派专人及时检测,以防原材料温度过高造成的砼“假凝”现象的发生。
3 、及时采取加热、保温措施,控制好砼的入模温度不低于+5℃。
4 、尽早进行砼外露面的覆盖,覆盖物根据天气预报情况适当加厚或减薄。
5 、在室外环境温度低于-30C条件下进行钢筋闪光对焊或电弧焊时,除按照常温焊接的有关规定外,还需调整焊接工艺参数(包括焊接电流、电弧电压、焊接通电时间、调伸长度、闪光留量、引弧提升高度等),使焊缝和热影响区缓慢冷却。
风力超过四级时,应采取挡风措施。
六、安全保证措施
1、砼工程冬期施工期间,把施工安全放在首位,分项工程开工前,对职工进行安全教育。
2、冬季施工时,要采取防滑措施。
生活及施工道路、架子、坡道经常清理积水、积雪、结冰,斜跑道要有可靠的防滑条。
3、冬季施工现场及临时工棚内严禁用明火取暖,应订出具体防火安全注意事项,并将责任落实到人。
4、现场火源:加强管理天然气、煤气的使用,防止爆炸;使用焦炭炉、煤炉或天然气、煤气时,经常通风换气,防止煤气中毒。
配备专用消防器材“灭火器、水桶”等,对工人进行消防培训,定期进行消防演习。
5、电源开关,控制箱等设施要统一布置,加锁保护,防止乱拉电线,设专人负责管理,防止漏电触电。
经常移动的机具导线不得在地面上拖拉,不得浸入水中,应架空绝缘良好。
6、冬季施工中,进入工地必须戴好安全帽,凡高空作业应系安全带,穿胶底鞋,防止滑落及高空坠落。
7、工地临时用水管应埋入土中或用草包等保温材料包扎,外抹纸筋。
水箱存水,下班前应放尽。
8、草包、草帘等保温材料不得露天放置,以免受潮失去保温效果。
9、施工现场水源及消火栓应设标记。
10、安排两名司炉工人,轮流进入棚中加煤加水,其中一人警戒,防止煤气中毒。
11、电加热用的水箱要设置接地线,保持水箱周围干燥。
大广高速公路京衡段
邯郸市光太公路工程有限公司
LQ2项目部
二00九年十月。
