降水及基坑内排水施工方案

合集下载

基坑工程降水施工方案

基坑工程降水施工方案

基坑工程降水施工方案一、施工概述基坑降水是基坑工程中必不可少的一项工程技术措施,主要是为了降低地下水位,保证基坑内部施工环境的安全和稳定。

基坑降水施工在基坑围护结构施工中占据着非常重要的地位,是基坑施工中必不可少的一环。

二、降水类型根据基坑降水的不同方式,可以分为以下几种类型:1. 地下水位降低:通过排水井、抽水泵等设备将地下水抽出,使地下水位降低,达到保证基坑内部干燥的目的。

2. 地表水排泄:通过设置排水管道、疏通沟渠等设施,将地表积水迅速排泄出基坑,保持基坑周围地表干燥。

3. 下水道排放:将基坑内的排水通过下水道排放到污水处理厂或直接排放到附近的水体中。

三、降水施工方案1. 勘察分析在降水施工前,首先需要进行勘察分析。

勘察分析包括对基坑降水区域的地质情况、地下水位、周边环境等进行详细的调查和分析,确定降水施工的具体方案和措施。

2. 降水井设置在确定了降水施工方案后,需要对基坑周边设置降水井。

降水井的设置位置需要根据实际情况确定,一般需要根据地质条件和地下水位确定降水井的数量和位置。

3. 抽水泵安装在设置了降水井后,需要安装抽水泵。

抽水泵的型号和数量需要根据基坑降水量以及地下水位等确定,以保证降水施工的效果。

4. 排水管道设置除了地下水位降低外,还需要对地表水进行排泄。

为此,需要在基坑周边设置排水管道,将地表水迅速排泄出去,避免地表积水对基坑施工的影响。

5. 污水处理在降水施工中产生的污水需要进行处理,不能随意排放。

需要设置合适的污水处理设备,将产生的污水进行处理后,再进行排放。

6. 使用场合降水施工主要适用于基坑工程中,特别是在地下水位较高或者地表水积水较多的情况下,降水施工是必不可少的一项工程技术措施。

四、安全注意事项1. 降水施工过程中,需要保障抽水泵的正常运转,避免因为抽水泵故障而导致降水效果不理想。

2. 排水管道的设置需要符合相关规范要求,确保排水畅通,避免因排水不畅导致地面积水过多。

建筑工程地基降水、排水施工方案

建筑工程地基降水、排水施工方案

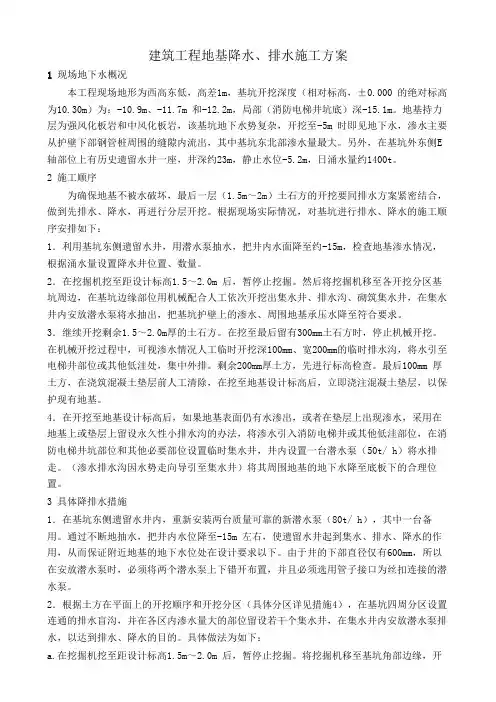

建筑工程地基降水、排水施工方案1 现场地下水概况本工程现场地形为西高东低,高差1m,基坑开挖深度(相对标高,±0.000 的绝对标高为10.30m)为:-10.9m、-11.7m 和-12.2m,局部(消防电梯井坑底)深-15.1m。

地基持力层为强风化板岩和中风化板岩,该基坑地下水势复杂,开挖至-5m 时即见地下水,渗水主要从护壁下部钢管桩周围的缝隙内流出,其中基坑东北部渗水量最大。

另外,在基坑外东侧E 轴部位上有历史遗留水井一座,井深约23m,静止水位-5.2m,日涌水量约1400t。

2 施工顺序为确保地基不被水破坏,最后一层(1.5m~2m)土石方的开挖要同排水方案紧密结合,做到先排水、降水,再进行分层开挖。

根据现场实际情况,对基坑进行排水、降水的施工顺序安排如下:1.利用基坑东侧遗留水井,用潜水泵抽水,把井内水面降至约-15m,检查地基渗水情况,根据涌水量设置降水井位置、数量。

2.在挖掘机挖至距设计标高1.5~2.0m 后,暂停止挖掘。

然后将挖掘机移至各开挖分区基坑周边,在基坑边缘部位用机械配合人工依次开挖出集水井、排水沟、砌筑集水井,在集水井内安放潜水泵将水抽出,把基坑护壁上的渗水、周围地基承压水降至符合要求。

3.继续开挖剩余1.5~2.0m厚的土石方。

在挖至最后留有300mm土石方时,停止机械开挖。

在机械开挖过程中,可视渗水情况人工临时开挖深100mm、宽200mm的临时排水沟,将水引至电梯井部位或其他低洼处,集中外排。

剩余200mm厚土方,先进行标高检查。

最后100mm 厚土方,在浇筑混凝土垫层前人工清除,在挖至地基设计标高后,立即浇注混凝土垫层,以保护现有地基。

4.在开挖至地基设计标高后,如果地基表面仍有水渗出,或者在垫层上出现渗水,采用在地基上或垫层上留设永久性小排水沟的办法,将渗水引入消防电梯井或其他低洼部位,在消防电梯井坑部位和其他必要部位设置临时集水井,井内设置一台潜水泵(50t/ h)将水排走。

基坑降水设计及施工方案

基坑降水设计及施工方案

基坑降水设计及施工方案一、基坑降水设计1.地质勘察:在设计前,需要对基坑区域进行详细的地质勘察,确定地层情况、水位高度、水质等信息,为降水设计提供依据。

2.确定降水方式:根据地下水位高度和基坑周围地质条件,确定合适的降水方式,常见的方式包括井点降水、压力管道降水、抽水井降水等。

3.计算降水量:根据地下水位高度和基坑周围的水源补给情况,计算每单位时间内需要降水的水量。

4.降水设备选择:选择合适的降水设备,包括泵站、水泵、管道等,根据地下水位高度和需求量进行选型。

5.设计降水排水系统:根据降水方式和地下水位高度,设计降水排水系统,包括降水井、管道、出水口等,确保降水和排水的顺畅进行。

二、基坑降水施工方案1.确定施工时间:根据设计要求和工期安排,确定降水施工的开始和结束时间。

2.施工准备:准备好所需的降水设备、工具和材料,检查设备的运行情况,确保正常使用。

3.井点施工:如果选择井点降水方式,在基坑周围打井并进行护壁,井的深度决定于地下水位高度。

通过井点进行排水的话,需要安装井泵和相应的管道。

4.管道铺设:确定降水井的位置后,根据设计方案进行管道的铺设,将降水井连接到泵站。

5.设备安装:根据设计方案,安装好泵站、水泵等设备,并做好检查和试运行。

6.开始降水:根据设计要求,开始降水操作,确保排水畅通。

7.监测和调整:在降水过程中,需要对降水设备和基坑进行监测,及时发现问题并进行调整,确保降水效果。

8.施工结束:根据设计要求,达到降水目标后结束降水操作,进行整理和清理工作。

三、注意事项1.施工期间需要进行安全防护,确保工人和设备的安全。

2.施工前需要与当地相关部门进行沟通和申报手续,确保符合规定和法律要求。

3.施工期间需要做好环境保护工作,防止降水水质污染。

4.如果存在地下管线或其他设施需要保护,需要在施工前进行详细调查和标识。

总的来说,基坑降水设计及施工方案是为了控制地下水位或避免地下水进入基坑所必须的工作。

基坑降水工程施工方案(3篇)

基坑降水工程施工方案(3篇)

第1篇一、工程概况本工程位于(具体地点),基坑深度为(具体深度)米,基础形式为(具体形式),基坑开挖面积约为(具体面积)。

由于地下水位较高,为保障基坑施工安全和施工质量,需进行基坑降水工程。

二、降水目的1. 降低地下水位,确保基坑在干燥条件下施工,防止地下水渗入基坑,影响施工质量。

2. 防止基坑边坡失稳,确保施工安全。

3. 避免坑底管涌和地基承载力下降,确保基础质量。

三、降水方法根据现场实际情况,本工程采用以下降水方法:1. 明沟加集水井降水:沿基坑四周设置明沟,将地下水引入集水井,通过水泵将集水井中的水排出。

2. 轻型井点降水:在基坑四周设置轻型井点,通过井点将地下水抽出,形成降水漏斗。

3. 喷射井点降水:在基坑四周设置喷射井点,通过喷射井点将地下水抽出,形成降水漏斗。

4. 电渗井点降水:在基坑四周设置电渗井点,通过电渗作用,将地下水抽出,形成降水漏斗。

5. 深井井点降水:在基坑四周设置深井井点,通过深井井点将地下水抽出,形成降水漏斗。

四、降水施工方案1. 施工准备(1)测量放线:根据设计图纸,对基坑四周进行测量放线,确定降水井位置。

(2)材料设备:准备轻型井点、喷射井点、电渗井点、深井井点、水泵、电缆等设备。

(3)人员组织:组织施工队伍,明确各工种人员职责。

2. 降水井施工(1)轻型井点:沿基坑四周设置轻型井点,井点间距根据地质条件确定,一般为1-2米。

(2)喷射井点:沿基坑四周设置喷射井点,井点间距与轻型井点相同。

(3)电渗井点:沿基坑四周设置电渗井点,井点间距与轻型井点相同。

(4)深井井点:在基坑四周设置深井井点,井点间距根据地质条件确定。

3. 降水施工(1)明沟加集水井降水:在基坑四周开挖明沟,将地下水引入集水井,通过水泵将集水井中的水排出。

(2)轻型井点、喷射井点、电渗井点、深井井点降水:启动水泵,通过井点将地下水抽出,形成降水漏斗。

4. 降水效果监测(1)水位监测:定期监测井点处地下水位,确保地下水位下降至设计要求。

基坑5大降水方法及8步施工方案

基坑5大降水方法及8步施工方案

基坑5大降水方法及8步施工方案模板一:正式风格基坑5大降水方法及8步施工方案一:基坑降水方法1. 泵水法1.1 泵水法的原理1.2 泵水法的适用条件1.3 泵水法的操作步骤1.4 泵水法的安全注意事项2. 排水井法2.1 排水井法的原理2.2 排水井法的适用条件2.3 排水井法的操作步骤2.4 排水井法的安全注意事项3. 压浆法3.1 压浆法的原理3.2 压浆法的适用条件3.3 压浆法的操作步骤3.4 压浆法的安全注意事项4. 导流法4.1 导流法的原理4.2 导流法的适用条件4.3 导流法的操作步骤4.4 导流法的安全注意事项5. 施工隔离帷幕法5.1 施工隔离帷幕法的原理5.2 施工隔离帷幕法的适用条件5.3 施工隔离帷幕法的操作步骤5.4 施工隔离帷幕法的安全注意事项二:基坑降水施工方案1. 工程准备1.1 在施工前的准备工作1.2 施工现场的检查与调研2. 技术方案制定2.1 技术方案的制定原则2.2 技术方案的制定内容3. 材料准备与设备配置3.1 材料准备3.2 设备配置4. 施工人员配备与培训4.1 施工人员的配备4.2 施工人员的培训内容5. 施工流程及控制点5.1 施工流程的设计5.2 施工过程中的关键控制点6. 安全措施6.1 安全知识培训6.2 安全设施的配置7. 施工质量控制7.1 施工质量的检查与评估7.2 施工质量的控制措施8. 现场管理与监督8.1 现场管理要求8.2 监督和验收本文档涉及附件:无本文所涉及的法律名词及注释:无模板二:轻松风格基坑5大降水方法及8步施工方案一:神奇的基坑降水方法1. 泵水法1.1 泵水法的原理1.2 泵水法的适用条件1.3 泵水法的操作步骤1.4 泵水法的安全注意事项2. 排水井法2.1 排水井法的原理2.2 排水井法的适用条件2.3 排水井法的操作步骤2.4 排水井法的安全注意事项3. 压浆法3.1 压浆法的原理3.2 压浆法的适用条件3.3 压浆法的操作步骤3.4 压浆法的安全注意事项4. 导流法4.1 导流法的原理4.2 导流法的适用条件4.3 导流法的操作步骤4.4 导流法的安全注意事项5. 施工隔离帷幕法5.1 施工隔离帷幕法的原理5.2 施工隔离帷幕法的适用条件5.3 施工隔离帷幕法的操作步骤5.4 施工隔离帷幕法的安全注意事项二:基坑降水施工方案1. 准备,准备,再准备1.1 施工前的准备工作1.2 施工现场的检查与调研2. 制定绝密的施工方案2.1 制定施工方案的总原则2.2 施工方案的细化内容3. 准备好心仪的材料与设备3.1 材料准备的checklist3.2 设备配置的心得分享4. 牛气冲天的施工团队4.1 施工人员的精心安排4.2 施工人员的培训内容5. 施工,顺其自然5.1 施工流程的规划5.2 施工过程中的关键控制点6. 安全第一6.1 安全知识的必备指南6.2 安全设施的佛系配置7. 质量担当7.1 施工质量的全方位检查7.2 施工质量的提升秘籍8. 监管有我8.1 现场管理的智慧总结8.2 监管人员的身份与职责本文档涉及附件:无本文所涉及的法律名词及注释:无。

降水、排水与基坑支护施工方案

降水、排水与基坑支护施工方案

降水、排水与基坑支护施工方案1基坑降水本工程基坑降水采用管井降水,由甲方分包施工,并报基坑降水施工方案。

1.1管井降水1.1.1本工程采用大口井点降低坑内地下水位,无砂混凝土井管滤料宜采用6mm左右中粗砂或无粉碎石屑,滤料厚度宜为100mm。

降水井成孔直径700mm。

3.1.1.2管井井点由滤水井管、吸水管和抽水机械等组成。

3.1.1.3管井布置:编制降水施工方案1.2材料要求管井采用无砂管,直径400mm(外径),每节长度1000 mm,插口连接。

过滤层采用2-5 mm的级配碎石,层厚100 mm。

1.3施工方法1.3.1管井成井采用回转钻进,泥浆护壁,加压泥浆泵注水返土方法成孔,钻孔完成后应将管井安装成井,并及时洗井。

1.3.2管井降水系统由两寸潜水泵(扬程20米)、井内连接铁管、外排水龙带、水位自动控制仪、磁力吸合开关等组成,洗井后应尽快将降水系统安装就位,投入运行。

1.3.3降水设施的运行应保证连续性,中断时间不应超过四个小时,否则应采取急措施。

1.4技术质量要求1.4.1井位应准确,误差不超过1.00米,井深偏差不超过0.5米,自动控制水位偏差不超过0.5米。

1.4.2降水设施离基坑上口边线间距不应小于1.0米,避免受土方和基础施工的干扰。

1.4.3因停电等原因使降水系统停止运行时间应不超过2小时,否则,应备有发电机供电以保证降水效果。

1.4.4基础完成后,基坑回填到自然水位线夯实后,方可停止降水。

2基坑排水本工程基坑内排水采用排水沟+集水井的方法排水;基坑外采用集水管排水。

2.1排水沟+集水井降水视基坑大小在开挖基坑的四侧和基坑中部设置排水明沟,排水沟内满铺碎石,在基坑四角和基坑内每隔20m设集水井,使地下潜水汇聚到集水井中,在用潜水泵将潜水排出基坑以外。

排水沟深度始终保持比挖土面低0.5m,集水井低于排水沟1.0m,并随基坑的挖深而加深,保证地下水位始终在挖土面以下0.5m。

排水沟宽为0.4m,集水井截面尺寸为0.8×0.8m。

基坑降水、排水施工方案(锚索 人工挖孔桩)

基坑降水、排水施工方案(锚索 人工挖孔桩)

基坑降水、排水施工方案(锚索人工挖孔桩)
在建筑土木工程中,基坑降水、排水施工是一个关键的环节,特别是在复杂地
质条件下。

针对基坑施工中的降水和排水问题,通常会采用多种工程手段进行处理,其中包括锚索和人工挖孔桩等技术。

降水施工方案
基坑施工中的降水工作是为了降低基坑内的水位,以减轻土体的水压,确保基
坑工程的安全进行。

针对基坑降水,可以采用锚索技术。

具体操作步骤如下:•勘测和设计:首先需要对基坑周围的地质条件进行勘测,确定降水的目标水位和降水量,然后设计降水方案。

•施工准备:根据设计要求,安排施工人员和设备,准备降水所需的材料和工具。

•安装锚索:在基坑边缘挖掘锚井,安装锚索并固定好,锚索与降水管道相连。

•连接降水泵:通过管道将锚索上升至地面,安装降水泵进行抽水作业。

•监测和调整:持续监测降水效果,根据实际情况调整降水量和泵的运行状态,确保降水效果达到设计要求。

排水施工方案
排水施工是为了及时将基坑内积水排出,确保基坑工程的顺利进行。

在排水工
作中,人工挖孔桩是一种常用的技术手段:
•挖孔布排:根据基坑周围的地质条件和设计要求,确定挖孔的位置和数量,然后进行挖孔作业。

•管道安装:在挖好的孔内安装排水管道,确保排水畅通。

•泵站建设:根据基坑深度和排水量,建设排水泵站,安装排水泵进行排水作业。

•监测和维护:定期检查排水管道和泵站的运行状态,及时清理积水和维护设备,确保排水畅通。

综上所述,基坑降水、排水施工是基础工程施工中不可或缺的环节,通过合理
的工程方案和技术手段,可以有效解决基坑施工中的降水、排水问题,确保工程安全顺利进行。

基坑降水施工方案

基坑降水施工方案

基坑降水施工方案基坑降水施工方案一、施工背景及目的:该基坑降水施工方案适用于基坑施工过程中,为了保证施工安全和施工进度,需要对基坑内的积水进行有效的排除。

目的是确保基坑内持续干燥,提供良好的施工环境,保证工程的顺利进行。

二、基坑降水原理:根据建筑实际情况,采用机械降水和管道降水相结合的方式,通过抽水设备将基坑内的积水抽出,使基坑处于干燥状态。

三、施工步骤:1. 围堰施工,建立基坑围护结构,包括搭建临时围网、挡土墙等,防止周围土方倒塌进入基坑。

2. 检查基坑内部情况,确认基坑内是否有大块障碍物或其他危险物。

3. 铺设降水管道,将降水管道与抽水设备连接,确保管道畅通,并采用合适位置进行固定,以防抽水过程中管道移动或意外破裂。

4. 安装电动泵或柴油泵等抽水设备,对积水进行有效抽排。

5. 监控抽水设备,保持设备正常运行,并根据实际情况调整抽水量和抽水时间。

6. 定期检查抽水设备和降水管道,确保设备和管道畅通无阻。

7. 当基坑内水位降低到要求的水位以下时,停止抽水,并对基坑内进行巡视和清理,确保基坑周边的施工安全。

8. 维护基坑降水系统的正常运行,保持基坑内的持续干燥状态。

四、安全措施:1. 操作人员必须熟悉抽水设备的使用方法和操作规程,并严格按操作规程进行操作。

2. 抽水设备必须经专业人员检查、维护,并定期进行安全检测。

3. 在基坑降水过程中,严禁将抽水设备放入积水中,以防电气设备受损。

4. 坡道和工作平台必须保持干燥,避免滑倒和摔伤等事故发生。

5. 如遇暴雨、雷电等恶劣天气条件,应立即停止抽水,并采取防护措施,等天气条件改善后再继续施工。

五、施工效果及注意事项:1. 经过基坑降水施工,基坑内的积水将得以排除,基坑内将处于干燥状态,为后续工作的进行提供了良好的施工环境。

2. 在施工过程中,要随时关注基坑周围的安全情况,如发现地质灾害隐患,应及时进行处理,并报告有关部门。

3. 定期检查基坑降水设备和管道的运行状况,确保设备的正常运行和安全使用。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

降水及基坑内排水施工方案
一.工程概况
恒庆公寓位于河北省廊坊市,框架结构地上六层地下一层,建筑面积2485平米,用坑内排水方法。

1.工程水文地质
场地范围内主要含水层为粉沙层粉沙层、中粗砂层、及中风化岩、中砂层。

其中粉沙层粉沙层、中粗砂层富水性好,透水性中等;中风化岩、中砂层富水性中等,透水性中较弱;其余底层富水性积弱,为含水层或相对隔水层。

地下水埋深为0.00~2.00m,标高为4.11~6.88m,地下水对混凝土结构无腐蚀性,对钢筋混凝土有中等腐蚀性。

2.降排水设计概况
根据设计标高,地下室开挖深度约为 1.5m,开挖深度范围内的地基土为松散素填土、流塑状淤泥,局部为可塑状粉质粘土、软塑状淤泥质土,土性较差,均为弱透水层。

地面设计排水系统为采用300mm×300mm的排水沟,纵向坡度1%流入集水井。

基坑施工中应保持地面排水系统的完善,不得让地面水流入基坑。

二、排水设计依据
降排水方案选择依据:1)该场地工程地质、水文地质条件;2)该场地附近成熟的工程经验;3)工程重要性等级及业主、设计对工程的要求;4)相关规范的要求。

三、排水系统设计
基坑降排水方案设计时需考虑大气降水因素对基坑排水的要求。

地面排水系统,设计采用300mm×300mm的排水沟,纵向坡度0.1%流入沉砂井,通过沉砂排水地表水或者附近市政官网,基坑施工时地面水不的流入基坑。

基坑降水设计按暴雨日最大降雨量99.9毫米考虑,坑内积水考虑当天排完,基坑日最大排水水量为:Q=7992m3。

工程降排水施工采用150QJ20-35/4潜水泵,机械小时抽水能力为40m3,施工中需要抽水机9台,考虑到抽水范围及其他因素的影响,工程中共部署45台。

排水沟沿后浇带位置纵横布置,纵向排水坡度0.1%~0.3%分段流向集水井。

考虑到土方施工施工段的划分,需要在土方开挖阶段根据土方施工的进度布置排水系统,排水沟沿后浇带位置纵横布置,并分区设置集水井。

考虑0.1%~0.3%的排水坡度通向集水井,形成排水盲沟系统。

盲沟周边填细砂或碎石,内填满卵石。

在降水井内安放潜水泵(扬程35M)将水抽出,集中排放到场地四周设置的沉砂井再排到附近的市政排水管网。

挡土墙顶外侧设置300*300的排水明沟以防地表水流入地下室。

四、施工注意事项
1.施工排水沟沿后浇带位置做顶宽500mm,底宽300mm,深400mm的梯形排水盲沟,沿基坑支护内布置300mm×300mm的排水明沟,排水沟按0.1%~0.3%纵向找坡流向集水井。

2.坑内设置直径1.0m的集水井,集水井在碎石排水盲沟与设计排水明沟的交汇处。

排水沟和集水井应保持一定高差。

3.集水井沿地下室周边布置,集水井直径1m,深度1.0m,井壁采用标砖预制,井底铺0.3m厚的碎石,以免泥砂堵塞水泵。

4.沿水泥搅拌桩顶部外侧,设置300mm*300mm截水系统,防止地表面水流入基坑内。

5.集水井在土方回填时,应先砌筑至室外回填标高,以保证上部结构施工安全。

6.施工过程中注意地下水位监测,发现问题应及时汇报技术人员,并与监理、设计商讨应对措施。

7.渗排水管在转角处和直线段设计规定处应设检查井。

井底距渗排水管底应留深200~300mm的沉淀部分,井盖应封严。

五、质量控制重点
表3:排水质量控制要点。
