管涌处理方案
发生管涌的处理方案

发生管涌的处理方案一、方案名称管涌处理应对全方案二、管涌的初步判断与危害认识1. 管涌出现的时候,那可真是个大麻烦。
就像地下有小怪兽在捣乱一样,地面会开始出现一些冒水的小孔,而且水还可能带着泥沙一起涌出来。
这时候咱们得赶紧重视起来,因为管涌要是放任不管,它就会像个小恶魔不断发展,可能会让大坝或者堤岸的地基被掏空,最后导致堤坝坍塌,那可就糟了,周围的田地、房屋都会被水淹,好多人都会受到影响。
2、怎么确定是管涌呢?如果在堤坝或者类似的水利工程附近,看到地面有一些不太正常的潮湿,而且有持续不断的小水流带着泥沙冒出来,那大概率就是管涌了。
这时候咱们可不能犹豫,得马上行动起来。
三、处理管涌的具体方法流程1. 围堵法材料准备得找些沙袋来,沙袋可是我们对抗管涌的小战士。
要提前准备好足够多的沙袋,这些沙袋要结实,装沙的时候不能太满也不能太少,大概装到三分之二左右就可以了。
还得准备一些不透水的塑料布之类的东西。
操作步骤首先把沙袋快速地堆在管涌出现的地方,要围成一个圈,就像给管涌画个小监狱一样,把它限制在一个小范围内。
堆沙袋的时候要注意紧密排列,不能有太大的缝隙,不然管涌会从缝隙里继续捣乱。
然后把塑料布铺在沙袋围成的圈里面,尽量铺得平整一些,这样可以更好地阻止水和泥沙继续涌出。
2. 反滤法材料准备我们需要一些砾石、粗砂之类的滤水材料。
这些材料要干净,没有太多的杂质。
还要准备一些小滤网之类的东西,如果没有专门的滤网,用一些细密的铁丝网也可以。
操作步骤先在管涌口挖一个小坑,这个坑不能太深也不能太浅,大概半米左右就可以。
然后把滤网铺在坑底,接着按照砾石、粗砂从粗到细的顺序分层铺在滤网上。
铺的时候要均匀,每层大概铺10厘米厚左右。
这样做的目的呢,就是让水可以通过这些滤材流走,但是泥沙被留下来,就像一个筛子一样,把泥沙筛在里面,水排出去。
3. 减压法材料准备需要一些排水管道,这些管道要有一定的强度,不容易被压扁。
还要准备一些连接管道的管件,像弯头、三通之类的。
大坝管涌的产生原因及处理

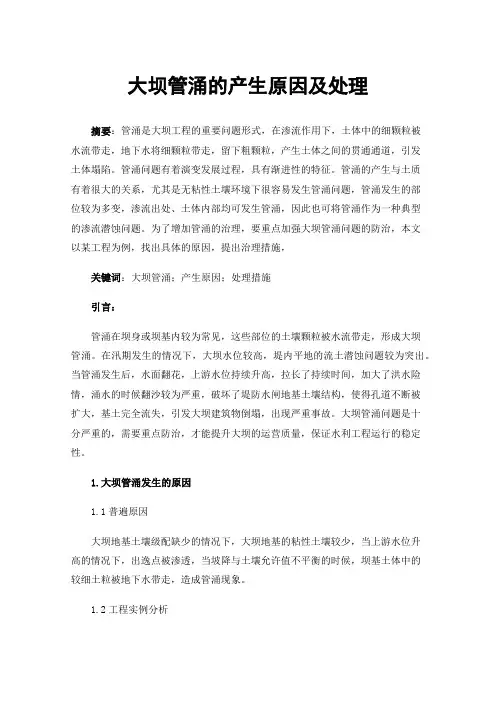

大坝管涌的产生原因及处理摘要:管涌是大坝工程的重要问题形式,在渗流作用下,土体中的细颗粒被水流带走,地下水将细颗粒带走,留下粗颗粒,产生土体之间的贯通通道,引发土体塌陷。
管涌问题有着演变发展过程,具有渐进性的特征。
管涌的产生与土质有着很大的关系,尤其是无粘性土壤环境下很容易发生管涌问题,管涌发生的部位较为多变,渗流出处、土体内部均可发生管涌,因此也可将管涌作为一种典型的渗流潜蚀问题。
为了增加管涌的治理,要重点加强大坝管涌问题的防治,本文以某工程为例,找出具体的原因,提出治理措施,关键词:大坝管涌;产生原因;处理措施引言:管涌在坝身或坝基内较为常见,这些部位的土壤颗粒被水流带走,形成大坝管涌。
在汛期发生的情况下,大坝水位较高,堤内平地的流土潜蚀问题较为突出。
当管涌发生后,水面翻花,上游水位持续升高,拉长了持续时间,加大了洪水险情,涌水的时候翻沙较为严重,破坏了堤防水闸地基土壤结构,使得孔道不断被扩大,基土完全流失,引发大坝建筑物倒塌,出现严重事故。
大坝管涌问题是十分严重的,需要重点防治,才能提升大坝的运营质量,保证水利工程运行的稳定性。
1.大坝管涌发生的原因1.1普遍原因大坝地基土壤级配缺少的情况下,大坝地基的粘性土壤较少,当上游水位升高的情况下,出逸点被渗透,当坡降与土壤允许值不平衡的时候,坝基土体中的较细土粒被地下水带走,造成管涌现象。
1.2工程实例分析1.2.1工程介绍通过对土坝进行详细的地质勘探,对钻孔尺寸进行判断,大坝坝基河床上,分布着一段宽为160m的冲积层,冲积层有两层,由上到下分布,通过研究这两层的砂石情况,发现冲积层上层的结构由中砂、粗砂、细砾、砂砾组成,还有部分卵石、漂石,组成明显的砾石层,边部还分布着很多粘土类的土质,此工程周边有开采锡矿的工程项目,部分地质已经被挖掘,上面覆盖着很多的杂土,杂土呈现堆积松散的状态,经过测算,这些杂土由大坝标高0.36~13.72m之间的坝基中产出,土层厚度在3.65~11.10m,中间较厚,两侧非常薄。
处理管涌的主要措施

处理管涌的主要措施管涌是指在渗流作用下,土壤中的细小颗粒被地下水从地基中冲刷出来,形成管状通道的现象。
这种现象会导致地基失稳,严重时会影响建筑物的安全。
以下是处理管涌的主要措施:1.封闭渗水通道封闭渗水通道是处理管涌的重要措施之一。
可以通过在渗水通道周围设置挡水墙或防水层,以阻止地下水进入管涌区域。
同时,对于已经形成的管涌,可以使用水泥砂浆、防水涂料等材料进行封堵。
2.降低地下水位降低地下水位可以减轻管涌现象的发生。
可以通过设置排水沟、排水管等设施,将地下水排出管涌区域。
同时,也可以使用化学降水位剂等化学方法来降低地下水位。
3.削坡减载削坡减载可以减小管涌产生的压力。
可以通过将管涌区域的坡度减小,或者将该区域的土方挖出,以减小土壤中的水分含量和孔隙水压力。
4.填筑反滤层填筑反滤层可以防止细小颗粒被冲刷出来,从而防止管涌的发生。
反滤层一般由颗粒较大的砂、碎石、土工布等材料组成。
5.注浆封堵注浆封堵可以有效地防止地下水进入管涌区域,从而防止管涌的发生。
可以使用水泥浆、粘土浆等材料进行注浆。
6.防渗墙加固防渗墙可以有效地防止地下水进入管涌区域,从而防止管涌的发生。
可以在管涌区域的周围设置防渗墙,以阻止地下水的进入。
7.植被护坡植被护坡可以有效地防止土壤侵蚀和水分蒸发,从而防止管涌的发生。
可以在管涌区域的周围种植植被,以保护该区域的土壤。
8.合理安排施工顺序合理安排施工顺序可以有效地防止管涌的发生。
在施工过程中,应该遵循先地下后地上、先深层后浅层的原则,避免因施工不当而引起管涌现象的发生。
总之,处理管涌的主要措施包括封闭渗水通道、降低地下水位、削坡减载、填筑反滤层、注浆封堵、防渗墙加固、植被护坡以及合理安排施工顺序等。
在实际工程中,应该根据具体情况选择合适的措施进行处理。
管涌处理方案

昆山世茂蝶湖湾二期T12#高层住宅坑底管涌处理方案施工单位:江苏南通六建建设集团有限公司编制:审核: 审批:编制日期:二○一一年五月一日坑底管涌处理方案一、工程概况昆山世茂蝶湖湾二期T12#高层住宅,位于昆山市沪宁高速公路以南、柏庐路以东,长江路以西。
本栋楼为框架剪力墙结构,地下一层,地上三十四层,总建筑面积:场区隶属于长江三角洲冲积平原地貌单元,现场地地势总体较为平坦,局部地段为人工取土坑水深较小;场地中部分布有人工水塘,水深1.0-1.5m。
出现管涌险情的T12#基坑开挖深度为4.9米,局部落深1.3-3.4米。
在基坑开挖过程中电梯基坑内出现管涌。
管涌为单点涌水,直径约5cm,无翻砂现象。
二、管涌成因分析本工程基坑底部下层土中存在承压含水层,在基坑内外水位差的作用下,基坑土体中存在渗透水流。
由于土体的不均匀性,土体中某一部位的土颗粒在渗透水流的作用下会发生运动,使填充在土体骨架空隙中的细颗粒被渗水带走,从而形成涌水通道,即形成管涌(泡泉)。
三、处理措施1、处理原则:减少或平衡动水压力。
2、处理措施:参照同行业相关案例及我公司多年施工经验,决定采用围井导滤的办法,即:首先在已发生的管涌部位采用管子将管涌点扣住;同时在坑内挖临时集水井,用水泵进行明排水。
集水井采用直径600-800mm的铁皮桶做成。
当集水井使坑中水位低于基坑底设计标高时,立即进行基坑底混凝土垫层的浇筑。
垫层浇筑完成后,对集水井口采用钢板封没,并将水泵的出水管采用硬质管(钢管)引出基坑,并保持出水管抽水连续不断。
待垫层混凝土达到一定强度后,立即进行基坑内钢筋混凝土施工。
3、待地下室回填土完成后,将钢管封堵、焊死。
具体做法是:钢管内填高等级膨胀混凝土。
基础底板内的钢管外壁需加焊一至两道防水环,钢管端部用3mm厚钢板焊封。
四、注意事项1、不得盲目施工,应根据现场实际情况采取正确的应对措施;2、保持对基坑及地下水位的监测,将每天监测结果上报;3、现场准备黄砂、快硬水泥等应急物资,防止险情扩大。
管涌的处置方法

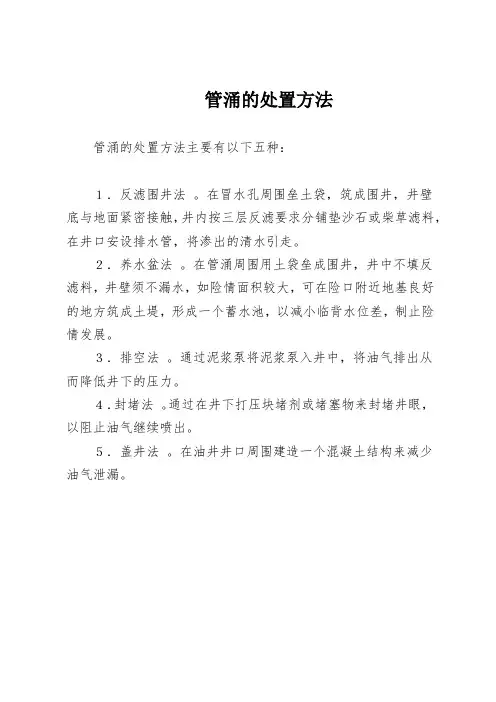

管涌的处置方法
管涌的处置方法主要有以下五种:
1.反滤围井法。
在冒水孔周围垒土袋,筑成围井,井壁
底与地面紧密接触,井内按三层反滤要求分铺垫沙石或柴草滤料,在井口安设排水管,将渗出的清水引走。
2.养水盆法。
在管涌周围用土袋垒成围井,井中不填反
滤料,井壁须不漏水,如险情面积较大,可在险口附近地基良好的地方筑成土堤,形成一个蓄水池,以减小临背水位差,制止险情发展。
3.排空法。
通过泥浆泵将泥浆泵入井中,将油气排出从
而降低井下的压力。
4.封堵法。
通过在井下打压块堵剂或堵塞物来封堵井眼,以阻止油气继续喷出。
5.盖井法。
在油井井口周围建造一个混凝土结构来减少
油气泄漏。
关于管涌的处理方法

关于管涌的处理方法 This manuscript was revised on November 28, 2020管涌是指在汛期高水位情况下,堤内平地发生“流土”和“潜蚀”两种不同含义的险情的统称。
这种险情在湖北一般叫翻砂鼓水,江西叫泡泉。
管涌险情的发展,以流土最为迅速。
它的过程是随着水位上升,涌水挟带出的砂粒增多,涌水量也随着加大,涌水量增大挟带出砂粒也就更多,如将附近堤(闸)基下砂层淘空,就会导致堤(闸)身骤然下挫,甚至酿成决堤的灾害。
当然有由于管涌孔距堤较远,一时尚未演成堤防、闸身的下挫或溃决的;也有由于水位转落,渗水压力减小,险情暂时稳定下来的;还有由于是潜蚀,没有产生堤(闸)身下挫、溃决险情的。
但是,险情是属于流土还是潜蚀,一时难于判明。
而且流土也与地层下面的粉砂、细砂层埋藏的深度、厚度以及其结构的疏密,高水位持续的久暂等因素有关,而这些因素一时也是难以判定的。
所以发生管涌时,不论它是流土,还是潜蚀和距堤远近,均不能掉以轻心,必须迅速予以处理。
临时抢护管涌可采用(抢筑)反滤围井。
管涌是指在高水位情况下,堤坝下游坡脚附近或更远的地方,发生“流土”和“潜蚀”两种不同险情的统称,又称“泡泉”。
管涌险情的发展,以流土最为迅速。
如不及时抢护,任其发展,就将把堤坝工程地基下的沙层淘空,导致堤坝工程骤然塌陷,造成决堤溃坝。
管涌出水孔径小的如蚁穴,大的可达几十厘米;少则出现一两个,多则出现冒孔群或称泡泉群,冒沙处形成“沙环”。
有时也表现为土块隆起(即牛皮包)、膨胀、浮动和断裂等现象。
造成管涌的原因,一般是堤坝地基上面覆盖有弱透水层,下面有强透水层,在高水位时,渗透坡降变陡,渗透的流速和压力加大。
当渗透坡降大于地基表层弱透水层允许的渗透坡降时,即在堤坝下游坡脚附近发生渗透破坏,或者在背水坡脚以外地面,因取土、挖坑等,破坏表面覆盖,在较大的水力坡降作用下,渗水冲破土层,将下面地层中的粉细沙料带出而发生管涌。
对深基础施工中出现流沙、管涌现象的防治方法 (一)

对深基础施工中出现流沙、管涌现象的防治方法 (一)随着城市建设的不断发展,深基础施工成为建筑业的重要环节。
但在深基础施工中,流沙、管涌等现象经常发生,给施工带来很大的困难和危害。
因此,对于深基础施工中出现流沙、管涌现象,采取有效的防治方法是非常必要的。
一、了解地质情况,避免出现流沙、管涌现象在进行深基础施工前,必须对工程所在地的地质情况进行详细的分析,充分了解地下土层的的性质、厚度、坚硬程度、透水性、稳定性等情况,避免在薄弱地层开挖造成流沙、管涌。
二、进行合理的出土处理在进行土方作业时,应采取合理的出土方法,坚持“多层开挖,多次出土”的原则,避免一次性大面积开挖和过饱和土体带出引起的管涌。
在出土时应按规定及时填埋或运往指定地点,或者采用浇灌和覆盖等方法,以抑制流沙、管涌现象的发生。
三、采取防涌结构措施防止管涌产生的措施比较多,其中最常用的方法是采取防涌结构措施。
防涌结构主要包括施工井口及其周围的管井、管缆、井筒、支撑壁等,通过其切断地下水与地上施工之间的联系,减少地下水与施工现场接触,从而有效降低管涌的发生。
四、采取排水措施流沙是由于开挖而引起土体内部孔隙水的流动,在此情况下,若有效地进行排水措施,能够迅速将土体内部的孔隙水排出,从而消除流沙。
常用的排水措施有井壁挖孔排水法、井底挖孔排水法、水井压采法、排水管网法等。
五、加强管理和监控在施工过程中,应加强管理和监管,严格按照现场管理制度和标准操作规程进行操作,密切关注施工现场的地质情况和变化,及时掌握和分析施工过程中出现的问题,及时采取有效的应对措施,以保证施工安全和质量。
综上所述,深基础施工中出现流沙、管涌现象的防治方法包括了多个方面,需要采取综合防治措施,包括了合理的出土处理、防涌结构措施、排水措施、加强管理和监控等。
只有综合使用这些措施,才能有效地防止深基础施工中出现流沙、管涌等问题的发生,保证施工的安全和质量。
堤防管涌的处置方法

堤防管涌的处置方法
哇塞,堤防管涌可是个大问题啊!一旦出现管涌,如果不及时处理,那后果简直不堪设想!那到底该怎么处置呢?别急,听我慢慢道来。
首先,要及时在管涌周围用土袋修筑围井,围井高度要以能拦住水不往外溢为标准,这就像是给管涌围上了一个保护圈。
然后,要往围井内投放反滤材料,比如沙石、土工织物等,让水能够顺畅地流走,而土颗粒被留住,这可太重要啦!就好比是给水流开了一条正确的通道,而不是让它乱跑乱撞。
在操作过程中,一定要注意土袋要紧密排列,不能有缝隙,反滤材料的铺设也要均匀,不能有遗漏。
这就像是盖房子,每一块砖都要放好,才能保证房子的稳固呀!
在这个处置过程中,安全性和稳定性那可是至关重要的呀!如果围井不牢固,那不是一下子就被冲垮了,那不就前功尽弃了嘛!所以一定要保证每一个步骤都做到位,不能有丝毫马虎。
就好像走钢丝,稍有不慎就会掉下去,那可不得了。
这种处置方法的应用场景那可多了去了。
无论是江河湖泊的堤防,还是水库大坝,只要出现管涌,都可以用这种方法呀!它的优势也是显而易见的嘛。
操作相对简单,材料也比较容易获取,而且效果还特别好。
这就像是一把万能钥匙,能打开很多难题的锁呀!
我就给你讲个实际案例吧。
有一次,某个大堤出现了管涌,情况那叫一个危急呀!但是抢险人员迅速行动起来,按照我说的方法,很快就控制住了局面,避免了一场大灾难。
你说厉害不厉害?
所以呀,堤防管涌的处置方法真的很重要,我们一定要掌握好,这样才能在关键时刻保护我们的家园,保护我们的生命财产安全呀!这可不是开玩笑的!。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录一、工程概况 (2)二、编制依据 (2)三、施工部署 (3)四、施工准备 (3)五、主要施工方法 (4)六、质量控制 (7)七、安全措施 (8)八、环境保护措施 (9)一、工程概况本项目工程名称是广州市受助人员安置中心,本项目用地位于广州市白云区石门街东秀路143号广州市民政局精神病院内,用地面积24537平方,由3栋高层楼1栋多层楼与其配套地下室组成,总建筑面积71900.9m2,其中:地上建筑面积57891.6m2,地下建筑面积14009.3m2,计算容积率建筑面积57772.6m2;建筑基地面积:6665.8m2;1#楼地上12层地下1层楼高47米;2#楼地上10层地下1层楼高36.8米;3#楼地上8层地下1层楼高29.1米;4#楼地上3层楼高11.7米;5#楼地上10层地下1层楼高33米;施工单位:广州机施建设集团有限公司;建设单位:广州市建设工程项目代建局;设计单位:广东省冶金建筑设计研究院;监理单位:广州建筑工程监理有限公司;二、编制依据《建筑地基基础设计规范》(GB 50007-2011);《建筑桩基技术规范》(JGJ94-2008);《建筑基坑支护技术规程》(JGJ120-2012);《建筑基坑工程技术规程》(DBJ/T 15-20-2016);《建筑地基基础工程施工质量验收规范》(GB 50202-2002);《建筑工程施工质量验收统一标准》(GB 50300—2013);《建筑工程施工质量评价标准》(GB/T 50375-2006);《混凝土质量控制标准》(GBJ 50164—2011);《混凝土强度检验评定标准》(GBT 50107—2010);《混凝土结构工程施工质量验收规范》(GB50204-2015);《建筑基坑工程监测技术规范》(GB50497-2009);《建筑机械使用安全技术规程》(JGJ 33—2012);《施工现场临时用电安全技术规范》(JGJ 46—2005);《建筑施工安全检查标准》(JGJ59-2011);国家现行其它施工规范及标准;三、施工部署本工程地下水丰富作业面土质为淤泥土属于软弱层;地下水位高;局部地基位置出现管涌现象给施工过程中造成严重的影响。
地下室集水井、电梯井基坑施工必须要与地下室承台底板等各项工序配合施工,。
因此施工过程注重工序之间穿插安排减少地基外露时间过长,同时配备足够水泵充分做好排水措施。
并做好安全防护工作。
重点难点:电梯井、集水井基坑开挖过程中出现地下水管涌、基坑护坡塌方、等一切不确定的安全隐患,因此在施工共过程中提前做好安全技术交底,加强过程监管监督,落实责任制,消除安全隐患避免事故发生。
四、施工准备1、熟悉了解超前钻成果;2、熟悉了解地质勘察成果报告;3、熟悉设计图纸要求;4、组织管理:项目经理对工程实施全面管理,是工程实施第一责任人,做好岗位分工、任务明确、责任清楚。
带领项目班子创造性开展工程项目管理工作,严格执行国家法律、法规和公司各项规章制度,争取工程质量、施工安全、文明管理等都达到建设单位的要求。
5、劳动力组织:本人将精选施工队伍,选择技术过硬、能吃苦、能打硬仗、勇于克服困难、思想素质高的队伍及管理人员参与本工程施工。
对进入现场的职工必须进行入场三级安全教育,提高全体职工对搞好安全文明施工重要意义的认识,提高质量意识、安全意识,抓好文明施工教育;机械设备进场计划表五、主要施工方法1、在电梯井集水坑地基开挖过程中出现地下水管涌现象结合现场实际情况。
制定有效的施工技术措施。
2、电梯井、集水井管涌处理施工工序。
测量定位→基坑开挖→管涌处理(排水、封堵)→防水铺设→钢筋绑扎→模板安装→混凝土浇捣→养护2.1测量放样根据设计图纸的轴线尺寸进行定位测量,现场做好标记并通知监理验线。
2.2电梯及集水井基坑开挖按淤泥土质开挖坡度比例为1:1工作面每边预留1000mm针对基坑底部管涌的水量大小,对基坑加深开挖,使用过滤井配合不少于3台A100潜水泵进行井点抽水,电梯及集水井基坑以下预留1200mm作为混凝土管涌封堵层。
确保地下水位控制在混凝土管涌封堵层以下深度大于800mm,配合混凝土封堵管涌控制水位,采取潜水泵直接埋入混凝土中。
电梯井、经水井平面布置见《地下室平面图》大样做法如图所示:2.3管涌处理(排水、封堵)2.3.1管涌处理措施管涌程度受地质的影响,对管涌采取的处理方案也各有差异,应因地制宜确定最佳处理方案,通常情况下应以疏为主,以疏、排、堵、截、压或者是几方面相结合为原则进行综合治理。
2.3.2滤水围井当出现单个管涌或管涌数目虽多但比较集中的情况,可采用如下这种方法当管涌口相对很小时,可用钢筋笼焊接四周用20*20密钢丝网格包围做围井。
用麻袋或编织袋在管涌口处装士抢筑围井,同步在井内填铺反滤料,以制止涌出的刘水带砂,以控制险情。
应根据险情程度、地面情况、料物储备等来确定围井面积。
应以能够控制涌水带砂为原则定围井高度,但一般不超过1.5 m,防止在围井附近产生新管涌。
如果出现管涌群,根据管涌口之间间距选择单个或多个围井进行抢护。
围井与基底保持紧密接触,以防造成漏水,使围井水位无法抬高。
抢护管涌险情的原则是制止涌水带砂,而留有渗水出路。
这样既可使砂层不再被破坏,又可以降低附近渗水压力,使险情以控制和稳定。
所以围井内铺填必须选择透水料。
因为发生管涌时,完全靠堵是非常难以实现的,管涌已形成通路,短暂的封堵只会引发更大规模的管涌。
可在管涌口采用先铺一或两层土工布,之后上筑土袋围井,井内可填充一些砾石碎石等~般透水性材料,土工布对颗粒细小的粉土、粉砂、细砂可有效拦截。
2.3.3降水减压:在管涌发生部位对应的基坑外侧设置井点降水,经过抽排该段地下水位将会降低,切断管涌水力的供应,管涌将逐渐减弱。
因为需要一定时间进行井点降水,在降水产生效果前,应采取疏排、反压等缓解措施,来避免管涌情况的恶化。
2.3.4混凝土封堵:通常情况下,根据管涌点的位置,可以推断出地质薄弱段或围护结构薄弱点,以有效采取局部强化措施来切断管涌的路径。
在地下水丰富的地质情况下。
采用混凝土封堵,此时可采用混凝土掺入水玻璃双液注浆,凝结时间为4O一80s,亦可采用其他凝固时间较短的化学浆液。
2.3.5滤水压重:当管涌涌水涌砂量大,情况严重,其他措施都来不及采取时,可直接将滤水性材料分层压在管涌口范围以内,通常情况下由下层到上层,压重的颗粒由小到大,根据管涌程度确定具体的厚度,一般情况下分层厚度不宜小于30cm。
2.3.6混凝土封堵层施工过程中先安装电梯井集水井的外壁模板,确保尺寸符合设计图纸要求,在混凝土封堵层浇捣过程密切关注管涌的发展情况,及时采取有效措施控制处理。
电梯井、经水井平面布置见《地下室平面图》混凝土封堵管涌如图所示:2.4其余的工序参考《地下室主体结构施工方案》进行施工。
六、质量控制1混凝土浇筑质量通病防治1.1蜂窝产生原因:振捣不实或漏振;模板缝隙过大导致水泥浆流失;钢筋较密或石子相对过大。
预防措施:按规定使用和移动振动器。
中途停歇后再浇筑时,新旧接缝范围要小心振捣。
模板安装前应清理模板表面及模板拼缝处的粘浆,才能使接缝严密。
若接缝宽度超过 2.5mm,应予填封,梁筋过密时应选择相应的石子粒径。
1.2麻面产生原因:模板表面不光滑;模板湿润不够;漏涂隔离剂。
预防措施:模板应平整光滑,安装前要把黏浆清除干净,并满涂隔离剂,浇筑前浇水湿润模板。
2、泵送混凝土工程混凝土输送管道的直管布置应顺直,管道接头密实不漏浆,转弯位置的锚固应可靠(用铁丝锚固在地上)。
向下泵送时,混凝土的坍落度应适当减少,混凝土泵前应有一段水平管道才折向下方。
并应避免垂直向下装置方式,以防止离析和混入空气,对压送不利。
凡管道经过的位置要平整,管道应有支架或木垫枋等垫固,不得直接与模板、钢筋接触,若放在脚手架上,应采取加固措施。
对施工中途新驳的输送管应先清除管内杂物,并用水或水泥砂浆润滑管壁。
泵送中途停歇时间一般不应大于60min,否则要予以清管或添加自拌混凝土,以保证泵机连续工作。
泵送过程,要做好开泵记录、机械运行记录、压力表压力记录、塞管及处理记录、泵送混凝土量记录、清洗记录;检修时做检修记录,使用预拌混凝土时要做好坍落度抽查记录。
七、安全措施1、潜水泵必须制定专人操作,压力表应定期检修检定,以保证正常工作;2、钻机操作人员应具有熟练操作技术;3、施工过程中,作业人员应使用防护用具;4、施工前应检查高压设备和管路系统,其压力和流量需满足设计要求,应检查管道的耐久型以及管道连接是否可靠,泵体、注浆管及喷嘴内不得有任何杂物,各类密封圈必须良好,无渗漏现象,否则接头断开、软管破裂,将会导致浆液、高压水流飞散、软管甩出等安全事故。
安全阀中的安全销要进行试压检验(试压检验到当地压力容器检验所检验),必须确保在达到规定压力时能断销卸压,绝不能轻易安装未经试压检验的自制安全销;5、混凝土加入其他化学添加剂,一般说浆液硬化后对人体均无害,但硬化前液体进入眼睛时,必须立即进行充分清洗,并及时到医院治疗;6、吊、放喷射管路时,严禁管下站人。
不得将电缆线泡在水和泥浆中,防止漏电伤人。
八、环境保护措施1、引孔时,排除的泥浆应沉淀处理后排放,并符合环保要求2、水泥应遮盖存放,堆放砂的场地要硬化3、制定洒水防尘措施,制定专人负责现场洒水满足6个100%要求;4、不得随意排放废弃的加固料;5、有害气体、噪音控制在国家规定允许的范围内6、合理处理生活和建筑垃圾,保证不污染地方环境;7、优化施工方案,尽量避免和减少夜间施工对环境及居民的影响;8、爱护环境,保证绿化。
