镶贴工施工规范
墙面瓷砖镶贴施工工艺

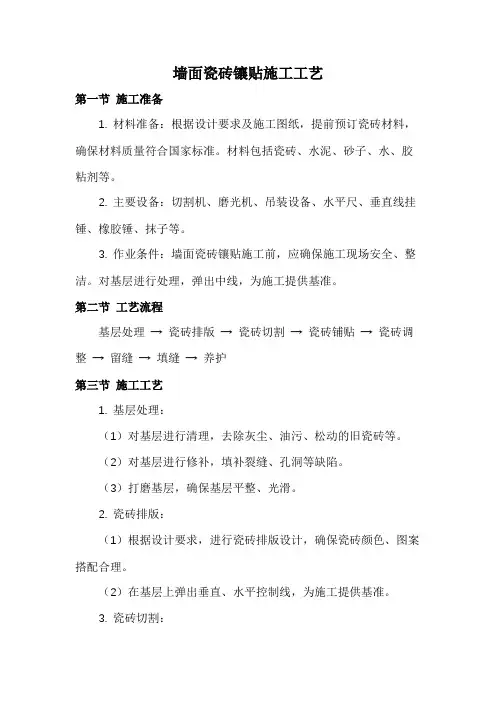

墙面瓷砖镶贴施工工艺第一节施工准备1. 材料准备:根据设计要求及施工图纸,提前预订瓷砖材料,确保材料质量符合国家标准。
材料包括瓷砖、水泥、砂子、水、胶粘剂等。
2. 主要设备:切割机、磨光机、吊装设备、水平尺、垂直线挂锤、橡胶锤、抹子等。
3. 作业条件:墙面瓷砖镶贴施工前,应确保施工现场安全、整洁。
对基层进行处理,弹出中线,为施工提供基准。
第二节工艺流程基层处理→ 瓷砖排版→ 瓷砖切割→ 瓷砖铺贴→ 瓷砖调整→ 留缝→ 填缝→ 养护第三节施工工艺1. 基层处理:(1)对基层进行清理,去除灰尘、油污、松动的旧瓷砖等。
(2)对基层进行修补,填补裂缝、孔洞等缺陷。
(3)打磨基层,确保基层平整、光滑。
2. 瓷砖排版:(1)根据设计要求,进行瓷砖排版设计,确保瓷砖颜色、图案搭配合理。
(2)在基层上弹出垂直、水平控制线,为施工提供基准。
3. 瓷砖切割:(1)根据实际尺寸需求,使用切割机对瓷砖进行切割。
(2)确保切割尺寸准确,边缘整齐。
4. 瓷砖铺贴:(1)在瓷砖背面均匀涂抹胶粘剂。
(2)将瓷砖铺贴在基层上,轻轻敲打使其牢固贴合。
5. 瓷砖调整:(1)使用水平尺和垂直线挂锤对瓷砖进行调整,确保瓷砖平整、垂直。
(2)使用橡胶锤轻轻敲打瓷砖,使其牢固地贴合基层。
6. 留缝:(1)根据设计要求,留出适当的缝隙。
(2)使用十字型或T型瓷砖间隙定位器,确保缝隙均匀。
7. 填缝:(1)将填缝剂均匀涂抹在缝隙处。
(2)使用抹子轻轻压实填缝剂,确保缝隙填充密实。
8. 养护:(1)施工完成后,及时对瓷砖墙面进行覆盖,保持湿润。
(2)根据气温条件,进行适当的浇水养护,确保瓷砖与基层结合紧密。
第四节质量标准1. 主控项目:墙面瓷砖镶贴施工平整、牢固;瓷砖与基层结合紧密;缝隙处理合理。
2. 一般项目:施工过程中,确保施工工具干净、施工环境整洁;瓷砖颜色均匀、无色差。
第五节施工注意事项1. 严格遵守安全操作规程,确保施工人员安全。
2. 施工现场应保持整洁,防止环境污染。
镶贴工程施工工艺

镶贴工程施工工艺

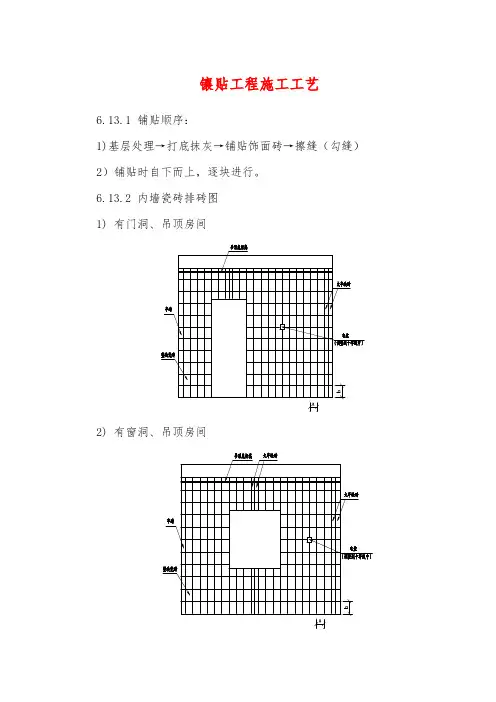

6.13.1 铺贴顺序:
1)基层处理→打底抹灰→铺贴饰面砖→擦缝(勾缝)2)铺贴时自下而上,逐块进行。
6.13.2 内墙瓷砖排砖图
1) 有门洞、吊顶房间
2) 有窗洞、吊顶房间
6.13.3 地面排砖
1) 方法之一
2) 方法之二
6.13.4 施工方法及要求:
1)墙面基层表面的灰尘、污垢和油渍等清除干净,并洒水湿润。
冲筋、抹灰,表面用刮尺、木抹子打平整,墙角方正、线条通顺。
2)粘贴前应根据设计要求挑选规格一致、形状平整方正、不缺楞掉角、无凸凹扭曲、颜色均匀一致砖块。
并根据设计图纸要求进行预排,以便拼缝均匀并以此弹出分格线。
3)面砖的排列应避免非整砖,非整砖应贴在次要部位或阴角处。
4)在墙面及转角处,每隔2M左右预埋贴面标志,以控制面层砖
的平整度、垂直度和粘贴结合层的厚度。
5)面砖表面的清理工作应在当天做好。
如完成后还有不洁之处,可用5%-10%的稀盐酸清理墙面。
6.13.4 质量要求:
1)饰面砖的品种、规格、颜色和图案必须符号设计要求。
2)饰面砖粘贴必须牢固、无歪斜,无缺楞掉角和裂缝等缺陷。
3)饰面砖接缝应填嵌密实、并平直、宽窄均匀、颜色一致、非整砖使同部位适宜。
4)合格率95%以上。
墙面瓷砖镶贴施工工艺

三、墙面瓷砖镶贴施工工艺标准本工程卫生间墙面用瓷砖镶贴,普通硅酸盐水泥、中砂或粗砂、勾缝剂、300×600瓷砖面层。
具体施工做法如下:1、工程内容墙面镶贴瓷砖面层。
2、施工准备(1)材料准备A、水泥:普通硅酸盐水泥或矿渣硅酸盐水泥.应有出厂证明和复试合格报告;当水泥存放超过三个月或有结块不能使用。
B、白水泥:普通硅酸盐水泥.C、砂:以中砂为宜,平均粒径不小于0.35MM,不能用粉砂,使用前应过筛子,含泥量不能大于3%。
D、墙面砖:施工前必须对墙面砖,进行挑选,选择色泽一致的砖,对规格尺寸应严格检查,尺寸偏差大、翘曲变形和面层上有杂质、缺陷的均应挑出。
E、建筑胶:立德尔建筑胶.(2)主要施工机具墙面砖切割机、切砖刀、胡桃钳、手凿、水平尺、墨斗、灰起子、靠尺板、木锤、尼龙线、薄钢片、铁板、孔径5MM筛子、手推车、大小水桶、平锹,扫帚等相关工具。
(3)施工条件A、施工前依据设计要求放出大样图并对现场实际尺寸进行排砖等准备。
B、事先将材料准备齐全,包括对进场的釉面砖数量、质量进行检查;按照要求对其砖必须挑选规格、颜色一致、质量符合要求的砖保存好。
C、预留孔洞及排水管等处理完毕,门窗框要固定好,铝合金门窗边缝隙所用嵌缝材料应符合要求,做好成品保护.D、墙面要清理干净,做好施工洞口的封堵工作.3、工艺流程基层处理→吊垂直、套方、找规矩→贴灰饼→抹底层灰→墙面贴砖→勾缝。
4、施工做法与技术措施(1)基层处理:混凝土墙面处理:清理墙面,将墙面表面尘土、污垢用10%火碱水将表面的油污刷掉,随之用清水冲干净,在用1:1水泥细砂掺10%立得尔建筑胶,用扫帚将砂浆甩到墙面上,其甩点要均匀,终凝后浇水养护,具有较高的强度,以手掰不掉为止。
(2)吊垂直、套方、找规矩:要求对整个房间找方和规矩,弹出墙面的50CM水平控制线,并在门窗洞口按照弹出墙面砖的排砖控制线,并对墙面的垂直度进行检查。
不能满足要求必须修补,调整后施工。

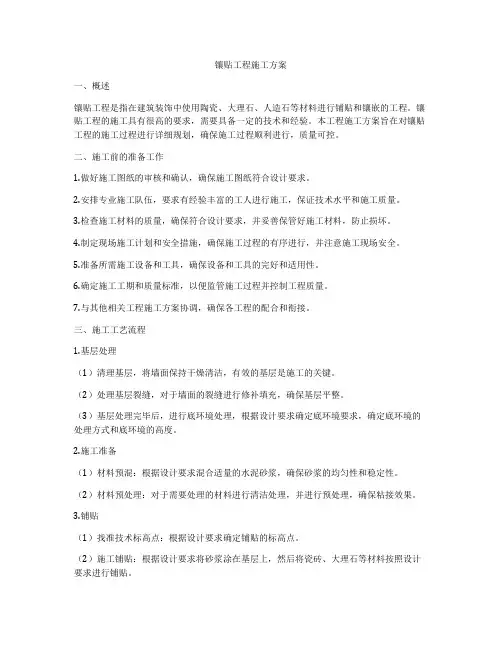

镶贴工程施工方案

镶贴工程施工方案一、概述镶贴工程是指在建筑装饰中使用陶瓷、大理石、人造石等材料进行铺贴和镶嵌的工程。
镶贴工程的施工具有很高的要求,需要具备一定的技术和经验。
本工程施工方案旨在对镶贴工程的施工过程进行详细规划,确保施工过程顺利进行,质量可控。
二、施工前的准备工作1.做好施工图纸的审核和确认,确保施工图纸符合设计要求。
2.安排专业施工队伍,要求有经验丰富的工人进行施工,保证技术水平和施工质量。
3.检查施工材料的质量,确保符合设计要求,并妥善保管好施工材料,防止损坏。
4.制定现场施工计划和安全措施,确保施工过程的有序进行,并注意施工现场安全。
5.准备所需施工设备和工具,确保设备和工具的完好和适用性。
6.确定施工工期和质量标准,以便监管施工过程并控制工程质量。
7.与其他相关工程施工方案协调,确保各工程的配合和衔接。
三、施工工艺流程1.基层处理(1)清理基层,将墙面保持干燥清洁,有效的基层是施工的关键。
(2)处理基层裂缝,对于墙面的裂缝进行修补填充,确保基层平整。
(3)基层处理完毕后,进行底环境处理,根据设计要求确定底环境要求,确定底环境的处理方式和底环境的高度。
2.施工准备(1)材料预混:根据设计要求混合适量的水泥砂浆,确保砂浆的均匀性和稳定性。
(2)材料预处理:对于需要处理的材料进行清洁处理,并进行预处理,确保粘接效果。
3.铺贴(1)找准技术标高点:根据设计要求确定铺贴的标高点。
(2)施工铺贴:根据设计要求将砂浆涂在基层上,然后将瓷砖、大理石等材料按照设计要求进行铺贴。
(3)砂浆砂浆研缝:在铺贴完毕后,对于砂浆进行研缝处理,确保缝隙的充实。
(4)铺贴完成:铺贴工艺完成后进行检验,确保无锥缺陷和空鼓。
4.镶嵌(1)测量定位:根据设计要求确定镶嵌的位置和尺寸。
(2)镶嵌施工:根据设计要求将镶嵌材料放置到铺贴的基层上,并进行固定。
(3)镶嵌完成:镶嵌完毕后进行美观处理和清洁,确保镶嵌的质量和美观性。
5.收尾工作(1)清理现场:施工完毕后进行现场的清理,保持施工现场的整洁。
镶贴工施工详细方案

镶贴工施工详细方案一、前期准备工作1. 设计图纸首先,要根据客户的需求和要求,进行设计图纸的制作。
设计图纸要详细标明镶贴工的位置,大小和镶嵌方式等,以便后期施工时参考,确保施工的准确性。
2. 材料准备在进行施工之前,必须保证所需材料及工具都准备就绪。
常用材料包括陶瓷砖、接缝剂、釉面剂等。
常用的工具有水平仪、尺子、切割机等。
材料和工具一定要选购质量上乘的产品,以保证施工质量。
3. 清洁工作在进行施工前,要确保墙面和地面的清洁干净,避免施工时发生灰尘、杂物等影响施工效果。
二、施工步骤1. 预处理首先,要对墙面和地面进行处理,确保表面平整、无裂缝。
若发现问题应及时修补。
2. 选取基础材料选择合适的基础材料,并根据设计图纸进行切割,确保与设计尺寸统一。
3. 预备浆料将钢筋、水泥、砂子等按比例混合,制作腻子,涂抹在基础材料的背面。
然后按需求设置阴阳角,并铺设好墙面或地面。
4. 砖放置砖块从下向上一排一排地铺,同时要注意砖块之间的间距和水平度,确保不会出现空鼓、缝合间隙等问题。
同时,在最后一排铺好后,要留出空隙以备填空。
5. 砖缝填充当砖块铺好之后,要等待一段时间,让铺设的基础稍微硬化,然后使用接缝剂填充砖缝,并用拖把擦拭表面。
6. 釉面处理当砖缝填充完毕之后,需对砖面进行釉面处理。
先在施工区域进行涂刷,注意涂刷均匀且避免刷过头,否则会造成不均匀的釉面效果。
7. 清洁处理当釉面处理完毕之后,要等待一定的时间再进行镶贴工的去除处理,以保证施工效果。
当需要清理时,要使用湿抹布进行擦拭,避免砖面受损。
三、注意事项1. 长时间施工在进行施工时,时刻保持身体的平衡姿势,避免连续施工时间过长而导致的疲劳和伤害。
2. 设备安全在进行切割和其他操作时,必须注意安全,避免设备的不当使用和工具的纵欲损坏所造成安全隐患。
3. 催促步骤在施工过程中,不要急于求成,可以对镶贴工的阶段性完成情况进行催促,以确保施工进度和质量。
4. 检查质量施工完毕之后,要进行质量检验,对铺设效果和质量进行检查,以保证施工质量符合客户要求。

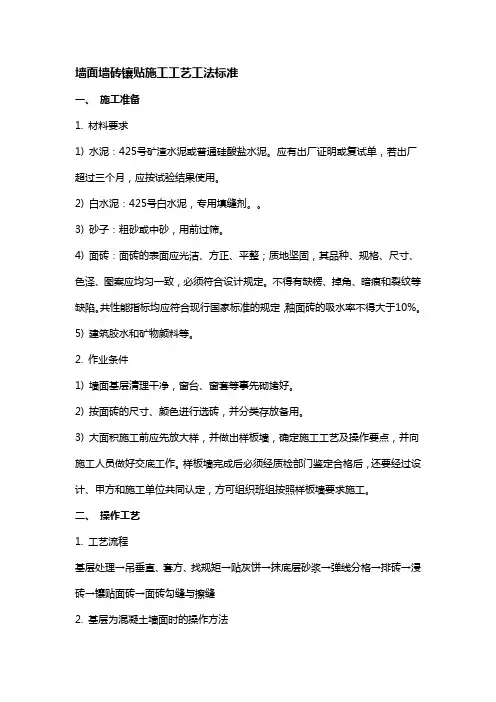

墙面墙砖镶贴施工工艺工法标准

墙面墙砖镶贴施工工艺工法标准一、施工准备1. 材料要求1) 水泥:425号矿渣水泥或普通硅酸盐水泥。
应有出厂证明或复试单,若出厂超过三个月,应按试验结果使用。
2) 白水泥:425号白水泥,专用填缝剂。
3) 砂子:粗砂或中砂,用前过筛。
4) 面砖:面砖的表面应光洁、方正、平整;质地坚固,其品种、规格、尺寸、色泽、图案应均匀一致,必须符合设计规定。
不得有缺楞、掉角、暗痕和裂纹等缺陷。
共性能指标均应符合现行国家标准的规定,釉面砖的吸水率不得大于10%。
5) 建筑胶水和矿物颜料等。
2. 作业条件1) 墙面基层清理干净,窗台、窗套等事先砌堵好。
2) 按面砖的尺寸、颜色进行选砖,并分类存放备用。
3) 大面积施工前应先放大样,并做出样板墙,确定施工工艺及操作要点,并向施工人员做好交底工作。
样板墙完成后必须经质检部门鉴定合格后,还要经过设计、甲方和施工单位共同认定,方可组织班组按照样板墙要求施工。
二、操作工艺1. 工艺流程基层处理→吊垂直、套方、找规矩→贴灰饼→抹底层砂浆→弹线分格→排砖→浸砖→镶贴面砖→面砖勾缝与擦缝2. 基层为混凝土墙面时的操作方法1) 基层处理:首先将凸出墙面的混凝土剔平,对大钢模施工的混凝土墙面应凿毛,并用钢丝刷满刷一遍,再浇水湿润。
如果基层混凝土表面很光滑时,亦可采取如下的“毛化处理”办法,即先将表面尘土、污垢清扫干净,用10%火碱水将板面的油污刷掉,随之用净水将碱液冲净、晾干,然后用1:1水泥细砂浆内掺水重20%的107胶,喷或用笤帚将砂浆甩到墙上,其甩点要均匀,终凝后浇水养护,直至水泥砂浆疙瘩全部粘到混凝土光面上,并有较高的强度(用手掰不动)为止。
2) 吊垂直、套方、找规矩、贴灰饼:根据面砖的规格尺寸设点、做灰饼。
3) 抹底层砂浆:先刷一道掺水重10%的建筑胶水泥素浆,紧跟着分层分遍抹底层砂浆(常温时采用配合比为1:3水泥砂浆),每一遍厚度宜为5mm,抹后用木抹子搓平,隔天浇水养护;待第一遍六至七成干时,即可抹第二遍,厚度约8-12mm,随即用木杠刮平、木抹子搓毛,隔天浇水养护,若需要抹第三遍时,其操作方法同第二遍,直到把底层砂浆抹平为止。
镶贴工施工详细操作规定

镶贴工施工详细操作规定一、前置准备1.1 原材料准备:镶贴用的基材、镶贴石材、石材背胶、石材干砂;1.2 工具准备:电砂轮、平刷、刮刀、剪刀、电钻、木铆钉、电动冲击钻、电锤、石材切割机。
二、施工准备2.1 检查基底墙面的结构、强度、水平和垂直度等性能满足镶贴石材的安装要求,并按要求清理基底墙面,确保水平度均匀一致;2.2 根据客户要求确定镶贴工程图纸和安装方案,布置安装位置和高度,并确定基准线;2.3 根据布置位置和高度在基底墙面上打出定位线和中心线。
根据工程图纸制作石材镶嵌板,确定尺寸、颜色、木纹方向和场次号,并进行整理、准备;2.4 收集好所需的工具和材料,并按照操作要求安装就位。
三、施工步骤3.1 安装基材(1)清理基材表面,确保平整度和垂直度;(2)找到基准线,利用水平仪和垂直仪调整基材位置和水平度;(3)将基材用木铆钉固定在基底墙面上,并检查平整度和垂直度;(4)刮恒久性石材背胶,均匀地涂抹在镶贴基材表面上。
3.2 镶贴石材(1)将已制作好的镶嵌板垂直放置在工作平台上,然后使用电砂轮和石材切割机切割到所需尺寸;(2)使用钻机和电动冲击钻在石材后面打孔,根据图纸尺寸确定孔位;(3)将每块镶贴板粘贴在基材上,按要求排列和拼装;(4)使用石材干砂填缝,并清理整个石材表面。
3.3 对施工工艺进行检查(1)对安装的石材进行检查,检查位置、颜色、木纹和尺寸是否符合要求;(2)检查每个镶贴板的高度、水平度和垂直度是否一致;(3)检查填缝处是否均匀、美观。
四、施工注意事项4.1 工作时穿戴安全防护用品,遵守安全生产规程;4.2 在使用电动工具时,应遵守操作规程,确保切断刀和砂轮等工具的转速不超过安全极限,避免切伤手指和肢体;4.3 操作时要精细、细心、耐心,并进行规范化、标准化施工,以确保施工质量和强化安全意识;4.4 镶石材板过程中,必须遵守石材规范、标准和技术要求,特别是切割、穿孔和整形等工序,必须遵守固定的施工要求和作业方法。
镶贴施工工艺要点与检验方法及验收质量要求

镶贴工程施工工艺要点与检验方法及验收质量要求一、薄贴法施工工艺要点与检验方法及验收质量要求:(一)薄贴法施工墙面基层处理①、原基体处理:用小锤敲打原墙基体,发现有脱层,空鼓,裂缝,大面油污等需刮除或剔除、清洗等处理后无以上现象,再用1:2的水泥砂浆重新抹实找平,使之与修补的基体粘贴牢固。
②、基层找平:基层抹灰找平、找直、找方应使用公司指定品牌水泥,先墙面打灰饼,确定找平厚度(2-5㎜)后,按1:2的水泥砂浆抹灰施工, ,待表干后进行二次抹灰找平找方。
检验方法及质量要求:◆方尺靠尺楔形塞尺◆各抹灰层之间以及抹灰层与基体之间必须粘贴牢固,即基层表面坚硬、平整、洁净无裂缝、无脱模剂和会导致隔离的介质附着,做到立面垂直不大于5㎜,表面平整度不大于5㎜,阴阳角方正不大于3㎜。
(二)铺贴前准备工作:①清理基层,墙面洒水湿润②进行放线定位和预排砖。
预排砖时应注意:●对缝宽、造型拼花的位置、摆放等要与客户沟通。
●对非整砖应排放在次要部位或阴角处,每面墙不宜有两列非整砖,非整砖宽度不宜小于整砖的1/3等。
③选砖时,其砖规格、平整度、色差较大等等应提醒客户(是否)更换。
④对于前一天未铺贴完且已浸过水的砖,严禁再铺贴。
⑤釉面砖的冬期施工时应掺入2%食盐的温水中浸泡两小时,表(晾)干后方可使用。
⑥确定水平及竖向标志,垫好底尺,挂线(横向线和垂直线)到位。
(三)薄贴施工工艺要点及质量要求:①将东易M2配比砂浆倒入预配的清水中,用电搅拌器搅拌至均匀没有结块。
②按施工习惯,在找平后的基面横向或竖向或成片抹灰批刮厚度为约3-6㎜的配比砂浆,然后根据所铺贴砖的规格,选择适合的齿型刮板(100*100㎜的小砖墙面梳齿粘贴,小于300*600㎜的墙砖除墙面梳齿外,砖背面需均匀涂抹一层厚度不大于2-5㎜的配比砂浆.除马赛克外,其余均双面梳齿)按45度-60度角梳刮出条纹状,使灰浆厚度均匀,随后按顺序将瓷砖先后用揉挤压粘贴于墙面并敲实即可.(注意:在15分钟内将砖粘贴于基层的灰浆上,在规定的20分钟时间内可调整面砖位置)。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
镶贴工施工规范镶贴工进场后,为了确保施工的质量、各工种的协调,从而使客户对施工现场满意,请按下列施工程序施工。
镶贴工施工程序:对原房的检查↓材料的预算及检查↓水电作业验收↓基层的处理↓墙面砖的铺贴及抹缝↓地面砖的铺贴及保护↓其它施工工艺↓验收镶贴工施工规范一、施工前的准备镶贴工程是房屋建筑装饰过程中一个重要的分项工程,镶贴工施工的优劣直接影响着人们的生活,如外墙抹灰、面砖脱落、内墙抹灰、面砖的空鼓、开裂等,是近几年住户投诉的热点之一。
因此,镶贴工在施工过程中一定要按“施工工艺”和“施工规范”进行施工,以确保装修质量。
1.1对原房地面、墙面的检查首先,应对原房镶贴工程的地面水平度、墙面垂直度、阴阳角方正度、墙面有无空鼓、水泥砂抹灰等项目逐一进行检测。
检测方法如下:地面水平度:将房屋四周打好平水线,用尺量其高低差,或用平水尺检测。
墙面垂直度:用垂直杆和检测尺检测。
阴阳角方正度:用角尺和三角板检测。
墙面空鼓:用金属物轻轻敲击墙面进行检测。
抹灰检查:用钢钎凿墙面,检查墙面抹灰的硬度。
如发现有影响施工质量的地方,应立即向项目经理反映并协商解决,否则,镶贴工班长承担一切后果。
1.2施工工具镶贴工在施工前应准备好以下工具:挂线、钢钉、铝合金靠尺(2m)、平水尺(1m)、线坠、角尺、橡皮锤、切割机、平头抹子、铁铲、灰桶、刷子、塑料盆、铁锤、钢钎、泥刀、铁抹子,瓷砖划刀等。
1.3材料的预算镶贴工在施工前两天应根据设计图纸的要求将所需材料进行初步预算,如:砂子、红砖、水泥的数量、墙面、地面砖的面积等。
墙面面积=(长+宽)×2×所铺贴砖高度(门窗折半)地面面积=长×宽+长×宽×(10%瓷砖的损耗)并计算出厨房、主卫、次卫、洗手间、阳台的墙面及地面的面积;客厅、餐厅的地面面积是多少?有几个地漏等,将所用材料的明细单交项目经理,公司将在两天内安排人员把材料送到工地。
1.4施工材料检查施工过程中的材料分为主材和辅材,主材有墙面砖、地面砖等,辅料有水泥、砂、红砖等。
主材的检查:①看材料的品种、规格、颜色是否符合设计要求;②检查墙面砖、地面砖是否有破损现象;③随手拿两块瓷砖,面对面放在一起,检测两块瓷砖表面的平整度是否相差太大;④用尺量其宽窄、对角线、长度差是否影响施工质量及瓷砖的渗水程度等。
墙面砖的规格有150mm×150mm、200mm×200mm、215mm×315mm、200mm×300mm、330mm×250mm、300mm×450mm、330mm×600mm等;地面砖的规格有150mm×150mm、200mm×200mm、300mm×300mm、330mm×330mm、400mm×400mm、500mm×500mm、600mm×600mm、800mm×800mm、900mm×900mm、1000mm×1000mm、1200mm×1200mm等;仿古砖的规格有45mm×195mm、200mm×200mm、400mm×600mm、500mm×500mm、600mm×600mm等。
辅料的检查:①水泥通常采用32.5等级黑色水泥,查看水泥袋上的使用期限是否过期(三个月以内)。
②砂:检测其含泥量是否超标,红砖的硬度怎样等,如发现材料有质量问题,必须马上告诉业主使用该质量材料的后果,请业主选择退货;如业主坚持使用,业主必须签字认可,否则造成的损失由班组长承担,项目经理未及时发现或制止,负连带责任。
在施工过程中,超出预算的材料必须由业主签字认可,否则由镶贴工承担。
1.5水电路的检查和验收镶贴工在铺贴墙面砖之前,必须对水电路进行检查和验收,检查水路是否试压合格;电工的开关、插座底盒是否都已安装好;水电补槽后是否有空鼓现象,看水接头凸出墙面是否一致或在同一水平线上,水接头和底盒是否在腰线和花片上,如有以上现象必须通知项目经理要求电工进行整改。
1.6试水的检查厨房、卫生间是家居中用水最多的两个区域,因此在装修前要做试水试验。
方法是:把厨房、主卫、次卫的地漏大便器堵住,将水放至平客厅、卧室的地面,经24小时试水后检查有无漏水情况,如有漏水,应通知项目经理和业主须做防水处理后才可贴地砖,做防水处理时,基层应清理干净,如不平整需全部找平。
防水层应从地面延伸到墙面,高出地面300mm,如业主有要求,浴室墙面防水层不得低于1800mm,待防水材料干燥后再做蓄水试验,确定无渗漏后才可做下一道工序。
二、铺贴瓷砖的施工程序2.1基层的处理2.1.1地面的处理铺贴地面瓷砖通常是在混凝土楼面或地面上施工,如基层表面较光滑应进行凿毛处理,凿毛深度通常为5—10mm,凿毛的间距为30mm左右,对地面进行清理,须用水洗干净,但地面不能积水。
再用801胶掺水泥刷一次地面,然后贴砖。
2.1.2砼墙面处理对模板制作的混凝土墙面,应用碱水或其它洗涤剂把墙面上的模板隔离剂清洗干净,待墙面干后用801胶(30%)+水泥(70%)拌合水泥浆,并在墙面上抹灰拉毛,凝结后抹1:3水泥砂浆底层。
2.1.3砖墙处理先剔除砖墙面上多余灰浆并清扫灰尘,然后用清水打湿墙面后,再抹1:3水泥砂浆底层。
2.1.4旧建筑厨房、浴、厕墙面的处理应彻底铲除或清洗油渍等污垢,将瓷片、砂灰全部凿至墙面基层,然后用清水冲洗,再重新抹1:3水泥砂浆。
2.1.5 腻子墙面处理用水打湿墙面铲除老腻子,如墙面是砂灰层应凿至墙面基层,然后用水冲洗,抹1:3水泥砂浆。
如果是水泥灰墙面应用801胶(30℅)+水泥(70℅)拌合水泥浆,在墙面上抹灰拉毛。
厨房烟道管基层处理:防止烟道管贴砖后开裂,保证方正度,垂直度达标,须将未粉砂浆烟道管进行粉刷处理(用1:3.5的水泥砂浆粉刷),厨房烟道口只能上下移位,不能反向移位,烟道管插入烟道内≥3cm,并用密封胶带或玻璃胶密封,烟道管阴阳角必须挂钢丝网后再粉刷。
2.2墙面砖的铺贴墙面砖的预排有两种:直线预排(即直缝)和错线预排(即错缝)直线错线2.2.1直线铺贴墙面砖的程序选砖→浸泡瓷砖→浸泡釉灰→打平水线→预排→拉线→铺贴→检测→抹缝2.2.2墙面瓷砖的施工方法①选砖:磁砖买回到工地后,必须有书面形式标明镶贴位置及镶贴方式,是否留缝、错缝、贴花片位置须和业主商量,并考虑五金件的安装。
铺贴前应根据业主的要求确定墙面砖铺贴的位置和花砖、腰线的位置,所贴瓷砖是横着贴还是竖着贴,随手拿两块瓷砖面对面放在一起,看平整度是否相差太大,将一箱或多箱竖着或横着放在一起,检测瓷砖平整度是否≤1mm,是否有缺棱、破损等现象,如发现不合格的瓷砖应马上与客户联系、沟通,协商解决的办法。
②浸泡瓷砖:将瓷砖浸入水中直到不冒气泡为止,取出凉干,要求手摸有湿润感,不见水渍为准。
③浸泡釉灰:用灰桶浸泡釉灰,釉灰的浓度应根据墙面吸水情况和气温来定。
④打平水线:在所贴瓷砖的房屋四周弹好平水线,根据平水线进行预排并考虑铺贴顺序:首先从门的对面墙开始铺贴,然后分别铺贴两边的墙面,最后铺贴进门处。
⑤预排:先横向预排,用卷尺量出墙面横向的距离,预算所需瓷砖的数量,如果非整砖≤20mm,应将第一块整砖切掉30mm,将非整砖铺在不显眼处或门后处。
竖排列:竖排列分为有腰线排列和无腰线排列。
有腰线排列:腰线铺贴时一般平窗台、平腰线往上排,上至距PVC下水弯头30mm—50mm,算出所贴瓷砖的数量,算出平腰线往下排瓷砖数量,如果最下面一片砖≤100mm,而最上面一片砖也是非整砖,则应将腰线移至窗台上面。
无腰线排列:从距PVC下水弯头处30mm—50mm往下排,算出所贴瓷砖数量,如果最下面一片砖≤100mm,而窗户、门洞上面也≤100mm,则应往上移,使窗户、门洞边≥100mm即可(可根据具体情况而定,供作参考)。
切记腰线和花砖定位必须与业主商定。
⑥拉线:在进门显眼处铺贴整砖,在整砖的上方和下方拉一根垂直线(用钢钉固定)。
在非整砖一端的上方和下方拉一根垂直控制线,用钢钉固定,最下面预留一块砖或非整砖,从第二块砖铺起,在第二块砖的上方拉一根平水线,在第二块砖的下方用木托板托住,其作用是以防瓷砖铺贴时灰浆未干造成下垂,但木托板一定要加工平整。
⑦铺贴:一般是左手端砖,右手拿平头烫子在瓷砖的背面均匀的将灰抹平,厚度不大于10mm,四周刮成斜坡,按线铺上去用手拍平线,然后再取下来在灰浆未满的地方加灰,再贴上去用橡皮锤轻轻敲平至平水线,铺贴完一行后,在铺好的上面灰浆未满的地方加灰,以防空鼓。
相邻的砖与砖之间留1mm的缝隙,缝隙一定要均匀。
⑧检测:整幅墙面铺完后用检测尺检测,其垂直度是否≤2mm,平整度是否在1m 以内,缝隙横平竖直,瓷砖四角手摸平整,如不平整应马上整改,检测合格后应将瓷砖缝隙清理干净。
⑨抹缝:将白水泥425#和专用填缝剂用清水或胶调成糊状,可用刷子填缝,也可以用油灰刀刮缝。
标准:缝隙大小均匀、饱满。
2.2.3错缝铺贴墙面砖的程序:选砖→浸泡釉灰→打平水线→自制皮数杆→拉线→检测→抹缝2.2.4墙面砖的施工方法①选砖:将一箱瓷砖横着或竖着放在一起,观察其平整度是否≤2mm,是否有缺棱掉角,凹凸扭曲,开裂,脱釉等现象,如发现有不合格的瓷砖应马上与客户联系、沟通,协商解决的办法。
并有业主的签字认可。
②浸泡釉灰:请参照2.2.2③打平水线:请参照2.2.2④自制皮数杆:首先与业主商定错缝铺贴留缝的大小,根据瓷片的宽度和缝隙来自制皮数杆,从上往下,从左至右排列(应注意拼花)⑤拉线:首先在显眼处半块砖的位置弹一根垂直墨线,然后再在整砖的上方或下方拉一根垂直线(用钢钉固定),在墙另一端的上方和下方拉一根垂直控制线,(用钢钉固定)下面预留一块砖,从第二块砖铺起,在第二块的上方拉一根平水线,铺贴方法与“对缝铺贴法”相同。
⑥检测:铺完一行,用2米的铝合金靠尺进行检测,观察平整度是否≤1mm,垂直度是否≤2mm,每条缝隙的宽窄是否一致,是否垂直。
⑦抹缝:错缝砖大部分是仿古砖,仿古砖勾缝时须用专用填缝剂,如:仿古砖难以清洗。
在仿古砖的边缘必须用纸胶带进行保护,以免污染瓷砖表面。
不能进行满刮进行勾缝。
2.2.5阳角的铺贴:①45°拼角:首先在阳角上拉一根垂直线,然后将瓷砖放在己准备好的木托板上,(自制木托板)。
锯成45°斜坡,做到锯薄而不崩棱,铺贴方法与“对缝铺贴法”一样②护角线:护角线用钢钉固定在墙上,并与墙面垂直,沿护角线的边缘往上贴,铺贴时一定要保持一个阳角和一个阴角是90°,不合格应马上整改。
