施工现场动火方案
动火作业安全技术措施专项施工方案

动火作业安全技术措施专项施工方案一、前言动火作业是指在工作场所中使用明火或者产生高温、火花等能够引起燃烧、爆炸危险的设备和工具进行加工、维修或者拆卸等作业。
动火作业安全技术措施是保障安全生产的重要环节,对于防止火灾、爆炸等事故具有重要意义。
本文将从动火作业前期管理、动火作业方案编制、现场施工操作、事故应急处置等多方面介绍动火作业安全技术措施。
二、动火作业前期管理2.1 动火作业前期准备工作在进行动火作业前,应该进行充分的准备工作,包括:•制定动火作业方案;•确认动火工地是否符合安全要求;•安排专人进行监管和指导;•对从业人员进行动火安全技能培训;•制定现场施工操作规程;•购置合格的个人防护用具。
2.2 安全条例制定在动火作业前,应该制定完善的安全条例,防止危险事件的发生。
安全条例应该符合国家、地方和企业的相关规定,内容包括:•动火前安全检查制度;•动火作业人员安全技能要求;•动火现场报警、疏散、应急等各项工作要求;•动火烟火管控、现场管理、清理工作要求;•禁止性规定和对违章行为的惩罚措施。
2.3 工地安全检查在进行动火作业前,应该对工地进行安全检查,确认安全条件符合要求,消除安全隐患。
首先需要对动火作业前的场地进行调查,确定可行的方案,以防止危险事件发生。
然后进行设备、设施、照明等的检查,以确认安全条件、做好应急措施和认真遵守安全手册。
2.4 从业人员安全技能培训动火作业的工作人员必须具有必要的安全技能,具备关于动火作业的操作规程和应急措施。
企业应该对相关员工进行培训,包括:•动火作业操作人员的指导培训;•动火作业主管人员的应急指挥培训;•动火作业管理人员安全管理培训。
三、动火作业方案编制3.1 动火作业方案制定在进行动火作业前,应该进行动火作业方案制定。
动火作业方案应该根据实际情况考虑,主要包括:•作业对象和范围;•防护措施;•安全措施和应急对策;•防护用品所在位置。
3.2 动火作业具体操作方案动火作业方案的具体操作方案应该制定详细的步骤和所需设备,以避免事故的发生。
动火作业现场处置方案

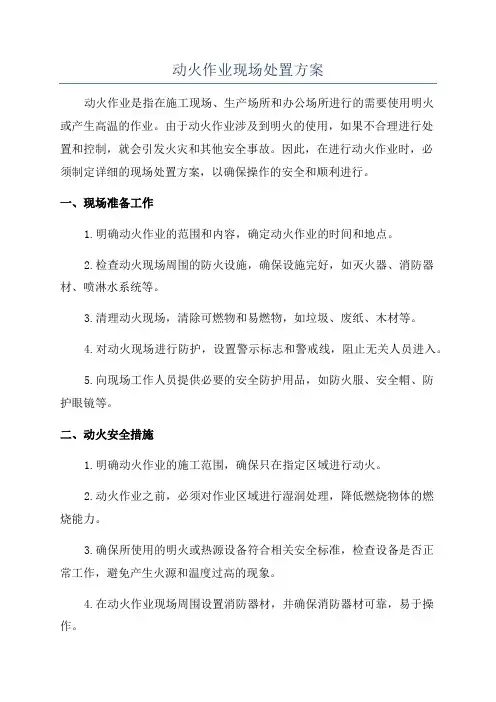

动火作业现场处置方案动火作业是指在施工现场、生产场所和办公场所进行的需要使用明火或产生高温的作业。
由于动火作业涉及到明火的使用,如果不合理进行处置和控制,就会引发火灾和其他安全事故。
因此,在进行动火作业时,必须制定详细的现场处置方案,以确保操作的安全和顺利进行。
一、现场准备工作1.明确动火作业的范围和内容,确定动火作业的时间和地点。
2.检查动火现场周围的防火设施,确保设施完好,如灭火器、消防器材、喷淋水系统等。
3.清理动火现场,清除可燃物和易燃物,如垃圾、废纸、木材等。
4.对动火现场进行防护,设置警示标志和警戒线,阻止无关人员进入。
5.向现场工作人员提供必要的安全防护用品,如防火服、安全帽、防护眼镜等。
二、动火安全措施1.明确动火作业的施工范围,确保只在指定区域进行动火。
2.动火作业之前,必须对作业区域进行湿润处理,降低燃烧物体的燃烧能力。
3.确保所使用的明火或热源设备符合相关安全标准,检查设备是否正常工作,避免产生火源和温度过高的现象。
4.在动火作业现场周围设置消防器材,并确保消防器材可靠,易于操作。
5.设置足够的灭火器材和水源,确保在火灾发生时及时灭火。
6.对于易燃易爆物质,在动火作业之前,应采取措施进行降温或降压处理,确保不发生爆炸事故。
三、动火作业的执行1.确定动火作业的起止时间,确保在规定的时间范围内完成作业。
2.在动火作业现场,必须严格按照施工方案操作,禁止擅自更改作业方法或顺序。
3.在动火作业现场,必须保证有足够数量的现场工作人员,负责监督和管理作业的安全进行。
4.严格遵守动火作业时的操作规程,禁止操作人员在作业过程中吸烟或使用明火照明。
5.定期对动火作业现场进行巡视,及时清理作业现场的可燃杂物。
6.禁止在动火作业现场堆放可燃物或储存易燃易爆物品,确保现场整洁和安全。
四、事故处置和紧急预案1.制定事故处置和紧急预案,明确作业人员应急逃生路线和集合地点。
2.在动火作业现场设置紧急报警装置,以便在发生火灾或其他事故时及时报警。
动火作业施工方案

动火作业施工方案一、作业前准备在进行动火作业之前,必须进行全面的准备工作。
应对作业现场进行细致的安全检查,包括但不限于检查作业区域内是否有易燃易爆物质、消防设施是否齐全有效、逃生通道是否畅通无阻。
同时,准备好必要的消防器材,如灭火器、消防沙等,并确保所有作业人员熟悉其使用方法。
二、安全技术交底在动火作业开始前,项目负责人需对所有参与作业的人员进行安全技术交底,明确告知作业风险、安全措施、应急预案等关键信息。
确保每位作业人员都能够理解并遵守安全操作规程。
三、作业区域划定与隔离明确划定动火作业区域,并在作业区域周围设置明显的警示标志和隔离带,防止无关人员进入。
同时,根据作业性质和现场条件,可能需要采取一定的通风措施,以降低有害气体和烟尘的危害。
四、动火许可证制度严格执行动火许可证制度。
每次动火作业前,必须由项目负责人填写动火许可证,并由安全管理部门审批。
动火许可证应注明作业时间、地点、内容、作业人员名单及相应的安全措施。
五、现场监护与检查指定专人负责现场的安全监护工作,监督作业人员是否按照规定程序操作,及时发现并纠正不安全行为。
在作业过程中,定期对作业区域进行检查,确保没有安全隐患。
六、应急处理制定详细的应急预案,一旦发生火灾或其他紧急情况,能够迅速有效地进行应对。
并确保所有作业人员都了解应急预案,能够在紧急情况下迅速疏散。
七、作业结束的清理与检查动火作业结束后,及时清理现场,移除所有火源和热源,并对作业区域进行彻底的检查,确保没有遗留火种。
同时,对使用过的设备和工具进行检查和维护,确保下次使用时安全可靠。
八、总结与反馈完成动火作业后,组织一次简短的总结会议,回顾作业过程中的安全管理情况,总结经验教训,并对可能出现的问题提出改进措施。
通过不断的实践和总结,提高动火作业的安全管理水平。
动火作业专项施工方案

一、工程概况本工程位于XXX地点,由XXX公司承建。
工程主要包括XXX结构、XXX设备安装等。
根据工程特点及现场实际情况,为确保动火作业安全,特制定本专项施工方案。
二、施工内容1. 动火作业范围:主要包括焊接、切割、打磨、气割等作业。
2. 动火作业地点:XXX区域及施工现场周边。
三、安全措施1. 人员配备:成立动火作业安全小组,由项目经理任组长,技术负责人、安全员、现场施工负责人为成员。
2. 技术交底:对参与动火作业人员进行安全技术交底,确保其了解作业规程和安全注意事项。
3. 动火作业许可证:动火作业前,必须办理动火作业许可证,明确动火作业时间、地点、作业内容、安全措施等。
4. 现场检查:作业前,安全员对现场进行安全检查,确保无易燃易爆物品,电气设备已断电,氧气、乙炔瓶等易燃易爆物品存放安全。
5. 防火隔离:在动火作业区域周围设置防火隔离带,宽度不小于5米,隔离带内不得放置易燃易爆物品。
6. 消防器材:现场配备足够的消防器材,如灭火器、消防沙等,并确保其完好有效。
7. 现场监控:安排专人现场监控,确保动火作业安全进行。
四、施工步骤1. 办理动火作业许可证,明确作业时间、地点、作业内容、安全措施等。
2. 安全技术交底,确保作业人员了解作业规程和安全注意事项。
3. 进行现场检查,确保无易燃易爆物品,电气设备已断电,氧气、乙炔瓶等易燃易爆物品存放安全。
4. 设置防火隔离带,宽度不小于5米,隔离带内不得放置易燃易爆物品。
5. 配备消防器材,并确保其完好有效。
6. 进行动火作业,专人现场监控,确保安全进行。
7. 动火作业结束后,及时清理现场,确认无火种、火星等。
8. 动火作业结束后,安全员对现场进行复查,确保无安全隐患。
五、应急预案1. 发生火灾时,立即启动应急预案,组织人员疏散,确保人员安全。
2. 使用灭火器材进行灭火,如火势无法控制,立即报警求助。
3. 对受伤人员进行急救,并送往医院治疗。
4. 对火灾原因进行调查,查明责任,采取相应措施。
动火作业现场安全施工方案

动火作业现场安全施工方案动火作业是指使用明火或者火花、热源等容易引发火灾的工作操作。
为了保障作业人员的生命财产安全,减少事故发生的可能性,必须制定出科学合理的施工方案。
一、施工前的准备工作1.移除易燃、易爆物品:在施工前,必须确认施工现场周围没有易燃易爆物品,并及时清除旧杂物和垃圾,保持施工区域的清洁整洁。
2.设置专用标志:在施工区域的入口处设置明确的禁止火种、禁止吸烟、警示三角等标志,提醒他人及时遵守安全规定,避免发生危险。
3.选择合适的施工器材:选择符合安全要求的施工器材,确保工作质量同时保障施工现场的安全。
4.建立应急预案:提前制定好应急预案,包括火灾报警、应急救援等,保障作业人员发生意外时能够迅速采取有效的措施。
二、施工中的安全措施1.防止明火、火花:在施工过程中,严禁使用明火作业,对于必须使用明火的情况,应有专人负责看管,并配备相关的灭火设备和防火器材,随时处置突发火灾事故。
2.配备消防器材:施工现场必须配备相应的消防器材,如消防水枪、灭火器等。
同时,要定期检查并保证这些器材的使用性能良好,保证在火灾发生时能够及时使用。
3.建立通风系统:对于有可能产生有毒烟雾、易燃气体等的工作现场,应建立通风系统,保持空气流通以减少火灾和中毒的风险。
4.使用防火材料:在施工现场中使用防火材料,如阻火涂料、阻燃衣等,减少火灾蔓延的可能性。
5.加强监督管理:施工现场必须有专人负责监督和管理施工过程中的安全措施,及时发现不安全行为并及时纠正。
三、施工后的安全措施1.清理施工现场:在施工完成后,必须对施工现场进行彻底的清理,清除易燃、易爆物品,保持整洁。
2.关闭电源:在施工完毕后,关闭所有的电源,确保没有电流继续流动,防止火灾的发生。
3.做好火源监控:在施工完成后,定期巡视施工场地,查看是否有余热、残酷等火源,及时消除,减少火灾的可能性。
4.定期演练:定期组织火灾应急演练,提高作业人员的火灾应变能力,保障他们能够快速、有效地做出正确的反应。
动火作业方案建筑施工

动火作业方案建筑施工动火作业是指在施工现场或其他作业场所中进行与明火有关的作业任务,包括焊接、切割、钎焊、熔炼、热处理、明火检测、火箭发射等。
由于动火作业涉及到明火的使用,具有较高的危险性,需要制定详细的施工方案来保障人员安全和施工质量。
本文将就动火作业方案的建设进行详细阐述,包括前期准备、施工设计、作业过程安全措施等。
一、前期准备1. 确定施工任务和作业范围:明确动火作业的具体任务和范围,包括作业地点、作业时间、作业内容等。
2. 分析评估风险:对动火作业过程中可能出现的危险因素进行评估,确定可能的风险及应对措施。
3. 建设动火作业组织机构:确定动火作业的责任人、监督人员、作业人员等。
4. 整理必要的法律法规和技术规范文件:了解国家、地方以及行业相关的法律法规和技术规范文件,确保动火作业符合相关标准。
5. 确定施工特殊要求:根据实际情况,确定施工特殊要求,如特殊材料使用要求、特殊工具设备要求等。
二、施工设计1. 制定施工流程:根据作业内容和施工现场实际情况,制定详细的施工流程图,确保作业过程的有序进行。
2. 确定施工工艺:详细描述动火作业的操作过程和步骤,明确各个环节的要求和注意事项。
3. 设计施工布置图:根据施工现场情况,制定施工布置图,包括材料摆放位置、工具设备摆放位置、作业区域划分等。
4. 安排作业人员:根据施工工艺和作业量确定所需作业人员数量,并在动火作业组织机构中安排相关岗位。
三、作业过程安全措施1. 安全培训:对所有参与动火作业的人员进行安全培训,包括明火操作安全知识的学习、个人防护用品的使用等。
2. 管理火源:合理选择和设置明火源,确保火源的稳定和安全,并配备专人负责明火操作。
3. 建立作业检查制度:建立作业前检查、作业中检查、作业后检查的制度,确保作业过程中的安全。
4. 制定紧急预案:在动火作业前制定紧急预案,包括火灾、爆炸等事故的应急措施和处理流程。
5. 配备消防设备:根据施工现场的具体情况,配备合适的消防设备,确保万一发生火灾等事故时能够及时灭火。
动火施工方案

施工现场动火专项施工方案为加强建筑工地防火管理,确保本工程建设的顺利进行,实行“预防为主、消防结合”的方针,根据《中华人民共和国消防条例》和有关防火规范,特制订以下施工方案。
一、施工现场防火管理制度1、建筑工地必须实行消防责任制,加强防火安全管理,确保国家、集体财产和人身的安全。
2、工地的防火、保卫工作有现场施工单位(包括土建、安装、装修单位)负责。
责任人系该施工现场的项目经理或承包负责人或土地承包负责人,责任人应根据建筑工地大小,及时配备值班纠察人员,该做好施工现场防火安全、保卫工作,选派专人管理。
3、工地应该落实防火、保卫责任制,施工现场危险品管理、安全用电管理、动用明火审批规章制度,及时配备值班纠察,监护人员,做到不定期地对工地各项规章制度的检查和有效落实。
4、工地内易燃易爆仓库或场地所应设置明显标志,严禁吸烟,对不再使用的易燃易爆物品应及时清理和处理,工棚和临时宿舍内,严禁明火取暖,严禁使用“热得快”等各类电器炉灶等。
5、建筑工地临时动火,必须符合动火的规范要求,填写动火审批表,并经有关部门审核同意,方可动火。
二、施工现场防火措施1、施工现场应明确划分用火作业、易燃材料堆场、仓库、易燃废品集中站和生活区等区域。
2、施工现场夜间应有照明设备,保持消防车通道畅通无阻,加强值班巡逻。
3、施工作业期间需搭设临时性建筑物,必须经施工企业技术负责人批准,施工结束应及时拆除。
但不得在高压架空线下面搭设临时性建筑物或堆放可燃物品。
4、施工现场应配备足够的消防器材,指定专人维护、管理、定期更新,保证完整好用。
5、在土建施工时,应先将消防器材和设施配备好,有条件的,应敷设好室外消防水管和消防栓。
6、焊、割作业点与氧气瓶、电石桶和乙炔发生器等危险物品的距离不得少于10M,与易燃易爆物品的距离不得小于30M;如达不到上述要求的,应执行动火审批制度,并采取有效的安全隔离措施。
7、乙炔发生器和氧气瓶的存放距离不得少于2M;使用时两者的距离不得少于5M。
动火作业施工专项方案

一、方案背景为确保施工现场动火作业安全,防止火灾事故的发生,根据《中华人民共和国消防法》及《建筑工程安全生产管理条例》等相关法律法规,结合施工现场实际情况,特制定本专项方案。
二、适用范围本方案适用于施工现场所有涉及电气焊、切割、烘烤等动火作业的施工项目。
三、组织机构及职责1. 领导小组:由项目负责人担任组长,项目总工程师、安全总监、施工队长为副组长,各相关部门负责人为成员。
负责动火作业施工的全面领导和协调工作。
2. 安全监督小组:由安全总监担任组长,安全员、消防员为成员。
负责动火作业施工现场的安全监督和检查工作。
3. 现场作业小组:由施工队长担任组长,各工种作业人员为成员。
负责动火作业的具体实施和现场管理。
四、动火作业审批程序1. 作业申请:动火作业前,作业人员需填写《动火作业申请单》,详细说明作业内容、时间、地点、安全措施等,经现场作业小组审批后,报安全监督小组备案。
2. 现场核查:安全监督小组对申请的动火作业进行现场核查,确认安全措施到位后方可批准作业。
3. 作业实施:作业人员按照批准的方案进行作业,确保安全。
五、安全措施1. 现场准备:- 清理作业现场及周边可燃物,保持作业区域通风良好。
- 设置明显的动火作业警示标志。
- 配备必要的消防器材,如灭火器、消防沙、消防桶等。
2. 作业过程:- 作业人员应穿戴防火、防爆服装。
- 作业过程中,不得擅自离岗,确保作业安全。
- 作业完成后,及时清理现场,消除安全隐患。
3. 应急处理:- 制定应急预案,明确火灾报警、人员疏散、灭火救援等程序。
- 定期组织应急演练,提高应急处置能力。
六、监督检查1. 安全监督小组:定期对动火作业进行监督检查,确保安全措施落实到位。
2. 现场作业小组:对作业人员进行安全教育和培训,提高安全意识。
七、总结本方案旨在加强施工现场动火作业安全管理,确保施工安全。
各相关部门和作业人员应严格遵守本方案,共同营造安全、有序的施工环境。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
田园地块经济租赁房一期项目(标段三:R21-12 地块)施工现场动火方案编制人:职务(称)审核人:职务(称)批准人:职务(称)批准部门(章)浙江昆仑建设集团股份有限公司二O一0年十月施工现场消防组织网络项目经理消防安全文明施工木工钢筋工泥工安装电工架子工现场动火管理领导小组成员职务姓名岗位组长周晓琴项目经理组员孙元玮项目副经理组员刘楚项目技术负责人组员傅攀峰质量员组员娄纪明、陈强施工员组员楼伟强安全员组员袁伟岳材料员目录工程概况及施工现场部署 (1)1、工程概况2、施工现场消防部署施工现场消防安全技术措施 (2)1、防火教育记录2、施工现场防火责任制消防安全责任制 (5)1、公司消防安全责任人职责2、项目公司、一建公司(项目经理部)消防安全责任人职责3、项目经理部消防安全责任人职责4、班组消防安全责任人职责动火明火审批制度 (8)动火明火审批表 (8)施工现场消防组织网络现场动火管理领导小组成员工程概况及施工现场部署一、工程概况本工程位于杭州市拱墅区笕丁路、广济路交叉口,半山田园区域规划R21-12地块。
田园地块经济租赁房一期项目(标段三:R21-12地块)东至天鹅路,南至天鹅路,西至笕丁路,北至规划绿地;用地面积约45386.1平方米,由25#~34#楼、3#地下车库组成,地下室建筑面积为6830平方米,总建筑面积104710.5平方米。
为住宅小区、群体工程,地上单体最高18层,地下1层,开挖深度约5m,建筑高度最高51.45米。
工程类别:二类。
建筑设计使用年限:50年,地下室耐火等级为二级,上部建筑耐火等级为二级;抗震设防烈度为六度;屋面防水等级为II级。
二、施工现场消防布置:生活区位置为施工区域的东面,大门处设有门卫。
重点防火部位:楼面作业层、木工加工棚、钢筋加工棚、职工生活区、仓库、配电室、办公区、门卫值班室等均设消防专用的太平桶、黄沙、干粉灭火器及足够的消防工具。
库房有管理制度,易燃易爆物品建立严格的领退库手续,采取有效的防护措施。
施工现场灭火器的配备情况:临时设施:保证每层有3个灭火器木工间、库房均按每25平米配备一个3公斤的干粉灭火器。
仓库、堆料场内,根据对象的特征,分组布置:灭火器、黄沙、太平桶、泡沫、清水。
工程内消防给水网管布置情况:施工现场:根据实际情况和规范设置3公斤的干粉灭火器,楼梯也需要布置灭火器。
现场设有8个消火栓,保证有效距离半径50米,能够达到现场各个部位。
消火栓口径为65mm,配备有足够长的水带,水枪喷嘴口径为19mm。
水能达到工程最高处的任何部位。
动火安全技术措施一、防火教育记录1、现场要有明显的防火宣传标志,每月职工进行一次防火教育,定期组织防火检查。
2、电工、焊工从事电气设备安装和电气焊切割作业,要有操作证等。
动火前,要清除附近易燃物。
3、使用电气设备和易燃、易爆物品,必须严格防火措施,指定防火负责人,配备灭火器材,确保施工安全。
4、因施工需要搭设临时建筑,应符合防火要求不得使用易燃材料。
5、施工材料的存放、保管应符合防火安全要求,库房应用非燃材料搭建、易燃、易爆物品,应专库储存,分类单独存放,保持通风、用火符合防火规定,不准在工程内、库房内调配油漆、稀料。
6、工程内不准作为仓库存使用,不准存放易燃、可燃材料,因施工需要进入工程内的可燃材料,必须采取可靠的防火措施,工程内不准住人。
7、施工现场不管什么地方一律不准用电炉,木工棚、仓库等,严禁吸烟。
8、氧气瓶、乙炔瓶工作间距不小于5m,两瓶同明火作业距离不小于10m。
9、在施工过程中要认真做好防火安全技术交底。
特别在进行气焊、油漆粉刷或从事防水等危险作业时,要有具体防火要求。
10、冬季施工保温材料的存放与使用,必须采取防火措施。
11、严格动火审批程序,动火时要有可靠的安全防护措施。
12、实行严格的人员监护下施工。
13、严禁未经动火审批、无可靠安全措施和无证人员动火施工。
二、施工现场动火责任制由于施工中的火灾危险性大,起火因素多,所以组织施工时,一定要落实安全用火的要求,认真实施防火措施。
1、加强消防工作的领导,建立义务消防组织,现场设消防值班人员,对现场职工进行消防知识教育,建立现场安全用火制度。
2、现场应划分作业区,易燃易焊材料区,生活区,按规定保持防火间距。
3、现场应有车辆循环通道,通道宽度不小于3.5m,严禁占用场内通道堆放材料。
4、现场临建设施、仓库、易燃材场和用火处要有足够的灭火工具设备,对消防器材要有专人管理,并定期检查。
5、安装使用电气设备时应注意以下防火要求:(1)各类电气设备、线路不准超负荷使用,线路接头要接实、接牢,防止设备、线路过热或打火短路,发现问题及时修理。
(2)穿墙电线或靠近易燃物的电线要穿管保护,灯具与易燃物应保持安全距离。
6、现场材料堆放的防火要求(1)材料堆放不宜过多,垛之间应保持一定的防火间距。
木材加工废料要及时清理,以防自燃。
(2)现场生石灰应单独存放,不准与易燃、可燃材料堆放在一起,并注意防水。
7、施工现场不同施工阶段的防火要点如下:(1)基础施工时,主要应注意保温、养护用易燃材料的存放,注意焊接钢筋时易燃材料应及时清理。
(2)在主体结构施工时,焊接量比较大,要加强看火人员。
在焊点垂直下方尽量清理易燃物。
电焊线接头要卡实,焊线绝缘要良好,与脚手架或建筑物钢筋接触时要采取保护,防止漏电打火。
照明和动力用胶皮线按规定架设,不准在易燃材料上乱堆乱放。
(3)在装修施工时,易燃材料较多,对所有电气及电线要严加管理,预防断路打火,在使用易燃油漆时,要注意通风,严禁明火,以防易燃气体燃、爆炸,还应注意静电起火和工具碰撞打火。
浙江昆仑建设集团股份有限公司消防安全责任制为了加强公司的消防安全工作,保卫社会主义现代化建设和保卫国家财产、公民生命的安全,认真贯彻执行“预防为主、防消结合”的消防工作方针,切实防止重大恶性事故的发生,实现“消除隐患,杜绝火灾,确保安全”的消防工作总目标。
根据市政府的要求和《中华人民共和国消防条例》,特制定消防安全责任人职责。
一、公司消防安全责任人职责1.公司总经理是消防安全工作第一负责人,对全公司范围内的消防安全管理工作负领导责任。
2.认真贯彻“预防为主,防消结合”的消防工作方针,把消防安全纳入企业生产经营、行政管理中,实行目标管理与经济责任制挂钩考核。
3.认真贯彻执行消防法规、条例,主持制定和落实公司防火安全责任制度,组织实施逐级防火责任制,签订消防安全责任状,定期考核下级消防安全责任人。
4.负责安排全公司的消防安全教育、培训、消防安全大检查,及时整改重大火灾隐患,审批消防费用。
5.领导各级消防安全责任人,组织义务消防队消防活动的开展,制定切实可行的灭火方案。
6.发生火灾事故,迅速组织职工扑救,保护现场,及时组织力量开展事故的调查处理。
7.仲裁、处理公司消防安全方面的有关问题。
8.公司保卫部是公司消防安全的职能部门,生产安全部协助组织实施消防安全责任制。
二、项目公司、一建公司(项目经理部)消防安全责任人职责1.项目公司、一建公司(项目经理部)的经理是消防安全工作的第一责任人。
负责项目公司(项目经理部)范围内的消防安全管理工作。
2.认真执行消防法规和公司的各项消防安全管理制度,把消防工作纳入生产施工、行政管理中,签订消防安全责任状并与经济责任制挂钩,落实分级责任制,明确基地项目(车间)、(班组)承包人消防安全责任人,并签订消防责任书,经常组织活动。
3.负责确定项目公司、一建公司(项目经理部)的防火重点部位,落实明火、用电、危险物品、易燃、易爆物品的安全防范措施。
4.负责对职工的消防教育,加强对重点防火部位工作人员和特殊工种人员消防知识教育,组织义务消防队的训练,督促消防人员加强对消防器材的管理保养。
5.每月组织一次消防安全检查,发现事故隐患,及时组织力量整改,发生重大隐患及时报告公司处理。
6.负责对下级消防安全责任人的考核,消防器材的费用和义务消防人员活动经费的审批。
7.一旦发生火灾事故,立即报告上级,积极组织扑救,同时保护好现场,协助有关部门开展调查处理。
三、项目经理部消防安全责任人职责1.项目经理是消防安全第一责任人,负责施工项目范围内的消防安全工作。
2.认真执行上级的各项消防安全制度,确定管辖范围内的防火重点单位及班组消防安全责任人,落实各项消防安全措施。
3.负责施工项目的用火、用电、危险物品、易燃、易爆物品的消防管理工作,审批动火证,落实防火措施。
4.负责施工项目操作人员的消防宣传教育工作。
5.负责对管辖班组(承包队)消防安全责任人的考核,督促施工现场,保卫人员做好消防器材的管理保养。
6.每旬安排一次消防安全检查,发现隐患及时组织力量整改,一时难以整改的隐患,报告上级消防安全责任人。
7.一旦发生火灾,立即报告上级,并积极组织力量扑救,保护好现场,配合有关部门开展事故调查。
四、班组(承包人)消防安全责任人职责1.班组长(承包人)是安全消防工作第一责任人,负责本班组(承包人)作业区域内消防安全工作。
2.认真执行上级的各项消防安全制度,落实各项消防措施。
3.负责本班组(承包人)的用火、用电、危险物品、易燃、易爆物品的消防管理工作,做好落手清。
4.负责对班组(承包人)人员消防安全基本教育和操作前的消防安全交底工作,增强操作人员的消防意识。
5.明火作业前,主动办好动火审批表手续,落实消防措施。
6.坚持一天一次消防安全检查,发现隐患立即整改,并及时报告领导及有关部门。
7.一旦发生火灾事故,立即报告,积极扑救,并保护好现场。
动用明火审批制度现场内的施工用火、生活用火均属用火管理范围。
在项目管理实施规划中,对施工工地要划分好禁火区域及动火等级,禁火区域要挂牌明确,禁止一切火种的进入。
施工现场按动火危险程度划分为三级动火等级,执行分级审批制度。
A 、凡属下列情况之一的为一级动火 :1、禁火区域内。
2、油罐、油箱、油槽车和储存过可燃气体、易燃液体的容器以及连接在一起的辅助设备。
3、各种受压设备。
4、毗邻建筑间或邻街登高焊接作业。
5、现场堆有大量可燃和易燃物品的场所。
一级动火作业由项目经理填写动火申请表,编制安全技术措施方案,报公司保卫部门及消防部门审查批准后,由安全员负责监督管理,方可动火。
B. 凡属下列情况之一的为二级动火 :1、工地范围内具有一定危险因素非禁火区域进行临时焊、割等用火作业。
2、比较密封的室内、容器内、地下室等场所。
3、登高焊、割等用火作业。
二级动火作业由项目经理填写动火申请表,编制安全技术措施方案,报公司保卫部门审查批准后,由安全员负责监督管理,方可动火。
C. 在非固定的、无明显危险因素的场所进行用火作业,均属三级动火作业,三级动火作业由施工班组填写动火申请表,经工地项目经理或技术负责人批准后,由安全员负责监督管理,方可动火。
