外墙板构造防水施工技术交底

合集下载

基础外墙防水安全技术交底模板

基础外墙防水安全技术交底模板

一、交底目的为确保基础外墙防水施工安全,预防事故发生,现将安全技术交底如下:二、施工人员要求1. 施工人员必须经过专业培训,并通过考试合格后持证上岗。

2. 施工人员应熟悉本工程的安全技术交底内容,并严格遵守各项安全操作规程。

三、施工材料及设备1. 防水材料:防水卷材、防水涂料、密封材料等,必须符合国家相关标准,并经过检测合格。

2. 施工设备:切割机、滚筒、刷子、喷枪、搅拌机等,设备必须安全可靠,定期检查维护。

四、施工环境及措施1. 施工现场应保持整洁,材料堆放整齐,通道畅通。

2. 防水作业区必须保持良好的通风,防止有害气体积聚。

3. 高处作业时,必须设置安全防护设施,如安全网、防护栏杆等。

4. 严禁在雨天、雪天、五级风以上条件下施工。

五、施工操作规程1. 防水施工前,应对基层进行处理,确保基层干燥、平整、牢固。

2. 防水卷材铺设应平整、牢固,搭接处应严密,不得有翘边、皱褶等现象。

3. 防水涂料施工应均匀、饱满,不得有漏涂、流淌等现象。

4. 防水层施工完成后,应进行闭水试验,确保无渗漏。

六、安全防护措施1. 施工人员必须穿戴安全帽、工作服、手套、安全鞋等防护用品。

2. 高处作业时,必须系好安全带,并使用安全绳。

3. 施工用火必须取得现场用火动火证,严禁在防水层上操作。

4. 火焰加热器必须专人操作,严禁使用碘钨灯。

5. 严禁使用220V电压照明和敞开式灯具。

七、应急处理1. 发生火灾时,应立即切断电源,使用灭火器进行灭火。

2. 发生触电事故时,应立即切断电源,进行急救。

3. 发生高处坠落事故时,应立即进行抢救,并报告相关部门。

八、交底记录1. 本安全技术交底由施工负责人向施工人员交底,施工人员应签字确认。

2. 交底人与接受交底人各保存一份,安全员一份。

九、注意事项1. 施工过程中,应严格遵守国家有关安全生产法律法规和标准规范。

2. 施工人员应自觉遵守各项安全操作规程,确保施工安全。

3. 施工单位应加强对施工现场的安全管理,定期开展安全检查,及时消除安全隐患。

外墙板构造防水技术交底(含详细内容)

外墙板构造防水技术交底(含详细内容)
2)雨罩、遮阳板等防水做法,参照阳台的做法进行施工。
3)女儿墙采用构造防水的预制板时,外侧的平缝、立缝、十字缝做法同外墙板防水做法,其内侧的组合柱侧面缝,组合柱的顶端缝,都要剔(留)出20×20mm缝槽,嵌入油膏后防水砂浆勾缝,或做混凝土压顶;内立缝、平缝应嵌填防水油膏后,与屋面油毡等防水层卷边搭接封严。
3)嵌缝油膏必须逐段压实,使其粘结牢固,不得有断裂、剥落、开口、下垂等现象。油膏嵌填后,表面涂刷冷底子油一道,将油膏两边缝涂严,再用溜子压平、压实。
为防止粘手,施工时可在手上、溜子上涂少量鱼油或光油,不得使用机油、其他油类及滑石粉,以免造成粘结不良,在嵌缝处发生渗漏,失去防水作用。
(7)淋水试验
淋水试验是防水施工的一道工序,在空腔防水全部做完后,未进行外装修之前,必须认真进行淋水试验,并做出试验记录。
5.质量标准
(1)保证项目:
1)用于防水和各种材料的质量、技术性能必须符合设计要求和施工规范的规定,必须有使用说明书和质量认证文件。
2)外墙板、女儿墙板防水构造必须完整。型号、尺寸必须符合设计要求和有关规定,构件还应有出厂证明文件。
3)外墙板、阳台、雨罩(阳台顶板)、女儿墙板等安装就位后,其标高、板缝宽度、坐浆厚度,应符合设计要求和施工规范的规定。
4)油膏嵌缝必须严密、粘结牢固,无开裂,板缝两侧覆盖宽度超出各不小于20mm。
5)防水涂料必须平整、均匀、无脱皮、起壳、裂缝、鼓泡等缺陷。
(2)基本项目
1)外墙板、阳台板、雨罩、女儿墙等接缝防水施工完成后,要进行立,平缝、十字缝的淋水试验检查。
2)对淋水试验发现的问题,要查明渗漏原因,及时修理。修后继续做淋水试验,至不再发生渗漏水时,方可进行饰面施工。
5)塑料排水管:将聚乙烯塑料管截为60mm长的小段,一端削成尖劈状备用。

外墙防水施工安全技术交底

外墙防水施工安全技术交底

外墙防水施工安全技术交底1. 背景介绍外墙防水施工是确保建筑物墙体能够有效防水的重要工作。

为了确保施工过程中的安全性,以下是施工师傅需要了解和遵守的安全技术要求。

2. 安全技术要求2.1 施工资质施工师傅必须持有相关的建筑施工资质证书,并具备相关防水施工经验。

2.2 施工前准备在进行外墙防水施工前,务必做好以下准备工作:- 清除墙体表面的灰尘和杂物。

- 检查墙体表面是否平整,如有凹凸不平的地方,需进行修补。

- 检查墙体表面的结构是否完好,如有破损或裂纹,需进行修复。

2.3 施工安全措施在进行外墙防水施工时,需要注意以下安全措施:- 佩戴合适的个人防护装备,如安全帽、工作服、防护手套和防滑鞋等。

- 使用稳固的支架或脚手架,确保施工师傅的安全。

- 防止施工师傅从高处坠落,使用安全带或其他可靠的防坠落设备。

- 注意施工现场的通风,避免有害物质对施工师傅的影响。

- 定期检查和维护施工工具和设备,避免出现故障或意外事故发生。

2.4 施工结束后的处理完成外墙防水施工后,需要做好施工结束后的处理工作:- 清理施工现场,将杂物和废弃物清除干净。

- 检查施工质量,确保防水层的完整性和有效性。

- 将施工工具和设备进行整理和归置。

3. 执法和责任如果在外墙防水施工过程中发生任何安全事故,执法机构将对违规行为进行调查,并根据相关法律规定进行处理。

施工师傅有责任遵守安全技术要求,并确保施工过程中的安全。

在施工前,务必对施工师傅进行相关的安全培训,提高他们的安全意识和技术水平。

4. 总结外墙防水施工是一个关键的工作,安全第一。

通过遵守施工安全技术要求,在施工过程中确保师傅的安全,可以有效保证外墙防水的质量和效果。

外墙防水工程技术交底

外墙防水工程技术交底

外墙防水工程技术交底【引言】本文将详细介绍外墙防水工程技术交底的相关内容。

外墙防水工程是建筑施工中非常重要的一项工作,它能有效防止外墙受潮、渗水和发霉等问题,保护建筑物的结构安全和外观美观。

本文将从外墙防水工程的基本原理、施工流程、材料选用等方面进行详细介绍。

【基本原理】外墙防水工程的基本原理是通过在外墙表面形成一层防水层,阻止水分从外界渗透到建筑物内部。

常用的防水材料包括聚合物涂料、沥青涂料、防水卷材等。

这些材料具有良好的抗水性能和耐候性,能够有效地防止水分渗透。

【施工流程】1.准备工作:施工前需要对外墙进行清洗、修补和处理,确保墙体表面平整、无裂缝和松动部分。

2.基层处理:在墙体表面涂刷防水底漆,增强防水层的附着力。

3.涂刷防水层:根据设计要求和施工规范,选择适当的防水材料进行涂刷,确保涂层均匀、完整。

4.防水层处理:根据需要,在涂刷完防水层后,可以进行二次处理,如涂刷防水涂料、加强防水卷材等。

5.防水层保护:在防水层施工完成后,需要进行保护措施,防止外力损坏和日常使用中的磨损。

6.验收和维护:施工完成后,需要进行验收工作,确保防水层的质量合格。

同时,定期进行维护和检查,及时修补损坏的部分。

【材料选用】1.聚合物涂料:聚合物涂料是一种常用的外墙防水材料,具有良好的耐候性和抗水性能。

适用于外墙防水工程中的大面积涂刷。

2.沥青涂料:沥青涂料是一种经济实用的防水材料,适用于外墙防水工程中的小面积涂刷和局部修补。

3.防水卷材:防水卷材是一种柔性的防水材料,适用于外墙防水工程中的裂缝处理和局部防水。

【施工注意事项】1.施工前需要对施工现场进行清理和保护,确保墙体表面干净、无杂质。

2.施工时需要按照施工规范和设计要求进行操作,确保防水层的质量和效果。

3.施工过程中需要注意安全,使用防护设施,避免发生意外事故。

4.施工完成后需要进行验收,确保防水层的质量合格。

5.施工后需要进行定期维护和检查,及时修补损坏的部分,保证防水层的长期效果。

外墙防水工程技术交底

外墙防水工程技术交底

外墙防水工程技术交底一、项目背景外墙防水工程是建筑施工过程中非常重要的一部分,其目的是保护建筑物外墙免受水分侵蚀和渗透。

外墙防水技术交底是指施工人员向相关参与者介绍外墙防水工程的关键技术、施工细节和注意事项。

二、外墙防水工程类型外墙防水工程可以分为两种类型:刚性防水和柔性防水。

•刚性防水:主要适用于混凝土结构的外墙,主要采用水泥砂浆、水泥胶凝土、聚合物水泥涂料等材料进行防水处理。

•柔性防水:主要适用于砖砌结构的外墙,主要采用防水卷材、涂料、泡沫聚氨酯等材料进行防水处理。

根据具体情况和项目要求,选择适当的外墙防水工程类型。

三、外墙防水工程常用材料1.防水卷材:包括高聚物防水卷材、SBS防水卷材等。

防水卷材应具有良好的柔韧性、抗老化和耐候性能。

2.防水涂料:包括水性聚合物涂料、改性沥青涂料等。

防水涂料应具有优良的附着力和耐久性。

3.防水膜:包括聚乙烯防水膜、聚氨酯防水膜等。

防水膜应具有一定的拉伸性和耐磨性。

4.防水胶粘剂:用于固定防水材料和建筑构件之间的粘结,保证防水层的牢固性。

根据实际需要和工程要求,选择合适的外墙防水材料,并确保材料的质量和可靠性。

四、外墙防水工程施工步骤1.深化设计:根据建筑设计图纸,结合实际情况,进一步深化外墙防水工程的设计方案,明确施工步骤和施工要求。

2.表面处理:清洁外墙表面,确保无尘、无油和无杂物,提高防水材料的附着力。

3.修补处理:对墙体表面的裂缝、凹陷等进行修补处理,保证墙体平整度和密封性。

4.材料准备:根据施工方案,准备好防水材料和相关施工工具,保证施工顺利进行。

5.防水施工:按照防水方案,进行防水层的施工,确保涂料、卷材或膜材的覆盖均匀、无漏涂、无空鼓。

6.合理安排施工时间:根据材料特性和天气情况,合理安排施工时间,避免雨水侵入防水层,影响施工质量。

五、施工注意事项1.温度要求:施工温度一般要求在5℃以上,避免施工材料受冷落和低温影响,影响防水效果。

2.施工工艺:严格按照工艺要求进行施工,避免漏涂、空鼓等质量问题。

外墙防水工程技术交底

外墙防水工程技术交底

外墙防水工程技术交底一、工程概述外墙防水工程是指在建筑物外墙进行防水处理,以防止雨水渗透,保护建筑结构和内部空间不受水分侵害。

本文将对外墙防水工程的技术要求、施工流程和材料选用进行详细介绍。

二、技术要求1. 防水材料选择:根据外墙材料和使用环境,选择合适的防水材料,如聚合物涂料、水泥基防水涂料等。

2. 防水层施工:确保防水层的厚度均匀,无漏涂、漏刷、漏涂等现象。

3. 防水层连接处理:防水层与其他构件的连接处应进行密封处理,确保无渗漏。

4. 防水层抗压性能:防水层应具备一定的抗压性能,能够承受外界压力和变形。

5. 防水层耐候性:防水层应具备良好的耐候性,能够长期抵御紫外线、酸雨等外界环境的侵蚀。

三、施工流程1. 基层处理:清理外墙表面的灰尘、油污等杂质,并修补裂缝、破损处。

2. 防水材料准备:按照施工要求,将防水材料进行搅拌、调配,确保材料的均匀性。

3. 防水层施工:采用刷涂、喷涂等方式将防水材料均匀涂覆在外墙表面,确保涂层的厚度和质量。

4. 防水层连接处理:在防水层与其他构件的连接处,采用密封胶、防水胶带等材料进行密封处理。

5. 防水层养护:施工完成后,对防水层进行养护,保持其在固化过程中的稳定性和完整性。

四、材料选用1. 聚合物涂料:具有良好的附着力、耐候性和耐久性,适用于外墙防水工程。

2. 水泥基防水涂料:具有较高的抗压性能和耐候性,适用于对外界压力和环境侵蚀较大的场所。

3. 密封胶:具有优异的密封性能,能够有效防止水分渗透,适用于连接处的密封处理。

4. 防水胶带:具有良好的粘接性和密封性,适用于连接处的密封处理。

五、施工注意事项1. 施工前需对基层进行彻底清理和修补,确保基层平整、无砂浆剥落等问题。

2. 防水材料的搅拌、调配按照施工要求进行,确保材料的均匀性和质量。

3. 防水材料施工时,应注意涂层的厚度和质量,避免出现漏涂、漏刷、漏涂等现象。

4. 防水层与其他构件的连接处应进行严密的密封处理,确保无渗漏。

外墙防水工程技术交底

外墙防水工程技术交底

外墙防水工程技术交底引言概述外墙防水工程技术交底是指在进行外墙防水施工前,施工单位与监理单位、设计单位等相关方进行技术交底,明确施工方案、工艺流程、质量要求等内容,确保施工过程中质量可控、工期可控。

下面将从施工方案、材料选用、工艺流程、质量控制和安全防护五个方面详细阐述外墙防水工程技术交底的内容。

一、施工方案1.1明确施工过程中的各个环节和责任人员,确保施工流程顺畅。

1.2确定施工的起止时间、工期要求,制定详细的施工计划。

1.3确定施工现场的布置和安全措施,确保施工现场安全有序。

二、材料选用2.1根据设计要求和环境条件选择合适的外墙防水材料,如聚氨酯、聚合物改性沥青等。

2.2对选用的材料进行质量检验,确保材料符合相关标准和要求。

2.3储存材料时要避免阳光直射、潮湿等情况,保证材料质量不受影响。

三、工艺流程3.1根据设计要求和施工方案制定详细的施工工艺流程。

3.2施工前要对施工现场进行清理、打磨等处理,确保基层平整、干净。

3.3在施工过程中要注意施工温度、湿度等环境因素,确保施工质量。

四、质量控制4.1制定施工质量验收标准,对施工过程中的关键环节进行抽检。

4.2设立质量检查点,对施工过程中的关键节点进行现场检查。

4.3建立施工记录和档案,确保施工过程可追溯、质量可控。

五、安全防护5.1制定施工安全技术交底方案,明确施工现场的安全管理措施。

5.2进行施工安全教育和培训,提高施工人员的安全意识和技能。

5.3配备必要的安全防护设备,如安全帽、安全绳等,确保施工安全。

结语外墙防水工程技术交底是确保施工过程质量和安全的重要环节,施工单位应严格按照相关要求进行技术交底,做好施工准备工作,确保施工质量和安全。

通过本文的详细阐述,相信读者对外墙防水工程技术交底有了更深入的了解,能够在实际施工中做好相关工作。

外墙防水工程技术交底

外墙防水工程技术交底

外墙防水工程技术交底一、项目概述外墙防水工程是指对建造物外墙进行防水处理,以防止水分渗透和损坏建造结构。

本文将详细介绍外墙防水工程的技术交底要求和注意事项。

二、施工前准备1. 材料准备:根据设计要求和施工方案,准备好所需的外墙防水材料,包括防水涂料、防水胶带、防水膜等。

2. 工具准备:准备好施工所需的工具,如刷子、滚筒、刮板、喷枪等。

3. 施工环境准备:确保施工现场的清洁和干燥,清除墙面上的灰尘、油污和杂物。

三、施工工艺1. 墙面处理:在施工前,对墙面进行处理,确保墙面平整、干燥和无裂缝。

如有裂缝,应先修补。

2. 底漆涂刷:使用底漆涂刷墙面,提高防水涂料的附着力和防水效果。

底漆应均匀涂刷,避免漏刷和滴流。

3. 防水涂料施工:根据设计要求,选择适当的防水涂料进行施工。

涂刷时应均匀、一致,避免漏刷和刷过厚。

4. 防水胶带安装:在需要加强防水效果的部位,如窗户、门口等,使用防水胶带进行密封处理。

胶带应贴紧、无气泡和裂缝。

5. 防水膜铺设:根据设计要求,铺设防水膜,确保墙面彻底密封。

膜的接缝处应进行热熔或者冷熔处理,确保无漏水点。

6. 防水层涂刷:在防水膜上涂刷一层防水涂料,加强防水效果。

涂刷时应均匀、一致,避免漏刷和刷过厚。

四、施工质量控制1. 施工过程中,要严格按照施工方案进行操作,确保施工质量和效果。

2. 检查墙面处理和底漆涂刷的质量,确保墙面干燥、平整和无裂缝。

3. 检查防水涂料施工质量,涂刷应均匀、一致,避免漏刷和刷过厚。

4. 检查防水胶带安装质量,胶带应贴紧、无气泡和裂缝。

5. 检查防水膜铺设质量,膜的接缝处应进行热熔或者冷熔处理,确保无漏水点。

6. 检查防水层涂刷质量,涂刷应均匀、一致,避免漏刷和刷过厚。

五、安全注意事项1. 施工人员必须穿戴好个人防护用品,如安全帽、防尘口罩、防滑鞋等。

2. 施工现场应设置警示标志,提醒他人注意施工区域。

3. 施工过程中,严禁吸烟和使用明火,防止引起火灾事故。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
5)外墙板键槽在浇灌混凝土前,必须用油毡将键槽外侧堵严,防止漏浆而堵塞防水平腔的构造,带来后患。
4.操作工艺
工艺流程:
外墙板修补→立槽、侧壁刷防水涂料→内墙支模绑扎钢筋→
→组合柱外侧插防水保温条→内墙及边柱浇灌混凝土→键槽钢筋焊接→键槽侧堵油毡→键槽浇灌混凝土→清理立缝和水平缝→
→立缝中插放塑料条→外墙装修前检查立缝塑料条、修补披水、挡水台、疏通修理十字缝→十字缝内安排排水管、阳台、雨罩做材料防水→
4)嵌入平缝的油毡卷,作为勾缝的底模,勾缝时用力要均匀,不宜过大,防止推里堵塞空腔;如披水挡水台干碰或平缝被漏浆堵塞无法剔除时,此缝应全部内填防水油膏或胶泥,外勾水泥砂浆。
对于阳台、雨罩的平立缝也应参照上述施工方法,进行适当处理。
(4)十字缝防水施工:
预制外墙板十字缝是构造防水的薄弱环节,必须精心施工。施工前应检查立缝上端塑料条与挡水台接触是否严密,高度及卷翻是否合适,如有缝隙必须用油膏密封,若高度及翻卷不妥,应用塑料条封住腔口。
塑料条的主要作用是利用它的弹性便于弯曲嵌插,并作为勾缝灰浆的底模。为保证防水保温条外形成空腔构造,砂浆勾缝时,用力不宜过大,以防塑料条脱槽造成空腔堵塞。
4)平、立缝灰浆勾缝以后,放排水管,其伸出墙面的长度应不大于15mm。
(3)平缝防水施工
1)平缝的防水效果主要取决于外墙板的安装质量。因此,吊装就位后要达到上下两板垂直平正,垫块高度合适,做好披水、挡水台的保护,保证平腔的完整、平直和畅通无堵。
下层塑料条上端应塞在立墙后侧,封严上口,上层塑料条下端应插到下层外墙板的排水坡上。
(5)其他部位的材料防水做法。
构造防水仅限于预制外墙板及预制女儿墙板的外侧,对于阳台、雨罩、各种穿墙管、抗震缝、女儿墙顶面等部位未采用构造防水做法,因此,要做材料防水,具体做法应按设计要求施工,如设计无要求时,可按以下做法:
(6)油膏嵌缝施工:
1)嵌缝部位的基层表面,必须平整、坚实、干燥,并应将缝内接触面的尘土杂物清理干净,然后刷冷底子油一道(按油膏、汽油3:7配制冷底子油),待其干燥后进行嵌缝处理。
2)嵌缝时将现成的油膏搓成20mm直径的条状塞入缝内,再用溜子压实,或用嵌缝枪挤嵌在缝内,如气温低油膏发硬,可将油膏适当加热进行软化(烘烤温度在60℃以下),用刮刀填入缝内压实。
1)阳台(包括反槽阳台和平板阳台)上、下缝、侧立缝必须用油膏嵌缝,外勾砂浆保护,下缝嵌油膏的长度两端各不少于30cm;上缝如遇干碰缝时,要剔出20×20mm缝隙,清理干净涂刷冷底子油类后,再嵌入油膏;侧立缝与上层墙板空腔立缝交接处,应通长嵌入油膏,做好排水坡度,留排水管;相邻两块阳台的板间缝上下均要勾缝,中间应用油膏嵌填密实。
4)油膏嵌缝必须严密、粘结牢固,无开裂,板缝两侧覆盖宽度超出各不小于20mm。
5)防水涂料必须平整、均匀、无脱皮、起壳、裂缝、鼓泡等缺陷。
(2)基本项目
1)外墙板、阳台板、雨罩、女儿墙等接缝防水施工完成后,要进行立缝,平缝、十字缝的淋水试验检查。
2)对淋水试验发现的问题,要查明渗漏原因,及时修理。修后继续做淋水试验,至不再发生渗漏水时,方可进行饰面施工。
2)雨罩、遮阳板等防水做法,参照阳台的做法进行施工。
3)女儿墙采用构造防水的预制板时,外侧的平缝、立缝、十字缝做法同外墙板防水做法,其内侧的组合柱侧面缝,组合柱的顶端缝,都要剔(留)出20×20mm缝槽,嵌入油膏后防水砂浆勾缝,或做混凝土压顶;内立缝、平缝应嵌填防水油膏后,与屋面油毡等防水层卷边搭接封严。
(4)建筑石油沥青:30号甲或30号乙,或选用普通石油沥青75号或65号。
(5)冷底子油或3%甲基硅醇钠(即有机硅)。
(6)聚乙烯醇甲醛(107胶)。
(7)350号石油沥青低胎油毡。
(8)聚醋酸乙烯酯(乳胶)。
(9)水泥:325号普通硅酸盐水泥或矿渣硅酸盐水泥。
(10)中砂:含泥量不大于30%。
(11)防水油膏(胶泥):有建筑油膏、聚氯乙烯胶泥、双组份聚氨嵌缝胶泥、氯磺化聚乙烯密封膏等,根据设计要求选用。
3)对渗漏点的部位及修理情况应认真作好记录,标明具体位置,技术资料列入技术档案备查。
4)嵌缝油膏板缝表面压平整密实,冷底子油要均匀、无松动、漏筋及起砂起皮等缺陷;嵌缝的保护层粘结牢固,覆盖严密。
6.成品保护
(1)填塞嵌缝膏、涂刷防水涂料施工时,不得污染墙面和门窗口等处。
(2)修补渗漏点(处)时,应注意保护已做好的墙面、阳台、雨罩等处的装饰面层,防止再次污染成品。
4)阳台、雨罩、女儿墙里侧等应做材料防水的部位,未按材料防水做法施工或不符合质量要求,产生防水系统漏洞,带来隐患。
(八)工程质量检验评定
此项归竣工组卷阶段第十二节。
(1)模板分项工程质量检验评定表同地基与基础工程。
(2)钢筋绑扎(焊接)分项工程质量检验评定表同地基与基础工程。
(3)钢筋焊接接头分项工程质量检验评定表同地基与基础工程。
(4)混凝土分项工程质量检验评定表同地基与基础工程。
(5)构件安装分项工程质量检验评定表同地基与基础工程。
(6)砌砖分项工程质量检验评定表同地基与基础工程。
技术负责人:交底人:接交人:
7.应注意的质量问题
(1)安装偏差大:
1)安装外墙板时,板底垫灰过多会使披水超高,造成平腔洞敞口;板底垫灰太少,造成下缝干碰,无空腔排水。
2)板底垫灰不平,平腔不平产生一端积水排水不畅,并会造成立缝上下宽度不等,使防水保温条、塑料条施工困难。十字缝不平,上下两块外墙板不在一条水平面上,披水和挡水台干碰,造成毛细管吸水渗入室内。板的几何尺寸不规则,有误差,也会产生上述现象。
2)外墙板的产槽和空腔在安装前必须刷防水涂料,如冷底子油或30%的甲基硅酸钠溶液等涂料。
3)外墙板安装前要核验各层标高,安装后要进行检查作好记录,合格后方可进行下道工序。
4)安装就位过程中不准用撬棍在披水、阳台等处撬动,更不许因临时加固或吊挂脚手架碰坏披水和挡水台等边角,不准出现披水高于挡水台的现象,上下墙表面平直使披水与挡水台所留的平腔保持一定宽度(大于15mm),防止墙板里外错位把平腔挤严。
嵌插塑料条前要检查立缝腔后的防水保温条,如有崩裂应及时修补完整;在浇灌组合柱时漏出的灰浆石子等应及时清理干净,如立缝过窄无法清理时,此缝不能再做空腔防水,要进行适当处理后用防水嵌缝膏全部嵌填,改做材料防水。
3)塑料条的上端要顺挡水台的折角翻卷到防水保温条油毡的前面夹紧,防止滑脱,以利排水,塑料条的下端应嵌插到下层外墙板上部的排水坡上;相邻两板的上端在塑料条外用高标号砂浆抹出挡水台,使其相互连通。
3)嵌缝油膏必须逐段压实,使其粘结牢固,不得有断裂、剥落、开口、下垂等现象。油膏嵌填后,表面涂刷冷底子油一道,将油膏两边缝涂严,再用溜子压平、压实。
为防止粘手,施工时可在手上、溜子上涂少量鱼油或光油,不得使用机油、其他油类及滑石粉,以免造成粘结不良,在嵌缝处发生渗漏,失去防水作用。
(7)淋水试验
淋水试验是防水施工的一道工序,在空腔防水全部做完后,未进行外装修之前,必须认真进行淋水试验,并做出试验记录。
(2)立缝防水施工:
1)塑料条宽度应为立缝宽度加25mm,长度应为外墙板高度加30mm;插放塑料条时要按立缝实际宽度选用合适的塑料条,防止脱槽、过宽、过窄和卷曲滑脱,如发生上述现象,必须更换塑料条。
2)对于无法插放塑料条的干碰缝,可从正面塞入少量油毡,然后勾砂浆,但在十字缝处必须补嵌200mm长的塑料条。

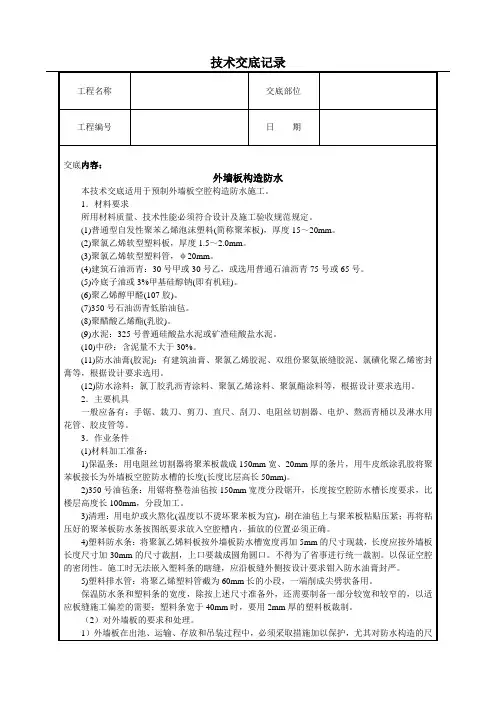

工程名称
交底部位
工程编号
日期
交底内容:
外墙板构造防水
本技术交底适用于预制外墙板空腔构造防水施工。
1.材料要求
所用材料质量、技术性能必须符合设计及施工验收规范规定。
(1)普通型自发性聚苯乙烯泡沫塑料(简称聚苯板),厚度15~20mm。
(2)聚氯乙烯软型塑料板,厚度1.5~2.0mm。
(3)聚氯乙烯软型塑料管,φ20mm。
(12)防水涂料:氯丁胶乳沥青涂料、聚氯乙烯涂料、聚氯酯涂料等,根据设计要求选用。
2.主要机具
一般应备有:手锯、裁刀、剪刀、直尺、刮刀、电阻丝切割器、电炉、熬沥青桶以及淋水用花管、胶皮管等。
3.作业条件
(1)材料加工准备:
1)保温条:用电阻丝切割器将聚苯板裁成150mm宽、20mm厚的条片,用牛皮纸涂乳胶将聚苯板接长为外墙板空腔防水槽的长度(长度比层高长50mm)。
(2)渗漏水:
1)塑料条脱落、卷曲、歪斜、过软、勾缝后不能形成立缝空腔。
2)塑料条上端与挡水台没有封口,下端没有放在板的排水坡上,立缝、平缝内的漏灰等杂物没有清净,壁板缺损没有补好或修补方法不正确,造成渗漏。
3)立缝、平缝勾缝用力过大,将立缝塑料条挤压变形或防水保温条靠贴,使立墙排水不良,或将平腔中所填油毡条卷挤压向后靠挡水台堵塞平腔。
2)350号油毡条:用锯将整卷油毡按150mm宽度分段锯开,长度按空腔防水槽长度要求,比楼层高度长100mm,分段加工。
3)清理:用电炉或火熬化(温度以不烫坏聚苯板为宜),刷在油毡上与聚苯板粘贴压紧;再将粘压好的聚苯板防水条按图纸要求放入空腔槽内,插放的位置必须正确。
4)塑料防水条:将聚氯乙烯料板按外墙板防水槽宽度再加5mm的尺寸现裁,长度应按外墙板长度尺寸加30mm的尺寸裁割,上口要裁成圆角圆口。不得为了省事进行统一裁割。以保证空腔的密闭性。施工时无法嵌入塑料条的瞎缝,应沿板缝外侧按设计要求钳入防水油膏封严。
5)塑料排水管:将聚乙烯塑料管截为60mm长的小段,一端削成尖劈状备用。
保温防水条和塑料条的宽度,除按上述尺寸准备外,还需要制备一部分较宽和较窄的,以适应板缝施工偏差的需要;塑料条宽于40mm时,要用2mm厚的塑料板裁制。
(2)Байду номын сангаас外墙板的要求和处理。
1)外墙板在出池、运输、存放和吊装过程中,必须采取措施加以保护,尤其对防水构造的尺寸和形状必须保持完整不得损坏,外墙板安装前如发现有局部破损、堵塞空腔和蜂窝、麻面等缺陷,必须认真进行修补,达到强度后再起吊安装。
