白石泉矿山工程施工组织设计
矿山综合治理施工组织设计-完整版

施工组织设计目录1编制说明 (1)1.1编制依据 (1)1。
2编制原则 (1)1.3技术规范和标准 (1)2工程环境概况 (1)2。
1矿区自然地理与地质环境 (1)2.2矿山地质环境 (9)2.3地质灾害与矿区地质环境问题 (14)3工程概况 (17)3。
1工程概要 (17)3.2 工程内容 (19)4施工部署 (31)4。
1施工部署主体思路 (31)4.2施工总体安排 (31)4.3工程管理目标 (32)4。
4施工准备 (33)5施工方案 (36)5。
1测量方案 (36)5。
2道路防护林工程 (40)5。
3联络线工程 (43)5。
4步梯工程 (46)5.5标识牌工程 (52)5。
6引水灌溉工程 (54)5。
7绿化工程 (72)6安全管理体系与措施 (79)6。
1管理体系 (79)6.2方针与目标 (79)6.3安全组织体系 (79)6.4安全管理制度 (80)6。
5安全生产管理措施 (82)7环境保护与文明施工 (95)7.1环境保护管理 (95)7.2文明施工管理及措施 (95)8 节能 (99)8。
1节能原则 (99)8.2节能措施 (99)8。
3能源管理 (99)9工程进度计划与保证措施 (100)9.1施工总体部署 (100)9。
2施工安排 (101)9.3施工计划保证措施 (103)9.4 工期保证措施 (106)9。
5施工组织机构 (108)10资源配置计划 (116)10.1施工机械设备配备计划 (116)10.2劳动力配备计划 (119)11质量管理体系与措施 (122)11。
1质量管理原则 (122)11。
2质量方针 (122)11.3工程质量目标 (122)11。
4工程质量保证体系 (123)11。
5工程质量保证管理制度 (124)11。
6原材料检验要求 (126)11.7施工过程控制 (126)附表一:拟投入本标段的主要施工设备表 (128)附表二:拟配备本标段的试验和检测仪器设备表 (129)附表三:劳动力计划表 (130)附表四:计划开、竣工日期和施工进度网络图 (132)附表五:施工总平面图 (133)附表六:临时用地表 (134)1编制说明1.1编制依据以招标文件、项目可行性研究报告、设计方案及国家、地方或行业规范、标准为依据,如果上述国家、地方或行业的规范、规程、标准存在相互重叠、矛盾的内容,按高标准质量标准执行。
矿山作业工程施工组织设计

矿山作业工程施工组织设计一、工程概况矿山工程是指在矿山区域内进行的矿石开采、矿井建设、矿石加工等工程。
矿山作业工程施工组织设计是在保证工程质量、安全、进度和投资控制的前提下,对施工过程进行全面规划和组织的工作。
本设计以某矿山工程为例,详细阐述矿山作业工程施工组织设计的内容。
二、施工目标1. 质量目标:确保工程质量符合国家标准和设计要求,提高工程质量水平。
2. 安全目标:加强施工现场安全管理,减少安全事故,保护员工生命财产安全。
3. 进度目标:合理安排施工进度,确保工程按时完成。
4. 投资控制目标:有效控制工程投资,降低成本,提高投资效益。
三、施工组织结构1. 项目管理体系:建立项目管理体系,明确各部门职责和权限,确保项目顺利实施。
2. 施工团队组织:根据工程需求,合理配置各类专业技术人员和管理人员,确保施工队伍稳定和高效运作。
3. 协作单位管理:加强与设计、监理、材料供应等协作单位的合作,确保工程顺利进行。
四、施工技术路线1. 矿井建设:采用先进的矿井建设技术,提高矿井建设质量和效率。
2. 矿石开采:根据矿体特征,采用合理的开采方法,提高矿石回采率和资源利用率。
3. 矿石加工:采用先进的矿石加工技术,提高矿石加工质量和效率。
4. 环保措施:落实环保要求,采取有效措施减少施工过程中对环境的影响。
五、施工进度计划根据工程特点和施工目标,制定详细的施工进度计划,明确各阶段工作的开始和结束时间,确保工程按时完成。
六、施工资源配置1. 人力资源:合理配置各类施工人员,确保施工队伍稳定和高效运作。
2. 材料资源:合理规划材料供应,确保施工过程中材料充足。
3. 设备资源:合理配置施工设备,提高施工效率和质量。
4. 资金资源:合理预算工程投资,确保资金充足。
七、施工安全管理1. 安全生产责任制:明确各级领导和员工的安全生产职责,加强安全管理。
2. 安全培训和教育:加强员工安全培训和教育,提高员工安全意识。
3. 安全防护措施:落实安全防护措施,降低施工现场安全风险。
煤矿施工组织设计

三、施工准备工作1、技术准备工作A、组织工程技术人员认真学习贯彻《煤矿扩建工程初步设计说明书》、《煤矿扩建工程初步设计安全专编》等有关规程规范。
B、组织工程技术人员和施工单位共同编制单项工程施工作业规程、措施。
C、工程技术人员要保证做好施工图的供应。
D、测量利用原有的测量基点和井筒十字桩及其现有巷道坐标资料。
2、工程准备A、场地平整利用现有的工业广场具备施工条件,不需要较大的平整工作。
B、供电利用矿现有10/0.4kV变电所,供主扇、绞车、压风机、水泵等电气设备用电。
C、供水利用矿现有的生活、工业用水。
D、地面排水地面排水利用现有的地面排水系统。
E、临建设施利用矿现有的设施,不再建设新的设施。
F、通讯利用矿现有的程控电话交换机,负责井口、各车间及办公室、井下的通讯联络。
G、测量利用原有的测量基点和井筒十字桩及其现有巷道坐标资料。
3、物资准备A、掘进工作面所需要的设备掘进工作面设备配置表(每个掘进面)B、掘进工作面所需要的材料注:各类物资为3个月的需用量。
C、各类辅助材料4、劳动力准备A、安全劳动定员采用“四、六”工作制度,即每天分为四班,每班工作时间为六小时。
本矿井将以"高起点、高标准、高效率、高效益"的设计原则,建成一个技术先进、安全可靠、效益良好的矿井,矿井生产机构设置采用扁平化管理模式。
本报告初步确定组织机构基本架构为, 1个采煤队、2个掘进队、1个机电运输队。
井下生产工人工作制度为“四、六”制,地面工人及管理人员工作制度为“三、八”制。
劳动定员表见表矿井安全劳动定员主要包括安全管理、安全检查、安全监测、安全救护等专职人员,按岗位本矿井共需安全劳动定员83人。
其中:安全专职人员68人,安全管理人员15人;生产中可根据实际的安全人员需求做相应调整。
本煤矿安全专用工程设施劳动定员包括:a、矿井通风、粉尘检测专职人员;b、矿井防尘、防爆、隔爆工程设施操作、维护专职人员;c、矿井安全装备和仪器仪表保管、维护、收发专职人员;d、矿井安全监测监控系统巡视、维护专职人员;e、井上、下消防材料库(硐室)材料、器材发放、保管专职人员;f、瓦斯抽放工程人员;g、瓦检员;h、安检员;i、j、防灾工程人员;k、防灭火人员l、井口急救站医护人员m、特殊电工。
矿山开采公司工程施工组织设计方案(完美版)

矿山开采公司工程施工组织设计方案(完美版)1. 方案背景本方案是针对矿山开采公司进行工程施工组织设计的完美版方案。
2. 目标和原则2.1 目标:提高施工效率,确保工程质量,保障工人安全。
2.2 原则:独立决策,遵守相关法律法规,简化策略,不引用未确认内容。
3. 工程施工组织设计内容3.1 施工流程:根据工程特点,制定详细的施工流程,并确保流程合理顺畅。
3.2 工期安排:制定合理的工期安排,确保施工按时完成。
3.3 人力资源:合理配置人力资源,包括工程师、技术人员和施工人员等。
3.4 设备和材料:根据工程需求,选择适当的设备和材料,并确保其质量和数量满足要求。
3.5 施工现场管理:制定科学的现场管理措施,确保安全生产和环境保护。
3.6 质量控制:建立严格的质量控制体系,进行全程监控和验收。
4. 风险管理措施4.1 工程风险评估:对可能出现的风险进行评估和分析,制定相应的风险管理措施。
4.2 安全管理:加强安全教育和培训,提高工人的安全意识和操作技能。
4.3 环境管理:制定环境管理计划,减少对环境的影响并遵守环境保护相关法规。
5. 沟通与协调5.1 内部沟通:建立良好的内部沟通机制,确保工程各部门之间的协调。
5.2 外部沟通:与监理单位、相关部门和合作单位保持密切联系,加强沟通和协作。
6. 审批和监督6.1 审批程序:按照相关规定完成工程施工组织设计方案的审批手续。
6.2 监督检查:建立监督检查机制,对工程施工过程进行监督和检查。
7. 总结与改进7.1 总结经验:总结工程施工经验和教训,形成改进措施。
7.2 持续改进:不断加强工程施工组织设计工作,并根据实际情况进行持续改进。
以上为矿山开采公司工程施工组织设计方案(完美版)的内容概述,希望能对您的工作有所帮助。
矿建施工组织设计

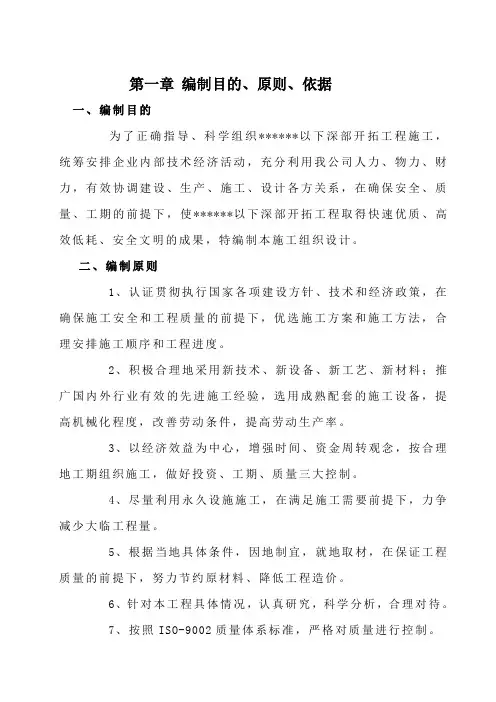

第一章编制目的、原则、依据一、编制目的为了正确指导、科学组织******以下深部开拓工程施工,统筹安排企业内部技术经济活动,充分利用我公司人力、物力、财力,有效协调建设、生产、施工、设计各方关系,在确保安全、质量、工期的前提下,使******以下深部开拓工程取得快速优质、高效低耗、安全文明的成果,特编制本施工组织设计。
二、编制原则1、认证贯彻执行国家各项建设方针、技术和经济政策,在确保施工安全和工程质量的前提下,优选施工方案和施工方法,合理安排施工顺序和工程进度。
2、积极合理地采用新技术、新设备、新工艺、新材料;推广国内外行业有效的先进施工经验,选用成熟配套的施工设备,提高机械化程度,改善劳动条件,提高劳动生产率。
3、以经济效益为中心,增强时间、资金周转观念,按合理地工期组织施工,做好投资、工期、质量三大控制。
4、尽量利用永久设施施工,在满足施工需要前提下,力争减少大临工程量。
5、根据当地具体条件,因地制宜,就地取材,在保证工程质量的前提下,努力节约原材料、降低工程造价。
6、针对本工程具体情况,认真研究,科学分析,合理对待。
7、按照ISO-9002质量体系标准,严格对质量进行控制。
三、编制依据、1、***********以下深部开拓工程招标文件(招标编号:********)2、国家颁发的有关规程、规范、制度,其中包括《矿山井巷施工及验收规范》等3、***有色冶金设计研究院有限公司设计的《副井工程平面图》《主井工程平面图》《中段车场平面图》《井底车场平面图》等4、《井建工程手册》第二章矿区概况1、交通地理位置*************,属低丘陵区,海拔1670m左右。
*************************,*******、***********。
109国道紧邻市区,市区距*****。
矿区至市区直距为13千米,专线铁路车站距矿区约5千米,专线公路直达矿区,交通十分便利。
2、气候、水质矿区属于温带半干旱气候,无常年地径流。
矿山建设工程施工组织设计范本

第一章矿井概况一设计编制依据1 井筒地质柱状图2 《煤矿安全规程》3 《煤矿井巷工程质量检验评定标准》二矿井条件本矿井为城郊矿井,设计服务年限为30年。
城郊矿井的设计生产能力位240万吨。
本次设计的井筒为副井井筒。
井筒净直径8.5m,井筒的深度为680m,副井井筒的开拓方式为立井开拓,通风方式为中央分列式通风系统。
煤层含沼气的等级及突出危险程度:低沼气,无突出。
副井井筒的表土段深230m,表土段井壁结构为双层钢筋混凝土井壁,内壁的厚度为450mm,外壁的厚度为500mm。
基岩段厚430m,为普通混凝土井壁,厚650mm,混凝土标号为C30。
井筒内提升容器采用单层双车罐笼,提升容器导向装置的结构类型采用组合罐笼。
井筒的提升方位角为15o。
三矿井水文地质情况(一)表土厚度及类型:表土土层为第四纪冲击层,厚度为230m200m h,表土下方的风化基岩带厚度为20m,(二)含水情况:表土含水情况为3基岩为泥岩和粉砂岩,厚度为430m,基岩岩倾角为08,含水情况为400~430m,30。
m3四井筒特征(一)副井井筒特征表表1-1 副井井筒特征表(二)井筒断面布置形式井筒断面布置形式如图1-1所示:图1-1 井筒断面布置图第二章井筒基岩段施工方案一、选择施工方案时应考虑的因素:(一)井筒穿过岩层的性质,涌水量的大小。
(二)井筒直径和深度(主要指基岩部分的深度)。
(三)可能采用的施工工艺及技术装备条件。
(四)施工队伍的操作技术水平和施工管理水平。
选择施工方式,首先要求技术先进,安全可行,有利于采用新型凿井装备,不仅能获得单月最高纪录,更重要的是能取得较高的平均成井速度,并应有明显的经济效益。
二、现有立井井筒基岩段施工方案分析(一)掘、砌单行作业凿井时将井筒划分为若干段高,自上而下分段施工,在同一段高内,按照掘砌先后交替顺序作业称为单行作业且由于掘进的段高不同,单行作业又分为长段单行作业和短段平行作业。
掘、砌单行作业的最大优点是工序单一,设备简单,管理方便,当井筒涌水量小于330m/h时,任何工程地质条件均可使用。
矿山作业工程施工组织设计

矿山作业工程施工组织设计一、项目概况本项目为某矿山的开拓和采矿工程,位于山西省阳泉市境内。
矿山规划总面积约为5000亩,其中矿石开采区占地2000亩,采矿期限为20年。
本次施工组织设计旨在合理安排施工流程,提高施工效率,确保工程质量和安全。
二、施工基础1. 地形地貌:矿区地势较为平坦,适合进行开采工作。
采矿区主要为露天矿坑,地质条件较为稳定。
2. 气候条件:矿区气候属于暖温带半湿润气候,夏季炎热多雨,冬季寒冷干燥。
需根据季节变化合理安排施工计划。
3. 交通条件:矿区交通便利,有道路直通矿山工地,方便施工人员和设备的进出。
4. 劳动力资源:周边地区劳动力资源丰富,便于招聘和调配工人。
三、工程施工组织设计1. 施工组织机构根据工程规模和施工需求,确定施工组织机构如下:- 项目经理:负责全面统筹和协调施工工作,确保施工进度和质量。
- 技术主管:负责工程技术咨询和技术指导工作,确保工程安全和质量。
- 安全主管:负责施工现场安全管理,规范作业行为,保障施工人员安全。
- 设备主管:负责设备采购、维护和调配工作,保证施工设备的正常运转。
- 劳务主管:负责招聘、管理和培训施工人员,确保施工人员工作秩序和效率。
2. 施工工艺流程本工程施工包括以下工艺流程:- 地质勘探:对矿区地质情况进行勘探,确定矿石分布和质量。
- 土方开挖:对矿区进行土方开挖,准备开采矿石的场地。
- 矿石开采:根据地质勘探结果进行矿石开采工作,运输到指定场地进行加工和储存。
- 设备安装:根据施工需要安装各类设备,确保施工工艺的正常进行。
- 安全监测:对施工现场进行安全监测,及时发现并解决安全隐患。
- 质量检验:对施工过程和成果进行质量检验,确保工程质量达到标准要求。
3. 施工人员配置根据工程规模和施工需要,确定以下人员配置:- 矿山工程师:3名,负责工程设计和技术指导。
- 机械操作工:10名,负责施工设备的操作和维护。
- 劳务工人:30名,负责土方开挖、矿石开采和运输等工作。
矿山施工组织设计

文档来源为:从网络采集整理.word 版本可编辑.欢迎下载支持.目录第一章编制依据及工程概况第一节编制依据第二节工程概况第二章各专业施工方案第一节土建施工方案第二节绿化施工方案第三章质量保证体系及措施第一节质量保证体系第二节质量保证措施第三节主要质量措施第四章环保及安全文明施工措施第一节环保措施第二节文明施工措施第五章计划投入的主要施工机械设备表第六章劳动力计划表第一节管理人员配备第二节劳动力配备第七章施工进度计划横道图表及保证措施第一节施工进度计划第二节保证工期的技术及组织管理措施第八章施工总平面图第一节施工总平面布置的原则第二节施工总平面布置的依据第三节施工总平面布置第九章季节性施工及夜间施工方案及措施第一节冬期施工措施第二节雨期施工措施第三节夜间施工措施第十章控制扬尘污染第十一章安全生产措施文档来源为:从网络采集整理.word 版本可编辑.欢迎下载支持.第一节安全保证体系第二节安全施工措施第三节职业安全管理措施第四节消防保卫措施第十二章其他补充资料第一节与业主、监理、设计的配合第二节成品保护措施第十三章附表表 1 施工质量管理体系图表 2 计划投入的主要施工机械设备表表 3 项目经理部组织机构图表 4 劳动力配备表表 5 施工进度计划横道图表 6 施工总平面布置图文档来源为:从网络采集整理.word 版本可编辑.欢迎下载支持.第一章编制依据及工程概况第一节编制依据一、政策法律依据1.《中华人民共和国矿产资源法》2.《中华人民共和国环境保护法》3.《中华人民共和国土地管理法》4.《中华人民共和国森林法》5.《中华人民共和国防沙治沙法》6.《中华人民共和国水土保持法》7.《中华人民共和国固体废物污染环境防治法》8.《风景名胜区管理条例》9.《地质灾害防治条例》二、技术标准1. 《水土保持综合管理规划通则》 (GB/T15772-1995)2.《水土保持综合管理技术规范》 (GB/T16453-1996)3.《生态公益林建设标准》 (GB/T18337.1-2001)4.《生态公益林建设规划设计通则》 (GB/T18837.2-2001)5.《生态公益林建设技术规程》 (GB/T18837.3-2001)6.《造林技术规范》 (GB/T15776-1995)7.《造林技术规程》 (DB/T005-2005)8.《北京市园林绿化局造林营林建设标准》10. 《渠道防渗工程技术规范》 (SL18)11. 《建造工程安全管理条例》第二节工程概况一、工程名称二、工程地点三、工程背景四、招标人五、招标代理机构六、建设工程第二章各专业施工方案第一节土建施工方案一、渣坡处理采石场开采过程中产生的石渣和疏松物质部份堆置在采石作业平台边缘,渣体较高,十分不稳定,受雨水冲刷极易坍塌、滑坡。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
白石泉矿山工程施工组织设计Revised by Liu Jing on January 12, 2021投标文件技术部分(技术标)矿山开采投标文件(技术部分)招标项目:新疆天目矿业资源开发有限公司白石泉铜镍矿采矿及井巷施工工程投标人:温州二井建设有限公司驻新疆第一工程处日期:2014年6月27日第一章综合说明编写依据新疆天目矿业资源开发有限公司白石泉铜镍矿采矿及井巷施工工程的《招标邀请书》编写原则“安全第一、预防为主、综合治理”安全生产方针。
施工方案各类硐室、联络道(天井)均采用普通钻眼爆破法破岩,人工清碴。
Z-30W(20)装岩机装碴、电瓶车配矿车联合清碴一次成巷。
通风问题即是安全生产的关键,也是本工程掘进进度的关键。
根据目前矿山各系统已基本形成,为此结合矿山实际通风系统,我们采用混合式通风方式。
工程概况根据设计院提供的地质资料,矿层顶底板岩性为多为块状构造,岩芯较完整,但局部层理发育。
在深部地下工程可能出现岩爆,即脆生破裂,一般是沿裂隙端部产生。
同时有可能产生微弱的塑性变形,易冒落坍塌,开采时需要做好顶板支护工作。
矿床工程地质条件属简单类型。
地层岩性较简单,地质构造简单,岩体结构以整块状或厚层状为主,岩石强度较高,稳定性好,不易发生矿山工程地质问题。
根据工程地质勘探的复杂程度,本矿床可划分为:简单型矿石主要技术参数:松散系数硬度系数 f=8-14矿石体重 m3岩石体重 m3确定本次招标工程设计生产规模为500t/d,其主要一期工程范围包括:主、副竖井、风井以及中段运输平巷矿石回采等工程。
目前主、副竖井、风井(包括设备装备等)以及部分主运输平巷已由我单位施工完毕。
本次招标工程主要是中段运输平巷矿石回采等工程。
详细工程量见表3-1(以业主招标文件为准)本工程施工为1290m中段平巷开拓工程及相关硐室(井底车场)。
工程分八个子项分别为:(1)井底排水、变电硐室工程。
(2)中段各种硐室及通道。
(3)中段运输平巷开拓工程。
(4)井底车场工程。
(5)中段运输平巷开拓工程。
(6)采准切割工程。
(7)采矿工程。
本次工程施工内容为1290m中段平巷开拓工程及相关硐室(工程,详见施工工程量一览表工程量一览表表3-1第二章施工管理施工管理充分发挥项目部施工管理资源,发挥项目部机械化配套装备优势和公司井巷施工特长,实行项目经理直接领导下的、生产经理及生产总队长现场指挥协调,在专职安全员监督下的由生产队长具体落实总队长生产指令、班组长负责制、组员联保互保的安全施工管理体系。
安全、质量施工管理体系图表施工前安全技术交底→现场勘实交底→风、水、电、机械配套装备等辅助设施落实到位。
施工工序:凿岩→爆破→通风→装岩、清碴、运输→支护→铺接风水管路及动力安装、巷道照明→本作业循环小结→下一作业循环第四章施工工艺各作业班组必须全面贯彻落实《金属与非金属矿山安全规程》及《特种作业人员技术规范》要求。
遵守铜镍矿及项目部制定的岗位安全技术操作规程及岗位责任制,遏制习惯性违章,坚决杜绝“三违”作业行为。
凿岩:爆破:通风:清碴:“敲邦问顶”全面彻底。
确认安全后再作业。
Z-30(20)W装岩机、矿车、电瓶车等设备以及提升系统、压风设备的完好状况,做好设备各连接件的紧固与润滑,特别要重点检查所有设备的油压系统的是否完好,严禁设备带病作业。
大硐室施工时,做好矿车提升的安全工作,禁止施工人员乘坐矿车形象发生。
铺接喷射混凝土支护1、喷射砼前检查巷道断面的尺寸是否符合设计要求。
2、用高压风、水冲洗岩面,处理浮石,清除巷道两帮基底的浮石至设计深度(底板以下10mm);埋设控制喷层厚度的检查标桩。
3、认真检查喷射机具,风、水管路是否完好。
并准备好照明和防尘设施。
4、喷射前,调整好给料速度。
太慢易产和团块输送,而无法实现稳态喷射;太快易产生喷枪堵塞。
5、保证混合料搅拌均匀,严格控制水灰比,掌握好喷头与喷面之间的距离和角度,尽可能地降低回弹率。
1、划分喷射作业区段。
每6m为一个基本段,在基本段内2m长三段。
b、喷射顺序为先巷道墙壁两帮,再喷射顶板部位。
2、喷射机操作,严格按照作业规程操作,特别注意控制好风压,减少回弹量。
开停顺序:开动时,先开风后给水,最后再送电给料。
停止时,先停止给料,待料罐中的存料喷完后再停电,最后关水停风。
3、喷头操作,喷头操作要先开水后开风,及时调整水灰比、喷枪与喷面之间的夹角与间距;喷射顺序是先墙后拱,自上而下呈螺旋状轨迹线,轨迹直径100-200mm。
班组小结第五章采矿方法主要采矿方法选择针对该矿开采技术条件,该矿矿体厚度较薄,厚度变化相对稳定,平均真厚度为,平均倾角60°-73°,且围岩相对稳固,根据采矿方法适应性特征,采用浅孔留矿法进行开采较为合适。
浅孔留矿采矿法具有工艺简单、工人易掌握、矿石可借自重放出,采矿成本低等优点,但矿块生产能力低,需要同时回采的矿块多。
设计推荐采用浅孔留矿采矿法。
回采顺序及基建采切采场数量中段内回采顺序根据开拓运输系统布置和所推荐的采矿方法特点等因素,本矿采用后退式回采顺序。
根据确定的矿山规模和浅孔留矿采矿法矿块生产能力计算(矿块生产能力按90t/d计算),本矿要达到500t/d的生产能力(含副产矿量),同时工作采场将达到5个,备用采场2个。
回采工艺矿块的布置矿块沿走向布置,矿块长50m,高50m,矿房宽以矿体厚为准,平均真厚为,间柱6m,顶柱4m,无底柱。
见采矿方法图。
采准切割中段运输平巷为脉外布置,在距矿体下盘5m左右布置运输平巷;在运输平巷中,每隔8m布置一条出矿穿脉,出矿时利用Z-30A电动装岩机对矿车装矿;人行通风天井布置在间柱中,天井沿矿体倾斜方向掘进,在天井中每隔5m布置一条与矿房相连的联络巷。
回采当采切工程完成后,在矿房底部进行拉底工作,拉底巷道断面为2×2m,当拉底工作完成后,在拉底巷道中开始挑顶扩帮(扩至矿体上下盘边界),并逐步将矿房形成梯阶式的回采工作面,回采落矿采用YT-27凿岩机倾斜向上浅孔落矿,孔深2m,每次出矿量为落矿量的1/3,其余留在矿房内,经平场后作为下次凿岩的工作平台。
以此类推直至矿房回采结束,最后集中出矿。
回采顺序在同一中段中的回采顺序为:后退式回采,由矿体边界向井筒方向后退式回采。
矿柱的回采当矿房回采结束后,按照一定的滞后顺序对所留的矿房间柱进行回采,间柱的回采方式按1/2的间柱宽进行回采,矿柱回采设备为YT-27型凿岩机(在矿房联络道内进行间柱的回采凿岩),留下的间柱用以支撑围岩,崩落的矿石在出矿穿内出矿,顶柱不回采。
采空区的处理当矿房回采结束后,应及时封闭通往采空区的所有联络道;对顶底板围岩不稳固的部分矿房,可采取崩落围岩充填采空区的方式进行采空区的处理或采用锚网支护两帮围岩的方式对采空区进行处理。
主要设备选型及计算凿岩设备5553/d),需4个台班,同时工作2台(两班作业),设计选4台,工作2台,备用2台;5设计选择的凿岩设备性能见下表。
表5-2出矿设备设计选用Z-30A电动装岩机用于回采出矿(在出矿穿内使用),选择Z-30A电动装岩机6台(电机功率为13×2kW),其中4台工作,2台备用。
设计选择的出矿设备性能见下表:表5-3支护设备平巷支护选用ZPG转子II型砼喷射机1台。
局部通风掘进通风选用JK58-1№型局部通风机4台,工作2台,备用2(功率为)。
局扇性能见下表:表5-4采矿回采率、贫化率的确定按设计所推荐浅孔留矿采矿法,矿柱部分回收的特点,结合国内类似浅孔留矿采矿法矿山的实际资料,选定总回采率为85%,贫化率10%。
采矿主要技术经济指标采矿主要技术经济指标见表5-5第六章施工进度计划及措施施工进度计划依据施工工序,严密组织,把好每道工序的质量、安全关,在此基础上提高安全生产效率。
按施工循环作业图表组织施工。
按照甲方要求每月(独头工作面)进度总进尺120米确保完成。
工程施工综合进度安排如下:硐室工程掘砌600-800 m3/月双轨车场掘砌80m/月单轨巷道掘砌120m/月(独头工作面)进度保证措施班组成员特别是施工队长、技术组负责人须认真熟悉图纸及工程地质情况,了解现行施工标准和有关技术标准与要求,做到心中有数。
精心组织,按工序及工艺要求组织协调本工程所需的各种资源,加强机械设备的日常维修检查。
减少窝工、停工现象。
、做好技术的现场管理工作,及时进行技术指导,发现问题及时处理。
劳动力组织按平巷快速施工的劳动组织与要求配备各作业工序劳动力。
由生产队长根据当班具体生产情况及时调整人员。
详细见《劳动力计划表》表6-1劳动力计划表表6-1第七章质量安全保证措施质量保证措施巷道掘进质量的好坏,直接关系到今后的运输安全与效率,所以必须把好质量关,消除安全隐患。
质量目标:工程合格、保证措施:认真执行铜镍矿各工序的质量标准。
从项目部到作业班组,按质量要求,落实质量管理责任,操作人员岗位责任制,采取班组自查、互检和项目部不定时抽查相结合的办法,提高工程质量。
施工前认真审核施工图件,结合现场实际,制定有效的施工方案,发现问题及时反映、修改存在问题的图件。
严格技术管理。
进行质量要求技术交底,提高测点布线的精度。
方位、规格、坡度、三线眼布置符合工程质量要求。
严格施工管理:钻眼爆破按测量给定的中心线腰线,方向、角度、高程施工。
特别要控制周边眼的角度与装药量,以及水沟的开挖质量。
当自检炮眼质量达不到设计要求时不准装药起爆。
严格巷道的辅接工作,严禁违章作业,巷道路面平整,坡度合格。
管线架设牢固,电缆与风水管线分别布置巷道两测,照明线沿巷道中心线接规范布置。
加强质量监督小组的建设,责任落实到人,上工序为下工序提供合格的工程。
安全保证措施建立“安全为了生产,生产必须安全”为原则的安全文明施工管理制度,牢固树立“安全第一、预防为主、综合治理”的新型安全管理模式,生产副经理直接主持安全工作,配备专职的安全员严格执行《金属与非金属矿山安全规范》。
在每班作业前切实做好安全交底工作,并形成书面资料。
加强现场管理,搞好安全宣传,定期与不定期的对工作面进行安全检查,查事故苗头,查事故隐患。
执行项目部制定的安全奖罚制度,强化安全管理。
杜绝“三违”作业,加强各工序操作技能的安全培训,严防习惯性事故发生。
消除现场安全隐患,尤其是严防中毒、闭气事故、片帮冒顶事故的发生。
特殊作业人员持证上岗,严格按《技术操作规程》作业。
作业前作业人员穿戴好从事本工种作业所必需的劳动保护用品。
一氧化碳检测仪必须完好质量合格。
标准值设定为160ppmm。
各分项工程施工前,现场负责人应编制有针对性的安全技术交底,向作业人员进行交底,并实行签认手续,经常检查执行情况,及时纠正施工过程中的安全违章事件。
井下工作面要及时通风换气,特别是首次下井作业,必须采取强制性的通风措施,未经通风严禁井下作业。
