市政污水厂工程监理实施细则
污水处理厂工程土建监理细则

污水处理厂工程土建监理细则一、引言二、监理人员要求1.监理人员应具备土建工程监理经验,熟悉污水处理厂工程设计要求和相关标准规范。
2.监理人员应具备良好的沟通和协调能力,能够与相关各方进行有效的沟通和协调工作。
3.监理人员应具备责任心和执行力,严格按照法律法规和合同约定履行监理职责。
三、工程质量监督1.监理人员应认真审核施工图纸和设计文件,确保设计符合工程实际需求。
2.监理人员应定期巡视工地,监督施工过程,确保施工工序的合理进行。
3.监理人员应及时发现并处理施工中的质量问题,确保工程质量符合标准和合同要求。
4.监理人员应按照施工进度计划,监督施工单位按照合同要求进行工程施工。
四、施工安全监督1.监理人员应检查施工单位的安全生产管理制度和措施,并确保其有效执行。
2.监理人员应监督施工现场的安全设施和防护措施是否到位,保障施工人员的安全。
3.监理人员应监督施工单位组织实施安全培训和教育,提高工人的安全意识。
五、工程进度监督1.监理人员应制定详细的工程进度计划,并与施工单位沟通和协调。
2.监理人员应定期检查施工单位的进度安排和进度完成情况,确保工程进度符合合同要求。
3.监理人员应及时发现并解决影响工程进度的问题,与施工单位共同制定解决方案。
六、工程变更管理1.监理人员应审核和评估施工单位提出的工程变更申请。
2.监理人员应与设计单位和施工单位协商,确定变更方案并编制变更通知书。
3.监理人员应监督施工单位按照变更方案进行施工,并确保变更后的工程符合设计和合同要求。
七、项目资料管理1.监理人员应按照规定建立完善的项目档案管理制度,妥善保存各类工程资料和文件。
2.监理人员应协助业主和设计单位进行项目验收,并提供相关资料和证明文件。
3.监理人员应定期向业主汇报工程进展情况和存在的问题,并提供解决方案。
八、沟通和协调1.监理人员应及时与业主、设计单位、施工单位和监理单位沟通,协调工程建设过程中的问题。
2.监理人员应及时向业主报告工程进度和存在的问题,争取相关方面的支持和配合。
市政污水管网工程监理实施细则

市政污水管网工程监理实施细则第一章总则第一条为了加强对市政污水管网工程的监督管理,确保工程质量和安全,根据相关法律法规和监理实践经验,制定本细则。
第二条本细则适用于市政污水管网工程的监理工作,包括工程前期准备、施工监督、质量验收以及工程竣工验收等阶段。
第三条工程监理应当依法独立行使职权,保证监理活动的独立性、公正性、客观性和权威性。
第四条工程监理应当遵循工程建设的法律法规,严格按照合同约定和工程施工规范进行监督管理。
第五条工程监理应当具备相应的资质和经验,工程监理人员应当持有相关职业资格证书。
第六条工程监理应当建立健全的工作制度和管理流程,确保监理工作的高效性和规范性。
第七条工程监理应当与项目建设单位、施工单位、政府有关部门和其他相关方进行有效沟通,确保工程的顺利进行。
第二章工程前期准备第八条工程监理应当对市政污水管网工程的设计文件进行审查,确保设计方案符合国家标准和行业规范。
第九条工程监理应当对施工单位的资质进行审核,确保施工单位能够满足工程建设的要求。
第十条工程监理应当对施工合同进行审查,确保合同条款的合理性和合法性。
第十一条工程监理应当对工程施工方案进行审查,确保施工方案合理可行。
第十二条工程监理应当对工程材料、设备的采购进行监督,确保采购的质量和合规性。
第十三条工程监理应当参与工程招标和评标过程,确保招标和评标的公平性和透明度。
第十四条工程监理应当编制和完成监理计划,明确监理的工作内容和阶段性工作要求。
第三章施工监督第十五条工程监理应当对施工单位的施工人员、设备和施工作业进行监督和检查。
第十六条工程监理应当对施工现场进行巡查,确保施工现场的安全和施工质量。
第十七条工程监理应当对施工进度进行监控,及时发现和解决施工中的问题。
第十八条工程监理应当对施工质量进行抽查和检验,确保施工质量符合相关标准和规范。
第十九条工程监理应当记录施工现场的工作情况和施工质量问题,并及时向项目建设单位报告。
第二十条工程监理应当参与变更管理的过程,确保变更管理符合法律法规和合同约定。
污水处理监理实施细则

污水处理监理实施细则一、前言污水处理是保护环境、维护生态平衡的重要措施。
为了确保污水处理工程的质量和有效运营,监理工作显得尤为重要。
本文将详述污水处理监理实施细则,旨在提供操作指南,保障监理工作的顺利进行。
二、监理范围污水处理监理的工作范围主要包括:1. 设计文件的审查监理:审查并评估污水处理工程的设计方案,确保其符合相关法律法规和技术规范要求。
2. 施工质量监理:对污水处理工程的施工过程进行监督和检查,确保施工质量符合规范要求。
3. 材料与设备监理:对污水处理工程所使用的材料和设备进行抽查和检测,确保其符合相关标准和规范要求。
4. 运营监理:监督评估污水处理设施的运营情况,确保其达到设计性能,并进行必要的维护和修复。
三、监理组成与职责污水处理监理一般由监理机构组成,其主要职责包括:1. 监督承包商的执行:确保承包商按照合同约定和工程要求进行施工,并推动进度和质量的同时,最大限度地减少对周边环境的不良影响。
2. 审查设计文件:对污水处理工程的设计文件进行仔细审查,确保设计方案的科学性、合理性和可行性。
3. 现场质量控制:监督施工现场,把关施工过程中的质量控制、施工安全和环境保护等关键节点。
4. 技术指导与问题解决:为承包商提供技术支持和指导,解决工程实施过程中的技术问题和疑难。
四、监理流程污水处理监理的常规流程如下:1. 前期准备:监理机构与承包商签订监理合同,明确双方的权责。
监理机构的工作组织和职责划分也在这一阶段确定。
2. 设计文件审查:对污水处理工程的设计文件进行全面审查,评估其科学性、符合性和可行性。
3. 施工监督:持续监督施工过程中的质量和安全,并在必要时进行现场检查和抽样。
4. 材料与设备监理:对采购的材料和设备进行抽查和检测,确保其符合相关标准和规范。
5. 现场问题处理:解决施工现场中出现的问题和疑难,提出合理化建议,确保工程的正常推进。
6. 竣工验收:根据设计文件要求,对污水处理工程进行全面验收,确保实际情况与设计要求一致。
最新版市政污水管网工程监理实施细则

最新版市政污水管网工程监理实施细则市政污水管网工程监理实施细则是指为了确保市政污水管网工程质量、安全和环境的监督管理,以及维护社会公共利益而制定的监理指导文件。
以下是最新版市政污水管网工程监理实施细则,具体内容如下:第一章总则第一条为了规范市政污水管网工程的监理工作,提高工程质量和安全性,保护环境,维护社会公共利益,制定本实施细则。
第二条市政污水管网工程监理应遵守相关法律、法规和国家机构、行业规范及其他技术标准。
第三条市政污水管网工程监理的职责包括但不限于:1.监督施工单位按照设计文件、合同和相关法律法规进行施工。
2.监督施工单位按照质量标准、验收和安全规范进行工程质量管理。
3.监督施工单位按照环境保护要求进行污水处理和排放。
4.监督施工单位遵守劳动法规,保护劳动者合法权益。
5.监督施工单位按照合同规定的时间和质量要求完成工程。
第二章监理准备工作第四条市政污水管网工程监理应具备相应的资质和人员,依法取得监理资格证书。
第五条市政污水管网工程监理应编制监理计划,包括监理工作内容、阶段、方法、目标和时间节点等。
第六条市政污水管网工程监理应与施工单位签订监理合同,明确权责和费用。
第三章施工监理第七条市政污水管网工程监理应采取有效措施监督施工单位按照设计文件施工,并要求施工单位及时向监理提供施工图纸、工程方案及相关材料。
第八条市政污水管网工程监理应监督施工单位遵守现场施工安全规范,采取措施保护周边环境,确保工程施工过程安全。
第九条市政污水管网工程监理应配合有关部门进行质量验收,向施工单位提供监理意见和整改要求。
第十条市政污水管网工程监理应定期向监理报告工程进展情况、质量情况和安全情况,及时向相关部门报告重大问题和风险。
第四章管理控制第十一条市政污水管网工程监理应建立相关管理制度和档案,做好工程监理记录和资料的归档。
第十二条市政污水管网工程监理应建立监理考核制度,对监理人员的工作进行评估,并提供必要的培训和交流机会。
市政排水工程监理细则

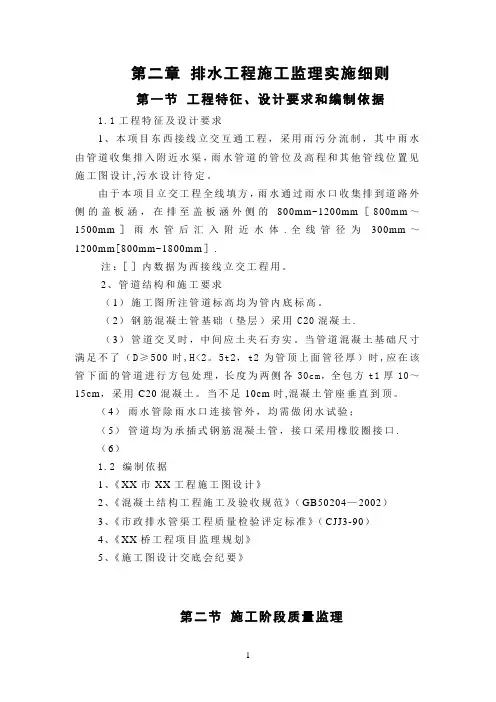

第二章排水工程施工监理实施细则第一节工程特征、设计要求和编制依据1.1工程特征及设计要求1、本项目东西接线立交互通工程,采用雨污分流制,其中雨水由管道收集排入附近水渠,雨水管道的管位及高程和其他管线位置见施工图设计,污水设计待定。
由于本项目立交工程全线填方,雨水通过雨水口收集排到道路外侧的盖板涵,在排至盖板涵外侧的800mm~1200mm[800mm~1500mm]雨水管后汇入附近水体.全线管径为300mm~1200mm[800mm~1800mm].注:[]内数据为西接线立交工程用。
2、管道结构和施工要求(1)施工图所注管道标高均为管内底标高。
(2)钢筋混凝土管基础(垫层)采用C20混凝土.(3)管道交叉时,中间应土夹石夯实。
当管道混凝土基础尺寸满足不了(D≥500时,H<2。
5t2,t2为管顶上面管径厚)时,应在该管下面的管道进行方包处理,长度为两侧各30cm,全包方t1厚10~15cm,采用C20混凝土。
当不足10cm时,混凝土管座垂直到顶。
(4)雨水管除雨水口连接管外,均需做闭水试验;(5)管道均为承插式钢筋混凝土管,接口采用橡胶圈接口.(6)1.2编制依据1、《XX市XX工程施工图设计》2、《混凝土结构工程施工及验收规范》(GB50204—2002)3、《市政排水管渠工程质量检验评定标准》(CJJ3-90)4、《XX桥工程项目监理规划》5、《施工图设计交底会纪要》第二节施工阶段质量监理本项目排水工程包括排水管道及盖板涵,可划分为测量放样、沟槽开挖、管道平基、管道安装、盖板涵、检查井、雨水井、闭水试验、基坑回填等工序.排水管涵工程质量监理工作流程,见图2-1。
1、测量放样(1)监理工作要点:①检查承包人的测量人员对图纸的熟悉程度,测量所需用的有关数据是否正确。
②复核性检查临时水准点闭合差,导线方位角闭合差。
③检查管道中心的平面位置及高程等。
④检查管道与现有排水体系衔接高程。
(2)质量标准、检测频率与方法①水准闭合差为±12√L(mm),(L为水准点之间的水平距离。
污水处理厂工程监理细则

监理细则监理细则本监理实施细则是根据施工合同、监理合同、设计图纸文件、承包单位编制的施工组织设计及已批准的监理规划以及有关的标准、规范,结合本工程实际情况编制,作为监理在本项目实施过程中的指南。
一、总体概况(一)材料与设备1、污水处理厂工程采用的各种材料与设备,其品种。
规格、质量、性能应符合设计文件要求和国家现行有关标准规定。
2、污水处理厂工程所用各种材料与设备,必须符合国家有关环保、卫生、防火、防水、防冻、防爆炸、防腐蚀等标准的规定。
3、材料和设备进场时,应具备订购合同、产品质量合格证书、说明书、性能检测报告、进口产品的商检报告及证件等,不具备以上条件不得验收。
4、进场的材料和设备应按规定进行复验。
复验的材料和设备,其各项指标应符合设计文件要求及本规范的规定。
5、国家规定或合同文件约定需要对材料进行见证检测的,应进行见证检测。
6、承担材料和设备检测的单位,应具备相应的资质。
7、设备与配件和材料,应按合同文件检验,不符合要求的不得使用。
8、所用材料、半成品、构件、配件、设备等,人运输、保管和施工过程中、必须采取有效措施防止损坏、锈蚀或变质。
9、现场配制的材料,如:混凝土、砂浆、防水涂料、胶粘剂等,应经检测或鉴定合格后使用。
10、施工过程中使用的原材料、成品或半成品等,应列入工程质量过程控制内容。
11、提倡推广应用新技术、新材料、新工艺、果,新设备的成不得使用国家明令淘汰的材料与设备。
1监理细则(二)施工1、污水处理厂工程施工的单位,应具备相应的资质,建立质量管理体系,并应对施工全过程实行质量控制。
2、污水处理厂工程施工的项目经理、技术负责人和特殊工种操作人,应取得相应资格持证上岗。
3、在开工前必须检验施工单位的施工组织总设计、施工组织设计、施工方案,保证工程质量的具体措施及相应的审批手续。
4、施工单位应严格按设计文件及施工组织设计施工。
擅自变动结构主体或重要使用功能所造成的质量问题应由施工单应负责。
城市污水处理工程监理实施细则

城市污水处理工程监理实施细则一、前言城市污水处理工程是指对城市污水进行收集、输送、处理和排放的工程。
为了保障城市的环境卫生和居民的生活质量,对于城市污水处理工程的监理工作显得尤为重要。
本细则旨在规范城市污水处理工程监理的实施过程,确保工程的安全、质量和进度。
二、监理范围1.设计阶段的监理在设计阶段,监理人员应对污水处理工程的施工图纸、设计文件、技术规范和工程量清单进行审核,并提出合理化建议。
监理人员还应参与设计方案的讨论和评审,并确保设计方案符合相关的法律法规与标准要求。
2.施工阶段的监理在施工阶段,监理人员应对施工单位的施工组织设计、施工方案和工序进行审核,并参与施工方案的讨论和调整。
监理人员还应监督施工单位的施工现场管理、材料验收、质量控制和安全施工,并定期进行检查和记录。
3.质量验收阶段的监理在质量验收阶段,监理人员应对城市污水处理工程的质量验收资料进行审核,并参与质量验收的全过程。
监理人员还应对工程的质量缺陷和问题提出整改意见,并确保问题得到及时解决。
4.竣工阶段的监理在竣工阶段,监理人员应参与工程的竣工验收和交接工作,并对相关的竣工文件进行审核。
监理人员还应与业主单位协商解决工程的保修和维护问题,并确保工程的顺利投入使用。
三、监理职责1.监督合同执行监理人员应对污水处理工程的施工合同进行审核,并监督施工单位按照合同要求进行工程施工。
监理人员还应及时发现和协调解决合同履行中出现的问题和纠纷,确保合同的顺利执行。
2.监督质量控制监理人员应对污水处理工程的施工质量进行监督,并确保施工单位按照相关的技术标准和施工规范进行操作,以保证工程质量的达标。
监理人员还应定期进行抽样检查和质量验收,并将检查结果向业主单位和施工单位进行反馈。
3.监督安全施工监理人员应对污水处理工程的施工现场进行监督,并确保施工单位按照相关的安全规范和标准进行施工,以保障工人的生命财产安全。
监理人员还应定期组织安全教育和培训,提高工人的安全意识和操作技能。
污水处理厂监理实施细则

污水处理厂监理实施细则概述本文档规定了污水处理厂监理的实施细则,旨在确保污水处理设施的正常运行并且达到指定的水质要求。
在监理的实施过程中,监理人员应该按照国家和行业相关规定进行操作,并且责任重大,必须保持高度的专业和责任感。
监理人员的职责1.监理人员必须具有相关的工程和技术背景,并且持有国家主管部门认可的监理资格证书。
2.监理人员应该熟悉污水处理厂的设计和实施方案,并能够根据实施方案进行现场监督、检查和评估。
3.监理人员应该严格遵守国家和行业相关规定,并且认真执行监理计划。
4.监理人员应该保持工作记录和文档,并及时向污水处理厂相关管理人员报告进展并汇报检查结果。
监理的范围和内容1.设计审查:监理人员应该审核污水处理厂的设计方案,并且确保符合国家和行业相关规定。
2.施工过程监督:监理人员应该在设计阶段和施工过程中进行检查与监督,并提出严肃的监督意见,确保设计方案的实施质量。
3.质量验收:监理人员应该负责污水处理厂整个工程的质量验收,并确保符合国家和行业标准要求。
4.运营管理:监理人员应该对污水处理厂的日常运营与管理进行监督,并及时发现和纠正管理的不足之处。
5.费用控制:监理人员应该对项目相关的费用进行审核,并确保符合财务预算和管理要求。
监理的方法1.监理人员应该在每个工程阶段对项目进行详细的检查记录,并及时向建设方和污水处理厂管理人员反馈结果。
2.监理人员应该制定详细的监理计划,确保监理工作按照有序的计划执行,并能够及时处理各类突发事件。
3.监理人员应该逐步建立建设方、设计方、施工方、运营方、管理方之间的各种协调机制,并及时通报监理结果。
4.监理人员应该对污水处理设施的整体运行情况进行严格的监控和分析,及时发现问题并能够定位和解决问题。
建设方、设计方、施工方、运营方的义务和责任1.建设方必须按照国家有关规定支付监理费用,建立与监理人员的良好沟通机制,并及时解决监理工作中出现的问题。
2.设计方必须在得到建设方的委托后,按照国家和行业标准要求进行设计,严格按照申报审核程序开展工作,并配合监理人员完成监理工作。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
市政污水厂工程监理细则
目录
第1章工程测量监理实施细则 (3)
第2章沟槽土方开挖监理实施细则 (10)
第3章管道及构筑物基础施工监理实施细则 (14)
第4章污水处理构筑物施工监理实施细则 (20)
第5章污泥处理构筑物施工监理实施细则 (26)
第6章泵房工程施工监理实施细则 (30)
第7章管道安装施工监理实施细则 (34)
第8章管渠施工监理实施细则 (41)
第9章检查井、雨水口施工监理实施细则 (47)
第10章水压试验监理实施细则 (52)
第11章管座护管施工监理实施细则 (59)
第12章沟槽土方回填施工监理实施细则 (64)
第13章起吊及土方运输设备监理实施细则 (68)
第14章沼气柜(罐)和压力容器工程监理实施细则 (71)
第15章机电设备安装工程监理实施细则 (75)
第16章自动控制及监视系统施工监理实施细则 (91)
第17章厂区配套工程施工监理实施细则 (98)
第18章市政工程旁站监理实施细则 (114)
第19章安全监理实施细则 (123)
第20章环保及职业健康监理实施细则 (132)
第1章工程测量监理实施细则
1.1 编制依据
(1)《工程测量规范》(GB50026-2007)
(2)《城市污水处理厂工程质量验收规范》(GB50334-2002)
1.2 质量控制目标
(1)场区平面控制网的等级和精度应符合关规范的要求。
(2)建筑方格网、建筑物控制网的主要技术要求应符合规范的规定。
(3)高层控制网的精度应符合规范的规定。
(4)工业与民用建筑施工放样、结构安装测量应符合规范的规定。
1.3 监理工作流程
1.4 质量控制要点
(1)首先审查施工方案以满足工程质量的要求。
(2)检查施工单位的测量仪器,如钢尺、水准仪、经纬仪等是否校验合格,以保证测量的准确性。
(3)监理人员对施工期间测设的数据要进行抽检。
(4)检查有两个以上施工单位共同进行施工的工程,其衔接处相邻设置的水准点和控制桩,应相互校测,出现偏差应进行调整。
1.5 施工质量通病
1.6 质量验收
1.6.1 厂区总平面控制
1.6.1.1 厂区总平面测量的检验项目及检验方法:
(1)检验项目:
对设计提供的坐标、基线进行复核;
依据设计的坐标、基线,对围墙及相关构筑物进行坐标系统测量;
主轴线的测量设置点不少于3个。
(2)检验方法:
检查测量记录、监理复测记录;
实地检查轴线距离及观测角度。
1.6.1.2 厂区内各类构筑物及设施应控制坐标、轴线。
检验方法:检查施工记录。
1.6.1.3总平面的测量控制必须进行测角、量距、平差调整。
坐标基线和轴线的丈量回数、测距仪测回数、方向角观测回数,应符合下表的规定。
检验方法:检查测量记录。
1.6.1.4控制轴线可在轴线上加点,形成整体或局部方格网,作为控制网。
检验方法:检查方格网布设图及复测记录;实测一个方格网边长及角度闭合。
1.6.2 单位工程平面控制
1.6.
2.1主控项目
(1)平面位置及方向桩应对主要的大型建筑物控制的边线上加设直线点,点间距不宜大于10m。
检验方法:检查放线大样图和放线记录;用直角坐标法量测距离。
(2)平面控制中心点交汇误差应不大于±5mm。
检验方法:检查测量放线图及放线复测记录。
(3)地下各种管线开槽的测设应控制轴线、标高、断面。
检验方法:检查管线平面关系及断面图;检查放线施工记录。
(4)道路中心桩和边桩的测设应控制线位。
检验方法:对中心线实测实量;检查测量记录。
1.6.
2.2 一般项目
(1)建筑物定位放线的测设应控制轴线尺寸。
检验方法:量测龙门板、外墙轴线及尺寸。
(2)构筑物定位放线应控制轴线中心点。
检验方法:检查构筑物测量控制图及测量记录。
(3)附属工程项目应定位测量。
检验方法:检查放线图、测量记录。
(4)建筑物及构筑物的边长、测量控制及复测控制应符合现行国家标准《工程测量规范》的规定。
检验方法:检查测量记录。
1.6.3 高程测量控制
1.6.3.1主控项目
(1)设计提供的水准点复测应符合±12(Li)0.5mm〔Li-为两点封闭直线,km〕的闭合要求,厂内设置的水准点复测应符合±20(L)0.5mm(L—为环线长
度,km)的闭合要求。
检验方法:检查测量复核记录。
(2)厂区高程控制点的测设,点位间距宜为50~100m。
桩应牢固、稳妥,设置在不易被碰撞处,且标记明显。
检验方法:观察检查,检查高程控制点布设图。
(3)高程测量应用四等水准测定,并应符合下表规定。
检验方法:检查测量记录。
(3)制点应进行三次闭合和平差调整。
在施工过程中,每1~2个月或遇特殊原因应复测。
检验方法:检查高程控制点测设记录;实测检查两组,每组三个点的高
程闭合。
1.6.3.2 一般项目
(1)单位工程的高程应测量、标记。
检验方法:检查测设记录,实测设定点。
(2)单位工程的高程测设应符合下列规定:
①高程点复测时应选用另一个高程控制点或相邻构筑物的水准点进行复测,其误差应为±5mm。
②设定高程点一般在构筑物的四角。
大型构筑物及管道工程的高程设定点间距不得大于10m。
检验方法:检查测设记录。
(3)地面以上建筑物和构筑物应根据设计要求设置沉降观测点,自建成起每1~2个月观测一次,至竣工验收。
检验方法:实地观察,检查一年的观测记录。
第2章沟槽土方开挖监理实施细则
2.1 编制依据
(1)《建筑地基基础工程施工质量验收规范》(GB50202-2002)
(2)《城镇道路工程施工与质量验收规范》(CJJ1-2008)
(3)《城市污水处理厂工程质量验收规范》(GB50334-2002)
2.2 质量控制目标
(1)沟槽土方开挖施工质量应符合设计及有关规范的要求。
(2)沟槽支护施工质量应符合设计及有关规范的要求。
2.3 监理工作流程
2.4 质量控制要点
2.4.1 放坡沟槽开挖
(1)监理人员应严格审查施工单位提交沟槽开挖施工组织设计,包括材料、机具、设备进场情况及人员配备情况等。
(2)监理人员应复查沟槽开挖的中线位置和沟槽高程。
如对沟槽超挖和排水不良使地基土产生扰动,应进行及时处理。
2.4.2 支护沟槽施工
(1)按施工技术规程,监理人员要检查支护沟槽是否满足技术规程的要求。
(2)沟槽开挖过程中检查支护作业是否按施工技术规程进行。
(3)对施工情况的要求:在沟槽挖土时必须与支撑配合好,拆除支撑前要检查沟槽两边建筑物、电杆是否安全。
2.5 施工质量通病
2.6 质量验收
2.6.1 沟槽开挖质量监理检验方法
2.6.2 支护沟槽质量监理检验方法
(1)采用目测及用直尺进行测量。
(2)列板及支撑应符合上述施工要求。
(3)钢板桩的入土深度及排列形式应符合上述施工要求。
(4)钢板桩的垂直度应不大于露出高度的1.5%。
