某铁路站场房屋工程施工组织设计(施工方案)资料
铁路工程施工组织施工方案

铁路工程施工组织方案一、编制依据1.1 国家有关铁路建设的法律、法规和标准,如《中华人民共和国铁路法》、《铁路工程建设标准》等;1.2 铁路工程设计文件,包括工程的可行性研究报告、初步设计、施工图设计等;1.3 施工组织设计规范和施工技术要求,如《铁路工程施工组织设计规范》、《铁路工程施工技术要求》等;1.4 工程项目所在地的地理、气候、水文、地质等自然条件和社会环境;1.5 施工单位的资质、能力、经验和技术水平。
二、编制范围2.1 铁路工程施工的全过程,包括施工准备、施工组织、施工实施、工程验收等;2.2 铁路工程的主要项目,如路基、轨道、桥梁、隧道、站场、通信、信号等;2.3 施工过程中的安全、质量、进度、成本、环保等管理要求。
三、施工组织方案3.1 施工准备3.1.1 组织机构:建立项目施工组织机构,明确各级职责和人员分工;3.1.2 施工图纸和技术交底:对施工图纸和技术文件进行审查和交底,确保施工人员了解工程要求;3.1.3 施工现场调查:对施工现场进行调查,了解工程环境、资源条件、施工难点等;3.1.4 施工计划:编制施工总体计划和详细施工计划,明确施工顺序、工程量、工期等;3.1.5 施工资源配置:合理配置施工人力资源、材料、设备、资金等资源;3.1.6 施工现场管理:建立健全施工现场管理制度,确保施工现场的安全、环保、文明施工等。
3.2 施工组织3.2.1 施工队伍部署:根据工程特点和施工需求,合理部署施工队伍,确保施工顺利进行;3.2.2 施工任务划分:将工程划分为若干个施工区段,明确各施工区段的施工任务和责任;3.2.3 施工工艺和施工方法:根据工程设计和施工要求,制定合理的施工工艺和施工方法;3.2.4 施工质量控制:建立健全施工质量控制体系,确保工程质量满足设计要求;3.2.5 施工安全控制:建立健全施工安全控制体系,确保施工过程中的人员安全和工程安全;3.2.6 施工进度控制:建立健全施工进度控制体系,确保工程按计划完成;3.2.7 施工成本控制:建立健全施工成本控制体系,确保工程成本控制在预算范围内。
亳州火车站站场改造施工组织设计方案

亳州火车站站场改造施工方案1.施工项目及目标1.1施工项目:京九电化亳州站场改造工程。
1.2施工目标:安全、优质、正点、高效,按时间节点全面完成施工任务,保证京九电化的整体工期。
2.工程概况本工程为京九铁路亳州火车站站房改造工程引起的站场改建、旅客站台、无柱站台雨棚基础、旅客出站地道、进站天桥、三电拆迁等。
2.1站场改建工程:改建既有(3)道,拨移(5)、(7)道,将两台夹3线改为两台夹4线,并在站场最外侧增加一条货车到发线9道,有效长1050m。
将基本站台改造为500×12.0×1.25m高站台,中间站台改造为500×10.5×1.25m高站台,形成正线2条、客车到发线3条、货车到发线2条,基本站台及中间站台各一座的站场布置规模。
封闭既有地道,新建39m长8.0m宽旅客进站天桥一座,8.0m宽旅客出站地道一座,新建机待线及网工区路基土方及轨道工程。
货场股道近期维持原有,远期预留1条货物线。
正线铺设P60钢轨,站线铺设P60、P50钢轨,道岔为P60-1/12提速道岔、P50-1/12及P50-1/9道岔,共计7组。
2.2站房建筑工程:无站台柱雨棚设计采用钢桁架雨棚,总长为497m,总宽46m,结构覆盖面积为24718m2。
雨棚采用在基本站台外侧和(3)、(5)道中间立柱的形式覆盖站台,平行股道方向中间柱距为18m、15m。
站场为两台加四线,基本站台为500m ×12m×1.25m,二站台为500m×10.5m×1.25m。
2.3桥涵工程:1-3.5m接长框架涵一座,1-3.0m接长框架涵一座,为换填级配碎石基础。
3.施工组织机构、指挥体系及具体分工3.1成立亳州站改项目部项目经理部由经理、副经理、总工程师组成领导层。
下设“五部一室”:即工程管理部、技术部、安全质量保证部、财务核算部、物资设备部和办公室。
具体为项目经理部设管理人员15人,其中项目经理1人,项目副经理5人,项目总工1人,办公室2人,工程部4人,技术部3人,安质部3人,物资设备2人,财务部1人。

铁路工程最全施工方案

铁路工程最全施工方案一、工程概况铁路工程是指建设、改建、维护和运营铁路线、铁路站、铁路枢纽等的工程项目。
铁路工程的施工方案是在设计阶段的基础上,对铁路工程的施工过程进行详细规划,包括施工组织设计、施工工艺设计、施工总图设计等内容。
铁路工程的施工方案必须经过相关权威部门的审核和批准,以确保施工过程的安全、高效和质量。
二、铁路线施工方案铁路线施工方案是指铁路线的建设、改建和维护过程中的施工工艺和施工组织的详细设计。
铁路线施工方案应包括以下内容:1.施工前期准备:包括场地整理、施工道路和临时设施的建设、物资采购、施工人员组织等。
2.施工工艺设计:根据设计图纸,确定施工工艺和施工顺序,包括土方开挖、路基填筑、轨道铺设、道岔设置、牵引供电等工程。
3.施工组织设计:确定施工队伍的组织结构、施工任务分工、施工机械的配置和使用等。
4.施工安全保障措施:包括施工现场安全管理、施工机械和设备的安全使用、施工人员的安全保护等。
5.环保措施:确定施工过程中的环保措施,防止施工污染和环境破坏。
6.质量控制措施:确定工程质量控制的各项措施和方法,确保工程质量达到设计要求。
三、铁路站、铁路枢纽施工方案铁路站、铁路枢纽是铁路交通的重要组成部分,其施工方案与铁路线施工方案有所不同,主要包括以下内容:1.站场设计:确定站台、站房、站场道岔等建筑和设施的布置和设计。
2.线路连接:设计线路与站场的连接工程,包括轨道、道岔、电气连接等。
3.站场设备安装:确定站场设备的安装顺序和方法,包括信号设备、牵引设备、供电设备等。
4.站场交通组织:确定站场内各种交通组织措施,包括人员和车辆的安全通行、秩序维护等。
四、施工总图设计施工总图是铁路工程施工方案的重要组成部分,是施工实施的指导图纸。
施工总图设计应包括铁路线、站场、枢纽等的平面图、纵断面、横断面、细部图等内容,表示各种工程量和施工要求,是施工施工策划的依据。
五、施工过程1.铁路工程施工过程应按照《中华人民共和国建筑法》、《中华人民共和国建筑法规》等国家有关法律法规的规定进行。
铁道工程施工组织设计

铁道工程施工组织设计一、工程概况本工程是地区的新建高速铁路,起点为A站,终点为B站,全长100公里。
本工程包括路基路面、桥梁、隧道等工程内容。
二、施工组织原则1.安全第一:施工过程中,必须严格遵守施工安全规范和操作规程,确保施工人员的人身安全。
2.质量第一:严格按照规范和图纸要求进行施工,确保施工质量和工程的长期稳定性。
3.高效节约:合理安排施工进度和流程,提高施工效率,节约施工资源。
三、施工组织目标1.完成工程施工任务,按时达到工程要求的验收标准。
2.资源配置合理,提高施工效率,控制成本。
3.保证施工现场的安全,保障施工人员的身体健康。
四、施工组织措施1.工程管理1.1设立项目部,明确各个职能部门,明确各个工作岗位职责和权限。
1.2制定详细的工程施工计划,明确工期和目标。
1.3定期召开会议,沟通工程进展情况,协调解决施工中的问题。
2.施工场地选择2.1根据工程特点和施工要求,选择合适的施工场地。
2.2对施工场地进行必要的地质勘探,确保施工场地的稳定性和安全性。
2.3在地质勘探的基础上,制定合理的施工方案。
3.施工队伍组建3.1根据工程需要,招募合适的施工人员。
3.2进行必要的技术培训,提高施工人员的技术水平。
3.3定期进行安全培训,提高施工人员的安全意识。
4.施工流程安排4.1根据工程要求,制定详细的施工流程图。
4.2按照施工流程图进行施工,确保施工进度。
4.3定期检查和评估施工进展情况,及时调整施工计划。
5.施工安全措施5.1制定安全操作规程,确保施工人员的人身安全。
5.2定期进行安全检查,及时排除施工现场的安全隐患。
5.3设置安全警示标志,提醒施工人员注意安全事项。
6.资源调配6.1根据施工进度和需求,合理安排施工人员和设备的调度。
6.2配备必要的施工设备和工具,确保施工顺利进行。
6.3优化资源配置,提高施工效率,控制施工成本。
五、施工组织效果评估在施工过程中,通过定期的检查和评估,对施工组织措施进行效果评估。
某铁路施工组织设计

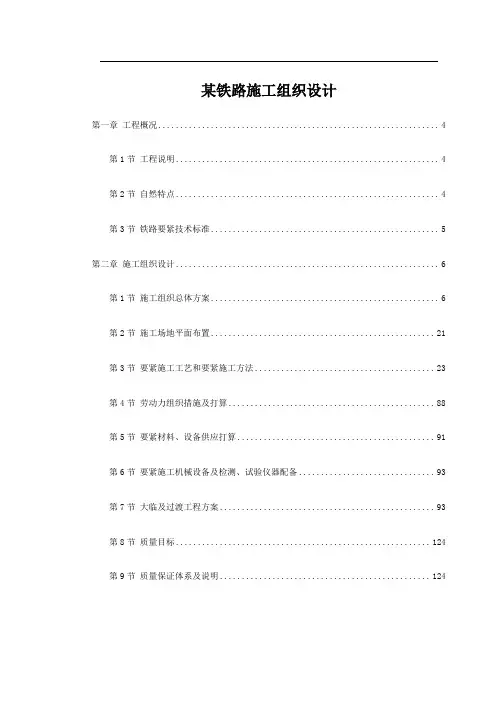

某铁路施工组织设计第一章工程概况 (4)第1节工程说明 (4)第2节自然特点 (4)第3节铁路要紧技术标准 (5)第二章施工组织设计 (6)第1节施工组织总体方案 (6)第2节施工场地平面布置 (21)第3节要紧施工工艺和要紧施工方法 (23)第4节劳动力组织措施及打算 (88)第5节要紧材料、设备供应打算 (91)第6节要紧施工机械设备及检测、试验仪器配备 (93)第7节大临及过渡工程方案 (93)第8节质量目标 (124)第9节质量保证体系及说明 (124)第10节保证工程质量的要紧技术措施 (125)第11节操纵和防止质量通病的措施 (126)第12节同意质量监督及施工监理的承诺 (129)第13节因施工缘故发生工程质量事故的受罚条款及未达到质量要求的受罚条款 (129)第14节专职质检上岗人员不能兑现的受罚条款 (130)第15节创优规划 (130)第16节安全目标 (135)第17节安全保证体系及说明 (135)第18节保证既有线行车安全、施工、人身、设备安全措施 (142)第19节未达到安全要求的受罚条款 (147)第20节专职安全检查上岗人员不能兑现的受罚条款 (148)第三章环境爱护、水土保持措施 (148)第1节环境爱护方案 (148)第2节组织机构及职责 (148)第3节水土保持、环境爱护具体措施 (151)第四章爱护周围建(构)筑物,做好交通配合,文明施工、文物爱护等措施 (153)第1节爱护周围建(构)筑物措施 (153)第2节交通配合措施 (153)第3节文明施工措施 (154)第4节文物爱护措施 (159)第5节劳动卫生保证措施 (160)第6节降造措施 (162)第7节风沙地区路基施工爱护措施 (165)第五章施工组织机构图 (166)第六章要紧材料供应打算表TJ2 (167)第七章辅助资料表 (168)第1节 B-5要紧施工机械及测量、试验设备配备表1 (168)第2节表IV要紧施工机械表 (193)第3节表VII临时工程用地打算表 (200)第一章工程概况第1节工程说明XX 线XX 段位于XX 线东段,现状运营条件为复线,线路差不多为无缝线路、区间信号为自动闭塞、机车为内燃。
铁路站房及相关工程施工方案

目录第一章总体施工组织布置及总体规划 (1)1.编制依据、原则 (1)2.总体目标 (2)3.工程概况 (3)4.自然条件 (8)5.施工总体规划 (9)6.临时工程设置实施方案 (22)第二章总体施工方案,控制工程和重难点工程施工方案各主要专业工程施工方案,过渡工程及接口工程方案各主要专业工程施工方法及工艺 (25)1.总体施工方案的制定原则 (25)2.总体施工顺序 (25)3.工程测量 (25)4.钻孔灌注桩工程 (27)5.水泵房深基坑施工 (30)6.独立基础抗拔锚杆施工 (34)7.预应力混凝土梁施工 (37)8.站房钢结构工程 (41)9.站台雨棚钢结构工程 (50)10.直立锁边铝镁锰合金板屋面系统施工方案 (54)11.高大幕墙施工方案 (63)12.钢筋工程 (75)13.模板工程 (77)14.混凝土工程 (79)15.脚手架施工方案 (81)16.内装饰装修工程 (83)17.电气施工方案 (107)18.通风空调工程 (145)19.给排水工程施工方案 (184)20.消防系统施工方案 (214)21.过渡工程及接口工程方案 (216)第三章施工进度安排及各专业工程施工组织衔接安排 (222)1.工期目标 (222)2.总体进度安排 (222)3.施工关键线路分析 (222)4.工程总体施工进度计划横道图 (222)5.工程总体施工进度计划网络图 (222)6.各专业工程施工组织衔接安排 (223)第四章“架子队”及劳动力组织、配置计划 (225)1.“架子队”管理组织实施方案 (225)2.劳动力组织原则 (229)3.劳动力组织计划 (230)4.劳动力组织措施 (230)5.劳动力组成 (231)6.劳动力进场 (231)7.劳动力计划 (232)8.劳动力调配组织 (232)第五章物资供应计划及物流组织安排 (233)1.组织机构 (233)2.料场设置 (233)3.物流组织安排 (233)4.物资供应计划 (236)第六章施工机械及测试设备组织及配置计划 (238)1.拟投入本工程的施工机械设备 (238)2.拟投入本工程的测试设备 (238)第七章工程用款、临时用地与施工用电计划 (239)1.工程用款 (239)2.临时用地 (239)3.施工用电计划 (240)第八章标准化管理实施方案 (241)1.指导思想 (241)2.总体目标 (241)3.基本原则 (241)4.总体部署 (242)5.标准化管理实施方案 (243)6.“四化”支撑 (252)第九章质量保证体系及措施 (257)1.质量目标 (257)2.质量保证体系 (257)3.保证工程质量的措施 (261)4.已完工程和设备保护措施 (277)5.控制及防止常见质量通病的措施 (280)第十章安全保证体系及措施 (289)1.安全目标 (289)2.安全保证体系 (289)3.安全保证措施 (290)4.重点部位及既有线施工安全保障措施 (313)5.突发事件应急救援预案 (318)第十一章工期保障措施 (321)1.工期目标 (321)2.工期保证体系 (321)3.工期管理组织机构 (321)4.进度控制的基本程序 (323)5.关键工程工期风险分析及应对措施 (323)6.工期保证措施 (323)第十二章投资控制措施 (329)第十三章施工环保、水土保护目标及措施 (331)1.方针和目标 (331)2.保证体系 (331)3.管理机构及主要职责 (331)4.宣传教育培训 (334)5.检查制度 (335)6.施工环境保护内容及措施 (335)7.水土保持措施 (339)8.临时工程的使用及恢复 (340)第十四章文明施工、文物保护措施 (341)1.文明施工、文物保护目标 (341)2.文明施工措施 (341)3.文物保护措施 (345)第十五章职业健康安全目标及保障措施 (346)1.职业健康安全管理目标 (346)2.职业健康安全管理体系 (346)3.职业健康安全保障措施 (349)第十六章其它应说明的事项 (357)1.信息化管理 (357)2.“四新”技术的研究及应用 (357)3.与相关单位、部门配合协作措施 (359)4.民工工资按期支付保证措施 (361)5.疫情防治措施 (361)6.雨季施工保证措施 (362)附表: (369)六、施工组织设计第一章总体施工组织布置及总体规划1.编制依据、原则1.1.编制依据(1)广西沿海铁路钦州北至防城港段扩能改造工程防城港北站站房及相关工程施工总价承包招标文件、施工设计图纸、工程量清单。
铁路站房工程施工组织设计方案

目录第一章总体施工组织布置及总体规划 (1)1.编制依据、原则 (1)2.总体目标 (2)3.工程概况 (4)4.自然条件 (10)5.施工总体规划 (12)6.临时工程设置实施方案 (28)第二章总体施工方案,控制工程和重难点工程施工方案各主要专业工程施工方案,过渡工程及接口工程方案各主要专业工程施工方法及工艺 (32)1.总体施工方案的制定原则 (32)2.总体施工顺序 (32)3.工程测量 (33)4.钻孔灌注桩工程 (36)5.水泵房深基坑施工 (40)6.独立基础抗拔锚杆施工 (45)7.预应力混凝土梁施工 (49)8.站房钢结构工程 (54)9.站台雨棚钢结构工程 (66)10.直立锁边铝镁锰合金板屋面系统施工方案 (71)11.高大幕墙施工方案 (83)12.钢筋工程 (100)13.模板工程 (102)14.混凝土工程 (104)16.内装饰装修工程 (111)17.电气施工方案 (143)18.通风空调工程 (193)19.给排水工程施工方案 (244)20.消防系统施工方案 (286)21.过渡工程及接口工程方案 (289)第三章施工进度安排及各专业工程施工组织衔接安排 (296)1.工期目标 (296)2.总体进度安排 (296)3.施工关键线路分析 (296)4.工程总体施工进度计划横道图 (297)5.工程总体施工进度计划网络图 (297)6.各专业工程施工组织衔接安排 (297)第四章“架子队”及劳动力组织、配置计划 (300)1.“架子队”管理组织实施方案 (300)2.劳动力组织原则 (306)3.劳动力组织计划 (307)4.劳动力组织措施 (308)5.劳动力组成 (308)6.劳动力进场 (308)7.劳动力计划 (309)8.劳动力调配组织 (309)第五章物资供应计划及物流组织安排 (311)1.组织机构 (311)2.料场设置 (311)4.物资供应计划 (316)第六章施工机械及测试设备组织及配置计划 (318)1.拟投入本工程的施工机械设备 (318)2.拟投入本工程的测试设备 (318)第七章工程用款、临时用地与施工用电计划 (320)1.工程用款 (320)2.临时用地 (321)3.施工用电计划 (321)第八章标准化管理实施方案 (322)1.指导思想 (322)2.总体目标 (322)3.基本原则 (322)4.总体部署 (323)5.标准化管理实施方案 (325)6.“四化”支撑 (337)第九章质量保证体系及措施 (343)1.质量目标 (343)2.质量保证体系 (343)3.保证工程质量的措施 (349)4.已完工程和设备保护措施 (371)5.控制及防止常见质量通病的措施 (375)第十章安全保证体系及措施 (386)1.安全目标 (386)2.安全保证体系 (387)4.重点部位及既有线施工安全保障措施 (420)5.突发事件应急救援预案 (427)第十一章工期保障措施 (431)1.工期目标 (431)2.工期保证体系 (431)3.工期管理组织机构 (431)4.进度控制的基本程序 (434)5.关键工程工期风险分析及应对措施 (434)6.工期保证措施 (435)第十二章投资控制措施 (442)第十三章施工环保、水土保护目标及措施 (445)1.方针和目标 (445)2.保证体系 (445)3.管理机构及主要职责 (445)4.宣传教育培训 (450)5.检查制度 (450)6.施工环境保护内容及措施 (451)7.水土保持措施 (457)8.临时工程的使用及恢复 (458)第十四章文明施工、文物保护措施 (460)1.文明施工、文物保护目标 (460)2.文明施工措施 (460)3.文物保护措施 (466)第十五章职业健康安全目标及保障措施 (467)1.职业健康安全管理目标 (467)2.职业健康安全管理体系 (467)3.职业健康安全保障措施 (472)第十六章其它应说明的事项 (483)1.信息化管理 (483)2.“四新”技术的研究及应用 (484)3.与相关单位、部门配合协作措施 (487)4.民工工资按期支付保证措施 (489)5.疫情防治措施 (489)6.雨季施工保证措施 (490)附表: (499)六、施工组织设计第一章总体施工组织布置及总体规划1.编制依据、原则1.1.编制依据(1)广西沿海铁路钦州北至防城港段扩能改造工程防城港北站站房及相关工程施工总价承包招标文件、施工设计图纸、工程量清单。
铁路站后和站房工程房建工程施工方案.doc

铁路站后和站房工程房建工程施工方案新建张家口至唐山铁路站后和站房工程ZTZH-2标段房建工程施工方案新建张家口至唐山铁路站后和站房工程ZTZH-2标段房建工程施工下组织方案限50年5地基基础设计等级丙级6建筑抗震设防类别小型乙类7框架结构抗震等级四级8框架填充墙体砌筑等级B级9场地地震基本烈度<6度10抗震设防烈度6度11地震基本加速度值0.05g12设计地震分组第一组13建筑场地类别Ⅱ级14场地特征周期值0.35S15工程环境类别①室内一类16②与土壤接触部分及露天环境二b类17场地最大冻结深度2.9m2.3地基与基础站内房屋基础分为二种:①独立基础;②条形基础。
相对于室内地坪±0.000而言,独立基础一般深度标高为-3.10m~-3.3m,条形基础一般深度标高为-3.35m,基础底部下设10cm厚的C15素混凝土垫层;另,独立基础的基础梁下部设有30cm厚的炉渣垫层。
基坑回填土及位于室内地面、散水、踏步等基础之下的回填土,采用素土回填,分层夯实,每层厚度5月10月5日,其中部分为9月25日。
总工期为5个月。
3.2工期保证措施1、我单位将选派一批参加过类似工程的管理人员,组建现场指挥机构,并成立保证施工工期领导小组,合理部署,确保本工程工期目标的实现。
2、采用技术熟练的劳务队伍、性能优良的机械设备等的技术手段,并通过合理的施工部署将各生产要素组织起来,力争做到均衡、连续生产。
通过充分合理的管理协调工作,安排好各专业的施工顺序。
3、认真审核图纸,详细、准确掌握材料、设备要求和规格型号,及时编制材料供应计划,根据施工进度计划调整编制物资修正供应计划,确保物资供应满足工程实际需要。
4、深入施工区域做好施工前的现场调查,了解地方材料物资分布情况、质量情况和价格。
调查周围交通运输条件,确定材料设备采购运输方案,尽量缩短运输里程,确保材料设备如期完好到达施工现场。
5、定期分析工程项目实施中出现的问题,及时采取措施,保证工程按计划顺利完成。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
格式说明第一节房屋工程一、概述本标段房屋工程包括生产及办公房屋5549m2,居住及公共房屋1209 m2。
附属工程包括混凝土路面95 m2,实体围墙150m其他工程包括排水沟150m 硬化面80 m2。
栽植花草灌木100 m2。
二、施工方案(一)施工顺序房屋工程按基础工程-主体工程-屋面工程-装饰工程-水暖电安装工程-附属工程-清理、验交的总体施工顺序进行。
根据工程特点,结合现场的实际情况,按照“先房屋后附属”的基本原则和“先地基后基础”、“先地下后地上”、“先土建后安装”、“先主体后围护”、“先结构后装饰”的次序进行施工。
(二)垂直运输为了满足施工的需要,根据实际情况房屋的垂直运输以卷扬机为主。
(三)主体工程房屋施工用混凝土在拌和站集中拌制,砂浆和零星混凝土均在各施工场地采用搅拌机进行集中拌制。
混凝土、砂浆采用灰斗车送至浇筑部位。
混凝土采用机械振捣的方法进行。
模板采用组合钢模板配合竹胶模板,在现场进行拼制。
钢筋在钢筋加工棚内加工制作成成品或半成品,运至施工现场绑扎成型。
钢筋连接采用绑扎搭接、焊接的形式。
预制构件均在预制厂预制,运至现场安装。
(四)脚手架在主体结构、外墙装修施工时,采用双排外脚手架并兼防护架,外面用安全网进行全圭寸闭。
(五)装饰工程装饰工程在主体施工完结构验收后进行施工。
内装修与水电、消防、通风管道及设备安装工程施工进行立体交叉作业,外装修在屋面工程完成后自上而下分层进行。
(六)安装工程土建工程施工中,安装工程应积极主动地配合土建的钢筋、模板、混凝土、装饰等工序的施工,随时穿插配合,做好管线、孔洞、铁件的预埋和预留,并作到正确无误。
(七)附属工程及其他工程附属工程及其他工程施工方案详见本章第十节“站场及给排水工程”C三、施工工艺及方法(一)土方开挖工程土方开挖工程施工工艺流程见图6-2-9-1 。
土方开挖前,根据施工图纸,准确定出楼房的控制轴线,并作好控制桩,然后测放基坑开挖边线。
人工配合机械进行基坑开挖,机械开挖到基坑底时预留300mm人工挖至设计标高。
图6-2-9-1 土方开挖工程施工工艺流程图基坑开挖到设计标高后,组织建设单位、勘察、设计、监理、施工单位进行基坑验收,满足设计及规范要求时进行下一道工序。
(二)地基处理施工(1)施工工艺换填灰土地基施工工艺流程见图6-2-9-2。
(2)施工方法材料要点:采用就地挖土的粘性土及塑性指数大于4的粉土,土内不得含有松软杂质和耕植土;土料应过筛,基颗粒不应大于15mm石灰应用皿级以上新鲜的块灰,含氮化钙、氧化镁越高越好,使用前1-2天水解并过筛,其颗粒不得大于5mm且不应夹有未熟化的生石灰块粒及其他杂质,也不得含有过多水分,石灰充分熟化,并委托试验室作好灰土击实试验,试验结果上报监理并得到批复。
灰土拌和:灰土在现场采用机械拌和,一般最佳含水量为16%,如含水量过高或过低时,应稍晒干或洒水湿润,如有球团应打碎,要求随拌随用。
灰土拌和必须均匀,拌制比例必须严格控制。
挤密桩:灰土桩采用3:7拌合土,桩体施工采用由里向外,间隔分批进行;基坑开挖桩顶标咼以上留500mn厚土层人工开挖,在施工基础前进行人工挖除,并在桩顶做500mn灰土垫层,压实系数不小于0.95 ;孔底在填料前必须夯实,桩内灰土应分层回填,分层夯实,平均压实系数不小于0.97,挤密填孔后,桩间土平均密实系数不小于0.93。
灰土摊铺:大面积灰土摊铺时采用机械摊铺,小面积及零星地方采用人工摊铺,厚每层摊铺厚度必须严格控制,采用压路机进行大面积碾压时,摊铺厚度控制在300mm左右;采用小型打夯机进行夯实时摊铺厚度控制在250mn左右; 采用木夯摊铺厚度控制在200-250mm 灰土碾压:每层灰土摊铺完毕后,大面积采用振动压路机进行碾压,碾压遍数经试验确定。
碾压时先静压,然后由弱振到强振,先慢后快,直线进退,最快速度控制在4km/h左右。
采用小型打夯机进行夯实时,夯实遍数不少于5遍。
压实度检测:灰土压实后必须及时通知试验室进行压实度检测,采用核子密度仪进行检测,检测结果必须满足设计或规范规定的要求,并把检测结果上报监理,监理认可或复检合格后进入下一层施工。
(三)基础工程施工1.条形基础施工工艺和方法条形基础工程施工工艺流程见图6-2-9-3。
图6-2-9-3条形基础工程施工工艺框图(1)钢筋工程施工工艺和方法钢筋进场时,应附有厂家的质量证明书。
根据设计图纸所需钢筋规格、数量、形状等提前作好下料表。
钢筋加工好后按料单分规格、型号、使用部位挂牌堆放,每堆钢筋料牌不少于两块,单件、少件的应单独存放,以免混淆。
钢筋采用绑扎搭接和焊接相结合的连接方式,钢筋提前在加工场地绑扎成型,运至现场进行连接钢筋的位臵应严格按设计进行布臵、绑扎,保证钢筋间距均匀,钢筋平直。
按要求设臵垫块,清理杂物,完毕后禁止上人踩踏。
(2)模板工程施工工艺和方法模板工程全部采用竹胶木模板进行拼装,钢管进行加固。
模板在拼装前涂刷隔离剂。
模板必须具有足够的强度、刚度及稳定性,接缝严密,不得漏浆。
(3)混凝土工程施工工艺方法大量混凝土在拌和站集中拌制,零星混凝土在现场采用搅拌机进行拌和,确保混凝土质量。
混凝土水平运输采用混凝土输送车或翻斗车运输,垂直运输采用井架卷扬机运输。
混凝土一般在浇筑完毕12h之内开始养护,养护可采用草袋覆盖洒水养护。
回填土之前必须清除基坑内所有杂物,然后用设计要求土方分层夯实,每层虚铺厚度不得大于250mm用蛙式打夯机或立式打夯机进行夯实,每层夯实遍数不得少于5遍。
2.筏板基础施工工艺和方法筏板基础施工工艺流程见图6-2-9-4。
图6-2-9-4筏板基础工程施工工艺框图筏板基础钢筋、混凝土、模板施工与条形基础相同(四)砖混结构主体工程施工1.砌砖工程施工工艺和方法砌砖工程施工工艺流程见图6-2-9-5。
图6-2-9-5砌砖施工工艺流程图2.砖混结构施工要点砖在砌筑前必须提前一天浇水湿润,并运到砌筑现场。
每道墙根据洞口位臵进行底层砖预排,注意灰缝均匀。
砌筑前在墙体两端或转角处立上皮数杆,控制竖直灰缝厚度和洞口标高位臵。
大面积墙体砌筑时,根据盘角挂线砌筑,240mm墙挂单面线,大于240mm墙挂双面线。
砌筑时采用“三一砌砖法”,砌体的组砌采用一顺一丁的形式,与顶圈梁(或楼板)相连接处的顶层砖采用丁砖砌筑。
(五)框架结构主体施工1.框架结构工程主体施工工艺流程框架结构工程主体施工工艺流程见图6-2-9-6。
图6-2-9-6框架结构主体施工工艺流程图2.框架结构主体施工要点(1)钢筋加工钢材进场前严格控制材料质量,出厂质量证明材料齐全、检验检测报告齐全,进场复试合格后方能使用。
钢筋下料弯制一步到位,采用闪光对焊及直螺纹连接钢筋,均要对接头质量进行分批检验,却保连接质量。
钢筋绑扎严格按照规范施工,保证钢筋位臵准确、保护层厚度满足规范要求。
(2)模板安装本工程主体结构施工,采用15mm厚净面板拼制。
模板质量满足设计要求切保证外观质量满足规范要求。
模板板缝必须拼装严密,模板支撑用碗扣式早拆体系,外架用①48钢管,扣件连接、搭设双排,以确保主体达到清水混凝土标准。
模板安装后,要拉中线进行检查,复核各梁模中心位臵是否对正。
待平板模板安装后,检查并调整标高,将木楔钉牢在垫板上。
各顶撑之间要设水平撑或剪刀撑,以保护顶撑的稳固(3)混凝土浇筑本工程混凝土采用商品混凝土,其混凝土质量要满足设计、规范要求。
施工前应根据浇筑混凝土量、工期、构件的特点,泵送能力等确定混凝土的初凝时间,布料方法,并编制浇筑作业方案。
①浇筑混凝土前,应彻底清理施工缝处浮渣,并用水充分湿润,浇筑十填补墙50cm左右与混凝土成分相同的水泥砂浆。
②混凝土浇筑时,应严格控制浇筑厚度不超过50cm在振捣上层混凝土时,应插入下层中5cm左右,以消除两层之间的接缝,同时振捣上层混凝土要在下层混凝土初凝之前进行。
③浇筑混凝土时,应注意防止混凝土的分层离析,混凝土由料斗内卸出进行浇筑时,其自由倾落度不超过2m,在浇筑混凝土的高度不得超过3m,否则应采用串筒、溜管等下料。
④浇筑混凝土时应经常观测模板、支架、钢筋预埋件和预留洞的情况,当发现有变形移位时应立即停止浇筑,并应在己浇筑的混凝土。
⑤梁和板应同时浇筑混凝土,多层结构按分层分段施工,水平方向以结构平面的伸缩缝分段,垂直方向按结构层次分层。
在每层中先浇筑墙、柱,再浇筑梁板。
浇筑墙、柱的顺序从两端同时开始,向中间推进,以免因浇筑混凝土后由于模板吸水膨胀,断面增大而产生横向推力,最后使墙、柱发生弯曲变形。
⑥混凝土浇筑过程中,要保证混凝土保护层厚度及钢筋位臵的正确性。
不得踩踏钢筋,移动预埋件和预留孔洞的原来位臵,如发现偏差和位移应及时校正。
特别要重视竖向结构的保护层和板、雨篷结构负弯矩部分钢筋的位臵。
(六)屋面工程施工屋面工程施工工艺流程见图6-2-9-7。
防水层施工前,保证保温层、找平层坡度符合设计要求,含水率控制在15% 以内。
卷材屋面施工时对突出屋面的结构部分,如女儿墙、管道、变形缝等的连接处及其基层的转角处做成钝角或圆弧形,卷材铺贴时应严格按次序铺贴,并在连接处加铺一至两层卷材附加层。
防水材料的质量要严格把关,必须有出厂检验合格证并按要求进行复试,质量符合要求后,方可使用,严禁使用劣质防水材料。
图6-2-9-7屋面工程施工工艺流程图(七)装饰工程施工装饰工程的施工内容主要有抹灰工程、饰面工程、地面工程、门窗工程等。
装饰工程施工质量直接影响工程质量等级,应高度重视装饰工程的施工,制定科学、合理施工方案、措施。
装饰工程采用“样板间、样板墙”制度,以“样板间”引路,提高各项施工内容的施工质量。
装饰工程采用“先室外、后室内;先天棚、后侧墙;先房间,后走廊”的施工顺序,且室内外装饰可同时自上而下流水作业,施工工艺为:放线-立门窗框-贴灰饼-冲筋-门窗护角塞缝-墙面、窗台板混凝土-水管设备管线安装-水泥墙裙-暖气片后抹灰-安装暖气片-墙面抹灰-地面混凝土、养护- 安装门窗扇—安装玻璃—墙面顶板刮腻子、喷浆—油漆(或贴瓷片、砖)—灯具安装。
门窗口用水泥砂浆填缝,楼面施工前进行清理,洒水湿润,以防地面空鼓; 地面作好后要洒水养护,防止过早上人引起起砂裂缝;为避免水泥踢脚板空鼓,踢脚板应在墙面抹灰前施工;外挑檐和窗台下做好滴水线;砂浆抹面时应对结构物表面洒水湿润,抹面后用3m靠尺检查控制在规范规定误差内。
(八)安装工程施工窗扇、玻璃的安装应在墙体湿作业完成且硬化后进行,当需要在湿作业前进行时,应米取保护措施。
安装施工工艺为:弹线找规矩-窗洞口处理-连接件安装-窗框安装固定 -窗安装-窗口四周嵌缝-安装五金配件-安装纱扇密封条。
水、电、暖、通风等设备安装在基础回填时,做好上下水和管沟内管线铺设。
