崇遵高速公路施工组织设计

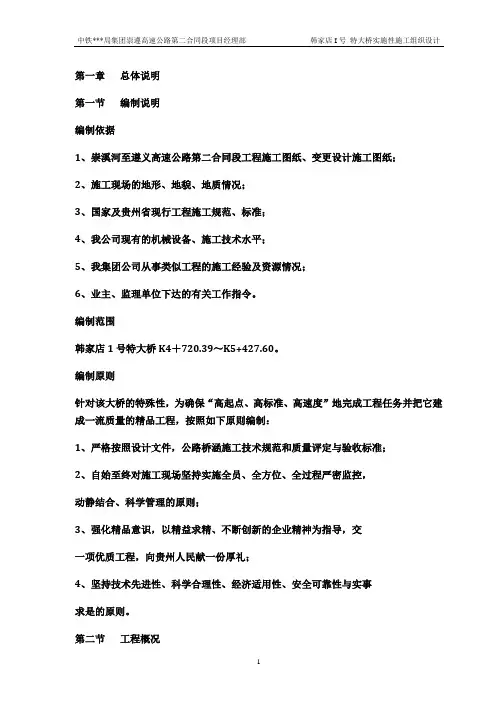

崇遵高速公路韩家店特大桥实施性施工组织设计

第一章总体说明第一节编制说明编制依据1、崇溪河至遵义高速公路第二合同段工程施工图纸、变更设计施工图纸;2、施工现场的地形、地貌、地质情况;3、国家及贵州省现行工程施工规范、标准;4、我公司现有的机械设备、施工技术水平;5、我集团公司从事类似工程的施工经验及资源情况;6、业主、监理单位下达的有关工作指令。
编制范围韩家店1号特大桥K4+720.39~K5+427.60。
编制原则针对该大桥的特殊性,为确保“高起点、高标准、高速度”地完成工程任务并把它建成一流质量的精品工程,按照如下原则编制:1、严格按照设计文件,公路桥涵施工技术规范和质量评定与验收标准;2、自始至终对施工现场坚持实施全员、全方位、全过程严密监控,动静结合、科学管理的原则;3、强化精品意识,以精益求精、不断创新的企业精神为指导,交一项优质工程,向贵州人民献一份厚礼;4、坚持技术先进性、科学合理性、经济适用性、安全可靠性与实事求是的原则。
第二节工程概况工程简介韩家店1号特大桥是国道主干线重庆至湛江公路贵州省境内崇溪河至遵义高速公路上的一座特大型三跨预应力混凝土连续刚构桥。
该桥上部结构为(8×30+122+210+122)m连续刚构,桥全长707.21m。
主桥(8#墩~11#台)全长为461.58m,跨径设置为122m+210m+122m连续刚构;引桥(0#台~7#墩)全长为245.63m,崇溪河岸为8孔30米预应力混凝土T梁。
主桥箱梁0号段长15m,其中桥墩两侧各外伸1.5m,每个“T”构沿纵桥方向分为36个对称梁段,梁段数及梁段长度从根部至跨中分别为10×2.2m,10×2.5m,13×3m,3×3.5m。
桥体按整幅设计,箱梁采用单箱单室截面,顶板宽22.5m,底板宽11m,外翼板悬臂长5.75m,梁高由0号块处的12.5m以半抛物线形式从根部过度到跨中的3.5m。
箱梁设三向预应力,纵向束采用25-Φ15.24和22-Φ15.24钢绞线,采用15-25和15-22锚具,Φ120mm波纹管成孔。

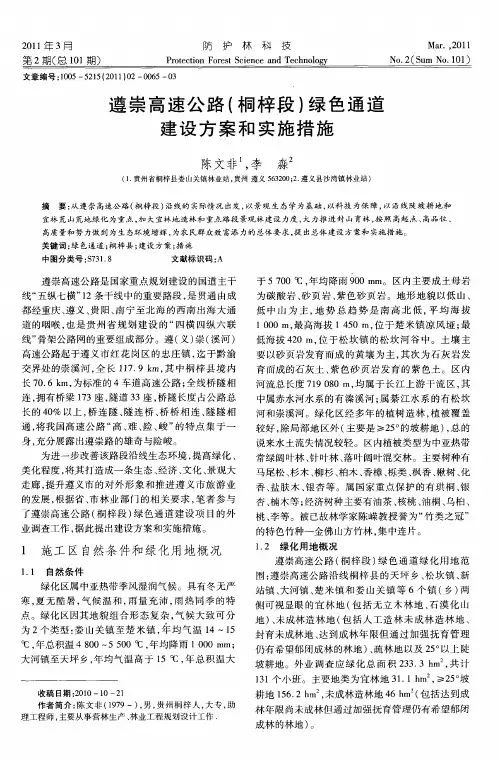

遵崇高速公路(桐梓段)绿色通道建设方案和实施措施

寒, 夏无 酷暑 , 气候 温 和 , 量充 沛 , 热 同 季 的 特 雨 雨 点 。绿化 区 因其 地貌 组 合 形态 复 杂 , 气候 大 致 可 分 为 2个类 型 : 山关 镇 至楚 米 镇 , 均 气 温 1 娄 年 4~1 5
摘
要 : 遵 崇 高速 公 路 ( 梓 段 ) 从 桐 沿线 的 实际 情 况 出发 , 以景 观 生 态 学 为 基 础 , 以科 技 为 保 障 , 沿 线 陡 坡 耕 地 和 以
Hale Waihona Puke 宜林 荒 山荒 地 绿 化 为 重 点 , 大 宜 林地 造 林 和 重 点 路 段 景 观 林 建设 力度 , 力推 进 封 山 育林 , 照 高起 点 、 品 位 、 加 大 按 高 高质 量 和 努 力做 到 为 生 态环 境 增 辉 , 为农 民群 众 致 富 添 力 的 总 体要 求 , 出总体 建设 方案 和 实施 措 施 。 提 关 键 词 : 色通 道 ; 梓 县 ; 设 方 案 ; 施 绿 桐 建 措 中 图分 类 号 :7 18 ¥3 . 文 献标 识 码 : A
2 1 年 3月 01
防
护
林
科
技
Ma ., 01 r 2 1
第 2期( 11期) 总 0
Pr tci n F r s ce c n e h oo y oe to o e tS i n e a d T c n lg
N . ( u o 1 1 02 S m N .0 )
文 章 编 号 :05— 25 2 1 )2— 0 5— 3 10 5 1 (0 1 0 0 6 0
遵 崇 高 速 公 路 ( 梓 段 ) 色 通 道 桐 绿 建 设 方 案 和 实 施 措 施
陈文 非 李 淼 ,
公路施工组织设计附表(全)

附表一施工总体计划表
2.各个项目的进程可用线条的长短来表示。
附表三工程管理曲线
0 10 20 30 40 50 60 70 80 90 100
工期历程的百分比(%)
附表四分项工程生产率和施工周期表
附表五、施工总平面图
附表六劳动力计划表
单位:人
附表七临时占地计划表
附表八外供电力需求计划表
附表九合同用款估算表
注:1。
投标人可按附表一的工程进度估算并填写本表.
2。
用款额按所报单价和总额价估算,不包括价格调整和暂列金额、暂估价,但应考虑开工预付款的扣回、质量保证金的扣留以及签发付款证书后到实际支付的时间间隔。

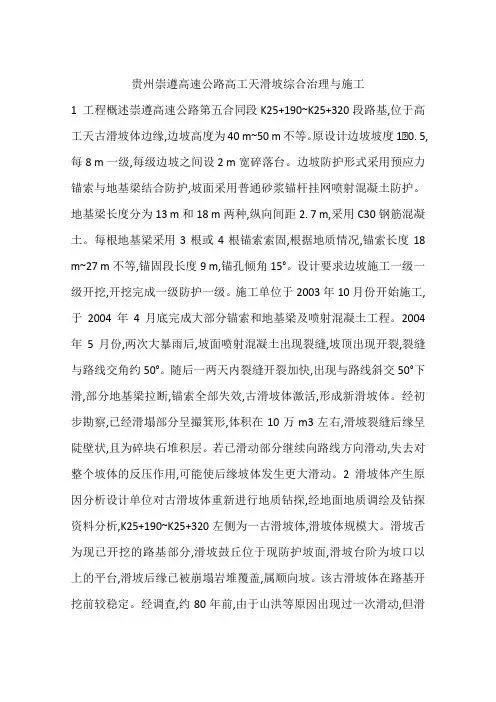

贵州崇遵高速公路高工天滑坡综合治理与施工

贵州崇遵高速公路高工天滑坡综合治理与施工1 工程概述崇遵高速公路第五合同段K25+190~K25+320段路基,位于高工天古滑坡体边缘,边坡高度为40 m~50 m不等。
原设计边坡坡度1∶0. 5,每8 m一级,每级边坡之间设2 m宽碎落台。
边坡防护形式采用预应力锚索与地基梁结合防护,坡面采用普通砂浆锚杆挂网喷射混凝土防护。
地基梁长度分为13 m和18 m两种,纵向间距2. 7 m,采用C30钢筋混凝土。
每根地基梁采用3根或4根锚索索固,根据地质情况,锚索长度18 m~27 m不等,锚固段长度9 m,锚孔倾角15°。
设计要求边坡施工一级一级开挖,开挖完成一级防护一级。
施工单位于2003年10月份开始施工,于2004年4月底完成大部分锚索和地基梁及喷射混凝土工程。
2004年5月份,两次大暴雨后,坡面喷射混凝土出现裂缝,坡顶出现开裂,裂缝与路线交角约50°。
随后一两天内裂缝开裂加快,出现与路线斜交50°下滑,部分地基梁拉断,锚索全部失效,古滑坡体激活,形成新滑坡体。
经初步勘察,已经滑塌部分呈撮箕形,体积在10万m3左右,滑坡裂缝后缘呈陡壁状,且为碎块石堆积层。
若已滑动部分继续向路线方向滑动,失去对整个坡体的反压作用,可能使后缘坡体发生更大滑动。
2 滑坡体产生原因分析设计单位对古滑坡体重新进行地质钻探,经地面地质调绘及钻探资料分析,K25+190~K25+320左侧为一古滑坡体,滑坡体规模大。
滑坡舌为现已开挖的路基部分,滑坡鼓丘位于现防护坡面,滑坡台阶为坡口以上的平台,滑坡后缘已被崩塌岩堆覆盖,属顺向坡。
该古滑坡体在路基开挖前较稳定。
经调查,约80年前,由于山洪等原因出现过一次滑动,但滑动规模较小。
新滑坡体形成机理分析:1)该古滑坡体在长时间的蠕滑后,已形成相对稳定状态,然而路基开挖后,形成新的临空面,破坏了坡体的平衡。
虽然设计采用锚索及地基梁,边坡喷锚等防护措施,但滑坡体下滑方向并不与路线方向垂直,锚索不能充分发挥锚固作用。
崇遵高速实施性施工组织设计

xx 高速公路XX 合同段实施性施工组织设计xx 高速公路项目经理部(补充内容)一、第一部分1、第一章2、第二章二、第二部分三、第三部分1、第一章2、第二章四、第四部分1、第一章2、第二章五、第五部分六、第六部分1、第一章2、第二章七、第七部分第一部分工程概况第一章综合说明第一节编制依据一、X X至XX高速公路第二合同段工程施工图纸。
二、业主对工程质量、工期的要求。
三、国家及贵州省现行工程质量规范、标准。
四、我局对现场实际考查情况。
五、我局从事类似工程的施工经验及我局的资源情况。
第二节编制原则一、严格执行国家的政策、法令、法规和贵州省有关政策、办法。
二、严格执行国家现行技术规范、操作规程和质量检验评定标准。
三、满足设计图纸对施工组织设计的具体要求。
㈠施工方案科学、合理、施工方法切实可行,措施可靠,满足总工期的要求。
㈡施工机械设备配套齐全,搭配合理,准备充足,满足施工方案及工艺要求。
㈢项目机构设置合理,专业技术管理人员数量和资历满足需要。
㈣劳动力安排和主要材料供应计划满足施工方案和进度要求。
㈤施工总平面图布置做到统筹安排,合理布置,减少干扰,满足环保要求。
㈥保证安全、质量、工期、文明施工,环境保护的技术措施切实可行。
第三节编制范围XX至XX高速公路第二合同段路基、路面、桥梁、隧道、排水及涵洞、防护、绿化及环境保护工程。
第二章工程概况第一节工程简介XX高速公路第二合同段起点K4+46799,终点在K8+381.55,路线全长 3.92公里,全部按设计行车速度为60公里/小时的四车道高速公路标准设计。
整幅路基宽22.5米,分幅路基宽11.25米。
全线无辅道、支线。
路面均米用沥青混凝土路面,路面两侧米用0.5m宽的浆砌片石加固路肩。
全线只有一处分离式立体交叉,为主线以特大桥形式上跨去韩家店小学的道路。
主要技术标准表第二节自然条件一、地形、地貌该段属于大娄山脉,地势高、起伏大、切割深。
最高峰为饶龙山,海拔为1796m,最低点的松坎河谷400m,相对高差达1400m。
高速公路工程施工组织设计

高速公路工程施工组织设计1. 引言高速公路工程施工组织设计是指在高速公路建设过程中,对整个施工过程进行全面规划和组织安排的过程。
施工组织设计的核心目的是确保高速公路在预定时间内、按照质量要求完成,并保证施工过程的安全和效率。
本文将详细介绍高速公路工程施工组织设计的要点和方法。
2. 施工组织设计的目标和原则施工组织设计的目标是实现高速公路工程建设的高质量、高效率和安全完成。
为了达成这一目标,施工组织设计应遵循以下原则:2.1 统一性原则施工组织设计需要统筹考虑各项施工活动的关联性和依赖性,并将其整合为一个统一的施工方案。
统一性原则可以确保施工过程中各个环节的协调和顺利进行。
2.2 安全性原则施工组织设计应以安全为前提,合理规划施工过程中各种可能存在的危险源,并采取相应的安全措施来防范和减少事故风险。
2.3 经济性原则施工组织设计要注重资源的合理利用,通过科学的施工方法和策略来降低成本,提高施工效率。
2.4 可操作性原则施工组织设计要实际可行,与实际施工情况紧密结合。
施工组织设计应充分考虑施工条件、技术要求、资源供给等因素,确保施工过程的顺利进行。
3. 施工组织设计的步骤3.1 确定施工任务首先要明确高速公路工程的施工任务,包括项目范围、施工工序、工期要求等。
3.2 分析施工条件施工条件分析是为了了解施工所需的现场条件、人力资源、机械设备等信息。
通过分析施工条件,可以确定施工过程中存在的限制和风险,并为施工组织设计提供基础数据。
3.3 制定施工方案根据施工任务和施工条件,制定高速公路工程施工的具体方案。
施工方案包括施工方法、施工工序、资源配置、安全措施等内容。
3.4 编制施工组织设计方案书在完成施工方案后,需要将其整理成文档形式,即施工组织设计方案书。
该文档包括施工任务、施工条件、施工方案、施工计划、资源配置、安全措施等详细信息。
3.5 审批和调整施工组织设计方案书需要经过相应部门的审批,根据审批结果进行调整和修改。
高速公路施工组织设计完整版

(此文档为word格式,下载后您可任意编辑修改!)目录高速公路施工组织设计 (8)第一章编制依据 (8)第二章工程概况 (8)第一节工程简介 (8)第二节工程范围及设计构造 (8)一、桥梁设计里程 (8)二、桥梁部分设计概况 (9)三、桥梁主要结构工程量汇总 (9)四、道路、下水道主要工程量汇总 (9)第三节现场及周边建(构)物,道路交通及地下管线状况 (10)第四节业主招标的工期要求 (10)第三章工程主要施工技术关键 (10)第一节路基和桥台后填筑控制 (10)第二节立交桥梁结构清水砼的施工 (11)第三节空心板梁板底起拱度质量控制 (11)第四节现场搅拌砼的质量控制 (11)第五节预应力施工操作控制 (11)第四章施工的总体组织规划 (11)第一节施工区域划分和各区域现状 (11)一、章节126 (12)二、道路下水道部分: (12)第二节各施工区域的施工流程安排 (12)第三节劳动力资源计划 (13)第四节材料资源投入计划 (13)第五节主要施工机械、仪器设备的选型 (14)一、施工机械、仪器设备的选择依据 (14)二、主要设备、器具配备表 (14)第五章各分项工程的施工顺序和主要施工方法 (16)第一节各主要分项工程施工工序流程图 (16)第二节施工程序网络图 (16)第三节本工程拟采用的主要施工方法 (16)一、下部结构 (16)二、上部结构 (17)三、桥面附属系 (17)四、地面道路 (18)五、下水道 (18)第六章施工期间道路交通组织方案 (18)第一节××路的围场及交通组织 (18)第二节××路围场及交通组织 (18)第三节板梁吊装时的交通组织 (19)第七章建(构)筑物、地下管线的保护措施 (19)第一节组织落实 (19)第二节措施制订与执行 (19)第八章结构施工支架体系 (21)第九章主要工程项目的施工方案 (21)第一节测量定位放样 (21)一、轴线测设 (21)二、标高测设 (23)三、测量仪器的检测 (23)第二节桩基施工 (23)一、前期准备 (23)二、PHC管桩的予制及运输 (24)三、PHC管桩打桩施工 (24)四、水上PHC管桩打设 (25)五、质量保证措施和质量检验标准 (25)六、打桩工程安全技术措施 (26)第三节承台(桥台)施工 (26)一、施工顺序 (26)二、承台围护 (26)三、承台挖土 (27)四、垫层施工 (27)五、桩顶截凿 (27)六、承台钢筋 (28)七、承台模板 (28)八、承台砼 (28)九、基坑回填 (29)十、质量保证措施质量检验标准 (30)第四节立柱施工 (30)一、施工顺序 (30)二、前期准备 (30)三、模板选型加工 (31)四、立柱定位、高程控制 (31)五、立柱钢筋 (31)六、立柱模安装与拆除 (31)七、立柱砼 (32)八、清水砼施工工艺控制 (32)九、现场搅拌砼质量控制 (33)十、质量保证措施和质量检验标准................................... 错误!未定义书签。
【高速公路施组】高速公路施工组织设计(DOC 110页)

高速公路施工组织设计目录第一卷高速公路施工组织设计 (6)第一章编制依据 (6)第二章工程概况 (6)第一节工程简介 (6)第二节工程范围及设计构造 (7)一、桥梁设计里程 (7)二、桥梁部分设计概况 (7)三、桥梁主要结构工程量汇总 (8)四、道路、下水道主要工程量汇总 (8)第三节现场及周边建(构)物,道路交通及地下管线状况 (8)第四节业主招标的工期要求 (8)第三章工程主要施工技术关键 (9)第一节路基和桥台后填筑控制 (9)第二节立交桥梁结构清水砼的施工 (9)第三节空心板梁板底起拱度质量控制 (10)第四节现场搅拌砼的质量控制 (10)第五节预应力施工操作控制 (10)第四章施工的总体组织规划 (11)第一节施工区域划分和各区域现状 (11)一、章节126 (11)二、道路下水道部分: (12)第二节各施工区域的施工流程安排 (12)第三节劳动力资源计划 (13)第四节材料资源投入计划 (13)第五节主要施工机械、仪器设备的选型 (14)一、施工机械、仪器设备的选择依据 (14)二、主要设备、器具配备表 (14)第五章各分项工程的施工顺序和主要施工方法 (16)第一节各主要分项工程施工工序流程图 (16)第二节施工程序网络图 (16)第三节本工程拟采用的主要施工方法 (17)一、下部结构 (17)二、上部结构 (17)三、桥面附属系 (18)四、地面道路 (18)五、下水道 (18)第六章施工期间道路交通组织方案 (18)第一节××路的围场及交通组织 (19)第二节××路围场及交通组织 (19)第三节板梁吊装时的交通组织 (20)第七章建(构)筑物、地下管线的保护措施 (20)第一节组织落实 (20)第二节措施制订与执行 (21)第八章结构施工支架体系 (22)第九章主要工程项目的施工方案 (23)第一节测量定位放样 (23)一、轴线测设 (23)二、标高测设 (25)三、测量仪器的检测 (25)第二节桩基施工 (26)一、前期准备 (26)二、 PHC管桩的予制及运输 (1)三、 PHC管桩打桩施工 (27)四、水上PHC管桩打设 (28)五、质量保证措施和质量检验标准 (29)六、打桩工程安全技术措施 (29)第三节承台(桥台)施工 (30)一、施工顺序 (30)二、承台围护 (30)三、承台挖土 (31)四、垫层施工 (31)五、桩顶截凿 (32)六、承台钢筋 (32)七、承台模板 (33)八、承台砼 (33)九、基坑回填 (34)十、质量保证措施质量检验标准 (34)第四节立柱施工 (35)一、施工顺序 (35)二、前期准备 (36)三、模板选型加工 (36)四、立柱定位、高程控制 (36)五、立柱钢筋 (36)六、立柱模安装与拆除 (37)七、立柱砼 (38)八、清水砼施工工艺控制 (38)九、现场搅拌砼质量控制 (39)十、质量保证措施和质量检验标准 (40)十一、立柱施工安全技术要求 (41)第五节盖梁施工 (42)一、施工顺序 (42)二、支架范围内地基处理 (42)三、盖梁定位 (43)四、盖梁支架 (43)五、盖梁非预应力钢筋制作与绑扎 (44)六、钢筋骨架加工要求 (44)七、盖梁模板 (44)八、盖梁砼 (45)九、盖梁预应力张拉 (45)十、质量保证措施和质量检验标准 (49)十一、盖梁施工安全管理 (49)第六节板梁、T梁施工 (50)一、施工准备 (51)二、板梁工厂加工 (51)三、板梁运输 (55)四、 T梁加工 (56)五、板梁吊装 (56)六、 T梁吊装 (57)七、梁部砼构件质量及安装检验标准 (57)八、安全技术措施 (58)第七节防撞墙施工 (59)一、施工顺序 (59)二、前期准备 (59)三、支撑形式 (60)四、钢筋绑扎 (60)五、模板 (60)六、砼浇筑 (60)七、防撞墙砼质量检验标准(允许偏差) (61)八、防撞墙施工安全技术措施 (61)第八节桥面铺装施工 (61)一、前期准备 (61)二、钢筋施工 (62)三、混凝土施工 (62)第九节附属设施的施工安装 (63)一、桥面伸缩缝 (63)二、落水管安装 (64)第十节地面道路施工 (64)一、原地面清理和填前碾压 (64)二、填方材料现场压实试验 (65)三、土路堤施工 (65)四、路基施工 (67)五、基层施工 (68)六、沥青砼面层施工 (69)七、侧平石及人行道板铺设 (70)八、挡土墙施工 (70)第十一节排水工程施工 (71)一、沟槽开挖及支护 (71)二、沟槽排水 (72)三、铺设管道 (72)四、管道接口 (72)五、磅水检验 (73)六、管道坞膀 (73)七、沟槽回砂、覆土 (73)第十章冬期、雨季施工措施 (74)第一节冬期施工措施 (74)第二节雨季施工措施 (75)第十一章工程质量管理措施 (77)第一节工程质量目标 (78)第二节工程质量管理组织体系 (78)一、质量管理三级监督组织体系 (78)二、施工过程三级质保体系人员责任落实细则 (78)第三节工程项目质量保证体系 (82)第四节保证工程质量的监控和程序控制体系 (83)第五节工程质量保证措施 (85)一、工程质量控制措施 (85)二、工程质量实施措施 (86)第六节严格执行监理程序 (89)第十二章工程工期管理措施 (90)第十三章工程安全管理措施 (91)第一节安全管理目标 (91)第二节安全管理网络图 (91)第三节安全生产保证体系 (92)第四节安全生产管理措施 (93)第十四章文明施工管理措施 (94)第一节文明施工管理目标 (94)第二节文明施工管理网络 (94)第三节现场设施管理 (95)第四节劳务管理 (97)第五节文明施工与周边居民、工厂、商店等的关系协调 (97)第十五章分项工程进度率计划(斜率图) (98)第十六章工程管理曲线 (99)第十七章施工总平面布置 (100)第一节钢筋加工场、材料及模具堆场等生产设施 (101)第二节生产设施场地 (101)第三节接电、接水布置 (102)第四节施工便道 (102)第五节围场布置 (102)第六节排水组织 (102)第七节办公生活设施 (103)第八节 T梁预制场 (103)第九节试验养护设施 (103)第十节现场宣传 (103)第十八章施工工艺框图 (104)第一节路基填筑施工(包括各类特殊路基处理) (104)第二节路面底基层、基层施工 (104)第三节路面面层施工 (105)第四节 (105)第五节桥梁钻孔桩施工 (105)第六节先张法预应力梁施工 (106)第七节后张法预应力梁施工 (106)第八节连续箱梁施工 (106)第九节桥梁安装施工 (106)第十九章分项工程生产率和施工周期表 (106)第二十章施工总体计划表 (107)第二十一章附:施工总进度计划横道图(二级计划)及施工总进度计划编制说明 108 第一节施工总进度计划横道图(二级计划)(见后页) (108)第二节施工总进度计划编制的指导思想及主要分项工程的施工计划 (108)一、施工总进度计划编制的指导思想 (108)二、主要分项工程的施工计划 (109)第三节计划工期的按排及工程主要节点的完成时间说明 (109)第一卷高速公路施工组织设计第一章编制依据本工程施工组织设计的编制依据为:×××高速公路工程招标文件×××高速公路工程招标文件初步设计图纸×××高速公路工程招标文件补遗书市政工程施工及验收技术规程:第一篇城市道路(XX市政工程管理局)第二篇公路(XX市政工程管理局)第三篇桥梁(XX市政工程管理局)第四篇下水道(XX市政工程管理局)建设部相关行业技术标准第二章工程概况第一节工程简介高速公路段为纵贯XX西部地区主要干线的立交及高架工程,连接虹桥机场延安西路高架、外环线、沪青平公路。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
崇遵高速公路施工组织设计表Ⅵ施工组织技术质询表Ⅵ-1表施工组织设计文字说明Ⅵ-2表时间—里程表(斜率图)Ⅵ-3表工程管理曲线Ⅵ-4表施工总平面布置Ⅵ-5表主要分项工程施工工艺框图Ⅵ-6表分项工程生产率和施工周期表Ⅵ-7表施工总体计划表技术质询表Ⅵ—1施工组织设计文字说明第一章编制依据及原则第二章工程概况第三章施工组织机构安排第四章设备人员动员周期和设备、人员、材料运到现场的方法第五章施工准备第六章施工进度计划安排第七章总体施工方案第八章施工工艺及施工方法第九章重点工程施工组织设计第十章各分项工程的施工顺序第十一章确保工程质量和工期的措施一、质量管理及保证措施二、工期保证措施第十二章农忙季节的施工安排第十三章其他保证措施一、安全管理及保证措施二、文明施工及环境保护保证措施三、降低工程报价保证措施四、雨季、冬季保证措施第一章编制依据及原则一、编制依据㈠、贵州高速公路开发总公司提供的关于重庆至贵州道路发展项目崇文河至遵义高速公路第十四合同段土建工程施工的招标文件、设计图纸、标前会议纪要和补遗书。
㈡、在2001年10月11日由业主组织的现场考察以及本投标人自行对现场周围环境的调查资料。
㈢、中华人民共和国交通部现行公路设计规范、施工规范、施工技术规程、质量评定标准与验收办法。
㈣、中华人民共和国交通部现行公路工程预算定额及本投标人的企业定额等。
㈤、贵州省及遵义市人民政府及其所属有关部门在施工安全、工地治安、人员健康、环境保护及土地租用等方面的具体规定与技术标准。
㈥、本投标人建设同类及类似工程的施工经验、科技成果及用于本合同段施工队伍的施工设备和技术力量情况。
二、编制原则㈠、本施工组织设计的编制以我公司现有的技术力量和历年来在公路建设项目中有关路基、桥梁、路面等工程施工的经验作为基点,以总工期40个月,即2002年3月1日正式开工,2005年6月30日前竣工作为控制工期目标,统筹考虑路基、桥梁、路面、排水及防护工程的施工工艺、现场总体平面布置及施工进度计划。
㈡、根据业主要求及工程实际情况,我方将组建精干、高效的指挥机构,用项目法施工的管理模式,调遣专业化队伍施工,投入先进的机械设备,实施科学管理,合理安排各分部工程及分项工程施工顺序,做到经济合理。
㈢、在确保工期、安全的前提下,严格执行ISO9002质量标准,狠抓工程质量,确保本工程获得省(部)级优质工程,争创国优工程。
第二章工程概况崇遵高速公路第十四合同段起点位于遵义市泗渡镇幸福村北垭口处(桩号K91+894.094),路线经观坝乡西南2km后,继续向东南方向前进约1.5km,折而向正南方向前行,跨刘家山大深沟,在K98+532处上跨国道210线,越泗渡镇小凉风垭口,止于泗渡镇小凉风垭村东边(桩号K99+166.993),全长7.273km。
要实施的主要工程有路基土石方、桥梁、路面、排水与涵洞及防护等工程以及为完成上述工程而修建临时设施及其养护与拆除。
一、设计概述㈠、主要技术标准⒈本路段位于山岭重丘区,公路等级为四车道高速公路,设计行车速度80km/h,整体式路基宽度24.5m,连接线路基宽度12m;⒉小桥涵与路基同宽,特大、大、中桥桥面净宽2×11.0m;桥涵设计荷载为汽车—超20级,验算荷载为挂车—120;⒊地震烈度:Ⅵ度;㈡、工程规模及数量⒈路基土石方⒉桥梁工程⒊路面工程⒋通道、涵洞及倒虹吸㈢、工程特点⒈由于地势陡峻、施工场地狭小,且大部分路段与国道G210较远,交通运输困难,给路基及桥涵施工带来很大的困难。
⒉本合同的难点工程是刘家山大桥,尤其是200跨度的悬灌连续梁施工,目前在国内同类的桥梁结构中,跨度也是较大的。
⒊本合同段的三座大桥的考虑到架梁方便,在台后路基填筑完成后,预制场设置在台后路基上。
⒋本合同路基土石方数量大,填方地段多为山涧、沟谷,挖方地段多为山坡,地形较陡。
石方开挖是路基施工的关键,开挖方法从上而下采用光面爆破或预裂爆破施工技术逐级进行,防护加固工程要及时跟上。
⒌本合同改路、改渠施工时与地方政府加强联系,及时改移,保证道路通行,水系畅通,为主体工程施工创造有利条件。
二、自然特征㈠、地形地貌本路段地处贵州高原黔北山地与四川盆地南部的衔接地段,属于山岭区,山高谷深,坡陡险峻,呈圆状坡状山,陇状山,沿线路地势趋于南部高,北部低,沿路线海拔917.40~1122.65m,相对高差205.25m,属于溶蚀剥蚀中低山区,在缓坡及坡脚地段为第四系,残积坡积层覆盖,厚度较薄,一般在0~2.0m,为旱地,沟壑地段为第四系,坡积洪积层覆盖,厚度一般在0~2.5m,在开阔的各地为第四纪洪积冲积层覆盖,厚度较大,多为稻田。
㈡、气象与水文项目区属于亚热带温湿气候区,夏无酷暑,冬无严寒,雨量充沛,气候宜人。
年平均气温15.2℃,极端最高气温38.7℃,极端最低气温-7.1℃,全年无霜期为280天;年平均降水量1097.8mm,4~8月为雨季,12月至次年三月多雾雨,4~8月为冰雹期;年平均相对湿度高达80%;年日照时数1162.5小时,日照率低,仅占26%,平均每天仅3小时,云量和阴雨天气多,晴雨天间温差较大;风向多为偏北风,风力弱。
线路所经区域为乌江水系,区内无大的河流,呈小河或溪流,分布于山谷或低缓田坝,主要来自西及南部山脉水系河谷流域小,多为冲沟、小溪,地表水随季节涨落幅度大。
大气降水形成地表水从而补给地下水,地下水赋存予基岩裂隙溶蚀的细小密集或大小不同形态各异的溶洞中,含水量丰富,多以裂隙喀斯特泉排泄,形成地表径流。
区内地表或地下水水质均良好,无色无味,通明,属于CaMg-CO3型水。
㈢、工程地质项目区地处西北向构造带与北东向构造带的交接复合部位,北临华夏第三系沉降带的四川盆地,南与早古生代的黔中隆起相接,区内构造体系由一系列北东向的宽展专轴褶皱群,在地势上有明显的反映,山脉的走向是北东向沿展。
K91+894~K92+500背斜:地层产桩东翼为NE50<40,两翼为SE210<10,轴向NW320左右,两翼较对称,宽缓延伸,沿轴向地形上呈现垭口或沟谷。
K96+168~K96+652(刘家山特大桥)背斜:地层产状东翼为NE25~45<16~23,南翼为SE95~120<10~19,轴向NE倾状,沿轴向为深的沟谷,沟的岸坡较陡。
沿路线地层产状一般为NE15~85<4~9,局部地段坡转弯为SW210~265<3~10,或SE95~128<12~19,一般为单斜岩层,倾角较平缓,层位稳定。
节理裂隙较发育,一般为两组高角度交叉切割,闭和半闭和状态,面平整部分附着钙质薄膜。
三、施工条件㈠、交通运输本段高速公路与国道210线基本平行,沿线区域乡村道路纵横交错,稍做处理即可直接到达工地。
施工设备和材料的运输可由铁路运至遵义市,再由公路运至工地。
㈡、施工用水沿线溪流发育,沟渠纵横,水质清洁无污染,可满足工程施工生产及生活用水。
㈢、施工用电遵义市电力资源丰富,从泗渡镇线路沿线接入,可满足高速公路施工,但为防止意外事故发生,保证施工的连续性,自备一定数量的电源。
㈣、对外通讯沿线市、县、乡(镇)通讯网络发达,项目经理部安装程控电话和传真电话,同时配备手机等无线通讯设备以满足通讯需要。
施工场地相互联系采用对讲机。
㈤、筑路材料沿线筑路材料丰富,路堑挖方大多可用于路基填筑。
石料场沿线均有分布,岩性主要为灰岩类及砂岩,石质坚硬,可用于路基、路面、桥涵等各项工程,同时为了节约投资,可利用路基石方爆破中产生的片石作为排水及防护工程的砌体材料或用于加工碎石。
本合同段附近及较远地区无自然砂料场,只有就地取材,利用灰岩机械粉碎成的砂作为代用砂。
第三章施工组织机构根据本合同工程的规模、结构特点和复杂程度来决定组织机构中各职能部门的设置,人员的配备力求精干,有山岭重丘区土石方及桥梁特别是高墩、预应力钢筋混凝土连续刚构及T形梁的施工经验。
坚持合理分工与密切协作相结合,使之便于指挥和管理,分工明确,责任具体。
一、组织机构框图二、项目经理及各业务部门人员配备三、现场施工队伍人员配备第四章设备、人员动员周期和设备、人员、材料运到现场的方法一、劳动力供应计划㈠、劳动力调遣方式本工程所需要的劳动力从我公司第四工程处调遣,该处承担的重庆市沙平坝滨江路立交桥、成都三环路跨机场路立交桥及内昆铁路(贵州省六盘水)及贵阳市的市政工程等项目均在今年年底和明年年初移交。
施工队伍及机械设备能满足本工程的需要,且距离崇遵高速公路项目所在地较近。
如果我公司中标,保证将参加以上三个项目施工的人员调遣到本工程中来。
所有上场人员乘火车到遵义站,再转乘汽车到工地。
先期进场的施工人员暂住在沿线村镇租用的房屋,随着工地临时住房的逐步完成而陆续进驻到施工现场。
㈡、劳动力使用数量曲线见下页劳动力数量曲线图中铁十三局集团有限公司3-16二、材料供应计划及运输方式㈠、材料供应计划表㈡、运输方式遵义市以远的材料及物资采用火车运输到遵义站卸货,再通过汽运到工地存放。
遵义市及其以近采购的材料直接汽运到工地。
三、机械设备配备及动员周期㈠、主要机械设备表㈠、主要机械设备表㈠、主要机械设备表㈠、主要机械设备表㈡、材料试验、测量、质检仪器设备表第1页㈡、材料试验、测量、质检仪器设备表㈢、调遣运输方式质检试验仪器、设备及一些小型机具装入调遣上场的自卸车或载重汽车,从六盘水或重庆市由汽车运到工地;其他大型机械设备、架桥机、龙门吊及部分碗扣式脚手架从成都、重庆由汽车运到工地。
第五章施工准备工作为了尽快展开施工以确保实现本合同工程的年度进度计划目标及项目总工期目标,接到中标通知书后按ISO9002标准,执行我公司《质量手册》和《程序文件》,尽快做好各项施工准备工作,创造有利的施工条件,使施工能连续、均衡、有节奏、有计划地进行,确保按质、按量、按期完成施工任务。
一、人员、设备进场接到中标通知书五日内,项目经理部的所有人员及各施工队队长、管理及工程技术人员(约180人)全部到位,与业主各业务部门、监理单位接洽,处理相关业务;同时在此期间内作好调遣机械设备的准备工作,保证首批机械设备在接到中标通知书10日内进场。
在2002年3月1日开工前保证所有土石方机械设备及桥梁下部工程的机械设备全部进场。
拟上场的其余施工人员和设备物资根据临建工程的进展情况及总体进度计划安排陆续进场,并做到适当超前,保证不误工期。
二、物资准备先遣人员进入现场后,立即着手做出材料供应计划,确定工程所需的钢材、木材、水泥、油料及地产材料的供货地点、数量以及运输方式。
无论主材、地材均立约选购,由承包商自行检查合格,并经监理工程师审批同意后用于本工程;同时加强材料的不定期动态抽查,确保合格的材料用于本工程。
三、技术准备技术准备是施工准备的核心,按时间进程分为前、中、后三个阶段,前期是基础,中期是强化,后期是完善。
