通信铁塔基础施工方案

通信铁塔基础施工方案
通信铁塔作为通信行业的重要设施,其基础施工方案应确保其稳定性和安全性。
基础施工方案必须满足以下几个关键要求:
1. 土壤勘测和评估
在开始施工前,必须进行土壤勘测和评估。
这是因为土壤的承载能力和稳定性直接影响铁塔的基础结构。
土壤勘测应包括采集土壤样本,并进行实验室测试,以确定土壤的物理和力学特性。
2. 地基处理
根据土壤勘测的结果,需确定地基处理措施。
如果土壤的承载能力不足,需要进行加固处理。
常见的地基处理方法包括加固土壤,扩大基础底面积和增加基础深度等。
3. 基础设计
基础的设计应根据铁塔的高度、重量和土壤条件等因素进行计算和确定。
通常情况下,通信铁塔的基础可采用浅基础(如浅层地基板)、深基础(如钢筋混凝土桩基)或组合基础等形式。
4. 基础施工
基础施工包括凿孔、挖掘和灌浆等步骤。
首先,根据基础设计的要求,进行凿孔和挖掘工作。
然后,根据土层条件灌浆,以提高基础的稳定性和可靠性。
灌浆材料应符合相关标准,以确保施工质量。
5. 基础验收
施工完成后,应进行基础验收。
验收内容包括基础的尺寸、是否符合设计要求以及灌浆质量是否合格等。
同时,还需进行基础的静载试验,以确定基础的承载能力。
综上所述,通信铁塔基础施工方案必须考虑土壤条件、地基处理、基础设计、基础施工和基础验收等环节。
只有通过科学合理的施工方案,才能确保通信铁塔的稳定性和安全性,从而实现通信行业的顺利运营。

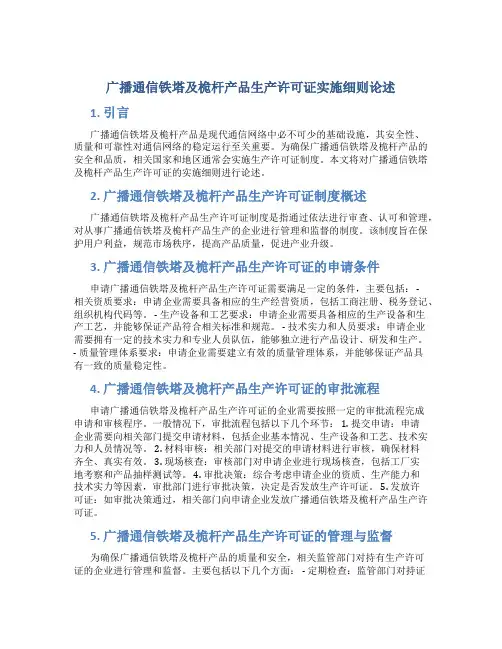

广播通信铁塔及桅杆产品生产许可证实施细则论述

广播通信铁塔及桅杆产品生产许可证实施细则论述1. 引言广播通信铁塔及桅杆产品是现代通信网络中必不可少的基础设施,其安全性、质量和可靠性对通信网络的稳定运行至关重要。
为确保广播通信铁塔及桅杆产品的安全和品质,相关国家和地区通常会实施生产许可证制度。
本文将对广播通信铁塔及桅杆产品生产许可证的实施细则进行论述。
2. 广播通信铁塔及桅杆产品生产许可证制度概述广播通信铁塔及桅杆产品生产许可证制度是指通过依法进行审查、认可和管理,对从事广播通信铁塔及桅杆产品生产的企业进行管理和监督的制度。
该制度旨在保护用户利益,规范市场秩序,提高产品质量,促进产业升级。
3. 广播通信铁塔及桅杆产品生产许可证的申请条件申请广播通信铁塔及桅杆产品生产许可证需要满足一定的条件,主要包括: -相关资质要求:申请企业需要具备相应的生产经营资质,包括工商注册、税务登记、组织机构代码等。
- 生产设备和工艺要求:申请企业需要具备相应的生产设备和生产工艺,并能够保证产品符合相关标准和规范。
- 技术实力和人员要求:申请企业需要拥有一定的技术实力和专业人员队伍,能够独立进行产品设计、研发和生产。
- 质量管理体系要求:申请企业需要建立有效的质量管理体系,并能够保证产品具有一致的质量稳定性。
4. 广播通信铁塔及桅杆产品生产许可证的审批流程申请广播通信铁塔及桅杆产品生产许可证的企业需要按照一定的审批流程完成申请和审核程序。
一般情况下,审批流程包括以下几个环节: 1. 提交申请:申请企业需要向相关部门提交申请材料,包括企业基本情况、生产设备和工艺、技术实力和人员情况等。
2. 材料审核:相关部门对提交的申请材料进行审核,确保材料齐全、真实有效。
3. 现场核查:审核部门对申请企业进行现场核查,包括工厂实地考察和产品抽样测试等。
4. 审批决策:综合考虑申请企业的资质、生产能力和技术实力等因素,审批部门进行审批决策,决定是否发放生产许可证。
5. 发放许可证:如审批决策通过,相关部门向申请企业发放广播通信铁塔及桅杆产品生产许可证。
通信铁塔基础施工方案

通信铁塔基础施工方案1. 引言本文档旨在提供一份通信铁塔基础施工方案。
通信铁塔是支撑通信设备的重要设施之一,其基础施工是确保通信网络稳定运行的关键步骤。
2. 目标本施工方案的目标是确保通信铁塔基础施工过程安全、高效进行,保证铁塔稳定性和持久性。
3. 施工准备在施工开始之前,需要进行以下准备工作:•完善施工方案和设计图纸;•准备施工所需的材料和设备;•确保施工现场的安全,包括:清理施工区域、安装警示标识和安全防护设备、检查周围环境是否有潜在风险等。
4. 施工步骤本施工方案包括以下步骤:4.1 确定基础位置首先,根据设计图纸的要求,在地面上确定通信铁塔的基础位置。
使用测量仪器,确保基础位置的准确性和稳定性。
在确定的位置上进行标记,方便后续施工。
4.2 土方开挖按照设计要求进行土方开挖。
先进行地面的挖掘,确保挖掘范围略大于基础的尺寸,以便后续施工。
然后,根据基础设计要求进行深度挖掘,确保达到设计深度。
4.3 基础浇筑在挖掘好的基础坑中,进行基础的浇筑。
首先,清理基坑底部,确保底部平整、无杂物。
然后,根据设计要求,将混凝土运输至施工现场,进行基础的浇筑。
在浇筑过程中,需要控制浇注速度、浇注厚度,确保混凝土的均匀性。
4.4 基础固化等待混凝土基础固化。
固化时间根据混凝土类型和气温等因素而异。
在此期间,需要防止人员和设备对基础的任何损害。
4.5 基础测试在基础固化后,进行基础的测试。
测试包括检查基础的强度和其他相关质量指标。
如果基础不达标,需要采取相应措施加固或重新施工。
4.6 铁塔安装在基础通过测试后,进行铁塔的安装。
按照设计要求,使用起重设备将铁塔吊装至基础上,并进行固定。
4.7 完善施工现场完成铁塔的安装后,对施工现场进行清理和整理。
清理杂物、倒空的混凝土和废弃物,确保施工现场的整洁。
5. 安全措施为确保施工过程中的安全,需要采取以下措施:•严格遵守安全操作规程,佩戴安全防护装备;•监测施工现场的风速和天气情况,确保施工安全;•控制施工人员和设备的数量,避免超载和承载能力不足的情况;•定期检查施工设备和工具的状况,确保其正常工作。
移动通信基站铁塔基础监理细则

移动通信基站铁塔基础监理计划及细则监理计划1、接到业主的开工通知及清单后及时与各县公司建维管理人员联系,确认具体的开工站点。
2、接到施工单位的复线申请后,山区在8小时内,其余地区在5小时内到达现场进行复核。
3、及时掌握已开工站点的施工进度,对于验收地槽提前2天通知市公司建维部管理员。
4、对混凝土浇筑、机房内土方回填实行旁站。
5、经常性的对已施工的站点进行巡视,发现问题及时解决。
对于发现的可能影响到工程安全性和可能引起造价增加的问题,及时向业主汇报。
6、随时与设计和地质勘探方保持联系。
监理细则一、监理依据1、工程建设监理合同2、施工招投标文件及工程施工合同3、设计文件及图纸4、建筑法、建设工程质量管理条例、工程建设监理规程以及有关工程建设和建设监理的法律、法规、政策、规定。
5、国家现行建设工程的施工及验收规范。
二、通则1、原材料质量管理:所有进场的使用于工程上的材料均在监理的参与下共同取样并共同送检测机构检验。
对于检测机构检验不合格的材料立即清退出施工现场。
2、混凝土试件的取样、制作在监理方的见证下进行。
3、检查其他材料的质量是否符合规范规定的质量要求。
4、安全管理措施(1)用电安全:电线、电缆一律架空,不随地乱放;用电器具一律“一机一闸一漏电保护”,整个配电系统采用三级漏电保护;挖孔施工时的井内照明采用36V电压。
(2)防护安全:整个施工区域全封闭并设置安全警示标志;桩孔在不施工时一律加盖盖板并有专人看护。
(3)桩孔内通风:桩孔深度超过6米时采用人工强制通风。
三、质量控制要点1、人工挖孔桩(1)定位检查在全部桩位定位放线完毕后进行复核并检查放线误差,各个桩位要准确,桩与桩之间的误差控制在3MM之内,两条对角线之间的差控制在5MM之内。
(2)桩孔检查①土质:会同设计、地质勘探方共同验槽,必须符合设计要求,如实际土质不符合设计要求,则要求设计、地质勘探方提出处理方案并督促实施。
②深度:必须符合设计要求。
通信铁塔工程监理实施细则

.. . . 陕西建设监理有限公司中国联通分公司通信铁塔工程监理实施细则文件编号:编制:建设监理有限公司目录一通讯铁塔基础工程质量控制1 一般基坑、基槽开挖工程2.基础混凝土工程3.钢筋工程4.模板工程5.回填土工程二、通信铁塔质量控制1.进场材料质量控制2.铁塔基础交验质量控制3.铁塔安装质量控制一通讯铁塔基础工程质量控制一般基坑、基槽开挖工程一、工艺流程二、质量标准(一)依据标准应符合标准GBJ202—83《地基与基础工程施工及验收规》(二)基本要求1.场地平整,排水坡度在设计无要求情况下应向排水向作不小于2%的坡度,按每20m的检查点逐点检查。
2.施工区域及施工围的上下障碍物已作好折迁处理,防护措施。
3.施工机械试运转正常,道路、排水沟畅通,路面应高于施工场地地面。
4.工程轴线控制桩离建筑物距离应大于两倍挖土深度。
5.挖土接近设计坑底标高或边坡边界时,应预留20~30cm厚土层,用人工开挖或修坡。
6.超挖时不得用原土回填,应用砂,碎或低强度砼填实至设计标高7.挖土边坡坡度禁陡于设计要求8.使用人工降水时,地下水位必须降至设计要求(一般使地下水位低于本次开挖坑底0.5m)时可开挖。
9.坡顶弃土时,弃土堆坡脚到挖上边缘距离应根据挖深度,边坡坡度和土的性质确定,土质干燥密实时距离不得小于3m,土质松软时距离不得小于5m10.保证基坑(槽)基底土质符合设计要求并禁拢动。
(三)允偏差项目1.基坑标高允误差:柱基基坑、管沟+0,-50mm挖场地平整人工±50mm机械±100mm排水沟+0 -50mm地(路)面基层+0 -50mm2.基坑长宽向不得小于设计要求3.基坑(槽)长、宽误差-0,100mm三、质量控制点1.防止挖边坡⑴控制开挖过程各土层中边坡度,格符合设计要求塌⑵地下水位变化活跃时,加强排水措施,密监视地下水位⑶控制边坡顶部附加荷载⑷经常检查开挖土层地质情况,防止因土层疏松造成塌2.防止滑坡⑴禁地表水渗入滑坡体或冲刷掏空坡脚,增加斜坡陡度,引起滑动⑵地下水位上升时,加强同设计联系和监测防止因土体自重增大引起滑坡⑶控制挖边坡陡度,在坡体上堆土和填高度,防止破坏土体平衡引起滑坡3.防止基坑泡水⑴开挖基坑(槽)围应设排水沟档水堤,防止地面水流入基坑⑵挖土放坡时,坡顶、坡脚至排水沟保持一定距离一般为1/2~1m⑶逐层开,逐层放坡,并随之加深排水沟集水井,保证开挖面,排水沟、集水井之间有一定高差,地下水位在开挖面以下不少于1/2m4.防止边坡超挖⑴机械开挖应预留30cm厚土,采用人工修坡⑵加强测量、复测,格定位,在坡顶、坡脚处设明显标志和边线,并设专人检查。
通信铁塔基础实施细则

通信铁塔基础实施细则通信铁塔基础实施细则是指在建设通信铁塔时需要遵循的规定和标准。
它的实施对保障通信网络质量和安全具有至关重要的作用。
本文将从通信铁塔选址、基础设计、施工过程、使用及维护等方面介绍通信铁塔基础实施细则。
一、通信铁塔选址1.选择地质稳定的土地通信铁塔基础的稳定性是极为重要的,因此选址时需要选择土地地质较为稳定的地带。
避免选择泥质地、水较多地或砂土地。
同时,需要考虑地理环境因素,了解当地的自然灾害及地形情况。
2.避免选择过于密集的区域考虑到通信铁塔的覆盖范围和安全距离,需要在选址时避免选择过于密集的区域,以免相互干扰和影响网络质量。
3.尊重当地法规及社会文化在选址前,要充分尊重当地政府法规,同时要考虑到当地的社会文化,深入了解当地的民俗及风俗,尽量减少对当地生态文明的影响。
二、通信铁塔基础设计1.保证基础承重能力通信铁塔的基础承载能力必须符合国家的相关标准,以保证铁塔的安全性。
2.选择适当的材料选用优质的材料,如高强度混凝土、高强度钢筋等,以保障基础的耐久性和稳定性。
3.考虑地质条件及潜在地震危险在基础设计中要考虑地质情况和潜在地震危险,经过专业的地质勘测和防震评估,对基础设置要根据实际情况进行优化设计。
三、通信铁塔施工过程1.采用先进的施工设备采用合适、现代化的施工设备可以提高施工效率和施工质量。
铁塔施工中使用的钢筋、混凝土、砖头等建筑材料的质量也必须得到充分的保证。
2.严格执行安全操作规程施工过程中必须严格执行安全操作规程,统一安排施工作业和使用防护措施,保证铁塔安全和施工人员无事故。
四、通信铁塔的使用和维护1.保持日常检查对于通信铁塔的使用和维护,需要定期进行检查和维护,避免安全隐患和异常情况。
如果出现问题及时沟通并维护。
2.铁塔周边环境清理周边环境要及时清理,避免杂草丛生、杂物堆放等情况产生。
保证铁塔周边环境卫生。
3.遵循规定进行维护和修缮在维护和修缮通信铁塔时,必须遵循国家的相关法律法规和标准,避免不当施工和过度开销。
通信铁塔基础施工方案

通信铁塔基础施工方案1、土方施工(1)基坑开挖本工程采用大开挖,一次挖到位,现场因场地有限,所以拟采用一台1M3反铲挖掘机,配备2台自卸车,好土尽量就近堆放,以便回填用。
土方开挖前,依据轴线放出开挖边线,以灰线撒出,在开挖过程中,技术人员及时对灰线进行补撒,用水准仪及时进行标高复测,控制好开挖标高,不得超挖或欠挖。
基底预留300㎜以人工清底,配合挖掘机及时清走,避免扰动基底。
挖掘机开挖时,对边坡放坡同时挖成,放坡系数暂按1:0.75控制,同时挖一斜坡道,以便于下步基坑内施工,放坡坡度按45º控制。
当基坑开挖深度超过1.5m时应边开挖边对坑壁进行支撑,支撑采用直径在15㎝以上的松木杆,间距1.5m。
当出现地下水或积水时应在基础范围以外1.5m处设置集水坑,集水坑深度不应小于0.8m。
以利于使用水泵降低水位。
当基坑开挖至设计标高后应会同设计、监理等进行验槽。
若与设计不符,应进行相应的变更。
(2)素土回填在基础施工隐蔽验收完成后进行,要清除基坑内杂质,土方中不得含树根、草皮等,回填土方要求含水量适中,如含水量较大时,进行晾晒或掺加白灰,不得随意夯实,防止出现橡皮泥。
素土回填应分层回填,每层厚度不得大于250MM,夯实采用蛙式打夯机进行,夯实遍数不得少于三遍,一夯压半夯。
边角部分采用人力夯打。
素土的回填,应提前进行标准击实试验,以确定最佳含水量及最大干容重,在回填过程中,要按规范要求取样测试最大干容重。
2、砼施工⑴严格选择原材料,水泥选用大厂生产优质普通水泥或矿渣砼施工水泥,选择级配良好、洁净的河砂及卵石,根据设计砼强度进行砼试配,优化配合比设计。
⑵采用1台Js350型砼搅拌机拌制砼,每盘搅拌时间不少于1.5分钟。
后台设吊磅计量装置,保证砂、石计量准确,⑶严格按照施工配合比拌制砼,定时对砂石的级配和含水率进行检查,对砼拌和物的泌水率、坍落度进行检查。
⑷同强度等级砼试块每班(8小时)留置一组。
⑸砼采用浇水养护,气温高时的当阳面覆盖草包,定人定时,以确保砼表面不发生脱水现象,养护时间一般取14天。
XXXX年铁塔施工实施细则

2015年电信LTE三期监理细则浙江沸蓝通信工程监理有限公司2015.8.18前言 (1)铁塔基础工程监理主程序图 (3)监理实施阶段 (5)国标附表 (31)前言1、编制目的铁塔基础工程监理作业指南的编制,旨在进一步规范公司监理人员在铁塔基础工程监理工作中的作业行为,提高监理服务水平。
2、编制依据本作业指南是根据《建筑地基与基础工程施工质量验收规范》(GB50202-2002)、《混凝土结构工程施工及验收规范》(GB50204-2002)、《建筑桩基技术规范》(JGJ94-2008)、《建筑基桩检测技术规范》(JGJ106-2003)、《移动通信钢塔桅工程施工监理暂行规定》(YD5133-2005)的要求编制的。
3、适用范围本作业指南适用于国内通信铁塔塔基(人工开挖桩、机械钻孔桩)工程新建、扩建及改建工程。
4、发布实施根据公司《关于编写通信工程监理作业指南的通知》(司贯标办[2011]1 号)的工作任务安排,编写小组完成了铁塔基础工程监理作业指南的编制工作,经公司审查修改后现予以发布,自2011年9月1日起执行。
5、使用指引为便于监理人员掌握和使用,本作业指南按铁塔基础工程施工阶段建设工序进行编排,主要工序从项目招投标开始至工程初验完成,共分25个层次,设置39 个程序块。
每一程序块均包含监理工作内容、方式、责任人、处理事项4方面内容。
本指南明确了人工挖孔桩和机械钻孔桩两种常见铁塔桩基的质量控制点,监理人员可根据工程实际情况对照使用。
监理人员应对关键工序进行拍照记录,如坑槽验收、钢筋绑扎、砼浇注、回填土等。
6、编制说明北京诚公通信工程监理股份有限公司铁塔基础工程监理作业指南1、模块中的监理工程师是指本专业监理工程师。
2、本作业指南中如有与部颁相关规范或设计文件要求不一致的内容,请按照部颁相关规范设计文件执行。
本指南在使用中,请各分公司、事业部提出修改意见,以便不断补充完善。
熟悉招投标文件及监理合同一、熟悉招标文件监理方式:查阅监理处理事项描述:1、掌握招标文件确定的项目的监理工作范围、工期要求、工程量等情况。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
铁塔基础工程监理实施细则北京诚公通信工程监理股份有限公司西安分公司榆林工地2011.10.15前言 (1)铁塔基础工程监理主程序图 (3)监理实施阶段 (5)国标附表 (31)前言1、编制目的铁塔基础工程监理作业指南的编制,旨在进一步规范公司监理人员在铁塔基础工程监理工作中的作业行为,提高监理服务水平。
2、编制依据本作业指南是根据《建筑地基与基础工程施工质量验收规范》(GB50202-2002)、《混凝土结构工程施工及验收规范》(GB50204-2002)、《建筑桩基技术规范》(JGJ94-2008)、《建筑基桩检测技术规范》(JGJ106-2003)、《移动通信钢塔桅工程施工监理暂行规定》(YD5133-2005)的要求编制的。
3、适用范围本作业指南适用于国内通信铁塔塔基(人工开挖桩、机械钻孔桩)工程新建、扩建及改建工程。
4、发布实施根据公司《关于编写通信工程监理作业指南的通知》(司贯标办[2011]1 号)的工作任务安排,编写小组完成了铁塔基础工程监理作业指南的编制工作,经公司审查修改后现予以发布,自2011年9月1日起执行。
5、使用指引为便于监理人员掌握和使用,本作业指南按铁塔基础工程施工阶段建设工序进行编排,主要工序从项目招投标开始至工程初验完成,共分25个层次,设置39 个程序块。
每一程序块均包含监理工作内容、方式、责任人、处理事项4方面内容。
本指南明确了人工挖孔桩和机械钻孔桩两种常见铁塔桩基的质量控制点,监理人员可根据工程实际情况对照使用。
监理人员应对关键工序进行拍照记录,如坑槽验收、钢筋绑扎、砼浇注、回填土等。
6、编制说明北京诚公通信工程监理股份有限公司铁塔基础工程监理作业指南1、模块中的监理工程师是指本专业监理工程师。
2、本作业指南中如有与部颁相关规范或设计文件要求不一致的内容,请按照部颁相关规范设计文件执行。
本指南在使用中,请各分公司、事业部提出修改意见,以便不断补充完善。
熟悉招投标文件及监理合同一、熟悉招标文件监理方式:查阅1、掌握招标文件确定的项目的监理工作范围、工期要求、工程量等情况。
2、理解招标文件的主要条款要求。
3、熟悉招标文件点对点应答要求二、熟悉投标文件监理方式:查阅监理处理事项描述:1. 确认项目投标报价。
2. 熟悉投标文件中的各项承诺的条款3. 熟悉监理大纲的要求三、熟悉中标通知书监理方式:查阅1.接到招标单位的中标通知书后,应熟悉中标的监理工作区域,范围及工作内容。
四、签署《委托监理合同》监理方式:协助签订监理处理事项描述1. 收到中标通知书后,应按中标通知书中规定的时间、地点,根据GF-2000-0202《建设工程委托监理合同(示范文本)》或业主提供的《合同范本》与建设单位签订委托监理协议或正式委托监理合同,明确双方的责任和义务监理工作的范围和内容、合同有效期、违约责任、合同的酬金等相关事宜组建项目监理机构一、项目监理机构设置及总监理工程师授监理方式:授权1. 项目监理机构由公司、分公司或事业部组建。
机构的组织形式和规模,应根据委托监理合同规定的服务内容、工期、工程规模、技术复杂程度、工程环境要求等因素确定。
2. 总监理工程师由公司、分公司或事业部总经理书面授权任命。
3. 项目监理机构实行总监理工程师负责制,全权代表监理单位负责监理合同委托的所有工作。
二、监理人员的选派监理方式:选派监理处理事项描述1. 项目监理机构的监理人员的数量应满足该通信铁塔工程项目监理工作的需要。
2. 项目监理机构监理人员应包括总监理工程师、监理工程师、监理员和信息资料员,必要时可配备总监理工程师代表。
三、选择组织结构形式监理方式:择优监理处理事项描述1. 明确组织结构图,并将监理人员进行分工,明确各自的职责有利于目标控制、有利于决策指挥、有利于信息沟通2. 监理人员的选择除应考虑个人素质外,还应考虑人员总体构成的合理性与协调性。
四、确定监理机构人员数量分工及人员名单监理方式:选派监理处理事项描述1. 监理人员一般配置要求(1)根据各地市、各县市铁塔的数量、分布区域以及是否具备施工条件等合理安排监理人员(2)项目监理部必须配备一名专职的安全监理人员,总监理工程师及安全监理人员需持有通信主管部门核发的《安全生产考核合格证书》2. 铁塔基础工程的监理人员配置的一般标准3.人员标准参考维度铁塔基础规模施工队伍总工程投资总额。
(1)总监理工程师:每个业务区,配备1人;(2)监理工程师:按30-50个铁塔基础配备1人;每3-5个施工队伍配备1人;按投资200-300 万配备1人(3)安全监理员:每个业务区,配备1人;(4)监理员:按8-10 个铁塔基础,配备一个监理员。
确保1 个施工队伍配备1人(5)按投资:80-100 万配备1人五、确定机构办公地点监理方式:择优确认监理处理事项描述:1. 地点选取一般原则(1)距离建设单位较近(一般情况下)(2)租赁(房屋)价格合理(3)驻地安全(防火、防盗)(4)交通、通信方便(5)生活方便六、监理设施配置监理处理事项描述:监理方式:检查确认1. 项目监理部应配备以下设施(1)项目机构办公地点应配备电脑、打印机(2)监理人员每人应配备手机、数码相机、钢尺、监理日记本、现场监理规范用表等(3)必要的办公家具及办公用品(4)必要的交通工具(5)经纬仪、混凝土回弹仪、地阻仪、卷尺等测试仪器及工具七、项目监理机构现场管理监理方式:(编制)确认监理处理事项描述:1. 项目监理部应建立以下项目监理规章制度(1)工作制度、工作流程(2)安全制度(3)纪律规定(4)岗位职责(5)考核标准2. 收集整理相关单位的人员的联系方式,制订通信录八、启用项目监理机构印章监理方式:(申请)领取监理处理事项描述:1. 项目印章领取(1)填写印章申领表(2)主管领导签字(3)办公室登记编写监理规划及监理实施细则一、编写监理规划监理方式:主持编写提交审核监理处理事项描述:1. 监理规划应针对工程实际情况、设计文件、招投标文件、监理合同及与工程有关的主要文件进行编写。
2. 监理规划主要内容应包括(1)工程项目概况;(2)监理工作范围;(3)监理工作内容;(4)监理工作目标;(5)监理工作依据;(6)项目监理机构的组织形式;(7)项目监理机构的人员配备计划;(8)项目监理机构的人员岗位职责;(9)监理工作程序;(10)监理工作方法及措施;(11)监理工作制度;(12)监理设施配备。
3. 监理规划由公司技术总监(分公司、事业部由主管领导或技术负责人)批准后执行,同时报送建设单位二、编制监理实施细则监理方式:编制1. 针对铁塔基础工程的特点编写监理细则。
(1)专业工程的特点;(2)监理工作的流程;(3)监理工作的控制要点及目标值;(4)监理工作的方法及措施2. 按监理规划或监理实施细则安排监理工作,明确监理人员的责任和义务。
参加施工图设计审查一、施工图审查监理方式:审查监理处理事项描述:1. 参与图纸会审、技术交底,熟悉施工图和工程地质勘察报告,核对人工挖孔桩的适用条件。
当地基土有良好的成孔条件,如粘土、人工填土、无流动性砂土、粉土等,才是采用人工挖孔桩的前提。
如有流砂、漏水、有害气体、大于1M 厚的淤泥层、流塑状淤泥土或承压水等,将会对人工挖孔增加很大难度,必须提请有关方认真考虑采取必要的技术措施,或采用机械钻孔桩,确保施工安全。
2. 审查图纸中基础的标高是否明确、与附近建筑物的安全距离是否符合要求。
3. 审查设计预算,要求工程所需材料齐全,用工计算准确。
4. 审查施工图纸,要求图纸齐全完整、标示清楚。
二、参加设计交底会议监理方式:参加监理处理事项描述:1. 会议一般程序(1) 设计单位对设计的重点、工程难点进行介绍(交底)。
(2) 施工、监理、建设单位对设计提出意见(3) 设计单位代表对各方提出的问题予以答复。
(4) 形成会议纪要(纪要可由监理工程师起草,会议各方共同审查通过)。
2. 提出监理实施计划,明确工期、质量等要求。
3. 建立与建设、设计、承包单位的联系。
审查施工组织设计一、督促承包单位提交施工组织设计监理方式:督促监理处理事项描述:1. 工程开工前,监理单位应督促承包单位提交《施工组织设计方案》;必须通过审查后方可开工。
二、审查施工组织设计监理方式:审查监理处理事项描述:1. 总监理工程师应组织专业监理工程师对其进行审查,并签署意见。
审查的主要内容有:(1)施工组织机构设置、人员构成、人员资格(特别是要审查特种作业人员的有效资格证书),各个成员的分工及职责,责任要明确。
(2)施工机械是否齐全、完好,数量充足。
(3)施工进度计划是否满足合同要求。
(4)施工工序、流程、步骤,采取的方式方法是否合理。
(5)保证工程质量、进度、造价的措施是否可行。
(6)工程桩位图及挖桩顺序是否进行了明确说明,避免在施工过程中出现挤桩现象和相邻桩之间互相影响;(7)质量保证体系和安全技术措施是否健全,不能违反工程建设标准强制性条文的相关规定。
(8)安全生产、文明施工措施及安全责任、紧急预案是否明确。
(9)地下水的处理措施及环保措施是否完善。
(10)政府主管部门颁发的《安全生产许可证书》并检查其有效期。
2. 凡不具备资质条件、无当年审定合格的施工许可证的单位,坚决不准进入施工现场。
三、批准施工组织设计监理方式:批准监理处理事项描述:1.承包单位提交施工组织设计报审表,总监理工程师在约定的时间内对“施工组织设计(方案)”审批,同时报送建设单位。
若“施工组织设计(方案)”需要修改时,由总监理工程师签发书面意见退回承包单位,修改后再次报送,重新审核。
审查承包/分包单位资质一、审查承包单位企业资质监理方式:审查监理处理事项描述:1. 审查承包单位的营业执照、企业资质等级、安全生产许可证书等资格证明文件;2. 审查承建单位的资质等级是否与本工程的规模相适应;审查承建单位的主要技术领域是否与本工程需要的技术相符合;3. 审查承包单位的信誉、业绩等基本情况。
4. 承建单位是否建立了完善的质量及安全保证体系。
5. 当无分包单位时,应要求承包单位提供本工程不进行分包的承诺书,经建设单位同意分包的需审查分包单位的资质及分包范围是否相符二、审查施工人员资质监理方式:(审查)确认监理处理事项描述:1. 拟派往本工程的项目管理人员是否与投标文件中一致,并核实资格证书是否真实有效;2. 拟派的其他施工技术人员的技术经历是否与本工程的技术要求相符合;参加项目启动会(第一次工地会议)一、第一次工地会议监理方式:组织召开监理处理事项描述:1. 第一次工地会议应包括以下主要内容:(1)建设单位、承包单位和监理单位分别介绍各自驻现场的组织机构、人员及其分工;(2)建设单位根据委托监理合同宣布对总监理工程师的授权;(3)建设单位介绍工程开工准备情况;(4)承包单位介绍施工准备情况;(5)建设单位和总监理工程师对施工准备情况提出意见和要求;(6)总监理工程师介绍监理规划的主要内容;(7)研究确定各方在施工过程中参加工地例会的主要人员,召开工地例会周期、地点及主要议题。
