通信铁塔基础施工技术1工程概况本通信基站设计塔高为65.5M普通铁塔,塔基为钢筋混凝土结构,垫层为C10混凝土,基础及基础梁为C20,散水为C15混凝土,钢材均采用A3,钢筋HPB235用Φ表示,焊条采用E43,HRB335用Φ表示,焊条采用E50,凡焊接处均围焊、满焊,焊缝长为>120mm。

塔体组装完成后,用C10混凝土封堵塔脚,以防螺栓锈蚀及螺帽松动。

2施工组织2.1施工前的准备2.1.1技术准备准备铁塔基础及机房的工程图及技术资料,进行实地调查和勘测。

按照合同工期,编制土建工程施工组织方案和施工作业计划书。

对内做好现场施工人员及相关配合人员的组织安排工作,并进行安全、技术交底,做到各负其责、相互协调,保证施工的顺利有序进行施工人员在工程现场与建设单位代表共同确认《工程设计文件》是否需改动;若需改动,施工人员立即与项目管理人员及时反馈,等项目管理人员与建设单位、设计单位、监理单位协商后给出处理意见,再进行相应的更改。

2.1.2物资准备、所用砂应为中粗砂,水泥为P.0 32.5号,碎石必须满足各项试验标准的要求,钢材均采用A3,钢筋HPB235用Φ表示,焊条采用E43,机房用砖为Mu7.5红砖。

工程所有材料、成品、半成品或设备都必须符合设计要求和品质要求,并附有质保书或出厂合格证等有效证明。

2.1.3施工现场准备、清除障碍物、修建临时设施,同时还应做好现场供水、供电,以及施工机具和材料等准备工作。

2.2施工机械混凝土搅拌机、插入式振动器、蛙式打夯机、钢筋拉直机、钢筋弯曲机、钢筋切断机、平板振动器、砂浆搅拌机、电焊机、双轮手拉车等。

3施工方案3.1定位放线放灰线时,首先应进行建筑定位和标高引测,然后根据基础的底面尺寸、埋置深度、土质好坏等不同情况,考虑施工需要,从而定出挖土边线和进行放灰线工作。

可用装有石灰粉末的长柄勺靠着木质板侧面,边撒边走,在地上画出灰线,标出基础挖土的界线。

在基坑开挖前,从设计图上查对基础的纵横轴线编号和基础施工详图,用经纬仪在矩形控制网上测定基础中心线的端点,同时在每个柱基中心线上,测定基础定位桩,每个基础的中心线上设置四个定位木桩,桩位离基础开挖线的距离为0.5—1.0m。

通信铁塔基础技术要求V1.0

通信铁塔基础技术要求V1.0

中国铁塔股份有限公司Q/ZTT 1017—2015通信铁塔基础技术要求V1.02015-x x-x x发布2015-x x-x x实施中国铁塔股份有限公司 发布目 录1总则 (1)2术语 (2)3基本规定 (3)4铁塔基础计算与构造 (3)4.1一般规定 (3)4.2地基计算 (6)4.3扩展基础 (9)4.4桩基础 (14)4.5刚性短桩基础 (29)4.6岩石锚杆基础 (32)4.7基础的抗拔稳定计算 (34)4.8铁塔基础接地网 (36)4.9预埋锚栓构造 (38)5铁塔常用基础设计 (38)5.1设计一般要求 (38)5.2单管塔(路灯杆塔、仿生树、景观塔)基础设计 (38)5.3三管塔基础设计 (41)5.4角钢塔基础设计 (43)6铁塔基础类型的选择建议 (46)7铁塔基础示意图例 (47)7.1示意图例编制说明 (47)7.2示意图例汇总表 (48)前 言本技术要求依据相关国家标准和行业标准,结合中国铁塔股份有限公司(以下简称为“公司”)建设实际情况,提出了公司在铁塔基础建设上的技术要求,将为公司铁塔基础建设提供技术依据。

本技术要求主要对铁塔基础设计及标准铁塔基础形式选择与使用作出规定和要求。

本技术要求由中国铁塔股份有限公司负责解释、监督执行。

本技术要求主编单位:中国铁塔股份有限公司通信技术研究院。

本技术要求参编单位:同济大学建筑设计研究院(集团)有限公司。

1.0.1为了使公司铁塔基础建设做到安全适用、技术先进、经济合理、确保质量,制定本技术要求。

1.0.2本技术要求适用于公司新建有埋深铁塔基础建设。

1.0.3在执行本技术要求与国家标准及行业规范有矛盾时,应以国家标准及行业、各地地方标准规范为准。

1.0.4在进行铁塔基础建设时,凡本技术要求未作出规定的,尚应符合现行国家标准及相关行业标准、各地地方标准的有关规定。

1.0.5铁塔基础建设应综合考虑基础设计、施工及建成后的环境影响问题。

通信基站施工技术规范

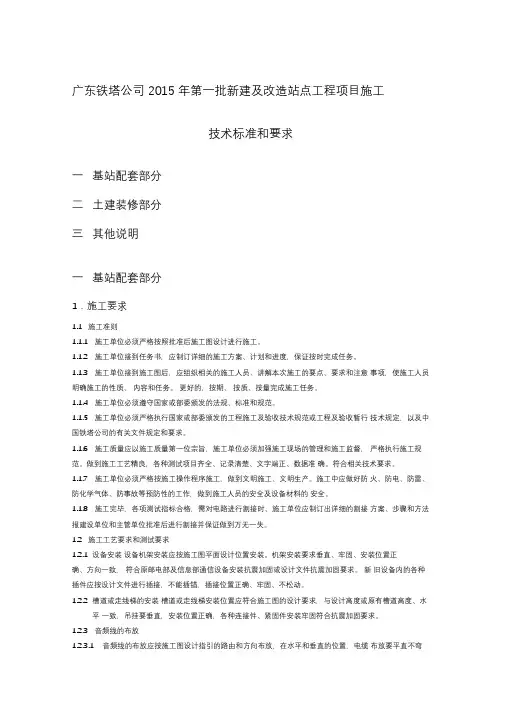

通信基站施工技术规范

广东铁塔公司2015 年第一批新建及改造站点工程项目施工技术标准和要求一基站配套部分二土建装修部分三其他说明一基站配套部分1.施工要求1.1施工准则1.1.1施工单位必须严格按照批准后施工图设计进行施工。

1.1.2施工单位接到任务书,应制订详细的施工方案、计划和进度,保证按时完成任务。

1.1.3施工单位接到施工图后,应组织相关的施工人员、讲解本次施工的要点、要求和注意事项,使施工人员明确施工的性质、内容和任务。

更好的,按期、按质、按量完成施工任务。

1.1.4施工单位必须遵守国家或部委颁发的法规、标准和规范。

1.1.5施工单位必须严格执行国家或部委颁发的工程施工及验收技术规范或工程及验收暂行技术规定,以及中国铁塔公司的有关文件规定和要求。

1.1.6施工质量应以施工质量第一位宗旨,施工单位必须加强施工现场的管理和施工监督,严格执行施工规范。

做到施工工艺精良,各种测试项目齐全、记录清楚、文字端正、数据准确。

符合相关技术要求。

1.1.7施工单位必须严格按施工操作程序施工,做到文明施工、文明生产。

施工中应做好防火、防电、防雷、防化学气体、防事故等预防性的工作,做到施工人员的安全及设备材料的安全。

1.1.8施工完毕,各项测试指标合格,需对电路进行割接时、施工单位应制订出详细的割接方案、步骤和方法报建设单位和主管单位批准后进行割接并保证做到万无一失。

1.2施工工艺要求和测试要求1.2.1设备安装设备机架安装应按施工图平面设计位置安装。

机架安装要求垂直、牢固、安装位置正确、方向一致,符合原邮电部及信息部通信设备安装抗震加固或设计文件抗震加固要求。

新旧设备内的各种插件应按设计文件进行插接,不能插错,插接位置正确、牢固、不松动。

1.2.2槽道或走线梯的安装槽道或走线梯安装位置应符合施工图的设计要求,与设计高度或原有槽道高度、水平一致,吊挂要垂直,安装位置正确,各种连接件、紧固件安装牢固符合抗震加固要求。

1.2.3音频线的布放1.2.3.1音频线的布放应按施工图设计指引的路由和方向布放,在水平和垂直的位置,电缆布放要平直不弯曲,绑扎要整齐、松紧要适度,转弯的地方要弯位适当、整齐、美观。

通信铁塔基础工程施工及验收技术规范

通信铁塔基础工程施工及验收技术规范

通信铁塔基础工程质量及验收要求1、地基基础施工质量应符合工程勘察、设计文件的要求,工程验收应以设计文件、施工承包合同为主要依据,并遵守施工质量相关专业验收规范的规定。

2、通信铁塔地基基础工程施工前,必须具备完备的地质勘探报告及基础地下管线、地面建筑物、构筑物、架空电缆和其他工艺设施的构造情况,确保工程质量及临近建筑的安全。

3、施工单位必须具备相应专业资质,并应建立完善的质量管理体系和质量验收制度。

从事地基基础工程检测及见证试验的单位,必须具备省级以上建设行政主管部门颁发的资质证书和计量行政主管部门颁发的计量认证合格证书。

4、工程所用主要材料、半成品、成品、建筑构配件应进行现场验收。

涉及结构安全的水泥、砂、石、钢筋及混凝土试块、焊件等,应按规范进行见证取样检测。

5、工程质量的验收均应在施工单位自行检查评定的基础上进行。

工程过程控制应做到程序到位、签字完善、资料齐全。

各工序应按施工技术标准进行质量检测,每道工序完成后,应进行施工企业三级质量检查验收。

按GB50300-2001《建筑工程施工质量验收统一标准》要求,重要工序需报请监理单位或建设单位验收的,应按工程四级验收体系执行。

地基隐蔽工程在隐蔽前应由施工单位通知建设单位、监理单位、地勘单位、设计单位进行验收;钢筋隐蔽工程在隐蔽前,应按《建设工程监理规范》程序通知监理单位验收;预埋件及地锚螺栓工程隐蔽前,应由基础施工单位通知监理单位复核是否达到设计要求精度,并签字认可后,方能进行混凝土浇筑;混凝土浇筑过程中,监理单位必须实施旁站监理,混凝土试块必须在监理单位监督见证下现场取样。

在基础施工完毕后,应由安装施工单位配合,进行专业工种交接检验,并形成记录。

6、地基基础分部工程应按GB50300-2001《建筑工程施工质量验收统一标准》划分成若干检验批,检验批的质量应按主控项目和一般项目验收。

验收标准应执行本标准的技术要求及国家现行相关专业规范要求。

基础分部应按GB50300-2001《建筑工程施工质量验收统一标准》由监理单位(建设单位)组织施工单位、设计单位、地勘单位参加联合检查验收,在工程实体、文件资料两方面合格的前提下,方可移交安装单位施工。

通信铁塔基础工程施工及验收技术规范

通信铁塔基础工程施工及验收技术规范

通信铁塔基础工程施工及验收技术规范1. 引言本技术规范旨在指导通信铁塔基础工程的施工和验收工作,确保工程质量满足设计和安全要求。

2. 工程概述2.1 工程目的明确通信铁塔基础工程的目的和重要性。

2.2 工程范围描述工程的范围,包括施工地点、施工内容等。

3. 施工前准备3.1 施工方案审查审查施工单位提交的施工方案是否符合设计要求。

3.2 施工场地准备确保施工场地满足施工条件,包括场地平整、交通条件等。

3.3 施工材料准备检查施工材料是否符合设计和规范要求。

3.4 施工设备检查确保施工设备的性能和安全状况。

4. 施工过程控制4.1 基坑开挖规定基坑开挖的深度、尺寸和支护要求。

4.2 基础浇筑明确混凝土的配比、浇筑方法和养护要求。

4.3 钢筋绑扎规定钢筋的规格、绑扎方式和间距。

4.4 模板安装明确模板的安装要求和拆除时间。

4.5 施工监测规定施工过程中的监测项目和频率。

5. 施工安全管理5.1 安全教育对施工人员进行安全教育和培训。

5.2 安全防护在施工现场设置安全警示标志和防护设施。

5.3 安全检查定期进行安全检查,及时发现和处理安全隐患。

6. 施工质量控制6.1 质量标准明确施工质量的验收标准。

6.2 质量检验规定施工过程中的质量检验项目和方法。

6.3 质量问题处理对发现的质量问题,要求施工单位及时整改。

7. 验收标准7.1 基础尺寸和位置规定基础尺寸和位置的验收标准。

7.2 混凝土强度明确混凝土强度的验收标准。

7.3 钢筋工程规定钢筋工程的验收标准。

7.4 施工记录要求施工单位提供完整的施工记录和质量检验报告。

8. 验收流程8.1 初步验收规定初步验收的条件和流程。

8.2 正式验收明确正式验收的条件、参与人员和流程。

8.3 验收记录要求记录验收过程和结果。

9. 后续维护9.1 维护责任明确工程验收后的维护责任。

9.2 维护周期规定基础工程的维护周期和内容。

9.3 维护记录要求记录维护过程和结果。

《通信铁塔技术要求(V1.1)》

《通信铁塔技术要求(V1.1)》

中国铁塔股份有限公司Q/ZTT 1001—2015通信铁塔技术要求V1.12015-05-13发布2015-05-14实施中国铁塔股份有限公司 发布目 录11总则 .............................................................................................32术语 .............................................................................................43基本规定 .........................................................................................44铁塔结构技术要求 .................................................................................44.1一般规定 ....................................................................................4.2荷载与作用 ..................................................................................454.3材料选用 ....................................................................................4.4构件设计 ....................................................................................894.5节点连接 ....................................................................................114.6铁塔制作技术要求 ............................................................................114.7铁塔安装技术要求 ............................................................................134.8铁塔验收要求 ................................................................................134.9铁塔维护要求 ................................................................................134.10铁塔工艺及防雷接地要求 .................................................................... 5标准铁塔选择与使用 ...............................................................................155.1落地标准铁塔 ................................................................................155.2屋顶标准铁塔塔身 ............................................................................165.3屋顶天线标准美化外罩规格 ...................................................................... 6非标铁塔 .........................................................................................附录A 铁塔建设的无线工艺要求分析 .....................................................................17A.1运营商的网络制式 ...............................................................................A.2分场景建设需求 .................................................................................1718A.3天线挂高的需求 .................................................................................19A.4铁塔无线专业工艺要求 ...........................................................................附录B 通信铁塔分类与标准化设计 ......................................................................21B.1通信铁塔分类与应用建议 .........................................................................21B.2铁塔风压设计要求 ...............................................................................22B.3落地塔的83种标准化设计 ........................................................................24B.4屋顶塔塔身的11种标准化设计 ..................................................................25B.5屋顶天线美化外罩的8种标准化规格 ..............................................................前 言本技术要求依据相关国家标准和行业标准,结合中国铁塔股份有限公司(以下简称为“公司”)建设实际情况,提出了公司在铁塔建设上的技术要求,将为公司铁塔建设提供技术依据。

通信铁塔基础工程施工及验收技术规范

通信铁塔基础工程施工及验收技术规范

通信铁塔基础工程施工及验收技术规范1总则1.0.1 为加强通信铁塔基础的施工质量管理,保证铁塔基础的工程质量,特制定本规范。

1.0.2 本规范主要适用于通信工程中的自立角钢塔、自立钢管塔及拉线塔的基础施工,通信工程中其它类型铁塔基础也可参照使用。

1.0.3 地基基础施工质量应符合工程勘察、设计文件的要求,工程验收应以设计文件、施工承包合同为主要依据,并遵守施工质量相关专业验收规范的规定。

1.0.4 通信铁塔地基基础工程施工前,必须具备完备的地质勘探报告及基础地下管线、地面建筑物、构筑物、架空电缆和其他工艺设施的构造情况,确保工程质量及临近建筑的安全。

1.0.5 施工单位必须具备相应专业资质,并应建立完善的质量管理体系和质量验收制度。

从事地基基础工程检测及见证试验的单位,必须具备省级以上建设行政主管部门颁发的资质证书和计量行政主管部门颁发的计量认证合格证书。

1.0.6 工程所用主要材料、半成品、成品、建筑构配件应进行现场验收。

涉及结构安全的水泥、砂、石、钢筋及混凝土试块、焊件等,应按规范进行见证取样检测。

1.0.7 工程质量的验收均应在施工单位自行检查评定的基础上进行。

工程过程控制应做到程序到位、签字完善、资料齐全。

各工序应按施工技术标准进行质量检测,每道工序完成后,应进行施工企业三级质量检查验收。

按GB50300-2001《建筑工程施工质量验收统一标准》要求,重要工序需报请监理单位或建设单位验收的,应按工程四级验收体系执行。

地基隐蔽工程在隐蔽前应由施工单位通知建设单位、监理单位、地勘单位、设计单位进行验收;钢筋隐蔽工程在隐蔽前,应按《建设工程监理规范》程序通知监理单位验收;预埋件及地锚螺栓工程隐蔽前,应由基础施工单位通知监理单位复核是否达到设计要求精度,并签字认可后,方能进行混凝土浇筑;混凝土浇筑过程中,监理单位必须实施旁站监理,混凝土试块必须在监理单位监督见证下现场取样。

在基础施工完毕后,应由安装施工单位配合,进行专业工种交接检验,并形成记录。

中国铁塔股份有限公司通信铁塔、机房施工及验收规范(试行)(汇编)

中国铁塔股份有限公司通信铁塔、机房施工及验收规范(试行)(汇编)

中国铁塔股份有限公司通信铁塔、机房施工及验收规范(试行)2015-1-12发布2015-1-12实施中国铁塔股份有限公司发布目录目录 (1)前言 (1)1.总则 (2)2.铁塔成品/半成品检查 (3)2.1 塔体构件的检查 (3)2.2 其他 (6)3.铁塔建设 (6)3.1 基础工程 (6)3.1.1 一般规定 (6)3.1.2土方工程 (6)3.1.3 模板工程 (7)3.1.4 钢筋工程 (7)3.1.5 混凝土工程 (8)3.1.6 灌注桩基础 (9)3.1.7 预埋件安装 (11)3.1.8 塔脚包封 (11)3.2 铁塔安装 (11)3.2.1 一般规定 (11)3.2.2 基础及支撑面 (11)3.2.3 安装和校正 (13)3.2.4 单管塔安装 (14)3.2.5 角钢塔及钢管塔安装 (15)3.2.6 拉线式铁塔 (16)3.2.7 走线架、过桥和爬梯馈线支架的安装 (16)3.2.8 避雷针、支架、避雷带安装 (16)3.2.9 防雷接地 (17)4.机房工程 (18)4.1 土建机房 (18)4.1.1基坑开挖和垫层 (18)4.1.2主体墙砌筑 (19)4.1.3钢筋绑扎 (19)4.1.4混凝土浇筑 (20)4.1.5墙面粉刷工程 (20)4.1.6地面铺耐磨砖工程 (21)4.1.7防水及排水 (22)4.1.8门窗工程 (22)4.1.9电气照明 (23)4.1.10空调、通风 (23)4.1.11防雷接地 (24)4.1.12消防设备 (27)4.1.13防护网 (27)4.2 彩钢板房、一体化机房 (27)4.2.1 一般规定 (27)4.2.2 彩钢板房基础及防水 (28)4.2.3 彩钢板房安装 (28)4.2.4 防雷接地 (29)4.3电源设备 (29)4.3.1.交流设备安装 (29)4.3.2.进机房电源线 (29)4.3.3.开关电源设备安装 (30)4.3.4.直流变换(DC-DC)设备安装 (30)4.3.5.直流电缆 (30)4.3.6.直流输出端子 (30)4.3.7.电池安装 (30)4.3.8.标签 (31)4.3.9.设备外观 (31)附录1 铁塔工程原材料检查及加工要求 (32)附录2 铁塔基础工程验收表 (41)附录3 铁塔主体验收表 (42)附录4 铁塔地网记录表 (43)附录5 机房验收记录表 (44)前言本规范的编制目的是通过标准化验收要求,满足通信铁塔、机房建设和工程验收的需要,规范验收流程和验收内容。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

通信铁塔基础工程质量及验收要求1、地基基础施工质量应符合工程勘察、设计文件的要求,工程验收应以设计文件、施工承包合同为主要依据,并遵守施工质量相关专业验收规范的规定。

2、通信铁塔地基基础工程施工前,必须具备完备的地质勘探报告及基础地下管线、地面建筑物、构筑物、架空电缆和其他工艺设施的构造情况,确保工程质量及临近建筑的安全。

3、施工单位必须具备相应专业资质,并应建立完善的质量管理体系和质量验收制度。

从事地基基础工程检测及见证试验的单位,必须具备省级以上建设行政主管部门颁发的资质证书和计量行政主管部门颁发的计量认证合格证书。

4、工程所用主要材料、半成品、成品、建筑构配件应进行现场验收。

涉及结构安全的水泥、砂、石、钢筋及混凝土试块、焊件等,应按规范进行见证取样检测。

5、工程质量的验收均应在施工单位自行检查评定的基础上进行。

工程过程控制应做到程序到位、签字完善、资料齐全。

各工序应按施工技术标准进行质量检测,每道工序完成后,应进行施工企业三级质量检查验收。

按GB50300-2001《建筑工程施工质量验收统一标准》要求,重要工序需报请监理单位或建设单位验收的,应按工程四级验收体系执行。

地基隐蔽工程在隐蔽前应由施工单位通知建设单位、监理单位、地勘单位、设计单位进行验收;钢筋隐蔽工程在隐蔽前,应按《建设工程监理规范》程序通知监理单位验收;预埋件及地锚螺栓工程隐蔽前,应由基础施工单位通知监理单位复核是否达到设计要求精度,并签字认可后,方能进行混凝土浇筑;混凝土浇筑过程中,监理单位必须实施旁站监理,混凝土试块必须在监理单位监督见证下现场取样。

在基础施工完毕后,应由安装施工单位配合,进行专业工种交接检验,并形成记录。

6、地基基础分部工程应按GB50300-2001《建筑工程施工质量验收统一标准》划分成若干检验批,检验批的质量应按主控项目和一般项目验收。

验收标准应执行本标准的技术要求及国家现行相关专业规范要求。

基础分部应按GB50300-2001《建筑工程施工质量验收统一标准》由监理单位(建设单位)组织施工单位、设计单位、地勘单位参加联合检查验收,在工程实体、文件资料两方面合格的前提下,方可移交安装单位施工。

1独立柱基础2.1 基础土方工程2.1.1 独立基础土方开挖时,开挖的工序、方法必须与设计工序相一致,并遵守“开槽支撑、先撑后挖、分层开挖,严禁超挖”的原则,其土方工程的验收必须确保支护结构安全和周围环境安全为前提。

2.1.2 基坑开挖至设计标高后,应对坑底进行保护,经验收合格后,方可进行垫层施工,坑底标高允许偏差-50mm,长、宽允许偏差+50mm,-50mm。

检验方法:用水准仪、钢尺检查。

2.1.3 土方填料应按设计要求验收后方可填入,填方施工过程中应检查排水措施、层填筑厚度、含水量控制、压实程度,达到设计要求的密实度。

检验方法:依据密实度土工试验检查。

2.2 基础模板工程2.2.1 模板及其支架应具备足够的承载力、刚度、稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载。

2.2.2模板接缝不应漏浆,模板与混凝土的接触面应清理干净并涂刷隔离剂。

2.2.3基础侧模拆除时,应以保证其表面及棱角不受损伤为宜。

对于架空基础梁,跨度≤8米时,达到75%强度可拆除底模,跨度>8米时,达到100%强度方可拆除底模。

检验方法:依据现场混凝土试块力学试验检查。

2.2.4现浇基础结构模板安装允许偏差:轴线位置允许偏差:5 mm。

底模上表面标高:±5mm。

截面内部尺寸:±10mm(基础),+4、-5(柱、梁)。

检验方法:用水平尺、经纬仪、水准仪测量。

2.3 基础钢筋工程2.3.1 钢筋进场,应按现行国家标准《钢筋混凝土用热轧带肋钢筋》GB1499等规定检查产品合格证、出厂检验报告,并进行监理见证取样复检,焊接钢筋试件应现场施焊,并见证送样。

合格后方可使用。

2.3.2 除焊接封闭式箍筋外,箍筋的末段应作弯钩。

钢筋加工的形状、尺寸应符合设计要求,其偏差应符合表1的规定。

表1 钢筋加工的允许偏差检验方法:用钢尺检查。

2.3.3 钢筋的接头宜设置在受力较小处。

同一纵向受力钢筋不宜设置两个或两个以上接头。

接头末端至钢筋弯起点的距离不应小于钢筋直径的10倍。

2.3.4 在施工现场,应按国家现行标准《钢筋机械连接通用技术规程》JGJ107、《钢筋焊接及验收规程》JGJ18的规定对钢筋机械连接接头、焊接接头的外观进行检查,其质量应符合相关规程的规定。

检验方法:检查产品合格证、接头力学性能试验报告。

1.3.5设置在同一构件内的受力钢筋接头宜相互错开,应避开梁端、柱端加密区。

在纵向钢筋焊接接头连接区段长度为35d(d为纵向受力钢筋的较大直径),且不小于500mm的范围内,接头面积百分率应<50%。

检验方法:用钢尺检查。

2.3.6基础钢筋安装位置偏差应符合表2的规定。

表2 钢筋安装位置的允许偏差检验方法:用钢尺检查。

2.4 基础混凝土工程2.4.1 水泥、砂、石进场后,应按《硅酸盐水泥、普通硅酸盐水泥》GB175及其他相关规定检查产品合格证、出厂检验报告,并监理见证取样送检,复检合格后方可使用。

2.4.2 混凝土应按国家现行标准《普通混凝土配合比设计规程》JGJ55的有关规定,根据混凝土强度等级、耐久性和工作性等要求进行配合比设计。

2.4.3 结构混凝土的强度等级必须符合设计要求。

按照《混凝土结构工程施工质量验收规范》(GB50204-2002)由监理见证取样,在混凝土浇筑地点随机抽取混凝土试块,并分别作标准养护与现场同条件养护两种评价。

2.4.4 混凝土运输、浇筑及间隔的全部时间不应超过混凝土的初凝时间。

同一施工段的混凝土应连续浇筑,并应在底层混凝土初凝之前将上层混凝土浇筑完毕。

2.4.5 混凝土施工缝不应随意留置,其位置应事先在施工技术方案中明确,并尽可能留置在受剪力较小的部位,留置部位应便于施工。

施工缝的处理应先凿除松动石及表面浮浆,用水润湿后采用比原混凝土高一等级的水泥砂浆铺底,浇筑混凝土。

2.4.6 混凝土浇筑完毕后,应按施工技术方案及时采取有效的养护措施,并应符合下列规定:在浇筑完毕后的12小时以内应对混凝土加以覆盖并保湿养护。

普通混凝土浇水养护时间不得少于7天。

混凝土强度达到1.2N/mm2前,不得在其上踩踏或安装模板及支架。

2.4.7 未经设计许可,在基础混凝土未达设计强度的情况下,不得附加上部结构主要荷载。

2.4.8 现浇混凝土结构尺寸允许偏差:独立基础轴线位置偏差:10mm。

墙、柱、梁轴线位置允许偏差:8mm。

标高允许偏差:±10mm。

截面内部尺寸允许偏差:+8mm,-5mm。

表面平整度允许偏差:8mm.检验方法:用经纬仪、水准仪、钢尺检查。

2桩基础3.0.1 灌注桩的成桩质量检查应包括成孔及清孔、钢筋笼制作及安放、混凝土拌和及浇灌。

3.0.2 泥浆护壁冲(钻)孔桩及人工挖孔灌注桩的桩位偏差应符合表3表3 灌注桩的平面位置和垂直度的允许偏差检验方法:用经纬仪、钢尺检查。

3.0.3 钻孔桩钻进过程中如发现斜孔、塌孔和护筒周围冒浆时,应停钻,报监理、业主,待采取相应措施后再行钻进。

3.0.4 灌注混凝土之前,孔底沉渣厚度应符合下列规定:端承桩:≤50mm,摩擦端承、端承摩擦桩:≤100mm,摩擦桩:≤300mm。

3.0.5 钢筋笼制作的允许偏差见表4表4 钢筋笼制作允许偏差检验方法:用钢尺检查。

3.0.6 分段制作的钢筋笼,其接头应在35d及500mm范围内错开50%,宜采用焊接并应遵守《混凝土结构工程施工质量验收规范》GB50204-2002规定。

3.0.7 在施工现场,应按国家现行标准《钢筋机械连接通用技术规程》JGJ107、《钢筋焊接及验收规程》JGJ18的规定对钢筋机械连接接头、焊接接头的外观进行检查,其质量应符合相关规程的规定。

检验方法:检查产品合格证、接头力学性能试验报告。

3.0.8 钢筋笼主筋的保护层允许偏差如下:水下浇筑混凝土:±20mm,非水下浇筑混凝土:±10mm。

3.0.9 挖至设计标高时,孔底不应积水,终孔后应清理好护壁上的淤泥和孔底残渣、积水,然后进行隐蔽工程验收。

验收合格后,应立即封底和浇筑桩身混凝土。

3.0.10 桩身混凝土应一次浇筑成功,不得留有施工缝、形成断桩,混凝土浇筑应由监理单位旁站监督。

3.0.11 桩身混凝土必须留有试件,对一柱一桩的桩基,每根桩应有1组试块,且每个浇筑台班不得少于1组,每组3件,在监理见证下取样送检。

3.0.12 灌注桩施工现场所有设备、设施、安全装置、工具配件以及个人劳保用品必须经常检查,确保完好和使用安全。

人工挖孔桩施工应有可靠的上下井安全措施以及通风、护栏的设置。

3.0.13 通信铁塔桩基应按《建筑地基基础工程施工质量验收规范》.GB50202-2002及《建筑基桩检测技术规范》JGJ106-2003的要求进行承载力及桩身质量检测。

试桩桩头一般应予加强,可在桩顶配制加密钢筋网2~3层,或以薄钢板圆筒做成加劲箍予桩顶混凝土浇成一体,并除去桩顶浮浆,保持桩顶平整。

检验方法:按照桩基检测试验规定检查。

3基础预埋件与基础移交4.0.1 构件安装前,必须取得基础验收的合格资料(基础根开尺寸、对角线尺寸和水平标高等)。

基础应由建设单位会同土建施工单位、设计单位、监理单位和安装施工单位进行联合验收。

联合检查验收的结果应符合设计要求和本规范要求。

4.0.2 安装前,应根据基础验收资料复核各项数据,并标注在基础表面上,现浇混凝土基础、塔脚地脚螺栓位置、法兰支承面的偏差应符合表5的规定。

表5 支承面、支座和地脚螺栓的允许偏差检验方法:用水准仪、经纬仪、钢尺、游标卡尺检查。

4.0.3 复核定位应使用原轴线控制点和测量标高的基准点。

4.0.4 钢塔柱脚底板(法兰)与基础间的空隙(为调整法兰、底板水平高差而预留之空隙),在主要负荷加载之前应用细石混凝土浇筑密实。

露出基础顶面的螺栓在钢结构安装前,应涂防腐材料,并妥善保护,防止螺栓锈蚀与损伤。

4.0.5 铁塔主体结构安装完毕,经验收合格后,必须由基础施工单位对塔脚进行混凝土包封,包封混凝土标号C20。

一般情况下,铁塔未验收,不允许包封塔脚。

11。
