2023一级建造师《建筑工程管理与实务》考试真题答案及解析(案例题)案例(一)【背景资料】某新建住宅小区,单位工程分别为地下2层,地上9~12层,总建筑面积15.5万平方米。
各单位为贯彻落实《建设工程质量检测管理办法》(住房和城乡建设部令)要求,在工程施工质量检测管理中做了以下工作:1.建设单位委托具有相应资质的检测机构负责本工程质量检测工作;2.监理工程师对混凝土试件制作与送样进行了见证。
试验员如实记录了其取样、现场检测等情况,制作了见证记录;3.混凝土试样送检时,试验员向检测机构填报了检测委托单;4.总包项目部按照建设单位要求,每月向检测机构支付当期检测费用。
地下室混凝土模板拆除后,发现混凝土墙体、楼板面存在蜂窝、麻面、露筋、裂缝、孔洞和层间错台等质量缺陷。
质量缺陷图片资料详见图1-1~图1-6。
项目按要求制定了质量缺陷处理专项方案,按照“凿除孔洞松散混凝土—……—剔除多余混凝土”工艺流程进行孔洞质量缺陷治理。
项目部编制的基础底板混凝土施工方案中确定了底板混凝土后浇带留设的位置,明确了后浇带处的基础垫层、卷材防水层、防水加强层、防水找平层、防水保护层,止水钢板、外贴止水带等防水构造要求见图1-7。
图1-7问题:1.指出工程施工质量检测管理工作中的不妥之处,并写出正确做法。
(本题2项不妥,多答不得分)混凝土试件制作与取样见证记录内容还有哪些?2.写出图1-1~图1-6显示的质量缺陷名称。
(表示为图1-1麻面)3.写出图1-7中防水构造层编号的构造名称。
(表示为1—基础垫层)4.补充完整混凝土表面孔洞质量缺陷处理工艺流程内容?【参考答案】1.指出工程施工质量检测管理工作中的不妥之处,并写出正确做法。
(本题2项不妥,多答不得分)混凝土试件制作与取样见证记录内容还有哪些?答:(1)不妥之处一:混凝试样送检时,试验员向检测机构填报了检测委托单。
正确做法:试验室在接受委托试验任务时,须由送检单位填写委托单。
2022年一级建造师考试案例试题装饰装修

一级建造师考试案例试题装饰装修一级建造师考试案例试题装饰装修(案例一)一、背景某安居工程,砖砌体构造,六层,合计18栋。
该卫生间楼板现浇钢筋混凝土,楼板嵌固墙体内;防水层做完后,直接做了水泥沙浆保护层后进行了24小时蓄水实验。
交付使用不久,顾客普遍反映卫生间漏水。
现象:卫生间地面与立墙交接部位积水,防水层渗漏,积水沿管道壁向下渗漏。
二、问题:1.试分析渗漏因素。
2.卫生间蓄水实验旳规定是什么?三、分析:1.楼板嵌固墙体内,四边支撑处负弯矩较大,支座钢筋旳摆放位置不当,导致支座处板面产生裂缝。
2.洞口与穿板主管外壁没用豆石混凝土灌实。
3.管道周边虽然做附加层防水,但粘贴高度不够,接口处密封不严密。
4.找平层在墙角处没有抹成圆弧,浇水养护不好。
5.防水层做完后应做24小时蓄水实验,面层做完后做二次24小时蓄水实验,蓄水深度30—50mm。
案例二一、背景:某工程内墙面在水泥砂浆面层上刷两遍乳胶漆,洗手间墙面刷聚氨酯防水涂料厚2㎜后用水泥砂浆贴彩釉墙砖。
地面在水泥砂浆找平层上作聚氨酯防水涂料厚2㎜,干后用1:2水泥砂浆贴100×100×8无釉瓷砖缝隙宽1㎜。
竣工后不久发现乳胶漆表面不平且有起皮和脱落现象。
二、问题:1、墙面乳胶漆为什么浮现起皮和脱落现象?如何解决?2、洗手间墙面作法与否恰当?为什么?3、洗手间地面作法与否有问题?为什么?三、分析:1N413020 掌握抹灰.工程旳施工质量规定1N413021 抹灰工程基层解决旳规定1.护角做法2.不同材料基体交接处防开裂旳加强措施1N413022 一般抹灰和装饰抹灰施工质量控制要点1.石膏熟化期不少于15天;罩面磨细石灰’粉熟化期不少于3天.2.多种砂浆抹灰层,在凝结前应避免快干,水冲,撞击,振动和受冻,在凝结后应采用措施避免玷污和损坏. 3.对材料质量旳规定。
4.当抹灰总后度不小于或等于35mm时,应采用加强措施..(增长钢丝网片)5.有排水规定旳部位滴水线(槽)应整洁顺直,滴水线内高外低,滴水槽旳宽度和深度均应不不不小于10mm。

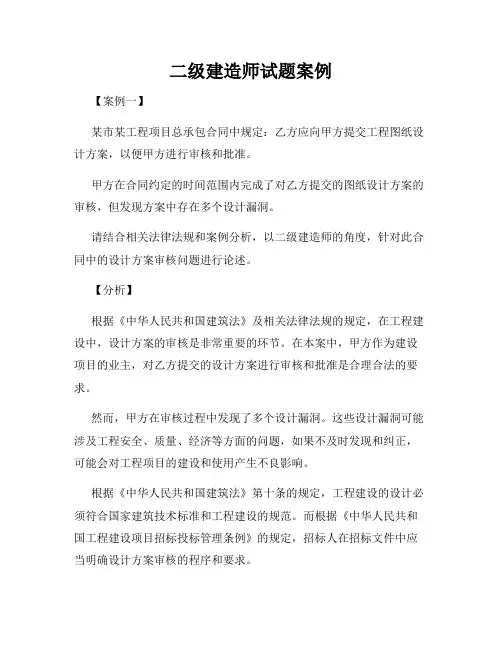

二级建造师试题案例

二级建造师试题案例【案例一】某市某工程项目总承包合同中规定:乙方应向甲方提交工程图纸设计方案,以便甲方进行审核和批准。
甲方在合同约定的时间范围内完成了对乙方提交的图纸设计方案的审核,但发现方案中存在多个设计漏洞。
请结合相关法律法规和案例分析,以二级建造师的角度,针对此合同中的设计方案审核问题进行论述。
【分析】根据《中华人民共和国建筑法》及相关法律法规的规定,在工程建设中,设计方案的审核是非常重要的环节。
在本案中,甲方作为建设项目的业主,对乙方提交的设计方案进行审核和批准是合理合法的要求。
然而,甲方在审核过程中发现了多个设计漏洞。
这些设计漏洞可能涉及工程安全、质量、经济等方面的问题,如果不及时发现和纠正,可能会对工程项目的建设和使用产生不良影响。
根据《中华人民共和国建筑法》第十条的规定,工程建设的设计必须符合国家建筑技术标准和工程建设的规范。
而根据《中华人民共和国工程建设项目招标投标管理条例》的规定,招标人在招标文件中应当明确设计方案审核的程序和要求。
在这种情况下,甲方作为合同中的乙方应该承担相应的责任。
首先,甲方应当依法依规进行设计方案的审核,确定设计方案是否符合国家建筑技术标准和工程建设的规范。
其次,甲方应当将设计方案中存在的问题及时通知乙方,并要求乙方对设计方案进行修改完善。
最后,甲方还应当对设计方案的审核过程进行记录,以保证审核的透明度和公正性。
同时,乙方作为合同中的甲方也有一定的责任。
乙方应当在设计方案的编制过程中严格按照国家建筑技术标准和工程建设的规范进行设计,尽量避免设计漏洞的出现。
同时,乙方还应当根据甲方的要求对设计方案进行修改完善,以便能够顺利通过审核。
【结论】在工程建设合同中,甲方对乙方提交的设计方案进行审核是非常必要的。
甲方应当依法依规进行设计方案的审核,确定设计方案是否符合国家建筑技术标准和工程建设的规范。
对于发现的设计漏洞,甲方应当及时通知乙方进行修改,确保工程项目的安全、质量、经济等方面的要求得到满足。
2023年一级建造师《市政公用工程管理与实务》考试真题及答案解析(案例题)

2023年一级建造师《市政公用工程管理与实务》考试真题及答案解析(案例题)案例(一)【背景资料】某公司承建了城市主干路改扩建项目,全长5km,宽60m,现状道路机动车道为22cm 水泥混凝土路面+36cm水泥稳定碎石基层+15cm级配碎石垫层,在土基及基层承载状况良好路段,保留现有路面结构直接在上面加铺6cmAC-20C+4cmSMA-13,拓宽部分结构层与既有道路结构层保持一致。
拓宽段施工过程中,项目部重点对新旧搭接处进行了处理,以减少新旧路面差异沉降。
浇筑混凝土前,对新旧路面接缝处凿毛、清洁、涂刷界面剂,并做了控制不均匀沉降变形的构造措施如图1所示。
根据旧水泥混凝土路面评定结果,项目部对现状道路面层及基础病害进行了修复处理。
沥青摊铺前,项目部对全线路缘石、检查井、雨水口标高进行了调整,完成路面清洁及整平工作,随后对新旧缝及原水泥混凝土路面做了裂缝控制处治措施,随即封闭交通开展全线沥青摊铺施工。
沥青摊铺施工正值雨季,将全线分为两段施工,并对沥青混合料运输车增加防雨措施,保证雨期沥青摊铺的施工质量。
【问题】1.指出图中A、B的名称。
2.根据水泥混凝土路面板不同的弯沉值范围,分别给出0.2mm~1.0mm及1.0mm以上的维修方案;基础脱空处理后,相邻板间弯沉差宜控制在多少以内?3补充沥青下面层摊铺前应完成的裂缝控制处治措施具体工作内容。
4.补充雨期沥青摊铺施工质量控制措施。
【参考答案】1.A-填缝材料,B-拉杆(螺纹钢筋)。
2.(1)当弯沉值在0.2mm~1.0mm时,应钻孔注浆处理;当弯沉值大于1.0mm时,应拆除后铺筑混凝土面板。
(2)脱空处理后,两相邻板间弯沉差宜控制在0.06mm以内。
【参考】城镇道路养护技术规范CJJ36-20163.(1)新旧连接处应贴土工合成材料,以减少、延缓或抑制反射裂缝的发生;(2)旧路板缝破损处应剔凿酥空、空鼓、破损的部分,清理后涂刷界面剂,并采用不低于原道路混凝土强度的早强补偿收缩混凝土进行灌注;(3)旧路细微裂缝灌浆处理,较为严重的裂缝应扩缝补块或挖补处理;(4)旧路板缝与裂缝处理后应贴土工合成材料;(5)在旧路与加铺层之间设置应力消减层,也可采用洒布沥青粘层油、摊铺土工布4.(1)沥青面层不允许下雨时或下层潮湿时施工,加强现场与拌合站、气象部门的联系,安排在不下雨时施工。
一级建造师案例题

1、某一新型办公、住宅楼工程位于繁华闹区,总建筑面积45110平方米,主体为现浇框架-剪力墙结构,基础结构形式主体为钢筋砼筏板基础,裙房为钢筋砼独立柱基,主体建筑地下3层,地上16层,建筑檐高62.1米,基底标高-14.2米。
工期700天,施工场地异常狭小,采用了大量新工艺、新技术、新材料,使得施工工艺复杂。
问题:1)该项目管理部中技术部的员工主要应负责哪些工作?2)应从哪几个方面与监理工程师进行协调才能保证工作的顺利进行?3)周围居民对污水排放对施工单位提出申诉,如何处理?4)某班组与另一班组在施工过程中需交接,请你协助拟定一份交接表。
5)施工过程中如何协调好与劳务作业层之间的关系?答:1)组织图纸会审和负责工程洽商工作;编制施工组织设计与施工技术方案,呈报公司总工程师审批;编制施工工艺标准及工序设计;特殊工程或复杂工程在公司设计所的领导下,做好土建施工详图和安装综合布线图;编写项目质量计划及质量教育实施计划;负责组织项目技术交底工作;负责引进与推广指导有实用价值的新技术、新工艺、新材料;负责对工程材料、设备的选型,报批工作及材质的控制;负责做好项目的技术总结工作;参与项目结构验收和竣工验收工作。
2)要求:①施工过程中,严格按照监理工程师批准的施工组织设计、施工方案进行管理,接受监理工程师的验收及检查,如有问题,按监理工程师要求进行整改;②对分包单位严格管理,杜绝现场施工分包单位不服从监理工程师监理的现象,使监理工程师的一切指令得到全面的执行;③所有进入现场的成品、半成品、设备、材料、器具等主动向监理工程师提交全格证或质保书、复试报告;④严格进行质量检查,确保监理工程师能顺利开展工作,对可能出现工作意见不一致的情况,遵循“先执行监理工程师的指导,后磋商统一”的原则,维护好监理工程师的权威性。
一切工作保证监理工程师满意。
3)施工前布连续施工时间,向工程周围居民、单位作好解释工作;按要求报批工程所在地的建设行政主管间门审核批准;按要求报环保部门,经环保部门检测并出具检测报告书,如出现不合格现象,及时按要求进行整改;及时和当地行政主管部门、环保部门联系沟通,取得以上部门的理解和支持;若工地周围有门政管线,还应到市政主管部门报批;若工地周围没有市政管线,应按要求设置化粪池;在施工过程中采取如下措施:职工食堂要有隔油池并按要求定期进行清理,将污水排入市政管网或化粪池;对施工用水要经沉淀池沉淀后排入市政管网或化粪池。
一级建造师执业资格考试案例分析建筑工程合同管理2

案例分析题六某建筑工程,建筑面积3.8万m2,地下1层,地上16层。
施工单位(以下简称“乙方”)与建设单位(以下简称“甲方”)签订了施工总承包合同,合同工期600 d。
合同约定,工期每提前(或拖后)1 d,奖励(或罚款)1万元。
乙方将屋面和设备安装两项工程的劳务进行了分包,分包合同约定,若造成乙方关键工作的工期延误,每延误1 d,分包方应赔偿损失1万元。
主体结构混凝土施工使用的大模板采用租赁方式。
租赁合同约定,大模板到货每延误1 d,供货方赔偿1万元。
乙方提交了施工网络计划,并得到了监理单位和甲方的批准。
网络计划示意图如图6-2所示。
图6-2 网络计划示意图(单位:d)施工过程中发生了如下事件。
事件1:底板防水工程施工时,因特大暴雨突发洪水原因,造成基础工程施工工期延长5 d,因人工窝工和施工机械闲置造成乙方直接经济损失10万元。
事件2:主体结构施工时,大模板未能按期到货,造成乙方主体结构施工工期延长10 d,直接经济损失20万元。
事件3:屋面工程施工时,乙方的劳务分包方不服从指挥,造成乙方返工,屋面工程施工工期延长3 d,直接经济损失0.8万元。
事件4:中央空调设备安装过程中,甲方采购的制冷机组因质量问题退换货,造成乙方设备安装工期延长9 d,直接费用增加3万元。
事件5:因为甲方对外装修设计的色彩不满意,局部设计变更通过审批后,使乙方外装修晚开工30 d,直接费损失0.5万元。
其余各项工作,实际完成工期和费用与原计划相符。
问题1. 用文字或符号标出该网络计划的关键线路。
2. 指出乙方向甲方索赔成立的事件,并分别说明索赔内容和理由。
3. 分别指出乙方可以向大模板供货方和屋面工程劳务分包方索赔的内容和理由。
4. 该工程实际总工期多少天?乙方可得到甲方的工期补偿为多少天?工期奖(罚)款是多少万元?5. 乙方可得到各劳务分包方和大模板供货方的费用赔偿各是多少万元?6. 如果只有室内装修工程有条件可以压缩工期,在发生以上事件的前提条件下,为了能最大限度地获得甲方的工期奖,室内装修工程工期至少应压缩多少天?参考答案1. 该网络计划的关键线路为:①→②→③→④→⑥→⑧。
一级建造师《机电工程》案例专项练习题及参考答案

一级建造师《机电工程》案例专项练习题及参考答案一、背景资料某系统工程公司项目部承包一大楼空调设备的智能监控系统安装调试。
监控设备、材料有直接数字控制器、电动调式阀、风门驱动器、各类传感器(温度、压力、流量)及各种规格线缆(双绞线、同轴电缆)。
合同约定:设备、材料为进口产品,并确定了产品的品牌、产地、技术及标准要求,由外商代理负责供货,并为设备及运输购买了保险。
系统工程公司项目部进场后,大楼空调工程承包商及时提供了空调工程的施工进度计划,空调设备的安装位置及通信接口,并配合监控设备的安装调试。
系统工程公司项目部依据空调工程的施工进度计划和监控设备、材料的到货日期,编制了监控设备的施工方案和施工进度计划。
监控设备安装调试中,发生了以下事件:事件1:监控设备、材料在开箱验收及送检后,有一批次的双绞线传输速率检验不合格(传输速率偏低),系统工程公司项目部对不合格的双绞线进行了处理及保存。
事件2:监控设备(进口)的安装中,因施工作业人员对监控设备的安装方法,质量标准掌握不够稳定,造成部分风门驱动器、传感器安装质量不合格(偏差过大),项目部及时对作业人员进行施工技术交底,返工后验收合格。
空调设备监控系统按合同要求完工,交付使用。
二、问题1.选择监控设备产品应考虑哪几个技术因素?2.如何实现进口监控设备的可追溯性?3.验收不合格的双绞线可以有哪几种处理方式?并如何保存?4.本工程的施工技术交底内容有哪些?三、参考答案1.监控设备产品应考虑的技术因素有:产品的品牌和生产地,应用实践以及供货渠道和供货周期等信息;产品支持的系统规模及监控距离;产品的网络性能及标准化程度。
2.(1)跟踪内容有设备的名称、规格、型号、批号、数量、出厂日期、生产厂家、质量证明、性能试验报告、设备经手人等。
(2)设备资料要按归档分类存放,每份资料要编档案号,建立资料档案台账。
便于查找。
3.对验收不合格的双绞线处理方式有:更换、退货、降级使用。
一级建造师《市政实务》案例分析题精选20例

一级建造师《市政实务》案例分析题精选20例【精选案例 1】(道路基层结构施工)某道路工程属城市次干路,长 3800m,路宽 16.5m,位于城市环路以内,设计结构为:30cm 厚9%石灰土处理土基,12%石灰土底基层,35cm 厚水泥稳定碎石基层,12cm 厚沥青混凝土面层。
施工项目部编制施工组织设计后,做了一些必要的技术准备工作,经技术交底后开始道路施工。
受城市交通管制和环境保护要求,水泥稳定碎石基层拌合站设在郊区,采用夜间运输、白天摊铺方式,碾压成型后发现水泥稳定碎石基层局部表面松散。
由于拆迁延期,有一段沥青混凝土路面延至十二月上旬摊铺,项目部选择白天气温较高,约在 5~8℃时段,采取提高沥青混凝土出厂温度到180℃,运输中覆盖保温等措施,摊铺碾压沥青混凝土成型。
沥青混凝土面层竣工后,施工单位进行了外观检查,沥青表面平整,没有脱落、推挤等现象,经过检测弯沉值、平整度、中线高程、横坡等项目,合格率达到 98%,施工单位认为工程质量检验合格。
项目部在工程施工全部完成后,依据施工进度计划和施工进度计划调整资料编制了进度控制总结,并上报公司工程管理部。
问题:1.项目部技术准备工作包括哪些内容?3.冬季铺油作法是否妥当?如必须在冬期施工时,写出正确作法。
4.沥青面层检测项目是否齐全?判断为合格的依据包括哪些项目?答案解析提示1.施工技术准备包括:熟悉设计文件、编制施工组织设计、进行技术交底、现场测量放样等。
3.出厂油温不正确。
沥青混凝土应尽量避免冬期施工。
必须进行施工时,适当提高出厂温度,但不超过175℃,运输应覆盖保温,并应达到摊铺碾压的最低温度要求。
施工中要做好充分准备,采取快卸、快铺、快平和及时碾压、成型的方针。
4.不齐全。
沥青面层检测项目有压实度、厚度、弯沉值、平整度、宽度、中线高程、横坡、井框与路面的高差等八项。
其中压实度和厚度是主要检查项目,合格率应达到 100%。
缺少主要检查项目的检测不符合验收规定。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
案例分析例题答题要求:(1)案例分析题要求分析合理,结论正确;(2)计算部分应写出计算过程;(3)注意答题知识点;(4)注意题目的综合性。
案例分析题是综合考核应考人员对机电安装工程施工过程中的基本概念、基本原理、基本程序和基本方法的掌握程度以及检验应考人员灵活应用所学知识解决施工过程实际问题的能力。
通过案例分析考试,既可考核应考人员的知识结构、分析推理水平及解决问题的策略,亦为应考人员提供了独创性思维的空间。
特别要求应考人员具有综合分析、推理判断等实际工作能力。
应考人员对这部分内容的准备,应根据考试参考教材内容,重点掌握考试大纲中规定的主要概念、原理、程序和解决实际工作问题的方法、手段等内容。
基本理论是解决实际问题的理论基础,是考核的重点内容。
有关法律、法规和规范是应考人员必须熟悉与掌握的另一基本内容。
鉴于我国现阶段在工作中各地区、各部门还有一些具体规定,所以应考人员在应考时应特别注意他们的区别,应以国家法律、法规和考试大纲中规定的有关法规文件为准。
总之,应考人员若想在综合案例分析考试中取得好成绩,应注意培养自己理论联系实际和应用法律、法规、规范等解决实际问题的能力,这种能力的培养须通过建设工程实践和建设工程实践来获得。
在实践中,一些具体的操作程序、方法也可能各有差异,但在复习准备时,应以教材和法律、法规、规范中规定的相应内容、方法等为依据。
考虑到考试的应考人员来自不同的工作岗位,工程项目的具体内容繁杂,专业性强,所以在考核的内容设置上,以《考试大纲》中要求的基本内容为主,一般不会涉及很专业的技术内容。
有些题目可能涉及到比较通用的安装工程的标准、规范等,一般以指定参考书中的内容为限。
应考人员在分析解答案例分析题时,首先应认真审题,搞清楚题目中给的条件是什么,问的问题是什么,搞清楚题目中设置的考点和所涉及的知识点,应该用哪些知识来综合解答。
在综合案例题中,往往题目不是单一的科目,更多的是综合考核多科相关知识。
一、A单位通过投标承接了某建筑的设备安装工程,并与建设单位签订了工程总承包合同,安装内容包括给排水、通风空调、电气照明、电梯安装等,电梯由建设单位负责采购,合同指明在安装地点交货,A经建设单位同意将电梯安装分包给了B安装公司。
1、在施工过程中,A单位需做哪些协调工作?2、电梯制造商按期完成了设备制造,但由于季节性原因导致全国运力紧张,使电梯实际现场交货延迟了10天,问中间可能会涉及哪些主体之间的索赔?其中B可索赔哪些费用?3、由于上述原因,建设单位委托的监理工程师直接发函要求B调整施工进度计划,在原定的日期完成电梯安装,B是否应接受监理的要求?为什么?4、B单位由于人力紧张,便到劳动市场招聘临时工,问B的作法是否妥当?为什么?5、在施工过程中,B公司有两焊工病假,B公司便让两学徒工进行焊接作业,被监理工程师发现,其焊接部分经检查不符合设计强度要求,被要求返工,返工完成后,经检查合格。
B向建设单位索赔,认为是由于建设单位要求赶工引起的。
B的作法是否妥当?为什么?6、在电梯安装过程中,A及设备制造厂各起什么作用?7、电梯在C施工单位安装调试之后,建设单位以安排商场招租看铺为由要求C开放电梯供临时使用,问C是否应答应建设单位的请求,为什么?8、施工单位应在竣工验收后多长时间内移交工程资料?不按期移交会有什么后果?9、电梯施工过程中存在大量安全隐患,试说明制定安全技术措施应包含哪些内容?二、某机电安装工程的施工组织设计由施工单位的总工程师组织公司工程技术部门的机、电、风、水等专业人员编制。
此外机、风专业的技术人员还分别编制了针对性较强的分项施工方案。
问题:1、由谁向施工人员作施工组织设计交底?施工组织设计交底在什么时候进行?2、施工组织设计交底时总工程师是否应参加?3、施工组织设计交底内容是否要经过批准?要经过谁的批准?4、施工任务交底应包括哪些内容?三、某建设单位与安装公司签订了一大型机械设备安装合同,在施工中发生了以下几项事件:事件1:因租赁的大型吊装机具大修,晚开工2天,造成人员窝工8个工日;事件2:因设备运输原因,到达施工现场又晚2天;事件3:乙方在进行基础实验时,发现预埋螺栓偏移较大,乙方提出修改方案,并得到监理认可,乙方按修改方案修改,符合要求,又使吊装日期拖延2天。
事件4:在吊装过程中,由于出现了安全事故,又使工期拖延了7天。
问题:1、按索赔目的可分为哪两种索赔,上述3种可不可以要求索赔?为什么?2、如何进行索赔?3、若有可能索赔,如何组织索赔才能成功?4、索赔费用可分哪几类?如何计算?5、为什么会发生预埋螺栓偏移过大?如何处理?6、吊装机械是大型施工机械设备,施工机械的安全防护措施有哪些?四、某工业设备安装项目,通过招标,建设单位与设备安装承包单位签订了合同。
其中有一主要设备,由建设单位负责采购提供。
设备基础则由设备安装承包单位与另一土建承包单位签订了分包合同,由土建单位负责施工。
设备安装时,安装单位发现土建承包单位施工的该设备基础预埋的地脚螺栓位置与设备基座相应的尺寸不符,设备安装单位无法将设备安装到位,造成设备安装单位工期延误和费用损失。
经查,土建承包单位是按设计单位提供的设备基础图施工的,而建设单位采购的是该设备的改型产品,基座尺寸与原设计图纸不符。
对此,建设单位作了设计变更,按进场设备的实际尺寸重新预埋地脚螺栓,仍由原土建分包单位负责实施。
基础完成后设备安装单位顺利地完成了设备安装。
设备安装单位均依据合同条款的约定,提出了索赔要求。
问:1、这种索赔属于哪一种类型的索赔?(总包方与业主之间的索赔,施工索赔,工程延期索赔、合同内索赔)2、总承包方可以索赔哪些费用?这些费用如何计算?(人工、材料、机械、管理费)3、分包方应向谁索赔?4、试写出写出索赔的过程。
五、某工业设备安装项目,通过招标,建设单位与某设备安装单位签订了工程总承包合同。
建设单位在合同中附加了严格的处罚条款。
其后,总承包单位又与三家公司签订了工程分包合同。
总工程师在主持编制施工计划时,安排了一位项目经理负责项目风险分析。
问题:在安装工程中有哪些风险事件?针对这些风险事件如何提出风险对策?如何制订相应的风险控制措施?业监理工程师立即向甲施工单位下达了暂停施工的指令(因甲施工单位的工作对乙施工单位有影响,乙施工单位也被迫停工)。
乙施工单位就上述停工自身遭受的损失向甲施工单位提出补偿要求,而甲施工单位称此次停工系执行监理工程师的指令,乙施工单位应向建设单位提出索赔。
问题2:甲施工单位的说法是否正确?为什么?乙施工单位的损失应由谁承担?九、某工程,建设单位通过招标将土建工程承包给A施工单位,将通风空调工程承包给B安装公司,A、B分别与建设单位签订了施工合同。
B安装公司的通风空调工程合同工期为20个月,建设单位委托某监理公司承担施工阶段监理任务。
经总监理工程师审核批准的施工进度计划如图1所示(时间单位:月),各项工作均匀速施工。
问题1:如果工作B、C、H要由一个专业施工队顺序施工,在不改变原施工进度计划总工期和工作工艺关系的前提下,如何安排该三项工作最合理?此时该专业施工队最少的工作间断时间为多少?工作G为风管管作安装工程,经监理工程师核准每月实际完成工程量均为4000m2。
承包单位在报价单中的工料单价为140元/m2,其中人工费占20%,其他直接费率为47.12%,间接费率为65.3%,现场经费率为20.67%,利润率为65.2%,计税系数为3.43%。
问题2:按合同约定,工作G每月的结算款应为多少?十、某工程项目的施工招标文件中表明该工程采用综合单价计价方式,工期为15个月。
承包单位投标所报工期为13个月。
合同总价确定为8000万元。
合同约定:实际完成工程量超过估计工程量25%以上时允许调整单价;拖延工期每天赔偿金为合同总价的l‰,最高拖延工期赔偿限额为合同总价的10%;若能提前竣工,每提前1天的奖金按合同总价的1‰计算。
承包单位开工前编制并经总监理工程师认可的施工进度计划如图2所示。
施工过程中发生了以下4个事件,致使承包单位完成该项目的施工实际用了15个月。
事件1:A、C两项工作为土方工程,工程量均为16万m3,土方工程的合同单价为16元/m3。
实际工程量与估计工程量相等。
施工按计划进行4个月后,总监理工程师以设计变更通和发布新增土方工程N的指示。
该工作的性质和施工难度与A、C工作相同,工程量为32万m3。
N工作在B 和C工作完成后开始施工,且为H和G的紧前工作。
总监理工程师与承包单位依据合同约定协商后,确定的土方变更单价为14元/m3。
承包单位按计划用4个月完成。
3项土方工程均租用1台机械开挖,机械租赁费为1万元/月·台。
事件2:F工作,因设计变更等待新图纸延误1个月。
事件3:G工作由于连续降雨累计1个月导致实际施工3个月完成,其中0.5个月的日降雨量超过当地30年气象资料记载的最大强度。
事件4:H工作由于分包单位施工的工程质量不合格造成返工,实际5.5个月完成。
由于以上事件,承包单位提出以下索赔要求:(1)顺延工期6.5个月。
理由是:完成N工作4个月:变更设计图纸延误1个月;监理工程师未能很好地控制分包单位的施工质量应补偿工期0.5个月。
(2)N工作的费用补偿:16元/m3×32万m3=512万元。
(3)由于第5个月后才能开始N工作的施工,要求补偿5个月的机械闲置费5月×1万元/月·台×1台=5万元。
问题:1、请对以上施工过程中发生的4个事件进行合同责任分析。
2、根据总监理工程师认可的施工进度计划,应给承包单位顺延的工期是多少?说明理由。
3、确定应补偿承包单位的费用,并说明理由。
4、分析承包单位应获得工期提前奖励还是承担拖延工期违约赔偿责任,并计算其金额。
十一、某安装工程,建设单位与甲施工单位签订了工程总承包合同,建设单位与乙签定了设备供应合同,甲施工单位与丙签定了材料供应合同,与丁签订了工程分包合同,合同写明丁单位自己对施工质量负责。
施工过程中,由于乙未能按时交验设备,导致工程未按时完工。
1、说明建设单位、甲、乙、丙、丁之间的合同关系。
2、由于设备交货延迟,试分析可能出现哪些主体之间的索赔?十二、某安装工程,建设单位与甲施工单位签订了空调工程总承包合同,工程竣工验收交付使用后,在第2个空调季节发生了以下事件。
事件1、某管路漏水,经检查为阀门质量问题(阀门由施工单位采购),建设单位要求施工单位负责维修并承担维修费用,施工单位是否应承担这部分费用?这部分费用从哪里支付?事件2、由于某用户使用不当,导致风机盘管电机烧毁,建设单位要求施工单位负责维修并承担维修费用,施工单位是否应承担这部分费用?这部分费用从哪里支付?十三、某安装工程,A施工单位总承包,电梯分包给B制造、C安装。
