2011年一级建造师案例试题
2011一建《建筑》真题及参考答案

2011年一级建造师真题及参考答案《建筑工程管理与实务》一、单项选择题(共20题,毎题1分,毎题的备选项中,只有1个最符合题意)1.关于现浇钢筋混凝土肋形楼盖连续梁、板内力计算的说法,正确的是()。
(2011年一建真题)A.按弹性理论方法计算B.板可考虑塑性变形内力重分布的方法计算C.主梁、次梁按弹性理论方法计算,板按可考虑塑性变形内力重分布方法计算D.主梁按弹性理论方法计算,次梁、板按可考虑塑性变形内力重分布的方法计算【参考答案】D【解析】主梁按弹性模量进行计算、次梁和板可按受力重分布进行计算。
2.下列地面面层中,属于整体面层的是()。
(2011年一建真题)A.水磨石面层 B.花岗石面层C.大理石面层 D.实木地板面层【参考答案】A【解析】参见教材P41。
整体面层包括:水泥混凝土面层、水泥砂浆面层、水磨石面层、水泥钢(铁)屑面层、防油渗面层、不发火(防爆的)面层等。
3.某受压杆件,在支座不同、其他条件相同的情况下,其临界力最小的支座方式是()。
(2011年一建真题)A.两端铰支 B.一端固定一端铰支C.两端固定 D.一端固定一端自由【参考答案】D【解析】参见教材P3。
不同支座情况的临界力的计算公式为:P ij=π²EI/l02,l0称压杆的计算长度。
当柱的一端固定一端自由时,l0=2l时,临界力最小。
4.一般环境中,要提高混凝土结构的设计使用年限,对混凝土强度等级和水胶比的要求是()。
(2011年一建真题)A.提高强度等级,提高水胶比 B.提高强度等级,降低水胶比C.降低强度等级,提高水胶比 D.降低强度等级,降低水胶比【参考答案】B【解析】参见教材P6。
设计使用年限越长,混凝土强度等级越高,水胶比越小。
5.图示人字梯放置在光滑(忽略摩擦)地面上,顶端人体重量为P。
关于绳子拉力与梯子和地面的夹角α、绳子位置h的关系的说法,正确的是()。
(2011年一建真题)A.α、h越大,绳子拉力越大 B.α、h越小,绳子拉力越大C.α越大、h越小,绳子拉力越大 D.α越小、h越大,绳子拉力越大【参考答案】D【解析】参见教材P7-8。
2011年一级建造师市政工程案例真题及答案

2011年一级建造师市政工程真题及答案三、案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)(一)某项目部承建居民区施工道路工程,制订了详细的交通导行方案,统一设置了各种交通标志、隔离设施、夜间警示信号,沿街居民出人口设置了足够的照明装置。
工程要求设立降水井,设计提供了地下管线资料。
施工中发生如下事件。
事件1:由于位置狭窄,部分围挡设施占用了绿化带,接到了绿化管理部门的警告。
事件2:实名制检查中发现,工人的工作卡只有姓名,没有其他信息。
事件3:降水井护筒施工过程中,施工人员在开挖施工时发现了过街的电力管线套管,项目部于是要求停止施工,并降低了开挖高度绕开施工。
【问题】1.对于背景资料中交通导行方案的落实,还应补充哪些保证措施?2.事件1中,围挡的设置存在什么问题?如何纠正?3.事件2中,按照劳务实名制规定,劳务人员佩戴的工作卡还应包含哪些内容?4.事件3中,施工单位的管线调查可能存在哪些不足?(二)某城市桥梁工程,上部结构为预应力混凝土连续梁,基础为直径1200mm钻孔灌注桩,桩基地质结构为中风化岩,设计规定钻孔灌注桩应该深入中风化岩层以下3m。
A公司投标该工程。
投标时钢筋价格为4500元/t,合同约定市场价在投标价上下浮动10%内不予调整;上下浮动超过10%时,对超出部分按月进行调整。
市场价以当地造价信息中心公布的价格为准。
该公司现有的钻孔机械为回旋钻机、冲击钻机、长螺旋杆钻机各若干台提供本工程选用。
施工过程中,发生如下事件。
事件1:施工准备工作完成后,经验收合格开始钻孔,钻进成孔时,直接钻进至桩底,钻进完成后请监理单位验收终孔。
事件2:现浇混凝土箱梁支撑体系采用重型可调门式钢管支架,支架搭设完成后安装箱梁桥面。
验收时发现梁模板高程设置的预拱度存在少量偏差,因此要求整改。
事件3:工程结束时,经统计钢材用量和信息价见下表:【问题】1.就公司现有桩基成孔设备进行比选,并根据钻机适用性说明理由。
2011年一级建造师真题案例三

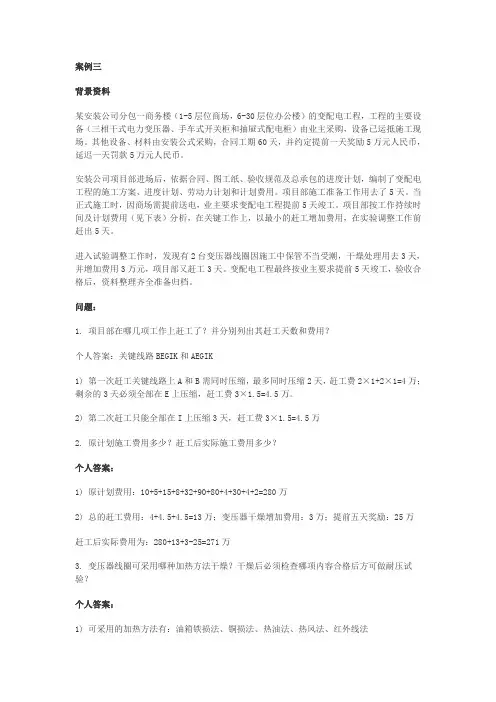

案例三背景资料某安装公司分包一商务楼(1-5层位商场,6-30层位办公楼)的变配电工程,工程的主要设备(三相干式电力变压器、手车式开关柜和抽屉式配电柜)由业主采购,设备已运抵施工现场。
其他设备、材料由安装公式采购,合同工期60天,并约定提前一天奖励5万元人民币,延迟一天罚款5万元人民币。
安装公司项目部进场后,依据合同、图工纸、验收规范及总承包的进度计划,编制了变配电工程的施工方案、进度计划、劳动力计划和计划费用。
项目部施工准备工作用去了5天。
当正式施工时,因商场需提前送电,业主要求变配电工程提前5天竣工。
项目部按工作持续时间及计划费用(见下表)分析,在关键工作上,以最小的赶工增加费用,在实验调整工作前赶出5天。
进入试验调整工作时,发现有2台变压器线圈因施工中保管不当受潮,干燥处理用去3天,并增加费用3万元,项目部又赶工3天。
变配电工程最终按业主要求提前5天竣工,验收合格后,资料整理齐全准备归档。
问题:1. 项目部在哪几项工作上赶工了?并分别列出其赶工天数和费用?个人答案:关键线路BEGIK和AEGIK1) 第一次赶工关键线路上A和B需同时压缩,最多同时压缩2天,赶工费2×1+2×1=4万;剩余的3天必须全部在E上压缩,赶工费3×1.5=4.5万。
2) 第二次赶工只能全部在I上压缩3天,赶工费3×1.5=4.5万2. 原计划施工费用多少?赶工后实际施工费用多少?个人答案:1) 原计划费用:10+5+15+8+32+90+80+4+30+4+2=280万2) 总的赶工费用:4+4.5+4.5=13万;变压器干燥增加费用:3万;提前五天奖励:25万赶工后实际费用为:280+13+3-25=271万3. 变压器线圈可采用哪种加热方法干燥?干燥后必须检查哪项内容合格后方可做耐压试验?个人答案:1) 可采用的加热方法有:油箱铁损法、铜损法、热油法、热风法、红外线法2) 大型变压器必须经过静置12h才能进行耐压试验;小容量变压器,一般静置5h以上才能进行耐压试验(这两条可不答);进行耐压试验前,必须将被试验元件用摇表检查绝缘状况后,才能进行交流耐压试验。
2011全国一级建造师(专业工程管理与实务(市政))真题试卷

2011全国一级建造师(专业工程管理与实务(市政))真题试卷(共40分)【试题部分】一、单选题(20分) -- 选项当中只有一个是正确的答案二、多选题(20分) -- 每题的备选项中,有2个或2个以上符合题意,至少有1个错项,错选,本题不得分;少选,所选的每个选项得0.5分三、案例解析题(100分) -- 用户在提交试卷后,根据该题的答案和解析进行自我评分 某城市桥梁工程上部结构为现浇预应力混凝土连续箱梁,基础为直径l200mm钻孔灌注桩,桩基持力层为中风化硬质岩,设计要求进入中风化岩层3m.A公司中标承建该工程,投标时钢筋价格为4500元/吨,合同约定市场价在投标价上下变动10%以内不予调整,变动超过10%则对超出部分按月进行调整,市场价以当地定额管理部门公布的信息价为准.公司现有回旋钻机、冲击钻机、长螺旋钻机各若干台可供本工程选用. 施工过程中发生以下事件:事件一:施工准备工作完成,经验收同意开钻,钻机成孔时,直接钻进至桩底,初次清孔后方请监理验收终孔. 事件二:现浇箱梁支撑体系采用重型可调门式钢管支架,支架搭设完成后铺装箱梁底模,验收时发现底模高程设置的预拱度存在少量偏差,因此要求整改. 事件三:工程结束时,经统计钢筋用量及信息价如下表问题 1. 就公司现有桩基成孔设备进行比选,并根据钻机适用性说明选用理由.2. 事件一中直接钻进桩底做法不妥,给出正确做法.3. 重型可调门式支架中,除门式钢管支架外还有哪些配件?4. 事件二应如何利用支架体系调整高度?说明理由. 5. 根据合同约定,4~6月份钢筋能够调整多少差价(具体给出各月份调整额)? 某公司投标一项外埠市政工程.由于该地区工程建设单位要求投标单位必须为本省的大型国有企业,该公司联合当地一家施工企业投标,并成立商务标和技术标两个编写组. 商务标编写组重点对施工成本影晌较大的材料和人工市场行情价进行询价.由于时间较紧,直接采用工程量清单给出的数量进行报价;招标文件只列出了措施费项目,未给出工程数量,甲公司凭以往的投标经验报价. 招标文件要求本工程工期为l80天. 技术标编写组编制网络计划图如下最终形成的技术标包括:1工程情况及编制说明;2项目组成管理体系,各项保证措施和计划;3施工部署、进度计划和施工方法选择;4各种资源需求计划;5关键分项工程和危险性较大工程的施工专项方案. 问题1. 建设单位对投标单位的限定是否合法?说明理由.2. 商务标编制存在不妥之处,请予以改正. 3. 技术标编写组给出的网络计划图工期为多少?给出关键线路,并说明网络图工期是否满足招标文件要求.4. 最终的技术标还应补充哪些内容? 【试题答案部分】一、单选题1.【答案】D2.【答案】C3.【答案】C4.【答案】C5.【答案】C6.【答案】D7.【答案】D8.【答案】D9.【答案】A10.【答案】B11.【答案】D12.【答案】C13.【答案】B14.【答案】A15.【答案】B16.【答案】A17.【答案】A18.【答案】D19.【答案】B20.【答案】A二、多选题21.【答案】E22.【答案】E23.【答案】D24.【答案】E25.【答案】E26.【答案】D27.【答案】E28.【答案】C29.【答案】E30.【答案】E三、案例解析题。
2011全国一级建造师

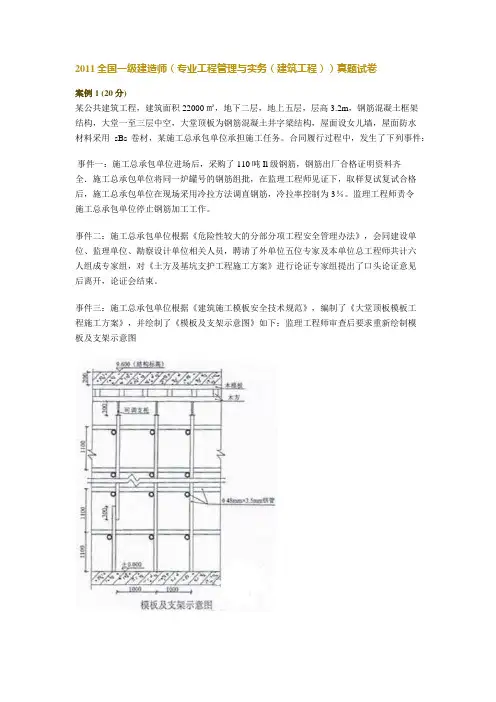

2011全国一级建造师(专业工程管理与实务(建筑工程))真题试卷案例1 (20分)某公共建筑工程,建筑面积22000㎡,地下二层,地上五层,层高3.2m,钢筋混凝土框架结构,大堂一至三层中空,大堂顶板为钢筋混凝土井字梁结构,屋面设女儿墙,屋面防水材料采用sBs卷材,某施工总承包单位承担施工任务。
合同履行过程中,发生了下列事件:事件一:施工总承包单位进场后,采购了110吨Il级钢筋,钢筋出厂合格证明资料齐全.施工总承包单位将同一炉罐号的钢筋组批,在监理工程师见证下,取样复试复试合格后,施工总承包单位在现场采用冷拉方法调直钢筋,冷拉率控制为3%。
监理工程师责令施工总承包单位停止钢筋加工工作。
事件二:施工总承包单位根据《危险性较大的分部分项工程安全管理办法》,会同建设单位、监理单位、勘察设计单位相关人员,聘请了外单位五位专家及本单位总工程师共计六人组成专家组,对《土方及基坑支护工程施工方案》进行论证专家组提出了口头论证意见后离开,论证会结束。
事件三:施工总承包单位根据《建筑施工模板安全技术规范》,编制了《大堂顶板模板工程施工方案》,并绘制了《模板及支架示意图》如下:监理工程师审查后要求重新绘制模板及支架示意图事件四:屋面进行闭水试验时,发现女儿墙根部漏水.经查,主要原因是转角处卷材开裂,施工总承包单位进行了整改.问题:1.指出事件一中施工总承包单位做法的不妥之处,分别写出正确做法2.指出事件二中的不妥之处,并分别说明理由3.指出事件三中《模板及支架示意图》中不妥之处的正确做法4.按先后顺序说明事件四中女儿墙根部漏水质量间题的治理步骤【正确答案】 :1.1).不妥之一:施工总承包单位将同一炉罐号的钢筋组批,在监理工程师见证下,取样复试;理由:钢筋检测应同一厂家、同一品种、同一类型、同一生产批次抽取样品进行复验,且每批复验代表数量不应超过60吨;同时不能与不同时间、不同批次进场的钢筋进行混批送检,应根据相应的批量进行抽检,见证取样。
2011年全国一级建造师考试真题及答案汇总

2011年全国一级建造师考试真题及答案汇总建筑:1关于现浇钢筋+土梁按弹性2锤击沉桩法+大小长短3下列地面面层+水磨石面4普通气候+普通5关于细骨料+好小细大6某受压杆件+固定自由7一般环境中+提高降低8图示人字梯放置+a小b大9在非地震区中+圆形10对作用于框架结构+节点上的水平集中力11根据《通用硅酸+除硅酸盐水泥外12由湿涨引起+翘曲13下列塑料壁纸中+耐水壁纸14根据《混凝土结构+主筋外表面15对施工控制网+距离交会法16工程基坑开挖+17跨度8米的钢筋混凝土+100%18肋梁楼盖无粘贴+先张拉楼板19钢结构的防腐涂料+上下难易20关于墙体瓷砖饰面+基层-摸底-排砖-浸砖案例一:事件一:钢筋复验应不超过60吨,事件二不妥之处,本单位的总工程师不能加入到专家组成员。
不应该提出口头论证意见后就离开,应该危险性较大的分部分项工程安全专项施工方案应由工程项目经理、项目技术负责人或项目专业技术。
方案师牵头进行编制,并将专家论证通过的专项方案报送监理工程师审核批示,由技术负责人组织专项交底会,向建设单位、监理单位。
项目经理相关部门,分包单位进行书面交底。
,事件三:纵向水平杆应设置在立杆内侧,其长度不小于三跨,相邻两根纵向水平杆街头不易设置在同步或同跨内,不同步或不同跨不应相遇500mm.主节点必须设置一横向水平杆,用直角扣件扣严。
两主节点直角扣件中心距不应大于150mm,纵向扫地杆应采用直角扣件固定在距地座上皮不大于200mmd 的立杆上。
立杆接长在高度方向错开距离不小于500mm,事件4:刚性防水层与女儿墙交接处,应留30mm缝隙,并用密封材料嵌填,泛水处应铺设卷材或涂膜附加层。
铺贴女儿墙泛水檐口800mm范围内采取满粘法。
案例二:1.答:总工期为18个月。
关键线路是:①-②-④-⑥-⑧-⑨-⑾-⑿2.答:依据还有,开挖深度、地质、地下水情况、土方量、运距、工期要求3.答:不妥当,理由是按照建设工程地基基础工程质量验收要求应该由,建设单位负责组织实施建设工程主体验收工作,不应由施工单位项目经理组织。
2011年一建《公路工程与实务》真题及答案解析【3】

2011年一建《公路工程与实务》真题及答案解析【3】三、案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)【案例一】背景某施工单位承接了一级公路M合同段路面施工任务,起点桩号K16+000,终点桩号K37+300,路面面层为26cm厚C30水泥混凝土,采用滑模机械摊铺施工,施工单位根据施工现场的具体条件,通过方案比较后绘制了施工平面布置示意图如下。
图中拌和楼由物料贮存系统、搅拌主机和电气控制系统以及其他附属设施等组成。
由于路面较宽,面层在纵向分两次铺筑,施工单位按要求设置纵向施工缝,施工缝采用平缝加拉杆型。
施工中,监理工程师发现个别拉杆松脱,个别拉杆漏插。
根据面层施工特点,施工单位配置了间歇式拌和楼、装运机械、滑模摊铺机、挖掘机、拉毛养护机械。
【问题】1.列式计算水泥混凝土拌合料的平均运距。
(单位以m计,保留一位小数)2.写出施工平面布置示意图中A区、B区的名称,补充水泥混凝土拌和站的基本组成系统。
3.结合该路面施工方法,指出应在何时采用何种手段插入拉杆。
4.针对监理工程师发现的问题,施工单位应如何处理?5.补充至少两种面层施工机械。
【参考答案】1.K16+000~K37+300的中心为K26+650,出口为K25+200,因为26.65-25.2=1.45(km),加上300m运距,所以,平均运距=1450+300=1750.0(m)。
2.A是机械库,B是材料场;还应包括物料称重系统、物料输送系统。
3.摊铺过程中用专用的拉杆插入装置插入拉杆。
4.若发现拉杆松脱或漏插,应在横向相邻路面摊铺前,钻孔重新植入。
5.切缝机、洒水车、吊车、整平梁、布料机。
【解析】本案例第1问考查的是对平均运距计算的掌握。
本案例中合同段中心桩号为K26+650,拌合站按合同段中心桩号计算,出口桩号为K25+200,故平均运距为26.65-25.2+0.3=1.75(km)=1750(m)。
本案例第2问考查施工平面的布置及水泥混凝土拌和站的基本组成。
2011年一级建造师考试真题 案例一

案例一背景资料某机电工程进行到试运行阶段,该工程包括A、B两个单位工程,单位工程A办理了中间交接,单位工程B完成了系统试验,大部分机械设备进行了单机试运行。
联动试运行由建设单位组织,试运行操作人员刚经培训返回工厂,还未熟悉工艺流程和操作程序,为使工程尽快投产,建设单位认为联动时运行的条件已基本具备,可以进行联动试运行,建设单位决定在联动试运行中,对单位工程B未进行单机试运行的机械设备一并进行运行和考核,待联动试运行完成后,再补办B工程的中间交接手续,联动试运行开始后,发生了如下事件:事件一,单位工程B一台整体安装的进料离心泵振动值超标,轴承密封处泄漏,一条合金钢管道焊缝多处泄漏,中断试运行后经检查确认,未查到该泵的开箱检查记录和有关安装施工记录,管道焊缝未达到标准要求的抽检比例,存在焊缝漏检现象,根据事件的影响和程度,认定为工程质量事故。
事件二,单位工程A中,一台换热设备封头法兰发生严重泄漏,经检测是法兰垫片损坏,需要隔断系统,更换垫片,致使联动试运行中断3小时,事后经检查分析,认定是操作工人误操作,致使系统工作压力超过了设计的规定限值。
问题:1、建设单位把未办理中间交接的B单位工程直接进行联动试运行的行为是否正确?中间交接时建设单位有什么作用?个人答案:1) 建设单位把未办理中间交接的B单位工程直接进行联动试运行的行为不正确。
2) 中间交接是施工单位向建设单位办理工程交接的一个必要程序,它标志着工程施工安装结束,由单体试运行转入联动试运行。
中间交接只是装置保管、使用责任(管理权)的移交,移交后建设单位即可进行联动试运行。
2、事件一中离心泵的质量问题是由于在施工存在哪些问题引起的?个人答案:1) 震动超标由于基础未进行验收或验收不完全,可能由于基础表面平整度不够,垫铁设置不合理,地脚螺栓未紧固。
2) 安装完成和管道连接后,未对整体进行找平找正,未对安装精度进行校核和调整。
3) 施工管理混乱,未进行开箱验收和安装前验收,未进行必要的设备检验,施工过程未记录,无详细施工记录和质量控制记录。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、进度管理1【背景】某建筑公司通过招投标方式与某商务大厦工程项目业主签订了工程施工合同。
该工程地下2层,地上16层,于2008年5月26日开工。
合同中约定, 工期每提前(延误)一天奖(罚)承包商5000元。
承包商按时提交了单位工程施工组织设计,并得到了监理工程师的批准。
其中,工程的网络计划如图所示。
5F 10A G H20 65 77该工程施工过程中发生了以下几项事件:事件一:基础工程A 施工过程中,发生了边坡塌方事故,为治理塌方事故,使A工作持续时间拖后了13天,增加用工20个日。
事件二:门窗安装C 施工时,承包商发现业主负责购买的个别型号塑钢窗质量不合格,向监理工程师提出,建议业主重新购买合格的塑钢窗。
监理工程师答复说,经与业主商议改由承包商负责采购更换合格的门窗。
由此造成门窗安装延长4天,材料费增加损失2.5万元。
事件三:外墙抹灰D 施工时,天下特大暴雨使外墙抹灰延长3天,使按时进场的施工人员窝工45个工日。
事件四:室内装修G 施工时,承包商为保证合同工期,采取了加快施工技术措施,使内墙抹灰施工缩短2天,室内地面施工缩短1天,该技术措施费为1.8万元。
事件五:室外装修H 施工时为了缩短工期,将H 工作的异节奏流水施工调整为成倍节奏流水施工,原施工方案中H 工作的异节奏流水施工横道图如图示(时间单位:周)其余各项工作持续时间和费用均与原计划相同。
【问题】(1)找出关键线路并计算工期。
(2)承包商就上述前四个事件哪些事件可以向业主要求索赔,哪些事件不可以要求索赔,并说明原因。
(3)事件五中,流水施工调整后H工作相临工序流水步距是多少周?H工作的工期是多少天?按照上述格式绘制H工作调整后的流水施工图。
(4)可获得工期索赔多少天?实际工期为多少天?(5)若人工费标准为60元/工日,现场管理费为人工费的25 %,则承包商应得到的某工程承包商在工程开工前向监理工程师提交了如图所示的施工网络进度计划,并说明计划中各项工作均按最早开始时间安排作业。
图中箭线下方数据为持续时间(单位:周);箭线上方括号外字母为工作名称,括号内数据为预算费用(单位:万元)。
监理工程师审查后批准了该计划。
B(12)某工程施工网络进度计划图在工程施工到第5周末检查进度结果为:工作A全部完成;工作B完成了4周的工程量;工作C完成了2周的工程量;工作D完成了1周的工程量;其余工作均未开始作业。
【问题】1.请指出该工程进度控制的关键工作有哪几项?计划工期是多少?2.请根据第5周末的检查结果,指出哪项工作产生了进度拖延?拖延时间是多少?如果后续工作不做调整,该工程的工期可能会延长多长时间?3.请计算第5周末的计划完成工作预算成本(BCWS)、已完成工作预算成本(BCWP)。
4.如果该工程施工到第5周末的实际成本支出(ACWP)为24.5万元,请计算该工程的成本偏差(CV)和进度偏差(SV),并说明费用和进度状况。
5.如果该工程的工期不允许拖延,可以在后续的哪几项工作上采取加快施工进度措施。
6.如果要缩短工期,选择加快施工进度措施的关键工作时,应注意哪几点?1.关键工作有A、C、E、G四项工作。
计划工期为12周。
工作C、D产生了进度拖延。
工作C拖延了1周,工作D度拖延了2周。
工期可能延长1周。
计划完成工作预算成本(BCWS)=5+6+6+9=26万元已完成工作预算成本(BCWP)=5+8+4+3=20万元4.成本偏差(CV)=20-24.5=-4.5万元成本超支4.5万元进度偏差(SV)=20-26=-6万元进度拖后6万元5.可以在工作E、G上采取加快进度措施。
6.一是该工作要有充足的备用资源;二是该工作增加的费用相对较少;三是不影响工程的质量、安全和环境。
二、质量管理3【背景】沿海地区某住宅工程,地下水对钢筋混凝土结构有侵蚀作用。
该工程由四栋地上12层、地下1层、结构形式完全相同的单体组成,其中地下室为整体地下室,四个单体及单体间空地均有地下部分。
施工单位上报的施工组织设计中,所有混凝土均采用预拌商品混凝土,水泥采用普通硅酸盐水泥;零星砌筑及抹灰用砂浆现场拌制;屋面设计为不上人屋面,炉碴保温后细石混凝土封面找坡,最上层敷设SBS卷材防水层一道。
时年8月16日,监理例行检查时发现现场砌筑用水泥出厂日期为5月10日,监理工程师认为此批水泥已过期,下令将此批水泥清退出场。
同时,发现顶层墙体混凝土结构外观质量存在严重缺陷,经检查该部位混凝土其他质量控制资料,确认其对结构安全不造成影响,同意对现浇结构分项予以验收;检查屋顶做法时,发现防水基层了不干燥,经请示总监理工程师并征得业主同意后,下令防水施工停工整改。
【问题】1.该工程地下室结构混凝土采用普通硅酸盐水泥是否合适?简述理由。
对于六大常用水泥,哪些适宜用在本案例中地下结构混凝土?哪些不适宜?2.监理工程师判定此批水泥过期失效并清退出场是否合理?并简述理由或正确做法。
3.监理工程师对混凝土结构外观质量存在缺陷处理是否合理?并简述理由或正确做法。
4.简述防水层铺设前,基层的干燥程度简易检验方法。
1.采用普通硅酸盐水泥不合适。
因为地下水对钢筋混凝土结构有侵蚀,而普通硅酸盐水泥的耐腐蚀性较差,所以用在本案例中地下结构混凝土不合适。
对于六大常用水泥,其中,硅酸盐水泥、普通硅酸盐水泥均不适宜用于本案例中地下结构混凝土;而矿渣水泥、火山灰水泥、粉煤灰水泥、复合水泥均适宜用于本案例中地下结构混凝土。
2.监理工程师判定此批水泥过期失效并清退出场不合理。
按照相关规范规定,当在使用中对水泥的质量存怀疑或水泥厂超过三个月时.应进行复验,并按复验结果使用。
此批水泥前正好越过三个月,正确做法应该是进行复试,然后根据复试结果再作是否失效的判定。
3.监理工程师对混凝土结构外观质量存在缺陷处理不合理。
按相关规范规定,混凝土现浇结构的外观质量不应有严重缺陷.所以不应对现浇结构分项验收合格。
正确做法:对已经出现的严重缺陷,应由施工单位提出技术处理方案,并经监理(建设)单位认可后进行处理。
对经处理的部位,应重新检查验收。
4.铺设屋面防水层前,基层必须干净、干燥。
干燥程度的简易检验方法:将1m2卷材平坦地干铺存找平层上,静置3~4h后掀开检查,找平层覆盖部位与卷材上未见水印即可铺设。
4【背景】某工程进行装修改造。
建设单位通过招标选择甲装饰公司为施工单位。
其改造工程主要内容为:①将窗全部换为明框玻璃幕墙,为了节约能源打算幕墙玻璃使用LOW-E玻璃。
②准备使用2 000 m2的细木工板和1 000 m2的饰面板现场制作书架和书桌。
③准备采用干挂法,使用4 000 m2的天然大理石对门厅室外的墙面进行装修;采用传统湿作业法使用2 000 m2的天然花岗岩对门厅地面进行装修。
施工过程中发生如下事件:事件1:在地面装修工程结束后不久,监理工程师发现门厅地面铺贴的花岗岩表面有许多不规则的花斑,严重影响装修效果,下令返工。
事件2:卫生间地面在涂抹防水层做好后直接在其上面铺贴地面砖,在地面砖做好后做了蓄水试验。
事件3:幕墙施工中,对已经办好隐蔽工程验收的部位,装饰公司已进行封闭,但监理单位对个别施工部位的质量还有疑虑,要求重新检验。
事件4:竣工后,建设单位要求设计、监理和施工单位将资料直接移交市档案馆。
【问题】1.为了防止装修污染,本工程需对哪些装修材料进行复验?2.本工程在装修材料的使用上是否有需要改进的地方?3.本装修工程完工后,需要对室内环境哪些主要污染物进行污染浓度检测?4.事件1中,花岗岩表面的花斑是如何形成的,如何预防?5.事件2中的做法是否妥当?简述室内防水工程蓄水试验的要求。
6.事件3中装饰公司是否可以因这些部位已经进行过隐蔽工程验收而拒绝重新检验?重新检验的费用应由谁负责?7.事件4中,建设单位要求设计、监理和施工单位将资料直接移交市档案馆的做法是否妥当?为什么?1.本工程需对下列装修材料进行复验:需要对细木工板和饰面板分别进行游离甲醛含量和游离甲醛释放量复检;对天然花岗岩的放射性指标进行复检;粘贴水泥的强度和安定性指标进行复检。
2.本工程在装修材料的使用上有以下两处需要改进:天然大理石不耐酸,不宜用于室外装修;用阳光控制镀膜玻璃代替LOW-E,效果更好。
3.本装修工程完工后,需要对氡、甲醛、氨、苯及挥发有机物(TVOC)等室内环境主要污染物进行污染浓度检测。
4.采用传统湿作业法安装天然花岗岩时,由于水泥砂浆在水化时析出大量的氧化钙,泛到石材表面,产生了花斑,俗称泛碱现象。
为了防止出现此现象,在安装石材前,应对石材饰面采用“防碱背涂剂”进行背涂处理。
5.做法不妥。
室内防水工程蓄水试验的要求:室内防水层完工后应做24 h蓄水试验,蓄水深度30~30 mm,合格后办理隐蔽检查手续;室内防水层上的饰面层完工后应做第二次24 h 蓄水试验(要求同上),以最终无渗漏时为合格,合格后方可办理验收手续。
6.不可以。
《建设工程施工合同(示范文本)》规定:“无论工程师是否进行验收,当其要求对已经隐蔽的工程重新检验时,承包人应按要求进行剥离或于孔,并在检验后重新覆盖或修复”。
如果重新检验合格,费用应由发包人承担并相应顺延工期;检验不合格,费用和工期延误均应由承包人负责。
7.不妥。
因为,建设单位应收集和汇总勘察、设计、施工、监理等单位立卷归档的工程档案,并向当地档案馆(室)移交一套符合规定的工程档案。
5【背景】某机关新建10层办公楼从第二层至顶层各层走廊装饰均采用天然大理石饰面,由于工期比较紧,施工单位按剩余工期情况重新上报一份施工方案,计划拟按每层作为一个施工段,各段间组织流水施工,流水方向为从上往下进行。
采用传统湿作业法施工,每层进度安排为4d,每一层3.0m高一次安装到顶,结合层砂浆厚度控制在15±3mm,每层板材安装后分两次灌浆。
完成一个流水段后立即转入下一流水段作业,使各流水段间无间断时间。
各层除走廊外的其他部位同时在混凝土或抹灰基层上刮腻子、涂饰涂料。
装饰板材全部采用600mm×450mm、质量等级一等的优质天然大理石饰而板。
板材进场检验,各项指标均符合相关规范规定。
进场后施工单位立即组织板材安装,按预计流水作业时间完成了第一流水段的施工。
第一层施工完毕后,发现局部大理石饰面产生不规则的花斑,每层墙面的中下部位板块空鼓的质量缺陷比较多。
相关单位成立事故处理小组,对造成质量问题的原因进行分析,并提出预防治理措施.以防后续工程出现类似质量问题。
【问题】1.试指出施工单位上报施工方案及施工过程中不妥之处?并简要说明。
2.试分析本案例中石材产生不规则花斑的原因,并提出后续工程预防措施。
1.施工单位上报的施工方案中不妥之处主要有如下几点:不妥一:每一层3.Om高一次安装到顶;采用传统湿作业法安装大理石饰面板施工时,不宜一次安装到顶。
