浆砌片石排水沟工艺

合集下载

浆砌片石排水沟施工方案

浆砌片石排水沟施工方案

浆砌片石排水沟施工方案
背景介绍
在城市建设和农村改造中,排水沟的施工至关重要。

浆砌片石排水沟是一种常用的排水设施,具有良好的排水效果和美观的外观,被广泛应用于道路、农田和生活区等不同场所。

本文将介绍浆砌片石排水沟的施工方案,包括材料准备、施工步骤和施工注意事项。

材料准备
1.片石:选择质地坚硬、表面平整的石材,一般选用花岗岩或砂岩。

2.砂浆:采用水泥、砂子和水按照一定比例混合制备而成的砂浆。

3.水泥:选用普通硅酸盐水泥。

4.水:清洁的自来水。

施工步骤
1.清理施工区域:清除杂物、平整地面,确保排水沟的稳固和通畅。

2.划线定位:根据设计要求,在施工区域进行划线定位,确定排水沟的
位置和形状。

3.浇筑碎石层:在排水沟位置上浇筑一层碎石,厚度约为10厘米,用
来增强排水沟的承重能力。

4.铺设片石:将清洁的片石按照设计要求依次铺设在碎石层上,保证排
水沟的整齐美观。

5.浇注砂浆:在铺设好的片石之间和周围浇注砂浆,填满缝隙,增强排
水沟的固定性和密封性。

6.养护:等待砂浆充分干燥后进行定型,保持排水沟干燥,并做好后续
的维护工作。

施工注意事项
1.施工操作要规范,保证排水沟的整体美观和稳固性。

2.严格按照设计要求进行施工,确保排水沟的功能和性能。

3.施工过程中要保持施工区域的整洁,避免杂物造成影响。

4.施工期间要注意安全,佩戴劳动防护用品,避免发生意外伤害。

通过以上施工方案,浆砌片石排水沟可以在不同场所得到快速、高效的施工,提高排水效果,美化环境,为城市建设和农村改造提供有效的排水解决方案。

浆砌片石水沟施工工艺

浆砌片石水沟施工工艺

实用文档浆砌片石水沟施工工艺浆砌片石水沟施工工艺概述是使用片石和水泥砂浆砌筑成型水沟的施工工艺,适用于普通铁路的天沟、侧沟等排水沟。

主要作业内容包括:1.水沟基坑开挖、挂线、整平,2.选、修片石,3.拌制砂浆,4.铺砌,5.砌筑及填缝、找平,6.安泄水孔,7.整理及养护。

在原材料检验方面,砌筑水沟所用的砂、石、水泥等的品种、规格、质量应符合设计要求,进场时应进行验收。

片石应强韧、密实、坚固与耐久,质地坚硬,无风化剥落、裂纹及结构缺陷。

水泥选用符合现行国家标准的硅酸盐水泥、普通硅酸盐水泥、矿渣硅酸盐水泥、火山灰质硅酸盐水泥。

砂应宜采用中粗砂,碎石应质地坚硬、洁净、粒形及级配良好,水必须新鲜、洁净、无污染。

施工质量检验标准及验收方法包括:水沟基底处理应符合设计要求,基底应密实、平整,且无草皮、树根等杂物,无积实用文档水。

排水设施、垫层、滤层的结构形式应符合设计要求,并保证排水畅通。

浆砌水沟的砌体砂浆强度等级应符合设计要求。

浆砌水沟铺砌应密实、平顺、整齐、无渗漏水,沟内不积水,无淤塞。

伸缩缝的设置、缝宽与缝的塞封应符合设计要求。

垫层、滤层的厚度应不小于设计要求。

水沟泄水孔应按照设计要求设置位置、布置形式、尺寸和数量,并保证排水畅通。

吊沟(急流槽)的允许偏差、检验数量及检验方法应符合表9.1.3-1的规定。

平台截水沟的允许偏差、检验数量及检验方法应符合表9.1.3-2的规定。

浆砌片石水沟的施工工艺流程包括施工准备、测量放线、沟槽开挖、砂浆拌制、沟身砌筑和勾缝养生。

具体流程详见表9.1.4.实用文档在施工准备阶段,需要清除水沟位置处的淤泥、草根等地面杂物,并进行碾压或夯实处理。

材料应进场并经过检验合格,水泥应入库或堆放在工地不受潮的地点并覆盖。

技术准备包括编制浆砌水沟施工方案、进行技术交底和确定砂浆配合比。

在测量放线阶段,水沟工程应分段施工,分段放样。

水沟位置应按照施工图现场确定,水沟测量放线应定出水沟中桩及边桩,确保水沟的圆顺衔接。

浆砌片石边沟施工工艺

浆砌片石边沟施工工艺

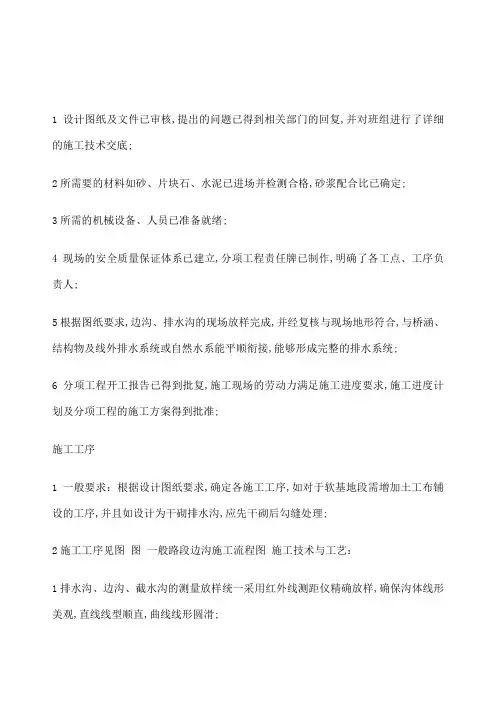

1设计图纸及文件已审核,提出的问题已得到相关部门的回复,并对班组进行了详细的施工技术交底;2所需要的材料如砂、片块石、水泥已进场并检测合格,砂浆配合比已确定;3所需的机械设备、人员已准备就绪;4现场的安全质量保证体系已建立,分项工程责任牌已制作,明确了各工点、工序负责人;5根据图纸要求,边沟、排水沟的现场放样完成,并经复核与现场地形符合,与桥涵、结构物及线外排水系统或自然水系能平顺衔接,能够形成完整的排水系统;6分项工程开工报告已得到批复,施工现场的劳动力满足施工进度要求,施工进度计划及分项工程的施工方案得到批准;施工工序1一般要求:根据设计图纸要求,确定各施工工序,如对于软基地段需增加土工布铺设的工序,并且如设计为干砌排水沟,应先干砌后勾缝处理;2施工工序见图图一般路段边沟施工流程图施工技术与工艺:1排水沟、边沟、截水沟的测量放样统一采用红外线测距仪精确放样,确保沟体线形美观,直线线型顺直,曲线线形圆滑;2放样一般以两个结构物之间的长度为一个单元,以确保边沟、排水沟与结构物的进出水口顺利连接;3截水沟顶面应略低于自然坡面,若遇冲沟应设缺口将水导入截水沟;4基坑开挖根据土质情况,可采用机械开挖和人工开挖配合完成,也可采用人工开挖成型;如采用机械开挖,应防止超挖,应留出5~10cm左右富余,由人工修整成型,确保边沟、排水沟的边坡平整、稳定,严禁贴坡;基坑开挖后,需进行沟底高程复测;5基坑开挖土方应堆置在与路堑边坡顶一侧并予以夯实或运出场外,禁止堆放在排水沟外侧,影响场地的外观及排水效果,或回流至排水沟内影响正常排水;6采用干砌片石铺筑时,应选用有平整面的片石,各砌缝要用小石子嵌紧,采用浆砌片石铺砌时,砌缝砂浆应饱满,沟身不漏水,若沟底采用抹面时,抹面应平整压光;7边沟、排水沟的进出水口,应妥当加固,以防水流危害路基;8截水沟出水口一般应设深度不小于1米的截水墙或消能设施,以免出水口在水流作用下冲毁;施工质量1排水设施要求纵坡顺适,沟底平整,排水畅通;2边沟要求线形美观,直线线形顺直,曲线线形圆滑;3构造物要求坚实、稳定;4基础伸缩缝应与墙身伸缩缝对齐;5砌体抹面应平整、压光、直顺,不得有裂缝,空鼓现象;6实测项目参见质量检验评定标准JTGF80/1-2004;跌水、急流槽施工前提条件见;施工工序:测量放养、基坑开挖、墙体砌筑;施工技术与工艺1跌水与急流槽必须用浆砌圬工结构,跌水的台阶高度可根据地形、地质等条件决定,多级台阶的各级高度可以不同,其高度与长度之比应与原地面坡度相适应,台阶高度一般应不大于~,通常为~;2跌水可用浆砌片石或水泥砼浇筑,沟槽壁及消力池的边墙厚度:浆砌片石为~,砼为,高度应高出计算水位至少,槽底厚度为~,出口设置隔水墙;3跌水一般设有消力槛,设置时槛的顶宽不小于,并设有尺寸5cm5cm~10cm10cm的泄水孔,以便水中断时,排除消力池内的积水;4跌水槽一般筑成矩型,但跌水高度不大,槽底纵坡较缓,亦可采用梯形断面,梯形跌水槽身,应在台阶前~和台阶后~范围内加固;5急流槽的纵坡,一般不宜超过1:,可用浆砌片块石砌筑或混凝土浇筑;6为防止滑动,可在斜坡急流槽背砌防滑平台以阻止下滑;7进水槽和出水槽底部应用片石铺砌,水泥浆勾缝,长度一般不小于10m,个别情况,应在下游铺设厚~长的防冲铺砌;8急流槽很长时,应分段砌筑,每段长不宜超过10m,接头处以防水材料填缝,密实无空隙;9急流槽宜砌成粗糙面,或嵌入约10cm10cm坚石块,用以消能减小流速;10对于汇水面积较大的路堑边坡急流槽,应考虑加大、加深急流槽尺寸,并在底部设消能设施后,导入路基排水系统;施工质量1急流槽所用的混凝土及砌筑砂浆强度应满足图纸要求,配合比准确,砌缝隙砂浆饱满,槽内抹面平整,直顺;2进口汇集水流设施,出口设备消力槛等应砌筑牢固,不得有裂缝空鼓现象;3槽内抹面平顺无裂纹;4设置坡度顺直,无折坡现象;盲沟、渗沟施工前提条件见;施工工序见图图盲沟、渗沟施工流程图施工技术与工艺1渗沟、盲沟的基坑开挖宜自下游向上游进行,并应随挖随即支撑和迅速回填,暴露时间原则上不超过7天,以免造成坍塌,支撑渗沟应间隔开挖;2当渗沟开挖深度超过6m时,须选用框架式支撑,在开挖时自上而下随挖随加支撑,施工回填时应自下而上逐步拆除支撑;3盲沟的埋置深度,应满足渗水材料的顶部封闭层以下不得低于原有地下水位的要求;当排除层间水时,盲沟底部应埋于最下面的不透水层上;4当采用无纺土工布作反滤层时,应先在底部及两侧沟壁铺好地位,并预留顶部覆盖所需的土工布,拉直平顺紧贴下垫层,所有纵向或横向的搭缝应交替错开,搭接长度均不得小于300mm;5盲沟的底部和中部用较大碎石或卵石粒径30~50mm填筑,在碎石或卵石的两侧和上部,按一定比例分层层厚约150mm并填较细颗粒的粒料中砂、粗砂、砾石,做成反滤层,逐层的粒径比例,大至按4:1递减;砂石料颗料小于的含量不应大于5%;在盲沟顶部做封闭层,用双层反铺草皮或其他材料如土工合成的防渗材料铺成,并在其上夯填厚度不小于的粘土防水层;6渗沟的出水口宜设置端墙壁,端墙下部留出渗沟排水通道大小一致的排水沟,端墙排水孔底面跨排水沟沟底的高度不宜小于,端墙出口的排水沟应进行加固,防止冲刷;7填石渗沟只宜用于渗流不长的地段,且纵坡不能小于1%,宜采用5%,出水口底面标高,应高出沟外最高水位;施工质量1反滤层应层次分明,出水口应排水通畅;2实测项目参见质量检验评定标准JTGF80/1-2004;。

浆砌水沟施工工艺标准

浆砌水沟施工工艺标准

浆砌水沟施工工艺一工艺概述浆砌水沟施工工艺指利用石质坚硬的片石以砂浆为粘结体,砌筑成用以排水的沟渠。

二适用条件浆砌水沟施工工艺,适用于客运专线铁路及高速铁路的天沟、排水沟浆砌施工。

三作业内容水沟基坑开挖,搭拆跳板、挂线、找平,选、修片石及洗刷,拌制砂浆,铺浆、安砌及填缝、找平,安泄水孔、整理及养护。

四质量标准及检验方法1砌筑水沟所用的水泥、砂、片石的品种、规格、质量应符合施工图要求。

1) 片石:片石的强度不应低于MU40 ,石料应质地坚硬,不易风化,无裂纹。

石料表面的污渍应予清除。

片石形状不受限制。

但其中部厚度不得小于15㎝。

用作镶面的片石宜表面平整、尺寸较大,边缘厚度不得小于15 ㎝。

进场前应对所选的石场的片石强度、抗冻性、软化系数进行试验,符合施工图要求方可进料,进场时应进行验收。

2)水泥:选用符合现行国家标准的硅酸盐水泥、普通硅酸盐水泥、矿渣硅酸盐水泥、火山灰质硅酸盐水泥。

水泥进场时,应具有出厂合格证和检验报告单,必须按批次对其品种、级别、包装或散装仓号、袋装质量、出厂日期等进行验收,并对其强度、安定性进行试验,其质量必须符合标准。

(1)同厂家、同品种、同批号同等级、同出厂日期水泥组成检验批。

散装水泥每 500t 为一批,袋装水泥每 200t 为一批。

不足上述数量时,亦按一批计。

(2)每批应进行强度、安定性、凝结时间试验,其取样及试验方法应符合《硅酸盐水泥、普通硅酸盐水泥》 (GB175) 《水泥标准稠度用水凝结时间、安定性检验方法》 (GB1346) 和《水泥细度检验方法》 (GB1345) 的有关规定。

(3)出厂日期超过 3 个月,英按上述规定复验,并按复验的结果安排使用。

当使用具有潜在碱活性骨料时,应要求厂方提供水泥中碱含量值,并选用碱含量符合要求的水泥。

不同品种的水泥不得混合使用。

3)砂:宜采用中粗砂。

砂的质量标准应符合混凝土工程相应材料的质量标准。

砂的含泥量应不大于 5%。

现场应对砂的含泥量进行检验。

浆砌片石排水沟施工方案A2(1)

浆砌片石排水沟施工方案A2(1)

浆砌片石排水沟施工方案A2(1)一、项目背景1.1 项目概述本项目为浆砌片石排水沟的施工方案A2(1),旨在对排水沟进行有效施工,确保排水系统的正常运行和地表水的顺利排放。

1.2 工程地点本工程位于XX省XX市XX区。

二、施工准备2.1 施工人员组织1.项目经理:负责整个项目的管理和协调。

2.施工队长:负责具体施工工作的组织和落实。

3.施工人员:根据工作需求进行配备。

2.2 施工设备准备1.浆砌片石所需的工具设备。

2.运输车辆。

3.安全防护装备。

三、施工操作流程3.1 施工准备1.清理施工场地,确保工作面平整。

2.进行必要的标志和围栏设置。

3.2 排水沟浆砌施工1.按照设计要求,选用合适的片石进行浆砌。

2.逐级逐段进行石头的摆放和浆砌,保证坚固和牢靠。

3.检查每一步施工是否符合要求,保证排水沟的质量。

3.3 完工验收1.确认排水沟施工全部完成,无疏漏。

2.进行施工质量验收,确认符合设计标准和规范。

四、安全与质量管理4.1 安全管理1.施工中严格执行安全操作规程。

2.每日安全会议,强调安全注意事项。

3.配备专人负责安全监督。

4.2 质量管理1.施工过程中实行质量巡检制度。

2.对施工中发现的质量问题,及时整改和处理。

3.确保施工质量符合相关标准和规范。

五、施工总结5.1 施工成果本施工方案A2(1)在工程中取得了多方面的成果,包括施工进度、质量管理、安全防护等方面均取得了令人满意的效果。

5.2 完成情况排水沟浆砌工程按照本方案顺利进行,施工效果符合设计要求,达到预期效果。

5.3 展望希望在今后的施工中,能够进一步提高工程质量,不断完善施工方案,为工程建设贡献更多的力量。

以上是浆砌片石排水沟施工方案A2(1)的施工文档,感谢阅读!。

浆砌片石排水沟施工方案A2

浆砌片石排水沟施工方案A2

浆砌片石排水沟施工方案A2一、施工前准备工程概况浆砌片石排水沟是一种用于道路、园林绿化等场所的排水设施,具有良好的排水效果和美观性。

本施工方案针对A2类型的排水沟展开,需要充分准备。

施工材料准备•片石:选用规格均匀、无裂纹的天然石材为宜,片石大小适中,便于施工操作。

•水泥:用于浆砌片石之间的粘接固定。

•河沙:用于砼基础及浆砌片石的填充。

•砂浆:用于浆砌片石接缝处的填充。

•工具:包括砂浆搅拌器、平板、角尺等基本工具。

二、施工步骤1. 基础处理1.清理施工区域,确保地面平整、无碎石等障碍物。

2.按设计要求,进行基础沟槽的挖掘,底部铺设一层河沙,压实。

2. 片石铺设1.将片石按设计要求逐层铺设到基础沟槽中,注意保持水平。

2.片石之间留有适当的缝隙,便于后续填充砂浆。

3.图样要求的特殊形状的片石需要在铺设过程中合理安排。

3. 浆砌处理1.制作适宜的砂浆,涂抹在片石之间的缝隙中,确保填充充实。

2.砂浆固化后,利用角尺等工具清除多余的砂浆,保持外观整洁。

3.砂浆固化时间后,用清水冲洗片石表面,清除浆渣。

三、施工质量控制1. 外观质量1.片石铺设应平整、紧密,无明显错台、空鼓、错位等现象。

2.砂浆填充应均匀、充实,无裂纹、露底等缺陷。

2. 工程验收1.施工完成后应进行检查验收,确认与设计要求符合。

2.检查排水效果,确保排水沟通畅,排水性能良好。

四、施工注意事项1.施工过程中,应及时清理施工现场,避免因杂物造成影响。

2.施工中应按照设计要求进行操作,避免随意更改。

3.严格按照材料配比、施工工艺要求进行施工,确保质量。

以上为浆砌片石排水沟施工方案A2的详细内容,希望能对您有所帮助。

浆砌片石边沟、排水沟及截水沟施工方案

浆砌片石边沟、排水沟及截水沟施工方案

浆砌片石边沟、排水沟及截水沟施工方案第一章施工技术方案一、编制依据:⑴、二广公路怀集至三水段高速公路两阶段施工图设计图纸⑵、公路桥涵施工技术规范(JTJ041-2000)⑶、公路工程质量检验评定标准(JTGF80/1-2004)⑷、公路工程水泥及水泥混凝土试验规程(JTG E30-2005)⑸、公路工程水质分析操作规程(JTJ056-84)⑹、公路工程集料试验规程(JTG E42-2005)二、工程概况:本合同段主线内排水系统包括边沟、截水沟、排水沟等,其与桥梁涵洞、自然沟相连接;采用M7.5浆砌片石砌筑,结构几何尺寸及长度见下表:1、路基边沟、排水沟数量表:2、桥下排水沟数量表3、路堑顶截水沟三、人员、机械、材料准备情况1、浆砌片石边沟、排水沟及截水沟管理组织机构框图:2、劳动力组织安排:3、施工机械配置:四、浆砌片石边沟、排水沟及截水沟施工1、施工准备:⑴、材料:片石、M7.5及M5砂浆;施工前做好配合比设计与砂浆原材料各项性能检测试验。

水泥:采用海螺牌PO32.5R普通硅酸盐水泥中砂:采用坳仔砂场(中细)片石:采用横山白云岗石场水:采用山泉水⑵、作业条件:①、砌筑边沟、排水沟、截水沟应至少在其一侧修筑简易施工便道,确保砌筑片石、砂浆等原材料的运输通畅。

②、导线点及水准点复测合格经监理批准后方可进行放样测量;在施工前应对边沟、排水沟、截水沟的走向、原地面高程等进行复测,复测结果应及时上报监理。

③、全面检查施工准备工作,确保机械设备完好,可以安全使用,对施工人员进行详细的边沟、排水沟、截水沟技术交底和安全教育,使安全、技术管理在思想、组织、措施上都得到落实。

2、边沟、排水沟、截水沟施工流程:(见附表1)3、施工过程:⑴、测量放样:根据设计图纸放出边沟、排水沟、截水沟的中轴线位置,并测量出相应高程,根据测量所提供的里程桩号及高程等测量数据,用白灰或线绳施放出边沟、排水沟、截水沟的轮廓线,测量人员应向挖基施工员提供开挖深度。

Ⅰ型浆砌片石排水沟

Ⅰ型浆砌片石排水沟

技术交底记录年月日工程名称路基附属工程交底地点枷担沟桥尾交底组织单位工程管理部交底负责人施工工班附属六工班接收负责人枷担沟桥尾至神仙岭洞口段排水沟技术交底此交底适用于Ⅰ型(80cm×80cm)排水沟一、截水沟参数:详见附图(截水沟大样图)。

二、施工工艺施工顺序:测量放样→基坑开挖→基坑检查→排水沟砌筑→砂浆勾缝。

1、测量放样按设计图纸计算需测放点的线间距和坐标,测量组根据附近复测后的控制桩测放水沟边线。

2、截水沟基坑开挖按测量放样尺寸进行开挖,开挖后及时对基坑进行清理。

如基底土体不密实,需人工夯实达到承载要求后施做。

基坑开挖成型后经现场监理工程师及工程部质检工程师检验基坑断面尺寸、满足设计要求,及时施工砌筑工程。

3、排水沟砌筑施工1)砂浆使用砂浆搅拌机现场拌和,拌和时间宜为3-5分钟,且砂浆应随拌随用。

砂浆中所用水泥、砂、水等材料的质量标准宜符合混凝土工程相应材料的质量标准。

砂浆中所用砂,宜采用中砂或粗砂,当缺乏中砂及粗砂时,在适当增加水泥用的基础上,也可采用细砂。

砂的最大粒径不宜超过5㎜。

砂浆的和易性采用直观法进行检查,以用手能将砂浆捏成小团,松手后既不松散、又不由灰铲上流下为度。

2)在保持适宜稠度的砂浆一般宜在3~4h 内使用完毕;气温超过30℃时,宜在2~3h 内使用完毕。

片石厚度不应小于150㎜(卵石和薄片者不得采用)。

用做镶面得片石,应选择表面较平整、尺寸较大者,并应稍修整。

3)基础采用坐浆法进行施工,严禁采用灌浆法进行施工。

片石、砌体在使用前必须浇水湿润,表面如有泥土、水锈,应清洗干净。

砌筑基础的第一层时,如基底为岩层,应先将基底表面清洗、湿润,再坐浆砌筑;如为土质,可直接坐浆砌筑。

4)排水工程所用石料强度均不小于30Mpa,并采用砂浆勾缝。

5)砌筑时10~15米设宽2cm伸缩缝一道,缝内全断面填塞沥青麻絮。

三、施工技术措施1、严格按照设计要求和施工规范以及其它有关检验评定标准的要求进行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

砂浆必须具有良好的和易性,其稠度以标准圆锥体沉入度表示,用于石砌体时宜为50~70mm,气温较高时可适当增大。

零星工程用砂浆的稠度,也可用直观法进行检查,以用手能将砂浆捏成小团,松手后既不松散、又不由灰铲上流下为度。

砂浆采用机械拌和,拌和时间宜为3~5min。

配制应用质量比,随拌随用,保持适宜的稠度,一般宜在 3~4h 内使用完毕;气温超过 30℃时,宜在 2~3h 内使用完毕。

在运输过程或在贮存器中发生离析、泌水的砂浆,砌筑前应重新拌和;已凝结的砂浆,不得使用。

砌筑基础的第一层砌块时,如基底为岩层或混凝土基础,应先将基底表面清洗、湿润,再坐浆砌筑;如基底为土质,可直接坐浆砌筑。

砌体应分段砌筑,砌体较长时可分段分层砌筑,但两相邻工作段的砌筑差一般不宜超过 1.2m;分段位臵宜尽量设在沉降缝或伸缩缝处,各段水平砌缝应一致砌体外露面应进行勾缝,并应在砌筑时靠外露面预留深约 20mm的空缝备作勾缝之用。

砌体隐蔽面砌缝可随砌随刮平,不另勾缝。

各砌层的砌块应安放稳固,砌块间应砂浆饱满,粘结牢固,不得直接贴靠或脱空。

砌筑时,底浆应铺满,竖缝砂浆应先在已砌石块侧面铺放一部分,然后于石块放好后填满捣实。

用小石子混凝土塞竖缝时,应以扁铁捣实。

较大的砌块应使用于下层,安砌时应选取形状及尺寸较为合适的砌块,尖锐突出部分应敲除。

竖缝较宽时,应在砂浆中塞以小石块,不得在石块下面用高于砂浆砌缝的小石片支垫。

砌筑上层块时,应避免振动下层砌块。

砌筑工作中断后恢复砌筑时,已砌筑的砌层表面应加以清扫和湿润。

砌体勾缝,除设计有规定者外,一般可采用凸缝或平缝。

浆砌较规则的块材时,可采用凹缝。

勾缝砂浆强度不应低于砌体砂浆强度,一般不低于 M10。

流冰和严重冲刷部位应采用高强度水泥砂浆。

石砌体勾缝应嵌入砌缝内约 20mm深。

缝槽深度不足时,应凿够深度后再勾缝。

干砌片石勾缝时,应嵌入砌缝20mm以上。

浆砌砌体,应在砂浆初凝后,洒水覆盖养生 7~14d。

养护期间应避免碰撞、振动或承重。

排水沟采用挤浆法分层砌筑,分层高度10~15cm(二层用片石)分层与分层间的砌筑缝应大致找平,各工作层应相互错开,不得贯通,较大的片石使用于下层且大面朝下,砌筑时选取形状及尺寸较好合适的片石,尖锐突出部分敲除,竖缝较宽时,在砂浆中塞以小石块。

石块使用时应洒水湿润,若表面有泥土,水锈先冲洗干净,尤其下层及角隅石不能偏小,砂浆要饱满,石缝以砂浆和小碎石充填,片石不得竖立使用,石料挤浆要符合要求,不能紧贴无砂浆,宽度要一致,不能有假缝,当分段同时砌筑时,相邻高差不得大于1.2m,各段水平砌缝一致,砌缝中有三角缝不得大于20mm,各工作缝相互错开,若石块松动或砌缝开裂,要将石块提起,将垫层砂浆与砌缝砂浆清扫干净,然后将石块重铺砌在新砂浆上,在砂浆凝固前将外露缝勾好,勾缝深度不小于20mm,若不能及时勾缝,则将砌缝砂浆刮深20mm为以后勾缝准备。

5、沉降缝设置根据施工段长度以20m~50m分段砌筑,并以10m~15m设置沉降缝,沉降缝用沥青麻絮或其它防水材料充填。

6、勾缝及养生勾缝采用凸缝,勾缝采用的砂浆强度为M7.5,砌体勾缝嵌入砌缝20mm深,缝槽深度不足时应凿够深度后再勾缝。

每砌好一段,待砂浆初凝后用石草帘覆盖定时洒水养护,覆盖养生7~14d,养护期间避免外力碰撞,振动和承重。

7、抹面采用M12.5砂浆,对水沟两侧边墙顶面及水沟底面进行秣面,抹面要求平整光滑。

片石砌筑采用挤浆法分层、分段砌筑:分段位置设在沉降缝处,两相邻段的砌筑高差不大于120cm,分层水平砌缝大致水平。

各砌块的砌缝相互错开,砌缝饱满。

砌筑前挂线,砌筑时,石块宜分层卧砌,上下错缝,内外搭砌。

丁砌石分布均匀,砌石次序是先砌外圈定位砌块,再砌镶面石,最后砌筑腹石。

角石选择比较方正、大小适宜的石块,先行试放,必要时稍加修凿,然后铺浆再砌,定位砌块位置必须安放准确,定位砌块砌好后可将样线挂到砌块上,再砌面石(面石直径不小于20cm)。

定位砌块砌完后,先在圈内底部铺一层砂浆,其厚度使石料在挤压安砌时能紧密连接,且砌缝砂浆密实、饱满。

砌筑腹石时,石料间的砌缝互相交错、咬搭,砂浆密实。

石料不得无砂浆直接接触,也不得干填石料后铺灌砂浆;石料大小搭配,较大的石料以大面为底,较宽的砌缝可用小石块挤塞,挤浆时用小锤敲打石料,将砌缝挤紧,不得留有孔隙。

定位砌块表面砌缝的宽度不大于4cm。

砌体表面三块相邻石料相切的内切圆直径不大于7cm,两层间的错缝不小于8cm,每砌筑120cm高度以内找平一次。

填腹部分的砌缝减小,在较宽的砌缝中用小石块塞填。

砌筑时按每块石料厚度分层,层与层间灰缝须成直线,块与块间竖缝必须和层与层间的灰缝垂直。

粗料石镶面砌筑的灰缝宽厚为15~20mm,深度取20~25mm,不宜用砂浆填满外露砌缝,避免勾凹缝时重新凿除,费工、费时、费料。

砌体表面的勾缝符合设计要求,并在砌体砌筑时,缝宽取15~20mm,缝深取20~25mm,凹缝压槽宽与砌缝一致,深度8~10mm。

勾缝采用凹缝,勾缝所用M10水泥砂浆抹缝。

当设计不要求勾缝时,随砌随用灰刀刮平砌缝。

勾缝工具可用Ф10~12mm的圆钢加工制成。

砌体砌筑完毕及时覆盖,并经常洒水保持湿润,常温下养护期不得少于7天。

砌体在砂浆未达100%设计强度以前,不得承受全部设计荷载。

1、砌体应采用挤浆法分层、分段砌筑。

分段位置设在伸缩缝处。

段内各砌块的砌缝应互相错开,砌缝应饱满。

砌筑时片石表面要大致修凿平整,砌筑时缝宽不得大于3cm,不得有通缝、瞎缝、三角缝。

2、各砌层应先砌外圈定位砌块,外圈砌块应与里层砌块交错连成一体。

定位砌体宜选用表面较平整且尺寸较大的石料。

定位砌块宜满铺砂浆,不得镶嵌小石块。

3、定位石块砌完后,应先在圈内底部铺一层砂浆,且厚度应使石料在挤压安砌时能紧密连接,砌缝饱满。

砌筑腹石应符合下面规定:⑴、石料间的砌缝应互相交错、咬搭,砂浆密实。

石料不得无砂浆直接接触,也不得先干填石料,而后铺灌砂浆。

⑵、石料应大于搭配,较大的石料应以大面为底,较宽的砌缝可用小石块挤塞。

挤浆时可用小锤敲打石料,将砌缝挤紧,不得留有孔隙。

做到“洞洞有石,缝缝有浆”。

4、浆砌片石的砌缝应符合下面规定:⑴、定位石块的表面砌缝的宽度不得超过3cm。

砌体表面与三块相邻石料相切的内切圆直径,不得大于7cm,两层间的竖向错缝不得小于8cm。

⑵、填腹部分的砌缝宜减小,在较宽的砌缝中可用小石块填塞。

块石砌筑可不按同一厚度分层。

砌块的竖向错缝,不得小于8cm 。

用块石填腹时,水平砌缝宽度不得大于3cm,竖向砌缝不得大于4cm,填。

腹石的砌缝应彼此错开。

镶面石宜用一顺一丁或两顺一丁方式砌筑,砌缝宽度不得大于3cm。

⑶、超挖部分,必须以相同圬工回填。

4.2.1 基础采用坐浆法进行施工,严禁采用灌浆法进行施工。

4.2.2 片石、砌体在使用前必须浇水湿润,表面如有泥土、水锈,应清洗干净。

4.2.3 砌筑基础的第一层时,如基底为岩层,应先将基底表面清洗、湿润,再坐浆砌筑;如为土质,可直接坐浆砌筑。

4.2.3 基础分2个工作层砌筑,每个工作层的水平缝应大致找平。

砌体较长时可分段分层砌筑,但两相邻工作段的砌筑差一般不宜超过1.2m;分段位置宜尽量设在沉降缝或伸缩缝处,各段水平砌缝应一致,各工作层竖缝应相互错开,不得贯通。

4.2.4各砌层的砌块应安放稳固,较大的砌块应使用于下层,且大面向下,安砌时应选取形状及尺寸较为合适的砌块,尖锐突出部分应敲除。

砌块间应砂浆饱满,粘结牢固,不得直接贴靠或脱空。

砌筑时,底浆应铺满,竖缝砂浆应先在已砌石块侧面铺放一部分,然后于石块放好后填满捣实。

用小石子混凝土塞竖缝时,应以扁铁捣实。

竖缝较宽时,应在砂浆中塞以小石块,不得在石块下面用高于砂浆砌缝的小石片支垫。

4.2.5 砌筑上层块时,应避免振动下层砌块。

砌筑工作中断后恢复砌筑时,已砌筑的砌层表面应加以清扫和湿润。

4.2.6基础每10-20米设置一道沉降缝。

每个工作日结束后,需按工作缝处理,或设置为沉降缝。

5、墙身砌筑 5.1 片石要求片石要求同基础砌筑对片石要求。

5.2 砌筑方法5.2.1 墙身同样采用坐浆法进行施工,严禁采用灌浆法进行施工。

5.2.2 片石、砌体在使用前必须浇水湿润,表面如有泥土、水锈,应清洗干净。

5.2.3 砌筑墙身的第一层砌块时,应先将基础表面清洗、湿润,再坐浆砌筑。

5.2.3 浆砌片石宜以2~3 层砌块组成一工作层分层砌筑,每一工作层的水平缝应大致找平。

砌体较长时可分段分层砌筑,但两相邻工作段的砌筑差一般不宜超过1.2m;分段位置宜尽量设在沉降缝或伸缩缝处,各段水平砌缝应一致,各工作层竖缝应相互错开,不得贯通。

5.2.4 各砌层应先砌外圈定位行列,然后砌筑里层,外圈砌块应与里层砌块交错连成一体。

圈定位行列和转角石,应选择形状较为方正及尺寸较大的片石,并长短相间地与里层砌块咬接。

砌体外露面镶面宜选用较坚硬的片石进行镶砌。

砌体里层应砌筑整齐,分层应与外圈一致,应先铺一层适当厚度的砂浆再安放砌块和填塞砌缝。

外砌缝宽度一般不应大于40㎜。

砌体外露面应进行勾缝,并应在砌筑时靠外露面预留深约20㎜的空缝备作勾缝之用。

砌体隐蔽面砌缝可随砌随刮平,不另勾缝。

5.2.5 各砌层的砌块应安放稳固,较大的砌块应使用于下层,安砌时应选取形状及尺寸较为合适的砌块,尖锐突出部分应敲除。

砌块间应砂浆饱满,粘结牢固,不得直接贴靠或脱空。

砌筑时,底浆应铺满,竖缝砂浆应先在已砌石块侧面铺放一部分,然后于石块放好后填满捣实。

用小石子混凝土塞竖缝时,应以扁铁捣实。

竖缝较宽时,应在砂浆中塞以小石块,不得在石块下面用高于砂浆砌缝的小石片支垫。

5.2.6 砌筑上层块时,应避免振动下层砌块。

砌筑工作中断后恢复砌筑时,已砌筑的砌层表面应加以清扫和湿润。

5.2.7 墙身沉降缝与基础沉降缝对齐。

3、基础砌筑片石砌筑分段分层砌筑,每10m为一为段。

基础采用坐浆法施工,严禁采用灌浆法施工。

基底为石质时,应先将基底表面清洗、湿润再坐浆砌筑基础;当基底为土质时,可直接坐浆砌筑。

基础砌筑时分2层,每层20cm厚。

砌块间应砂浆饱满,粘结牢固,不得直接贴靠或脱空。

做到:层间无竖向通缝,每层水平缝大致平整,段间水平缝一致。

4、沟身砌筑砌筑时应先将基础表面清洗、湿润,再坐浆砌筑。

各砌层应先砌外圈定位行列,然后砌筑里层。

外圈定位行列和转角石,应选择形状较为方正及尺寸较大的片石,并长短相间地与里层砌块咬接。

砌体里层应砌筑整齐,分层应与外圈一致,应先铺一层适当厚度的砂浆再安放砌块和填塞砌缝。

外砌缝宽度一般不应大于40㎜。

砌体外露面应进行勾缝,并应在砌筑时靠外露面预留深约2cm 的空缝随即用同标号砂浆勾缝。

砌体隐蔽面砌缝可随砌随刮平,不另勾缝。
