基础工程施工方案设计[方案]
单位工程基础工程施工方案

单位工程基础工程施工方案一、工程概况本次基础工程施工的单位工程为XX项目,位于XX市XX区XX路XX号,总建筑面积为XXXX平方米,是一座多功能综合楼。
基础工程的施工范围包括地基处理、基础桩基础和地下室结构的施工。
二、施工前的准备工作1. 全面了解设计图纸和施工图纸,确保对工程的所有细节和要求都有清晰的了解。
2. 检查机械设备的运转情况,保证设备正常,确保施工安全。
3. 制定施工计划和施工进度表,按照计划进行施工。
4. 确保施工现场的安全与环保措施齐全,完全符合国家相关法律法规和标准。
三、地基处理1. 开挖土方采用机械挖掘,开挖土方范围根据设计图纸要求进行布置,地基开挖深度不低于XX米。
2. 地基处理地基处理采用卷扬机、振动锤等机械设备进行,按照设计要求进行土壤的加固和处理。
3. 预埋管线预埋管线施工前需将设计好的管线埋入地基中,严格按照设计图纸的要求进行预埋管线施工。
四、基础桩基础施工1. 灌注桩施工灌注桩施工前需钻孔、套筒、砼浇筑,注意灌桩机的使用和安全,确保灌桩机的运行稳定。
2. 钻孔灌注桩钻孔灌注桩施工需根据设计图纸的要求进行,确保灌注桩的质量,并且施工过程中严格按照工程质量验收标准进行监督和检验。
3. 桩基基础验收所有桩基基础完工后进行验收,对桩基的施工质量进行复查,并向相关部门进行验收。
五、地下室结构施工1. 地下室结构施工前的准备施工前进行材料准备、模板搭设、钢筋加工等工作,确保施工材料和设备的准备齐全,并确保施工现场的安全。
2. 基础墙体施工基础墙体采用模板支撑,确保模板的搭设稳固,按照设计图纸的要求进行墙体的浇筑和养护。
3. 地下室板梁施工地下室板梁采用钢筋混凝土施工,按照设计图纸的要求进行板梁的浇筑、养护等施工工作。
4. 地下室结构验收地下室结构施工完工后进行验收,对地下室结构的施工质量进行复查,并向相关部门进行验收。
以上便是本单位工程基础工程施工方案,本施工方案考虑到了材料、设备、安全和验收等方面的因素,并对施工过程中的各项工作进行了详细的规划和说明,确保施工的安全和质量。
土方工程基本工程施工方案(3篇)

第1篇一、工程概况土方工程是土木工程中最为基础且重要的施工环节之一,主要包括场地平整、路基开挖、填筑、基坑回填等。
本方案针对土方工程的基本施工过程,提出以下施工方案。
二、施工准备1. 技术准备:熟悉工程图纸,掌握地质资料,了解施工现场环境,确保施工方案合理可行。
2. 材料准备:根据工程需求,提前准备必要的施工材料,如土石、砂石、水泥、钢筋等。
3. 机械设备准备:根据施工方案,合理配置挖掘机、推土机、装载机、运输车等机械设备。
4. 人员准备:组织施工队伍,明确各岗位人员职责,确保施工顺利进行。
三、施工流程1. 场地平整(1)根据设计要求,对施工现场进行测量放线,确定平整范围。
(2)采用推土机、挖掘机等机械设备进行场地平整,确保场地平整度达到设计要求。
(3)对平整后的场地进行碾压,提高土体的密实度。
2. 路基开挖(1)根据设计要求,确定路基开挖深度、宽度及边坡坡度。
(2)采用挖掘机、装载机等机械设备进行路基开挖,确保开挖质量。
(3)对开挖出的土方进行分类堆放,便于后续施工。
3. 填筑(1)根据设计要求,确定填筑材料、填筑厚度及压实度。
(2)采用推土机、压路机等机械设备进行填筑,确保填筑质量。
(3)对填筑后的路基进行碾压,提高土体的密实度。
4. 基坑回填(1)根据设计要求,确定基坑回填材料、回填厚度及压实度。
(2)采用挖掘机、装载机等机械设备进行基坑回填,确保回填质量。
(3)对回填后的基坑进行碾压,提高土体的密实度。
四、施工质量控制1. 施工过程中,严格控制土方开挖、填筑、回填等工序的质量。
2. 定期对土体进行取样,检测土体的物理力学性质,确保施工质量。
3. 加强施工现场管理,确保施工安全、文明施工。
五、施工安全措施1. 施工现场设置安全警示标志,确保施工人员安全。
2. 对施工人员进行安全培训,提高安全意识。
3. 加强机械设备管理,确保设备安全运行。
4. 严格执行施工方案,防止安全事故发生。
六、环境保护措施1. 施工过程中,尽量减少对周围环境的破坏。
基础工程土石方施工方案(3篇)

第1篇一、工程概况本基础工程位于我国某城市,工程内容包括场地平整、基坑开挖、基础垫层施工、基础结构施工等。
土石方工程是基础工程的重要组成部分,主要包括土方开挖、石方开挖、土方回填等环节。
为确保工程顺利进行,特制定以下土石方施工方案。
二、施工准备1. 人员准备:组织具有丰富经验的土石方施工队伍,并对施工人员进行岗前培训,确保其掌握相关施工技能和安全知识。
2. 材料准备:根据工程量清单,提前采购所需材料,如挖掘机、装载机、自卸汽车、推土机等机械设备,以及土工布、编织袋等辅助材料。
3. 设备准备:对机械设备进行全面检修,确保设备运转正常,并做好设备的维护保养工作。
4. 场地准备:清理施工场地,设置围挡、警示标志,确保施工安全。
三、施工工艺1. 土方开挖:- 根据设计要求,采用挖掘机进行土方开挖。
- 开挖过程中,应分层开挖,每层厚度控制在30cm左右。
- 及时清理开挖面,确保施工安全。
2. 石方开挖:- 对于石方,采用爆破法进行开挖。
- 爆破前,应进行爆破设计,确保爆破效果和施工安全。
- 爆破后,清理碎石,并采用挖掘机将其运输至指定地点。
3. 土方回填:- 回填前,对基础垫层进行平整、夯实。
- 采用推土机将土方推至基础垫层上,采用分层回填、分层压实的方法。
- 回填厚度控制在30cm左右,每层压实度应达到设计要求。
4. 基础垫层施工:- 在基础垫层上铺设土工布,防止土方下沉。
- 采用振动板或平板振动器对基础垫层进行振动压实。
四、质量控制1. 土方开挖:严格控制开挖深度和宽度,确保符合设计要求。
2. 石方开挖:确保爆破效果,减少碎石数量,提高石方利用率。
3. 土方回填:严格控制回填厚度和压实度,确保基础垫层稳定。
4. 基础垫层施工:确保土工布铺设均匀,振动压实效果良好。
五、安全措施1. 人员安全:施工人员必须佩戴安全帽、安全带等防护用品。
2. 机械设备安全:定期检查机械设备,确保其安全可靠。
3. 爆破安全:爆破前进行安全检查,确保爆破安全。
独立基础工程专项施工设计方案

独立基础工程专项施工设计方案项目概述:本项目位于地区,是一座新建的独立基础工程。
项目的总用地面积为XXX平方米,工程规模包括主体结构及设备基础。
本方案旨在通过详细描述工程设计、施工方法和工期,以及安全管理等方面的内容,确保工程顺利进行。
一、工程设计1.1结构设计根据项目要求,本工程的结构设计采用混凝土组合结构。
包括平台基础、墙体、柱子、钢筋网格等。
结构设计符合国家相关标准要求。
1.2设备基础设计根据设备使用要求,本工程的设备基础设计考虑了设备的重量、尺寸、振动、噪声等因素,结构合理、稳定可靠。
二、施工方法2.1土方施工根据土质情况,采用人工开挖方法进行土方施工。
施工前,需要进行地表及地下管线勘察,确保施工安全。
2.2基础施工根据结构设计,采用钢筋混凝土施工方法进行基础施工。
施工前,需制定详细的施工图纸和工艺流程,并进行尺寸检测和钢筋制作。
2.3设备基础施工根据设备基础设计,采用适当的设备基础施工方法,如钢筋混凝土基础或桩基础等,确保设备的稳定性和可靠性。
2.4设备安装施工根据设备的特性和使用要求,制定详细的设备安装方案和工艺流程,并进行设备的吊装、定位和固定。
三、工期安排根据项目的具体情况,预计本工程施工周期为X个月。
根据工程的不同阶段和先后顺序,制定详细的工期计划,包括土方施工、基础施工、设备基础施工、设备安装等。
四、安全管理4.1设立施工安全责任人项目中设立专门的施工安全责任人,负责监督施工现场的安全管理,制定相关的安全措施和应急预案。
4.2安全培训和教育工程施工前,对参与施工的人员进行安全培训和教育,包括施工现场的安全操作规范、危险因素的识别和防范措施等。
4.3安全设施和防护措施施工现场设置相应的安全设施和防护措施,包括施工通道、警示标识、安全帽、防护眼镜等。
4.4日常安全巡查和监督每天进行安全巡查,及时发现并处理施工现场的安全隐患,确保施工现场的安全。
五、质量控制5.1材料质量控制根据设计要求,严格把关工程材料的质量,确保施工材料的合格率。
基础工程施工组织设计方案

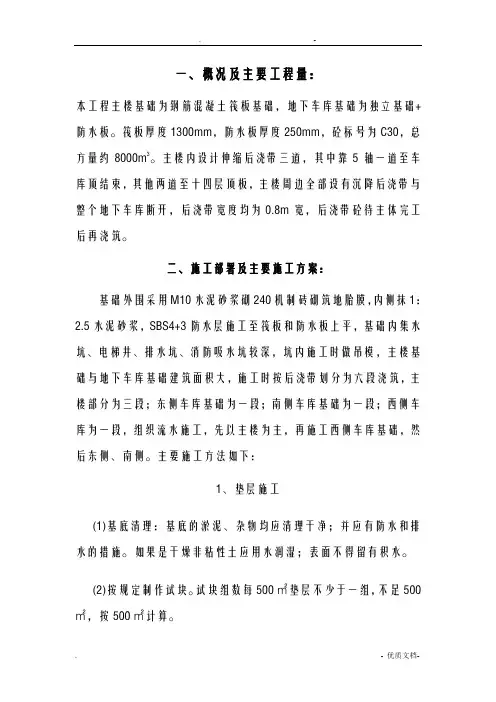

一、概况及主要工程量:本工程主楼基础为钢筋混凝土筏板基础,地下车库基础为独立基础+防水板。
筏板厚度1300mm,防水板厚度250mm,砼标号为C30,总方量约8000m3。
主楼内设计伸缩后浇带三道,其中靠5轴一道至车库顶结束,其他两道至十四层顶板,主楼周边全部设有沉降后浇带与整个地下车库断开,后浇带宽度均为0.8m宽,后浇带砼待主体完工后再浇筑。
二、施工部署及主要施工方案:基础外围采用M10水泥砂浆砌240机制砖砌筑地胎膜,内侧抹1:2.5水泥砂浆,SBS4+3防水层施工至筏板和防水板上平,基础内集水坑、电梯井、排水坑、消防吸水坑较深,坑内施工时做吊模,主楼基础与地下车库基础建筑面积大,施工时按后浇带划分为六段浇筑,主楼部分为三段;东侧车库基础为一段;南侧车库基础为一段;西侧车库为一段,组织流水施工,先以主楼为主,再施工西侧车库基础,然后东侧、南侧。
主要施工方法如下:1、垫层施工(1)基底清理:基底的淤泥、杂物均应清理干净;并应有防水和排水的措施。
如果是干燥非粘性土应用水润湿;表面不得留有积水。
(2)按规定制作试块。
试块组数每500㎡垫层不少于一组,不足500㎡,按500㎡计算。
(3) 基槽必须经地质勘察、设计、监理等有关单位验收均达到合格。
(4) 垫层的基底地质情况、标高、尺寸均经过检查,符合设计要求,并办完隐检手续。
(5)混凝土浇筑前,必须用木桩做出垫层标高线,便于垫层浇筑时,对标高的控制。
(6)浇筑混凝土从一端开始,并应连续浇筑。
如连续进行面积较大时,应根据规X规定留置施工缝。
(7)混凝土浇筑后,应及时振捣,在2h内必须振捣完毕。
否则应按规X规定留置施工缝。
(8)混凝土振捣:一般采用平板式振捣器,其移动间距不大于作用半径的1.5倍,不能漏振。
(9)找平:混凝土振捣密实后,按标杆检查一下上平,然后用大杠刮平、表面再用木抹子搓平。
表面用塑料布覆盖,防止雨淋,对垫层造成质量隐患。
(10)集水坑、电梯井、消防吸水池、排水坑较深,坡面无法浇筑垫层,在修整好的基坑斜面平铺机制红砖一层,再浇筑垫层,其他做法不变。
基础工程施工方案(NO2)

基础工程施工方案(NO2)
一、施工前准备
1.根据设计图纸确定基坑开挖范围和深度。
2.确认临时设施搭建位置,包括办公室、工棚、仓库等。
3.检查施工机械设备,确保设备完好并进行调试。
4.安排施工人员实施安全培训,并提供必要的个人防护装备。
二、基坑开挖
1.根据设计要求,进行标识定位,并采用机械设备进行开挖。
2.开挖过程中应注意防止坍塌和滑坡等危险,及时进行支护。
3.清理基坑底部,确保基坑内部平整干净。
三、基础底部处理
1.在基坑底部进行水平测量,保证基础底部的水平度和平整度。
2.进行基坑底部的处理,如填充砂浆、碎石等,保证基础承载力。
3.在基础底部进行防水处理,确保基础结构不受地下水影响。
四、基础施工
1.按照设计要求布置钢筋,确保钢筋的位置和数量符合要求。
2.进行混凝土浇筑,注意浇筑顺序和浇筑断面的控制。
3.浇筑结束后,进行基础表面的养护,保持基础湿润并防止裂缝出现。
五、施工总结
基础工程施工方案的顺利实施离不开周密的准备和严密的执行,仅仅是第二种基础方案的基础工程施工方案,具体施工步骤应根据实际情况和设计要求进行调整和完善,确保工程质量和安全。
以上是基础工程施工方案的基本内容,具体实施中应结合项目具体情况进行详细设计和安排。
房屋基础工程施工方案(3篇)

第1篇一、工程概况本工程为某住宅小区的一栋高层住宅楼,建筑高度为32层,地下1层,地上31层。
总建筑面积约3.2万平方米,建筑结构为钢筋混凝土框架-剪力墙结构体系。
本方案主要针对本工程的基础部分施工进行详细规划。
二、施工组织设计1. 施工单位:XXX建筑有限公司2. 施工项目:基础工程施工3. 施工期限:根据合同约定,本工程基础施工工期为3个月。
4. 施工人员:基础工程施工所需人员包括:项目经理、施工员、技术员、质检员、安全员、测量员、材料员、施工工人等。
5. 施工设备:挖掘机、装载机、混凝土搅拌站、泵车、钢筋加工设备、焊接设备、测量仪器等。
三、施工方案1. 施工准备(1)现场平整:施工前,对施工现场进行平整,清除障碍物,确保施工顺利进行。
(2)材料准备:提前准备施工所需的各种材料,包括钢筋、混凝土、水泥、砂石等。
(3)设备调试:对施工设备进行调试,确保设备正常运行。
2. 施工流程(1)土方开挖:采用挖掘机进行土方开挖,挖掘深度满足设计要求,开挖过程中注意保护地下管线。
(2)地基处理:根据地质勘察报告,对地基进行处理,确保地基承载力满足设计要求。
(3)基础垫层施工:在平整后的基础上铺设垫层,垫层厚度根据设计要求确定。
(4)钢筋绑扎:根据设计图纸,进行钢筋绑扎,确保钢筋位置准确、间距均匀。
(5)模板安装:按照设计要求,安装模板,确保模板牢固、平整。
(6)混凝土浇筑:采用泵车进行混凝土浇筑,浇筑过程中注意控制混凝土坍落度,确保混凝土质量。
(7)养护:混凝土浇筑完成后,进行养护,确保混凝土强度达到设计要求。
3. 施工质量控制(1)原材料质量:对原材料进行严格检验,确保材料质量符合设计要求。
(2)施工过程控制:加强施工过程中的质量控制,确保施工质量。
(3)检验批检验:对施工完成的检验批进行检验,确保检验合格。
4. 施工安全措施(1)施工人员安全:对施工人员进行安全教育培训,提高安全意识。
(2)现场安全:施工现场设置安全警示标志,确保施工安全。
基础工程施工方案案例(3篇)

第1篇一、项目概况项目地点:某城市项目规模:住宅楼总建筑面积约10万平方米,共包括8栋住宅楼,其中高层住宅6栋,多层住宅2栋。
工程结构:框架-剪力墙结构。
地质条件:场地土层主要为粉土、砂土和淤泥质土,地下水位较浅。
二、施工方案1. 施工准备(1)组织施工队伍,明确施工责任,进行技术交底。
(2)编制施工组织设计,明确施工顺序、施工工艺和施工方法。
(3)对施工人员进行安全教育和培训,提高施工人员的安全意识和技能。
(4)进行材料、设备的采购和验收,确保材料、设备质量符合要求。
2. 施工方法(1)土方开挖:采用机械开挖,开挖深度约为1.5米,挖至设计标高后进行边坡修整。
(2)基础垫层:铺设100mm厚C15混凝土垫层,表面平整,坡度符合设计要求。
(3)基础施工:①基础垫层铺设完毕后,进行钢筋绑扎,钢筋规格及间距符合设计要求。
②模板安装:采用钢模板,模板搭设稳固,接缝严密,防止漏浆。
③混凝土浇筑:采用商品混凝土,浇筑过程中进行振捣,确保混凝土密实。
④混凝土养护:浇筑完成后,及时进行养护,保持混凝土强度。
3. 施工质量控制(1)原材料质量控制:对进场材料进行检验,确保材料质量符合设计要求。
(2)施工过程控制:严格按照施工工艺进行施工,确保施工质量。
(3)隐蔽工程验收:在施工过程中,对隐蔽工程进行验收,确保工程质量。
4. 施工安全措施(1)施工现场设置安全警示标志,加强安全教育培训。
(2)施工人员必须佩戴安全帽、安全带等防护用品。
(3)施工机械操作人员必须持证上岗,确保机械操作安全。
(4)施工现场设置消防设施,定期进行消防演练。
三、施工进度计划根据工程规模和施工条件,制定以下施工进度计划:1. 土方开挖:20天2. 基础垫层:10天3. 钢筋绑扎:15天4. 模板安装:10天5. 混凝土浇筑:15天6. 混凝土养护:15天总计:85天四、总结本案例针对某城市住宅项目基础工程施工方案进行了详细阐述,包括施工准备、施工方法、施工质量控制、施工安全措施和施工进度计划等方面。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
WORD格式整理版工程施工组织设计(方工程名称:江苏昌华化工有限公司建设单位:江苏昌华化工有限公司施工单位:江苏宝隆工程项目有限公司编制人:审核人:批准人:编制日期:2016年4月9日第一章编制依据一、施工图纸及设计说明二、主要图集、规范、规程、标准:按国家和地方现行的有关工程施工、安装和验收的规范、规程规定的有效样本执行。
三、质量管理标准:IS09001质量管理体系标淮。
四、环境管理标准:ISOI400I环境管理体系标准。
五、职业健康安全管理标准:OHSAS18001职业健康管理体系标准。
六、国家关于工程施工和验收的法律法规第二章工程概况本工程由江苏昌华化工有限公司开发,目前共有丁苯胶乳成品库及灌装间、苯丙胶乳成品库及灌装间、1#仓库、2#仓库、成品桶仓库、废料库6个单体项目,共7532.69平方米,结构为钢结构,地上一层。
第三章施工准备为加快本工程施工进度,必须进行必要的前期准备工作,以求整体性,连续性良好。
1、现场交接准备:我方将派有关部门人员提前进驻现场,进行现场交接的准备,其重点对本工程控制点,控制线,标高等相关资料进行收集整理,对施工现场进行调整,使整个现场布置能符合安全生产、文明施工的布置原则及要求,这些工作在施工队伍正式进场前全部完成。
2、技术准备:自进场之日,立即着手准备,一方面使有关部门人员能仔细阅读熟悉施工图纸,了解设计图及相关细节,另一方面,开始钢筋翻样,木工翻样,确定各级别砼的配合比,土方平衡,图纸会审,技术交底,根据施工需要编制更为严格详尽的施工作业指导书,使本工程从开始就处于受控状态,从而保证工期质量。
3、机具准备:进场后,我项目经理部立即按本工程项目机具需用量计划,由项目机具管理人员组织大型设备进场,进行安装、调试、对一些小型机具,按计划指定日期,准时到位,并使所有进场设备处于最佳的运转状态。
4、材料准备:我项目经理部,根据材料计划的要求,提前选定货源,掌握其质量、价格,组织材料按计划日期到场,同时,组织前期的周转材料提前进场,保证施工顺利进行。
5、人员准备:在开工的前4天,所有施工管理人员全部就位,而施工人员根据现场需要, 分批进场,进行暂设工程场内道路水源、电源等准备工作。
第四章施工总体安排、施工段的划分:(1)、结构施工阶段施工段的划分:本工程占地面积大,施工作业面较宽,为了加快工程的施工速度,基础工程分为三个施工段:丁苯胶乳成品库及灌装间、苯丙胶乳成品库及灌装间为第一个施工段,成品库、废料间为第二施工段,1#、2#仓库为第三施工段。
组织平面流水,整体进行垂直施工,水暖、电照等设备工程穿插作业组织施工。
(2)水、电设备,管线安装施工划分:水暖、电照紧随土建之后,及时穿插预埋管线,相互配合,并作好成品、半成品的保护工作。
第五章主要分项工程施工方案第一节定位放线、施工测量方案江苏昌华化工有限公司,为地上一层工业厂房,预埋件较多,结构与建筑结合紧密,因此放线测量极为重要,为了保证工程质量,要求测量工作精度要高,轴线闭合准确,为此配备专业测量工程师,专业测量人员采用先进测量仪器,结合微机化管理,科学准确的进行工程测量工作。
一、测量准备所有进入现场的测量器具计量均经过周期检验,与业主办理规划设计院定位桩、红线桩和水准点,对测量人员进行技术交底,编制测控布置。
二、建筑平面控制网的建立与布设原则1、平面控制应先从整体考虑,遵循先整体、后局部、高精度控制低精度的原则。
2、布设平面控制网首先根据设计总平面图、现场施工平面布置图、基础及平面布置图中的关键部位。
3、选点应在通视条件良好、安全、易保护的地方。
4、定位点必须用砼保护,必要时用钢管进行维护,并用红油漆做好测量标记。
三、建筑平面控制基准点的复测首先对业主提供的建筑物定位用地红线进行复测。
复测采用全站仪测角中误差士5〃、边长相对中误差1/40000进行角度、距离复测,并将复测误差结果同调整方案,报业主及监理单位。
四、建筑平面控制网的布设根据规划院提供的控制点及设计图纸提供的建筑物坐标,结合施工现场实际情况、总平面规划图等,引测本工程用半永久性控制轴线定位作为建筑物平面控制网。
五、《测量设备选用表》六、结构工程施工测量1、测量工作准备项目经理部进驻现场后,技术负责人与建设单位、设计单位、规划单位联系,办理建筑红线、绝对高程的交接手续,领取放线通知书,实际勘察现场地形、地貌。
组织放线测量人员熟悉图纸,将施工图细部尺寸校验后,制定放线方案,并向放线人员交底。
2、测量施工方法根据建筑红线进行建筑定位放线,然后据此放出建筑物主要轴线。
在基坑以外3米处设置龙门板、龙门桩,确定控制点,经反复闭合检验后,用红色油漆做好标志,并加以妥善保护。
将建设单位给定的绝对高程引入现场,设置永久性高程点。
3、本工程垂直标高控制士0.000以下标高控制为了保证建筑物总高度的精度,在士0.000以下施工中应注意准确地测设标高,为士0.000以上标高转递打好基础。
基础施工前标高均需由甲方提供原始高程进行计算引测。
待基础施工完后,在基础上留设临时标高。
士0.000以上标高控制士0.000以上的标高引测,主要是用钢尺沿结构外墙等向上垂直测量,设2处向上引测点,以便于相互校核。
第二节主要基础分项工程具体施工方案措施一、准备工作1、现场土方平衡及施工道路、预制现场已经施工完毕,做好防雨排水工作, 在场地周围设置截水沟,排水沟,保证场地不积水。
2、设置测量控制网,包括基线和水平基准点,要求设在不受基础施工影响之处,在施工前根据木桩上的轴线,放出基础控制网和水准标志。
木桩离开坑缘1.5米以利保存。
基坑边缘灰线、标高、轴线应进行复核检查无误后,方可进行杯型基础施工。
3、施工工艺流程基础:施工准备T定位放线T挖柱基T清基坑(基坑超深回填)T浇筑垫层T支基础模板T绑扎钢筋T浇筑基础混凝土T起出芯模T涂刷环氧沥青T二次放线抄平-回填基坑土-基础梁基槽开挖-清基坑-浇筑垫层-绑扎钢筋-支梁模板T浇筑基础混凝土T起出芯模T涂刷环氧沥青T平整场地T砌筑砌体T二次结构浇筑—砌体抹灰厂房道路:场地碾压夯实—抄平放线—支模—浇筑混凝土—起出模板—伸缩缝切割-养护二、土方工程:1、本工程采用机械(反铲挖掘机)挖土,开挖至杯基垫层底标高预留100mm 厚,人工清理基坑,挖土深度大于1.35m固进行放坡,每侧预留工作面各30cm 采取一次性开挖。
基础梁采用机械挖土,人工清基。
随挖出工作面,随着用水准仪控制,随时对宽度、深度、中心线进行检查,防止超挖和挖偏。
2、考虑到土方量比较大,为做到文明施工,便于其他工序施工,将挖出土方全部平摊至厂房里。
人工挖土方且修挖基础底梁,根据图纸设计要求,基础下做100厚C20素砼垫层。
3、质量标准:挖填土方时的标高不允许超过士20mm,基坑的长度不得小于设计尺寸外加工作面,地基的土质必须符合设计要求,基础地基加固,每层回填厚度不得大于20cm,一夯压半夯直达到设计密度为准。
4、安全技术:a、在坑内工作必须戴安全帽,工人挖土之间操作距离应大于4m,所有工作的工人不得在坑内休息;b夯时应动作一致,方向一致,应专人喊口号,指挥统一行动三、柱下独立基础工程1、概况:本工程基础为柱下独立型基础。
2、独立基础施工方案与技术措施1).施工工艺场地平整、夯实一一抄平、定位放线一一土方开挖一一独立基模板工程一—独立基钢筋工程——独立基混凝土工程——验收、隐蔽。
2)、垫层施工:垫层施工前,人工修挖边角及其它基础的清底,达到设计要求,经验槽,办理隐蔽验收,签证工序交接后,进行垫层施工,垫层支模后完毕后浇注100mm 厚C20素混凝土,垫层施工完,及时进行砖模砌筑,在垫层上测量放线确定构件的几何尺寸与设计相符。
垫层施工严格控制垫层层面标高,并做好表面压实,抹平,,保证面层平整, 然后,组织放线,把独立型基础的轴线,边线,中心线,全部构件细部尺寸线投在垫层上,经验线,认真校对正确后,做好验收与工序交接,转入下一道工序施工。
3).模板工程本基础工程模板主要采用木模板进行配模安装。
①配板设计要保证构件的形状尺寸及相互位置的正确。
要使模板具有足够的强度、刚度和稳定性,能够承受新浇混凝土重量和侧压力以及各种施工荷载。
力求构造简单,装拆方便,不妨碍钢筋绑扎,保证混凝土浇筑时不漏浆。
模板长向拼装宜采用错开布置,以增加模板的整体刚度,当拼装集中布置时,应使每块模板的两处钢楞支承。
②配板步骤根据施工组织设计对施工段的划分,施工工期和流水作业安排。
首先明确需要配置模板的层数和数量。
根据施工设计图纸中梁、柱等构件尺寸,进行模板组配设计。
确定预埋件的固定方法,管线埋设方法,以及特殊部位(如预留孔洞等)的处理方法。
根据所需钢模板、连接件、支撑及架设工具等列出统计表以便备料。
③施工工艺施工前的准备工作:进行中心线和位置的放线。
做好标高测量工作:进行找平工作设置模板定位基准。
拆模时操作人员应站在安全处,以免发生安全事故,待该片段模板全部拆除后,方准将模板、配件、支撑等运出场外。
拆下的模板等配件严禁抛扔,要有人接应传递,按指定点堆放,并做到及时清理,维修和涂刷好隔离剂,以备待用。
④模板安装质量要求组合钢模板安装完毕后,按《混凝土结构工程施工和验收规范》和《组合钢模板技术规范》的有关规定。
进行全面检查,合格验收后方能进行下一道工序。
杯口模板采用角铁框架配胶合板外包钉铁皮形式,便于杯口模板的拆除及重复使用,具体制作数量根据施工现场实际情况以及工期、造价、工序安排等因素确定。
支模时杯口模板要固定牢固并在杯底模板处设置排气孔。
杯口模板拆除采用倒练将模板拔出。
4).钢筋工程①技术措施本工程施工前所有施工人员仔细熟悉图纸,接受技术负责人的交底,钢筋工领取钢筋下料单下料时长短搭配。
下好的成品分别堆放在防雨棚内,下部垫平高于地面,用下料卡分别标出编号、直径、部位,防止混用现象。
根据施工图及规范要求进行钢筋翻样,经技术负责人对钢筋翻样单审核签字认证后,方可进行加工制作,钢筋加工的形状、尺寸必须符合设计要求及现行施工规范要求。
②有关要求施工前应详细编制绑扎顺序,由钢筋班长和质量员层层把关,杜绝钢筋规格错用及数量缺少。
按规范与设计要求,针对不同构件,设置合理的垫块,保证构件保护层厚度符合标准,在砼浇注施工中,由专业钢筋工看护钢筋,随时调整补修,保证钢筋位置准确。
要求绑扎钢筋的搭接长度,满足规范与设计要求,不得随意丢扣绑扎,为保证骨架刚度,正、反方向转动绑牢,施工中技术负责人下达技术交底或作业指导书,并严格把关。
箍筋抗震钩作成135度,各构件钢筋绑扎必须满扣。
所有钢筋合格证必须随钢筋一起到现场且二次复试必须合格。
钢筋下料时,经常检查切断机的刀片,如出现马蹄形起弯,就要更换刀片。
③钢筋绑扎要求锚固:最小锚固长度LaE满足设计要求。
