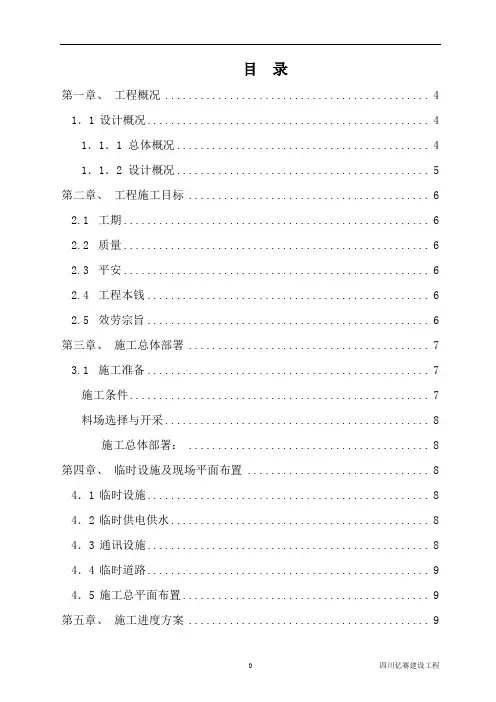

目录第一章、工程概况 (4)1.1设计概况 (4)1.1.1 总体概况 (4)1.1.2 设计概况 (5)第二章、工程施工目标 (6)2.1工期 (6)2.2质量 (6)2.3平安 (6)2.4工程本钱 (6)2.5效劳宗旨 (6)第三章、施工总体部署 (7)3.1施工准备 (7)施工条件 (7)料场选择与开采 (8)施工总体部署: (8)第四章、临时设施及现场平面布置 (8)4.1临时设施 (8)4.2临时供电供水 (8)4.3通讯设施 (8)4.4临时道路 (9)4.5施工总平面布置 (9)第五章、施工进度方案 (9)第六章、主要分项工程的施工方法 (9)6.施工方法及施工工序 (9)6.1削方填方 (9)6.2抗滑桩 (10)施工技术、平安措施 (11)6.2.2 施工方法 (12)6.2.3 施工要求 (12)6.2.4 抗滑桩的施工应符合以下平安规定 (14)6.2.5 抗滑桩质量检验 (14)6.3桩间挡板 (14)、截排水 (18)第七章、确保工程质量措施 (20)7.1简介 (20)7.2质量管理和组织机构 (20)7.3质量管理 (21)7.3.1 质量方针 (21)7.3.2 该工程的质量目标 (22)7.3.3 质量职能分配〔质量责任〕 (22)7.4质量监控 (25)7.4.1 监控依据与执行标准 (25)7.4.2 工程质量控制措施及方法 (26)7.5管理制度 (27)7.5.1 计量器具管理制度 (27)7.5.2 技术质量交底管理制度 (27)7.5.3 材料管理制度 (28)7.5.4 不定期抽查和定期检查管理制度 (28)7.5.5 工程质量优劣奖罚管理制度 (29)7.5.6 特殊过程的质量控制制度 (29)7.5.7 施工过程质量的检验评定制度 (29)7.5.8 过程技术资料管理制度 (30)7.5.9 用户回访效劳制度 (30)7.6施工质量检测方法 (30)7.6.1 质量检测组织与程序 (30)7.6.2 检测方法 (31)第八章、保证平安生产的措施 (32)8.1平安生产目标 (32)8.2平安保证体系 (32)8.3平安管理制度 (33)8.3.1 平安生产责任制 (33)8.3.2 施工现场平安技术管理制度 (33)8.3.3 平安技术教育培训制度 (33)8.3.4 平安生产检查制度 (33)8.3.5 平安生产奖惩方法 (33)8.3.6 劳动保护用品发放使用管理制度 (34)8.3.7 职工伤亡事故管理规定 (34)8.4平安技术措施 (34)施工平安措施 (34)施工现场平安纪律 (36)施工用电平安技术管理 (37)8.4.4 施工机械及机具平安技术管理 (38)第九章、文明施工措施及环境保护措施 (38)9.1文明施工措施 (38)9.1.1 文明施工目标 (38)9.1.2 文明施工管理组织 (38)9.1.3 文明施工管理制度 (38)9.1.4 文明施工措施 (39)9.2环境保护措施 (40)9.2.1 建立健全环境保护体系 (40)9.2.2 做好对施工用地的保护 (41)第十章、冬季雨季施工措施 (41)10.1雨季措施 (41)10.2冬季措施 (42)第十一章、确保工期的措施 (43)第十二章、施工总平面布置图 (45)第十三章、施工进度方案网络图 (46)附图:抗滑桩钢管式防护棚第一章、工程概况1.1 设计概况1.1.1 总体概况日地村位于康定市姑咱镇,位于甘孜藏族自治州康定县三一八国道的村庄。

边坡支护施工组织设计

边坡支护施工组织设计

边坡支护施工组织设计一、施工组织设计概述边坡支护施工组织设计是指在边坡支护工程施工前,制定合理的施工组织方案,确定施工过程中的各项措施和步骤,保证施工安全、高效、质量可控的工作计划。

本文将从施工前的准备工作、施工方案制定、资源配置等方面展开,详细说明边坡支护施工组织设计的要点。

二、施工前的准备工作在进行边坡支护工程施工组织设计之前,需要做好以下准备工作:1.对施工环境进行勘察和分析,了解地质情况、边坡稳定性等重要参数;2.制定施工计划和施工方案,包括边坡支护的具体措施和方法;3.确定施工时间和工期,合理安排施工进度;4.确定施工所需的人力、物力、财力等资源。

三、施工方案制定边坡支护施工方案是施工组织设计的核心内容,包括但不限于以下几个方面:1.边坡支护材料选择:根据边坡稳定性分析结果和地质特征,选择合适的支护材料,如混凝土、钢筋等;2.支护结构设计:根据边坡高度、倾斜度等参数设计合理的支护结构,确保其稳定可靠;3.施工工艺设计:确定支护工程的具体施工工艺流程,包括挖掘、定位、浇筑等步骤;4.安全措施设计:制定合理的安全措施和应急预案,确保施工过程中人员和设备的安全。

四、资源配置在边坡支护施工组织设计中,资源的合理配置对施工质量和进度至关重要。

具体包括以下几个方面:1.人力资源:根据工程规模和工期安排合适的施工人员,确保具备相关技能和经验;2.物质资源:保障施工所需的各类材料和设备的供应充足,提前进行采购和储备;3.财务资源:根据预算和成本核算,合理安排资金使用,确保施工经费充足;4.时间资源:合理安排施工进度,确保施工工期可控。

五、施工质量控制边坡支护施工过程中,质量控制是至关重要的。

需要采取以下措施保障施工质量:1.监督检查:建立有效的监督机制,对施工过程进行全程跟踪和检查;2.质量评估:定期组织质量评估小组进行检查和评估,及时发现和解决问题;3.技术指导:组织专业技术人员对施工过程进行指导和培训,提高施工人员技术水平;4.验收认证:在施工结束后,组织专家对工程质量进行验收认证,确保工程合格。

边坡支护施工方案(可打印)

边坡支护施工方案(可打印)

边坡支护施工方案(可打印)# 边坡支护施工方案## 一、工程概况本工程为某城市道路边坡支护工程,边坡高度为15米,坡度为1:1.5,地质条件为风化岩和砂土混合层。

边坡支护的主要目的是确保道路安全,防止滑坡和水土流失。

## 二、施工方案设计### 1. 施工前准备- 进行地质勘探,明确地质条件。

- 制定施工组织设计,包括施工流程、施工方法、施工设备及人员配置。

- 准备施工材料,包括钢筋、混凝土、锚杆、锚索等。

### 2. 施工方法#### 2.1 边坡开挖- 采用分步开挖法,每步开挖高度不超过3米。

- 开挖过程中注意观察边坡稳定情况,及时采取加固措施。

#### 2.2 支护结构施工- 采用锚杆和锚索相结合的方式进行支护。

- 锚杆采用直径32mm的钢筋,锚索采用直径50mm的钢绞线。

#### 2.3 混凝土喷射- 在锚杆和锚索施工完成后,对边坡表面进行混凝土喷射。

- 喷射混凝土厚度不小于10cm,以增强边坡的整体稳定性。

### 3. 施工安全措施- 施工人员必须佩戴安全帽、安全带等个人防护装备。

- 施工区域设置警示标志,禁止无关人员进入。

- 定期对施工设备进行检查和维护,确保设备安全运行。

## 三、施工进度计划- 施工准备:1周- 边坡开挖:3周- 支护结构施工:4周- 混凝土喷射:2周- 施工验收:1周## 四、质量保证措施- 严格按照施工图纸和规范进行施工。

- 施工过程中进行质量检查,确保施工质量符合要求。

- 施工完成后进行质量验收,对不合格部分进行整改。

## 五、环境保护措施- 施工过程中注意防尘、降噪,减少对周边环境的影响。

- 施工废弃物分类收集,按照环保要求进行处理。

## 六、施工风险评估与应对- 评估施工过程中可能出现的风险,如边坡不稳定、设备故障等。

- 制定相应的应对措施,如加强监测、定期检查设备等。

## 七、施工总结施工完成后,对施工过程进行总结,分析施工中存在的问题,总结经验教训,为后续类似工程提供参考。

边坡支护工程施工方案

边坡支护工程施工方案

边坡支护工程施工方案边坡支护工程是指在土质边坡或岩质边坡上进行支护的工程,其目的是防止边坡发生滑坡、崩塌等灾害,保障周边的安全。

在进行边坡支护工程时,需要根据具体的地质条件和工程要求,制定合理的施工方案,以确保工程质量和施工安全。

本文将就边坡支护工程施工方案进行详细介绍。

首先,进行边坡支护工程前,需要进行详细的勘察和设计工作。

勘察工作主要包括对边坡的地质条件、地下水情况、边坡稳定性等进行全面的调查和分析,以便为后续的施工工作提供准确的数据支持。

设计工作则需要根据勘察结果,确定合理的支护方案和施工工艺,确保支护结构的稳定性和安全性。

其次,选择合适的支护结构和材料也是边坡支护工程的关键。

根据边坡的高度、坡度、地质条件等因素,选择合适的支护结构,如挡墙、护坡、钢丝网等,并确定使用的支护材料,如混凝土、钢筋等。

在选择支护结构和材料时,需要考虑其抗压、抗拉、抗剪等力学性能,以确保其能够承受边坡的稳定压力。

然后,进行边坡支护工程施工时,需要严格按照设计要求和施工方案进行操作。

在进行挖掘、铺设、浇筑等工序时,需要保证施工质量和进度,严格控制支护结构的尺寸、平整度和强度,确保支护结构能够满足设计要求。

同时,施工过程中需要加强对地质变化和地下水情况的监测,及时调整施工方案,以应对可能出现的突发情况。

最后,进行边坡支护工程后,需要进行验收和监测工作。

对支护结构进行全面的验收,确保其符合设计要求和规范标准。

同时,对支护结构进行长期的监测和维护,及时发现并处理可能出现的问题,确保支护结构的稳定性和安全性。

综上所述,边坡支护工程施工方案是保障边坡稳定和周边安全的重要措施,需要进行详细的勘察和设计工作,选择合适的支护结构和材料,严格按照施工方案进行操作,进行验收和监测工作。

只有这样,才能确保边坡支护工程的质量和安全。

边坡支护工程施工组织设计

边坡支护工程施工组织设计

大理海东山地新城锦花涧雨水花园边坡治理工程(北区)施工组织设计编制人:编制时间:目录第一章编制说明及编制依据第二章工程概述第三章施工组织部署第四章主要分部分项工程施工方法第五章工程质量保证措施第六章施工安全保证措施第七章文明施工及环境保护第八章工期保证措施第九章其它技术保证措施第十章材料节约措施第十一章生活管理方案附:进度计划表第一章编制说明及编制依据1.1 编制说明我司接到大理海东山地新城锦花涧雨水花园边坡治理工程(北区)招标文件后,非常重视,为确保高效优质安全按期完成本工程,我司抽调对边坡支护工程有丰富施工经验的技术管理骨干成立施工组织编制小组,认真阅读图纸和对施工现场进行实地考察,分析工程特点、难点、重点,结合我司的人力、机械、技术及施工经验,编写了本施工组织设计。

本施工组织针对大理海东山地新城锦花涧雨水花园边坡支护桩、边坡支护、挂网喷锚、锚索等施工内容依据施工图纸和国家、省、市有关施工规范进行编写。

在本工程中,我司配备最优秀的技术管理骨干,配备充足的人力、物力和机构设备,按照我司ISO9001:2000质量、职业安全健康体系和“精心施工、高效优质、拓展技术、持续改进”的质量方针,严格管理、完全有能力在质量、安全、工期、文明施工等各方面达到施工验收规范所要求的标准。

1.2 编制依据1、大理海东山地新城锦花涧雨水花园边坡治理工程(北区)招标书及答疑文件;2、《建筑桩基技术规范》(JGJ94-2008);3、《建筑边坡工程技术规范》(GB503302-2002)4、《锚杆喷射混凝土支护技术规范》(GB50086-2001)5、《岩土锚固》(中国建筑工业出版社2003.1)6、《钢筋焊接及验收规范》(JCJ18-2003)7、《建筑施工扣件式钢管脚手架技术规范》(JGJ130-2001)8、本公司在地基处理及边坡支护领域的施工经验。

第二章工程概述2.1 工程概况大理海东山地新城锦花涧雨水花园边坡治理工程(北区)位于大理海东山地新城,整个施工范围内的支护结构内包含了抗滑桩、桩间挡板、混凝土挡墙、疏干孔、预应力锚索、钢筋锚杆、框格梁、挂网等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录一、工程概况 (1)1.编制依据 (1)2.工程概述 (1)3.场地岩土工程及环境条件 (1)二、主要施工机械配置 (2)三、施工措施及方法 (3)1.喷锚支护段施工 (3)四、劳动组织及安全 (7)1.劳动组织 (7)2.安全管理 (7)五、工程质量控制 (10)1.质量保证 (10)2.质量保证措施 (10)3.质量检测 (11)4.质量事故处理 (11)六、安全文明施工 (11)七、施工用电 (12)八、边坡意外情况应急措施 (16)一、工程概况1.编制依据1.1XX边坡治理边坡支护施工图1.2《建筑边坡工程技术规范》GB50330-20131.3《混凝土结构设计规范》GB50010—20021.4《锚杆喷射混凝土支护技术规范》GB50086—20011.5《建筑结构荷载规范》GB50009-20011.6《建筑抗震设计规范》GB50011-20011.7《建筑地基基础设计规范》GB50007-20021.8《建筑地基基础技术规范》DB42/242-20031.9《建筑变形测量规范》JGJ/T8-972.工程概述本工程位于XX,拟建“XX边坡支护工程”场址位于宜昌市点军区江南大道五龙社区段,磨基山公园南侧,地势南东高北四低,地面标高一般103.40m,山坡高程一般114.4~126.3m ;边坡体位于XX,坡下紧邻小区道路。

边坡体推移式中型中层顺层边坡,滑床为基岩面。

3.场地岩土工程及环境条件3.1环境条件边坡体下场地内未发现地下管线。

边坡体外、坡顶为绿坡,现状稳定,边坡体治理后稳定。

边坡周围未见地下管线,施工时请核对查实。

3.2场地岩土工程地质条件边坡体处丘陵地地貌单位,场地平整后大致由1个平台组成;为建筑物室外地坪高程103.40m。

场地土层为强风化和中风化,下伏为白垩系泥质粉砂岩。

基岩产状倾向南东、倾角4°~6°左右,厚度达数百米。

1填土:松散~稍密,稍湿~湿;其主要成分为粘性土和烁卵石,见植根,厚度0.4~4.4m。

2强风化:黄褐色,可塑状,湿~很湿,最大厚度2.5~8.0m。

3中风化:紫红色,岩体较完整,为软岩,基本质量等级为IV级,夹多层泥岩夹层。

岩层产状于边坡坡向和基岩层(滑动面)倾向相反,对边坡稳定性无影响。

边坡支护地处丘陵地貌单元,场地为坡地。

边坡主要土层为填土和粉质粘土,下伏为白垩系泥质砂岩。

据区域资料:基岩产状倾向南东137°、倾角5°~8°左右,厚度达数百米。

岩层产状于边坡坡向相反,有利与边坡整体稳定。

1填土:灰褐色,松散~稍密,稍湿;主要为耕植表土。

厚度小于1.0m。

2强风化:黄褐色,可塑,稍湿。

厚度小于1.0m,最大厚度1.7m。

3中风化:紫红色和灰白色砂岩,埋深较浅。

3.3水文地质条件3.3.1气象资料依据多年的统计资料,宜昌市区年降水量828~1363mm,年平均降水量为1031mm,日最大降水量为166.6mm。

5~9月为多雨季节,约占年降水量的60~70%。

3.3.2地下水类型、埋藏条件边坡场区水文地质条件简单,地下水类型属上层滞水,填土为透水层,其下为透水层,其下基岩为相对隔水层。

地下水主要来源于大气降水补给,主要通过蒸发排泄;场地地势开阔,边坡坡度大,排水通畅,基本无地下水。

边坡支护场地内地下水为上层滞水和少量裂隙水;地下水对混凝土和钢筋混凝土中的钢筋具微腐蚀性。

场地环境类别为II类。

地下水水量不大,正常情况下,对边坡支护施工影响不大。

二、主要施工机械配置三、施工措施及方法1.喷锚支护段施工1.1施工工艺1.2施工方法1.2.1施工准备1) 认真学习规范,熟悉图纸,以书面形式请求业主出地下障碍物、管线位置图,了解工程的质量要求以及施工中的监控内容,编写施工方案。

2) 施工前确定开挖线、轴线定位点、水准基点、变形观测点等,并在设置后加以妥善保护。

3) 组织项目管理小组及专业施工队伍,对施工人员进行班前技术、安全交底,并完成上报审批程序。

4) 按照施工方案选择施工机具与工艺,并检查设备运转情况,安排现场水、电、照明及施工工作面,材料进场后做好原材料的检验与砼、水泥浆的试配。

1.2.2 开挖1)锚杆支护应按照施工方案规定的分层深度按作业顺序施工,在完成土层作业面的锚杆与喷射砼前,不得进行下一层深度的开挖。

分层深度不大于锚杆设置深度的0.5m。

2)当用机械进行土方作业时,严禁边壁出现超挖或造成边壁土体松动,当坡体边线较长,可分段开挖,开挖长度宜为10~20m,每段中部土层宜后挖。

3)支护分层开挖深度和施工的作业顺序应保证修整后的裸露边坡能在规定的时间内保持自立并在限定的时间内完成支护。

尽量缩短边壁土体的裸露时间,对于自稳能力差的土体如高含水量的粘性土和无天然粘结力的砂土必须立即进行支护。

4)为防止边坡的裸露土体发生塌陷,对于易坍塌的土体应因地制宜采用相应措施。

1.2.3 清理边坡边坡开挖后,边坡的边壁采用铲锹及十字镐进行切削清坡,以达到设计规定的坡度。

1.2.4 孔位布点本工程锚杆布置在坡底500mm-1000mm高的位置布置1排锚杆,坡顶下1000mm的位置布置一排锚杆,其余锚杆按设计图纸间距2m布置;当坡高为10m ≥H>5m时,L=8.5m锚杆仅布置一排;当坡高5m≥H时,锚杆全部L=4m。

锚杆成孔前,应按设计要求定出孔位并做出标记编号,锚杆孔位间距2m,孔位允许偏差不大于20mm,偏斜度不大于5%;岩层锚杆锚孔直径90mm,孔位允许偏差不大于20mm,偏斜度不大于2%。

1.2.5 成孔根据经验及现场试验,一般采用机械成孔,孔径、孔深、孔距、倾角必须满足设计标准,其误差符合《建筑边坡工程技术规范》GB50330-2013的要求。

如出现边坡土体含水量较大,杂填土较厚,松散砂层等情况而不宜进行人工成孔时,可采用钢管代替钢筋,利用机械打入土层,钢管上可每隔300mm钻直径8~10mm的出浆孔,梅花形布置,并以∠30角钢呈倒刺状焊于孔边,以防打管时散落土粒堵塞出浆孔,同时增加其抗拔力,钢管前端做成锥形,以减少打入时的摩擦阻力。

成孔过程中如遇障碍物需调整孔位时,不得影响支护安全,成孔后要进行清孔检查,对塌孔处应及时处理。

1.2.6 植杆及注浆1)植杆在直径25mm的Ⅱ级或Ⅲ级钢筋(本方案取Ⅲ级Φ25)上设置定位架,保证钢筋处于孔中心部位,支架间距为2m,支架的构造应不防碍注浆时浆液的自由流动。

锚杆应除锈,砂浆保护层厚度不小于25mm防腐,为全粘接锚杆。

锚固体强度等级为M30,采用强度等级不低于42.5Mpa的普通硅酸盐水泥,可加入适量早强剂。

锚筋切割采用切割机,连接可采用双面搭接焊。

2)注浆注浆材料采用M30的水泥砂浆,可加入适量早强剂,水泥采用强度为42.5Mpa的普通硅酸盐水泥。

成孔后应及时将土钉钢筋置入孔中,可采用压力0.5~1.0MPa;按配比0.38~0.45将水泥(砂)浆注入孔内。

注浆以满为止,但需1~2次补浆;压力注浆采用二次注浆法,并在钻孔口设置止浆塞和排气孔;注浆导管应先插入孔底,以低压注浆,同时将导管以匀速缓慢撤出,导管的出浆口应始终处在孔中浆体的表面以下,保证孔中气体能全部逸出。

导管离孔口0.5~1m时采用高压注满,并保持高压3~5Min;采用钢管时应使用高压注浆,注满后及时封堵,让压力缓慢扩散;注浆时需加入早强剂和膨胀剂以提高注浆体早期强度和增大其与孔壁土体的摩擦力。

1.2.7 铺设钢筋网片钢筋网规格采用Ⅰ级Φ8mm钢筋,网格尺寸采用200mm,加强筋Φ16mm,与各排锚杆焊接连接,上下层钢筋网搭接长度大于300mm。

在喷射砼之前,面层内的钢筋网片应牢固固定在边壁上并符合规定要求的保护层厚度。

钢筋网片可用插入土中的钢筋固定,在砼喷射下应不出现振动。

1.2.8 喷射砼面层1)喷射砼强度采用C30,采用42.5Mpa的硅酸盐水泥,坚固耐久的卵石或碎石,采用坚固耐久的中、粗砂。

施工顺序应自下而上,采用湿法喷射,喷头与受喷面距离宜控制在 0.8~1.5m范围内,射流方向垂直指向喷射面,在钢筋部位应先喷钢筋后方,然后再喷填钢筋前方,防止在钢筋背面出现空隙。

也可在铺设钢筋网片之前初喷一次,铺设网片之后再进行复喷,一次喷射厚度不宜小于40mm,喷射砼前应先向边壁土层喷水润湿;喷射时应加入速凝剂以提高砼的凝结速度,防止砼塌落。

2)喷射砼面层厚度为100mm。

为保证喷射砼的厚度,可用插入土内用以固定钢筋网片的钢筋作为标志加以控制。

分两次喷射,每次喷射厚度宜为50~60mm。

继续进行下步喷射砼作业时,应仔细清除预留施工缝接合面上的浮浆层和松散碎屑,并喷水使之潮湿,为使砼施工缝搭接方便,每层下部300mm可喷成45°的斜面形状。

3)喷射砼终凝后2h,应根据当地条件,采取连续喷水养护5~7d。

4)每20m设置一道宽30mm伸缩缝,充填沥青麻丝。

1.2.9 排水系统1)支护宜在排除地下水的条件下施工,应采取的排水措施包括地表排水,支护内部排水,以避免土体处于饱和状态并减轻作用于面层上的静水压力。

2)边坡顶部做混凝土排水沟,并与边壁保留2m的距离,沉淀池内积水应及时由PVC管排入小区雨水系统。

3)在坡面开凿预埋排水管的竖线沟槽,并将沟槽壁及底部喷射100mm厚砼护壁,沟槽内预埋Φ315PVC排水管,每50m设置一道。

4)在支护面层背部插入长度不小于300mm,直径为50mm的水平导水管,外端伸出支护面层,间距2.0m,梅花形布置,下一排距地面300mm,以便将砼面层后积水排出。

1.3防护坡顶采用Φ50低碳钢立柱间距3m,防护网采用低碳钢铅丝网Φ3.8网孔80*170。

1.4原材料1)水泥采用强度等级42.5MPa的普通硅酸盐水泥。

2)砂、石子采用细度模数不小于2的中砂和粒径不大于15mm的细石。

3)水砌筑砂浆所用的水宜采用饮用水,当采用其他水源时,应按有关标准确认合格后使用。

4)钢筋 HPB235级、HRB335级、HRB400级钢筋,直径8~25mm。

5)外加剂采用符合有关规范要求的早强剂和速凝剂。

四、劳动组织及安全1.劳动组织每班配置管理人员4名,施工人员25~35名。

具体如下表:2.安全管理2.1安全生产目标强化安全生产管理,通过组织落实、责任到人、定期检查确保无重大事故,轻伤频率控制在3‰以内。

2.2安全管理方针贯彻“安全第一、预防为主、综合治理”的方针,认真执行国务院、建设部关于建筑施工企业安全生产管理的各项规定,把安全生产工作纳入到施工组织设计和施工管理计划,保证生产过程中的安全,以安全促生产。

2.3安全管理制度1)安全技术交底:根据安全措施要求和现场实际情况,各级管理人员需亲自进行书面交底。

2)班前检查制:安全总监和区域责任工程师必须督促与检查专业配属队伍安全防护措施是否进行了检查。
