施工电梯基础地下室顶板加固计算书
地下室顶板上电梯基础加固施工方案

地下室顶板上电梯基础加固施工方案施工准备首先,施工前需要制定详细的施工方案,并根据方案准备相应的工具、设备和材料。
同时,必须在施工前进行现场勘测和检测,以获取地下室顶板结构的相关数据。
加固设计在施工前,应根据地下室的结构特点和电梯的要求,综合考虑静荷载、动荷载和地震力的作用,进行加固设计。
设计方案包括基础的形式、尺寸、钢筋配置和混凝土强度等。
施工工序1.清理地坪:首先,需要将地坪上的附着物清理干净,为施工做好准备。
2.建立基础:按照设计方案,挖掘基础坑,然后按要求浇筑基础混凝土。
在混凝土浇筑前,需要进行基础钢筋的绑扎和检查,确保基础的坚固和牢固。
3.加固地下室顶板:在地下室顶板上铺设加固材料,如玻璃纤维布、钢筋网等,以增加地下室的承重能力。
然后,按照设计要求进行混凝土浇筑,确保加固层的稳固和可靠。
4.电梯井施工:根据设计要求,在地下室顶板上建造电梯井结构,包括电梯井墙和井道钢筋混凝土构件。
5.结构连接:将电梯基础与地下室顶板进行牢固的连接,以确保电梯基础和地下室顶板之间的承重传递。
安全措施在施工过程中,应严格遵守相关安全规定,并采取相应的安全措施进行施工。
如在高处作业时,必须佩戴安全帽、安全绳,严禁越过安全护栏等。
施工质量控制为了保证施工质量,应进行严格的质量控制。
施工过程中要进行相应的检测,如混凝土强度试验、钢筋绑扎质量检查等。
并合理安排工程进度和施工人员,确保施工质量和工程进度。
总结地下室顶板上电梯基础加固施工方案需要根据实际情况进行设计和施工,合理选取材料、采用合适的工序和措施,以确保加固效果和施工质量。
同时,施工过程中一定要注意安全,严格遵守相关规定,以确保施工过程的安全性和施工工程的可靠性。
施工电梯基础直接置于地下室顶板上采取加强措施

施工电梯基础直接置于地下室顶板上采取加强措施。

(含按拆技术交底)因基础设置于地下室顶板上,故须对顶板进行加固处理,加固方案如下:采用Φ48×3.5钢管进行加固,在施工电梯导架中心四周1.8m×1.8m范围内立竿按300×300间距支撑并配备方木和可调顶托加固,其他在基础四边各加500范围内(设计浇筑混凝土基础范围为4000×5000,故在5000×6000范围)内立竿按500×500间距加固。
步距1000,扫地杆距地300。
混凝土标号较原设计提高一标号至C30。
待后浇带浇筑完毕后,强度达到100%时,方可安装施工电梯。
未在地库顶板上的,按厂家提供图纸施工。
施工电梯按拆一定按照厂家说明书进行按拆操作。
1、施工升降机应为人货两用电梯,其安装和拆卸工作必须由取得建设行政主管部门颁发的拆装资质证书的专业队负责,并必须由经过专业培训,取得操作证的专业人员进行操作和维修。
2、地基应浇制混凝土基础,其承载能力应大于150kPa,地基上表面平整度允许偏差为10m,并应有排水设施。
3、应保证升降机的整体稳定性,升降机导轨架的纵向中心线至建筑物外墙面的距离宜选用较小的安装尺寸1、进入现场必须遵守安全生产六大纪律。
2、装拆人员不准穿硬底、高跟皮鞋,衣着要灵活。
3、装拆前要检查吊索、吊环、吊钩等用具,不准带病操作。
4、电梯填充卸时无脚手架严禁作业。
5、拆下的零部件禁止放在梯笼内。
6、在拆下稳固撑过桥梁、导栓等部件时,悬空作业人员必须在各自的位置上与导轨架或建筑物上系好安全带。
7、安装和拆卸人员必须按高处作业要求,挂好安全带。
8、安装和拆卸过程中,要有专人统一指挥,并熟悉图纸、安装程序及检查要点。
9、装上两节立柱后,要在其两上方向调整垂直度,并把平衡重、梯笼就位。
10、调试梯笼。
调试导向滚轮与导轮间隙,以电梯不能自动下滑为限,并在离地面10m高度以内,做上下运行试验。
施工电梯下地下室顶板加固方案

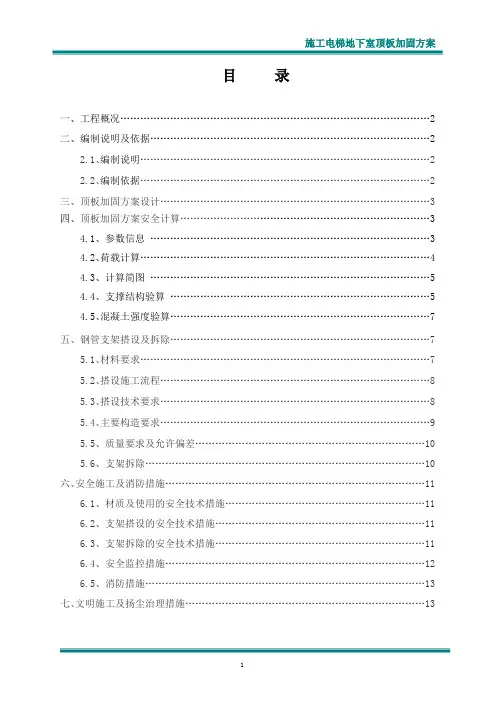

目录一、工程概况 (2)二、编制说明及依据 (2)2.1、编制说明 (2)2.2、编制依据 (2)三、顶板加固方案设计 (3)四、顶板加固方案安全计算 (3)4.1、参数信息 (3)4.2、荷载计算 (4)4.3、计算简图 (5)4.4、支撑结构验算 (5)4.5、混凝土强度验算 (7)五、钢管支架搭设及拆除 (7)5.1、材料要求 (7)5.2、搭设施工流程 (8)5.3、搭设技术要求 (8)5.4、主要构造要求 (9)5.5、质量要求及允许偏差 (10)5.6、支架拆除 (10)六、安全施工及消防措施 (11)6.1、材质及使用的安全技术措施 (11)6.2、支架搭设的安全技术措施 (11)6.3、支架拆除的安全技术措施 (11)6.4、安全监控措施 (12)6.5、消防措施 (13)七、文明施工及扬尘治理措施 (13)施工电梯地下室楼板加固方案一、工程概况************工程,位于***********路交叉口东南角,总建筑面积为86699㎡,由七栋16-18层不等的单体住宅楼(局部配套商业)及其相连接的地下车库组成。
其中1#、2#楼地下一层、地上十六层;3#、5#、6#楼地下一层、地上十七层;7#、8#楼地下一层、地上十八层。
建筑高度:1#楼48.10m;2#楼46.70m;3#、6#楼49.60m;5#楼51.00m;7#、8#楼53.90m。
层高:1#、5#、7#、8#楼一、二层层高3.6m,其余各层均为2.9m;2#、3#、6#楼地上各层均为2.9m,室内外高差0.30m。
本工程主体结构形式为现浇钢筋砼剪力墙结构(地下车库为框架结构),抗震等级四级;所有砌体均为蒸压加气混凝土砌块填充墙。
二、编制说明及依据2.1、编制说明本工程目前部分主体混凝土结构工程已接近封顶,即将开始进入二次结构及装饰阶段施工。
根据本工程施工现场的实际情况,拟于每栋住宅楼旁设置SC200/200型施工升降机一台,作为本工程结构砌体、装饰、安装工程施工及施工人员上下的垂直运输设备,以满足该工程的施工要求。
施工电梯基础计算书

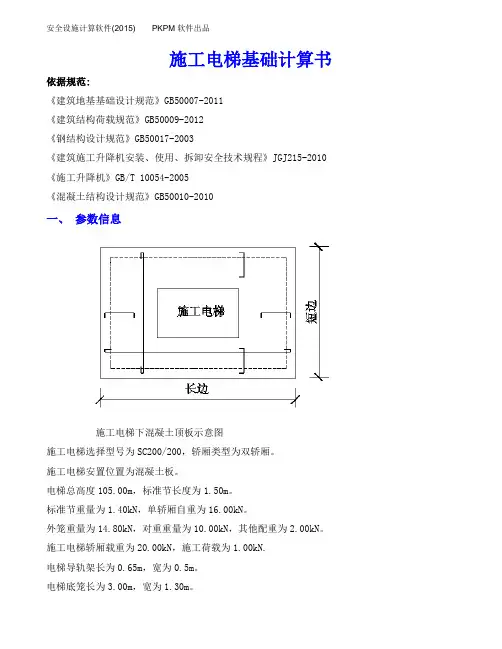

施工电梯基础计算书依据规范:《建筑地基基础设计规范》GB50007-2011《建筑结构荷载规范》GB50009-2012《钢结构设计规范》GB50017-2003《建筑施工升降机安装、使用、拆卸安全技术规程》JGJ215-2010 《施工升降机》GB/T 10054-2005《混凝土结构设计规范》GB50010-2010一、参数信息施工电梯下混凝土顶板示意图施工电梯选择型号为SC200/200,轿厢类型为双轿厢。
施工电梯安置位置为混凝土板。
电梯总高度105.00m,标准节长度为1.50m。
标准节重量为1.40kN,单轿厢自重为16.00kN。
外笼重量为14.80kN,对重重量为10.00kN,其他配重为2.00kN。
施工电梯轿厢载重为20.00kN,施工荷载为1.00kN.电梯导轨架长为0.65m,宽为0.5m。
电梯底笼长为3.00m,宽为1.30m。
施工电梯动力系数为2.00。
施工电梯基础下楼板长度为5.00m,宽度为4.00m,厚度为0.30m。
楼板混凝土强度等级为C35。
箍筋肢数为2。
二、施工电梯基础荷载计算导轨架重为 G0=1.40×Int(105.00/1.50)=98.00kN。
施工电梯自重标准值为Gk=16.00×2.00+14.80+10.00×2.00+2.00+98.00+20.00×2.00=206.80kN。
施工电梯自重设计值为G=1.2×(16.00×2.00+14.80+10.00×2.00+2.00+98.00)+1.4×20.00×2.00=256.16kN。
所以,G=2.00×256.16=512.32kN三、施工电梯基础的地下室顶板结构验算施工升降机的全部荷载由混凝土顶板承担,根据板的边界条件,选择最不利的板进行验算。
按荷载满布,且约束条件为一边固支,三边铰支计算。
施工电梯地下室顶板加固方案可编辑

施工电梯地下室顶板加固方案九com23施工电梯地下室顶板加固施工方案一概述九com23高层住宅楼施工电梯的安装位置根据现场情况需设置在P3平台300厚的地下室顶板上考虑到P3平台的地下室顶板设置有800宽的沉降后浇带施工电梯基座区域的后浇带需先行浇筑封闭施工电梯基座跨过后浇带设置为确保地下室结构安全在施工电梯基座区域地下室顶板下设置钢管结构顶撑防止结构变形过大二施工电梯技术要求本项目施工电梯采用常州江南建筑机械公司生产厂家生产的SCD施工电梯电梯使用说明书中地耐力要求导轨高度小于100m时不低于010MPa 100kN ㎡根据设计单位提供的地下室汽车库顶板承载力为400KN㎡地下室顶板不能满足要求三结构层支撑措施为确保低下车库顶板结构安全及施工电梯正常运行在地下室顶板底部采用钢管构架顶撑对施工电梯关键承载部位的顶板进行加固支撑使上部荷载直接通过钢管支撑传递给基础底板限制顶板在施工电梯荷载作用下的变形钢管构架顶撑采用¢48×28钢管立杆双向间距800× 800按施工电梯基础范围设置双向水平杆步距150m一道顶部采用U型顶托垫木方与顶板顶紧具体位置及做法详见后附图注意顶撑支架尽量跨越后浇带支承于后浇带两侧四结构层支撑复合验算1SCD施工电梯荷载按使用说明书-主要技术参数外笼重量 1480kg吊笼重量 1380×2 2760 kg对重重量双对重1120×2 2240 kg吊笼载重双笼2000×2 4000 kg导轨架总重供需66节每节重160㎏66x160 10560㎏合计 21040 kg附墙架电缆紧固件约占电梯总重30 6312kg过道过桥竖杆连杆附墙约占电梯总重45 9468kg基础板重不设置电梯基础施工电梯地脚螺栓埋入地下室顶板∑P 68× 3608KN2 钢管支承架体承载能力验算按轴心受压考虑1模板支承系统承载顶板底支撑钢管立杆¢48×28布置间距为800×800水平杆步距≤150m 支撑钢管立杆¢48×28有效面积A 3974mm2钢管¢48×28回转半径i 1601mm计算长度l0 1500mm λ 937 [λ] 150查b类截面轴心受压钢构件稳定系数表得 0634c [] 205Nmm2N cA 205Nmm2 ×0634×3974 5170KN单根立杆受力面积08m×08m 064m2立杆支承系统承载能力517KN÷064m2 8078kNm2注设计要求地下室顶板承载40kNm2验算时未考虑顶板承载能力支承系统上部荷载1楼板荷载25kNm3×10m×10m×03m 75kNm22电梯使用荷载3608÷4m×4m 2255KNm2合计∑75×12+2225×14 4015kN m2 8078kNm2结论钢管支承系统承载能力大于上部荷载满足地下室顶板结构安全要求地基承载力验算基础底板承重满足承重要求钢构架顶撑技术要求钢管架顶撑的材料严格按上述要求选用钢管架顶撑的搭设严格按《建筑施工模板安全技术规范》JGJ162-2008进行顶撑立杆上部采用U型顶托与结构之间必须垫设方木且与结构顶平顶紧钢管架顶撑施工完成经验收合格后方可安装使用施工电梯按地下室结构后浇带实际情况调整支撑布置中心支撑杆分布在后浇带两侧施工电梯使用期间定期对钢管架构顶撑与架构进行顶紧处理施工电梯使用期间定期观察架体的变形情况发现问题及时处理施工电梯使用期间严禁碰撞钢构架顶撑广西壮族自治区审计厅职工住宅楼地下室顶板加固施工方案编制单位广西建工集团第二建筑工程有限责任公司第一直属项目部编制时间2006年4月10日施工组织设计施工方案会签表SC-1项目方案名称地下室顶板加固施工方案编号责任部门或岗位签名日期编制审核审批一工程概况 4二施工准备 421人员准备 422材料准备 423机具工具准备 524施工工期 5三施工操作 5四质量标准 6五安全文明施工保证措施751材质及其使用的安全技术措施7 52搭设的安全技术措施753拆除的安全技术措施8广西壮族自治区审计厅职工住宅楼的~×轴往南54m~轴往北14m地下室顶板的尺寸为190m×148m厚度为160mm砼强度等级为C30其配筋为φ10200和φ8200层高为50m地下室底板厚度为500mm砼强度为C30P6本工程的施工电梯的基础直接设置在地下室底板面上位置为~×轴往南54m~轴往北14m根据需要在地下室顶板面上开一个800mm×800mm的施工洞口以便于施工电梯的导轨安装施工电梯的两个吊笼直接放置在地下室顶板面上地下室顶板面还要放置砂空心砌块和部分周转材料其中以砌块的重量最大此外车辆运输河砂砌块进场时进到地下室顶板超重车辆不得进入到地下室顶板面上二施工准备21人员准备施工由架子施工员负责组织实施其他人员配合搭设阶段需架子工5名维护阶段需架子工1名拆除阶段需架子工5名所有架子工均需持证上岗架子施工队组由劳务公司提供组织技术交底和安全技术交底施工人员已熟悉图纸22材料准备钢管扣件由租赁公司提供所有钢管质量应符合《碳素结构钢》GBT700中Q235-A级钢的规定并有产品出厂合格证扣件采用可锻铸铁制作的扣件其质量应符合国家标准《钢管脚手架扣件》GB15831的规定并有出厂合格证扣件在螺栓拧紧扭矩达65N·m时不得发生破坏23机具工具准备搭拆架子所需机具主要有钢管切割机架子扳手吊线安全带等24施工工期计划从2006年4月20日开始于2006年4月23日结束三施工操作~×轴往南54m~轴往北14m地下室顶板采用钢管48×35满堂架把地下室顶板荷载上的荷载传至地下室底板钢管立杆的间距为1000mm底部垫200×200mm 的垫板顶部采用可调顶托顶托上采用方木100×55mm作为主龙骨直顶地下室顶板砼钢管立杆步距小于1800mm上下道水平拉杆距立杆的端部不大于200mm 1本工程的施工电梯安装高度为99m合为66节计算以SC型计算则荷载为每个施工吊笼自重1500Kg每节导轨自重140Kg每个吊笼载重量为2000Kg N 1500×2+140×66+2000×2×98÷1000 15915kN双笼施工电梯的基础平面尺寸则为~×轴往南54m~轴往北14m的地下室底板的尺寸190m×148m则施工电梯作用在地下室底板面的荷载P 15915÷190×148 057kNm2基础底板能承受的荷载为1000Kgm2则P1 1000×98 9800Nm2 98KNm2>057kNm2故施工电梯的基础可以直接放置在基础底板上无需进行加固2每个施工电梯吊笼自身的重量为1000Kg加上载重量2000Kg满载后重量为3500Kg每个施工电梯吊笼的尺寸为30m×13m则作用在地下室顶板上的荷载为P 3500×98÷30×13 879kNm2以最大荷载对立杆进行计算不考虑钢筋混凝土上梁板的承载力则传给立杆的力为N 879×10×10 879kN查施工手册第三版当水平杆步距为1800mm时立杆允许荷载[N] 272kN>879kN查建筑材料手册可调顶托的允许荷载[N] 20kN>879kN 综合上述施工电梯吊笼部位的满堂架加固满足荷载879kN的要求3堆放砌块时每块390mm×190mm×190mm砌块的重量为18Kg每立方米的的重量为18×1÷039×019×019 1279Kg每次堆放高度为18m则顶板上每立方米的材料的重量 1279×18 2302Kg此外车辆在地下室顶板上行驶时其自重一般为5000Kg则每个车轮所受的重量为5000÷4 1250Kg根据《混凝土结构设计规范》消防车道砼顶板能承受的荷载为2000Kgm2则需要传给钢管立杆的荷载为P 2302+1250-2000×98 Nm2 1521KNm2则传给钢管立杆的力为N 1521×10×10 1521kN 查施工手册第三版当水平杆步距为1800mm时立杆允许荷载[N] 272kN>1521kN 查建筑材料手册可调顶托的允许荷载[N] 20kN>1521kN综合上述堆放砌块的地下室顶板部位的满常架加固后满足荷载1521kN的要求四质量标准在主节点处固定横向水平纵向水平剪刀撑横向斜撑等用直角扣件旋转扣件的中心点的相互距离不得大于150mm各接头中心至主节点的距离不宜大于步距的13对接扣件开口要朝上或朝内各杆件端头伸出扣件边的长度不小于100mm允许偏差立杆垂直度2m高±7mm 间距±20mm 纵距±50mm 横距±20mm 横向水平杆单根两端高差±20mm 同跨两根高差±10mm五安全文明施工保证措施51材质及其使用的安全技术措施扣件的紧固程度不应小于且不应大于对接扣件的抗拉承载力为3kN扣件上螺栓应保持适当的拧紧程度对接扣件安装时其开口应向内以防进雨水直角扣件安装时开口不得向下以保证安全钢管有严重锈蚀压扁或裂纹的不得使用禁止使用有脆裂变形滑丝等现象的扣件安排专人进行检查修整加固52搭设的安全技术措施搭设过程中应划出工作标志区禁止行人进入统一指挥上下呼应动作协调严禁在无人指挥下作业开始搭设立杆时应每隔6跨设置一根抛撑直至连墙件安装稳定后方可根据情况拆除脚手架及时与结构拉结或采用临时支顶以保证搭设过程安全未完成脚手架在每日收工前一定要确保架子稳定在搭设过程中应由安全员架子班长等进行检查验收脚手架搭设人员必须经过按现行国家标准《特种作业人员安全技术考核管理规则》GB5036考核合格的专业架子工上岗人员定期进行体检合格者方可持证上岗施工过程中如感觉有不正常现象时及时报告工长或项目负责人及时进行体检和处理搭设脚手架人员必须认真戴安全帽系安全带穿防滑鞋安全用品质量必须符合有关规定的要求53拆除的安全技术措施拆架前全面检查待拆钢管架根据检查结果拟订出作业计划报请批准进行技术交底后才准工作拆架时应划分作业区周围设绳绑围栏或竖立警戒标志应设专人指挥禁止非作业人员进入拆除时要统一指挥上下呼应动作协调需解开与另一人有关的扣件时应先通知对方采取防范措施以防坠落在拆架时不得中途换人如必须换人时应将拆除情况交代清楚后方可离开每天拆架下班时不应留下隐患部位所有杆件和扣件在拆除时应分离不准在杆件上附着扣件或两杆连着建设工程施工升降机基础加固施工方案工程名称工程地点机械名称型号使用单位章施工方案编制与审核会签施工单位章监理单位章编制人签名日期项目总监签名日期技术人负责人审批签名日期使用单位技术负责人签名日期广州地区建设工程质量安全监督站制目录1编制依据12工程概况13施工电梯选用及基础设计14基础承载力验算141基础承载力计算142顶板底钢管支顶验算25施工技术要求46钢管支顶施工要求4目录11编制依据⑴《建筑施工扣件式钢管脚手架安全技术规范》 JGJ130-2001⑵《简明施工计算手册》中国建筑工业出版社⑶广西建工集团有限责任公司生产的SC型的中速调频双笼施工电梯说明书⑷和安大厦AB号楼连体工程工程施工图纸2工程概况和安大厦AB号楼连体工程位于总建筑面积18943㎡其中地上㎡地下21521㎡地上16层地下1层建筑总高度约508m框架剪力墙结构建设单位为开发有限公司设计单位为有限公司勘察单位为广东省工程勘察院监理单位有限公司为了满足工程施工要求拟安装1台广西建工集团有限责任公司生产的SC型的中速调频双笼施工电梯3施工电梯选用及基础设计⑴施工电梯选用根据现场情况和设计图纸在满足施工要求的情况下本工程设置1台SC型的中速调频双笼施工电梯其位置为46轴×10A轴安装位置见后附图1施工电梯拟架设高度为600m⑵施工电梯基础设计施工电梯基础4400×3800×300钢筋混凝土板其配筋采用双层Φ12钢筋网间距250mm×250mm施工电梯基础设计已完地下室顶板上且在顶板底搭设间距600排距600钢管支顶详见附图2为了提前搭设施工电梯基础混凝土等级选用C404基础承载力验算41基础承载力计算施工电梯基础应满足基础图中的各项要求此外还必须符合当地的有关安全法规基础所能承受的载荷不得小于PP 吊笼重底层护栏重导轨架总重载重×002 KN2×1500Kg1480 Kg 40×150 Kg 2×2000 Kg ×002 KN 2896 KN42顶板底钢管支顶验算支架塔设高度为33米立杆的纵距b 060米立杆的横距l 060米立杆的步距h 15米采用的钢管类型为Φ48×35com撑钢管的计算com1荷载的计算⑴钢筋混凝土板自重 KNm q1 25000×0600×0600 9000 KNm⑵施工电梯的自重线荷载 KNm q2 17320×0600 10392 KNm荷载q 12××10392 23270 KNmcom2抗弯强度计算最大弯矩M 01q1 01×2327×060×060 0838 KNm最大剪力Q 06×0600×23270 8377 KN最大支座力N 11×0600×23270 15358 KN抗弯计算长度f 0838×10 50800 N m㎡纵向钢管的抗弯计算强度小于2050 N m㎡满足要求com3挠度计算三跨连续梁均布荷载作用下的最大挠度V 0677×19392 0990×0000×6000 100×206×10 × 0678mm纵向钢管的最大挠度小于与10mm满足要求com撑钢管计算横向支撑钢管按照集中荷载作用下的连续梁计算集中荷载P取纵向板底支撑传递力P 1536 KN支撑钢管计算简图支撑钢管弯矩图 KNm支撑钢管变形图mm支撑钢管剪力图 KN经过连续梁的计算得到最大弯矩M com最大变形v 0000mm 最大支座力Q 15358 KN抗弯计算强度 f 0000×10 50800 000N m㎡支撑钢管的抗弯计算强度小于2050 N m㎡满足要求支撑钢管的最大挠度小于与10mm满足要求com稳定性计算com1支架荷载标准值立杆轴力⑴脚手架钢管的自重KNNG1 0129×3300 0426 KN⑵施工电梯的自重KNNG2 17320×0600×0600 6235KN⑶钢筋混凝土楼板自重KNNG3 25000×0600×0600×0600 5400KN经计算得到静荷载标准值NG NG1NG2NG3 12061KN不考虑风荷载时立杆的轴向压力设值计算公式N 12×1206 1447 KNcom2不考虑风荷载时立杆的稳定性计算公式其中N —立杆的轴心压力设计值N 1447 KN∮—轴心受压立杆的稳定系数由长细比10i表查得到i —计算立杆的截面回转半径㎝i 158A —立杆净截面面积 A 489W —立杆净截面抵抗距 W 508∮—钢管立杆抗压强度计算值 N m㎡[f] —钢管立杆抗压强度设计值[f] 20500 N m㎡10 —计算长度m如果完全参照《扣件式规范》不考虑高支撑架由公式⑴或⑵计算10 kluh ⑴10 h2a ⑵Kl —计算长度附加系数按照表1取值为1185U —计算长度系数参照《扣件式规范》comU 170a —立杆上端伸出顶层横杆中心线至模板支撑点的长度a 030m公式⑴的计算结果∮ 15016 N m㎡立杆的稳定性计算∮ [f] 满足要求公式⑵的计算结果∮ 7659 N m㎡立杆的稳定性计算∮ [f]满足要求5施工技术要求⑴基础承受的载荷能力应大于PP 吊笼重底层护栏重导轨架总重载重×002 KN⑵混凝土基础板下地面的承载力应大于015Mpa⑶双层钢筋网钢筋直径Φ12mm间距250mm×250mm⑷L距离根据所选的附墙架型号而定为⑸基础座应全部埋入混凝土基础板内⑹混凝土标号不小于C30⑺基础预埋件应与钢筋焊接固定并不得高出混凝土皿⑻基础平面应水平误差不大于1500⑼新旧栓面设锚筋Φ12600×600长200mm上下各100mm⑽基础施工做好防雷接地6钢管支顶施工要求支顶选用Φ48×35mm钢管立杆纵距横距均为600mm支承在底下室底板离地面200mm设扫地杆中间设水平拉杆支顶架四周搭设剪力撑施工电梯使用期间应定期对支顶进监测并做好记录。
在地下室顶板安装电梯的受力计算.

在地下室顶板安装电梯的受力计算附件 1:施工升降机基础图、平面布置示意图附件 2:施工升降机基础地下室范围加固方案1. 加固原则:本加固措施以地下室楼板不受力为原则, 上部荷载通过楼板传递至地下室加固架体,楼板只是传力的介质。
2. 加固措施:本加固措施采用扣件式钢管架,钢管型号Φ 48×3.5。
加固范围为施工升降机基础相对应的地下室部分,立杆间距为 600×600,下设木方垫块,横杆间距为 600×600,第一步横杆距地面 200mm ,整个架体外围里面设置减力撑,在顶板处采用高强度钢顶撑作支撑,详细布置图。
3. 本加固措施适用于地下室一层、地下室二层。
施工升降机基础地下室加固架体立面图附件 3:施工升降机计算书根据施工现场实际情况,本工程布置两部施工升降机, A 塔楼施工升降机安装高度 85m , B 塔楼施工升降机安装高度 105m 。
计算时选取 B 塔楼 105m 高度计算。
一、施工升降机基本参数施工升降机型号:SCD200/200 架设高度:105m标准节高度:1.508m 外笼重:1200kg吊笼重:1600kg×2=3200kg 吊笼载重量:2000kg×2=4000kg导轨架重(共需 69节标准节,标准节重 160kg :160kg×69=11040kg其他配件总重量:600kg二、荷载计算P k =(3200+1200+4000+11040+600×10/1000=200.40kN考虑动载、自重误差及风载对基础的影响,取系数 n=2.1P=2.1×200.40=420.84kN三、施工升降机安装在楼板上承载计算:4.1、荷载参数:施工荷载:2.5kN/m2;4.2、钢管参数:钢管类型:Ф48×3.5钢管横距 : 600mm钢管纵距 : 600mm 钢管步距 : 1200mm钢管架设面积:4m×6m模板支架立杆伸出顶层横向水平杆中心线至模板支撑点的长度:0.1 m; 4.3、顶板下钢管结构验算:设梁板下Ф48×3.5mm钢管 @600mm×600mm(支模未拆除支承上部施工升降机荷重,混凝土结构自重由结构自身承担,则:施工升降机 1.2×46.76=56.112kN/m2活载 1.4×2.5=3.5kN/m256.112+3.5=59.612kN/m259.612×0.6×0.6=21.46032kN钢管支模架步高 0.6mh/la =1200/600=2h/lb =1200/600=2经查表, μ的取值为:1.272计算长度:L 01=k×μ×h=1.155×1.272×1.2=1.763mL 02=h+2a=1.2+2×0.1=1.4m取:L 0=1.763mλ=L0/i=1763/15.8=111由此得:φ=0.509[N]=φ×A×f=0.509×489.303mm 2×210N/mm2=52.302kN ≥ 21.460323kN 顶板下的钢管结构满足要求!。
施工电梯基础(地下室顶板)加固方案

芜湖碧桂园天门烟波二期一标段施工电梯基础(地下室顶板)加固方案广东永和建设集团有限公司2017年3月层。
计划安装施工电梯一台,生产厂家为上海达舜机械有限公司,产品型号为SCD200/200。
施工电梯基础直接位于地下室顶板上(施工电梯基础尺寸为6m×4m),安装部位地下室顶板强度等级为C30,板厚250mm。
施工电梯基础部位加固支撑采用Φ48×3.5钢管,不考虑楼板受力,由钢管直接把荷载传至地下室底板。
加固支撑钢管间距800×800,步距1500,托梁采用100×100方木(具体详附图)。
二、地下室顶板及支撑验算1、荷载计算:施工电梯基础部位混凝土自重(4*6米)24t施工电梯自重(根据厂家提供的说明书按照110米高度计算):73节标准节*145公斤/节(10585公斤)+吊笼自重(含传动机构)2000公斤*2+围栏底座1000公斤+12道附墙架*100公斤/道(1200)+零配件815公斤=16600公斤施工荷载:2t×2个吊篮=4t转化为均布荷载q =(1.2×406+1.4×40)÷(4×6)=22.6KN/m22、板配筋验算按五跨连续计算,按最不利荷载布置,查表得:k v = -0.606 k f = 0.644 k m = -0.105。
M max= -0.105×22.6×(0.8)2 = -1.52kN.mAsa= M max /0.95h0f y=1.52×106/(0.95×225×300)=23.7 mm2原配筋 12@200在1m范围内As=113.04×1000/200=565.2mm2故满足要求。
3、钢管承载力验算V=1.3×ql=1.3×22.6×0.8×0.8=18.8 KNL0 = kμh0 =1.155×1.5×1500 = 2599mm壁厚3mm钢管 i = d2+d124 =482+4224 = 15.95mmλ= L0/ i = 2599 ÷ 15.95 =163 查表φ =0.265σ =NφA =18.8×10000.265×4.24×100 =167.3N/mm2 <205 N/mm2故立杆受力符合要求。
施工电梯基础下地下室顶板回撑加固方法

The Re i nf o r c e me n t Me t ho d f o r Ba s e me nt Ro o f S up po r t o n Co ns t r u c t i o n El e v a t o r " s Ba s i s
南 北 方 向的 主 粱 和 东 西 方 向 的 肋 梁 . 施工电梯设置在其上 ,
室底板 , 可调 顶 托 必 须 旋 紧 。
3 地 下 室 顶 板 加 固计 算 ( 1 ) 编 制 依 据
强度 、 刚度 , 稳 定 性 保 障 系 数相 对 较 大 。但 施 工 电梯 自重 就 达2 0 t . 加 上 2个 吊 笼 4 t 。 以及 其 它 活 荷 载 , 原 设 计 梁 板 肯
算, 加 固方 法 , 实施 效 果 等 方 面 , 表明这个方法经济、 q " - 4  ̄、 实用 。
[ 关键 词】 施工电梯; 地下室顶板; 回撑加固 [ 中图分类  ̄] T U 9 4 2 [ 文献标 识码】 B [  ̄ - ] 1 o o 5 — 6 2 7 0 ( 2 0 1 3 ) 0 6 — 0 0 4 8 — 0 3
为 主 龙 骨 的 支 撑体 系 .支撑 架 搭 设 宽 度 为 电 梯 基础 宽 度 每
边加宽 1 i n 。立 杆 间距 6 0 0 mm, 底部垫方木 , 水 平 拉 杆 步 距
看. 该 主楼 位 置 建 在 地 下 室 的 中间 位 置 . 这 就 要 求 施 工 电梯 只能设 置在地下室顶板上 面 , 考 虑到塔 吊、 材料运输 、 施 工 通道 、 视线 、 固定 方式 等原 因 , 决 定设 置 在 主楼 南 侧 , 塔 吊 的
o f r e i n f o r c e me n t , r e i n f o r c e me n t e f f e c t , a n d S O o n . I t s h o ws t h i s me t h o d i s e c o n o mi c , f e a s i b l e a n d p r a c t i c a 1 .
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工升降机计算书品茗软件大厦工程;工程建设地点:杭州市文二路教工路口;属于结构;地上0层;地下0层;建筑高度:0m;标准层层高:0m;总建筑面积:0平方米;总工期:0天。
本工程由某某房开公司投资建设,某某设计院设计,某某勘察单位地质勘察,某某监理公司监理,某某施工单位组织施工;由章某某担任项目经理,李某某担任技术负责人。
本计算书主要依据本工程施工图、施工升降机说明书、《施工升降机》(GB/T10054-2005),《施工升降机安全规则》(GB10055-2007),《建筑地基基础设计规范》(GB50007-2002),《混凝土结构设计规范》(GB50010-2002)等编制。
一、参数信息1.施工升降机基本参数施工升降机型号:SCD200/200J;吊笼形式:双吊笼;架设总高度:100m;标准节长度:1.508m;底笼长:42m;底笼宽:3m;标准节重:167kg;对重重量:1300kg;单个吊笼重:1600kg;吊笼载重:2000kg;外笼重:1480kg;其他配件总重量:200kg;2.楼板参数基础混凝土强度等级:C30;楼板长:4m;楼板宽:4m;楼板厚:150mm;梁宽:0.3m;梁高:0.7m;板中底部短向配筋:10@150;板边上部短向配筋:12@100;板中底部长向配筋:10@150;板边上部长向配筋:12@100;梁截面底部纵筋:425;梁中箍筋配置:8@150;箍筋肢数:2;3.荷载参数:施工荷载:2.5kN/m2;4.钢管参数:钢管类型:Ф48×3.0;钢管横距:700mm;钢管纵距:700mm;钢管步距:1200mm;模板支架立杆伸出顶层横向水平杆中心线至模板支撑点的长度:0.1m;二、基础承载计算:导轨架重(共需67节标准节,标准节重167kg):167kg×67=11189kg,施工升降机自重标准值:P k=(1600.00×2+1480.00+1300.00×2+2000.00×2+11189.00+200.00)×10/1000=226.69kN考虑动载、自重误差及风载对基础的影响,取系数n=2.1基础承载力设计值:P=2.1×226.69=476.05kN三、地下室顶板结构验算验算时不考虑地下室顶板下的钢管的支承作用,施工升降机的全部荷载由混凝土板来承担。
根据板的边界条件不同,选择最不利的板进行验算楼板长宽比:Lx/Ly=4/4=11、荷载计算楼板均布荷载:q=476.049/(42×3)=3.778kN/m22、混凝土顶板配筋验算依据《建筑施工手册》(第四版):M xmax=0.0234×3.778×4×42=5.658kN·mM ymax=0.0234×3.778×4×42=5.658kN·mM0x=-0.0677×3.778×4×42=-16.37kN·mM0y=-0.0677×3.778×4×42=-16.37kN·m混凝土的泊桑比为μ=1/6,修正后求出配筋。
板中底部长向配筋:M x=M xmax+μM ymax=5.658+5.658/6=6.601kN·mαs=|M|/(α1f c bh02)=6.60×106/(1.00×14.30×4.00×103×125.002)=0.00 7;ξ=1-(1-αs)1/2=1-(1-2×0.007)0.5=0.007;γs=1-ξ/2=1-0.007/2=0.996;A s=|M|/(γs f y h0)=6.60×106/(0.996×300.00×125.00)=176.69mm2。
实际配筋:602.139mm2>176.687mm2板中底部长向配筋满足要求。
板中底部短向配筋:M y=M ymax+μM xmax=5.658+5.658/6=6.601kN·mαs=|M|/(α1f c bh02)=6.60×106/(1.00×14.30×4.00×103×125.002)=0.00 7;ξ=1-(1-αs)1/2=1-(1-2×0.007)0.5=0.007;γs=1-ξ/2=1-0.007/2=0.996;A s=|M|/(γs f y h0)=6.60×106/(0.996×300.00×125.00)=176.69mm2。
实际配筋:602.139mm2>176.687mm2板中底部短向配筋满足要求。
板边上部长向配筋:M0x=M0xmax+μM0ymax=(-16.37)+-16.37/6=-19.098kN·mαs=|M|/(α1f c bh02)=19.10×106/(1.00×14.30×4.00×103×125.002)=0.0 21;ξ=1-(1-αs)1/2=1-(1-2×0.021)0.5=0.022;γs=1-ξ/2=1-0.022/2=0.989;A s=|M|/(γs f y h0)=19.10×106/(0.989×300.00×125.00)=514.85mm2。
实际配筋:1244.071mm2>514.851mm2板边上部长向配筋满足要求。
板边上部短向配筋:M0y=M0ymax+μM0xmax=(-16.37)+-16.37/6=-19.098kN·mαs=|M|/(α1f c bh02)=19.10×106/(1.00×14.30×4.00×103×125.002)=0.0 21;ξ=1-(1-αs)1/2=1-(1-2×0.021)0.5=0.022;γs=1-ξ/2=1-0.022/2=0.989;A s=|M|/(γs f y h0)=19.10×106/(0.989×300.00×125.00)=514.85mm2。
实际配筋:1244.071mm2>514.851mm2板边上部短向配筋满足要求。
3、混凝土顶板挠度验算板刚度:Bc=Eh3/(12(1-μ2))=3×104×1503/12×(1-(1/6)2)=0.868×1010q=3.778kN/m2=0.004N/mm2L=4000mm板最大挠度:f max=ωmax ql4/Bc=0.00215×0.015×40004/(0.868×1010) =0.958mmf max/L=0.958/4000=1/4173.387<1/250板配筋和挠度变形完全满足支承施工升降机荷重要求。
4、混凝土梁配筋验算由于施工升降机自重主要通过中央立柱传递给大梁,所以可以看作一个集中荷载。
楼板自重传来荷载0.15×4×25=15kN/m梁自重0.7×0.3×25=5.25kN/m 静载15+5.25=20.25kN/m活载 2.5×4=10kN/m作用于梁上的均布荷载:q=20.25×1.2+10×1.4=38.3kN/m作用于梁上的集中荷载:p=476.049×1.2/2=285.629kNM=ql2/12+pl/4=38.3×42/12+285.629×4/4=336.696kN·m梁截面积:b×h=0.3×0.7=0.21m2h0=h-25=700-25=675mmαs=|M|/(α1f c bh02)=336.70×106/(1.00×14.30×0.30×103×675.002)=0. 172;ξ=1-(1-αs)1/2=1-(1-2×0.172)0.5=0.190;γs=1-ξ/2=1-0.190/2=0.905;A s=|M|/(γs f y h0)=336.70×106/(0.905×300.00×675.00)=1837.62mm 2。
实际配筋:1963.495mm2>1837.617mm2;梁截面底部纵筋满足要求!5、混凝土梁抗剪验算梁所受最大剪力:Q=p/2+ql/2=285.629/2+38.3×4/2=219.415kN;A sv1=((Q-0.7f t bh0)/(1.25f yv h0))×s/n=((219.415×103-0.7×1.43×300×675)/(1.25×210×675))×150/2=7.074mm2;配箍率:P svmin=0.24×f t/f yv=0.24×1.43/210=0.163%;P sv=nA sv/(bs)=2×50.265/(300×150)=0.223%;实配A s=50.265mm2>7.074mm2;梁配筋满足要求!四、梁板下钢管结构验算:设梁板下Ф48×3.0mm钢管@700mm×700mm(支模未拆除)支承上部施工升降机荷重,混凝土结构自重由结构自身承担,则:施工升降机 1.2×3.778=4.534kN/m2活载 1.4×2.5=3.5kN/m24.534+3.5=8.034kN/m28.034×0.7×0.7=3.937kN钢管支模架步高1.2mh/l a=1200/700=1.714h/l b=1200/700=1.714经查表,μ的取值为:1.426计算长度:L01=k×μ×h=1.155×1.426×1.2=1.976mL02=h+2a=1.2+2×0.1=1.4m取:L0=1.976mλ=L0/i=1976.436/15.9=124由此得:φ=0.428[N]=φ×A×f=0.428×424.115mm2×210N/mm2=38.119kN≥3.937kN梁板下的钢管结构满足要求配筋如下图所示:。
