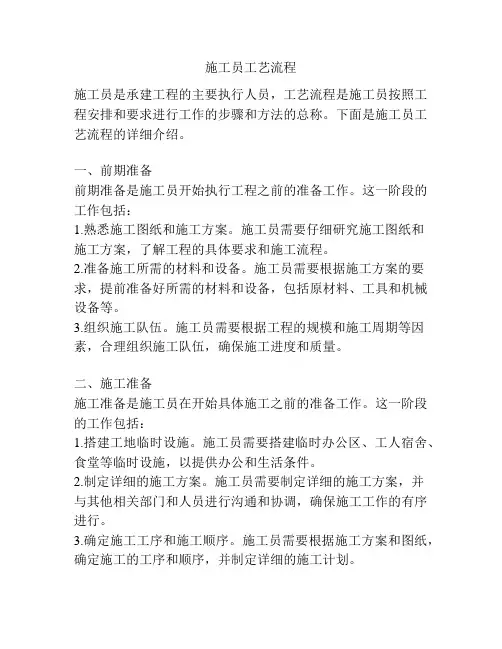

装饰施工员考试必备工艺流程-精简版
施工员工艺流程

施工员工艺流程施工员是承建工程的主要执行人员,工艺流程是施工员按照工程安排和要求进行工作的步骤和方法的总称。
下面是施工员工艺流程的详细介绍。
一、前期准备前期准备是施工员开始执行工程之前的准备工作。
这一阶段的工作包括:1.熟悉施工图纸和施工方案。
施工员需要仔细研究施工图纸和施工方案,了解工程的具体要求和施工流程。
2.准备施工所需的材料和设备。
施工员需要根据施工方案的要求,提前准备好所需的材料和设备,包括原材料、工具和机械设备等。
3.组织施工队伍。
施工员需要根据工程的规模和施工周期等因素,合理组织施工队伍,确保施工进度和质量。
二、施工准备施工准备是施工员在开始具体施工之前的准备工作。
这一阶段的工作包括:1.搭建工地临时设施。
施工员需要搭建临时办公区、工人宿舍、食堂等临时设施,以提供办公和生活条件。
2.制定详细的施工方案。
施工员需要制定详细的施工方案,并与其他相关部门和人员进行沟通和协调,确保施工工作的有序进行。
3.确定施工工序和施工顺序。
施工员需要根据施工方案和图纸,确定施工的工序和顺序,并制定详细的施工计划。
三、施工实施施工实施是施工员进行具体施工的阶段。
这一阶段的工作包括:1.组织和管理施工队伍。
施工员需要组织和管理施工队伍,确保施工人员按照要求进行施工,并及时解决施工中的问题和难题。
2.监督和检查施工质量。
施工员需要监督和检查施工质量,确保施工符合施工图纸和工程要求。
3.协调和沟通施工现场各方面的工作。
施工员需要与设计师、监理工程师、业主等人员进行及时沟通和协调,解决施工过程中的问题和争议。
四、施工验收施工验收是施工员完成具体施工后对工程进行验收的工作。
这一阶段的工作包括:1.收集和整理施工记录和施工资料。
施工员需要收集和整理施工过程中的各项记录和资料,包括施工记录、材料购进单、施工图纸等。
2.组织施工和工程验收。
施工员需要组织相关人员对施工质量进行验收,同时与工程师、业主等人员进行沟通和协调。
装饰装修工程关键工序、工艺

装饰装修工程关键工序、工艺一、架子搭设:1、内檐架子:采用扣件式满堂红钢管脚手架与高凳相结合,视层高与作业内容分别选用。
2、外檐架子:沿用主体施工时搭设的脚手架。
二、脚手架拆除:脚手架拆除前,先划定安全范围,设置警戒线,并安排专人进行看护,禁止非作业人员进入。
工长要向拆脚手架的施工人员进行书面技术交底工作,并有交底接受人签字。
脚手架拆除程序应由上至下,按层按步拆除。
原则上先拆除后搭设的杆件。
剪刀撑、拉杆不准一次性全部拆除,要求拆到哪一层,剪刀撑、拉杆拆到哪一层。
在搭拆过程中,中途不得换人,如果在中途更换操作人员,应及时对更换人员作详细交底,方可操作。
参加搭拆的所有作业人员,一律不准酒后作业,必须思想集中,保持严肃,不准擅自离开工作岗位。
三、装修施工关键工序、工艺要点:1、外墙外保温施工:(1)施工条件:进行外保温施工前,外墙门窗、水落管、各种进户管线、预埋件等应安装完毕。
基层处理应满足以下要求:基层应坚实、平整。
凸起或不平度用1m靠尺检查应不大于5mm。
凸起、空鼓和疏松部位应剔除并找平。
基层表面应清洁、无油污、蜡、脱模剂、涂料、风化物、浮尘、污垢、水、霜、泥土等污染物或其它妨碍粘接的材料。
必要时可采用高压水冲洗、化学清洗、打磨、喷砂、火烧等方法清除污物和涂料。
(2)施工机具:手锯、壁纸刀、螺丝刀、剪刀、扫帚、钢丝刷、墨斗、开刀、棕刷、粗纱纸、电动搅拌器、冲击钻、抹子、压子、阴阳角抹子、托线板、1米、2米靠尺等。
(3)操作要点:①粘贴聚苯板应符合以下规定:应视墙面、洞口分布进行聚苯板排板并在基层上弹线。
粘贴聚苯板前,应按平整度和垂直度要求挂线。
2、墙面抹灰:(1)工艺流程:吊垂直、弹线找规矩→基层处理→贴灰饼、冲筋→抹底层砂浆→抹底层砂浆→抹面层砂浆(2)抹灰前,先用经纬仪在建筑大角、窗洞、阳台等部位打出垂直基准线,作为控制建筑整体抹灰垂直度的控制线。
(3)基层处理:清理基层浮土、砂浆、泥土等杂物。
装饰施工流程及施工工艺

装饰施工流程及施工工艺装饰施工是建筑工程中非常重要的一环,涉及到室内的装修、装饰和装潢等工作。
下面将从施工流程和施工工艺两个方面进行详细介绍。
一、装饰施工流程:2.设计规划:根据业主的需求和设计师的设计方案,对施工的整体规划进行详细设计,包括墙面、地面、天花板、家具等的设计。
4.施工准备:将施工区域进行清理和布置,清理出足够的空间,配置好所需的工具和设备,确保施工的有效进行。
5.基础施工:对施工区域的基础进行修复和加固,确保基础稳定可靠。
6.环保施工:在施工过程中,要注重环境保护,使用环保材料,减少污染物的排放。
7.防水施工:在卫生间、厨房等易渗水的区域进行防水处理,以防水泄漏。
8.电工施工:进行电路走线、安装开关插座、灯具等电气设备。
9.给排水施工:进行管道布置、安装水龙头、马桶等给排水设备。
10.墙面施工:进行墙面的处理和装饰,可以选择贴砖、刷漆或进行壁纸贴面。
11.地面施工:进行地面砖、木地板或地板踢脚线的安装。
12.天花板施工:进行天花板的处理和装饰,可以选择天花板吊顶、嵌入式灯具等。
13.木工施工:进行各种木制品的加工和安装,包括衣柜、书柜、橱柜等。
14.油漆施工:进行油漆的刮腻子、上底漆和刷面漆等工序。
15.清洁收尾:施工结束后进行清洁工作,将施工区域恢复到干净整洁的状态。
二、施工工艺细节:1.墙面处理:墙面要求光滑,需要进行刮腻子、打磨和刷底漆等工序,以保证油漆的附着力和质量。
2.防水处理:对卫生间和厨房等易渗水的区域进行防水处理,可以采用贴防水膜、涂刷防水剂等方法。
3.瓦工砖工:在地面和墙面进行砖铺贴,需要进行砖的选材、砌筑以及填缝处理等工序。
4.木工加工:木工施工需要根据设计图纸进行尺寸测算、切割、拼接等工序,确保木制品的精确度和美观度。
5.油漆涂装:油漆施工需要进行底漆、刮腻子和面漆的处理,确保油漆的附着力和平整度。
6.安装调试:安装各种家具、灯具和电器设备,并进行调试和试运行,确保正常使用。
装饰施工员考试必备工艺流程-精简版

1.轻金属龙骨吊顶施工过程:弹线找准→在准线上电锤钻孔→预埋木楔→钉固边龙骨→检查吊筋(杆)吊件→安装主龙骨→安装中(次)龙骨→调平、调拱→安装罩面板→安装顶面其他设施→清理2.木护墙板安装工艺流程:基层处理→弹线,检查预埋件→制作并安装龙骨→安装衬板→安装饰面板→收口→刷罩面漆3.一般抹灰的工艺流程:基层处理→湿润→弹线→打饼→冲筋→做踢脚→阴阳角做护角→底、中层抹灰→面层抹灰→养护→清理4.建筑内墙涂饰(滚涂)的工艺流程和质量要求:基层处理→刷封底漆→刮腻子→各阴角排笔刷涂→毛化处理→滚第一遍涂料→滚二遍涂料→清理质量要求:饰面层不准出现厚薄不匀,不准出现拉丝、流坠、流淌、漏涂和色差,面层光滑平整、洁净流畅。
5.简述建筑外墙弹涂的质量要求:弹点大小、高矮一致,分布均匀,几何形状似梅花瓣,饰面层具有立体感、动感,分格缝要上色,表面罩硅酮保护漆。
6.卫生间、厨房墙面贴砖的工艺流程:施工准备(选砖、检砖、浸水)→基层处理→底、中层抹灰→养护→弹线→排砖→贴砖→封缝→清理7.天然花岗石板材外墙干挂的工艺流程:基层处理→弹线找准→电锤钻孔→固定型钢龙骨→胀栓拧固→板材加工(板背补墙、顶、下面开槽)→自下而上挂板→随时胶封挂件→嵌缝→清理8.内墙裱糊塑料壁纸的工艺流程:基层处理→刷底胶(壁纸基膜胶或硝基漆、聚酯漆)封底→弹线→测量裁纸→拌胶(基膜粉+水*少量白乳胶拌匀)→刷胶闷纸8~10分钟→裱糊→压缝→清理9.简述壁纸裱糊质量要求:粘贴牢固。
不准出现空鼓、气泡、皱褶、翘边和波纹起伏,与墙面线盒接缝应严密,1.5m以外直视各幅壁纸拼缝横平竖直,不离缝、不搭缝、不显拼缝,斜视无胶迹起光,阳角包裱,阴角拼缝不显且顺光,花纹图案拼接自然,边缘平直、整齐、无纸毛,飞刺。
10.门窗套的制作与安装工艺流程:施工准备(选料并进行锯、刨、钻加工)→墙面弹线→电锤钻孔→预埋木楔→钉固木筋→钉固衬板(大芯板)→钉、粘贴面板(曲柳板皮或榉木板皮)→腻钉眼→砂纸打磨→喷漆→清理11.室内装饰完后做空气质量检测时,根据什么标准?主要控制什么有害物质?受控标准为:“GB50325-2010”,严格控制空气中甲醛、苯、氡、氨和TVOC五种污染物的浓度不准超过限量值。

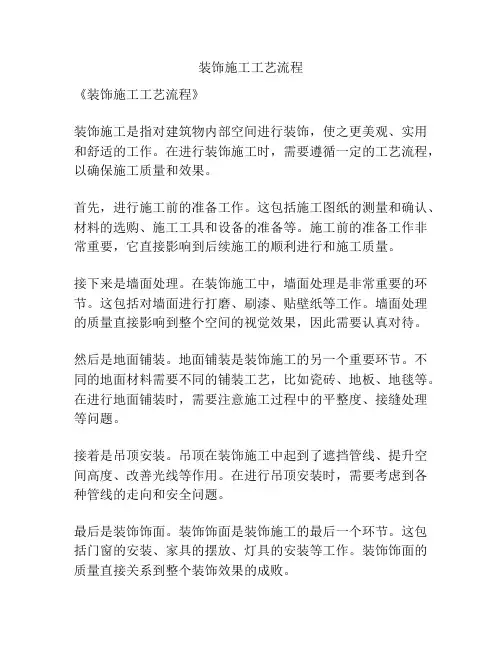

装饰施工工艺流程

装饰施工工艺流程
《装饰施工工艺流程》
装饰施工是指对建筑物内部空间进行装饰,使之更美观、实用和舒适的工作。
在进行装饰施工时,需要遵循一定的工艺流程,以确保施工质量和效果。
首先,进行施工前的准备工作。
这包括施工图纸的测量和确认、材料的选购、施工工具和设备的准备等。
施工前的准备工作非常重要,它直接影响到后续施工的顺利进行和施工质量。
接下来是墙面处理。
在装饰施工中,墙面处理是非常重要的环节。
这包括对墙面进行打磨、刷漆、贴壁纸等工作。
墙面处理的质量直接影响到整个空间的视觉效果,因此需要认真对待。
然后是地面铺装。
地面铺装是装饰施工的另一个重要环节。
不同的地面材料需要不同的铺装工艺,比如瓷砖、地板、地毯等。
在进行地面铺装时,需要注意施工过程中的平整度、接缝处理等问题。
接着是吊顶安装。
吊顶在装饰施工中起到了遮挡管线、提升空间高度、改善光线等作用。
在进行吊顶安装时,需要考虑到各种管线的走向和安全问题。
最后是装饰饰面。
装饰饰面是装饰施工的最后一个环节。
这包括门窗的安装、家具的摆放、灯具的安装等工作。
装饰饰面的质量直接关系到整个装饰效果的成败。
在整个装饰施工过程中,需要注意施工工艺的细节,尊重施工流程,严格执行施工标准,确保施工质量和工程安全。
只有如此,才能最终完成一项高质量的装饰施工工程。
装饰装修工程施工工艺步骤

装饰装修工程施工工艺步骤装饰装修工程的施工工艺步骤包括以下几个方面:1、抹灰工程施工工艺步骤:基层处理后,贴饼冲筋,做护角,抹底灰,补洞修槽,最后罩面层。
2、门窗工程施工工艺步骤:2.1钢门窗、木门窗施工工艺步骤:进行洞口验收,然后装钢门窗、木门窗框,接着装木门窗扇,再装五金件和玻璃。
2.2塑钢门窗施工工艺步骤:先补贴保护膜,找中线,装固定片,卸玻璃,装门窗框,固定,装窗台板,填充、嵌缝、清理,然后装玻璃,接着装纱窗五金件,最后清理撕膜。
3、吊顶工程施工工艺步骤:先进行准备工作,然后安装吊杆,对吊杆和埋件进行防腐处理,接着装主龙骨和次龙骨,进行吊顶内管道、设备调试检查验收,最后安装饰面板并嵌缝。
4、楼、地面工程施工工艺步骤:4.1水泥砂浆面层施工工艺步骤:先进行基层清理和湿润处理,然后进行结合层、贴饼冲筋、压头遍、压二遍、第三遍压光和养护。
4.2水磨石面层施工工艺步骤:先进行基层清理,然后进行底灰铺抹和养护,接着镶分格条,抹水泥石渣面层并养护,最后进行磨头遍、磨第二遍、磨第三遍、出光、酸洗和打蜡。
5、涂料工程施工工艺步骤:5.1金属油漆:需要除锈清理,经___两度,刮腻子,然后进行调和漆两道。
5.2木件油漆:需要进行表面清理,底油一度,刮腻子,然后进行调和漆两道。
5.3内外墙涂料:需要进行修补,清理基层,填补缝隙,局部刮腻子,磨平,进行第一遍涂料,最后刷第二遍涂料。
6、饰面砖工程施工工艺步骤:6.1外墙面砖工程施工工艺步骤:需要处理基体,然后进行结合层抹灰,弹线分格,作贴釉面砖灰饼,贴釉面砖,最后勾缝。
6.2内墙釉面瓷砖施工工艺步骤(软底铺贴法):6.3锦砖施工工艺步骤:(此处删除,因为没有具体内容)。
装饰工程施工工艺流程
装饰工程施工工艺流程
《装饰工程施工工艺流程》
装饰工程施工是一个复杂而精细的过程,需要经过严谨的工艺流程才能完成。
下面将介绍一般的装饰工程施工工艺流程:
1. 施工准备
在正式开始施工之前,需要进行充分的准备工作。
这包括确定工程进度、准备好所需材料和工具、制定详细的施工方案等。
2. 基础工程
装饰工程的基础工程通常包括地面、墙面、天花板等部分的修补和处理。
这一步是非常重要的,因为只有基础工程处理好了,后面的装饰工作才能更加顺利。
3. 安装饰面材料
在基础工程完成后,接下来是安装饰面材料。
这可能包括安装地板、贴墙纸、涂刷涂料等。
每一项工作需要根据具体的要求和材料特性来进行。
4. 装饰装修
在基础工程和饰面材料安装完成后,就可以进行装饰装修了。
这包括安装照明灯具、挂画、摆放家具等。
5. 清理和验收
最后一步是清理和验收。
清理包括清除施工过程中产生的垃圾和杂物,保持施工现场的整洁。
验收则是对整个工程进行检查,
确保每个环节都符合要求。
以上就是一般的装饰工程施工工艺流程,当然在实际施工中可能会根据具体情况有所不同。
无论如何,严格按照工艺流程进行施工是非常重要的,只有这样才能保证装饰工程的质量和效果。
装饰装修施工工艺流程集锦
施工工艺流程地面工程施工工艺流程木工工程施工工艺流程墙面装饰施工工艺流程油漆涂料施工工艺流程吊顶工程装饰工艺流程电路灯具施工工艺流程卫浴洁具安装工艺流程管路改造工程工艺流程厨房设备施工工艺流程铝合金门窗的工艺流程地面工程施工工艺流程石材地面施工工艺流程陶瓷地面砖铺贴工艺流程木地板铺贴工艺流程塑料地板铺贴工艺流程地毯铺设工艺流程水泥砂浆抹灰的施工石材地面的施工工艺流程石材地面指天然花岗石、大理石及人造花岗石、大理石等地面。
一、石材地面装饰构造:室内地面所用石材一般为磨光的板材,板厚20毫米左右,目前也有薄板,厚度在10毫米左右,适于家庭装饰用。
每块大小在300毫米×300毫米~500毫米×500毫米。
可使用薄板和1:2水泥砂浆掺107胶铺贴。
石材地面装饰基本工艺流程:清扫整理基层地面→水泥砂浆找平→定标高、弹线→选料→板材浸水湿润→安装标准块→摊铺水泥砂浆→铺贴石材→灌缝→清洁→养护交工。
三、施工要点:基层处理要干净,高低不平处要先凿平和修补, 基层应清洁,不能有砂浆、尤其是白灰砂浆灰、油渍等,并用水湿润地面。
铺装石材、瓷质砖时必须安放标准块,标准块应安放在十字线交点,对角安装。
铺装操作时要每行依次挂线,石材必须浸水湿润,阴干后擦净背面。
石材、瓷质砖地面铺装后的养护十分重要,安装24小时后必须洒水养护, 铺巾完后覆盖锯末养护。
四、注意事项。
(1)铺贴前将板材进行试拼,对花、对色、编号,以入铺设出的地面花色一致。
(2)石材必须浸水阴干。
以免影响其凝结硬化,发生空鼓、起壳等问题。
(3)铺贴完成后,2~3天内不得上人。
铺贴陶瓷地面砖基本工艺流程1、铺贴彩色釉面砖类:处理基层→弹线→瓷砖浸水湿润→摊铺水泥砂浆→安装标准块→铺贴地面砖→勾缝→清洁→养护。
2、铺贴陶瓷锦砖(马赛克)类:处理基层→弹线、标筋→摊铺水泥砂浆→铺贴→拍实→洒水、揭纸→拨缝、灌缝→清洁→养护。
铺贴陶瓷地砖的施工要点1、混凝土地面应将基层凿毛,凿毛深度5~10毫米,凿毛痕的间距为30毫米左右。
装饰施工工艺流程
装饰施工工艺流程一、开工准备1.确定装修设计方案:根据业主的需求和设计师的建议,确定最终的装修设计方案。
2.办理施工许可证:根据施工设计,办理施工许可证和相关手续。
二、基础施工1.拆除旧墙、旧地板等:根据装修的需要,进行旧墙、旧地板等的拆除工作。
2.水电改造:对原有的水电线路进行改造,根据施工设计方案进行线路布置和管道拆改。
3.防水处理:对厨房、卫生间等需要防水的区域进行防水处理。
三、贴砖施工1.找正、涂胶:根据施工设计方案,确定瓷砖的排列方式,并进行找正工作。
然后在找正的基础上涂胶。
2.贴砖:按照设计方案进行砖贴砖,注意找正,保持水平垂直。
3.砖缝处理:贴砖后,进行砖缝的处理,填充砖缝胶和打磨。
四、木工施工1.木工制作:根据设计方案制作各种木质家具、吊顶、地板等。
2.安装家具:将制作好的家具进行安装,注意固定牢固。
3.地板安装:预先计算好地板的铺设方式和数量。
根据设计方案进行地板安装。
五、油漆施工1.基层处理:对需要进行油漆施工的墙面进行基层处理,包括刷灰腻子等工作。
2.刮腻子,打磨:对处理后的基层进行刮腻子和打磨,使其平整光滑。
3.刷底漆:在基层处理完毕后,进行底漆的刷涂,为后续的上漆做好准备。
4.刷面漆:在底漆干燥后,进行面漆的刷涂,根据设计方案和色彩搭配进行施工。
六、水电维修1.安装洁具:根据设计方案和施工图,进行洁具的安装,包括水龙头、淋浴器等。
2.安装灯具开关:根据设计方案和施工图,进行灯具、开关面板等的安装。
七、安装饰面材料1.安装吊顶:根据设计方案和吊顶图纸,进行吊顶安装。
2.安装墙饰:根据设计方案和墙饰图纸,进行壁纸、贴饰等的安装。
八、收尾工作1.清理现场:将施工过程中产生的垃圾和杂物清理干净,恢复室内的整洁。
2.完成细节工作:对未完成的细节工作进行补充和完善,如插座的安装、开关的调试等。
3.竣工验收:由装饰公司和业主进行竣工验收,确保装修质量和效果符合预期。
以上是一个关于装饰施工工艺流程的详细介绍。
装饰施工主要工艺流程
装饰施工主要工艺流程
1、混凝土地面垫层工艺流程:
基层处理找标高、弹水平控制线粘贴分隔条浇筑混凝土、振捣铺抗裂网找平养护
2、水泥砂浆地面施工工艺流程:
基层清理→洒水湿润→刷素水泥砂浆→找标高冲筋、贴灰饼→铺水泥砂浆→找平、压头遍→第二遍压光→第三遍压光→抹踢脚板→养护
3、防水涂料施工方案流程:
材料准备→清扫基层→涂刷底料→细部附加层→第一层涂膜→第二层涂膜→第三层涂膜→质量检验→防水保护层
4、抹灰墙面及涂饰工程工艺流程
墙面清理→吊垂直、套方、抹灰饼、冲筋→弹灰层控制线→基层处理→不同材料交界处挂镀锌钢丝网→分层抹灰→满挂网格布→罩面→养护→刮第一道腻子→修整→刮第二道腻子→修整→刮第三道腻子→打磨修整→施涂封底涂料→施涂二遍涂料→施涂面层涂料。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1.轻金属龙骨吊顶施工过程:
弹线找准→在准线上电锤钻孔→预埋木楔→钉固边龙骨→检查吊筋(杆)吊件→安装主龙骨→安装中(次)龙骨→调平、调拱→安装罩面板→安装顶面其他设施→清理
2.木护墙板安装工艺流程:
基层处理→弹线,检查预埋件→制作并安装龙骨→安装衬板→安装饰面板→收口→刷罩面漆
3.一般抹灰的工艺流程:
基层处理→湿润→弹线→打饼→冲筋→做踢脚→阴阳角做护角→底、中层抹灰→面层抹灰→养护→清理
4.建筑内墙涂饰(滚涂)的工艺流程和质量要求:
基层处理→刷封底漆→刮腻子→各阴角排笔刷涂→毛化处理→滚第一遍涂料→滚二遍涂料→清理
质量要求:饰面层不准出现厚薄不匀,不准出现拉丝、流坠、流淌、漏涂和色差,面层光滑平整、洁净流畅。
5.简述建筑外墙弹涂的质量要求:
弹点大小、高矮一致,分布均匀,几何形状似梅花瓣,饰面层具有立体感、动感,分格缝要上色,表面罩硅酮保护漆。
6.卫生间、厨房墙面贴砖的工艺流程:
施工准备(选砖、检砖、浸水)→基层处理→底、中层抹灰→养护→弹线→排砖→贴砖→封缝→清理
7.天然花岗石板材外墙干挂的工艺流程:
基层处理→弹线找准→电锤钻孔→固定型钢龙骨→胀栓拧固→板材加工(板背补墙、顶、下面开槽)→自下而上挂板→随时胶封挂件→嵌缝→清理
8.内墙裱糊塑料壁纸的工艺流程:
基层处理→刷底胶(壁纸基膜胶或硝基漆、聚酯漆)封底→弹线→测量裁纸→拌胶(基膜粉+水*少量白乳胶拌匀)→刷胶闷纸8~10分钟→裱糊→压缝→清理
9.简述壁纸裱糊质量要求:
粘贴牢固。
不准出现空鼓、气泡、皱褶、翘边和波纹起伏,与墙面线盒接缝应严密,1.5m以外直视各幅壁纸拼缝横平竖直,不离缝、不搭缝、不显拼缝,斜视无胶迹起光,阳角包裱,阴角拼缝不显且顺光,花纹图案拼接自然,边缘平直、整齐、无纸毛,飞刺。
10.门窗套的制作与安装工艺流程:
施工准备(选料并进行锯、刨、钻加工)→墙面弹线→电锤钻孔→预埋木楔→钉固木筋→钉固衬板(大芯板)→钉、粘贴面板(曲柳板皮或榉木板皮)→腻钉眼→砂纸打磨→喷漆→清理
11.室内装饰完后做空气质量检测时,根据什么标准?主要控制什么有害物质?
受控标准为:“GB50325-2010”,严格控制空气中甲醛、苯、氡、氨和TVOC五种污染物的浓度不准超过限量值。
12.何为现实水磨石地面装饰施工时的“梁浆三磨”?
现制水磨石地面到了养护期结束开磨:洒水用60~90#磨石条粗磨至分格条外露→铺素浆,用90~120#磨石条细磨,磨至地面光滑、平整→铺素浆,用200~240#磨石条精磨至石子外露1/4~1/3,平整、光亮。
13.陶瓷板块铺地的施工工艺流程:
基层处理→弹线找准→标准块定位并铺装→贴出标准行→板块铺贴→封缝→清理。
14.影响装修工程施工质量的五要素指的是什么?
(1)人(2)机械(3)材料(4)施工方案、方法(5)施工环境@@@@@@@人机料法环
15. 橡—塑地面卷材铺装过程:
清扫基层→刷界面剂→做水泥自流平→养护3~4d→毛化处理→吹掉粉尘→测量、裁割→刮胶贴铺→焊接→修整→清理
16. 固定式铺装地毯的工艺流程:
固定式铺毯有倒刺板固定法和粘贴固定法铺毯。
倒刺板固定铺毯工艺流程:
清理地面→钉固倒刺板(沿墙根以外10mm左右射钉固定)满铺点粘弹性胶垫→测量裁毯→处理拼缝(纯毛毯背缝,化纤背粘)→铺毯→张紧器拉毯,毯面服帖、平整并固定→钉固门口处压条→清理
17. 建筑装饰装修工程施工质量控制的原则有哪些?
1).以人为本2). 质量第一,用户至上3).坚持质量标准,严格进行过程检查4).认真执行三检度(自检、互检、交接检)5).尊重科学,遵纪守法
18. 影响装饰工程施工质量的环境要素有些什么内容?
自然环境:气温、风、雨、雪等;建筑物内外环境;劳动环境:如工作面、工序操作环境和劳动组织等。
19. 装饰装修工程竣工验收包括哪些内容?
1)工程实体复验2)竣工资料:包括A图纸会审记录B材料报验单C施工报验单D节能验收单E消防验收单F室内空检单G质量保修单H
工程总体评价
20. 轻质隔墙施工前隐检的内容有哪些?
1)骨架隔墙中设备管线的安装及水管试压。
2)木龙骨防火、防腐处理。
3)预埋件或拉结筋。
4)龙骨安装。
5)填充材料的设置。
21. 简述木门窗安装的“立口法”和“塞口法”?
立口法又称立樘子,是指将加工合格的门、窗先立在墙体的设计位置上,再砌两侧的墙体;
塞口法安装门窗框是指在主体结构施工时按设计要求的门窗位置预留出门窗洞口,主体结构施工完毕经验收合格后,再将门窗框塞入并进行固定。
22. 建筑装饰装修工程施工应具备的条件有哪些?
1)建筑物主体结构工程业已完成,屋面封顶后不渗漏,经过检查、验收合格,装饰装修施工时不受雨水的影响;
2)建筑物的维护墙、室内隔墙已砌筑完毕,主体结构施工时的各项预留孔洞也已经处理并验收合格;
3)门窗框已安装完毕,经校正各排门窗框的平面、立面以及各框垂直偏差都在规定的安装偏差以内;
4)给水、排水、电气系统、采暖、通风、空调系统等暗线或管道系统已经安装完毕,所有的管道接口、暗线接头已经预埋好,隐蔽设备管道的打压试验已验收完毕,且合格未留隐患;
5)建筑装饰装修设计方案经过优选、论证、审核、批准,也已定案;
6)装饰材料按装饰装修设计方案要求已经落实了品牌、规格、生产厂家、供货方式和供货日期,并已部分到位入库,不会影响施工,施工过程不会造成停工待料;
7)装饰装修施工时所用的机械设备、手持电、气动机具已运至现场,经安装、试运转正常,可以随时投入施工使用;
8)各项装饰装修施工作业层的操作技术和工艺已向操作人员进行了交底,包括口头的、书面的和实物类(样板间或样板层)的各种形式。
23.装饰工程子分部(分项)工程内容有哪些?
1.地面
2.抹灰
3.门窗
4.吊顶
5.轻质隔墙
6.饰面板(砖)
7.幕墙
8.涂饰
9.裱糊与软包10.细部
法律法规
罚款:没许可证的10~50万发包给不具有相应资质的50~00万肢解发包、违法分包0.5%~1% 未取得许可证擅自施工1%~2% 其他百分比的2%~4%(((((未验收就使用的、超越本单位资质等级的、允许其他以本单位名义的、偷工减料不合格的)))))
压缩合理工期20~50万明示暗示的20~50万设计单位制定厂家的20~50万未移交档案的1~10万未对材料检验的10~20万不履行保修义务的10~20万串通、弄虚作假50~100万不合格材料按合格签字的50~100万设计建筑主体没设计方案的50~100万隶属关系承担监理的5~10万
单位处罚,对人处罚5%~10% 周边不进行围挡5000~1万未设安全管理人员的10万未设置安全警告牌5万元
使用淘汰工艺设备的5万元爆、吊未安排专门人员现场管理的2~10万减免减轻伤亡应承担责任,无效的2~10万
消防:不按照消设计和标准施工的1~10万占用消防车道的5000~5万在未竣工设置员工宿舍的5~10万
夜间施工的1~3万未将消防文件备案的5000以下未设置冲洗车辆设备的1000~1万
判刑:强令冒险重大事故的5年违反国家规定降低标准发生事故的5年@@@3年((违反有关规定、不符合国家规定、违反消防法规、事故后不上报谎报))。
