技术交底书共8页编号LZ/JSJD-(隧)2017-工程名称磨万铁路第Ⅴ标项目经理部第Ⅰ分部交底项目隧道钢架施工技术交底交底日期2017年02月27日交底范围:适用于拉孟山隧道(包括斜井、平导)加强支护型钢钢架的施工。
1 设计要求隧道钢架支护为型钢钢架。
隧道各部开挖完成初喷砼后,根据围岩级别及岩性,采用型钢钢架,分单元及时安装钢架,采用与定位锚杆、径向锚杆以及双侧锁脚锚管固定,纵向采用C22钢筋连接,钢架之间铺挂钢筋网,然后复喷混凝土到设计厚度。
钢架靠围岩侧的保护层厚度不小于4cm,靠二次衬砌侧的保护层厚度不小于3cm。
主洞:Ⅳ级围岩Ⅳb型断面:拱墙I14型钢钢架加强支护,纵向间距为1.2m;Ⅳ级围岩Ⅳc型断面:拱墙I16型钢钢架加强支护,工字钢架纵向间距1m;Ⅴ级围岩Ⅴa型断面:拱墙I16型钢钢架加强支护,纵向间距1m;Ⅴ级围岩Ⅴb型断面:拱墙I16型钢钢架加强支护,纵向间距0.8m;Ⅴ级围岩Ⅴc型断面:全环I18型钢钢架加强支护,纵向间距0.6m。
斜井:Ⅳ级围岩锚喷断面:拱墙I16型钢钢架加强支护,工字钢架纵向间距1m;Ⅳ级围岩模筑断面:拱墙I16型钢钢架加强支护,工字钢架纵向间距1.2m;3.1 钢架加工钢架按设计要求在综合加工厂分单元加工成型,运输至洞内进行拼装。
在加工场地内现场绘制1:1的大样,严格放样尺寸。
型钢钢架制作由现场技术干部负责交底,各工程部技术负责人负责审核。
要求所进工字钢必须符合要求,符合设计强度,钢架弯曲采用冷弯机弯制,加工钢架周边拼装允许偏差±3cm;平面翘曲应小于2cm,保证钢架架立的垂直度,对不符合要求的钢架不得用于正洞施工。
各分节连接板采用δ14或16mm钢板,连接板与型钢焊成一体,要求双面焊,焊缝饱满,保证焊接质量。
节与节间法兰盘螺栓形式连接。
钢架加工完成后分类编号存放。
加工完的拱架要按现场的放样试拼,质检人员负责验收。
3.2 钢架安装钢架安装在掌子面开挖初喷完成后立即进行。
浅谈隧道钢拱架连接的施工

浅谈隧道钢拱架连接的施工摘要:在我国道路交通建设规模不断扩大、速度不断提升的背景下,隧道工程已经成为其中一项十分重要的施工环节。
由于隧道施工的岩层性质特殊复杂,需要利用钢拱架对隧道进行支护,确保其稳定性。
但是在实际施工中工字钢连接往往是拱架施工的一个薄弱环节,主要原因是加工不规范、运输变形和现场技术管理人员不够重视,从而产生一些初期支护变形、开裂等不可控的现象,增加了隧道施工风险。
在此浅谈隧道钢拱架连接的施工并提出几点建议。
关键词:隧道;钢拱架连接;施工连接钢拱架的意义在于可以实现钢拱架自身长度的减小,在提升支护效果的同时,也比较便于施工。
通过连接钢拱架,能够使其成为一个整体,使作用于一个钢拱架之上的载荷实现转移,不仅可以降低单个钢拱架承受的载荷,而且可以有效利用闲置钢架,实现资源利用最大化。
不仅如此,连接钢拱架也能对其实现侧向约束,如果连接程度足够,甚至可以将其视作铰支座,可以有效减小受弯梁自身跨度,在提升抗屈曲临界载荷的同时强化其承载性能,是一种优良的首选支护方案。
一、钢拱架连接钢拱架的连接方式分为两种:一种是根据设计采用螺栓连接;另一种是从施工机械和材料节约方面考虑采用对接。
第一,单元螺栓连接。
螺栓连接主要产生的弊病有:螺帽未拧紧、少螺帽;连接板眼对不上;工人施工随意,检查不到位;下部开挖机械碰撞使上部拱脚变形等等。
第二,拱架对接。
标准工字钢长度是 9 米一根,加工机械在短于1.45米时就不能加工弧度,在一根工字钢加工一个或二个单元后就会产生剩余料,在加工中为了更好的利用材料,根据单元下料后不可避免的需接长工字钢。
这样就产生了连接问题,连接后还需要过机械加工弧度,在施工中就采用对接,成为了一个连接薄弱环节,这样最好的方法是在对接的基础上加钢板帮焊补强。
增加工字钢的连接刚度。
二、钢拱架初期支护变形开裂的主要原因分析钢拱架在初期支护的时候,常出现如下病害现象:一是上下断面开挖连接板位置变形情况;二是初期支护喷射混凝土环向开裂。
隧道进口Ⅳ级围岩开挖交底

中铁隧道股份有限公司宁武高速公路(南平段)A16合同段项目经理部崇雒隧道进口端Ⅳ级围岩开挖施工技术交底交底:年月日复核:年月日总工:年月日报:发:隧道作业队存:工程部接收:技术交底书工程名称:宁武高速公路(南平段)A16合同段 交底项目:崇雒隧道进口端Ⅳ级围岩开挖施工交底依据:宁武高速公路(南平段)A16合同段设计图纸第四册隧道第一分册一、工程概况1、施工里程: 左线ZK207+350~ZK207+361、右线YK207+361~YK207+384,按照Ⅳ级围岩开挖和支护参数进行施工,支护类型如下:里 程 长度(m) 支护类型 ZK207+350~ZK207+361 11 Z4-1 YK207+361~YK207+38423Z4-12、地质勘察情况:此段洞身围岩为弱风化花岗斑岩,属Ⅳ级围岩,岩体较破碎~较完整,开挖时地下水呈点滴状或淋雨状,侧壁稳定性较好,拱壁易坍塌,须采用挂网喷锚支护。
二、开挖方法及工艺1、Ⅳ级围岩采用台阶法施工。
施工工艺流程(下列顺序应在施工辅助措施完成并达到强度后进行):①开挖上台阶。
②架立钢格栅支撑,拱部喷锚支护。
③下台阶开挖。
①③②④⑤⑥④洞轴线上下台阶开挖法施工顺序:1、开挖上台阶。
2、架立钢支撑,拱部喷锚支护。
3、下台阶开挖。
4、边墙及仰拱架立钢支撑,喷锚支护。
5、灌注仰拱砼(无仰拱型支护该步取消)。
6、铺设环向盲沟及防水板,整体灌注二衬砼。
④边墙立钢格栅支撑,喷锚支护。
⑤上下台阶步距要求不超过20米。
2、开挖方式:采用多功能作业台架风钻钻孔,光面爆破技术。
3、开挖进尺:开挖循环进尺以1.5~1.8m为宜。
三、初期支护1、Z4-1支护类型①参数:厚14cm钢格栅拱架(间距70cm),挂设单层φ6钢筋网(20*20cm),φ22HRB335纵向联结筋(环向间距1.0m),φ22水泥药卷锚杆(L=300cm)间距120*120cm梅花型布置,喷射20cm厚C20砼(见附图)。
浅谈隧道钢拱架连接的施工

浅谈隧道钢拱架连接的施工摘要:在我国道路交通建设规模不断扩大、速度不断提升的背景下,隧道工程已经成为其中一项十分重要的施工环节。
由于隧道施工的岩层性质特殊复杂,需要利用钢拱架对隧道进行支护,确保其稳定性。
但是在实际施工中工字钢连接往往是拱架施工的一个薄弱环节,主要原因是加工不规范、运输变形和现场技术管理人员不够重视,从而产生一些初期支护变形、开裂等不可控的现象,增加了隧道施工风险。
在此浅谈隧道钢拱架连接的施工并提出儿点建议。
关键词:隧道;钢拱架连接;施工连接钢拱架的意义在于可以实现钢拱架自身长度的减小,在提升支护效果的同时,也比较便于施工。
通过连接钢拱架,能够使其成为一个整体,使作用于一个钢拱架之上的载荷实现转移,不仅可以降低单个钢拱架承受的载荷,而且可以有效利用闲宜钢架,实现资源利用最大化。
不仅如此,连接钢拱架也能对其实现侧向约朿,如果连接程度足够,甚至可以将其视作绞支座.可以有效减小受弯梁自身跨度,在提升抗屈曲临界载荷的同时强化其承载性能, 是一种优良的首选支护方案。
一、钢拱架连接钢拱架的连接方式分为两种:一种是根据设讣采用螺栓连接:另一种是从施工机械和材料节约方而考虑采用对接。
第一,单元螺栓连接。
螺栓连接主要产生的弊病有:螺帽未拧紧、少螺帽;连接板眼对不上;工人施工随意•检查不到位;下部开挖机械碰撞使上部拱脚变形等等。
第二,拱架对接。
标准工字钢长度是9米一根,加工机械在短于1・45米时就不能加工弧度,在一根工字钢加工一个或二个单元后就会产生剩余料,在加工中为了更好的利用材料, 根据单元下料后不可避免的需接长工字钢。
这样就产生了连接问题,连接后还需要过机械加工弧度,在施工中就釆用对接,成为了一个连接薄弱环肖,这样最好的方法是在对接的基础上加钢板帮焊补强。
增加工字钢的连接刚度。
二、钢拱架初期支护变形开裂的主要原因分析钢拱架在初期支护的时候,常出现如下病害现象:一是上下断而开挖连接板位宜变形情况:二是初期支护喷射混凝丄环向开裂•之所以会出现这些现象,主要原因在于:钢拱架在隧道施工中是很重要的环节,从设计理论岀发,初期支护在我们隧道施工中承担70%的承载力,而钢拱架是初期支护中主要的受力结构。
浅谈隧道钢拱架小模板组合衬砌施工方法

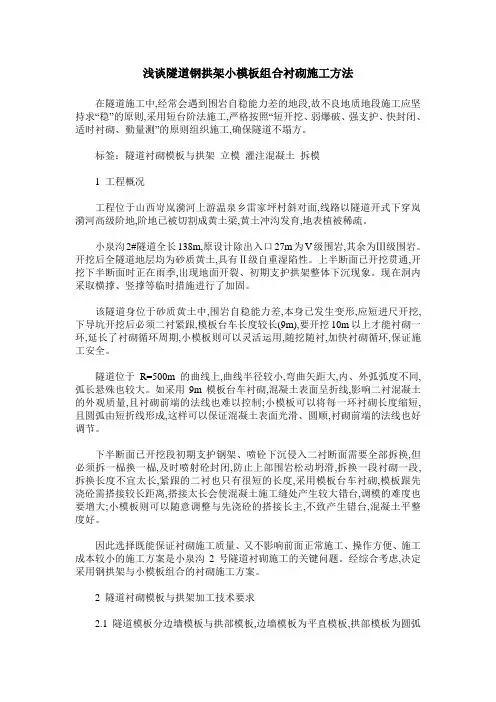

浅谈隧道钢拱架小模板组合衬砌施工方法在隧道施工中,经常会遇到围岩自稳能力差的地段,故不良地质地段施工应坚持求“稳”的原则,采用短台阶法施工,严格按照“短开挖、弱爆破、强支护、快封闭、适时衬砌、勤量测”的原则组织施工,确保隧道不塌方。
标签:隧道衬砌模板与拱架立模灌注混凝土拆模1 工程概况工程位于山西岢岚漪河上游温泉乡雷家坪村斜对面,线路以隧道开式下穿岚漪河高级阶地,阶地已被切割成黄土梁,黄土冲沟发育,地表植被稀疏。
小泉沟2#隧道全长138m,原设计除出入口27m为V级围岩,其余为Ⅲ级围岩。
开挖后全隧道地层均为砂质黄土,具有Ⅱ级自重湿陷性。
上半断面已开挖贯通,开挖下半断面时正在雨季,出现地面开裂、初期支护拱架整体下沉现象。
现在洞内采取横撑、竖撑等临时措施进行了加固。
该隧道身位于砂质黄土中,围岩自稳能力差,本身已发生变形,应短进尺开挖,下导坑开挖后必须二衬紧跟,模板台车长度较长(9m),要开挖10m以上才能衬砌一环,延长了衬砌循环周期,小模板则可以灵活运用,随挖随衬,加快衬砌循环,保证施工安全。
隧道位于R=500m的曲线上,曲线半径较小,弯曲矢距大,内、外弧弧度不同,弧长悬殊也较大。
如采用9m模板台车衬砌,混凝土表面呈折线,影响二衬混凝土的外观质量,且衬砌前端的法线也难以控制;小模板可以将每一环衬砌长度缩短,且圆弧由短折线形成,这样可以保证混凝土表面光滑、圆顺,衬砌前端的法线也好调节。
下半断面已开挖段初期支护钢架、喷砼下沉侵入二衬断面需要全部拆换,但必须拆一榀换一榀,及时喷射砼封闭,防止上部围岩松动坍滑,拆换一段衬砌一段,拆换长度不宜太长,紧跟的二衬也只有很短的长度,采用模板台车衬砌,模板跟先浇砼需搭接较长距离,搭接太长会使混凝土施工缝处产生较大错台,调模的难度也要增大;小模板则可以随意调整与先浇砼的搭接长主,不致产生错台,混凝土平整度好。
因此选择既能保证衬砌施工质量、又不影响前面正常施工、操作方便、施工成本较小的施工方案是小泉沟2号隧道衬砌施工的关键问题。
隧道钢拱架套定额

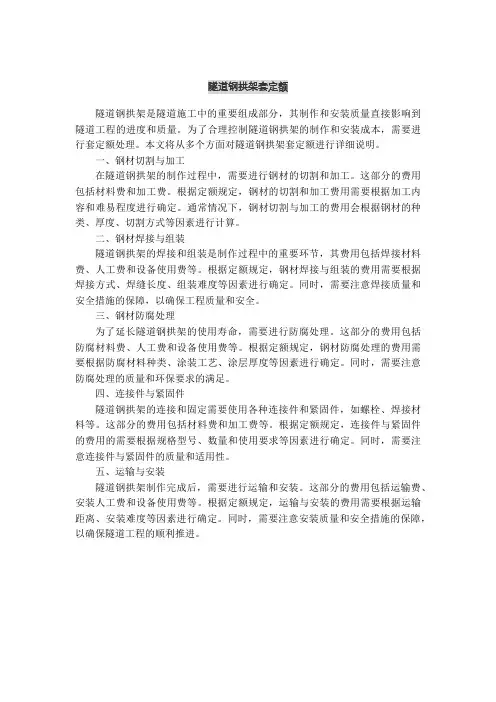

隧道钢拱架套定额隧道钢拱架是隧道施工中的重要组成部分,其制作和安装质量直接影响到隧道工程的进度和质量。
为了合理控制隧道钢拱架的制作和安装成本,需要进行套定额处理。
本文将从多个方面对隧道钢拱架套定额进行详细说明。
一、钢材切割与加工在隧道钢拱架的制作过程中,需要进行钢材的切割和加工。
这部分的费用包括材料费和加工费。
根据定额规定,钢材的切割和加工费用需要根据加工内容和难易程度进行确定。
通常情况下,钢材切割与加工的费用会根据钢材的种类、厚度、切割方式等因素进行计算。
二、钢材焊接与组装隧道钢拱架的焊接和组装是制作过程中的重要环节,其费用包括焊接材料费、人工费和设备使用费等。
根据定额规定,钢材焊接与组装的费用需要根据焊接方式、焊缝长度、组装难度等因素进行确定。
同时,需要注意焊接质量和安全措施的保障,以确保工程质量和安全。
三、钢材防腐处理为了延长隧道钢拱架的使用寿命,需要进行防腐处理。
这部分的费用包括防腐材料费、人工费和设备使用费等。
根据定额规定,钢材防腐处理的费用需要根据防腐材料种类、涂装工艺、涂层厚度等因素进行确定。
同时,需要注意防腐处理的质量和环保要求的满足。
四、连接件与紧固件隧道钢拱架的连接和固定需要使用各种连接件和紧固件,如螺栓、焊接材料等。
这部分的费用包括材料费和加工费等。
根据定额规定,连接件与紧固件的费用的需要根据规格型号、数量和使用要求等因素进行确定。
同时,需要注意连接件与紧固件的质量和适用性。
五、运输与安装隧道钢拱架制作完成后,需要进行运输和安装。
这部分的费用包括运输费、安装人工费和设备使用费等。
根据定额规定,运输与安装的费用需要根据运输距离、安装难度等因素进行确定。
同时,需要注意安装质量和安全措施的保障,以确保隧道工程的顺利推进。
隧道(钢拱架)

x x x x x x x x程建设项目承包单位:合同号:ZB1监理单位:编号:工程开工申请单(分项工程开工)A—08—1xxxxx连接线工程建设项目承包单位:合同号:ZB1监理单位:编号:技术交底记录表A—32霍州至永和关高速公路东段蒲县连接线工程建设项目承包单位:合同号:ZB1监理单位:编号:技术交底记录表A—32钢拱架安装施工方案一、编制依据及编制原则(1)编制依据①霍永高速公路路基、桥隧工程路基合同文件及两阶段施工图设计文件及隧道专项施工方案。
二、现场人员、材料、机械配置一览表型钢钢架采用冷弯成型。
钢架加工的焊接不得有假焊,焊缝表面不得有裂纹、焊瘤等缺陷。
每榀钢架加工完成后放在水泥地面上试拼,周边拼装允许误差为±3cm,平面翘曲小于2cm。
钢架在开挖或喷混凝土后及时架设。
(2)钢架架设要求安装前清除底脚下的虚碴及杂物。
Ⅴ级围岩小净距洞口加强段,预留变形量为16cm.钢架安装允许偏差:钢架间距、横向位置和高程与设计位置的偏差不超过±5cm,垂直度误差为±2°。
钢架拼装可在开挖面以外进行,各节钢架间以螺栓连接,连接板密贴。
(1)防止钢架下沉的措施拱部开挖安装型钢拱架后,由于断层破碎带围岩的自稳性较差以及各部开挖拉开了一定距离,钢架短时间内不能全断面闭合,有可能会出现拱顶钢架下沉,导致围岩失稳或侵入衬砌界限,因此在施工过程中需加强对钢架安装以后的监控量测,必要时采取有效措施进行加固,以防止拱顶钢架下沉。
具体措施如下:(2)加强对钢架的锁脚固定措施由于采用分部开挖方法,拱部钢架安装后,钢架暂时不能全断面封闭钢拱架施工质量技术保证措施①钢架严格按设计位置安设,钢架之间采用钢筋纵向连接,并要保证焊接质量。
钢架安设过程中当钢架与围岩之间有较大的空隙时,沿钢架外缘每隔2m应用混凝土预制块楔紧。
②钢拱架的拱脚采用锁脚锚杆等措施加强支承。
③钢架应尽可能多地与锚杆露头及钢筋网焊接,以增强其联合支护的效应。
隧道钢拱架强化支护施工工法(2)

隧道钢拱架强化支护施工工法隧道钢拱架强化支护施工工法一、前言隧道施工是现代交通基础设施建设中不可缺少的一环,为了保证隧道的稳定和安全,钢拱架强化支护施工是一种常用的工法。
本文将详细介绍隧道钢拱架强化支护施工工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点隧道钢拱架强化支护施工工法具有以下特点:1. 结构稳定:钢拱架强化支护结构具有较高的刚度和强度,能够有效支撑隧道围岩,减轻地压对隧道的影响。
2. 施工快速:隧道钢拱架制作周期短,施工速度快,可以大大节约工期。
3. 适应性强:该工法适用于不同地质条件下的隧道施工,能够应对不同的地质变化和地下水位。
4. 环保无污染:钢拱架施工过程中不会产生大量废弃材料和渣土,有效减少对环境的污染。
三、适应范围隧道钢拱架强化支护施工工法适用于地质条件复杂、地表水位高、地下水位较深、地表载荷大等情况下的隧道施工。
尤其适用于软岩、弱风化岩、泥质地层等容易塌陷的地质环境。
四、工艺原理隧道钢拱架强化支护施工工法的工艺原理是通过将预制的钢拱架安装在隧道内部,利用钢拱架的刚度和强度来分担并稳定围岩的地压并加固隧道结构。
具体工艺措施包括:1. 钢拱架制作:根据隧道尺寸和设计要求,预制出合适尺寸的钢拱架。
2. 钢拱架安装:将钢拱架逐个安装到隧道内部,并进行精确定位和固定。
3. 底板施工:在钢拱架安装完成后,对底板进行施工,形成整体结构。
4. 补强材料注浆:根据需要,对钢拱架与围岩接触面进行注浆加固。
5. 辅助措施:根据实际情况,可能需要进行补充措施,如排水、防水等。
五、施工工艺隧道钢拱架强化支护施工工法包括以下施工阶段:1. 钢拱架制作:根据设计要求进行钢拱架的预制制作。
2. 钢拱架安装:将钢拱架逐个安装到隧道内,保证位置和角度的准确性。
3. 底板施工:在钢拱架安装完成后,对隧道底部进行施工,形成整体。
4. 补强材料注浆:根据设计要求,进行钢拱架与围岩接触面的注浆加固。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(1)所有施工人员进驻现场必须佩带安全帽,电焊作业人员佩带防护面罩和绝缘手套。
(2)现场施工用电符合“一机、一闸、一漏、一箱、一锁”。
(3)钢架搬运过程中防止碰到电线。
(4)初喷混凝土后及时分单元安装钢架,采用与定位锚杆、径向锚杆以及双侧锁脚锚管固定,纵向采用Φ22钢筋连接,环向间距1m,钢架之间铺挂钢筋网,然后复喷混凝土到设计厚度。
(2)根据设计要求,临时支护钢架与洞身钢架以螺栓连接,洞身钢架架设后在相应位置焊接预置钢板并预置螺栓,以便临时钢架连接,连接钢板尺寸根据接头相应调整,接头处焊缝高度不小于6mm。临时横撑分为E、F两个个单元,均采用I18型钢,E单元设置于正洞左侧导坑上台阶与下台阶底脚处,F单元设置与正洞右侧导坑上下台阶处,中隔壁设置ABCD单元,纵向采用Φ22钢筋连接,连接件间距为1.0米。
4)所有施工人员进入施工场地,必须佩戴安全帽。
5)边坡防护作业人员必须配备必要的安全带和安全绳,脚手架及高空作业必须挂安全网。
6)施工中作业人员严禁穿拖鞋。
7)施工机械必须指定专人保养使用,禁止违章指挥和违章作业。
(2)环保保证措施
便道、搅拌站、砼制品厂及施工营地的设置,要合理、紧凑,严禁随意搭建,尽量减少对植被的破坏,不占用当地公路、不阻碍当地交通。如搅拌站类的高噪音的生产设施,尽量远离居民区。场地周围做到排水通畅,不得积水,积污,不得随意排放废水。施工场地和运输道路须定期洒水养护,避免扬尘。
6、质量标准
(1)钢筋、型钢等原材料应平直、无损伤,表面不得有裂纹、油污、颗粒状或片状锈蚀。
(2)钢架节点焊接长度应大于4cm,且对称焊接。
(3)钢架周边拼装允许偏差为±3cm,平面翘曲应小于2cm。
(4)钢架安装允许偏差符合下列要求:
①钢架间距允许偏差为±100mm;
②钢架横向允许偏差为±50mm;
③高程偏差允许偏差为±50mm;
④垂直度偏差允许偏差为±2º;
⑤钢架保护层厚度允许偏差为-5mm。
(5)钢架安装的位置、接头连接、纵向拉杆应符合设计要求,钢架安装不得侵入二次衬砌断面,脚底不得有虚碴。
(6)沿钢架外缘每隔2m应用钢楔或混凝土预制块与围岩顶紧,钢架与围岩的间隙应采用喷射混凝土喷填密实。
(7)参照下表施工拱架图及施工工序图
四步CD横断面示意图
()施工工艺流程见下图
钢架施工流程图
5、施工控制要点及注意事项:
A、施工控制要点
(1)钢架应按设计位置安设,钢架之间必须用钢筋纵向连接,并要保证焊接质量。拱架安设过程中当钢架与围岩之间有较大的空隙时,沿钢架外缘每隔2m应用混凝土预制块楔紧。
(2)钢拱架的拱脚采用锁脚钢管等措施加强支承。
(7)钢架安装前应清除底脚下的虚碴及杂物,钢架底脚应置于牢固的基础上,否则应设钢垫板或用混凝土填充。
(8)中隔壁在浇筑仰拱前逐段拆除,中隔壁一次拆除长度应根据量测结果确定,不宜大于15m,临时支护拆除后应及时施作仰拱和二次衬砌。
(9)中隔壁开挖左右两侧纵向应错开10~15m,单侧导坑采用短台阶,台阶长度3~5m,左侧导坑台阶上导每次开挖不宜超过1m,安装1榀钢拱架,边墙进尺开挖不得大于2榀拱架间距。仰拱初期支护进尺不得大于3m。
(5)根据测设的位置,各单元钢架在掌子面以螺栓连接,连接板应密贴。为保证各节钢架在全环封闭之前置于稳固的地基上,安装前应清除各节钢架底脚下的虚碴及杂物,并垫钢板或槽钢进行高差调整,同时增强基地承载力。同时每侧钢架底角安设2根锁脚锚管将其锁定,锁脚锚杆应设置L型卡与钢架有效焊接。
(6)架立钢架后应尽快进行喷砼作业,以使钢架与喷砼共同受力。喷射砼分层进行,先从拱脚或墙角处由下向上喷射,防止上层喷射料虚掩拱脚(墙角)不密实,造成强度不够,拱脚(墙角)失稳。
4、施工工艺;
(1)本施工段采用四步CD法施工,详见施工工序图。分台阶开挖①、②部,同时逐步实作导坑周边主体结构的初期支护和中隔壁临时支护,即初喷砼,架立隧道钢架和接长临时钢架,钻设径向系统锚杆后复喷砼至设计厚度,同时①部掌子面及时喷射8cm砼封闭台阶底部及时喷射10cm混凝土封闭并设锁脚钢管。分台阶开挖③、④部,除中隔壁部分临时钢架已施工完毕外,其余步骤均参见第一步工序。钢架采用I20工字钢,钢架纵向间距为0.6m,相邻钢架采用Φ22钢筋连接,连接筋环向间距1m。钢架采用定位锚杆定位,各单元间由高强螺栓连接,临时钢架采用轻型热轧I18工字钢。
(2)四步CD法临时支护钢架采用热轧轻型I18工字钢,临时钢架共分A、B、C、D、E单元,A单元3.19m、B单元3.43m、C单元3.28m、D单元1.81m、E单元6.80m、F单元6.11m,相邻钢架采用Ф22钢筋连接,间距1m并焊于钢架內缘处。
3、开始施工的条件及施工准备工作
施工前要做到机械合格后方可进场,各种材料报检检验合格后的进场,准备工作:隧道洞口地段,由于地质条件差,地形复杂,施工难度较大,所以在隧道施工前做好测量放样工作,做好洞内控制测量、隧道贯通误差的定测及调整;设置精密三角网,定期对其基准点进行校核;对隧道洞外的水准点、中线点根据隧道平纵面、隧道长度等定期进行复核。
生活临时区内的生活垃圾不得随地乱扔,应建立专用的垃圾站,分类并定期处理垃圾。
7、成品保护措施
施工部位完成后,应做好养护。必须等成品稳定后进行下一步施工。
交底人
日术交底
技术交底书
表格编号
1301
项目名称
中铁港航局深茂铁路JMZQ-3标
第1页
共8页
交底编号
006
工程名称
莲岗隧道进口
设计文件图号
深茂铁路江茂段施隧参01(W)与隧参04
施工部位
DK151+881.81~DK151+930钢拱架安装
交底日期
2015年7月23日
技术交底内容:
1、技术交底范围
6、安全、环保、文明施工等技术措施;
1)认真贯彻执行项目部制定的各项安全生产管理制度,贯彻执行“安全第一,预防为主”的原则。
2)所有施工人员必须进行岗前安全学习培训,了解安全生产常识,未经培训及培训不合格的人员严禁上岗。
3)边坡防护施工前应先清除坡面危石,施工中如发现山体有滑动、坍塌迹象危及施工安全时,应暂停施工,撤离人员及机具,并报上级处理。
(3)钢架应尽可能多地与锚杆露头及钢筋网焊接,增强其联合支护的效果。
(4)喷射混凝土时,要将钢架与岩面之间的间隙喷射饱和达到密实。
(5)型钢钢架应采用冷弯成型,钢架加工的焊接不得有假焊,焊缝表面不得有裂纹、焊瘤等缺陷。
(6)每榀钢架加工完成后应放在水泥地面上试拼,周边拼装允许误差为±3cm,平面翘曲应小于2cm。
(5)初喷砼时,在凹槽处打入木楔,为架设钢架留出连接板(和槽钢)位置。钢架按设计位置安设,在安设过程中当钢架和初喷层之间有较大间隙应每隔2m用砼预制块楔紧,钢架背后用喷砼填充密实。为增强钢架的整体稳定性,将钢架与锚杆焊接在一起。
(6)架立钢架后应尽快进行喷砼作业,以使钢架与喷砼共同受力。喷射砼分层进行,先从拱脚或墙角处由下向上喷射,防止上层喷射料虚掩拱脚(墙角)不密实,造成强度不够,拱脚(墙角)失稳。
莲岗隧道进口茂名方向Ⅴ级围岩Ⅴb型衬砌DK151+881.81~DK154+930段钢拱架安装技术交底。
2、设计情况
(1)莲岗隧道洞口段Ⅴb衬砌类型长度为48.19m,,洞口段采用四步CD法进行施工,Ⅴb型衬砌全环钢架采用I20a工字钢制作,全环各单元钢架用4颗高强螺栓连接牢固,钢架纵向间距0.6m(中至中),全环共分A、B、C、D、E单元,A单元3个,B、C、D单元各2个,E单元3个,每单元长度分别为A单元4.649m、B单元3.478m、C单元3.050m、D单元2.307m、E单元3.051m,接头焊缝高度腹板9mm,翼缘12mm,锁脚钢管采用Ф42壁厚3.5mm钢管,相邻钢架采用Ф22钢筋连接,间距1m并焊于钢架內缘处。
(3)初喷混凝土后及时分单元安装钢架,采用与定位锚杆、径向锚杆以及双侧锁脚锚管固定,纵向采用Φ22钢筋连接,环向间距1m,钢架之间铺挂钢筋网,然后复喷混凝土到设计厚度。
(4)根据测设的位置,各单元钢架在掌子面以螺栓连接,连接板应密贴。为保证各节钢架在全环封闭之前置于稳固的地基上,安装前应清除各节钢架底脚下的虚碴及杂物,同时增强基地承载力。同时每侧钢架底角向上30cm,紧贴钢架两侧边沿上倾角30°安设2根锁脚锚管将其锁定,锁脚锚杆应设置Ф12钢筋与钢架有效焊接。
