施工现场临时用电计算公式

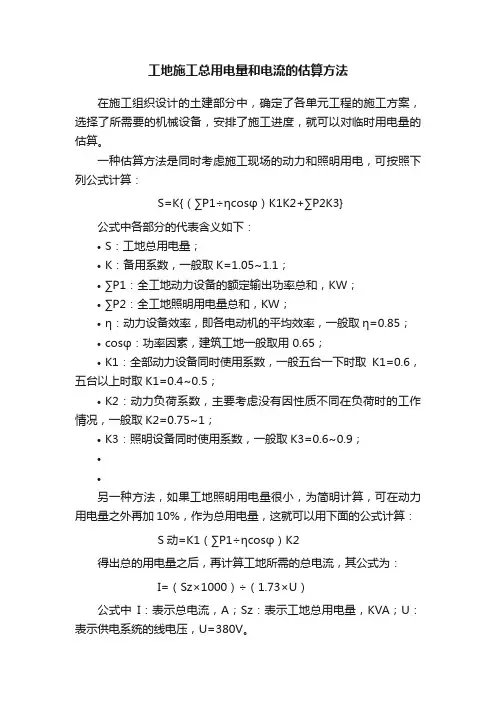

工地施工总用电量和电流的估算方法

工地施工总用电量和电流的估算方法
在施工组织设计的土建部分中,确定了各单元工程的施工方案,选择了所需要的机械设备,安排了施工进度,就可以对临时用电量的估算。
一种估算方法是同时考虑施工现场的动力和照明用电,可按照下列公式计算:
S=K{(∑P1÷ηcosφ)K1K2+∑P2K3}
公式中各部分的代表含义如下:
•S:工地总用电量;
•K:备用系数,一般取K=1.05~1.1;
•∑P1:全工地动力设备的额定输出功率总和,KW;
•∑P2:全工地照明用电量总和,KW;
•η:动力设备效率,即各电动机的平均效率,一般取η=0.85;
•cosφ:功率因素,建筑工地一般取用 0.65;
•K1:全部动力设备同时使用系数,一般五台一下时取K1=0.6,五台以上时取K1=0.4~0.5;
•K2:动力负荷系数,主要考虑没有因性质不同在负荷时的工作情况,一般取K2=0.75~1;
•K3:照明设备同时使用系数,一般取K3=0.6~0.9;
•
•
另一种方法,如果工地照明用电量很小,为简明计算,可在动力用电量之外再加10%,作为总用电量,这就可以用下面的公式计算:
S动=K1(∑P1÷ηcosφ)K2
得出总的用电量之后,再计算工地所需的总电流,其公式为:
I=(Sz×1000)÷(1.73×U)
公式中I:表示总电流,A;Sz:表示工地总用电量,KVA;U:表示供电系统的线电压,U=380V。
施工现场临时用电专项方案的计算书和验算依据

施工现场临时用电专项方案的计算书和验算依据1.临时用电计算用电验算依据:根据公式(1)计算出导线上的允许电流,查表可得满足电流要求的配电导线截面积,根据公式(2)计算满足要求的导线电压降所需最小截面积,取两者之间的大值作为配电导线的截面积。
1)按导线允许电流选择三相五线制低压线路上的电流可按下式计算ϕCOS U PI ⨯⨯=1131000(1)式中:l I —线路工作电流值(A )。
l U —线路工作电压值(V ),三相五线制低压时,380l U V =。
P —计算用电量(kVA )。
cos ϕ—用电设备功率因数,取0.7。
2)按允许电压降校核三相五线制低压线路导线截面积可按下式计算 max min ε⨯⨯=∑C LP S (2)式中:min S —导线截面积(mm 2)。
L —变压器低压开关据现场距离(m ),取100L m =。
C —材料内部系数,根据电压和电流种类取用,取46.3C =。
max ε—导线电压降(%),一般工地临时用电网络取7。
P —计算用电量(kVA )。
根据公式(1)及公式(2)计算配电线路截面面积,计算过程如下:(1)1#拌和站 按导线允许电流计算:A I l 1.4317.038036.1981000=⨯⨯⨯= 按允许电压降计算: 2min 3.6173.461006.198mm S =⨯⨯= (2)xxx 大桥、1#钢筋场地按导线允许电流计算:A I l 6.6717.038034.3091000=⨯⨯⨯= 按允许电压降计算: 2min 5.9573.461004.309mm S =⨯⨯= (3)xxx 、预制梁场、2#钢筋加工厂及2#拌和站 按导线允许电流计算:A I l 8.9307.038038.4281000=⨯⨯⨯= 按允许电压降计算: 2min 132.373.461008.428mm S =⨯⨯= (4)xxx 大桥 按导线允许电流计算:A I l 2.4577.038036.2101000=⨯⨯⨯= 按允许电压降计算: 2min 0.6573.461006.210mm S =⨯⨯= (5)xxx 隧道按导线允许电流计算:A I l 2.17747.038034.8171000=⨯⨯⨯= 按允许电压降计算: 2min 2.25273.461004.817mm S =⨯⨯= (6)xxx 大桥、3#拌和站及2#钢筋加工厂按导线允许电流计算:A I l 6.8237.038034.3791000=⨯⨯⨯= 按允许电压降计算: 2min 1.11773.461004.379mm S =⨯⨯= (7)xxx 隧道按导线允许电流计算:A I l 2.16227.038034.7471000=⨯⨯⨯= 按允许电压降计算: 2min 6.23073.461004.747mm S =⨯⨯= (8)xxx 大桥按导线允许电流计算:A I l 3.3217.038030.1481000=⨯⨯⨯= 按允许电压降计算: 2min 7.4573.4610001.148mm S =⨯⨯=。
施工现场临时供电计算

工地临时供电计算一、用电量计算:工地临时供电包括施工及照明用电两个方面,综合考虑施工用电约占总用电量90%,室内外照明电约占总用电量10%,计算公式如下:其中P 计算用电量(kW),即供电设备总需要容量;K1 全部施工用电设备同时使用系数,取K1=0.7;总数10台以内取0.75;10~30台取0.7;30台以上取0.6;∑Pc 全部施工动力用电设备额定用量之和,取∑Pc=302.2 kW;全部施工动力用电设备额定用量如下:序号机具名称额定功率(kW)距离(m)数量1 插入式振动器 1.7 80 22 干取土桩机130 80 13 插入式振动器 1.7 100 44 平板式振动器 1.4 100 15 800L混凝土搅拌机17 30 16 木工圆锯机 3.8 30 17 钢筋切断机GJ-40 7 50 18 钢筋调直机9 50 19 钢筋弯曲机 2.8 50 110 交流电弧焊机21 100 111 钢筋对焊机VN-100 100 50 1经过计算得到P = 1.24×0.7×302.2 = 262.31kW。
二、变压器计算:选用的变压器型号: S6-630/10; 额定容量为: 630 kVA变压器容量计算公式如下:其中P0 变压器容量(kVA);1.05 功率损失系数;cosφ用电设备功率因素,取P=0.75一般建筑工地取0.75。
P 用电量,取P=262.31kW经过计算得到P0 = 1.4×262.31 = 367.23kV A。
计算结果: 小于等于变压器额定容量,满足要求打桩子线路-1计算一、用电量计算:工地临时供电包括施工及照明用电两个方面,综合考虑施工用电约占总用电量90%,室内外照明电约占总用电量10%,计算公式如下:其中P 计算用电量(kW),即供电设备总需要容量;K1 全部施工用电设备同时使用系数,取K1=0.75;总数10台以内取0.75;10~30台取0.7;30台以上取0.6;∑Pc 全部施工动力用电设备额定用量之和,取∑Pc=133.4 kW;全部施工动力用电设备额定用量如下:序号机具名称额定功率(kW)距离(m)数量1 插入式振动器 1.7 80 22 干取土桩机130 80 1经过计算得到P = 1.24×0.75×133.4 = 124.06kW。
施工现场临时用电计算

施工现场临时用电计算施工现场临时用电计算是施工单位在进行工程施工过程中所需要的电力供应计算。
由于施工现场通常没有固定的电力供应设备,因此需要进行临时用电计算,以确保施工过程中的电力供应安全可靠。
以下是一份关于施工现场临时用电计算的详细说明和步骤。
首先,施工单位需要确定施工现场所需的电力负荷。
这包括施工现场的各项用电设备和机械设备的功率需求,如电动钢筋剪切机、电锤等。
此外,还需要考虑到施工现场办公室、食堂、宿舍等用电需求,以及施工现场临时设施如照明、通风、水泵等的用电需求。
其次,根据上述电力负荷需求,计算施工现场的总用电功率。
可以通过查阅设备的额定功率、设备运行时间和运行频率等信息来计算。
还需要注意,施工现场的多个设备可能同时运行,因此需要考虑到负载的峰值功率需求。
然后,施工单位需要确定施工现场的电压和电流需求。
根据电力负荷需求和设备运行要求,可以计算出需要的额定电压和电流。
一般情况下,施工现场的电压要求为380V/220V,电流要求为10A/16A。
接下来,根据电力需求和供电电压,计算施工现场的用电容量。
用电容量是指供电系统所需的总电力容量,以保证施工现场各项用电设备正常运行。
一般用电容量的计算公式为:用电容量=总用电功率/供电电压。
此外,还需要根据施工现场的具体情况,结合供电网络的条件和使用要求,选择合适的供电设备和供电线路。
供电设备可以选择移动式供电柜等临时用电设备,供电线路可以选择合适截面积和材质的电缆。
最后,施工单位需要将临时用电计算结果进行合理安排和布置。
在施工现场中,电力供应设备应该合理摆放,电缆安装应符合安全要求,且需要进行必要的防护措施,如防水、绝缘等。
同时,施工单位还需要定期检查用电设备和供电线路的运行情况,确保施工现场的用电安全和可靠。
总之,施工现场临时用电计算是施工单位在进行工程施工过程中必需的工作之一、通过合理计算和安排,可以保证施工现场的电力供应安全可靠,为工程施工提供必要的支持。
工地临时供电计算书

工地临时供电计算书一、用电量计算:工地临时供电包括施工及照明用电两个方面,计算公式如下:其中 P ──计算用电量(kW),即供电设备总需要容量;Pc ──全部施工动力用电设备额定用量之和;Pa ──室内照明设备额定用电量之和;Pb ──室外照明设备额定用电量之和;K1 ──全部施工用电设备同时使用系数;总数10台以内取0.75;10-30台取0.7;30台以上取0.6; K2 ──室内照明设备同时使用系数,取0.80;K3 ──室外照明设备同时使用系数,取1.00;全部施工动力用电设备额定用量:-------------------------------------------------------------序号机具名称额定功率(kW) 距离电源(m) 台数1 直流电焊机 22.00 86.00 32 钢筋切割机 3.00 72.00 13 钢筋弯曲机 3.00 95.00 14 钢筋调直机 3.00 95.00 15 混凝土振捣器 1.10 85.00 36 200~325L砂浆搅拌机 1.20 72.00 17 木工圆据机 3.00 88.00 18 木工平刨床 2.80 50.00 1 -------------------------------------------------------------全部施工照明用电额定用量:-------------------------------------------------------------序号照明名称额定功率(kW) 距离电源(m)1 钢筋室外加工 3.20 34.002 办公楼,试验室 9.00 42.003 警卫照明1000W/km 200.00 45.004 宿舍 0.72 20.005 浴室盥洗室,厕所 0.18 20.006 木材加工模板 0.56 44.007 仓库及棚仓库 0.56 40.00-------------------------------------------------------------本例计算中 K1=0.75; K2=0.80; K3=1.00;经过计算得到 P = 275.35kW。

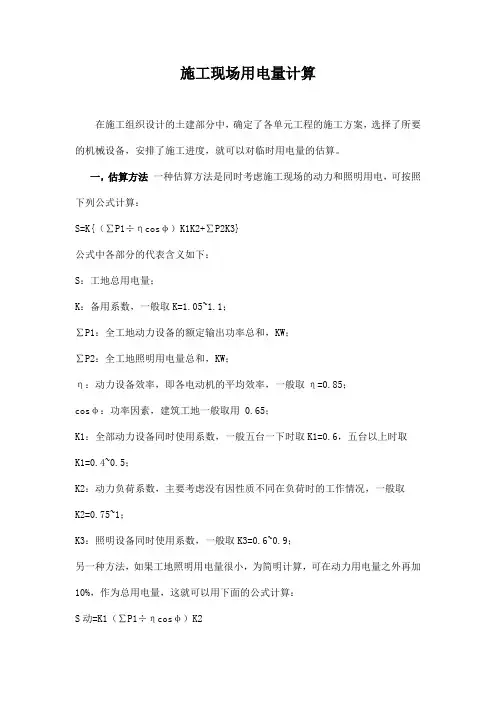

施工现场用电量计算

施工现场用电量计算在施工组织设计的土建部分中,确定了各单元工程的施工方案,选择了所要的机械设备,安排了施工进度,就可以对临时用电量的估算。
一,估算方法一种估算方法是同时考虑施工现场的动力和照明用电,可按照下列公式计算:S=K{(∑P1÷ηcosφ)K1K2+∑P2K3}公式中各部分的代表含义如下:S:工地总用电量;K:备用系数,一般取K=1.05~1.1;∑P1:全工地动力设备的额定输出功率总和,KW;∑P2:全工地照明用电量总和,KW;η:动力设备效率,即各电动机的平均效率,一般取η=0.85;cosφ:功率因素,建筑工地一般取用 0.65;K1:全部动力设备同时使用系数,一般五台一下时取K1=0.6,五台以上时取K1=0.4~0.5;K2:动力负荷系数,主要考虑没有因性质不同在负荷时的工作情况,一般取K2=0.75~1;K3:照明设备同时使用系数,一般取K3=0.6~0.9;另一种方法,如果工地照明用电量很小,为简明计算,可在动力用电量之外再加10%,作为总用电量,这就可以用下面的公式计算:S动=K1(∑P1÷ηcosφ)K2得出总的用电量之后,再计算工地所需的总电流,其公式为:I=(Sz×1000)÷(1.73×U)公式中I:表示总电流,A;Sz:表示工地总用电量,KVA;U:表示供电系统的线电压,U=380二,详细计算方法:(1)工地临时供电包括动力用电与照明用电两种,按下列几点情况计算用电量:1)全工地使用的电动机械设备、电动工具和照明的用电量;2)施工总进度计划中施工高峰期间用电机械设备的最高数量;3)各种电力机械设备在工作中的利用情况。
总用电量按下式计算:P=1.05––1.10(K1ΣP1/cosθ+K2ΣP2 + K3ΣP3 +K4ΣP4)P–––––供电设备总需求容量(KVA);P1–––––电动机额定功率(KW);P2––––电焊机额定容量(KVA);P3–––––室内照明容量(KW);P4–––––室外照明容量(KW);cosθ––––电动机的平均功率因子(在施工现场最高为0.75-0.78;一般为0.65-0.75);K1、K2、K3、K4–––––需要系数;K1(电动机)=0.5-0.7K2(电焊机)=0.6。
施工现场临时用电负荷计算

施工现场临时用电负荷计算施工现场临时用电负荷计算是指在施工现场临时供电时,根据实际需求,计算所需供电负荷的过程。
正确的负荷计算可以保证施工现场的用电安全,合理规划供电能力,防止供电不足或过度供电,从而提高施工现场的效率。
下面是施工现场临时用电负荷计算的一般步骤。
一、确定施工现场的用电设备首先需要确定施工现场所需使用的各种用电设备,包括工地照明、施工机械、电动工具、仪器设备等,以及这些设备的功率、电压等参数。
不同类型的设备需要的负荷不同,因此需要对每个设备进行详细的了解和记录。
二、计算各设备的负荷在确定了施工现场所需使用的各种设备后,需要计算每个设备的负荷。
负荷计算的基本公式是:负荷=功率×数量。
其中,功率可以通过设备的额定功率来确定,数量是指需要同时运行的设备数目。
需要注意的是,有些设备的启动时会有较大的启动电流,称为启动功率,需要考虑在负荷计算中。
三、计算各个负荷的同时工作率同时工作率是指施工现场上所有设备同时工作时的负荷占总负荷的比例。
不同设备的同时工作率一般不同,需要通过实际测试或参考相关的统计数据来确定。
四、计算总负荷在得到各设备的负荷和同时工作率后,可以计算总负荷。
总负荷等于所有负荷之和乘以同时工作率。
即:总负荷=(∑各设备负荷)×同时工作率。
五、考虑安全裕度在计算总负荷后,还需要考虑安全裕度。
由于施工现场使用的设备通常是不固定的,负荷可能有一定的浮动。
因此,在计算总负荷时,应根据实际情况增加一定的安全裕度,以保证供电能力。
六、选择合适的供电设备最后,在计算完施工现场临时用电负荷后,需要根据所得到的负荷结果选择合适的供电设备。
根据负荷的大小和用电设备的特点,选择合适的配电柜、电缆、插座等设备,保证施工现场的供电安全和稳定。
总而言之,施工现场临时用电负荷计算是一个重要的工作,它能够保证施工现场的用电安全和供电能力。
通过合理的负荷计算,能够确保施工现场的用电设备得到正常供电,提高施工效率,保证施工工程的顺利进行。
工程施工临时用电费计入

工程施工临时用电费计入是一个比较复杂的问题,涉及到多个方面的因素。
本文将从以下几个方面进行分析和讨论。
一、临时用电的定义和作用临时用电是指在工程施工过程中,为了满足施工需要而进行的临时性电力供应。
它可以为施工现场提供必要的照明、动力等电力服务,是工程施工不可或缺的一部分。
二、临时用电费的计算方法临时用电费的计算方法通常有以下几种:1. 按照用电量计算:即根据实际使用的电量来计算费用。
这种方法的计算公式为:电费 = 用电量× 电价。
其中,电价通常由供电部门根据当地的电力市场情况来确定。
2. 按照用电时间计算:即根据实际使用的时间来计算费用。
这种方法的计算公式为:电费 = 用电时间× 单价。
其中,单价通常由供电部门根据当地的电力市场情况来确定。
3. 按照用电设备计算:即根据实际使用的设备数量和类型来计算费用。
这种方法的计算公式为:电费 = 设备数量× 设备单价。
其中,设备单价通常由供电部门根据当地的电力市场情况来确定。
三、临时用电费的计入方式临时用电费的计入方式通常有以下几种:1. 直接计入工程成本:即将临时用电费直接加入到工程项目的成本中。
这种方法的优点是可以清晰地反映出工程施工的用电成本,缺点是会增加工程项目的总成本。
2. 分摊计入工程成本:即将临时用电费按照一定比例分摊到工程项目的各个部分中。
这种方法的优点是可以降低工程项目的总成本,缺点是可能会导致工程项目的成本计算不够准确。
3. 按照工程进度计入成本:即将临时用电费按照工程进度的完成情况进行计入。
这种方法的优点是可以更加准确地反映出工程施工的用电成本,缺点是需要对工程进度进行准确的监控和管理。
四、影响临时用电费计入的因素影响临时用电费计入的因素有很多,主要包括以下几个方面:1. 工程项目的规模和用电需求:工程项目规模越大,用电需求越高,临时用电费也就越高。
2. 施工地点的电力供应情况:施工地点的电力供应情况会影响到临时用电的价格和供应稳定性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
P4--室外照明容量(Kw)
COSφ--电动机平均功率因数(施工现场最高为0.75~0.78,
一般为0.65~0.75)
K1、K2、K3、K4--需要系数,见下表
需用系数表
用电设备名称
台数
K
备注
电动机
3~10台
K1
0.7
如施工中需用电加热时,应将其用电量计算进去,为使计算接近实际,式中各顶用电根据不同性质分别计算。
创作编号:BG7531400019813488897SX
创作者:别如克*
施工现场临时用电计算公式 :
∑P1
P=K(K1—— +K2∑P2+K3∑P3+K4∑P4)
COSφ
式中:
P—用电设备总用电容量(Kw),K未预计施工用电系数(1.05~1.1)
P1—电动机额定功率(Kw)
P2--电焊机额定容量(KVA)
11~30台
0.6
30台以上
0.5
加工厂动力设备
0.5
电焊机
3~10台
K2
0.6
10台以上
0.5
室内照明
K3
0.6
室外照明
K4
1.0
I线=KX×P÷(31/2(U线×COSφ)
IБайду номын сангаас:电流
KX:0.7~0.8
U线:380V
COSφ:临时网络系数0.85
各种电缆额定电流值
