斜巷修护安全技术措施(最新版)
斜巷修护安全技术措施

02
斜巷修护的准备工 作
设备检查和维护
确保设备完好
对使用的所有设备进行逐一检查,确 保其处于良好的工作状态,防止因设 备故障导致的安全事故。
定期维护设备
对设备进行定期维护和保养,确保设 备的正常运行,延长设备的使用寿命 。
安全设施的准备
安装安全防护装置
在斜巷修护区域设置安全防护装置,如 防护栏、警示牌、安全网等,以防止人 员或物品掉落。
斜巷修护安全技术措 施
汇报人:
日期:
目录
CONTENTS
• 概述 • 斜巷修护的准备工作 • 斜巷修护的施工安全技术措施 • 斜巷修护的支护安全技术措施 • 斜巷修护的应急处理措施 • 斜巷修护的案例分析和经验总结
01
概述
斜巷修护的定义
• 斜巷修护是指对倾斜巷道的维护和修复工作,包 括巷道的加固、排水、通风、照明等措施,以保 证矿井的安全生产和运行。
04
安全操作规程
佩戴个人防护用品
施工人员需佩戴符合规定的 个人防护用品,如安全帽、
工作服、安全鞋等。
1
使用安全工具
使用符合安全标准的工具和 设备,如扳手、锤子、凿子
等。
遵循安全操作流程
严格遵守各项安全操作规程 ,如高空作业安全规程、电 气作业安全规程等。
检查与维护
定期检查和维护修护设备及 安全设施,确保其正常运转 。
效性。
对演练过程中暴露出的问题进行 总结和改进,不断完善应急预案
。
06
斜巷修护的案例分 析和经验总结
案例一:某矿斜巷修护事故案例分析
事故经过
2018年,某矿在进行斜巷修 护作业时,由于安全技术措 施不当,发生了坍塌事故, 造成3名工人受伤,直接经济
猴车巷行人斜巷扩修安全技术措施

安全风险识别与评估
1 2
施工设备故障
评估设备运行状况,检查维护记录,确保设备性 能良好。
高空作业风险
评估作业高度、安全设施情况,提供安全培训, 确保操作安全。
3
施工现场环境
评估现场安全条件,如通风、照明等,确保符合 安全要求。
安全风险预防与控制措施
施工设备故障预防
定期检查、维护设备,确保设备正常运行,降低故障率。
根据施工设备的操作要求,配备 相应的操作人员,并对其进行安
全培训。
03
安全技术措施
施工安全预防措施
制定安全管理制度
建立完善的安全管理制度,明确各级管理人员和员工的安全职责 ,确保施工安全。
安全培训教育
对管理人员和作业人员进行安全培训教育,提高安全意识和安全操 作技能。
安全设施配备
配备齐全的安全设施,如安全带、安全网、灭火器等,确保作业现 场安全。
采取洒水、覆盖等措施,减少 扬尘对环境的影响。
固体废弃物处理
施工废弃物应及时清理,分类 处理,合理利用资源。
文明施工措施
施工围挡规范
施工区域应设置围挡,确保施 工安全。
施工现场标识
在施工现场应设置明显的安全 标识和警告标识。
施工材料堆放
施工材料应堆放整齐,不占用 道路和安全通道。
施工现场清理
施工现场应及时清理,保持整 洁。
高空作业安全控制
提供安全带、安全网等防护措施,加强安全监督,确保操作规范。
施工现场环境改善
加强现场安全管理,合理安排业时间,提高现场安全水平。
安全风险应急预案制定
设备故障应急预案
制定设备故障应急预案,明确应急响应流程,确保施工顺 利进行。

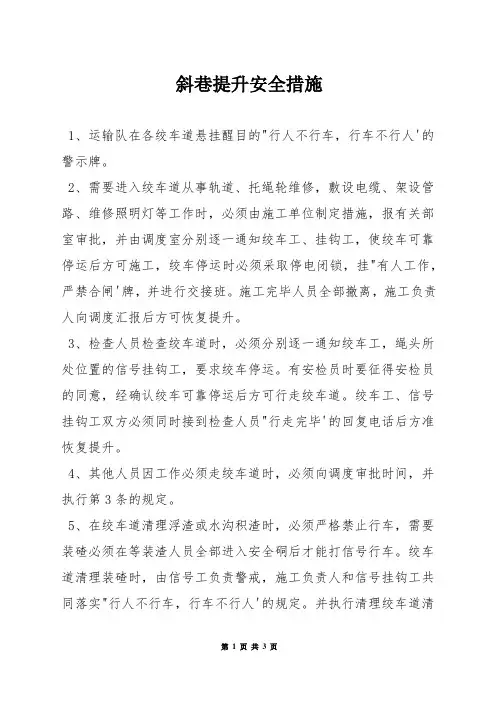

斜巷提升安全措施

斜巷提升安全措施1、运输队在各绞车道悬挂醒目的"行人不行车,行车不行人'的警示牌。
2、需要进入绞车道从事轨道、托绳轮维修,敷设电缆、架设管路、维修照明灯等工作时,必须由施工单位制定措施,报有关部室审批,并由调度室分别逐一通知绞车工、挂钩工,使绞车可靠停运后方可施工,绞车停运时必须采取停电闭锁,挂"有人工作,严禁合闸'牌,并进行交接班。
施工完毕人员全部撤离,施工负责人向调度汇报后方可恢复提升。
3、检查人员检查绞车道时,必须分别逐一通知绞车工,绳头所处位置的信号挂钩工,要求绞车停运。
有安检员时要征得安检员的同意,经确认绞车可靠停运后方可行走绞车道。
绞车工、信号挂钩工双方必须同时接到检查人员"行走完毕'的回复电话后方准恢复提升。
4、其他人员因工作必须走绞车道时,必须向调度审批时间,并执行第3条的规定。
5、在绞车道清理浮渣或水沟积渣时,必须严格禁止行车,需要装碴必须在等装渣人员全部进入安全硐后才能打信号行车。
绞车道清理装碴时,由信号工负责警戒,施工负责人和信号挂钩工共同落实"行人不行车,行车不行人'的规定。
并执行清理绞车道清理专项措施。
6、行驶人车的绞车道,在行驶人车前,必须由各水平的挂钩工将所有的道岔搬向直道上,并保证和基本轨密贴,每班运送人员前,安检员必须检查各道岔的密贴情况,不密切不准运行人车。
7、采掘工作面上下山提升时,由小绞车司机检查绞车、钢丝绳、信号、轨道及安全设施的完好情况,不完好严禁提升。
由信号挂钩工负责检查绞车道及车场是否有人,落实下部车场入口转弯以外处是否有专人警戒,检查钢丝绳,钩头及车辆连接装置是否完好,车载物的绑扎是否牢固,经检查具备条件时,方可解除"一坡三挡'然后发出提升信号。
从上往下放车时,由绞车工负责进行全面的安全检查及逐一落实安全措施,并在下放时发出信号警告。
8、运输队要严格执行《三矿矿井采掘工作面上下山轨道质量及管理办法》的规定,确保工作面轨道质量达到合格品。
斜巷修护安全技术措施

安全监督与检查的方式与方法
设立专门的安全监督机构,配备专业的 安全监督人员,负责监督检查各项安全
工作的落实情况。
采用定期检查、专项检查、日常检查等 多种方式,对施工现场、设备设施、人 员状况等进行全面检查,及时发现并消
除安全隐患。
建立安全检查档案,对检查中发现的问 题及时记录和处理,并定期进行总结和
斜巷修护安全技术措施
汇报人: 日期:
目 录
• 概述 • 斜巷修护的准备工作 • 斜巷修护的施工安全技术 • 安全管理与监督 • 结论与展望
01
概述
斜巷修护的定义
斜巷修护是指对倾斜巷道进行维护和修复的工程。
斜巷是矿井中重要的运输和通风通道,由于长期使用和地质条件的影响,可能会 出现变形、损坏等问题,需要进行及时的修护。
防水措施
在斜巷修护过程中,应采取有效的防水措施,防 止地下水涌入施工现场,造成安全隐患。
施工后的安全技术措施
安全检查
在斜巷修护完成后,应对施工现场进行全面的安全检查,检查内容包括施工现 场的安全设施、设备、通风、防水等设施是否完好无损,确保施工现场的安全 。
安全总结
对斜巷修护的施工过程进行安全总结,总结施工中的经验教训,为今后的施工 提供参考。
优化设计方案
针对不同的矿井和斜巷情况,未来将更加注重优 化设计方案,以提高斜巷修护工作的针对性和实 施效果。
强化安全管理
未来发展方向将更加注重安全管理,通过加强安 全管理制度建设,提高员工安全意识,确保斜巷 修护工作的顺利进行。
完善法规标准
随着斜巷修护安全技术措施的不断应用和发展, 未来将更加注重完善相关法规标准,规范安全技 术措施的应用和管理,以确保其有效性和可靠性 。
斜巷修护安全技术措施

斜巷修护安全技术措施引言斜巷是指倾斜程度大于10%的小道。
这些斜巷虽然在城市规划和设计上能够填补崎岖不平、拼凑不成的留白,但是修建、维护和保养的难度也相对较高。
近年来,随着城市发展的进程加速,斜巷的存在不仅增加了城市景观的多样性,还使城市更加接近市民。
然而,由于大多数斜巷位于城市区域内,因此在斜巷修护的过程中,通行的安全问题也加剧了对斜巷修护安全技术措施的要求。
本文将阐述斜巷修护安全技术措施的相关信息,以帮助斜巷修护工作的顺利进行。
斜巷修护安全技术措施设计阶段在斜巷的设计阶段,要注意以下几个方面:•倾斜度:斜巷倾斜度不应超过20%,否则将增加通行的风险,甚至可能导致事故的发生。
•斜度方向:应该与斜巷的方向垂直,这样可以增加行人和车辆的固定感和安全性。
•曲线半径:当斜巷设计为弯曲形状时,应确保其曲线半径不小于4米,以确保行人、车辆的安全性。
•分隔带:在斜巷两侧设置分隔带,可以有效避免通行过程中发生碰撞等情况。
施工阶段在斜巷施工阶段中,需要注意以下几个方面:•斜巷边缘:应保持清洁,以保证斜巷四周的水土不会渗透到斜坡上,并对斜坡进行破坏。
•斜坡防护:可以设置挡土墙、混凝土护板、钢筋网等物理防护措施,以避免斜坡崩塌。
•通行安全:在施工过程中,要设置障碍物和线路,以确保司机、行人、工人和机器的通行安全性。
•工程质量:监理人员应严格控制斜巷的施工质量,以确保项目能够在规定时间内完工,同时确保斜巷的质量和空间利用率的完美匹配。
使用阶段在使用斜巷的过程中,要注意以下几个方面:•行车安全:行驶时必须注意安全行车,以避免斜坡两侧的路基突然间缺失或塌方。
•正确使用:请确保斜坡只是为了通行功能,并不含私自交通将其作为减速带和娱乐设施等用途。
•通行标识:斜坡两侧应设置通行标识,以便车辆和行人区分通道和公共空间,从而降低口碑违纪率。
•清理保养:行使斜坡上要清理空间,确保斜坡干净。
在雨季或冬季要为斜坡融化冰雪,防止滑落和失控。
斜巷修护安全技术措施

斜巷修护安全技术措施斜巷作为一种特殊的交通路线,一般用于解决行车线路繁琐或限制行车高度等问题。
斜巷如果不进行修护,易发生塌方、地面起伏不平和路基下沉等安全问题,给人们的生命财产安全带来严重影响。
本文将探讨斜巷修护的安全技术及措施,并就该如何落实相关标准进行探讨。
一、斜巷修护安全技术1、地基处理技术针对路面起伏不平的问题,需要采用地基处理技术。
地基处理技术常用的是将覆盖层予以剥离,然后在基础层铺设新的路面覆盖层,从而保证路面平整。
2、路基改造技术斜巷经常承受着沉降和踏坑的压力,这时需要采用路基改造技术来加固基础层。
常用的处理方法是增加其路堤高度,加固应力分布,从而减少沉降和踏坑。
3、填充工艺技术斜巷有时需要填充处理,以保证路面的平整度。
一般采用新添矿渣、碎石、沙子等材料进行填充加固,同时,必须保证填充材料密实,以确保路面坚固平整,不会产生姿态变形。
4、稳定剂技术为确保建筑基础牢固可靠,稳定剂技术是增加路面强度和稳定性的一个重要工艺。
二、斜巷修护安全措施1、场地安全掌控斜巷修护时,应在场地周围设置足够的警示牌,同时,在施工现场周围设置发电机、岗亭、消防器材等设备,以确保场地安全。
2、施工安全措施施工时必须注意施工现场的安全。
采用事前安全措施培训的方法对施工人员进行安全教育,确保他们了解安全规定,在施工过程中遵循安全规定,减少施工过程中的意外事件和人员伤害。
三、相关标准的落实斜巷修护也需要遵循相关的标准。
例如,根据国家行业标准的规定,高速公路服务区斜路连通路的设计和施工,必须遵循“高速公路设计标准”和“高速公路施工安全管理规定”,尤其是在路基改造和地基处理方面,必须遵循相关标准和规范。
必须监控施工过程,并向监督机构上报,确保施工保证了路面稳定性和强度。
四、总结斜巷是一种特殊的交通路线,其修护需要采用专业的技术和措施,并遵循相关标准的规定,加强现场安全控制,以确保施工过程的安全,并最终保证路面的稳定和强度达到标准要求。
11轨道斜巷维修安全技术措施

纳雍县沙田煤矿11轨道斜巷维修安全技术措施纳雍县沙田煤矿11轨道斜巷受矿压影响,底鼓、片帮严重,严重影响行人和轨道运输安全。
为保证行人和运输安全,沙田煤矿计划组织人员对11轨道斜巷进行落底、修帮、重新铺设道轨等。
为保证安全施工,特制订该措施。
一、技术措施1、规格参数:该巷道原为锚网喷支护,现在主要是底鼓严重、顶板基本稳定、底鼓严重、两帮压力大。
为此原则上不挑顶,两帮松动严重且宽度不够者先刷下再打帮锚、松动不严重者且宽度满足要求就不再维修。
维修后11轨道斜巷行人侧要求巷帮与轨道之间距离不低于0.9米,高度不低于2.3米。
2、工程量:约80m。
3、施工步骤:(1)由生产科测量人员在11轨道斜巷每隔10m标出中腰线。
(2)由上往下进行卧底,先用风镐进行落底,然后清渣,并拆除原道轨。
(3)卧底、修帮留下的矸石由人工转入矿车后,通过11轨道斜巷车场25绞车提升到11轨道斜巷与11运输斜巷第二联络巷倒入联络巷内的刮板机,然后通过联络巷内刮板机运输到11运输斜巷皮带机,再通过11运输斜巷皮带机转运到主斜井皮带机运到地面。
(4)落底工程结束后,进行道轨敷设,并严格按照设计和中腰线施工。
(5)然后再刷帮、打锚杆,最后重新挖砌水沟,水沟规格为300*300mm。
二、永久道轨铺设方法1、摆设枕木(1)轨枕的布置位置及数量应符合设计要求。
(2)轨枕应与线路中心线垂直,枕宽面应朝下。
(3)钢轨接头下应铺双枕木。
(4)在已铺底渣的道床上摆设枕木时,勿使轨枕受损,保持道床完整。
2、摆设钢轨(1)两条平行钢轨的接头,直线段可采取相对式;曲线段采取相互式错接,其错距不宜小于3米。
短轨最小长度不小于2米。
(2)用相对式铺轨时,两相对钢轨的接缝,在直线段必须使其与轨道方向成直角。
3、初步钉道(1)每敷设一根钢轨,即放正接头,插入轨缝铁片,安装鱼尾板,每个接头至少先安上一道螺栓。
(2)填塞垫板,每节钢轨中间及接头各钉轨枕一根,将道钉打入一半。
斜巷修护安全技术措施

斜巷修护安全技术措施一、施工说明:7111斜巷为锚喷巷道,穿层处为拱型棚、架棚巷道,巷道平均宽3.20m,高2.50m,坡度20°,全长1m。
由于7130采动影响,巷道片帮、底鼓、巷道变形较为严重,为了满足7122-1、7122-2工作面掘进、安装、运输要求,根据生产计划安排,现由巷修队负责对该斜巷进行修护、改造。
在施工过程中,要严格执行本措施。
二、工程预知:1、施工前,未严格执行敲帮问顶制度,存在顶帮浮秆掉落伤人隐患。
2、施工时,未执行由上向下,先顶后帮修护原则,存在掉顶片帮伤人事故。
3、未严格执行斜巷运输管理制度,斜巷发生跑车事故对人造成伤害。
三、主要工作内容:1、架棚巷道接顶、腰帮、棚梁、棚腿加固;2、斜巷突出点刷帮、锚帮;3、拱形棚段修护;4、修护范围内巷道卧底、铺设轨道;5、拱形棚修护段喷浆;6、打斜巷人行梯;7、风水管吊挂。
修护原则:由上向下,先顶后帮,从斜巷上向下逐步修护。
修护工序:巷道修护、刷帮、加固-巷道卧底-铺设轨道-打斜巷人行梯-吊挂风水管。
修护范围:由7111斜巷上绞车处至该斜巷下,修护全长共1m。
四、施工技术要求:(一)、斜巷上梯形棚段(平巷段)修护方法与技术要求:架棚巷道修护工序:交接班安全检查-开工准备-敲帮问顶-接顶腰帮-顶帮加固-交班检查。
1、巷道漏顶、背板腐朽处重新接顶。
接顶、腰帮要求:⑴、由跟班队长指明有经验的老工人现场监护,在监护下进行接顶腰帮工作。
⑵、接顶人员要在完好的棚子保护下使用半圆木或背板进行接顶,材质选用无腐蚀的松木材质。
木背板宽度不小于1mm,厚度不小于50mm,长由棚距决定;半圆木宽度不小于2mm,厚度不小于120mm,长由棚距决定。
⑶、接顶背板之间的接触点和受力点要在一条直线上,纵层背板根据现场情况垂直或“八”字型布置。
⑷、每层都应尽可能保持水平,横层和纵层之间应保持平稳,如有偏差,用木刹找平,刹紧。
⑸、背板与背板之间要错茬挤压,受力均匀并结实,外露不超过50mm。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改斜巷修护安全技术措施(最新版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes斜巷修护安全技术措施(最新版)一、施工说明:7111斜巷为锚喷巷道,穿层处为拱型棚、架棚巷道,巷道平均宽3.20m,高2.50m,坡度20°,全长100m。
由于7130采动影响,巷道片帮、底鼓、巷道变形较为严重,为了满足7122-1、7122-2工作面掘进、安装、运输要求,根据生产计划安排,现由巷修队负责对该斜巷进行修护、改造。
在施工过程中,要严格执行本措施。
二、工程预知:1、施工前,未严格执行敲帮问顶制度,存在顶帮浮矸掉落伤人隐患。
2、施工时,未执行由上向下,先顶后帮修护原则,存在掉顶片帮伤人事故。
3、未严格执行斜巷运输管理制度,斜巷发生跑车事故对人造成伤害。
三、主要工作内容:1、架棚巷道接顶、腰帮、棚梁、棚腿加固;2、斜巷突出点刷帮、锚帮;3、拱形棚段修护;4、修护范围内巷道卧底、铺设轨道;5、拱形棚修护段喷浆;6、打斜巷人行梯;7、风水管吊挂。
修护原则:由上向下,先顶后帮,从斜巷上口向下逐步修护。
修护工序:巷道修护、刷帮、加固→巷道卧底→铺设轨道→打斜巷人行梯→吊挂风水管。
修护范围:由7111斜巷上口绞车处至该斜巷下口,修护全长共100m。
四、施工技术要求:(一)、斜巷上口梯形棚段(平巷段)修护方法与技术要求:架棚巷道修护工序:交接班安全检查→开工准备→敲帮问顶→接顶腰帮→顶帮加固→交班检查。
1、巷道漏顶、背板腐朽处重新接顶。
接顶、腰帮要求:⑴、由跟班队长指明有经验的老工人现场监护,在监护下进行接顶腰帮工作。
⑵、接顶人员要在完好的棚子保护下使用半圆木或背板进行接顶,材质选用无腐蚀的松木材质。
木背板宽度不小于100mm,厚度不小于50mm,长由棚距决定;半圆木宽度不小于200mm,厚度不小于120mm,长由棚距决定。
⑶、接顶背板之间的接触点和受力点要在一条直线上,纵层背板根据现场情况垂直或“八”字型布置。
⑷、每层都应尽可能保持水平,横层和纵层之间应保持平稳,如有偏差,用木刹找平,刹紧。
⑸、背板与背板之间要错茬挤压,受力均匀并结实,外露不超过50mm。
顶帮背板间隔500mm,距牙口120mm;“#”字型半圆木中对中间距为1000mm。
⑹、施工完毕后,清理场地和搞好文明生产。
2、平巷段由于受采动影响较大,腿子歪斜、跐脚,在巷道顶板距两帮300mm处,采用6.2m锚索配合11#工字钢进行加固。
锚索间距为1800mm,锚索锚入稳定岩层不少于1500mm,锚索露出锁具长度150-250mm。
3、棚腿歪斜、跐脚处采用锚杆配合钢筋钢带进行加固,每棚距巷道底板600mm布置一根锚杆,钢带选用规格为LT3600*60/900/10/420的钢筋钢带。
4、7122-2材料道开窝点加固,待生产科出加固设计后,严格按照加固设计进行加固。
5、加固完毕后,棚腿进行喷浆加固。
(二)、斜巷突出点修护方法及技术要求:采用风镐刷帮,先将帮部网片逐排拆除,采取刷一排锚一排的修护方式,由上向下逐排修护。
刷帮尺寸为巷道帮部高度在2m范围内距轨道中心线,不小于900mm,巷道刷帮处要平滑过渡。
刷帮前,斜巷下口至平巷40m范围内必须设专人警戒,防止大块矸石滚落伤人。
锚网要求:⑴、材料规格:顶板采用锚杆机打注锚杆;帮部采用风锤打眼,风煤钻注锚杆,风动扳手进行紧固。
锚杆采用规格为MGL20/2000/640/30螺纹钢锚杆,网片选用规格为WH2000*1000/60*50/4/635的点焊金属网,配1块MSK/23/60树脂药卷。
⑵、锚杆质量要求:锚杆露出螺母长度10-40mm。
托板必须紧贴岩面,螺母必须保证扭矩,锚杆扭矩不小于150N.M。
锚杆必须做拉拔试验,单根锚杆锚固力不小于64KN。
锚杆安装沿巷道轮廓线向心布置,垂直其切线并与法线夹角≯15°。
⑶、铺网要求:锚杆间排距为900mm*900mm(局部地点锚杆间排距以现场情况定),网片选用金属焊接网片,单层铺设,网片压茬1~3扣,用14#铁丝隔扣连接。
⑷、锚固剂使用的要求:必须使用有产品合格证的树脂药卷;装树脂药卷前,必须用扫眼器将眼孔内水及残渣冲扫干净。
药卷要通过锚杆缓缓送入孔底,破损时严禁使用。
锚固剂在锚杆眼顶部得到充分搅拌时间为20~35秒,凝固时间不小于60秒。
锚固剂用完一箱方可开启另一箱,使用前应查看生产日期,过期锚固剂严禁使用。
(三)、拱形棚修护方法:工序:敲帮问顶→喷浆临时支护→搭操作平台→挖梁窝吊钢梁加固→接顶→喷浆封闭防腐。
1、修护前,先喷浆作为临时支护。
在完好的拱形棚肩窝处,用风镐在拱形棚肩窝处掏窝,间距2.0m,然后用Ф12.5mm钢丝绳连接,钢丝绳握圈后钢丝绳卡不少于2道。
顺巷道方向,在钢丝绳上穿15kg 钢轨,钢轨上山侧焊接防滑装置。
钢轨分别连锁在巷道肩窝向上300mm位置。
2、用1.50m、1.0m半圆木和背板将顶板开裂喷浆体和钢轨间接实。
3、最后进行喷浆防腐,喷浆厚度不超过100mm。
⑴、喷浆工序:交接班安全检查→开工准备→敲帮问顶→冲洗岩壁→开启水幕→喷浆→交班检查。
⑵、喷浆要求:①、在喷浆点回风侧25m范围内安设两道防尘水幕,喷浆时及时开启防尘水幕。
②、修护喷浆砼标号不低于C15,砼配合比为水泥:黄沙:石子=1:2:2,水灰比为0.45,速凝剂的掺合比为水泥的2%~4%。
喷射时应先顶后帮、先凹后凸,喷枪头与受喷面尽量保持垂直,喷枪头与受喷面的距离以0.80~1.0m为宜。
③、喷浆手要搞好个体防护,喷浆前应先冲洗岩壁。
喷浆完毕回弹料及时清理平整。
严禁将喷射枪头对准人员。
(四)、卧底、铺设轨道要求:由上向下,先卧后铺,逐段(20米)进行。
1、采用风镐卧底,人工装矸的施工方式。
将巷道原轨道拆除后由上向下逐步进行卧底,保持巷道顶板距底板不小于2.4m,距轨道面不小于2.2m。
2、卧底完成后重新铺设轨道,与风门处轨道接茬。
轨道铺设要严格按照中腰线进行铺设,轨道铺设要采用铁道板,公母配合使用,轨道两端使用双轨枕,距轨道两端250mm,中间采用单轨枕,内、外卡两种轨枕交替安装,间距以轨枕中心线为基准,间距为600mm。
(五)、人行梯施工要求:将斜巷上口因底鼓损坏的台阶挖掉装车,重新施工台阶,台阶上平面与轨道面相平,单个台阶踏步长500mm,宽400mm,高150mm,台阶打印防滑纹。
人行梯施工前,画好腰线,人行梯的坡度及高度按腰线施工。
将人行梯基础整平。
台阶两侧用模板砌筑,稳模板时拉线操作,坡度与巷道坡度一致,保持模板平直。
水泥砂浆抹面,混凝土搅拌均匀、捣实,混凝土浇筑砼标号不低于C15,砼配合比为水泥:黄沙:石子=1:2:2,水灰比为0.45。
做好混凝土的养护工作。
(七)、吊挂风水管:将修护范围内的风水管路重新吊挂。
管路吊挂托钩使用原托钩,管路吊挂要平直,布置在一个垂面上,托钩要每根管路一个,高度距巷道底板为1000mm,吊挂后管路距轨道外沿不小于500mm。
五、施工安全措施:(一)、顶板管理:1、严格执行“敲帮问顶”制度。
施工前,使用不小于2.0m长专用找顶长柄工具进行敲帮问顶工作,将顶帮开裂喷浆体和浮矸以及腐朽的木撑、背板找净。
2、打锚杆支护作业时,班长应派专人观察顶帮,施工人员应站在有支护的安全地方进行作业。
(二)施工平台搭设:加工斜巷专用马凳,用?12.5mm钢丝绳配合抱轨器将马凳拉紧固定在轨道上,防止马凳蹬滑。
然后顺巷道用长2.50m半圆木一头搭在马蹬上,一头搭在斜巷上侧,半圆木紧密排列,所有半圆木用扒钉扒牢,人员站在搭好的平台上施工,施工平台规格为2.50*2.0m。
登高作业超过2m时,人员要佩戴保险带,保险带要生根牢固,生根于顶板钢梁上。
(三)、移喷浆机措施:1、喷浆机置于斜巷上口平巷段,保险挡里侧。
2、喷浆机复轨、落轨前,做好喷浆机的检查工作,由跟班队长现场指挥。
3、将喷浆机开关停电闭锁,整理好电缆线,准备好长柄撬棍,具备移机条件。
4、使用2.0m的2寸钢管或长钎子利用杠杆原理进行复轨和落轨,严禁使用短钎子等短柄工具复轨、落轨。
复轨、落轨时人员应站在喷浆机的侧上方操作和喷浆机保持0.50m以上的距离,以便及时躲闪,喷浆机落轨后,距轨道安全距离不小于0.50m。
5、堵管处理:喷浆发生堵塞故障时,应立即停机,再关风,最后停水进行处理,采用震动法从下往上处理,严禁用加大风压的方法处理堵管。
处理堵管故障时,喷射手应紧握喷头并将喷口向下,枪口前方严禁站人。
(四)、运输管理:1、运输使用绞车及钢丝绳型号为:7111斜巷用JD-40绞车。
运输全长100m。
2、运输前,加强巷道检查和维护工作。
重点检查巷道顶板和两帮完好情况、绞车和设备设施完好情况、斜巷安全设施完好情况,必须每班设专人进行检查、维护,确保所有设备、设施完好。
3、绞车在运行中出现突然停车或钢丝绳受到强烈拉力等异常情况,必须立即停车并刹紧车闸,然后对绞车、钢丝绳、连接装置等进行全面检查,问题未查清及问题未处理好前严禁开车,设备、设施不完好严禁投入使用。
4、平巷内需要人力推车时,应首先检查轨道质量及有无障碍物,同向推车间距不小于10m,速度不得超过1m/s,一次只准推一辆车;推车人员要站在车辆后方,抬头推车,严禁在矿车两侧推车。
车辆接近道岔、弯道或发现前方有人时,要及时发出警号并放慢速度。
坡度大于7‰时,严禁人工推车。
5、井下绞车钢丝绳管理要做到十个“必须”:钢丝绳规格必须与绞车名牌相符;钢丝绳检查必须每天检查并有检查记录;钢丝绳安全系数必须符合《规程》规定;钢丝绳一个捻距内断丝超过10%时必须更换;钢丝绳直径缩小超过10%时必须更换;钢丝绳有严重扭曲或变形时必须更换;钢丝绳锈蚀严重、点蚀麻坑形成沟纹、外层钢丝松动时必须更换;钢丝绳井下使用时间超过2年时必须更换;更换钢丝绳时必须及时汇报运输科,运输科必须建立斜巷绞车、无极绳绞车钢丝绳档案并跟踪管理;钢丝绳必须每月涂油一次。
6、绞车司机必须持证上岗。
绞车运行前,要对巷道内的轨道及绞车进行全面细致的检查,轨道质量是否合格、绞车基础、护身板是否齐全牢固、钢丝绳、钩头、闸皮是否符合要求、信号是否声光齐全灵活可靠,发现问题要及时处理,确保轨道运输安全。
7、斜巷运输必须保证声光信号、标准销、三环链、防跑车装置、保险绳完好并正常使用,严禁使用非标准连接装置。
