建筑施工组织设计规范练习题

合集下载

建筑施工组织试卷及答案4套

建筑施工组织试卷及答案4套

《建筑施工组织》考试试题(A卷)一、填空题(每空1分,共20分)1、施工组织设计按编制时间的不同分为和2、建筑施工的特点主要有、、、、。

3、施工现场计量工作包括、和。

4、施工现场成品保护措施用四个字归纳为。

5、建筑工程资料分为、、三种保管期限。

6、建设单位在建设工程竣工后个月内,向城建档案馆报送一套完整的原件工程档案。

7、施工过程中的工序检查执行“三检制”,“三检制”指是。

8、质量检查的量测法归纳为四个字:。

9、常用的组织施工方式有施工三种。

10、流水施工基本参数按作用性质的不同一般可分为、、三种。

二、单项选择题(本大题共20小题,每小题1分,共 20分)在每小题列出的四个备选项中只有一个是最符合题目要求的,请将其代码填写在题后的括号内。

错选、多选或未选均无分。

1、流水施工的横道图计划能够正确表达【】A、工作之间的逻辑关系B、关键工作C、关键线路D、工作开始时间和完成时间2、时标网络图中,从始至终不出现【】的线路为关键线路。

A、横向虚线B、横向波形线C、竖向虚线D、竖向波形线3、网络计划中的虚工作【】。

A、既消耗时间,又消耗资源B、只消耗时间,不消耗资源C、既不消耗时间,也不消耗资源D、不消耗时间,只消耗资源4、单位工程由分包单位施工完成后,应将工程有关资料交【】。

A、建设单位B、监理单位C、工程质量监督机构D、总包单位5、图纸会审纪要应由【】整理,与会各方会签。

A、设计单位B、施工单位C、建设单位D、监理单位6、质量控制点应抓住影响【】施工质量的主要因素设置。

A、单位工程B、分部工程C、分项工程D、工序7、在工程网络计划执行过程中,监理工程师检查实际进度时发现只有某工作进度拖延X,且X已超过该工作的自由时差,则【】。

A、不影响其后续工作和工程总工期B、不影响其后续工作但影响工程总工期C、影响其后续工作,可能影响工程总工期D、影响其后续工作和工程总工期8、已知工程网络计划中某工作的自由时差为3天,总时差为6天。

建筑施工组织设计规范试题及答案

建筑施工组织设计规范试题及答案

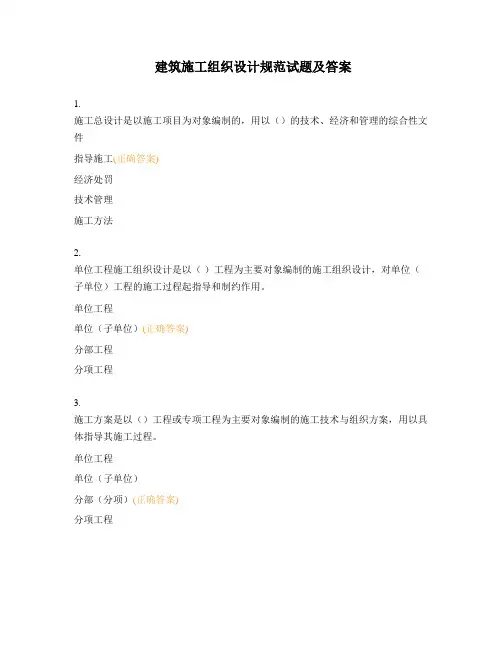

建筑施工组织设计规范试题及答案1.施工总设计是以施工项目为对象编制的,用以()的技术、经济和管理的综合性文件指导施工(正确答案)经济处罚技术管理施工方法2.单位工程施工组织设计是以()工程为主要对象编制的施工组织设计,对单位(子单位)工程的施工过程起指导和制约作用。

单位工程单位(子单位)(正确答案)分部工程分项工程3.施工方案是以()工程或专项工程为主要对象编制的施工技术与组织方案,用以具体指导其施工过程。

单位工程单位(子单位)分部(分项)(正确答案)分项工程4.施工组织设计的动态管理是在项目实施过程中,对施工组织设计的执行、()的适时管理活动检查和修改(正确答案)调整实施指导5.施工部署是对项目实施过程做出的统筹规划和全面安排,包括项目施工()、施工顺序及空间组织、施工组织安排等。

概况主要目标(正确答案)方案治理6.施工进度计划是为实现项目设定的工期目标,对各项施工过程的施工顺序、起止时间和()关系所作的统筹策划和安排。

穿插验收相互衔接(正确答案)管理目标7.施工组织设计按编制对象,可分为施工组织总设计、单位工程施工组织设计和()。

施工方案(正确答案)检验批平面布置资源配置8. 施工总进度计划应按照项目总体()的安排进度编制施工方案施工部署(正确答案)进度计划合同9.规模较大的分部(分项)工程和专项工程的施工方案应按()施工组织设计进行编制和审批。

施工方案专项施工方案单位工程(正确答案)分部工程10.由专业承包单位施工的分部(分项)工程或专项工程的施工方案,应由()或技术负责人授权的技术人员审批;有总承包单位时,应由总承包单位项目技术负责人核准备案;项目总工技术负责人专业承包单位项目经理专业承包单位技术负责人(正确答案)11.质量管理计划是保证实现项目施工质量目标的管理计划。

包括()所需的组织机构、职责、程序以及采取的措施和资源配置等。

制定(正确答案)实施(正确答案)评价(正确答案)过程管理12. 施工组织设计应至少以下列内容作为编制依据()与工程建设有关的法律、法规和文件(正确答案)国家现行有关标准和技术经济指标(正确答案)工程所在地区行政主管部门的批准文件,建设单位对施工的要求(正确答案)工程设计文件(正确答案)13. 施工组织设计应实行动态管理,并符合下列规定()项目施工过程中,发生以下情况之一时,施工组织设计应及时进行修改或补充(正确答案)工程设计有重大修改(正确答案)主要施工方法有重大调整(正确答案)施工环境有重大改变(正确答案)14. 项目主要情况应至少包括下列内容项目名称、性质、地理位置和建设规模(正确答案)项目的建设、勘察、设计和监理等相关单位的情况(正确答案)项目设计概况(正确答案)经济处罚措施15. 施工总平面布置至少应包括下列内容项目施工用地范围内的地形状况(正确答案)全部拟建的建(构)筑物和其它设施的位置(正确答案)项目施工用地范围内的加工设施、运输设施、存贮设施、供电设施、供水供热设施、排水排污设施、临时施工道路和办公、生活用房等(正确答案)施工现场必备的安全、消防、保卫和环境保护等设(正确答案)16.施工组织总设计应由()技术负责人审批;单位工程施工组织设计应由施工单位技术负责人或技术负责人授权的技术人员审批;施工方案应由项目技术负责人审批;重点、难点分部(分项)工程和专项工程施工方案应由施工单位技术部门组织相关(),施工单位技术负责人批准_________________________________(答案:________________________________ _(总承包单位,专家评审))17.项目施工前,应进行施工组织设计();项目施工过程中,应对施工组织设计的执行情况进行检查、分析并适时()。

施工组织设计习题及答案

施工组织设计习题及答案

一、习题1.某工程有一分部工程由A、B、C、D四个施工工序组成,划分两个施工层组织流水施工,流水节拍为tA=2,tB=4,tC=4,tD=2要求层间间歇2天,试按成倍节拍流水组织施工。

要求工作队连续工作,确定流水步距K,施工段数m,计算总工期T,并绘制流水指示图表。

解:1)确定流水步距K=最大公约数[2,4,4,2]=2d2)确定分项工程专业工作队数目b A=2/2=1个b B=4/2=2个b C=4/2=2个b D=2/2=13)专业工作队总数目N=1+2+2+1=6个4)求施工段数m=N+Z/K=6+2/2=7段5)计算工期T=(m×r+N-1)×K=(7×2+6-1)×2=38d6)绘制流水指示图表工期施工过程施工进度(d)2 4 6 8 10 12 14 16 18 20 22 24 26 28 30 32 34 36 38A①②③④⑤⑥⑦①②③④⑤⑥⑦BB1 ①③⑤⑦②④⑥B2 ②④⑥①③⑤⑦CC1①③⑤⑦②④⑥C2②④⑥①③⑤⑦D ①②③④⑤⑥⑦①②③④⑤⑥⑦2.某工程项目由9项工作组成,各项工作之间网络逻辑关系如表所示。

试绘制成双代号网络图,计算六个时间参数,并确定关键线路。

工作名称紧前工作紧后工作持续时间(天)A B C D E F G H I——————ABA BB CCE、F、GD、FE、F、GG、H——III————45512684146答案:3. 某工程有一分部工程由A 、B 、C 三个施工工序组成,划分两个施工层组织流水施工,流水节拍为tA=4,tB=4,tC=2,要求层间技术间歇2天,试按成倍节拍流水组织施工。

要求工作队连续工作,确定流水步距K ,施工段数m ,计算总工期T ,并绘制流水指示图表。

答案:1)确定流水步距K =最大公约数[4,4,2]=2d2)确定分项工程专业工作队数目b A =4/2=2个b B =4/2=2个 b C =2/2=1个3)专业工作队总数目N =2+2+1=5个4)求施工段数m =N +Z/K =5+2/2=6段5)计算工期T =(m ×r +N -1)×K =(6×2+5-1)×2=32d6)绘制流水指示图表1 31 21 41 51617181A F I D H G E BC45512614 86 4 0 5 0 0 05 0 5 1 1 04 05 0 0 0 5 5 13 0 5 0 13 5 13 2 7 2 11 5 13 4 9 4 9 5 19 05 0 19 13 19 013 019 4 19 37 3164.某现浇钢混凝土工程,由支模、绑扎钢筋、浇砼、拆模板和回填土五个分项工程组成,在平面上划分四个施工段,各分项工程在各个施工段上的施工持续时间分别为:支模2、3、2、3天,绑扎钢筋3、3、4、4天,浇砼2、1、2、2天,拆模板1、2、1、1天,回填土2、3、2、2天,支模与绑扎钢筋可以搭接1天,在砼浇筑后至拆模板必须有2天的养护时间,试编制该工程流水施工方案。

施工组织设计的内容和编制方法练习题

施工组织设计的内容和编制方法练习题

施工组织设计的内容和编制方法一、单项选择题1、某项目在进行施工组织设计,其中对于施工力量、劳动力、机具、材料、构件等资源供应情况的分析应当属于()部分的内容。

A、工程概况B、施工部署及施工方案C、施工进度计划D、主要技术经济指标2、针对某新建工厂的特大构件的吊装,应当编制()。

A、(分项)工程施工组织设计B、单位工程施工组织设计C、施工规划分部D、施工组织总设计3、某建设项目包括办公楼、住宅楼和综合楼各一栋。

下列选项中属于该项目施工组织总设计内容的是()。

A、办公楼施工进度计划B、综合楼资源需要量计划C、全场性施工准备工作计划D、三栋楼的土石方施工方案4、下列关于单位工程施工组织设计的说法,正确的是()。

A、针对包含了某些特别重要的、技术复杂的分部(分项)工程的单位工程而编制B、是指导全局性施工的技术和经济纲要C、其中的主要技术经济指标包括劳动生产率、预制化程度、暂设工程等D、根据工程规模和技术复杂程度不同,其编制内容的深度和广度也有所不同5、根据编制的广度、深度和作用的不同,施工组织设计可分为施工组织总设计、单位工程施工组织设计及()。

A、分部、分项工程施工组织设计B、施工详图设计C、施工工艺及方案设计D、施工总平面图设计6、关于编制施工组织设计应考虑的原则,下列说法错误的是()。

A、提高施工的工业化程度B、只采用国内先进的施工技术C、重视工程施工的目标控制D、合理安排施工顺序,提高施工的连续性和均衡性7、关于施工组织总设计的编制程序,下列说法错误的是()。

A、施工进度的安排取决于施工的方案B、要在编制进度计划以后才可编制资源需求量计划C、编制施工总进度计划首先应编制施工准备工作计划D、确定施工的总体部署与拟订施工方案可交叉进行8、施工组织总设计包括如下工作:(1)计算主要工种工程的工程量;(2)编制施工总进度计划;(3)编制资源需求量计划;(4)拟订施工方案。

其正确的工作顺序是()。

A、(1)—(2)—(3)—(4)B、(1)—(4)—(2)—(3)C、(1)—(3)—(2)—(4)D、(4)—(1)—(2)—(3)9、编制施工组织总设计时,资源需求量计划应在完成编制()后确定。

施工组织设计习题及答案(供参考)

施工组织设计习题及答案(供参考)

第一章施工组织概论1、公路建设的内容和特点是什么? 其资金来源有哪些?答:公路建设的内容:公路的小修、保养;公路工程的大中修与技术改造;公路工程基本建设。

公路建筑产品的特点:产品的固定性、产品的多样性、产品形体的庞大性、产品部分结构的易损性。

公路施工的技术经济特点:施工流动性大,施工协作性高,施工周期长,受外界干扰及自然因素影响大。

资金来源是:凡属于固定资产的维修、固定资产的更新和技术改造资金由交通经费即养路费开支;而扩大再生产中的新建公路和新建大中桥等基本建设投资开支。

2、公路基本建设通过哪些形式实现固定资产扩大再生产?答:公路基本建设通过新建、改建、扩建和重建四种形式实现固定资产的扩大再生产。

凡属于固定资产的维修、固定资产的更新和技术改造资金,由交通经费即养路费开支。

而扩大再生产中的新建公路和新建独立大桥等由基本建设投资开支。

3、公路基本建设的定义,内容及其组成项目是什么?答:公路基本建设:指公路运输业有关固定资产的建筑、购置、安装活动以及与其相关的如勘察设计、征用土地等工作。

内容:建筑安装工程,设备、工具、器具的购置,其它基本建设工作。

组成项目:基本建设项目,单项工程,单位工程,分部工程,分项工程。

4、公路基本建设程序的定义及内容是什么?答:公路基本建设程序:基本建设项目在整个建设过程中各项工作的先后顺序,称基本建设程序。

坚持基本建设程序的意义:基本建设涉及面广,它受到地质、气候、水文等自然条件和资源供应、技术水平等物质技术条件的严格制约,需要内外各个环节的密切配合,并且要求按照既定需要和有科学根据的总体设计进行建设。

内容:项目建议书,可行性研究,设计文件,列入年度基建计划,施工准备,组织施工,竣工验收、交付使用。

5、公路基本建设项目通常有几种设计,包括哪些设计文件,各适用什么工程? 答:公路基本建设项目通常有一阶段设计、两阶段设计、三阶段设计三种设计。

包括一阶段施工图设计,适用于方案明确的简单小型项目,两阶段初步设计和施工图设计,适用于一般工程项目,三阶段初步设计、三阶段技术设计、三阶段施工图设计,适用于技术复杂的大型项目。

施工组织设计考试题

施工组织设计考试题

施工组织设计考试题一、题目介绍施工组织设计在工程施工过程中具有重要的作用。

它涵盖了项目的整体规划、协调和安排,旨在实现工期、质量和成本的协调统一。

本文将探讨施工组织设计的相关问题,并提出相应的考试题供读者思考。

二、基本概念和原则1. 请简要解释施工组织设计的概念和作用。

2. 列举并解释施工组织设计的基本原则。

三、施工组织设计的内容1. 施工组织设计包括哪些内容?请逐一说明。

2. 在进行施工组织设计时,应考虑哪些因素?四、施工组织设计的步骤1. 请简要介绍施工组织设计的六个基本步骤。

2. 在实际工程项目中,如何具体操作这些步骤?五、施工组织设计的实施效果评估1. 施工组织设计的实施效果应如何进行评估?2. 请列举并解释常用的评估指标。

六、施工组织设计的案例分析请根据实际案例,结合施工组织设计的理论知识,对某个具体工程项目进行施工组织设计分析和评价。

七、施工组织设计的优化与改进1. 请简要介绍施工组织设计的优化与改进的重要性。

2. 在进行施工组织设计的优化与改进时,应采取哪些具体措施?八、施工组织设计的挑战与发展趋势1. 描述当前施工组织设计所面临的主要挑战。

2. 预测未来施工组织设计的发展趋势。

九、结语通过对施工组织设计的考察和讨论,我们深入了解了其概念、内容、步骤、评估方法以及优化改进和未来发展的方向。

希望本文所提供的考试题目能够对广大读者的学习和实践有所帮助。

以上是根据您提供的题目要求,结合施工组织设计相关知识编写的文章。

如果您需要更详细的内容或有其他要求,请随时告诉我。

施工组织设计(习题集)

施工组织设计(习题集)

1、土木工程施工与普通工业生产有着显着的区别,其产品建造和使用的地点是固定不动的,具有( );其生产则是在不同地点进行,具有( ) 。

(固定性;流动性)2、我国的建设程序可划分为项目建议书、 ( )、勘察设计、 ( )、建设实施、生产准备、 ( )、( )八个阶段。

(可行性研究;施工准备;竣工验收;后评价)项目决策、建设准备、工程实施三大阶段3、施工准备工作的基本任务是为施工创造必要的( )条件。

(技术和物质)4、施工准备工作的主要内容通常包括调查研究与采集资料、 ( )、( )、( )和季节施工准备。

(技术资料准备;资源准备;施工现场准备)5、在工程竣工验收阶段,施工单位首先( );再请设计单位、业主及监理单位进行检验;满足各方面要求后,再交国家质检部门进行( ) 。

(自检合格;验收或者备案)6、建设程序是指建设项目从决策、设计、施工到竣工验收整个建设过程中各个阶段的( ) 。

(先后顺序或者顺序关系)7、建造工程施工时,常采用“先准备后施工”、“( )”、“( )”、“( )”、“先土建后设备”的展开顺序。

(先地下后地上;先结构后围护;先主体后装修)8、工程项目施工准备按准备工作的范围不同,普通可分为 ( )准备、 ( )准备和( )准备三种。

(全场性施工;单位工程施工条件;分部份项工程作业条件)9、按拟建工程所处的施工阶段不同,施工准备普通可分为( )的施工准备和( )的施工准备。

(开工前;各阶段施工前)10、物资准备的内容主要包括( )准备、 ( )准备、 ( )准备、生产工艺设备准备和运输准备。

(建造材料;构配件及设备加工定货;施工机具) 。

11、施工组织设计是指导施工准备和施工全过程的全局性的( )档。

(技术经济)12、工程概况主要包括工程建设概况、 ( )特征、工程( )概况和施工条件。

(工程建设地点;设计)13、单项或者单位工程施工普通应遵循先地下后地上、 ( )、( )、先土建后设备的程序要求。

建筑工程施工组织试题(3篇)

建筑工程施工组织试题(3篇)

第1篇1. 建筑工程施工组织设计是()的基础,是指导施工的重要依据。

2. 施工组织设计应根据()的原则进行编制。

3. 施工组织设计应包括()、()和()等内容。

4. 施工组织设计应根据()的要求进行编制。

5. 施工组织设计应注重()和()的结合。

二、选择题1. 以下哪项不属于施工组织设计的主要内容?()A. 施工进度计划B. 施工方案C. 施工图设计D. 施工现场布置2. 施工组织设计的编制依据不包括以下哪项?()A. 国家有关政策法规B. 施工合同C. 施工图纸D. 施工人员配备3. 施工组织设计的主要目的是什么?()A. 指导施工B. 控制成本C. 提高效率D. 以上都是4. 以下哪种方法不属于施工组织设计的方法?()A. 统筹兼顾法B. 模块化设计法C. 因地制宜法D. 系统分析法5. 施工组织设计中的施工进度计划应遵循以下原则,除了()。

A. 确保施工质量B. 优化资源配置C. 优先考虑工期D. 充分利用空间三、简答题1. 简述施工组织设计的作用。

2. 简述施工组织设计的主要内容。

3. 简述施工组织设计的编制原则。

4. 简述施工组织设计的方法。

5. 简述施工组织设计中的施工进度计划编制要点。

四、论述题1. 结合实际工程,论述施工组织设计在施工过程中的重要性。

2. 论述如何提高施工组织设计的编制质量。

3. 论述施工组织设计在工程招投标中的作用。

4. 论述施工组织设计在施工现场管理中的作用。

5. 论述施工组织设计在工程竣工验收中的作用。

第2篇1. 建筑工程施工组织设计的主要目的是()。

A. 确定施工方案B. 优化施工进度C. 保障施工安全D. 控制施工成本2. 施工组织设计编制的依据包括()。

A. 工程设计文件B. 施工合同C. 施工现场条件D. 相关法律法规3. 施工组织设计的主要内容包括()。

A. 施工部署B. 施工方案C. 施工进度计划D. 质量保证措施4. 施工组织设计编制的原则包括()。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

建筑施工组织设计规范练习题0 封面、公告、前言、目次一、单选题1、建筑施工组织设计规范(GB/T50202-2009)是(C )。

A 国家标准B行业标准C推荐性国家标准D地方标准2、目次里,“主要施工方案”放在(B)中。

A(4施工组织总设计)B(5单位工程施工组织设计)C(6施工方案)D(7主要施工管理计划)3、目次里,“施工总进度计划和施工总平面布置”放在(A)中。

A(4施工组织总设计)B(5单位工程施工组织设计)C(6施工方案)D(7主要施工管理计划)4、目次里,“施工安排”放在(C)中。

A(4施工组织总设计)B(5单位工程施工组织设计)C(6施工方案)D(7主要施工管理计划)5、目次里,“施工部署“放在(B)中。

A(4施工组织总设计)B(5单位工程施工组织设计)C(6施工方案)D(7主要施工管理计划)6、目次里,”进度、质量、安全、环境、成本管理计划”放在(D)中。

A(4施工组织总设计)B(5单位工程施工组织设计)C(6施工方案)D(7主要施工管理计划)1 总则P1页一、判断题:1、投标施工组织设计,它既是投标文件的重要组成部分,又是组织施工的纲领性文件。

答案:√2、从框架结构节点密箍不容易施工的特点来说,应该作为施工的重点,加大人力物力,以保证其施工质量。

答案:×3、某土方工程量很大,应该作为施工的难点,制定细致合理的施工工艺,以保证其施工质量。

答案:×4、某工程的大型基坑开挖10米,既是施工的重点,又是施工的难点。

答案:√5、对工程的安全、环境、质量、进度、成本有重大影响的分部分项工程,应该作为工程的重点,不一定是难点。

答案:√6、室内施工可以不考虑雨季施工的不利因素。

答案:×7、海南海边工地施工有多台风、多雨、风大、潮湿、氯离子含量高的不利因素。

答案:√8、海口市抗震设防烈度为8.5度,混凝土结构建筑中钢筋工程的抗震构造应该既是重点,又是难点。

√2术语P2页一、单项选择题1、制定,执行,检查和改进是(C )。

A学习B施工C管理D采取措施2、先干再说,是没有(A )A 制定B执行C检查D改进3、某施工单位做了施工组织设计并交底后施工,但施工质量越做越差,可能的管理原因是没有()。

A 制定B执行C检查和改进3 基本规定P4页一、单项选择题1、制定,执行,检查和改进是(C)。

A学习B施工C管理D采取措施2、先干再说,是没有(A )A 制定B执行C检查D改进3、某施工单位做了施工组织设计并交底后施工,但施工质量越做越差,可能的管理原因是没有()。

A 制定B执行C检查和改进3、新材料的使用,最重要的是(C )A有实验数据B获得国家专利C经鉴定符合相关标准规范D获得国际专利4、基础土方开挖时,连续下雨,应该采取(D)A一般性措施B特殊性措施C夏季施工措施D雨季施工措施5、施工现场的油漆工人容易肺部患病,这属于(C)A施工质量问题B施工环境保护问题C施工职业健康问题D施工卫生问题6、打桩振动属于环境影响中的(C)A大气污染B水污染C局部性环境问题D土壤污染E废弃物F噪音G资源和能源的浪费7、海口市夏天住宅顶层室内很热,涉及到(D)A地面节能B配电与照明节能C采暖节能D墙体、门窗与屋面节能8、封闭施工属于(A)A绿色施工技术B节能施工技术C结构施工新技术D建筑施工技术9、工程的实际主要技术经济指标在(B)中A法律、法规、部门规章B各地方的概预算定额与相关规定C国家有关标准D岩土工程勘察报告10、规范中施工组织设计的基本内容,(D)A强制性B具体章节顺序加以规定C中标后不许改变D可以根据具体情况添加或删减11、施工组织设计应由(A)主持编制。

A项目负责人B总承包单位技术负责人C 施工单位技术负责人或其授权的技术人员D项目技术负责人12、施工组织总设计应由(B)审批A项目负责人B总承包单位技术负责人C 施工单位技术负责人或其授权的技术人员D项目技术负责人13、单位工程施工组织设计应由(C)审批A项目负责人B总承包单位技术负责人C 施工单位技术负责人或其授权的技术人员D项目技术负责人14、施工方案应由(D)审批A项目负责人B总承包单位技术负责人C 施工单位技术负责人或其授权的技术人员D项目技术负责人15、重点、难点分部(分项)工程和专项工程施工方案应由(D)A项目负责人审批B总承包单位技术负责人审批C 施工单位技术负责人或其授权的技术人员审批D施工单位技术部门组织相关专家评审,施工单位技术负责人批准E项目技术负责人审批16、由专业承包单位施工的分部(分项)工程或专项工程施工方案应由(C)A项目负责人审批B总承包单位技术负责人审批C 专业承包单位技术负责人或其授权的技术人员审批;有总承包单位时,应由总承包单位项目技术负责人核准备案D项目技术负责人审批17、规模较大的分部(分项)工程和专项工程的施工方案应按(B)进行编制和审批A施工组织总设计B单位工程施工组织设计C重点分部工程施工方案D施工方案18、某项目施工过程中,发生了需要修改或补充施工组织设计的情况:原二层建筑平面由教室全部改成书库,这属于(A)A工程设计有重大变动B有关规范和标准实施、修订和废止C主要施工方法有重大调整D主要施工资源配置有重大调整E施工环境有重大变化19、某项目施工过程中,发生了需要修改或补充施工组织设计的情况:政府发布了本地区不准使用红砖的文件,这属于(B)A工程设计有重大变动B有关法律、法规、规范和标准实施、修订和废止C主要施工方法有重大调整D主要施工资源配置有重大调整E施工环境有重大变化20、某项目施工过程中,发生了需要修改或补充施工组织设计的情况:人工填土夯实改为机械填土夯实,这属于(C)A工程设计有重大变动B有关法律、法规、规范和标准实施、修订和废止C主要施工方法有重大调整D主要施工资源配置有重大调整E施工环境有重大变化21、某项目施工过程中,发生了需要修改或补充施工组织设计的情况:增加塔吊,这属于(D)A工程设计有重大变动B有关法律、法规、规范和标准实施、修订和废止C主要施工方法有重大调整D主要施工资源配置有重大调整E施工环境有重大变化22、某项目施工过程中,发生了需要修改或补充施工组织设计的情况:由于强台风,现场变化大,天气急剧变冷,空气潮湿,这属于(E)A工程设计有重大变动B有关法律、法规、规范和标准实施、修订和废止C主要施工方法有重大调整D主要施工资源配置有重大调整E施工环境有重大变化23、《建筑工程文件归档整理规范》要求,施工单位的施工文件档案在整理立卷后,由建设单位和监理单位审查合格后,向(A)移交。

A建设单位B监理单位C设计单位D质量监督站21、某项目施工过程中,发生了需要修改或补充施工组织设计的情况:增加塔吊,这属于(D)A工程设计有重大变动B有关法律、法规、规范和标准实施、修订和废止C主要施工方法有重大调整D主要施工资源配置有重大调整E施工环境有重大变化22、某项目施工过程中,发生了需要修改或补充施工组织设计的情况:由于强台风,现场变化大,天气急剧变冷,空气潮湿,这属于(E)A工程设计有重大变动B有关法律、法规、规范和标准实施、修订和废止C主要施工方法有重大调整D主要施工资源配置有重大调整E施工环境有重大变化23、《建筑工程文件归档整理规范》要求,施工单位的施工文件档案在整理立卷后,由建设单位和监理单位审查合格后,向(A)移交。

A建设单位B监理单位C设计单位D质量监督站二、问答题1、施工组织设计按编制对象,可以分成哪三种?答案:可以分成:施工组织总设计、单位工程施工组织设计、施工方案2、施工组织设计应包括那些基本内容?答案:应包括编制依据、工程概况、施工部署、施工进度计划、施工准备与资源配置计划、施工现场平面布置、主要施工管理计划等。

三、实务题(一)某施工组织设计的编制对象是一栋住宅,试按规范将下列短语编成施工组织设计提纲。

工程概况、施工部署、施工进度计划、编制依据、进度管理计划、质量管理计划、安全管理计划、施工准备与资源配置计划、主要施工方案、施工现场平面图、环境管理计划、成本管理计划、质量保修管理计划。

答案:某住宅工程(单位工程)施工组织设计提纲1、编制依据2、工程概况3、施工部署4、施工进度计划5、施工准备与资源配置计划6、主要施工方案7、施工现场平面图8、主要施工管理计划(1)进度管理计划(2) 质量管理计划(3)安全管理计划(4) 环境管理计划(5) 成本管理计划(6) 质量保修管理计划(二)将下列短语组成编制依据的内容提纲。

(有关的法律、法规和文件)、(批准文件和建设单位的要求)、(设计文件)、(资源供应情况)、(有关标准和技术经济指标)、(施工合同或招标投标文件)、(现场条件和自然条件)、(施工企业的生产能力、机具设备状况、技术水平等)答案:编制依据的内容提纲1、有关的法律、法规和文件。

2、有关标准和技术经济指标。

3、批准文件和建设单位的要求。

4、施工合同或招标投标文件。

5、设计文件。

6、现场条件和自然条件。

7、资源供应情况。

8、施工企业的生产能力、机具设备状况、技术水平等。

4 施工组织总设计P6页4.1 工程概况P6页一、问答题1、项目工程概况分哪两个部分答案:分项目主要情况和项目主要施工条件两个部分2、项目性质、地理位置、建设规模属于项目工程概况的哪部分?答案:属于项目主要情况3、项目设计概况和项目承包范围属于项目工程概况的哪部分?答案:属于项目主要情况4、项目施工有关的气象和水文地质状况属于项目工程概况的哪部分?答案:属于项目主要施工条件5、项目施工有关的管线和相邻建筑物属于项目工程概况的哪部分?答案:属于项目主要施工条件6、项目施工有关的道路、河流属于项目工程概况的哪部分?答案:属于项目主要施工条件7、项目施工有关三通一平工作属于项目工程概况的哪部分?答案:属于项目主要施工条件二、实务题(一)将下列短语组成施工组织总设计的工程概况提纲。

(项目主要施工条件)、(项目主要情况)、(名称、性质、地理位置和建设规模)、(设计概况)、(合同或招标文件的重点)、(气象)、(管线及相邻建(构)筑物)、(建筑材料、设备供应和交通运输)、(其他主要施工条件)、(参建各方情况表)、(承包及主要分包)、(其他情况)、(地形和工程水文地质)、(有关道路、河流)、(当地供电、供水、供热和通信能力)答案:施工组织总设计的工程概况提纲1、项目主要情况(1)名称、性质、地理位置和建设规模(2)参建各方情况表(3)设计概况(4)承包及主要分包(5)合同或招标文件的重点(6)其他情况2、项目主要施工条件(1)气象(2)地形和工程水文地质(3)管线及相邻建(构)筑物(4)有关道路、河流(5)建筑材料、设备供应和交通运输(6)当地供电、供水、供热和通信能力(7)其他主要施工条件4.2 总体施工部署P6页一、问答题1、项目施工总目标包括那些内容?答案:包括进度、质量、安全、环境、成本和其他等。
