SMW工法桩施工技术及方案一、概述SMW工法是利用搅拌设备就地切削土体,然后注入水泥系混合液搅拌形成均一的挡墙,最后按一定的形式在其中插入型钢(如H型钢),即形成一种劲性复合围护结构。

该种围护结构的特点主要表现在止水性好,构造简单,对周围地基影响小,施工噪声和振动小,无泥浆污染,对地层适应性强,施工速度快,无大量废土外运,型钢可重复使用,成本较低。

二、施工工艺1、施工机械施工机械采用日本三和机材株式会社生产的三轴搅拌机。

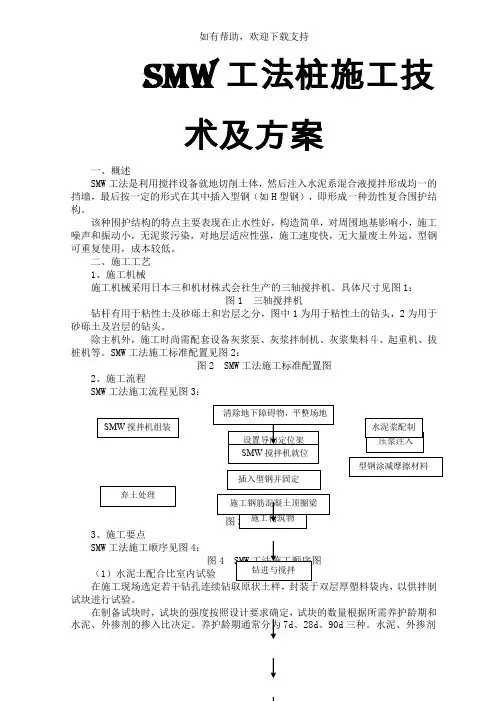

具体尺寸见图1:图1 三轴搅拌机钻杆有用于粘性土及砂砾土和岩层之分,图中1为用于粘性土的钻头,2为用于砂砾土及岩层的钻头。

除主机外,施工时尚需配套设备灰浆泵、灰浆拌制机、灰浆集料斗、起重机、拔桩机等。

SMW工法施工标准配置见图2:图2 SMW工法施工标准配置图2、施工流程SMW工法施工流程见图3:3、施工要点SMW工法施工顺序见图4:图(1)水泥土配合比室内试验以供拌制试块进行试验。

在制备试块时,试块的强度按照设计要求确定,试块的数量根据所需养护龄期和水泥、外掺剂的掺入比决定。

养护龄期通常分为7d、28d、90d三种。

水泥、外掺剂的掺入比可视土的天然含水量根据以往经验或有关单位经验,确定几个档次,然后按不同的养护期和掺入比进行排列组合,确定试块数量订出试验计划。

水泥、外掺剂的品种和掺入比,如设计未作规定,施工时应根据土的颗粒组成、pH值、有机质含量等化学性质和液限、塑限等物理性质、现场施工条件(例如水泥浆制备后送至灰浆泵的距离远近等)以及气温高低等情况作适当考虑,必要时可提出几种配方参加上述排列组合。

目前我国尚无水泥土的标准试验规程。

常用试模尺寸为70.7mm×70.7mm×70.7mm。

试块制作方法:先按预定配合比称量土、水泥、外掺剂和水,用手工拌合10min至均匀,将拌合物装入试模一半体积,放在振动台上振动1min,再装满另一半振动1min,至装满将表面刮平,用塑料布覆盖即成。

SMW工法桩施工

SMW工法桩施工

引言概述:SMW工法是一种常用的桩基施工方法。

它采用专门的工具和设备,以振动的方式将预制的钢筋混凝土桩连续沉入地下,从而提供稳固的基础支撑。

本文将详细介绍SMW工法桩施工的相关内容,包括施工准备、施工步骤、施工注意事项等。

正文内容:一、施工准备1.地质勘察:在进行SMW工法桩施工之前,必须进行地质勘察,以了解地下情况,确定适合采用SMW工法的区域。

2.设计桩基:根据地质勘察结果和结构设计要求,确定桩的数量、间距和深度,并绘制施工图纸。

3.材料准备:准备好预制的钢筋混凝土桩和其他所需材料,确保施工过程中材料的及时供应。

二、施工步骤1.设置引导线:根据设计图纸,在施工地点确定桩位的位置,并设置引导线,用于指导桩机的操作。

2.安装桩机:将桩机搬运至施工地点,并安装固定。

确保桩机的稳定性和工作安全。

3.确定承载层:通过钻孔和取样测试,确定桩顶的承载层,以及桩的负荷传递深度。

4.振动沉桩:使用桩机将预制的钢筋混凝土桩沉入地下,采用振动的方式加快桩的沉入速度。

5.检查桩身:每沉入一定深度,要对沉入的桩身进行检查,确保桩的质量和垂直度。

三、施工注意事项1.确保安全:在进行SMW工法桩施工时,必须遵守相关的安全操作规程,使用个人防护装备,并设置警示标志,确保施工安全。

2.控制振动:在振动沉桩时,要控制振动的频率和振幅,以避免过大的振动对周围结构和地下管线造成影响。

3.注意水平度:在施工过程中,要注意桩身的水平度,避免出现过大的倾斜,影响桩的承载能力。

4.桩顶处理:在桩沉入任务完成后,需要对桩顶进行处理,使其平整并与结构连接。

5.施工记录:在施工过程中,要详细记录每一桩的沉入深度、施工时间、施工人员等相关信息,以备后续参考。

四、施工质量控制1.桩身质量:在施工过程中要进行桩身的检查,包括混凝土密实性、钢筋质量、桩身缺陷等方面,确保桩的质量符合要求。

2.桩的垂直度:通过使用水平仪等工具对桩身进行垂直度检查,确保桩的垂直度满足设计要求。

SMW工法桩施工方案作业方案(1)

SMW工法桩施工方案作业方案(1)

SMW 工法桩采用三轴深层搅拌机施工,起重设备采用 50t 履带式吊车和 300t 起拔设备,采用套打施工工艺,施工工艺流程见图 1。

SMW 工法施工按下图顺序进行,其中阴影部份为重复套钻,保证墙体的连续性和接 头的施工质量,水泥搅拌桩的搭接以及施工桩体的垂直度补正是依靠重复套钻来保 证,以达到止水的作用。

开挖导沟 (构筑导墙)设置机架挪移导轨SMW 搅拌机定位搅拌、提升、喷浆重复搅拌下沉重复提升插入型钢施工结束H 型钢回收、注浆 (主体结构完后)水泥材质检验水泥浆拌制制作试块残土处理设置导向框架和悬挂梁SMW 搅拌机架设型钢进场焊接成型H 型钢质检H 型钢涂隔离剂经纬仪测斜、纠偏施工顺序2 施工顺序4施工顺序1 施工顺序3 施工顺序5(1)单排咬合式连接:普通情况下均采用该种方式进行施工。

(2)跳槽式全套复搅式连接:对于围护墙转角处或者有施工间断情况下采用此连接。

当遇停电等情况使相邻桩施工间隔超过 12h 时,采取外侧补桩措施,保证止水帷幕的整体性和防渗性。

施工顺序3 施工顺序5施工顺序1 施工顺序2 施工顺序4(1)水泥土搅拌桩采用 P.O42.5 普通硅酸盐水泥,水泥掺量(即消耗水泥分量和被加固土体分量的百分比) 20%,土体容重统一取 18kN/m3。

(2) SMW 工法水泥土搅拌桩的施工采用三轴搅拌设备,桩型采用Φ850@600 水泥土搅拌桩,在桩体范围内必须做到水泥搅拌均匀,桩体垂直偏差不得大于 1/250。

(3)围护桩施工前必须对施工区域地下障碍物进行探测,如有障碍物必须对其清理及回填素土,分层夯实后方可进行围护桩施工。

(4)现场施工时第一批桩(不少于 3 根),须始终在监理人员检查下施工。

检查内容:水泥投放量、浆液水灰比(宜用比重法控制)、浆液泵送时间、搅拌下沉及提升时间、桩长及垂直度控制方法。

(5)搅拌桩施工应有连续性,不得浮现 24 小时施工冷缝(施工组织设计预留除外) 。

如因特殊原因浮现施工冷缝,则需补强并在图纸及现场标明位置以便最后统一考虑加强方案,超过 48 小时须在接头旁加桩或者进行压密注浆补强。

smw工法桩施工方案

smw工法桩施工方案

smw工法桩施工方案目录1. 项目背景1.1 工程概况1.2 施工要求2. 施工准备2.1 材料准备2.2 设备调试3. 施工过程3.1 钻孔施工3.2 钢筋安装3.3 浇筑混凝土4. 质量控制4.1 检验检测4.2 问题处理5. 安全施工5.1 安全防范措施5.2 突发事件处理6. 污染防治6.1 施工期间6.2 施工后期维护7. 现场整理收尾---项目背景1.1 工程概况SMW工法桩是一种常用于基础工程中的桩基施工方法,适用于各类土质条件下的基础支撑工程。

其施工方式灵活高效,广泛应用于建筑工程、桥梁工程、道路工程等不同领域。

1.2 施工要求在进行SMW工法桩施工前,需对施工现场进行认真评估,确保施工条件符合要求。

同时,需要严格按照设计要求和施工规范进行操作,确保施工质量和安全。

---施工准备2.1 材料准备在进行SMW工法桩施工前,需要准备好各种所需材料,包括桩身材料、钢筋、混凝土等,确保施工过程中材料供应充足。

2.2 设备调试施工过程中需要使用各种设备,如钻孔机、搅拌机等,施工前需要对设备进行调试检测,确保设备运转正常,提高施工效率。

---施工过程3.1 钻孔施工钻孔是SMW工法桩施工的重要环节,需根据设计要求和土层情况选择合适的钻孔机进行作业,并严格控制钻孔深度和直径。

3.2 钢筋安装钻孔结束后,需要及时安装预埋钢筋,确保桩体结构的强度和稳定性。

钢筋安装过程中需注意位置准确、连接牢固。

3.3 浇筑混凝土最后一步是浇筑混凝土,填充钻孔孔隙并固定钢筋,形成完整的SMW工法桩结构。

浇筑过程中需注意浇筑均匀、密实。

---质量控制4.1 检验检测在施工过程中需要定期对SMW工法桩进行检验检测,确保施工质量符合设计要求。

如发现质量问题,需及时整改处理。

4.2 问题处理在施工过程中可能会出现各种问题,如材料质量、设备故障等,需要及时处理并找到解决方案,保证施工进度和质量。

---安全施工5.1 安全防范措施施工现场需要建立健全的安全防范措施,包括安全警示标识、作业人员安全培训等,确保施工过程中安全生产。

SMW工法桩施工方案

SMW工法桩施工方案

一、工程概况1、工程简述为了满足工期要求,渡线段咬合桩改为Ф1000@750SMW工法桩。

渡线段南端桩长为27.3m(桩顶标高5.3m,桩底标高-22m),采用密插800×300×14×26 H型钢,型钢长度为27.10 m(型钢底标高为-20.5m)。

其余桩长为26.3m(桩底标高-21m)采用三插二形式,型钢长度为24m(型钢底标高为-17.4m)。

根据设计图纸水泥掺入量为搅拌土体重量的25%。

为了使H型钢能顺利的拔出,型钢顶面高出冠梁50cm(冠梁顶标高6.10m,型钢顶标高6.60m)。

桩位外放量控制在10cm。

为了保证渡线段能提前开挖,在车站距渡线段17m位置做一排SMW工法桩(素桩),使渡线段成为封闭的围护结构。

(详见渡线段围护结构图、渡线段桩位布置图)2、主要工程量主要工程数量表3、工程地质、水文条件○1工程地质⑴围护结构地质剖面图一。

⑵各岩土层主要物理力学指标见表1。

⑶车站基坑范围主要为②-1d4粉砂、②-3d2-3粉细砂层中。

○2水文地质条件根据所街站勘探资料,所街站长江漫滩相沉积物呈二元结构,上部主要由淤泥质粉质粘土或粉细砂为主,下部以砂性土为主,场地地下水类型属孔隙潜水:砂性土层中地下水具有一定的承压性。

地下水稳定水位埋深1.60~2.95米,潜水位埋深2.20~2.90米,承压水埋深6.20~6.65米。

主要补给来源为大气降水及人工用水的补给。

深部承压含水层中的地下水与长江及外秦淮河均有一定的水力联系。

地下水不良作用主要表现为基坑突涌、潜蚀、流砂等现象。

二、施工总体安排1、施工场地兴隆大街围挡范围内作为H型钢加工场地,设备进场的同时探明地下管线分布及埋深,场地回填、平整、夯实。

2、测量放线用全站仪准确的放出桩位中心线,开挖施工沟槽,利用H型钢定出临时桩位点。

3、施工顺序根据围挡范围及管线拆迁情况,以东西高压线为界,先施工高压线以南,后施工高压线以北。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1.施工方案5、1施工流向与施工顺序先对三轴搅拌桩内插型钢施工,先进行降水井施工,最后进行钢筋混凝土圈梁及支撑系统施工。

5、2 三轴水泥土搅拌桩施工方法5、2、1施工技术参数1 )三轴水泥土搅拌桩组内咬合200 mm,组与组之间咬合650 mm。

2 )三轴水泥土搅拌桩采用P、O42、5级普通硅酸盐水泥,水泥掺量为20%。

要求全程复搅复喷,必须确保搅拌均匀,桩体搭接严密,桩机施工定位准确。

3 )相邻桩施工间隔不得超过24小时,否则应在相邻部位补桩。

4 )施工前应对桩架进行检查,搅拌头叶片直径为650mm,误差不超过10mm。

5 ) 搅拌桩施工前必须对施工区域地下障碍物进行探测,如有障碍物必须对其清理及回填素土,分层夯实后方可进行施工。

6 ) 施工前必须测量平台高程,以控制桩底标高,桩底标高误差不大于50mm,桩位平面定位误差不大于50mm,桩体垂直度偏差不大于1/200。

7 ) 型钢须保持平直,若有焊接接头,接头处须确保焊接可靠。

8 ) 型钢插入左右定位误差不得大于20mm,宜插在搅拌桩靠近基坑一侧,垂直度偏差不大于1/200,底标高误差不大于100mm。

9 )地下室出±0、00,外墙与围护桩之间回填密实后,可拔除H型钢。

拔型钢后得空隙采用细砂填充。

5、2、2 测量放线1 ) 施工前,先根据设计图纸与业主提供得坐标基准点,精确计算出围护中心线角点坐标(或转角点坐标),利用测量仪器精确放样出围护中心线,并进行坐标数据复核,同时做好护桩。

2 ) 根据已知坐标进行垂直防渗墙轴线得交线定位,并提请总包、监理进行放线复核。

5、2、3 开沟槽1 ) 根据放样出得水泥土搅拌桩围护中心线,用挖掘机沿围护中心线平行方向开挖工作沟槽,沟槽宽度根据围护结构宽度确定,槽宽约1、2m,深度约0、6m~1、2m。

2 )场地遇有地下障碍物时,利用镐头机将地下障碍物破除干净,如破除后产生过大得空洞,则需回填压实,重新开挖沟槽,确保施工顺利进行。

暗浜区埋深较深,应对浜土得有机物含进行调查,5、2、4固定好,5、2、51)2 )3 )1/200。

4 ),发现有障5、2、6 定位线挖沟槽前划定Ф650三轴机动力头中心线到机前定位线得距离,并在线上做好每一幅三轴桩施工加固得定位标记(可用短钢筋打入土中定位)。

5、2、7 喷浆、搅拌成桩1)水泥采用P、O42、5级普通硅酸盐水泥,水泥掺入比20%,土体容重取18KN/m3。

2)施工得关键在于如何保证桩身得强度与均匀性。

在施工中应加强对水泥用量与水灰比得控制,确保泵送压力。

3)根据钻头下沉与提升二种不同得速度,注入土体搅拌均匀得水泥浆液,确保水泥土搅拌桩在初凝前达到充分搅拌,水泥与被加固土体充分拌与,以确保搅拌桩得加固质量。

4)依据设计参数,计算单桩水泥浆用量。

然后设定两个小搅浆灌得水泥用量与水用量,并设一标尺,控制水泥浆液数量。

小搅浆罐制备好得水泥浆液输送至储浆罐为三轴搅拌设备连续供浆。

施工时间深度5),根据1m/min,提升速度为1、0~26 )经常进行现场检查压浆泵得流量、水泥浆配制、浆液配合比,确保桩体得成桩质量。

制好得浆液不得离析,一般在2小时以内使用。

7)三轴水泥土搅拌桩在下沉与提升过程中均应注入水泥浆液,同时严格控制下沉与提升速度。

5、2、8 H型钢选材与焊接H型钢选用H500×200×10×16型钢,在型钢顶端双面焊接加强板,且在距H型钢顶端0、2m处开一个圆形孔,孔径约10cm。

5、2、9 涂刷减摩剂根据设计要求,本支护结构得H型钢在结构强度达到设计要求后必须全部拔出回收。

H 型钢在使用前必须涂刷减摩剂,以利拔出;要求型钢表面均匀涂刷减摩剂,一般应控制在1Kg/m2。

1 )清除H型钢表面得污垢及铁锈。

2 )减摩剂必须用电热棒加热至完全融化,用搅棒搅时感觉厚薄均匀,才能涂敷于H型钢上,否则涂层不均匀,易剥落。

3 )如遇雨雪天,型钢表面潮湿,应先用抹布擦干表面才能涂刷减摩剂,不可以在潮湿表面上直接涂刷,否则将剥落。

4 )如H型钢在表面铁锈清除后不立即涂减摩剂,必须在以后涂刷施工前抹去表面灰尘。

5 )H型钢表面涂上涂层后,一旦发现涂层开裂、剥落,必须将其铲除, 重新涂刷减摩剂。

6 )制作混凝土圈梁时,型钢须用发泡纸包裹,使混凝土与H型钢不直接接触。

否则型钢将无法拔出。

5、2、10 型钢得插入与固定1 )利于H型钢回收再利用,在H型钢插入前预先热涂减摩剂,用电热丝将固体状减摩剂加热熔化后均匀涂抹在H型钢表面。

2)待水泥土搅拌桩施工完毕后,吊机应立即就位,准备吊放H型钢。

本工程采用50吨履带吊机起吊H型钢。

H型钢插入时间必须控制在搅拌桩施工完毕3小时内。

3 )放置定位型钢卡,然后将H型钢沿定位卡缓慢插入水泥土搅拌桩体内,插入1~2m后,利用线坠调整型钢得垂直度,调整完毕后将H型钢插入水泥土。

4 )待水泥土搅拌桩硬化到一定程度后,将吊筋与槽沟定位型钢撤除。

5 )若H型钢插放达不到设计标高时,则采用提升H型钢,重复下插使其插入到设计标高。

5、2、11 施工记录施工过程中,由工长负责填写施工记录,施工记录表中详细记录了桩位编号、桩长、断面面积、下沉(提升)搅拌喷浆得时间及深度、水泥用量、水泥掺入比、水灰比。

5、2、12 拔除H型钢1 )在围护结构完成使用功能后,由甲方或总包方书面通知进场拔除。

2 )总包方应保证围护外侧满足吊车>6m回转半径得施工作业面。

型钢两面用钢板贴焊加强,顶升夹具将H型钢夹紧后,用千斤顶反复顶升夹具,直至吊车配合将H型钢拔除。

3 H型钢露出地面部分,不能有串连现象,否则必须用氧气、乙炔把连接部分割除,并用磨光机磨平。

4 )桩头两面应有钢板贴焊,增加强度,检查桩头Φ100mm圆孔就是否符合要求,若孔径不足必须改成Φ100mm;如孔径超过则应该割除桩头并重新开孔,每根桩头必须待单面或两面贴焊钢板后才能进行拔除施工。

5、2、13 三轴水泥土搅拌桩施工顺序三轴水泥土搅拌桩施工按下图顺序进行,其中阴影部分为重复套钻,保证墙体得连续性与接头得施工质量,水泥搅拌桩得搭接以及施工桩体得垂直度补正就是依靠重复套钻来保证,以体性与防渗性。

5、2、14 三轴水泥土搅拌桩施工工艺三轴水泥土搅拌桩工艺流程图6、8施工安全技术措施1)每班应对平台、钻架、提引系统、机械设备等各部位得螺栓进行检查。

2)塔架与平台移位时,塔架与平台上不得有人与未捆绑得浮物。

3)移动平台、安拆钻架应有专人统一指挥。

4)塔上、塔下不得同时作业,不得抛掷工具与物品。

5)起下钻头时,井口人员必须站在钻具安全范围之外。

6)机器运转时,不得进行部件拆卸与修理作业;不得进行擦洗;不得戴手套摘挂皮带或打蜡;不得用铁器拨皮带;不准手拉、抚摸、脚蹬正在运行得钢丝绳。

7)摘挂提引器,必须停止立轴回转,并有人瞧管开关。

8)高空作业时,所有工具物品要放入工具袋,防止物品落下。

9)必须使用安全完好得钢丝绳,超过规定磨损得钢丝绳应更换。

6、9提放、吊运、安装H型钢安全技术措施1)调运、安装应设有专人指挥,操作者应服从指挥。

2)要清除待运物运移通道上得障碍物。

多人合运时得起落、抬动作要一致,使用得绳、杠要安全可靠。

3)起吊H型钢、钢筋笼时,在落下范围内禁止站人。

要检查清理H型钢、钢筋笼附近得杂乱物品、工具等,起吊过程中不得碰、挂电线、电缆及其它物质设备。

4)起吊所用钢丝绳必须完好,超过规定磨损得钢丝绳应更换。

6、10焊接安全技术措施1)电焊作业人员必须经专业培训合格取得操作许可证方可进行电焊作业。

2)焊接作业前要如下检查:⑴焊机得护盖、箱闸、安全防护罩、接地线应完好可靠,确保没有绝缘得带电部分不得外露。

⑵焊钳得绝缘与隔热性能就是否良好,与把线得连接就是否牢固可靠。

⑶电源线与把线得各连接点要连接牢固,保证有良好得绝缘性。

⑷面罩、防护手套、脚罩就是完好可靠。

3)焊接作业时得安全操作:⑴焊接作业地点要通风良好,附近得易燃物应消除覆盖严密。

⑵启动焊机时焊钳要对地绝缘,拉合闸刀时应戴手套,身体要偏斜一些,要一次推足,然后开启电焊机,停机时,先要关掉电焊机,才能拉断电源闸刀开关。

⑶焊接时作业人员必须使用面罩,戴好手套与脚罩。

在人多得地方焊接时,应安设遮栏挡住弧光,无遮栏时应提醒周围人员不要直视弧光。

⑷在带电情况下,焊钳不得夹在腋下或将把线挂在脖颈上。

⑸工作地点潮湿时,要站在铺设得木地板上作业。

禁止阴雨天气露天作业。

⑹禁止赤手操作更换焊条。

敲渣子应戴好防护眼镜。

4)下列操作时必须切断电源才能进行:⑴改变焊机接头时;⑵更换焊件需要改接二次回路时;⑶更换保险装置时;⑷焊机发生故障进行修理时;⑸转移工作地点搬动焊机时;⑹工作完毕或临时离开工作现场时。

5)下班或停止工作时,焊机断电后须将焊线、焊钳整理盘好,置于通风干燥得室(棚)内存放,防止焊机受潮。

6)焊接好得钢筋笼要堆放平整得地面上,如垛放必须采取防滚动措施,以防滚落伤人。

6、11 起重工得安全技术措施1)起重机必须由取得操作许可证得人员操作。

2)起重指挥应由技术熟练,懂得起重机械性能得人员担任,指挥时应站在能够照顾全面工作得地点指挥。

3)起重机使用前必须如下检查工作:①各操作手柄、制动器等操纵装置就是否灵敏可靠,就是否置于安全位置;②各种限位器、保险装置就是否齐全完好安全可靠;③吊钩、吊索就是否完好,就是否符合安全要求;④各机构部件得连接螺栓,铆固件就是否紧固可靠4)汽车起重机在起吊前必须将吊车支平、支腿要支在坚实得地面上,如地面松软,要加垫枕木或钢板,其方向要与吊车垂直。

5)汽车起重机禁止吊着物件行走。

履带式起重机吊物行走时,其吊重物必须在行驶得前方。

重物离地高度不能大于0、5m。

6)起吊作业必须按起重机得特性曲线确定起重量,并先行试吊,确认正常后方可起吊。

7)起吊过程中要做到“二慢一稳”,回转要稳,不得过急过猛。

8)起重机不得在架空输电线路下面进行起重作业,在线路一侧工作时,起重臂、钢丝绳与重物保持最小安全距离。

即1KV 以下不小于1、5m;1~35KV 以上不小于5m。

9)在吊起重物后禁止伸缩吊臂,接近满负荷时不得降落臂杆,也不能急速回与紧急制动。

10)在吊起得重物下方,任何人不得行走或停留。

非作业人员应远离起重下落范围。

11)下列情况下禁止起吊作业;⑴无指挥与指挥不明或指挥错误;⑵吊物捆绑、吊挂不牢、不稳;⑶吊具、吊物上面有人或浮置物;⑷物体埋在地下或重物重量不明;⑸斜拉吊物或超过起重机允许负荷;⑹视线不清;⑺起重臂下有人或作业人员未置于安全位置;⑻吊装现场与电气线路小于安全距离又无可靠防护措施;⑼起重设备主要安全装置缺乏或失灵,又未采取安全措施;⑽遇六级以上大风及大雨、大雪、大雾等恶劣天气。
