10KV电容器成套补偿装置施工方案

合集下载

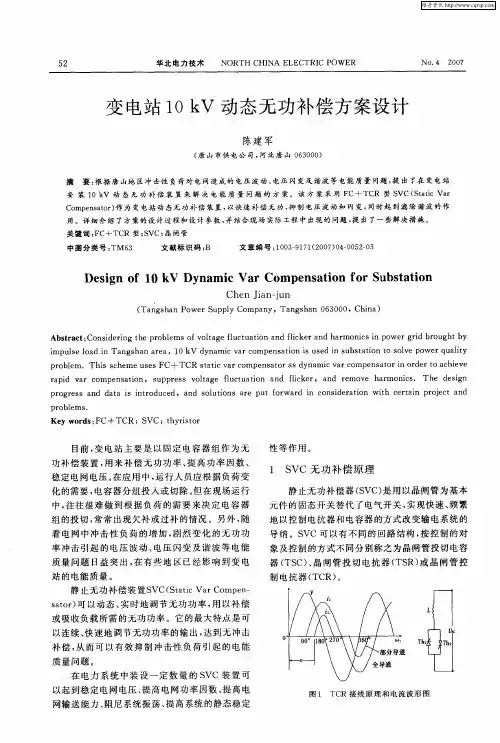

变电站10kV动态无功补偿方案设计

变电站10kV动态无功补偿方案设计
p o l ms rbe .
Ke r s: y wo d FC+ TCR ;S VC ;t y it r h rs o
目前 , 电 站主 要是 以固定 电容 器组 作 为无 变 功补 偿 装置 , 来补 偿无 功 功率 、 高 功率 因数 、 用 提
稳定 电 网电压 。 在应 用 中 , 行人员应 根 据负荷 变 运

要 : 据 唐 山地 区冲 击 性 负荷 对 电 网 造 成 的 电 压 波 动 、 根 电压 闪 变及 谐 波 等 电能 质 量 问题 , 出 了在 变 电站 提
安 装 1 V 动 态 无 功 补 偿 装 置 来 解 决 电 能 质 量 问题 的 方 案 。 该 方 案 采 用 F 0k C+ T R 型 S C VC( t t a S ai V r c C mp n ao ) 为 变 电站 动 态无 功 补 偿 装 置 , 快速 补 偿 无 功 , 制 电压 波 动 和 闪 变 , 时起 到 滤 除谐 波 的作 o estr作 以 抑 同
元件 的 固态 开关替 代 了电气开关 , 实现快 速 、 繁 频 地 以控制 电抗器 和 电容器 的方式 改变输 电系统 的 导 纳 。S VC可 以有 不 同 的回路结 构 , 按控 制 的对 象及 控制 的方式不 同分别 称之 为晶 闸管 投切 电容 器 ( C 、 闸管投 切 电抗 器 ( R) 晶 闸管 控 TS ) 晶 TS 或 制 电抗器 ( c 。 T R)
维普资讯
5 2
华北 电力 技 术
NO H C NA E E T C P RT HI L C RI OW E R
变 电站 1 V 动 态无 功 补偿 方 案设 计 0k
陈建 军
( 山市供 电公 司 , 北唐 山 0 3 0 ) 唐 河 6 0 0

10kV并联电容器成套装置技术规范书2

10kV并联电容器成套装置技术规范书2

武汉华能阳光电气有限公司10kv并联电容器规范书1产品总则1.1 如果供方没有以书面形式对本规范书的条款提出异议,则意味着供方提供的设备(或系统)完全满足本规范书的要求。

如有异议,不管是多么微小,都应在投标书中以“ 对规范书的意见和与规范书的差异” 为标题的专门章节加以详细描述。

本规范书的条款,除了用“ 宜” 字表述的条款外,一律不接受低于本技术规范书条款的差异。

1.2本规范书适用于 10kV 并联电容器成套装置,它提出设备的功能设计、结构、性能、安装和试验等方面的技术要求。

1.3需方在本规范书中提出了最低限度的技术要求,并未规定所有的技术要求和适用的标准,未对一切技术细则作出规定,也未充分引述有关标准和规范的条文,供方应提供一套满足本规范书和现行有关标准要求的高质量产品及其相应服务。

1.4 本设备技术规范书经需供双方确认后作为订货合同的技术附件,与合同正文具有同等的法律效力。

武汉华能阳光电气有限公司1.5 供方须执行现行国家标准和行业标准。

应遵循的主要标准如下 :GB 4208-1984 外壳防护等级的分类GB 6915-1986 高原电力电容器GB 11024-1989 高电压并联电容器耐久性试验GB 11025-1989 并联电容器用内部熔丝和内部过压力隔离器GB 763-1990 交流高压电器在长期工作时的发热GB/T5582-1993 高压电力设备外绝缘污秽等级GB 50060-1992 3 ~ 110kV 高压配电装置设计规范GB 15116.5-1994 交流高压熔断器并联电容器外保护用熔断器GB 50227-1995 并联电容器装置设计规范GB.311.1—1997 高压输变电设备的绝缘配合DL 402-1991 交流高压断路器订货技术条件DL 442-1991 高压并联电容器单台保护用熔断器订货技术条件武汉华能阳光电气有限公司DL 462-1992 高压并联电容器用串联电抗器订货技术条件DL 5014-1992 330 ~ 500kV 变电所无功补偿装置设计技术规定DL/T 604-1996 高压并联电容器装置订货技术条件GB/T 6919-1997 湿热带电力电容器GB/T 16927.2 ~ GB/T 16927.6-1997 高电压试验技术DL/T 628-1997 集合式高压并联电容器订货技术条件DL/T 653-1998 高压并联电容器用放电线圈订货技术条件DL/T 804-2002 交流电力系统金属氧化物避雷器使用导则JB/T 8958-1999 自愈式高电压并联电容器DL/T 840-2003 高压并联电容器使用技术条件ZBK48003-1987 并联电容器电气试验规范Q/GXD 126.01-2004 电力设备交接和预防性试验规程(广西电力有限公司企业标准)上述标准所包含的条文,通过在本技术规范中引用而构成为本技术规范的条文。

最新10KV磁控式动态无功补偿成套装置技术规格书

最新10KV磁控式动态无功补偿成套装置技术规格书

10K V磁控式动态无功补偿成套装置技术规格书2 动态无功补偿装置监控系统技术要求装置具备电气量测量、通信,控制调节、闭锁报警、计算分析、数据记录、显示打印等功能。

2.1 功能要求(1)通信功能装置具备多路信息通道(串口和数据口)与变电站监控系统或其它自动化系统通信,装置有调度数据网接口设备;可采用Modbus规约。

(2)闭锁与报警装置考虑的主要闭锁条件有:装置(电容器)保护动作、PT断线、系统电压异常、装置故障、远动信号指令或手动闭锁等。

例如:设备故障,闭锁该对象的控制指令,发报警信号。

闭锁和报警需手工解除。

低压侧母线零序电压越限时,闭锁该段母线上电容器的投切指令,发报警信号。

当零序电压正常时自动延时解除闭锁和报警。

(3)装置自检异常时闭锁所有控制指令,发报警信号。

闭锁和报警需手工解除。

(4)母线电压不合格,装置发越限报警信号,电压恢复正常时自动解除报警。

(5)历史数据保存系统设有历史数据库,能将组态数据,参数设置、调节过程进行保存。

可保存三至六个月的数据。

(6)人机界面系统具有良好的人机界面,能实时显示系统各种采集数据,并能以曲线、棒图等方式显示数据。

能查询打印系统保存的历史信息。

*(7)控制功能磁控电抗器控制器应具备1拖2功能,即一套控制器可以控制2台磁控电抗器运行,用在控制单个磁控电抗器的系统中,可以实现控制器的备用。

2.2 性能要求2.2.1 成套装置能实现自动检测、远方手动投切和现场手动投切,各种方式之间有可靠的闭锁,防止发生事故。

检测、控制均可实现完全自动可实现无人值守。

2.2.2 成套装置功能(1)现场参数设置功能具有供值班员使用的参数设置功能,所有设置的内容可保存十年以上而不丢失,不受停电和干扰信号的影响;(2)显示功能可分别显示系统的电压、电流、功率因数、无功功率、有功功率;显示磁阀电抗器输出电流;显示相应的高压断路器的通断状态,显示各类保护动作情况及故障告警等信息。

(3)事件顺序记录当各类保护动作时,控制器将自动记录事件发生的类型、相别及动作值,事件按顺序记录,可通过液晶进行查询。

10KV电容器成套补偿装置施工方案

10KV电容器成套补偿装置施工方案

10KV电容器成套补偿装置施工方案一、项目概况10KV电容器成套补偿装置是用于配电系统中的无功补偿设备,通过将电容器并联到电网上,通过改变电网中的电压相角,提高系统的功率因数。

本项目的施工任务是安装、接线、调试电容器成套补偿装置,并确保其正常运行。

二、施工方案(一)施工准备工作1.确定施工计划,制定详细的工作进度表,确保施工按时完成;2.确认施工所需的设备工具、安全防护用品等,并进行合理的安排;3.检查施工现场,清理杂物,确保施工空间整洁;4.制定安全施工方案,明确安全施工要求,保证工人的安全。

(二)施工步骤1.安装电容器成套补偿装置1)将电容器安装在配电室内的指定位置,确保安装牢固;2)按照设备图纸进行设备的安装,确保设备的接线正确;3)连接电源和电容器,接线时应遵循电器安装规范,确保接线牢固可靠;4)安装变压器、断路器等辅助设备,确保设备的功能完善;5)安装电容器控制装置,进行电源接线和信号连接。

2.进行接线工作1)将电容器与变压器、断路器等设备进行电气连接;2)接线时应遵循接线图纸,确保线路的连接正确;3)使用合适的接线工具,进行接线,保证接线的牢固可靠;4)使用绝缘电缆和绝缘套管等材料,保证接线的安全性。

3.调试电容器成套补偿装置1)接通电源,确保设备供电正常;2)对电容器进行电气测试,检测设备的工作状态;3)调整电容器的投切方式,以达到系统的无功补偿效果;4)进行并联补偿装置的稳态测试,确保装置的稳定工作;5)检测系统的功率因数,确保目标达到设定值。

(三)安全措施1.在施工现场设置安全警示牌,提醒人们注意危险;2.工人必须佩戴安全帽、绝缘手套等个人防护装备;3.施工现场严禁吸烟、使用明火等,确保电气设备安全;4.设备的电力连接必须按照相关电力规范进行,以确保设备的安全性;5.定期对电容器补偿装置进行检查维护,保持设备的运行稳定性。

(四)施工质量控制1.施工过程中对设备进行严格的验收,确保设备符合技术规范要求;2.施工人员需要经过专业培训,掌握相关技能,保证施工质量;3.严格按照设备图纸进行安装、接线等工作,确保施工的正确性;4.完成施工后,进行运行试验,确保设备的正常运行;5.提供完整的施工记录和设备资料,做好项目的档案记录工作。

电容器施工方案

电容器施工方案

电容器施工方案一、前言在电力系统中,电容器作为一种重要的电气设备,用于提高系统的功率因数并改善电能质量。

电容器具有很强的寿命和效率,但在施工过程中需要注意一些关键步骤,以确保其性能和安全稳定运行。

二、施工准备工作1. 施工人员培训在进行电容器施工前,需要确保施工人员具备相关的电气知识和施工经验,能够正确操作设备并应对可能出现的问题。

2. 施工计划制定详细的施工计划,包括设备运输、吊装、安装、调试等各个环节的时间安排和责任分工。

三、电容器安装1. 设备检查在安装电容器之前,需要对设备进行仔细检查,确保无损坏和缺陷,并按照设备说明书要求进行验收。

2. 吊装安装采用合适的吊装设备和方法,确保电容器安全稳固地吊装到指定位置,并严格按照设备布置图安装导线及连接到线路。

3. 系统调试安装完成后,需要进行系统的调试和检测,确保各部分连接正确,电容器运行正常,功率因数达到要求。

四、电容器运行与维护1. 运行监控定期对电容器运行情况进行监控和检测,关注功率因数、温度、电压等参数,及时发现问题并处理。

2. 维护保养定期对电容器进行清洁、紧固和绝缘检查,保持设备的良好状态,延长电容器的使用寿命。

五、施工安全与环保1. 安全措施在施工过程中,严格遵守安全操作规程,佩戴必要的安全防护用具,确保施工人员的人身安全。

2. 环保处理在施工过程中产生的废弃物必须经过规范处理,避免对环境造成污染,做到环保施工。

结语电容器作为电力系统中重要的设备之一,施工的质量和安全对系统运行具有重要影响,只有保证施工方案的细节和规范执行,才能确保电容器的性能和使用寿命。

希望本文为电容器施工提供一些参考和指导。

10KV线路电容补偿实例

10KV线路电容补偿实例

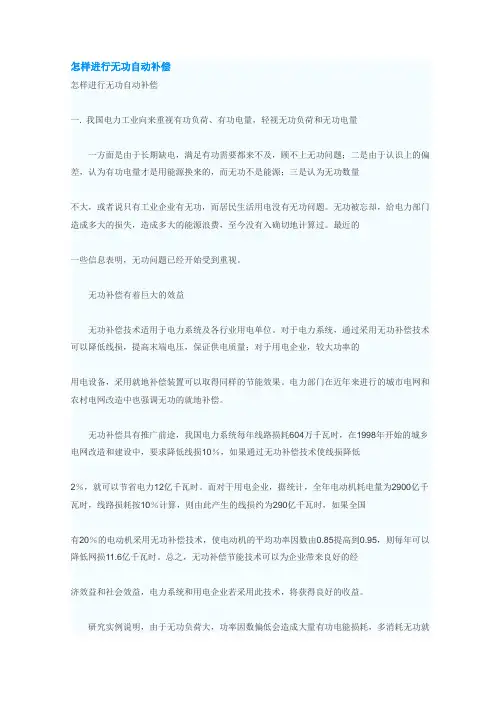

怎样进行无功自动补偿怎样进行无功自动补偿一. 我国电力工业向来重视有功负荷、有功电量,轻视无功负荷和无功电量一方面是由于长期缺电,满足有功需要都来不及,顾不上无功问题;二是由于认识上的偏差,认为有功电量才是用能源换来的,而无功不是能源;三是认为无功数量不大,或者说只有工业企业有无功,而居民生活用电没有无功问题。

无功被忘却,给电力部门造成多大的损失,造成多大的能源浪费,至今没有入确切地计算过。

最近的一些信息表明,无功问题已经开始受到重视。

无功补偿有着巨大的效益无功补偿技术适用于电力系统及各行业用电单位。

对于电力系统,通过采用无功补偿技术可以降低线损,提高末端电压,保证供电质量;对于用电企业,较大功率的用电设备,采用就地补偿装置可以取得同样的节能效果。

电力部门在近年来进行的城市电网和农村电网改造中也强调无功的就地补偿。

无功补偿具有推广前途,我国电力系统每年线路损耗604万千瓦时,在1998年开始的城乡电网改造和建设中,要求降低线损10%,如果通过无功补偿技术使线损降低2%,就可以节省电力12亿千瓦时。

而对于用电企业,据统计,全年电动机耗电量为2900亿千瓦时,线路损耗按10%计算,则由此产生的线损约为290亿千瓦时,如果全国有20%的电动机采用无功补偿技术,使电动机的平均功率因数由0.85提高到0.95,则每年可以降低网损11.6亿千瓦时。

总之,无功补偿节能技术可以为企业带来良好的经济效益和社会效益,电力系统和用电企业若采用此技术,将获得良好的收益。

研究实例说明,由于无功负荷大,功率因数偏低会造成大量有功电能损耗,多消耗无功就会相应地多消耗有功。

无功负荷大,功率因数偏低,如果不能就地补偿,就使配电、输电和发电设施不能充分发挥作用,降低发、输电的能力,损失极大,值得注意。

居民生活和楼字无功负荷急剧增长过去无功负荷主要在工业企业,所以只对大型工业企业在实行两部制电价的同时,实施功率因数奖惩办法,而对其他用户都没有功率因数考核。

10kV配电安装施工方案

10kV配电安装施工方案

铜鼓山110kV变电站新建工程10kV配电装置安装施工方案重庆电力建设总公司送变电分公司铜鼓山110kV变电站新建工程施工项目部2013年09月15日铜鼓山110kV变电站新建工程10kV配电装置安装施工方案审批表重庆电力建设总公司送变电分公司铜鼓山110kV变电站新建工程施工项目部编制目录一、工程概况及工程量 (1)二、施工进度计划 (1)三、施工顺序方法 (2)四、主要施工机具、材料、人力配置 (3)五、作业步骤及质量标准 (4)六、危险点分析及控制措施 (11)七、安全、文明施工及环境保护措施: (13)八、其它背景资料及注意事项 (14)一、工程概况及工程量(一)工程概况:铜鼓山110kV变电站工程位于重庆市渝北区天宫殿村境内,渝黔高速公路西侧、童家院子立交桥北侧,当地地名叫生基梁,属江北供电局供电片区。

规划规模:主变容量为3×63MVA,电压等级110/10kV;110kV出线6回,双母线接线;10kV出线48回,单母线四分段接线;无功补偿容量3×2×5010kvar。

本期规模:主变容量为2×63MVA;110kV出线4回(出线排序自南向北依次为:江北城Ⅰ线、江北城Ⅱ线、界石堡Ⅰ线、界石堡Ⅱ线、备用Ⅰ、备用Ⅱ),双母线接线;建设110kV #3主变进线及备用Ⅰ、备用Ⅱ出线间隔母线侧隔离开关及接地刀闸;10kV出线32回,单母线分段接线;无功补偿容量2×2×5010kvar。

(二)主要工程量:二、施工进度计划根据现场实际情况及土建施工情况拟定的施工计划如下:三、施工顺序方法1、施工准备1.1 对现场到货材料进行清点,认真核对设备型号、电压、规格应符合设计要求,如有误,应及时向监理及建设单位反映。

设备外观应无损伤、出厂技术资料、合格证、附件等应齐全。

设计图纸齐全,并经过图纸会审。

班组长及技术负责人对现场进行勘察并确定安装方案。

1.2对土建预埋件进行核查,不合格的督促土建单位立即整改。

10KV电容器(110、35kv站)资料

10KV电容器(110、35kv站)资料

10kV无功补偿装置技术规范书2008年7月1 总则1.1 本技术协议适用于山西地电股份公司110kV变电站新建工程。

它提出了对该无功补偿设备的功能设计、结构、性能、安装和试验等方面的技术要求。

1.2 需方在本技术协议中提出的是最低限度的技术要求,并未对一切技术细节作出规定,也未充分引述有关标准和规范的条文,供方应提供符合本协议和工业标准并经鉴定合格的优质产品。

1.3 如果供方没有以书面形式对本技术协议的条文提出异议,则表示供方提供的设备完全符合本技术协议的要求。

如有异议,不管是多么微小,都应以书面形式在投标文件中提交需方。

2技术要求2.1 设备制造应满足下列规范和标准,但并不仅限于此:GB311《高压输变电设备的绝缘配合》GB270《交流高压电器动热稳定试验方法》GB763《交流高压电器在长期工作时的发热》GB5582《高压电力设备外绝缘污秽等级》GB273《变压器、高压电器和套管的接线端子》高压并联电容器装置技术标准----国家电网公司DL/T604—1996 高压并联电容器装置订货技术条件》GB3983.2—89《交流高压并联电容器》DL462—91《高压并联电容器用串联电抗器订货技术条件》以上标准均执行最新版本。

2.2 使用环境条件:2.2.1 户外/户内:户外最高温度: 37℃最低温度: -23.3℃最大风速: 23m/s环境湿度:月平均相对湿度不大于90%,日平均相对湿度不大于95%污秽等级:Ⅲ级海拔高度:≤1000m地震烈度: 7度2. 系统运行条件2.1 系统标称电压 10 kV2.2 最高运行电压 11 kV2.3 额定频率 50 Hz2.4 中性点接地方式非有效接地2.5 电容器组接线方式星形2.6电容器分组数 2X32.7串联电抗器安装位置户外3. 设备主要参数3.1框架式并联电容器基本技术参数:3.1.1 电容器额定电压 11 kV3.1.2 电容器额定容量整组容量 3000+1800 kvar 可在1800、3000、4800三个位置自动投切。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

110kV桂花变电站扩建工程电容器成套装置安装施工方案
批准:
审核:
编写:
广州南方电力建设集团有限公司
日期:二00六年三月
并联电容器组成套补偿装置施工方案
一、概述
木方案是根据广州电力设计院设计的110KV桂花变电站工程;设计图纸内电气部份《电容器补偿装置》及厂家安装使用说明书的内容进行编写。

在施工中执行《电气装置安装工程高压电器施工及验收规范》GBJ147-90及《电气装置安装工程电气设备交接试验标准》GB50150-91,在施工安全上执行《电力建
设安全工作规程》DL5009.3-1997。

高压并联电容器成套补偿装置为户外式布置在高压室二楼。

型号为:TBB-10-4008/334F-3Ao单Y接线,分别由电容器、电抗器、放电PT以及僻雷
器组成。

二、并联电容器成套补偿装置的主要参数及主要配套设备
1.高压并联电容器成套补偿装置(总体)
制造r:
型号:TBB-10-4008/334F-3A
额定容量:4008KVAR 系统电压:10 KV
调谐度:XL/XC=6% 额定频率:50 HZ
2.电容器(单只)
制造厂:
型号:BAM11/V3-334-1W 额定电压:11/V3KV
额定容量:334KVAR 相数: 3
3.放电PT
型号:FDR-1.7-11/V3 :0.1/V3 :0.1/3KV 三、施工准备
额定一次电压:11/的KV 额定二次电压:100/巧、100/3 V
1、并联电容器成套补偿装置组装就位前,应详细了解并联电容器成套补偿
装置的厂家资料(包括安装尺寸及要求),根据厂家资料结合设计图纸
划出基础中心线和基础找水平。

(土建预埋基础是否与实物基础相
符)。

2、组织施工器具及材料进场,并安排好施工临时用电设施。

注意施工用电
安全并作好相应的防护措施。

3、组织全体施工人员学习本施工方案,并布置好施工工器具。

4、施工负责人作好安全技术交底,并落实施工现场的安全设施及防火要
求。

5、完善施工现场环境保护设施。

四、设备的开箱检査
1、安装箱单与厂家代表、甲方代表以及监理对设备进行清点、检查。

2、检查设备是否符合设计要求、部件表面无划(碰)伤和锈蚀,瓷件及绝缘
件应光滑无裂纹、破损和毛刺,电容器的导电杆是否有损伤、电容器的箱壳是否有渗漏,电抗器线圈无变形、支柱绝缘子及其附件应齐全。

资料是否齐全并有各方签名等记录。

3、出厂合格证及出厂技术资料应齐全,并有甲方(监理)代表在现场认证开
箱情况记录表,做好相关的开箱记录。

五、并联电容器成套补偿装置的组装及相关的注意事项
1、根据厂家提供的并联电容器成套补偿装置装配图的要求,进行组装。

2、电抗器就位后,首先分别组装电抗器柜(间隔)、放电柜(放电PT间隔)以及电容器柜(间隔),然后组装网门,并与土建预埋基础焊接及不小于
25 mm 2的导线接地。

3、电抗器安装时应注意对其四周金属件的安全距离,同时考虑电气安全
距离与交变磁场安全距离两个方而。

4、汇流排、熔断器、高压避雷器和放电PT等配套附件的安装,应按照
装配图的布置,连接牢固可靠。

符合厂家的要求以及国家的规范标
准。

5、电容器的接线,应采用软导线。

在接线时,导电杆上允许承受的扭
距: M16应小于30N.m,电容器的布置应使铭牌向外,以便于运行人员
检查巡视。

6、电容器的外壳接地应符合厂家以及国家的要求,连接牢固可靠。

六、安全技术措施
1、施工人员进人施工现场必须严格执行“安规”有关规定,遵守安全纪律,戴安全帽,穿工作服、工作鞋,认真落实安全施工措施。

2、施工范围所有坑洞全部要遮盖严密,并设置危险警示牌,防止施工中发生事故,杜绝安全隐患。

3、炎热夏季施工,施工现场应加强通风,做好防暑降温工作,防止中暑事件发生。

4、正确使用风、电焊,并办理动火作业票,配置合格的灭火器。

七、文明施工、环境保护方面
1、在施工现场设“可回收朵物箱”及“废物箱”,将安装和接线过程中的
边角料、塑料线头等杂物,按性质装入箱内。

2、施工和生活垃圾应放到指定地点集中处理,严禁随意倾倒污染环境。

3、做好施工环境保护措施,材料、工器具及杂物不要乱丢乱放,保持施工
现场整洁,根据环保要求和公司有关规定,做到工完、料净、场地
清。

4、对预埋在地上的接地线(二期工程)涂上红色的油漆,要有明显的标识,
以作安全警示。

防止绊脚摔交。

八、危险点及防范措施
1、危险点一:在施工现场焊接地线或动火。

防范措施:需办理动火作业票,在动火现场摆放灭火筒,做好防火措施。

2、危险点二:高压并联电容器成套补偿装置二次运输造成人员受伤或设备损
坏。

防范措施:选择好吊卸地形位置,由于设备安装在第三层,必要时架设吊卸平台。

若地面不够平整或有坑洞,必须垫平地而或使用管子
滚动运输,运输应注意防止设备碰撞。

3、危险点三:使用梯子不当造成摔伤。

防范措施:梯子必须有防滑装置并放置牢固,并注意摆放的角度。

由专
人扶持或专梯专用,将梯子与固定物牢固地捆在一起。

九、高压并联电容器成套补偿装置的试验
1、电抗器
(1)直流电阻测试;
(2)电抗值的测定;
(3)工频耐压;
(4)感应耐压试验试验。

(5)工频电抗试验。

2、电容器
(1)电容量。

(2)损失角正切(%)。

(3)容量。

(4)极间试验电压(KV〜)。

(5)极对壳试验电压(KV〜)。

3、放电PT
(1)工频耐压试验。

(2)绝缘电阻。

(3)极性试验。

(4)比差试验。

(5)放电试验。

(6)无负荷试验。

(7)直流电阻测试。

110KV桂花站变电匸程项U部
-OO六年三月。
