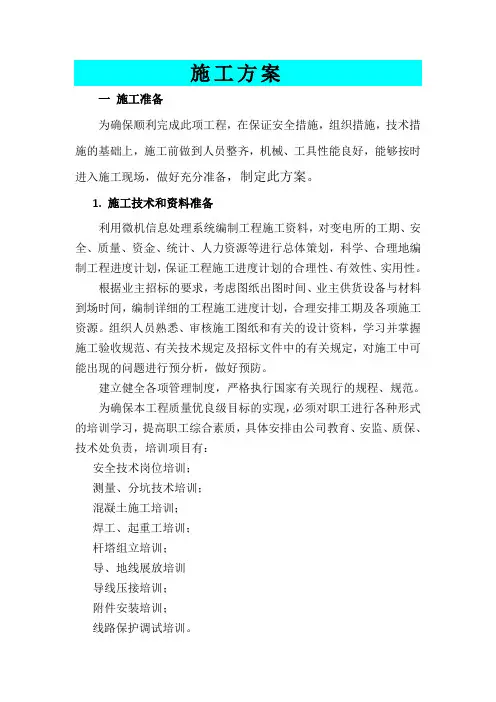

施工方案一施工准备为确保顺利完成此项工程,在保证安全措施,组织措施,技术措施的基础上,施工前做到人员整齐,机械、工具性能良好,能够按时进入施工现场,做好充分准备,制定此方案。

1. 施工技术和资料准备利用微机信息处理系统编制工程施工资料,对变电所的工期、安全、质量、资金、统计、人力资源等进行总体策划,科学、合理地编制工程进度计划,保证工程施工进度计划的合理性、有效性、实用性。

根据业主招标的要求,考虑图纸出图时间、业主供货设备与材料到场时间,编制详细的工程施工进度计划,合理安排工期及各项施工资源。

组织人员熟悉、审核施工图纸和有关的设计资料,学习并掌握施工验收规范、有关技术规定及招标文件中的有关规定,对施工中可能出现的问题进行预分析,做好预防。

建立健全各项管理制度,严格执行国家有关现行的规程、规范。

为确保本工程质量优良级目标的实现,必须对职工进行各种形式的培训学习,提高职工综合素质,具体安排由公司教育、安监、质保、技术处负责,培训项目有:安全技术岗位培训;测量、分坑技术培训;混凝土施工培训;焊工、起重工培训;杆塔组立培训;导、地线展放培训导线压接培训;附件安装培训;线路保护调试培训。

根据工程设计特点,编制、补充、完善各分项工程施工作业指导书或安全技术措施,保证各分项工程施工前技术措施审批完毕,发放到施工人员手中。

主要施工安全技术措施技术交底1)工程部部长负责组织技术、质量、安全等有关部门参加,由项目总工程师负责对整个工程施工、各分部分项工程、特殊和隐蔽工程、易发生质量事故与工伤事故的关键部位对所有施工人员进行技术交底工作。

技术交底的主要内容包括:图纸交底、施工组织设计交底、设计变更和洽商交底、分项工程技术交底。

2)技术交底采用三级制,即项目总工→职能管理部门→施工班组。

技术交底以口头和书面形式进行,要求细致齐全,并结合具体操作部位、关键部位的质量要求及操作要点等项进行交底。

必要时工序开工前应进行样板工程施工,邀请业主、监理、设计等有关单位参加,以使今后施工走向统一化、标准化。

输电线路施工组织措施及施工方案

输电线路施工组织措施及施工方案

输电线路施工组织措施及施工方案一、背景介绍输电线路的建设周期长、施工难度大,同时还具有极高的安全风险。

因此,必须在施工前周密制定相应的施工组织措施和施工方案,确保施工过程中的安全和质量。

二、施工组织措施2.1 人员组成2.1.1 施工单位施工单位应该由具有一定资质和经验的专业公司或团队负责,且施工人员必须经过相关培训并持有相关证书。

2.1.2 监理单位监理单位应该由具有一定资质和经验的专业公司或团队负责,监理人员必须经过相关培训并持有相关证书。

2.2 施工前准备施工前,应对工程进行详细勘测,了解地貌情况、交通情况、气象条件等,设计合理方案,并组织人员进行技术交底和安全教育。

2.3 安全措施2.3.1 现场安全施工现场应该设有专门的安全办公区域和施工区域,施工区域应围栏封闭,并在进出口设有安全检查岗亭;在施工现场设置警示标志、信号灯等,确保施工区域与行人、车辆等交通设施的远离。

2.3.2 电气安全施工前应根据具体情况拟定电气安全操作规程,并将操作规程告知到所有施工人员;安装稳定可靠的漏电保护装置;在需要的地方设置安全防护网和遮阳板;禁止随意碰触线路和设备,保证电气设备完好无损,以确保施工现场电气安全;施工过程中,应定时检查并清除施工区域内的杂物和垃圾。

2.4 特殊环境施工措施当施工在特殊环境如隧道、峡谷、山地、沼泽地等复杂地形中进行时,需要对施工方案进行特殊化处理,确定合理的施工方法和设备。

三、施工方案3.1 施工流程施工流程应该遵循“安全、质量、进度”的原则,采取分步骤施工的方式,并真正实行监理制度。

3.2 施工安排根据施工现场具体情况和工期要求,按照合理的时间进度编制施工计划。

合理制定施工班次及时间,尽可能减少对场地和周边群众的影响。

3.3 材料清单及设备清单中应包含所需的所有材料及设备,材料应符合国家的标准,设备应具备一定的质量保证,施工前必须经过检测和验证。

3.4 投标报价应制定合理的报价方案,考虑到市场行情和施工成本。

35KV输电线路

35KV输电线路

35KV输电线路35KV输电线路施工组织措施及施工方案×××××××工程有限公司2006年九月十三日审批:×××第一章:工程概况及特点1.1、概况1.1.1、工程概况:本工程送电线路为新建单回路35KV线路, ××××××变电站35KV 送电线路工程由×××××止。

导线选用LGJ-70/10型,全长24.80公里左右。

本线路工程选用单杆、三联杆,杆基共57座。

1.1.2、工程线路走向:×××位于××××流域上部,距乡镇所在地40公里,与××××伐木场交界。

××××—×××35KV线路,起始于××电站升压站龙门构架,途经道班、×××、××、×××、××××变电站35KV进线龙门构架止。

线路跨过10KV线15次,公路13次,线路全长24.80公里,曲折系数1.12,交通情形一样。

1.1.3、沿线地势地貌情形:本工程沿线地貌为海拔高程160~500米,地势起伏较大,地势相对陡峭;山地、丘陵;工程地表分类如下:1.1.4、工程承包范畴:1.1.4.2、材料供应:本工程要紧材料和辅材由建阳电力公司供应。

1.1.5、交通情形:建阳×××至×××及其它乡(镇)各级公路,交通情形一样。

1.2、工程特点1.2.1、设计特点:本工程由××市××××××勘察设计有限公司设计。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录一、工程概况及特点1、概况2、工程承包范围3、工程特点二、施工现场组织1、工程项目部组织机构及人员分工2、拟投入主要施工设备和试验、检验仪器设备3施工现场项目部布置三、施工方案1、施工准备2、施工人员进场的培训教育3、主要施工技术准备4、主要工序和特殊工序的施工方法5、技术要求四、施工综合进度及保证工期措施1、投入的劳动力2、综合进度计划3、施工资源计划4、施工进度计划分析五、质量目标、质量保证体系技术组织措施1、质量方针目标2、质量管理有关人员主要质量管理职责3、质量管理的措施4、质量保证技术措施5、质量监督、检查大纲六、安全目标、安全保证体系及技术措施1、安全管理目标2、各部门人员的安全职责及安全管理3、安全管理制度七、环境保护和文明施工1、环境保护2、加强施工管理、严格保护环境3、文明施工的目标、组织机构和实施方案八、计划统计和信息管理1、计划、统计报表的编制与传递2、信息管理一、工程概况及特点1.概况从110kV天池变电站出一回35kV线路至35KV罗安线4#转角π杆,线路最终形成110kV天池变至35kV大堰变35kV线路(简称35kV池大线),线路长度。

跨越交叉:220V。

380V12次,通信线及光缆2次,35kV电力线路1次,10kV配电线路4次,铁路1次,公路及乡村道6次,渠、沟、湖堰2次2、工程承包范围:新建35kV池大线:从110kV天池变电站35kV池大线穿墙导管开始,至35kV罗安线4#转角杆,与罗安线最终形成池大线。

导线采用JL/G1A-150/25(根数26/7),地线采用GJX-35(1×,电缆采用ZC-YJV62-26/35kV -1*185(不锈钢带铠装),线路全长。

共有杆塔30基,其中新立砼杆28基,2基杆塔利旧。

保留原35kV罗安线1#-4#杆之间杆塔、线路,4#杆处与原线路可靠断开。

新建线路铁塔不油漆,其余铁附件均应进行防腐、油漆处理,喷刷新线路名称,杆号及相序(喷刷标准以运行部门要求为准,包括35kV罗安线全部杆塔)。

电杆组立,杆坑、拉线坑、开挖、砌筑、回填,汽车、人力运输材料,导线架设、附件及接地安装,对代购物资进行安装,回收旧线路中的电杆、横担、导线、接地线、拉线、金具及铁附件等。

3、工程特点(1)设计特点:本工程由四川远科电力设计咨询有限公司设计。

(2)基础型式:本工程水泥杆采用预制底盘、拉盘。

(3)杆塔型式:重庆松藻煤电公司新建35kV池大线路工程各种杆塔具体使用数量详见面表:附表七(4)导线采用JL/G1A-150/25钢芯铝绞线,地线采用GJX-35(1×T183-2000)型稀土锌铝合金镀层钢绞线。

(5)绝缘子:BP型悬式瓷质绝导线悬垂绝缘子串采用U70缘子,单联或双联串组合成串,耐张串采用双联U70BP型悬式瓷质绝缘子,耐张跳线串采用与U70BP级瓷质绝缘子,单联或双挂点双联成串,进出线档耐张串采用瓷质绝缘子,单联成串。

耐张串选择双联5片70kN玻璃(或瓷质)绝缘子;悬垂串选择单联或双联4片70kN玻璃(或瓷质)绝缘子;跳线串选择7片70kN玻璃绝缘子。

(6)金具全部采用最新修订的(96)定型金具。

二、施工现场组织1、工程项目部组织机构及人员分工:详见附表八2、拟投入主要施工设备和试验、检验仪器设备(1)拟投入主要施工设备:详见附表一(2)拟投入试验、检验仪器设备:详见附表二3、施工现场项目部布置:详见附表五施工总平面和附表六临时用地三、施工方案1、施工准备线路施工需要多工种配合、多种设备同时投入,因此技术、材料、设备等方面准备工作直接影响工程质量及进度,本工程准备工作项目表:详见附表九2、施工人员进场的培训教育进入施工现场前,组织全体施工人员进行安全学习教育和安规考试,进行达标投产、质量管理规定、爆炸物品管理和当地治安管理的学习和培训,同时进行民俗民风、文明施工的教育。

3、主要施工技术准备(1)图纸会审:组织有关人员,结合现场实际情况,对施工图进行详细学习和审核,将施工图中的一切问题在开工前予以解决,防止因施工图纸中的问题影响工程进度。

(2)编制施工技术资料,主要内容如下:(1)施工组织设计(2)组立杆塔施工说明(3)架线施工说明(包含附件安装)(4)特殊工序施工说明(7)编制材料表和材料采购计划4、主要工序和特殊工序的施工方法(1)根据现场踏勘和线路的实际情况,全线路离主公路较近,线路所经地段交叉或平行接近的乡村公路较多,交通运输条件情况较良好。

(2)工地运输:确定合理的运输路径,利用公路进行汽车运输,。

对车辆难以到达的个别杆塔位,可采用人力运输。

(3)线路复测:复测过程中校核本施工段线路方向、档距、塔位标高、局部地段面,对丢失的塔位中心桩进行补钉并做好标记。

复测结果记录备案,发现问题及时与设计部门联系解决。

(4) 土石方工程:土方工程采用人力和机械开挖基坑的施工方法,并根据规程要求放边坡措施。

(5) 基础工程:分坑采用经纬仪分坑。

凡能开挖成形的基坑,均采用以“坑壁”代替基础底板模板方式开挖。

尽可能减少开挖量。

对于陡峭山崖,地质条件差的杆位,不允许爆破施工,需要采用人工开挖。

现浇台阶式基础采用普通钢模板组合、机械搅拌、机械振捣、一次成型、净水养护的施工方法。

回填采用人工回填、分层夯实的方法。

回填后塔位应平整,并形成自然坡度,以利排水,恢复植被。

(6) 杆塔组立:杆塔组立一般采用吊车整体组立,特殊地段杆塔组立采用“跌落式抱杆整体组立”的施工方案。

(7) 导地线架设:导地线放线采用机械牵引,耐张段紧线的施工方法。

施工组织采取流水作业方式。

(8) 交叉跨越施工:在架线施工前,重要跨越由项目部技术负责人对现场交叉跨越情况作详细调查,编制跨越措施,由总工批准后执行,跨越施工时要提前同有关部门办理手续。

本工程一般跨越架搭设方式(见附图一):公路两侧搭设双排架并封顶;跨越架的搭设应在良好的天气进行。

在公路两侧各搭设双排跨越架,构架按间距布置,紧贴地面设扫地杆,横杆间距为1米。

立杆横杆错开搭接,搭接长度不小。

架杆必须绑扎牢固可靠。

在公路每一侧的两排跨越架两端及每隔6根立杆设立剪刀撑支杆,支杆埋深不小于。

在每排跨越架上加设外伸羊角。

然后用ф16尼龙绳封顶,将所有跨越架连接起来,绳索要密集,斜向交叉成网状,整个绳索网张紧,其绳网弧垂最低点离路面不得小于米。

施工过程指定专人昼夜看守跨越架。

跨越架搭设完毕,采用常规架线工艺展放导地线。

导引绳经φ16尼龙绳引渡通过跨越架,然后用导引绳牵引导地线。

导引绳、导地线通过跨越架应带张力拉紧通过。

导地线展放过程操作平稳,防止出现大的振动,引起对跨越架的冲击。

导地线展放时,线轴支牢稳定,导线从下方出线,刹车装置性能良好。

跨越施工要求导地线放一相紧一相挂一相,不得将导线全部展放完毕再紧线。

紧线后跨越档两端塔应随即附件。

整个放紧线附件完毕后方可拆除跨越架。

导线对地面及其它被跨越物之间的最小距离:详见附表十导、地线接头要求:⑴跨越铁路、高速公路不允许接头;⑵跨越35kV线路不允许接头;⑶跨越一级公路不允许接头;5、技术要求详见附表九四、施工综合进度及保证工期措施1、投入的劳动力:详见附表三劳动力计划表2、综合进度计划:详见附表四计划开、竣工日期和施工进度网络图根据上述工期计划,基础施工完成全部基础量后进行中间验评工作,随之进入杆塔组立工序。

杆塔的验评在杆塔组立完毕后进行,随之进入架线施工阶段。

随着架线施工的完成,工程自检也在进行,接着进入工程总体验收交工阶段。

3、施工资源计划(1)土石方开挖、基础原材料、杆塔材的小运,导线引绳展放需普通的劳动力较多,而浇制钢杆基础、组立杆塔、紧线、挂线、附件等工序作业需要较多的专业人员。

每个施工队所处的外部环境、施工条件不尽相同,在各个施工阶段所需劳动力也不尽相同,施工期间合理调配施工力量及人员组成结构,人力资源根据施工实际进度与计划进度的偏差进行合理调配,避免资源的过剩和短缺,最终保证人力资源能够满足施工进度的需要。

土石方开挖、基础施工与组塔施工交叉施工是人员使用高峰时期,项目部计划投入劳动力约30人。

(2)材料供应计划:基础水泥及三盘5日-10日杆塔10日-15日导线40日-45日金具及绝缘子45日4、施工进度计划分析1)、计划潜在的问题(1)气候影响:时逢雨季,对工程施工进度较大影响。

(2)青苗赔偿:青苗赔偿历来是影响施工进度的主要问题。

(3)材料供应:材料供应不及时,易造成窝工,影响施工进度2)计划中的潜力及其开发的途径:如果各分项工程中间验收与工程监理能够做到分批进行中间验收,可以缩短工期,节约工程各项投入。

其开发途径是乙方在进行完分项工程部分批量的施工后,马上向工程监理提出中间验收要求,而不必等到分项工程工作量全部完成后再进行中间验收。

五、质量目标、质量保证体系技术组织措施1、质量方针目标、质量方针:贯彻国家标准,严格管理,精心施工;建设安全可靠的送变电工程,让业主放心满意。

、质量目标:以GB/T19002质量体系为标准,竣工投产的每个单项工程达优良标准,争创优质工程。

(1)一次验收合格率:95% 优良率:85%(2)竣工移交合格率:100% 优良率:95%,工程质量达到优良级。

(3)工程技术资料、图纸、质量记录完整、真实、准确、满足工程档案归档要求。

2、质量管理有关人员主要质量管理职责:、项目经理(1)负责实施公司的质量方针、目标。

(2)负责组织工程质量管理、检验工作;审批本工程的质量计划。

(3)对为质量保证能力而提供的生产过程的基本条件负责。

(4)对本工程的工程质量和服务质量负领导责任。

、项目技术负责人:(1)对为保证工程质量而提供的设备、技术工艺、技术资料的质量负责。

(2)全面负责本工程的质量管理工作,审核本工程的质量计划,检查、督促质量计划和施工技术措施的实施。

(3)配合甲方、设计部门、监理单位组织的各项质量检查、中间验收、竣工验收及其它各项工作。

、质安部:(1)负责本工程质量工作的策划、组织、协调、督促、检查和评价。

(2)负责推进和开展质量管理、质量检验工作。

(3)对移交工程的符合性和服务质量负责。

(4)负责编制适应本工程的质量计划、质量管理细则。

(5)结合本工程的特点,有针对性地开展质量竟赛活动。

继续开展QC小组活动,杜绝质量通病。

(6)对特殊工艺、关键工序以及新工艺和新技术进行现场监控。

、施工队:负责本施工队施工全过程的质量控制、自检、施工记录的填写。

配合公司项目部、监理、甲方的质量检查、中间验收、竣工验收等。

3、质量管理的措施1)按本工程质量体系的要求,工程项目经理对本工程质量负全责,为工程质量第一负责人。

2)质安部为本标段质量保障部门,负责质量体系的建立和实施。

3)项目部各部门及施工队为质量体系的执行部门,负责按体系要求完成质量计划安排的工作。
