吊顶工程施工工艺

合集下载

吊顶工程施工工艺(示范文本)

吊顶工程施工工艺(示范文本)

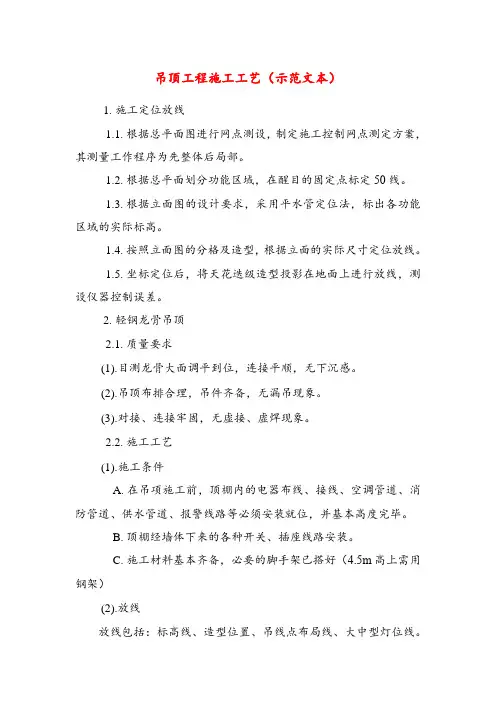

吊顶工程施工工艺(示范文本)1. 施工定位放线1.1. 根据总平面图进行网点测设,制定施工控制网点测定方案,其测量工作程序为先整体后局部。

1.2. 根据总平面划分功能区域,在醒目的固定点标定50线。

1.3. 根据立面图的设计要求,采用平水管定位法,标出各功能区域的实际标高。

1.4. 按照立面图的分格及造型,根据立面的实际尺寸定位放线。

1.5. 坐标定位后,将天花迭级造型投影在地面上进行放线,测设仪器控制误差。

2. 轻钢龙骨吊顶2.1. 质量要求(1).目测龙骨大面调平到位,连接平顺,无下沉感。

(2).吊顶布排合理,吊件齐备,无漏吊现象。

(3).对接、连接牢固,无虚接、虚焊现象。

2.2. 施工工艺(1).施工条件A. 在吊项施工前,顶棚内的电器布线、接线、空调管道、消防管道、供水管道、报警线路等必须安装就位,并基本高度完毕。

B. 顶棚经墙体下来的各种开关、插座线路安装。

C. 施工材料基本齐备,必要的脚手架已搭好(4.5m高上需用钢架)(2).放线放线包括:标高线、造型位置、吊线点布局线、大中型灯位线。

A. 标高线通过标高线确定施工基准线,便于掌握施工位置,同时进行自检,不能按原标高施工的,及时进行技术更改。

定出地平基准线。

如地平无饰面要求、为原地平线。

如需镶贴石材、磁砖等饰面材料,则根据饰面层的厚度来定地平基准线。

从地平基准线为起点,在墙面上量出顶吊顶的高度,并画高度线。

B. 造型位置线在墙面量出顶棚吊顶位置距离,画出直线,形成造型位置外框线。

根据造型外框线,逐步画出造型的各个局部。

(3).吊点位置的确定平顶吊顶的吊点,一般按每平方米1个布置,要求在顶棚上均匀分布。

有迭级造型的顶棚吊顶应在迭线交界处布置吊点,两吊点间距0.8~1.2m。

如果顶棚有上人要求,吊点应适当加密,吊点加固。

(4).龙骨选材校正,是将龙骨材料中因搬运而翘曲变形的部分进行校正,对一些严重变形的部分进行切除。

(5).吊件的加工A. 上人吊件通常用与龙骨配套的标准配件。

吊顶工程施工工艺

吊顶工程施工工艺

吊顶工程施工工艺[ 1 ]矿棉板吊顶⑴吊顶安装施工工艺基层清理→弹线→安装吊筋→安装主龙骨→隐蔽检查→安装硅酸钙板→成品保护→分项验收⑵施工准备1)、材料准备轻钢龙骨、配件、吊杆、膨胀螺栓、矿棉吸声板等材料的定货,进场检验进场材料是否有出厂合格证及材料本身的外观质量。

2)、施工机具准备型材切割机、电动曲线锯、手电钻、电锤、自攻螺钉钻、手提电动砂纸机等。

3)、施工条件在所要吊顶的范围内,在吊顶内的机电安装均已施工完毕,各种管线均已试压合格,均已经过隐蔽验收。

⑶硅酸钙板吊顶工程施工要点硅酸钙板不宜安装在潮湿度较大的房间。

1)、弹线用水准仪在房间内每个墙(柱)角上抄出水平点,弹出水准线(水准线距地面一般为500mm),从水平线量至吊顶设计高度加上矿棉板的厚度,用粉线沿墙(柱)弹出水平线,即为吊顶龙骨的下皮线。

同时,按吊顶平面图,在混凝土顶板上弹出主龙骨的位置线。

主龙骨应从吊顶中心向两边分,最大间距为1100mm~1200mm。

2)、固定吊挂杆件根据顶板上所弹出的线布置吊杆的位置,吊杆距主龙骨的端头300mm,吊杆之间按900~1000mm的间距进行分布。

按吊杆的分布用电锤进行打孔,孔径为膨胀螺栓的直径。

然后,用膨胀螺栓连接固定吊杆。

吊杆端头螺纹部分长度不应小于70mm,以便于有较大的调节量。

3)、龙骨安装与调平①按位置弹出标高线后,沿标高线固定边龙骨,边龙骨的底面与吊顶标高线齐平。

边龙骨的固定方法可以用水泥钉直接将其钉在墙、柱面或窗帘盒上,固定位置间隔为400~600mm。

②龙骨的分隔定位,应按饰面板的尺寸确定,其中心线间距尺寸,一般应大于饰面尺寸2mm左右。

龙骨的分格应尽量保证龙骨分格的均匀,但也会出现不可能完全按龙骨分格尺寸等分,因此会出现非标准尺寸的处理,一般处理方法有两种:A将收边分格放在吊顶四周;B将收边分格放在不被人注意的次要部位。

具体采用哪一种方法要根据设计要求来确定。

C安装时先将各条主龙骨吊起后,在稍高于标高线的位置上临时固定,若吊顶面积较大,可分成几个部分吊装。

吊顶施工施工方案(3篇)

吊顶施工施工方案(3篇)

第1篇一、工程概况本工程吊顶施工项目位于XX市XX区XX大厦,总建筑面积为XX平方米。

吊顶施工主要包括:铝扣板吊顶、石膏板吊顶、集成吊顶等。

本次施工方案针对不同类型的吊顶材料,制定相应的施工工艺和注意事项。

二、施工准备1. 材料准备(1)铝扣板:根据设计要求,选择合适的铝扣板材料,确保其质量符合国家标准。

(2)石膏板:选择质量合格、防火性能好的石膏板,厚度为9mm或12mm。

(3)集成吊顶:选择环保、安全、美观的集成吊顶材料。

2. 工具准备(1)电动切割机、手动切割机、锯片等切割工具。

(2)电钻、电锤等钻孔工具。

(3)水平尺、卷尺、线锤等测量工具。

(4)螺丝刀、扳手、锤子等安装工具。

3. 人员准备(1)施工队伍:由具备相关资质的专业施工队伍进行吊顶施工。

(2)技术人员:负责现场技术指导、质量监督和施工协调。

三、施工工艺1. 铝扣板吊顶施工工艺(1)弹线定位:根据设计图纸,在墙面上弹出吊顶的基准线,确保吊顶的平整度。

(2)安装吊杆:按照设计要求,在墙面上安装吊杆,间距一般为1.2米,吊杆长度根据吊顶高度确定。

(3)安装龙骨:将吊杆与龙骨连接,确保龙骨与吊杆垂直,龙骨间距一般为600mm。

(4)安装铝扣板:将铝扣板按照龙骨间距进行切割,然后安装到龙骨上,确保扣板与扣板之间紧密连接。

(5)收口处理:在吊顶的四周、阴阳角等位置进行收口处理,确保吊顶的美观性。

2. 石膏板吊顶施工工艺(1)弹线定位:与铝扣板吊顶相同,弹线定位。

(2)安装吊杆:与铝扣板吊顶相同,安装吊杆。

(3)安装龙骨:与铝扣板吊顶相同,安装龙骨。

(4)安装石膏板:将石膏板按照龙骨间距进行切割,然后安装到龙骨上,确保石膏板与龙骨之间紧密连接。

(5)石膏板接缝处理:在石膏板接缝处进行填充处理,确保接缝处的平整度。

3. 集成吊顶施工工艺(1)弹线定位:与铝扣板吊顶相同,弹线定位。

(2)安装吊杆:与铝扣板吊顶相同,安装吊杆。

(3)安装龙骨:与铝扣板吊顶相同,安装龙骨。

吊顶工程施工工艺

吊顶工程施工工艺

吊顶施工工艺(一)、轻钢龙骨石膏板吊顶施工工程该分项程共有三种形式:吊顶石膏板、防水石膏板;矿棉板。

(一).石膏板吊顶施工1、工艺流程:施工准备—板块预排定位--φ8吊杆与预埋方管焊接—安装吊杆—安装主龙骨—安装中、小龙骨及横撑—安装石膏板-验收2、操作要点:(1)依据图纸吊定标高,沿墙、柱面四周弹水平标高线作为吊定安装标准线。

(2)吊杆可用Φ8的钢筋制作,安装时先将长短适宜的钢筋调直,其中一段和Φ8丝杆焊接好,丝杆外露螺纹长度不应小于30mm,另一端同方管焊接好,方管上开Φ8眼以安装Φ8 膨胀螺丝。

(3)根据吊顶平面图及龙骨的排列方向和间距确定吊杆固定点,弹线并复验吊点间距,吊点间距为1000~1200mm,在吊点处可用冲击钻将吊点对应的楼板底打Φ12或Φ10洞口,将装有吊杆的Φ8膨胀螺丝固定于吊点处,并调直吊杆使之牢固不变性,确定大龙骨排列时,尽可能避开灯洞口及风口等位置。

(4)安装大龙骨时,先将大龙骨用大吊挂件连接在吊杆上,拧紧螺丝卡牢,大龙骨接长可用接杆件连接,大龙骨安装后进行调平,并考虑顶棚起拱高度不少于房间短向跨度的1/200。

(5)龙骨调平:在安装龙骨前,因为已经拉好标高控制线,根据标高控制线,使龙骨就位,因此龙骨的调平与安装宜同时完成。

调平关键是调平主龙骨,只要主龙骨平整标高正确,次龙骨一般不会有倾斜、高低不平等问题。

(6)中龙骨用中挂件固定在大龙骨下面,吊挂件上端搭在大龙骨上,U型腿用钳子插入大龙骨内卡牢,中龙骨间距按板材尺寸而定,当间距大于800mm时,中龙骨间应增加小龙骨,小龙骨与中龙骨平行、与大龙骨垂直,用小吊挂件固定。

(7)横撑龙骨与中小龙骨垂直装在罩面板拼接处,横撑龙骨与中小龙骨的连接,采用中小挂件连接,再安装沿边的异型龙骨或铝角条。

横撑龙骨可用中小龙骨截取,对装在罩面板内部或作边龙骨时宜用小龙骨截取,安装时横撑龙骨与中小龙骨的底面平齐,以便安装罩面板。

(8)罩面板安装前需对已安装完的龙骨和罩面板材进行检查,龙骨底面要平整,灯洞、风口、探头喷头等位置龙骨要留出来,,如遇主龙骨则要作加固处理,一切符合要求后方可进行,面板安装,固定面板钉帽要深入面板1~2mm并作防锈处理后用油漆腻子嵌平。

吊顶工程施工工艺

吊顶工程施工工艺

吊顶工程施工工艺本工程分轻钢龙骨吊防水石膏板和吊铝合金板两种1、吊顶龙骨的安装1、根据图纸和设计要求,选用合适的轻钢龙骨主件和配件,并准备好固结材料和施工机具。

2、测量放线定位(1)、在结构基层上,按设计要求弹线,确定龙骨及吊点位置,骨端部或接长部位要增设吊点。

(2)、确定吊顶标高。

在墙面和柱面上,按吊顶高度要求弹出标高线。

弹线应清楚,位置准确,其水平允许偏差±5mm(3)、吊件加工与固定a、在吊点位置钉入带孔射钉,然后用镀锌铁丝连接固定。

b、在吊点位置埋入胀管螺栓,然后用吊杆连接固定。

c、在吊点位置预留吊钩或埋件,然后将吊杆直接可预留吊钩固定或预埋件焊接连接,再用吊杆连接固定龙骨。

来用吊杆时,吊杆端头螺纹部分长度不应小于30mm,以便于有较大的调节量(4)、龙骨的安装与调平a、龙骨安装顺序,应先安装主龙骨后安装次龙骨,但也可主、次龙骨一次安装。

b、上人的吊顶的悬挂,既要挂住龙骨,同时也要阻止龙骨摆动,还要用一吊环将龙骨箍住。

c、大龙骨调整工作,是确保吊顶质量的关键,必须认真执行。

大龙骨的接头位置,不允许留在同一直线上,应适当错开。

d、主龙骨调平方法。

用6cm×6cm方木按主龙骨间距钉圆钉,再将长方木条横放在主龙骨上,并用铁钉长住各主龙骨,使其按规定间隔定位,临时固定。

方木两端要顶到墙上或梁边,再按十字和对角拉线,拧动吊杆螺栓,升降调平。

e、中小龙骨的位置,一般应按装饰板材的尺寸在大龙骨底部弹线,用挂件固定,并使其固定严密,不得有松动,为防止大龙骨向一边倾斜,吊挂件安装方向应交错进行。

中(次)龙骨垂直于主龙骨,在交叉点用中(次)龙骨吊挂件将其固定在主龙骨上吊挂件上端搭在主龙骨上,挂件U型腿用钳子卧入主龙骨内。

f、横撑下料尺寸要比名义尺寸小2—3mm,其中距视装饰板材决定,一般安置在板材接缝处。

横撑龙骨应用中龙骨截取。

2、铝合金龙骨的安装铝合金吊顶龙骨一般多为T型,根据其罩面板安装方式的不同,分龙骨底面外露和不外露两种。

吊顶工程施工工艺(3篇)

吊顶工程施工工艺(3篇)

第1篇一、施工准备1. 熟悉图纸:了解吊顶设计图纸,包括吊顶标高、尺寸、形状、灯具、风口等位置。

2. 材料准备:根据设计要求,准备吊顶所需的各类材料,如轻钢龙骨、木龙骨、石膏板、灯具、风口等。

3. 工具准备:准备吊顶施工所需的工具,如电锯、电钻、射钉枪、螺丝刀、扳手、水平尺、墨斗等。

4. 人员准备:组织施工队伍,明确分工,确保施工质量。

二、施工工艺1. 基层处理:对原有顶面进行清理,修补裂缝、孔洞,确保顶面平整、干净。

2. 弹线:根据吊顶设计图纸,确定吊顶标高,并在墙顶上弹出吊顶线作为安装的标准线。

3. 安装吊筋:在现浇混凝土楼板或预制混凝土楼板缝中,按设计要求间距预埋6~10钢筋吊杆,一般间距为900mm、1200mm。

4. 安装龙骨:(1)轻钢龙骨吊顶:首先安装主龙骨,间距根据设计要求确定,一般为600mm、900mm;然后安装次龙骨,间距根据设计要求确定,一般为300mm、400mm。

(2)木龙骨吊顶:首先安装主龙骨,间距根据设计要求确定,一般为600mm、900mm;然后安装次龙骨,间距根据设计要求确定,一般为300mm、400mm。

5. 安装罩面板:(1)轻钢龙骨吊顶:将石膏板切割成所需尺寸,按照龙骨间距安装,并用自攻螺钉固定。

(2)木龙骨吊顶:将石膏板切割成所需尺寸,按照龙骨间距安装,并用自攻螺钉固定。

6. 灯具、风口等安装:(1)灯具安装:根据设计要求,在吊顶上预留灯具位置,安装灯具。

(2)风口安装:根据设计要求,在吊顶上预留风口位置,安装风口。

7. 验收:完成吊顶施工后,对吊顶进行验收,确保吊顶平整、牢固、美观。

三、注意事项1. 施工过程中,应注意安全,遵守操作规程。

2. 吊顶施工前,应确保上一工序已完成,如墙面、地面等。

3. 吊筋安装应牢固,间距符合设计要求。

4. 龙骨安装应平整、牢固,间距符合设计要求。

5. 罩面板安装应平整、牢固,缝隙均匀。

6. 灯具、风口等安装应牢固、美观。

吊顶工程施工工艺

吊顶工程施工工艺

吊顶工程施工工艺5.8.铝板吊顶1)按照设计图纸及具体房间尺寸,先在原楼板上放出吊点位置线和天花沿墙标高线。

2)固定吊杆:吊杆选用φ8圆钢或L30×3的角钢,在楼板上用冲击钻钻孔,固定膨胀螺栓,然后固定吊杆。

3)安装并调平龙骨:固定吊杆后用主龙骨吊挂件,吊挂主龙骨并校正调平,然后用次龙骨挂件吊挂次龙骨并调平。

从一端开始,一边安装,一边调整,沿墙用L30×3的角铝,色彩与板的颜色相同。

14)安装板块:铝合金板吊顶采取板块卡在次龙骨上的方法。

从一个方向,依次安装,板与板间注意纵横缝隙一致,顺直,并且板面比较平整。

5)保养方式:用柔软的布沾温水稀释的清洁剂轻擦污染处,然后用干布抹干;顽固的油渍,可用酒精清除,但不可过于用力擦抹,以避免将喷粉表层刮掉。

5.9.矿棉吸声板吊顶5.9.1.工艺流程测量放线→固定吊点吊杆→安装主龙骨→安装次龙骨→安装矿棉吸声板→校正清洁表面。

5.9.2.施工工艺1)施工放线根据室内+50mm线,在墙、柱上按设计要求弹出吊顶标高线。

要求弹线清楚、准确,其水平允许偏差为±5mm。

根据房间布置和设计要求,在顶棚上弹出吊点位置线及主龙骨分布线,吊顶吊点@1200mm。

吊杆距主龙骨端部距离不得超过300mm。

当吊杆与设备相遇时,应采用角钢作“桥架”处理。

2)吊杆固定吊杆的选择:当因吊杆间距达到1200mm,选用φ8吊杆。

吊杆安装:按吊点位置设置膨胀螺栓,采用L30×3角铁(对应有10.5mm孔)连接,吊杆与角铁焊接,固定在膨胀螺栓上,下端套丝,配好螺帽,端头螺纹外露不少于3mm。

3)安装龙骨根据吊顶标高线,沿墙四周用冲击钻在标高线以上10mm处打孔,孔径大于12mm,在孔内设置防腐木楔,木楔@500~800mm,然后将铝合金边龙骨(或防腐、防火木龙骨)用钉固定在墙上。

主龙骨采用与吊杆连接,拧紧螺丝卡牢,主龙骨可用连接件接长,主龙骨连接位增设吊杆。

吊顶施工工艺(3篇)

吊顶施工工艺(3篇)

第1篇一、概述吊顶是室内装饰工程的重要组成部分,其主要作用是保护建筑物的结构层,增强空间感,提高室内装饰效果。

吊顶施工工艺主要包括材料准备、基层处理、骨架安装、面层安装等环节。

本文将详细介绍吊顶施工工艺的各个环节。

二、材料准备1. 吊顶材料:主要包括石膏板、轻钢龙骨、铝扣板、矿棉板、防火板等。

2. 工具:电钻、螺丝刀、扳手、水平尺、钢卷尺、切割机、水平仪等。

3. 辅助材料:膨胀螺丝、自攻螺丝、防水涂料、防火涂料、接缝带、腻子粉等。

三、基层处理1. 清理基层:将基层表面的灰尘、油污、杂物等清理干净。

2. 检查基层:检查基层的平整度、垂直度、水平度等,确保基层质量符合要求。

3. 防水处理:在基层上涂刷防水涂料,防止水分渗透。

4. 防火处理:在基层上涂刷防火涂料,提高吊顶的防火性能。

四、骨架安装1. 水平线定位:在墙面上弹出水平线,作为吊顶骨架安装的依据。

2. 龙骨定位:根据设计要求,确定吊顶骨架的间距和位置。

3. 龙骨安装:将轻钢龙骨按照定位线安装到位,注意龙骨的垂直度和水平度。

4. 龙骨加固:在龙骨交叉处、转角处、墙体接缝处等部位进行加固。

5. 龙骨连接:将龙骨通过连接件连接在一起,确保骨架的稳定性。

五、面层安装1. 石膏板安装:将石膏板按照龙骨间距切割成合适的尺寸,安装到龙骨上。

2. 铝扣板安装:将铝扣板按照龙骨间距安装到位,注意板与板之间的缝隙。

3. 矿棉板安装:将矿棉板按照龙骨间距安装到位,注意板与板之间的缝隙。

4. 防火板安装:将防火板按照龙骨间距安装到位,注意板与板之间的缝隙。

5. 接缝处理:在面层接缝处粘贴接缝带,并进行腻子粉填充,确保接缝平直。

六、收尾工作1. 清理施工现场:将施工现场的垃圾、杂物清理干净。

2. 检查质量:对吊顶工程进行检查,确保施工质量符合要求。

3. 验收:与业主进行验收,确认吊顶工程完成。

七、注意事项1. 施工过程中,要注意安全,遵守操作规程。

2. 骨架安装要确保垂直度和水平度,避免出现倾斜、变形等问题。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

编号:吊顶工程施工工艺要求各种材料级别、规格以及零配件应符合设计要求。

各种材料应有产品质检合格证书和有关技术资料,配套齐备。

所有用料运输进场不得随意乱扔、乱撞,防止踏踩,堆放平正,防止材料变形、损坏、污染、缺损。

主要机具手锯、刀锯、线锯,还有平刨、橹刨、线刨、画线笔、墨斗、量尺、角尺、水平尺、三角尺、铅锤、手电钻、电锤、电锯、电焊机、自攻螺钉钻和射钉枪及电动十字旋具作业条件1)首先应熟识图纸、所用材料、施工工具、工程量、劳动力情况、施工工序、现场情况、工期等。

2)该建筑物原始资料应齐全。

3)吊顶施工前,应在上一工序完成后进行。

4)对原有孔洞应填补完整,无裂漏。

需要通入墙面的电器线路应敷设到位。

5)对原有的(埋)吊杆(件)应符合设计要求。

6)对上一工序安装的管线应进行工艺质量验收;所预留出口、风口高度应符合吊顶设计标高。

操作工艺:1轻钢龙骨石膏板吊顶1.1工艺流程:基层清理——弹线——安装镀锌丝杆——安装主龙骨——安装次龙骨——机电系统工程完毕——隐蔽检查——安装石膏板——涂料施工——成本保护——分项验收1.2 施工做法:①基层清理:吊顶弹线施工前将管道洞口封堵处清理干净,顶上的杂物清理干净。

②弹线:根据每个房间的水平控制线确定吊顶标高,并在墙顶上弹出吊顶线作为安装的标准线,以及在标准线上划好龙骨分档间距位置线。

③安装镀锌丝杆:根据施工图纸要求和施工现场情况确定吊筋的大小和位置,顶棚骨架安装顺序是先高后低,吊筋使用膨胀螺栓固定在结构顶板上的,一般所用的膨胀螺栓采用¢12。

吊顶间距1000㎜.安装时上端与预埋件膨胀螺栓固定,下端套丝后与吊件连接。

调节吊顶标高和起拱,并且用螺母锁紧,安装完毕的吊杆端头外露长度不小于3mm.④安装主龙骨:采用50龙骨T24*2吊顶主龙骨间距为1000㎜。

安装主龙骨时,应将主龙骨吊挂件连接在副龙骨上,拧紧螺丝要求主龙骨端部或接长都要增设吊点,接头和吊杆方向也要错开。

并根据现场吊顶造型的尺寸,严格控制每根主龙骨的标高。

随时拉线检查龙骨的平整度.不得有悬挑过长的龙骨。

⑤安装次龙骨;次龙骨为50系列型龙骨.根据吊顶的造型进行安装,采用吊挂件挂在主龙骨上,龙骨间距为600㎜,将次龙骨通过控件吊挂在大龙骨上,注意在吊灯、窗帘盒、通风口周围必须加设次龙骨。

⑥安装横撑龙骨:在两块石膏板接缝的位置安装横撑龙骨,间距12O00。

横撑龙骨垂直与次龙骨方向,采用水平连接件与次龙骨固定。

⑦隐蔽检查:在水电安装、试水、打压完毕后,应对龙骨进行隐蔽检查,合格后方可进入下道工序,并办理完交接手续。

⑧安装石膏罩面板:在已装好并验收合格的龙骨下面,从顶棚中间顺中龙骨方向开始安装石膏板,固定石膏板自攻螺钉间距为150-170㎜,两块板间留缝,采用嵌缝剂嵌缝处理。

在吊顶造型部位采用细木工板进行安装,固定用自攻钉固定。

⑨饰面涂料:涂刷时注意必须待石膏板基层表面腻子硬结时方可进行涂刷并应从一个方向顺序向另一个方向涂刷。

涂刷过程中注意不要漏刷。

第一遍涂料涂刷完毕2小时后进行第二遍涂料的涂刷。

⑩成品保护:涂料涂刷时注意不要污染其他饰面,必要时用塑料布遮盖其他饰面。

涂料完毕后注意吊顶面不要被污染。

2金属吊顶板(铝方板、铝条微孔板)2.1工艺流程:弹线——安装吊筋——安装龙骨——吊顶内水电管线安装并隐蔽检查完毕——安装铝板——饰面清理2.2施工做法:①弹线:根据楼层标高50水平控制线,按照设计标高,沿墙顶四周,采用激光投线仪测量并弹出顶棚标高水平线,并沿顶棚的标高水平线,在墙上划好龙骨分档位置线。

②安装主龙骨吊杆:在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高.安装预先加工好的吊筋,吊筋装用¢12膨胀螺钉固定在顶棚上。

吊筋选用¢8通丝吊杆,吊筋间距控制在900—1200㎜范用内。

③安装主龙骨:主龙骨选用UC38 轻钢龙骨,间距控制在900㎜—1200㎜范围内。

安装时采用与主龙骨配套的吊挂件与吊筋连接。

④安装边龙骨:安装后的天花净高要求和标高控制线平行,在墙四周预埋防腐木楔并用圆钉固定边龙骨,固定间距不大于300㎜;要求龙骨安装前墙面已处理完毕。

⑤安装铝板,由于微孔铝板安装以后,不再进行表面涂装处理,所以应做好面层的成品保护工作,防止损害或表面污染3矿棉板吊顶3.1 工艺流程:基层清理——弹线——安装吊筋——安装主龙骨——安装次龙骨——弱电综合布线敷设——隐蔽检查——安装次龙骨及矿棉板——成品保护——分项验收3.2施工做法:①弹线:根据吊顶设计标高弹吊顶线作为安装的标准线。

②安装吊筋:根据施工图纸要求确定吊筋的位置,安装吊筋预埋件(角铁),刷防锈漆,吊杆采用直径为Φ8的钢筋制作,吊点间距1200mm。

安装时上端与预埋件焊接,下端套丝后与吊件连接。

安装完毕的吊杆端头外露长度不小于3mm。

③安装主龙骨:一般采用UC38龙骨,吊顶主龙骨间距为1000MM。

安装主龙骨时,应将主龙骨吊挂件连接在主龙骨上,拧紧螺丝,并根据要求吊顶起拱1/200,随时检查龙骨的平整度。

房间内主龙骨沿灯具的长方向排布,注意避开灯具位置;走廊内主龙骨沿走廊短方向排布。

④安装次龙骨:配套次龙骨选用烤漆T型龙骨,间距与板横向规格同,将次龙骨通过挂件吊挂在大龙骨上。

⑤安装边龙骨:采用L型边龙骨,与墙体用塑料胀管自攻螺钉固定,固定间距200mm。

⑥隐蔽检查:在水电安装、试水、打压完毕后,应对龙骨进行隐蔽检查,合格后方可进入下道工序。

⑦安装矿棉板:矿棉板选用认可的规格形式,明龙骨矿棉板直接搭在T型烤漆龙骨上即可。

随安板随安配套的小龙骨,安装时操作工人须戴白手套,以防止污染。

4装饰格栅吊顶4.1工艺流程:吊杆——弹吊杆顶标高线——标高线以上刷黑色涂料——格栅初步安装——设置吊顶起拱位置和高度——设备调试——按起拱高度调整格栅。

4.2施工做法:①施工中必须处理好金属格栅吊顶之间、吊顶与墙、柱之间的垂直或平行关系,对此,应将相关轴线引测到墙柱立面,并按此基准线拉通线找规矩抹灰,从而保证墙柱面均与轴线平行、并两个相邻面互相垂直。

以此作为吊顶平面位置的基准面。

②格栅吊顶起拱形式及起拱高度:本工程因纵向尺寸太长不宜起拱,起拱应在短向的南北方向,起拱高度可按8m柱距的1/200左右。

③消防喷淋头的平面位置不能与格栅条重合,且应两个方向都应直顺,对此,可在消防喷淋立管上端制成大于90°的蹬踏弯,以便微调喷淋头的平面位置。

④设备检查孔的留置:因格栅吊顶内的各种管道都设有调节阀门,须在相应位置留置检查孔,而检查孔位置又不是纵横成行,对此可采用以下方法:先裁切成孔洞,然后在孔洞四周加设角铝(角铝先涂刷与格栅相同颜色),角铝下皮凹进格栅下皮2mm,最后将裁孔洞下来的格栅条调整拼装好后搁置在角铝上。

⑤吊顶与柱子之间的节点处理:与方柱连接可采用L20mmX20mm角铝,可达到与吊顶边龙骨协调一致的效果,与圆柱连接可用Ф35不锈钢管圈边封闭。

5铝塑板天棚吊顶5.1、铝塑板:一般采用的板两面为0.5mm厚的塑钢薄板,表面喷涂或滚涂氟碳漆,中间芯板为2~5mm厚的PVC、PE或其他化学材料复合制成的板材。

塑钢面板与芯板的剥离强度标准值应大于7N/mm,其他技术性能应符合现在国家标准《铝塑复合板》GB/T17748的规定。

铝塑板折弯时应先在一面开槽,开槽深度应保留1/4的芯板。

5.2、工艺流程测量放线→校核预埋件→金属构架安装→避雷连接→防腐处理→防腐处理→放火、保温安装→金属板安装→嵌缝、注胶→淋水实验→表面清洗5.3、施工做法①测量放线:从结构标高、轴线的控制点、线重新测设幕墙施工的各条基准控制线。

防线时应按设计要求的定位和分格尺寸,先在首层的地、墙面上测设定位控制点、线,然后用经纬仪或激光铅垂仪在幕墙阴阳角、中心向上引垂直控制线和立面中心控制线,并用固定在结构上的钢架吊钢丝重锤做施工线。

用水准仪和标准钢尺测设各层水平标高控制线,最后按设计大样图和测设的垂直、中心、标高控制线,弹出横、竖构架的安装位置线。

②校核预埋件、安装后置埋件:结构施工时,按照设计提供的预埋件位置图已将预埋件埋入结构内。

幕墙施工前要按位置控制线、中线和标高控制线(点),对预埋件进行检查和校核,一般位置尺寸允许偏差为±20mm,标高允许偏差为±10mm。

对位置超差、结构施工时漏埋或设计变更未埋的预埋件,应按设计要求进行处理或补做后置埋件,后置埋件应选用化学锚栓固定,不宜采用膨胀螺栓,并应做拉拔试验,做好施工记录。

③金属构架安装:构架一般采用塑钢型材或钢材,安装时先安装立柱后安装横梁,首先按施工图和测设好的立柱安装位置线,将同一立面靠两端的立柱安装固定好,然后拉通线按顺序安装立柱。

通常先按线把角码固定到预埋件上,再将立柱用2条直径不小于10mm的螺栓与角码固定。

立柱安装完后用水平尺将各横梁位置线引至立柱上,按设计要求和横梁位置线安装横梁,横梁应与立柱垂直,横梁与立柱应采用螺栓连接或通过角码后用螺钉连接,每处连接点螺栓不得少于2条,螺钉不得少于3个且直径不得小于4mm。

各种不同金属材料的接触面应采用绝缘垫片分隔,以防发生电化学反应。

④避雷连接:金属构架安装完后,构架体系的非焊接连接处,应按设计要求用导体做可靠的电器连接,使其成为导电通路,并与建筑物的防雷系统做可靠连接。

导体与导体、导体与构架的接触图应清除非导电保护层,接触面材质不同时,还应采取措施防止化学反应腐蚀钢架材料(一般采取涮锡或加垫过渡垫片等措施)。

明敷接地线一般采用Φ8以上的镀锌圆钢或3mm×25mm的镀锌扁钢,也可采用不小于25mm²的编织铜线。

一般接地线与塑钢构件连接宜使用不小于M8以上的镀锌螺栓压接,接地圆钢或扁钢与钢预埋件、钢构件采用焊接进行连接,圆钢的焊缝长度不小于10倍的圆钢直径,双面焊,扁钢搭接不小于2倍的扁钢宽度,三面焊,焊完后应进行防腐处理。

防雷系统的接地干线和暗敷接地线,应采用Φ10以上的镀锌圆钢或4mm×40mm以上的镀锌扁钢。

防雷系统使用的材料表面应采用热镀锌处理。

⑤防腐处理:金属构架体系安装完成后应全面检查,所有焊接、切割或其他原因使防腐层遭到破坏的部位,应按设计要求重新补做防腐。

⑥防火、保温安装:将防火棉填塞于每层楼板、每道防火分区隔墙与金属幕墙之间的空隙中,上、下或左、右两面用镀锌钢板封盖严密并固定,防火棉填塞应连续严密,中间不得有空隙,安装固定应牢固。

设计有保温要求时,保温材料安装一般为先将衬板(镀锌钢板或其他板材)固定于金属骨架后面,再将保温材料填塞于金属骨架内并与骨架进行固定,最后在保温层外表面按设计要求安装防水、防潮层。

⑦金属面板安装:金属面板安装时,施工人员应戴干净手套防止污染板面和划伤手臂。

安装时应先下后上,从一端向另一端逐块进行,并注意金属板的安装方向,即板背或保护膜上的箭头方向应一致。
