粉刷样板施工方案一、前期准备在进行粉刷样板施工之前,首先要确保施工现场的环境整洁,墙面干燥。

清除墙面上的灰尘、油污等杂物,保证墙面表面平整无凹凸。

二、工具准备1.涂刷工具:包括毛刷、滚筒刷、滚筒等,根据需要选择合适的工具。

2.涂料桶:用于存放调配好的涂料。

3.抹板、刮刀:用于涂料施工和墙面修补。

4.泡沫胶布、蜡纸:用于保护门窗玻璃等不需施工区域。

三、涂料选择在进行粉刷样板施工时,应选择适合的环保涂料,根据所在区域的潮湿程度和使用环境选择相应的涂料种类和质地。

四、施工步骤1.底漆处理:用底漆对墙面进行处理,加强附着力和涂料的保护效果。

2.第一遍涂刷:先进行第一遍涂刷,让墙面颜色均匀。

3.修补墙面:对于有裂缝或凹凸不平的墙面,要及时修补。

4.第二遍涂刷:等第一遍涂料干燥后,进行第二遍涂刷,使颜色更加鲜艳均匀。

5.清理整理:待涂料完全干透后,清理工具,整理施工现场。

五、施工注意事项1.施工现场要保持通风良好,确保施工环境安全。

2.涂料施工时要均匀涂抹,避免出现色差或涂料流坠现象。

3.涂刷时要注意施工速度和力度的均匀,防止出现涂料厚薄不均。

4.严格按照施工步骤进行,避免出现疏漏或失误。

六、验收和保养1.完工后要对涂刷效果进行验收,确保墙面颜色均匀一致。

2.施工完成后,定期检查涂刷效果,如有变色或脱落现象及时修补,延长使用寿命。

粉刷样板施工过程繁琐细致,需要施工人员具备较高的技术水平和耐心。

合理的施工方案和严格的施工步骤是保证施工质量的重要保障。

希望通过以上方案的详细介绍,能够对粉刷样板施工有更深入的了解和认识。

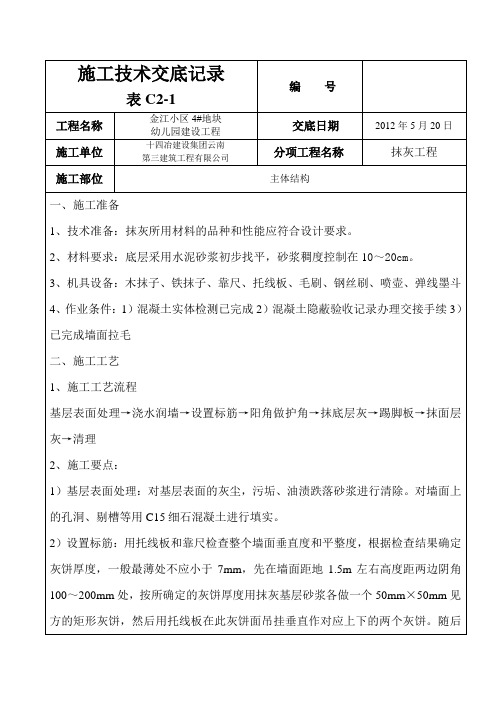

昆明金江小区抹灰工程技术交底

昆明金江小区抹灰工程技术交底
3)抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓、面层应无爆灰和裂缝。
检验方法:观察或用小锤轻击检查
(2)一般项目
1)表面光滑、洁净、接搓平整,外墙分格缝应清晰;
检验方法:观察或手摸检查。
2)护角、孔洞、槽、盒周围的抹灰表面应整齐、光滑;管道后面的抹灰表面应平整。
检验方法:观察。
6)外墙抹灰先上部后下部,先檐口再墙面。大面积的外墙可分块同时施工,垂直方向可适当分段,如一次抹完有困难,可在阴、阳角交接处或分格线处间断施工,待面层灰6~7成干后,按设计要求嵌15宽×10深的分格条,应注意横平竖直,街头平整。如当天不抹面层灰,分格条两边的素水泥砂浆应与墙面抹成60°角。
三、质量验收要求
3、机具设备:木抹子、铁抹子、靠尺、托线板、毛刷、钢丝刷、喷壶、弹线墨斗
4、作业条件:1)混凝土实体检测已完成2)混凝土隐蔽验收记录办理交接手续3)已完成墙面拉毛
二、施工工艺
1、施工工艺流程
基层表面处理→浇水润墙→设置标筋→阳角做护角→抹底层灰→踢脚板→抹面层灰→清理
2、施工要点:
1)基层表面处理:对基层表面的灰尘,污垢、油渍跌落砂浆进行清除。对墙面上的孔洞、剔槽等用C15细石混凝土进行填实。
3)抹灰工程质量的允许偏差和检查方法符差(mm)
检验方法
1
立面垂直度
4
用2m垂直检测尺检查
2
表面平整度
4
用2m靠尺和塞尺检查
3
阴阳角方正
4
用直角检测尺检查
4
分格缝直线度
4
拉5m线,不足5m拉通,用钢直尺检查
四、应注意的质量问题
(1)抹灰过程中,应及时清理落地灰,并修整预留孔洞、电气槽盒及管道背面等部位。

房屋粉刷实施方案范本

房屋粉刷实施方案范本

房屋粉刷实施方案范本一、前期准备。

在进行房屋粉刷工作之前,首先需要对房屋进行清洁和修补工作。

清洁工作包括清除墙面上的油污、灰尘和杂物,修补工作则包括填补墙面上的裂缝和洞眼,确保墙面平整光滑。

二、材料准备。

1. 粉刷涂料,根据实际需要选择合适的涂料,一般有乳胶漆、油漆、涂料等多种选择,可根据房屋的具体情况和装修风格进行选择。

2. 粉刷工具,包括刷子、滚筒、刮刀、腻子刀等,根据不同的墙面材质和涂料类型选择合适的工具。

3. 辅助材料,包括薄膜、胶带、报纸等,用于保护家具和地面,防止涂料污染。

三、施工步骤。

1. 预处理,在进行粉刷工作之前,需要对墙面进行处理,包括打磨、除尘、上底漆等工作,以确保涂料能够附着牢固。

2. 粉刷底漆,在墙面处理完成后,需要进行底漆的刷涂,底漆的选择应根据实际情况进行,一般有水性底漆和油性底漆两种选择。

3. 第一遍涂料,在底漆干燥后,进行第一遍涂料的刷涂,注意均匀涂抹,避免漏刷和重复刷涂。

4. 第二遍涂料,待第一遍涂料干燥后,进行第二遍涂料的刷涂,同样需要均匀涂抹,确保墙面颜色饱满均匀。

5. 清理工作,在粉刷工作完成后,需要对施工现场进行清理,包括清理工具和材料,清洁地面和家具,确保施工现场整洁。

四、注意事项。

1. 施工环境,在进行粉刷工作时,需要注意施工环境的通风情况,避免涂料的刺鼻气味对人体造成不良影响。

2. 施工质量,粉刷工作需要保证质量,避免漏刷、刷痕、起泡等现象,确保墙面平整、色彩饱满。

3. 施工期限,根据房屋面积和涂料干燥时间,合理安排施工期限,避免因时间过长造成涂料干燥不均匀。

五、收尾工作。

在粉刷工作完成后,需要对施工现场进行最后的清理工作,包括清理工具和材料,清洁地面和家具,确保施工现场整洁。

同时,对已经干燥的墙面进行检查,确保质量达标。

六、总结。

房屋粉刷工作是一项细致而重要的工作,需要在前期准备、材料准备、施工步骤、注意事项和收尾工作等方面都做到位,才能保证粉刷工作的质量和效果。

室内粉刷施工方案

室内粉刷施工方案

室内粉刷施工方案室内粉刷施工方案一、施工准备:1. 确定施工范围:清理室内墙面、天花板、地板等。

2. 准备施工材料:水性环保乳胶漆、滚筒、刷子、刷具清洁液等。

3. 确定施工时间:根据需求和面积,确定施工时间,避免影响居民正常生活。

4. 现场保护:在施工区域铺设防护布,保护好家具、地板、门窗等。

二、墙面修补:1. 刮除多余的油墨、颜料和墙面脱落的部分。

2. 用砂纸打磨墙面,确保墙面光滑平整。

3. 填补裂缝和凹陷,利用腻子糊修补墙面。

三、涂装工艺:1. 刷涂底漆:选用合适的底漆,涂刷于墙面上,增强涂层附着力并提升颜色的鲜艳度。

2. 涂刷面漆:根据客户要求和设计风格,选用合适的面漆进行涂刷。

刷漆时要均匀涂抹,避免漏刷和刷痕。

3. 二次修整:待面漆干透后,进行二次修整。

检查墙面是否存在漏刷或不匀的情况,及时修补。

4. 清理工具:用清水和刷具清洁液清洗刷具,保持刷具的质量。

四、质量控制:1. 检查工程质量:每日施工结束后,对已完成的墙面进行检查,确保涂装质量良好,无刷痕、滴距现象等。

2. 配合客户验收:施工完成后,邀请客户进行验收,确保客户满意。

五、安全施工:1. 环境保护:施工过程中,采取措施防止空气中有毒气体和粉尘。

2. 工具使用:使用合格和稳定的梯子、脚手架等工具,保证工人的安全。

3. 工人防护:施工人员应穿着防护服、手套、口罩等,防止化学物质和粉尘对人体的伤害。

同时,施工现场应配备灭火器、通风设备等安全措施。

综上所述,室内粉刷施工方案包括施工准备、墙面修补、涂装工艺、质量控制和安全施工。

通过严格按照施工方案的操作流程进行施工,可以确保室内粉刷工程的质量和进度。

同时,注重环境保护和工人的安全,保障施工过程中的各项安全措施。

粉刷工程施工方案范本

粉刷工程施工方案范本

粉刷工程施工方案范本一、项目概况本项目是位于某村某街某号的住宅装修工程,包括室内墙面粉刷和天花板粉刷。

本项目施工面积约为150平方米,工程合同总价¥15000元。

业主要求施工材料和工艺要求符合国家标准,色彩搭配合理,工程质量达标。

二、施工材料2.1 墙面基层处理墙面基层处理材料选用高强度水泥砂浆,充分清扫墙面并修补裂缝,确保基层平整、牢固。

2.2 预涂料选用乳胶漆专用底漆作为预涂料,有效增强漆膜附着力,提高漆膜的饱满度和平整度。

2.3 涂料墙面涂料选用乳胶漆,颜色根据设计图纸上的色卡来确定,颜色要求均匀、饱满、无色差。

2.4 辅助材料包括砂纸、薄木板、腻子刀、墙纸、胶水等。

三、施工工艺3.1 基层处理对于有裂缝的墙面,先用砂纸打磨,然后用高强度水泥砂浆进行修补,使其平整牢固。

3.2 预涂料处理在基层处理完毕后,用乳胶漆专用底漆进行一次预涂料处理,提高漆膜附着力。

3.3 面漆处理预涂料干燥后,再进行两遍乳胶漆的面漆处理,保持漆膜的平整、饱满、无色差。

3.4 清洁整理工程完工后,及时清理施工现场,保持室内整洁。

四、施工方案4.1 施工流程1) 测量墙面面积和高度,并计算所需施工材料数量;2) 清理墙面,修补裂缝,确保墙面平整、干燥;3) 进行预涂料处理,提高漆膜附着力;4) 涂刷乳胶漆,确保漆膜平整、饱满、无色差;5) 清理施工现场,交付业主验收。

4.2 施工时间本施工周期计划为5个工作日。

4.3 预算本工程施工预算为¥15000元。

五、质量控制5.1 施工前,进行墙面基层处理时,严格按照规范要求进行裂缝修补和平整处理,保证基层牢固平整。

5.2 在进行预涂料处理时,必须保证基层干燥、清洁,否则影响漆膜附着力和质量。

5.3 在进行涂料处理时,要求工人技术娴熟,避免出现起泡、色差等问题,确保漆膜平整、饱满。

六、安全措施6.1 施工现场要求设置警示标识,提醒周边人员注意安全。

6.2 施工现场必须配备完善的安全设施,包括手护具、安全帽等。

室内粉刷施工方案

室内粉刷施工方案

室内粉刷施工方案
室内粉刷施工方案
一、施工准备
1.1 确定施工范围和施工区域,对施工区域进行清理和整理。

1.2 检查墙面情况,修补裂缝、洞孔等损坏部分,并确保墙面平整。

1.3 将墙面上的旧漆层进行清除,确保新漆能够附着牢固。

1.4 将施工区域进行隔离,确保施工期间不会对其他区域造成影响。

二、涂料选择和调配
2.1 根据室内墙面的具体情况和需求,选择合适的涂料种类。

2.2 根据涂料的要求,进行涂料的调配,确保颜色的均匀性和一致性。

三、施工步骤
3.1 在施工前,先进行墙面的打磨,保证墙面平整、光滑。

3.2 进行底漆的涂刷,保证墙面漆层的附着力和耐久性。

3.3 进行中涂和面漆的涂刷,保证墙面颜色的均匀和美观。

3.4 每一层漆涂刷结束后,要等待足够的干燥时间,以确保下
一层漆能够附着牢固。

3.5 涂刷过程中要注意用辊筒或刷子均匀涂刷,避免漏刷或重刷。

3.6 涂刷时要注意施工速度和厚度的控制,保证涂刷效果的一致性。

四、施工完成
4.1 施工完成后,对施工区域进行清理,将施工废料和工具进行处理。

4.2 对施工区域进行最后的验收,确保墙面颜色均匀、干燥无异味。

4.3 如有需要,可对墙面进行二次涂刷,以达到更理想的装修效果。

总结:本室内粉刷施工方案主要包括施工准备、涂料选择和调配、施工步骤以及施工完成等方面。

在施工过程中要注意墙面的处理和涂刷的均匀性,确保施工效果的一致性和美观性。

同时,施工后要进行清理和验收,确保装修质量的合格性。

小区粉墙工程施工方案

一、工程概况本项目位于我国某城市某小区,建筑面积约为10000平方米,粉墙工程主要包括外墙、内墙、顶棚等部位的抹灰、涂料及瓷砖粘贴等。

为确保工程质量、安全、进度,特制定本施工方案。

二、施工准备1. 施工组织(1)项目经理负责整个工程的施工组织与管理,对施工进度、质量、安全全面负责。

(2)施工员负责现场施工的具体安排和协调,对施工过程进行监督。

(3)技术员负责技术指导和施工方案的实施,对施工质量进行把关。

2. 材料准备(1)粉刷材料:水泥、砂、石灰、腻子粉、涂料等。

(2)瓷砖:根据设计要求选择合适的瓷砖。

(3)辅助材料:胶粘剂、填缝剂、切割工具、清洁工具等。

3. 施工工具(1)粉刷工具:搅拌机、抹子、刷子、滚筒等。

(2)瓷砖粘贴工具:切割机、水平尺、瓷砖胶等。

(3)其他工具:梯子、安全带、防护眼镜等。

三、施工工艺及流程1. 外墙施工(1)基层处理:清除墙面上的污垢、油渍、杂物等,确保基层平整、干净。

(2)弹线:根据设计要求,在外墙面上弹线,确定抹灰厚度和粉刷范围。

(3)抹灰:按照比例调配水泥砂浆,采用分层抹灰法进行施工。

(4)养护:抹灰完成后,进行养护,确保砂浆强度达到要求。

(5)涂料施工:待抹灰层达到一定强度后,进行涂料施工。

2. 内墙施工(1)基层处理:清除墙面上的污垢、油渍、杂物等,确保基层平整、干净。

(2)弹线:根据设计要求,在内墙面上弹线,确定抹灰厚度和粉刷范围。

(3)抹灰:按照比例调配水泥砂浆,采用分层抹灰法进行施工。

(4)腻子粉施工:待抹灰层达到一定强度后,进行腻子粉施工。

(5)涂料施工:待腻子粉层达到一定强度后,进行涂料施工。

3. 顶棚施工(1)基层处理:清除顶棚上的污垢、油渍、杂物等,确保基层平整、干净。

(2)弹线:根据设计要求,在顶棚面上弹线,确定抹灰厚度和粉刷范围。

(3)抹灰:按照比例调配水泥砂浆,采用分层抹灰法进行施工。

(4)涂料施工:待抹灰层达到一定强度后,进行涂料施工。

室内工程粉刷施工方案(3篇)

第1篇一、工程概况本工程为室内粉刷工程,主要包括墙面、天花板、踢脚线等部位的粉刷。

工程地点位于XXX,建筑面积为XXX平方米。

施工内容包括基层处理、腻子找平、涂料粉刷等。

二、施工准备1. 人员准备:组织一支专业、高效的施工队伍,包括粉刷工、油漆工、技术员等。

2. 材料准备:准备好所需的各种材料,如腻子、涂料、基层处理剂、砂纸、刷子、滚筒等。

3. 工具准备:准备好各种施工工具,如刮板、铲刀、砂纸机、电钻、梯子等。

4. 施工方案:制定详细的施工方案,包括施工顺序、工艺流程、质量控制措施等。

三、施工工艺流程1. 基层处理:对墙面、天花板进行清洁,清除浮尘、油污、涂料等杂质。

对基层进行打磨,使其平整、光滑。

2. 基层处理剂涂刷:在基层表面涂刷基层处理剂,以提高腻子的粘结力和耐久性。

3. 腻子找平:用腻子将墙面、天花板进行找平,使其平整度达到要求。

腻子干燥后,用砂纸进行打磨。

4. 涂料粉刷:选择合适的涂料,对墙面、天花板进行涂刷。

涂刷时注意均匀、无遗漏,确保涂层饱满。

5. 踢脚线粉刷:对踢脚线进行涂刷,使其与墙面、地面相协调。

四、施工质量控制1. 基层处理:确保基层平整、无油污、无浮尘,处理剂涂刷均匀。

2. 腻子找平:腻子层厚度均匀,无空鼓、裂缝,表面平整光滑。

3. 涂料粉刷:涂料涂刷均匀,无遗漏,涂层饱满,颜色一致。

4. 踢脚线粉刷:踢脚线与墙面、地面相协调,无破损、脱落。

五、施工安全措施1. 施工现场设置警示标志,确保施工安全。

2. 施工人员佩戴安全帽、手套、眼镜等防护用品。

3. 高处作业时,使用安全带,防止坠落。

4. 严禁在施工现场吸烟、使用明火。

六、施工进度安排1. 基层处理:2天2. 腻子找平:3天3. 涂料粉刷:5天4. 踢脚线粉刷:1天总计:11天七、施工总结本施工方案旨在确保室内粉刷工程的质量和进度。

在施工过程中,严格执行施工规范和质量标准,确保工程质量达到预期目标。

同时,加强施工安全管理,确保施工安全。

室内粉刷工程施工方案

室内粉刷工程施工方案一、施工准备1. 前期准备在进行室内粉刷工程之前,需要做好充分的前期准备工作。

首先要了解客户的需求和要求,确定室内粉刷的颜色和风格。

其次要做好现场的清理工作,清除室内的杂物和家具,保持施工现场的整洁。

还要检查墙面和天花板的状况,修补裂缝和洞洞,确保表面平整。

2. 工具准备对于室内粉刷工程,需要准备好相关的工具和材料。

常用的工具包括刷子、辊刷、刮刀、滚筒、踢脚线工具、批板等。

材料包括底漆、面漆、填缝剂、防腐蚀涂料等。

3. 安全准备在施工过程中,要做好安全防护工作。

工人要穿戴好劳动防护用品,如手套、口罩、护目镜等。

还要注意施工现场的安全,防止脚手架倒塌和高处坠落等事故的发生。

二、施工流程1. 清洁处理在进行室内粉刷工程之前,需要对墙面和天花板进行清洁处理。

首先用清洁剂和清水把墙面和天花板擦拭干净,去除表面的灰尘、污垢和油渍。

然后用干净的抹布擦干墙面和天花板,确保表面干燥。

2. 补缝处理在清洁处理完成后,需要对墙面和天花板进行补缝处理。

首先用补缝剂填补墙面和天花板的裂缝和洞洞,确保表面平整。

然后用刮刀将补缝剂刮平,使墙面和天花板表面光滑。

3. 底漆涂刷在补缝处理完成后,需要对墙面和天花板进行底漆涂刷。

选择合适的底漆,用刷子或辊刷均匀涂刷在墙面和天花板上,确保底漆均匀粘附。

底漆的作用是提高涂料的附着力,增强表面的耐久性。

4. 面漆涂刷底漆涂刷完成后,可以进行面漆涂刷。

选择客户指定的颜色和质地的面漆,用刷子或滚筒均匀涂刷在墙面和天花板上,确保涂料均匀粘附。

面漆的作用是美化墙面和天花板,提高室内的装饰效果。

5. 清理整理在面漆涂刷完成后,需要对施工现场进行清理整理。

清除现场的杂物和垃圾,清洁施工工具和设备,保持施工现场的整洁。

6. 完工验收在整个施工流程完成后,需要进行完工验收。

客户对室内粉刷工程进行验收,确认工程质量和效果是否符合要求。

同时要对施工工人的工作进行评估,确保施工质量和施工安全。

粉刷工程施工方案

粉刷工程施工方案一、项目概况本次施工为某幢住宅楼的外墙粉刷工程,包括底漆施工和面漆施工两个阶段。

住宅楼共有10层,总面积为5000平方米,设计风格为简约现代风格,需要选用适合的颜色和涂料进行粉刷。

二、施工前准备1. 选定施工人员,确保均具有相应资质和经验,熟悉施工流程和操作规范。

2. 安排好工程进度和施工计划,确保施工顺利进行。

3. 准备好所需的材料和工具,包括底漆、面漆、滚筒、刷子、工作台等。

4. 对施工现场进行清理和整理,确保施工环境整洁。

三、底漆施工1. 预处理:首先对墙面进行清洁和修补,清除墙面上的灰尘和污垢,修补墙面上的裂缝和凹陷。

2. 底漆选择:选用适合的底漆,确保底漆与面漆相容性良好,防止出现起泡或剥落等问题。

3. 涂刷底漆:使用辊刷或刷子将底漆均匀地涂刷在墙面上,确保涂层厚度均匀一致。

4. 干燥处理:等待底漆完全干燥后,进行下一步的面漆施工。

四、面漆施工1. 预处理:对干燥的底漆表面进行打磨处理,确保表面平整光滑。

2. 面漆选择:选用符合设计要求和外墙环境的面漆,注意面漆的防水、耐久等性能。

3. 涂刷面漆:使用辊刷或刷子将面漆均匀地涂刷在墙面上,确保涂层厚度均匀一致。

4. 定型处理:等待面漆完全干燥后,进行定型处理,确保面漆颜色鲜艳、光泽度好、平整度高。

5. 清理工作:清除施工现场的杂物和垃圾,保持施工环境整洁。

五、验收和后续维护1. 完工验收:完成施工后,对粉刷工程进行验收,检查粉刷质量是否符合设计要求和标准。

2. 整理资料:整理施工过程的相关资料和施工记录,以便后续维护和管理。

3. 后续维护:定期检查粉刷墙面的状况,及时进行维护和修补,确保粉刷墙面长期保持良好的外观和质量。

以上就是本次粉刷工程施工方案的具体内容,希望能够对施工人员和管理者提供有效的指导和帮助,确保施工工作能够顺利进行,完成精美的粉刷工程。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

金江小区2-5#地块住宅楼房建工程3-1标段
粉刷样板间施工方案
一、粉刷样板间组织
根据样板间粉刷需要,成立样板间粉刷小组,其组织机构如下:组长:和振宇
组员:毕清、王云、马永久、寿云胜、邓仕平、郭建波、张经、王彦国、饶春、宋伸洪、李伟斌、赵云珊。

操作班组:兄弟劳务公司粉刷班组。

总组长:李洪
各组员分工情况:
组长:和振宇,负责总组织、协调,总工序控制,调配各组员工作。

资料、照片、视频等收集整理。

组员:毕清、王云、马永久,负责工序施工过程质量监督;寿云胜、邓仕平,负责工序过程材料控制,图片、视频资料拍摄;三工长郭建波、张经、王彦国,负责工序过程实施,施工操作人员组织管理,工序操作交底、指导,具体操作过程的检查和控制;组员宋伸洪、李伟斌,负责试验检验、材料计量,砂含水率、含泥量控制,与我司试验检测中心联系、对接,试验资料收集整理;组员赵云珊,协助寿云胜、邓仕平、宋伸洪、李伟斌收集资料,对样板粉刷施工过程进行全程记录整理。

操作班组成员:接受项目部工长、技术负责人技术及安全交底,严格按交底要求进行施工,每道工序施工认真细致,接受项目部每道工序的指导、检查、督促,对发现问题进行认真整改,李洪负责班组成员具体操作指挥和工序控制,认真组织、督促操作人员按项目部要
求进行施工,做好本班组成员的安全教育及文明施工。

二、主要材料
样板间选择:J栋一层J6-J12轴、JA-JE轴之间C3户型一家,建筑面积约136m2。

加气砼砌块粉刷面积:110.06㎡。

免烧砖墙粉刷面积:48㎡。

剪力墙粉刷面积:166.5㎡。

门顶、窗台粉刷面积:25.5㎡。

室内粉刷总面积约350.06㎡
外墙取2㎡的剪力墙、免烧砖墙做样板。

需用掺合料估算:本母料:打底(110.06+166.5+25.5)*0.005*5=8KG;粘贴:2KG 共10KG
木质纤维素:350*0.01*10=35KG
耐碱玻纤网格布5*5mm:约180㎡。

三、方案确定
1、施工工序
粉刷总平均厚度≤10mm粉刷:
粉灰饼→墙面处理→打底(界面处理)→挂贴耐碱玻纤网格布→冲筋→面层粉刷。

粉刷总平均厚度>10mm粉刷:
粉灰饼→墙面处理→打底(界面处理)→粉刷中层砂浆→挂贴耐碱玻纤网格布→冲筋→面层粉刷。

2、工序操作方法
粉灰饼:地面弹线,确定底部两端灰饼厚度,吊线确定墙两端梁
底灰饼,拉线确定中间灰饼,间距不超过1.5米。

原则:灰饼尽量薄(该小面积打磨剔凿坚决处理),避开梁墙接头处,保证房间方正。

墙面处理:主要处理前期砌体裂缝、顶紧砖不密实、接头裂缝,墙面突出物剔除,剪力墙拉杆洞处理(用干硬水泥石粉砂填实),砌体墙面扫帚扫灰、剪力墙墙面模板混凝土浆平剔除。

打底:统一采用1:2水泥砂浆中掺入5kg/m3本母料聚合物砂浆打底,兼做界面剂作用,厚度控制3-4mm,剪力墙、砌体均抹。

原则:尽量薄抹但不漏底,尽量压密实,特别现有裂缝处多压几道。

挂贴耐碱玻纤网格布:网格布采用80g重5×5mm耐碱玻纤网格布,网格布进场后抽样进行耐碱试验,合格后方可使用。

网格布铺贴方法:加气砼砌体墙在打完底或粉完第二层砂浆后在罩面层之前铺贴,聚合物砂浆掺木质纤维粘帖并抹平完成罩面。

铺贴范围:加气砼砌块墙面满铺一道,交接处铺二道,第一道与砼构件搭接150mm,第二道互相搭接150mm,墙宽高比大于1的加气砼砌体中间加设一道500宽网格布,水电管线槽外侧也加设一道网格布。

粉中层砂浆:中层砂浆兼做为找平层,砂浆材料采用普通砂浆掺木质纤维丝。

面层:铺网格布后进行面层施工,厚度控制在5mm以内。

冲筋:打底层后冲筋,铺贴网格布时剪断。

各层之间时间控制:打底后第二天进行第二层,收面层抹平后6小时再搓平。

3、配合比控制
打底配合比:1:2水泥砂浆中掺入5kg/m3本母料。

中间层、面层普通砂浆配合比:1:3水泥砂浆中掺入10 kg/m3木质纤维素。

4、砂浆配制方法:聚合物砂浆搅拌时,应先将水泥、砂、母料、木质纤维素先搅拌均匀后再放水搅拌,且应全部放出,不能置留在搅拌机内,防止砂浆放不出搅拌机。

四、质量要求
1、主控项目
1)材料的品种、性能、质量必须符合设计要求和有关标准的规定,抹灰等级、做法符合图纸规定。

2)各抹灰层之间及抹灰层与基体之间必须粘结牢固,无脱层、空鼓、裂缝。

面层无爆灰、裂纹等缺陷。

2、一般项目
1)表面:
普通抹灰:表面光滑、洁净,接槎平整。

高级抹灰:表面光滑、洁净,颜色均匀、无抹纹,线角和灰线平直、方正,清晰美观。

2)护角及门窗框与墙体之间缝隙、护角符合施工规范的规定。

表面光滑、平顺。

门窗框与墙体之间的缝隙填塞密实,表面平整。

3)孔洞、槽、盒、管道后面抹灰,尺寸正确、方正、整齐、光滑。

管道后面,平整、洁净。

4)分格条(缝):宽度、深度均匀一致,条(缝)平整、光滑,楞角整齐,横平竖直,通顺。

5)允许偏差项目:
轻质砌块墙体抹灰的允许偏差和检验方法
注:普通抹灰,上表第3项阴阳角方正可不检查。

顶棚抹灰,上表第2项表面平整度可不检查,但应平顺。

五、安全措施
(1)新工人进场后应经过三级安全交底。

(2)高空作业时,应检查脚手架是否牢固。

(3)对脚手架不牢固之处和跷头板等及时处理,要铺有足够的宽度,以保证手推车运灰浆时的安全。

(4)在架子上工作,工具和材料要放置稳当,不准随便乱扔。

(5)用升降机上料时,要有专人负责开机,遇六级以上大风时应暂停作业。

(6)砂浆机应有专人操作和维修、保养,电器设备应绝缘良好并接地,做到二级漏电保护。

(7)严格控制脚手架的施工负载。

(8)严禁操作人员在酒后进入施工现场作业。

六、节能、环境保护措施
(1)落地灰应尽可能做到回收利用,严禁随意抛弃落地灰。

抹灰工应根据当天工作量合理拌制、领用抹灰砂浆并及时回收清理落地
灰。

(2)正常施工条件下,应做到“活完、料净、场地清”;
(3)现场停电、雨天等特殊情况无法继续抹灰时,剩余砂浆应统一回收,严禁随意遗弃。

回收的砂浆根据工程特点和工艺要求尽量做到回收利用;
(4)砂浆在运输过程中应采取防止遗洒的措施,严禁出现遗洒。

七、施工技术资料
(1)抹灰工程样板施工方案。

(2)材料的产品合格证、性能检测报告、复验报告。

(3)隐蔽工程验收记录。

(4)施工记录。

(5)技术交底。

(6)照片、声像资料。
