土建技术员放线基础技术
建筑技术员岗位职责(共10篇)

篇一:土建技术员岗位职责土建技术员岗位职责1、负责组织项目开工前的准备工作,按照施工图总平面布置确定所建建筑物位置,复合定位、标高。
安排临时道路铺设工作。
参与工程技术管理,配合总工程师编制项目部施工生产计划。
2、认真会审施工图纸,掌握设计意图,严格按图施工。
在实际施工中,发现设计图纸不能满足实用要求时,要及时向领导报告,按规定办理设计变更手续。
3、负责对施工队伍进行技术交底工作,并认真做好相关记录.4、亲临施工现场检查技术交底的落实情况,对施工可能出现的质量问题、技术问题,提出预防措施。
5、对于已出现的施工质量问题,提出解决方案并予以处理。
6、发现施工图纸与现场实际不符,或因施工过程中需要进行设计变更的,应积极主动地同监理进行协商。
7、了解招投标文件及施工合同要求及施工组织设计,认真审核技术方案,检查每一道工序施工质量并做好记录.8、严把工程质量关,严格执行国家建设规范有关文件规定,在施工中发现不符合质量要求的要坚决返工,达到合格质量要求为止。
对隐蔽工程及时检查验收并同监理、施工单位及公司相关领导作好隐蔽工程记录。
对进入施工现场的主要构件和材料,严格执行国家相关标准及验收规范,检查工程所用材料的质量、规格、数量,确保工程质量。
因施工方使用不符合相关标准的材料或违反施工程序时,技术人员有权责通知监理单位下停工单或整改通知单。
做好甲方见证员工作,认真检查技术资料。
9、每周组织或配合相关部门召开施工现场的安全、防火、工程质量等联检工作及技术例会制度。
10、组织好各相关单位间协作关系,协调各工序交叉衔接关系。
11、协助解决日常生产技术问题,参与日常对外技术联系。
12、工程竣工后及时督促施工方整理竣工图并认真复核,保证存档施工图的准确性。
13、熟练掌握和运用国家有关政策和相关法规,根据相关文件要求,编制审定工程的预决算、工程量清单,确保其准确度。
篇二:项目技术员岗位职责项目技术员岗位职责1、熟悉设计图纸,参与设计交底及图纸会审,整理交底及会审纪要,下达并实施对各作业班组的各类技术交底工作;2、参与编写施工组织设计,负责编写分部分项工程施工方案,并组织实施;3、负责实施本项目测量定位、放线、计量、技术复核工作,及时准确填写好有关技术表格,做好有关记录工作,做好施工日志;4、监督、指导各施工班组按设计图纸、施工规范、操作规程、工程标准及施工组织设计的要求进行施工,对违章作业提出整改,签发处罚通知,直至纠正;5、在公司有关职能部门的授权下,参与对设计院、业主、监理公司、质检站的部分技术交涉、管理工作,起草须交请上述单位的技术核定、设计变更、技术签证等资料;6、在公司有关职能部门的授权下,组织新技术、新工艺、新材料在本项目的实施推广工作。
建筑基础定位放线一

定位放线一.工程定位放线方法:(1) 进场后首先对甲方提供施工定位图进行图上复核,以确保设计图纸的正确。
其次,与甲方一道对现场的座标点和水准点进行交接验收,发现误差过大时应与甲方或设计院共同商议处理方法,经确认后方可正式定位。
(2) 现场建立控制座标网和水准点。
现场平面控制网的测设方法见后。
水准点由永久水准点引入,水准点应采取保护措施,确保水准点不被破坏。
(3) 工程定位后要经建设单位和规划部门验收合格后方可开始施工。
二.根据本工程的平面形状,决定采用矩形网控制。
按工程定位图,以建筑纵横两个方向为座标轴,每30m测设一条控制线,形成30m×30m的现场控制网,建筑物的定位即以控制网轴线为准。
三.根据本工程的平面形状,适宜于采用多边形现场控制网。
以与工程主轴线相对应的互成120°方向的三根线作为控制网的轴线,控制轴线的间距为30m,形成现场控制网。
工程定位即以该轴线为准。
四.取工程纵横向的主轴线作为现场控制网轴线,组成现场控制网。
工程的其它轴线依据主轴线位置确定。
五.在土方开挖期间,对于标高的测定,采用专人负责,随挖随测的方法。
在接近基底时,应将标高点引到基坑内,可在工程桩钢筋上做记号。
作为底板施工阶段垫层浇筑、支底板模板的依据。
六.地下室施工阶段标高测量方法为了保证建筑全高控制的精度要求,在基础施工中就应注意准确地测设标高。
为±0.00以上的标高传递打好基础。
采用经纬仪将现场水准点标高引测至地下室基坑内,可在基坑四周的挡土桩上画出整米数的水平线,作为地下室标高测量的依据。
标高控制线应根据施工需要画出多处,对于各条标高线,应予校测,误差较大时(>5mm)应予调整。
七.外控法施工要点:施测时将经纬仪安置在建筑附近进行竖向投测。
(1)测前要对经纬仪的轴线关系进行严格的检校,观测时要精密定平水平度盘水准管,以减少竖轴不铅直的误差。
(2)轴线的延长桩点要准确,标志要准确、明显,并妥善保护好。
1测量放线施工方案

1测量放线施工方案放线是指在施工现场根据设计要求进行测量、标定,并用线条或线框进行划线,以便于后续施工人员在建筑物或道路等工程项目中准确定位和布置。
在建筑施工中,放线是一个非常重要的环节,贯穿于整个工程的各个阶段,包括桩基施工、土方开挖、混凝土浇筑和墙面装修等。
本文将介绍一个测量放线施工方案,包括准备工作、放线方法、施工步骤等内容。
一、准备工作1.工程准备:在进行放线前,需要对工程现场进行勘测和预划,了解地形地貌、工程要求和设计图纸等相关信息。
同时,要对施工场地进行清理和平整,确保放线的准确性和便捷性。
2.人员配备:为了保证施工质量和效率,需要配备经验丰富的放线人员和助理,并确保他们具有相关的技术能力和专业知识。
3.测量工具:在进行放线的过程中,需要准备测量工具包括放线工具(如放线盘、塔杆、墨线笔等)、测量仪器(如测距仪、水平仪等)和随手工具(如尺子、铁锤等)。
4.安全措施:在放线施工过程中,要严格遵守安全操作规程,确保施工人员的安全,包括穿着符合要求的安全防护装备、注意施工现场的安全标识和标志等。
二、放线方法1.直尺放线法:直尺放线法是一种简单精确的放线方法,适用于建筑物的地坪、墙体、梁柱等平面构件的放线。
放线时,先用铁锤和尺子在施工现场的相关位置标记基准点,然后用直尺和墨线笔进行放线,确保线条直、准、平整。
2.垂直放线法:垂直放线法适用于建筑物的墙体、柱子、门窗等垂直面构件的放线。
放线时,首先确定基准点和基准线,然后用水平仪和塔杆进行垂直放线,确保线条垂直、平整。
3.标高放线法:标高放线法适用于建筑物的楼板、天棚、地台等高程构件的放线。
放线时,需要在建筑物的相关位置设置高程点,并用水平仪和测距仪进行标高放线,确保高程准确。
三、施工步骤1.制定放线计划:在进行放线前,要制定详细的放线计划,包括放线位置、放线方法、放线人员、放线工具等内容,确保整个放线过程顺利进行。
2.勘测选点:根据设计图纸和工程要求,在施工现场选择合适的基准点和基准线,标记放线点,保证放线的准确性和稳定性。
作为工程师,在施工中不会放线怎么行?老师傅教你基础放线

作为工程师,在施工中不会放线怎么行?老师傅教你基础放线接了一项建筑工程后,首先就要对建筑物定位,建筑工程开工后的第一次放线,是根据建筑规划定位图进行定位,最后在施工现场形成至少4个定位桩。
放线工具为“全站仪”或比较高级的“经纬仪”。
如果你连放线都还不会,那就由老师傅教你些基础的放线知识吧。
一、筏板基础地基放线1、先是主轴线,再是根据结构图设计地下室内外墙、柱、剪力墙柱、基础梁(梁板式筏基)、电梯基坑、后浇带位置等等。
2、其中墙体、柱、剪力墙柱线要用彩色油漆、一般是红色油漆在墙柱边角做三角形标注,以利于筏板钢筋完成后墙柱钢筋主筋就位、摆放。
注意事项基础线放线完成后要自检、互检、最后同监理共同验收,确认无误后方可开始钢筋绑扎施工;施工时先放主轴线,这样再放墙柱线时要容易很多;主要是对墙柱等细部位置的校正,因为细节往往会出现小错误的地方;放线完成后就是做地基放线记录等工程资料了。
二、土建基础放线1、基槽开挖边线放线在基础开挖前,按照基础详图上的基槽宽度和上口放坡的尺寸,由中心桩向两边各量出开挖边线尺寸,并作好标记;然后在基槽两端的标记之间拉一细线,沿着细线在地面用白灰撒出基槽边线,施工时就按此灰线进行开挖。
2、基坑抄平为了控制基槽开挖深度,当基槽开挖接近槽底时,在基槽壁上自拐角开始,每隔3~5m测设一根比槽底设计高程提高0.3~0.5m的水平桩,作为挖槽深度、修平槽底和打基础垫层的依据。
注意事项所挖地槽呈深坑状的叫基坑。
若基坑过深,用一般方法不能直接测定坑底标高时,可用悬挂的钢尺来代替水准尺,把地面高程传递到深坑内。
三、基础施工放线1.垫层中线的测设在基础垫层打好后,根据龙门板上的轴线钉或轴线控制桩,用经纬仪或用拉绳挂锤球的方法,把轴线投测到垫层面上,并用墨线弹出墙中心线和基础边线,作为砌筑基础的依据,由于整个墙身砌筑均以此线为准,所以要进行严格校核。
2.垫层面标高的测设垫层面标高的测设是以槽壁水平桩为依据在槽壁弹线,或在槽底打入小木桩进行控制。
建筑工地现场技术员岗位职责(3篇)

建筑工地现场技术员岗位职责(3篇)建筑工地现场技术员岗位职责(通用3篇)建筑工地现场技术员岗位职责篇1一、熟悉施工图纸,掌握施工规范、标准、图集中的基本内容,严格执行公司、项目部的各项规章制度及工序文件。
二、参与编写施工组织设计及专项施工方案、技术措施并监督执行情况。
三、负责对劳务分包单位进行分部分项技术交底,检查、督促施工班组按各级技术交底要求进行施工。
四、参加图纸会审,做好图纸审查意见的收集、汇总及图纸会审记录的整理工作。
五、做好施工图纸、设计变更等技术文件的收发、登记工作。
六、参与本项目测量、定位、放线、计量技术复核、隐蔽验收等工作,及时准确填写有关技术表格,做好有关记录工作。
七、处理施工中一般性的'技术问题,对劳务公司提出的图纸及技术问题进行审核、处理并与上级技术主管部门沟通解决。
负责制定质量问题整改措施。
八、在项目技术负责人的授权下,参与对设计院、工程部、监理的部分技术交涉、管理工作。
起草须交请上述单位的技术核定、设计变更、技术签证等。
九、负责施工现场(试)验的监督、管理工作。
十、参与新工艺、新技术、新材料、新设备的实施工作。
十一、做好工作日记,记录每日工作情况,定期组织统一汇总汇报。
十二、上级领导安排的其他工作。
篇2:建筑技术员岗位职责建筑技术员岗位职责 1技术员是在主管工程师的领导下开展各项技术工作。
2配合主管工程师编写每月施工进度质量安全的月报表,向主管工程师审报所管领域的资金预算和具体支付,参与开工前的有关工程与政府部门、设计单位与施工单位的联系、协调。
3负责初审施工单位报来的施工组织设计,施工过程中配合监理全面负责有关工程的施工检查验收,直到竣工验收合格交付使用。
4掌握熟悉施工图纸、施工规范和质量检查验收评定标准,负责工程进度,安全消防等文明施工的检查监督。
5负责现场协调,设计、土建、安装在进度与质量关系上的矛盾。
6参加所管理工程范围内的工程、材料、设备的招投标及合同的准备工作,及时对进场材料、设备的供货质量进行监督、检查、认可。
土建技术员岗位职责

土建技术员岗位职责(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作总结、工作计划、讲话致辞、合同范本、心得体会、策划方案、规章制度、教学资料、作文大全、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample essays for everyone, such as work summaries, work plans, speeches, contract templates, reflections, planning schemes, rules and regulations, teaching materials, essay summaries, and other sample essays. If you want to learn about different sample essay formats and writing methods, please stay tuned!土建技术员岗位职责土建技术员需要参与质量、环境和职业健康安全问题的调查,提出整改措施并监督实施。
施工培训课件之放线技能(一)

施工培训课件之放线技能(一)施工培训课件之放线技能在建筑施工行业中,放线技能是非常重要的一项技能。
它是指将图纸上的标注转化为实际现场建筑的操作。
正确的放线技能能够确保施工的准确性和高效性,避免出现不必要的浪费和误工。
本文将围绕放线技能这一话题进行探讨和总结。
1.放线前的准备工作在进行放线工作之前,需要进行一些准备工作。
首先要确认要放线的位置,然后根据相关的建筑图纸进行测量。
建筑图纸是放线的依据,要仔细阅读并确定放线的具体位置和尺寸。
还需要准备放线工具,如放线器、丝绳等。
放线器是用来固定丝绳的工具,丝绳则用来作为放线的基准线。
2.放线步骤放线的步骤可以分为以下几个步骤:第一步:确定基准点和基准线基准点是放线起点,一般选取建筑结构的起始位置作为基准点。
基准线是以基准点为起点的直线,在基准线上按照图纸上标注的位置和尺寸,确定放线点位置。
第二步:使用丝绳进行放线将放线器固定在基准点处,使用丝绳作为基准线,在其上确定定位点。
定位点与基准点连线即为放线方向。
按照图纸标注的位置和尺寸,在丝绳上标注出每个放线点的位置。
第三步:验证放线的正确性确认每个放线点的位置是否与图纸标注的位置一致,必要时进行调整。
在验证过程中,需要使用量具对标高、长度等进行测量,以确保放线的准确性。
3.注意事项放线工作需要注意以下几点:第一,要仔细阅读建筑图纸,确保放线位置正确无误。
第二,放线前要确保测量工具的准确性,避免误差。
第三,要注意安全,避免在放线过程中出现意外伤害。
第四,放线后要清理现场,保持整洁有序。
4.总结放线技能是建筑施工中非常重要的一项技能,只有掌握了正确的放线技能,才能保证施工的准确性和高效性。
放线前的准备工作、放线步骤以及注意事项是放线技能的核心要点。
在实际工作中,可以通过多次练习和经验总结,逐渐提高放线技能的准确性和效率。

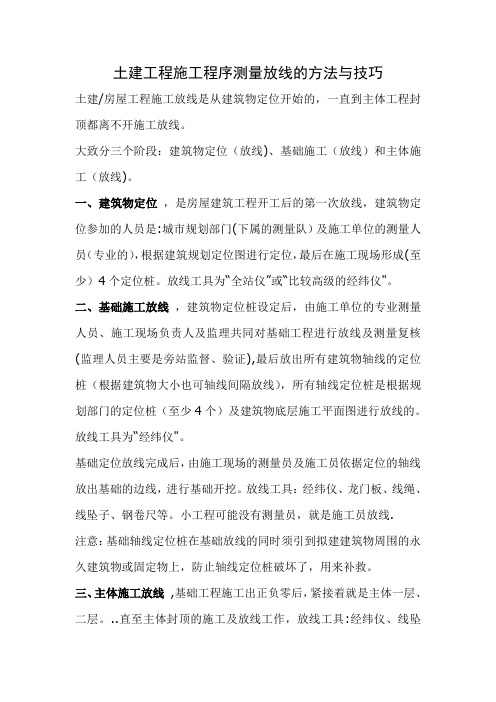

土建工程施工程序测量放线的方法与技巧

土建工程施工程序测量放线的方法与技巧土建/房屋工程施工放线是从建筑物定位开始的,一直到主体工程封顶都离不开施工放线。
大致分三个阶段:建筑物定位(放线)、基础施工(放线)和主体施工(放线)。
一、建筑物定位,是房屋建筑工程开工后的第一次放线,建筑物定位参加的人员是:城市规划部门(下属的测量队)及施工单位的测量人员(专业的),根据建筑规划定位图进行定位,最后在施工现场形成(至少)4个定位桩。
放线工具为“全站仪”或“比较高级的经纬仪"。
二、基础施工放线,建筑物定位桩设定后,由施工单位的专业测量人员、施工现场负责人及监理共同对基础工程进行放线及测量复核(监理人员主要是旁站监督、验证),最后放出所有建筑物轴线的定位桩(根据建筑物大小也可轴线间隔放线),所有轴线定位桩是根据规划部门的定位桩(至少4个)及建筑物底层施工平面图进行放线的。
放线工具为“经纬仪"。
基础定位放线完成后,由施工现场的测量员及施工员依据定位的轴线放出基础的边线,进行基础开挖。
放线工具:经纬仪、龙门板、线绳、线坠子、钢卷尺等。
小工程可能没有测量员,就是施工员放线.注意:基础轴线定位桩在基础放线的同时须引到拟建建筑物周围的永久建筑物或固定物上,防止轴线定位桩破坏了,用来补救。
三、主体施工放线,基础工程施工出正负零后,紧接着就是主体一层、二层。
..直至主体封顶的施工及放线工作,放线工具:经纬仪、线坠子、线绳、墨斗、钢卷尺等.根据轴线定位桩及外引的轴线基准线进行施工放线。
用经纬仪将轴线打到建筑物上,在建筑物的施工层面上弹出轴线,再根据轴线放出柱子、墙体等边线等,每层如此,直至主体封顶.施工放线有多种方法,条件允许的场地只要钉多一次龙门桩就可以搞定,一般龙门桩主要用于基础施工放线,基础完工后再把轴线及水平引测到基础上部四大角的侧面,用墨线弹出垂直、水平线做出三角标记,在引之前需用基准点校验龙门桩是否准确,这样不管你放N多次线只要以基础侧面的基点用仪器或铅垂向上引测轴线,用钢尺量测标高,这样就可以到主体封顶。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
差错、(因为所有的水电、暖、消防这些单位设计的图纸上,都是
按照建筑总平面和建筑立面。建筑剖面设计的有在同一平面位臵。 且空间也在同一位臵,也没有考虑这些设备的保温,支架节点的空 间、检修位臵也没有考虑,一切等待装修单位深化图纸。施工过程 中有问题等待设计变更、协调时间长)。 主要阅读这些图纸的建筑总平面图,周围的环境,以及是定位 的已知条件,如红线定位(外幕墙装饰主高);方格网定位(红线
人、扫地清理人员2人(此放线5人为一组,根据工作量的大小可增
加2-6组人员)。
预先刻制喷绘面板
仪器用途
红外线
红外线:是用来复合水准仪抄平是否误差。如没有 用木抖弹1m水平线,红外线远距离线粗以中为准。 水准仪:找平层1m水平线,夹在中间以减少误差。
水准仪
2、办公室准备工作(一)
1)阅读核对并审核所有的建筑施工图纸,防止互相矛盾,尺寸
1M线喷涂
一米线标识
金螳螂坐标控制线
(主控线)
轴线及一米线
以土建平移出来的主控线定金螳螂控线,以金螳螂的主控线复合总 包轴线(检查总包轴线是否与理论轴线有误差),如有误差,以我司主 控线为主。或者重新弹轴线,从轴距减一米,弹墙面控制线,轴线从地 面用红外线垂直水准仪移到墙面有条件。以一米水平线弹出顶面完成面 线和机电控制线。一般在吊顶完成面250mm以上根据灯具型号而定,此 尺寸测试吊顶造型及隐蔽地面±0.00线测土建高差。
坐标控制线地 面固定点
谢 谢
二、五步放线的目的
五步放线的目的是核对装饰施工各层楼层平面总平面图上理论
尺寸与现场实际是否相符合。现场是否有其他障碍物等。通过核对,
并记录在总平面图上,为深化图纸调整平面图,掌握了第一次实际数 据。为设计师调整和确认设计方案提供了可靠的依据。避免仓促上陈
所引起的不良后果。特别是工期特别紧的项目能缩短工期。土建移交
平面图后,放造型线,称第三步放线。
走道控制线
造型完成面线
造型完成面线
第三步: 走道控制线以走道控制线采用平移法弹出走道完成面以 及与走道有关的门,内外墙完成面线。所以所有与走道有关的门 内线必须统一,以便成品化门统一尺寸一致加工。 第四步: 造型完成面线,对不确定模凌两可的造型留活口,不影响 大面积施工。
250mm为机电标高线、地面±0.00水平线、各层
1米水平线。(根据楼层和班组可以分两组以上
平行放线,分两组平行放线,再根据班组人数 分组,形成流水放线)故为第一步放线。
装饰进场时现场状况
说明:此阶段是放线最佳时期,这时空调、给排水、暖通、强弱 电单位均未进场施工,土建二次结构又进入尾声,工地障碍物少,有 利于经纬仪器、水准仪等仪器放线施工(减少协调)。 此阶段是主控线、标高线移交、抢放主控线、水平线、轴线或一 米的控制线。
不看。
看图时要建筑与结构对照、土建与设备安装对照,这些时间是 项目部组织人员,忽略的关键时间之一,最好平面图,建筑剖面图、
机电安装剖面图)以达到不矛盾,无差错,才算阅图准备工作完毕。
2、办公室准备工作(三)
2)准备施工测量放线的有关资料。即在电脑里模拟放
线定位。与计划的安排,要把自己制定的测量放线计划 安排在多个土建移交各层±0.00标高、主控线和轴线。 3)研究该建筑的施工放线的程序及施工计划。根据工 程施工组织设计中进度分部分项工程之前及穿插在施工
的主控线即坐标Y在H-F轴中间,主控线即X轴位臵,在8轴向7轴方向 500mm。根据土建移交的x、y轴的主控线,用平行移动法定金螳螂的 主控线(即金螳螂的坐标控线)。
施工中也叫走道施工法,门套成品化施工法。
? ?
? ?
?
?
三、五步放线的具体步骤(五) 5、被装修二对面墙、地面找平,顶面造型所覆
盖的线,重新复线称为第五步放线。
二次放线
四、五步放线的前期准备工作有哪些
五步放线的前期准备工作分为三部分
1、仪器、工具、材料、人员
1)、仪器: 经纬仪、水平仪、红外线、垂直水平仪、100m测量皮 尺、7.5m钢卷尺、200m红外线测距仪、三凌镜等都用于测量。 2)、工具: 墨斗、钩鱼丝线(红色、蓝色)都用于弹线。 3)、材料: 大锤、小锤、铁楸、木工板、150*150*3铁板、 30*30*3角铁、 Ø8*40膨胀螺栓、划瓷砖的金刚钻刀头,冲击钻、 电焊机、切割机等都用于放线定固。 4)、人员:施工员、现场总带班、瓦油木带班、放线员、弹线工2
外墙标高交接图 暖图布臵面
现场准备与土建移交的50线和轴线
照明布臵图 插座布臵面
用途: 办公室工作准备,了解机电顶 面灯具照明;地面地插与墙面插座。 工期紧的项目,这个方法可行,为 下一道施工工序争取时间。
3、现场准备工作
1)根据建筑总平面图到现场草测,核对总平面图的理论 尺寸与现场是否吻合。现场上设计变更是否更改等。 2)与土建到现场移交的基准点、总控线或轴线。 3)人员进场协调影响我单位放线的障碍物。
案例2:国家应急新闻指挥中心工程坐标线的确认
一
土建提供的主控线 建筑物外景
案例2:国家应急新闻指挥中心工程坐标线的确认
二
金螳螂坐标 控制线
土建提供的坐 标控制线
坐标控制线的确认:办公室准备,土建移交的控制线在电脑里模 拟定位金螳螂的控制线。
案例2:国家应急新闻指挥中心工程坐标线的确认
三
金螳螂坐标 控制点
五步放线施工法
一、什么叫做五步放线施工法?
装饰施工单位中标以后,进场与土建单位移
交的轴线或主控制线以及各楼层标高控制线。
结合各层建筑总平面图,在现场分五个阶段草 测的步骤叫做五步放线法。围绕五步放线进行 施工故叫做五步施工法。
二、五步放线的目的 五步放线的目的是核对装饰施工各层楼层
平面总平面图上理论尺寸与现场实际是否相符
此线为机电完成面线
完成面线
顶面及机电完 成面线
以轴线放完成面线
三、五步放线的具体步骤(二) 2、各层各区域墙面四周顶面完成面向上250mm
机电标高线、地面±0.00水平线。瓦工粉刷完
成面线(卫生间、厨房间、服务间、乳胶漆、
窗套线基层);油工粉刷完成面线(粉刷石膏)
;木工软包、硬包、木饰面完成面线。云石工干 挂大理石完成面线,主墙面结合节点草测线, 称第二步放线。也叫做湿作业施工线。
粉刷完成面线
第二步: 粉刷完成面,测土建墙面平整度,方整度是否满足粉刷完成。 墙面有个别的高面积不大于0.5㎡剔除;大于调整粉刷完成面供设计 调整平面图。
门中线
马桶中心线
卫生间地面定位放线 及石材分割
A面墙石材排版 淋浴房
浴缸
三、五步放线的具体步骤(三) 3、根据草测线的结果,供深化设计师局部调整
五、控制线的确认
主控制线就是坐标,坐标是测量中用来确定施工轴线位臵
及建筑物位臵的,是人们假设的线。
X轴控制线
Y轴控制线
Y轴
X轴
办公室的工作准备
案例1:中国国家博物馆改扩建工程坐标线的确认
1、此坐标线x轴是平行与天安门广场的南北中轴线,y轴是平行与天安门东西长安街的线。此两根 相互垂直的线,既是坐标也是国家博物馆在天安门地区的主控线,所有轴线都是由坐标方格定 下来的。 2、平面纵向中间这根主控线是取y轴坐标线,横向是取x轴坐标线。 3、此图轴线是国家博物馆的理论尺寸,以理论数据,这些线都是由x、y轴平行过来的主控线。 4、土建提供的主控线平移至门中为金螳螂主控线,以主控线复出轴线,再从轴线减一米,定墙体。
合。现场是否有其他障碍物等。通过核对,并
记录在总平面图上,为深化图纸调整平面图,
掌握了第一次实际数据。为设计师调整和确认 设计方案提供了可靠的依据。避免仓促上陈所 引起的不良后果。特别是工期特别紧的项目能 缩短工期。
三、五步放线的具体步骤(一) 1、各层总平面图主控线、轴线、完成面控制线
(轴距减1米)、墙面四周顶面完成面向上
方格网是确认该建筑的位臵)总平面图方格网是轴线位臵,即柱子
在网格交叉位臵,导线也称坐标线,也称总控线。 并看总说明以了解该建筑物的首层±0.00的绝对标高值数(限
高以±0.00开始)。
2、办公室准备工作(二)
其次看建筑施工图的总平面,建筑立面,建筑剖面图。但详图
可以暂时不看。待窗台和窗帘盒深化图纸时看。这些图纸往往是搞 装饰的人员不看的认为对我们装修没有用。再看结构施工图,主要 是基础图,主体结构平面、剖面图等构件详图之类可以先不看。 最后初步的阅读一下相关水、电、暖通安装施工图。他们的出入口 与土建和装饰的关系,至于内部通线、穿管的详图,开始时也可以
之中的过程,这就叫五步放线法。
要安排测量放线人员的搭配,以及需要的仪器、工 具、材料。模拟平面图、立面图的准备。对大型的工程, 要做到心中有数,放线人员,带班,总代班也要做到人 人有数,甚至包工头即老板也要心中有数。达到施工员 一人领导,互相配合,有条不的左侧是各楼层的标高总高,以土建移交的首层±0.00 标高,可以是各楼层±0.00的标高,及1m水平线。此1m水平线最好 定在楼梯口或者电梯口。另外此1m水平线及层高非常重要,它是深 化设计师深化楼梯的主要数据,并且也是测土建现场尺寸是否与设 计师的理论尺寸相符。 建筑平面图是一个理论图纸,通过现场复试是否有误。
走道中心线 木饰面完成面
回风口
清镜完成面 门洞标识
木饰面、墙纸、 衣橱 房间1M水平线
插座
床头柜
墙面软包 床位中心线 筒灯
机电点位现场定位
三、五步放线的具体步骤(四) 4、以走道中间控制线为基准线,调整与走道有
关的门套内、外侧的墙面完成面线定门套,此
种放线方法称为平行放线法为第四步放线。在
