轻质砖隔墙砌筑安全技术交底
轻质隔墙施工技术交底1

轻质隔墙施工技术交底1轻质隔墙施工技术交底一、工程概况本工程结构型式:主楼部分为剪力墙结构,非主楼部分为框架-剪力墙结构。
本工程±以上房间隔墙采用SGK型轻质隔墙,轻质隔墙用于卧室与卧室的分隔,卧室与卫生间,卫生间与厨房的分隔。
为了使施工工序明确,特编制此交底。
二、施工准备1.材料准备1)SGK型轻质隔墙,规格为2700*600*902)石膏:建筑石膏。
3)c15细石混凝土。
4)玻璃纤维网格布:涂朔中碱玻纤网格布。
网格10mm*10mm,布重≥80g/m,幅宽580mm,含胶量≥8% 5)粘胶剂:1号石膏型胶粘剂。
6)石膏腻子:用于隔墙条板基面修补和找平。
7)玻纤布条:条宽60mm,用于板缝处理。
条宽200mm,用于墙面阴阳转角附加层。
2.施工条件准备1)基层清理干净,无污染。
2)砌体施工完成。
具有隔墙施工条件。
三、施工工艺隔墙条板底部安装→隔墙条板顶部安装→板面基层处理→墙面转角处处理→零星工程1.具有安装条件后,经由过程放线、定位确定隔墙条板的安装位置。
立板时下端留20-30mm漏洞,用木楔对楔背紧,在条板侧边企口槽内满刮石膏型粘结剂,挂线靠平将板揉挤密实,挤出的胶粘剂要实时刮平,板下端漏洞用c15细石混凝土塞填密实,当混凝土到达强度后,拆除小木楔,并将孔洞堵实。
单层条板平面和与楼空中连接示意如下:2.隔墙条板顶端与板、梁主体结构连接,采取在两块条板顶端拼缝之间设u型钢板卡与主体结构连接用射钉固定,安装后顶缝内满用粘结剂填塞压实,两侧刮平,贴200宽玻纤。
示意图如下:3.条板拼缝处,先用石膏型粘结剂刮一道,贴60mm宽玻纤网布条一层,再用石膏型粘结剂压实,将凹槽刮平。
待隔墙整体安装完成、干燥后,先将墙面打磨平整,隔墙面涂刷三遍石膏腻子,压实刮平,总厚度为3mm。
饰面做法按图纸要求施工。
条板拼缝处施工如下图:4.墙面转角处,也必须贴200mm宽玻纤网布条一层,在门窗洞口、转角、墙顶也应加贴玻纤网布条。
轻质砖隔墙砌筑安全技术交底

5、砌筑材料要求:轻体砖要在砌筑前提前24小时内浇水湿透,不得现用现浇。砌筑砂浆,不宜采用细砂,砂的含泥量不应超过5%。
交底人签名
被交底人签名
二、技术交底内容
1、砌筑质量要求:横平竖直;砂浆饱满;组砌得当;接槎可靠;防止不均匀沉降;保证砌体的稳定性。
2、砌筑时灰缝要求:灰缝通常为8~~12mm,水平砂浆饱满度不得低于90%,竖直砂浆饱满度不得低于80%。砌筑中不允许出现瞎缝、假缝、通缝、透明缝。
3、砌筑时的构造要求:
a、多层砌体结构后砌的非承重墙高每隔500mm配置2根Φ6的拉结筋与承重墙或柱拉结,每边伸入墙内不得小于500mm,当抗震烈度大于7(包括7)时,应沿墙满铺。
b、墙长大于5米时,宜设置一道钢筋混凝土构造柱。在墙端部、转角处、丁字角处已设置构造柱的位置,应留马牙槎,马牙槎先进后退,同进同退,进退间距为60mm。
c、墙体上所有超过300mm宽的洞口必须放过梁,过梁两端伸入墙支座不得小于240mm。
4、墙面质量要求:
a、墙长大于3米小于5米时,要求墙面平整度在8mm内,垂直度在5mm内;墙长大于5米时,墙面平整度在10mm内,垂直度在5mm内。
3、在施工过程中要做到“三不伤害”,即不伤害自己,不被他人伤害,不伤害他人。
4、在没有防护措施的2米以上高处作业时,必须系好安全带,严禁任何人向上或向下乱扔东西。
5、使用照明灯具和切割锯时,不得私自拉接电源线,发生电气故障应由专业技术人员修理。
6、室内高度超过3.6米的脚手架均应由专业架子工搭设和拆除。
施工安全技术交底单
安全技术交底名称:轻质砖隔墙安全技术交底
单位工程名称
轻质砖隔墙
砌砖安全技术交底

砌砖安全技术交底单砌筑工程施工安全技术交底内容:1、进入施工现场必须戴好安全帽,严禁穿拖鞋、赤膊。
2、基础砌筑前先检查土壁的稳定和土壁支撑的完好情况,砌筑中应经常检查基坑土壁变化情况,发现异常立即采取加固措施,堆放砖块、材料应距坑边1m以外,深基坑设有档板支撑时,作业人员由梯子上下,禁止跳、踩踏砌体和支撑上下。
运料不得碰撞支撑。
3、严禁站在墙顶上划线、刮缝、清扫墙面和检查大角垂直等工作。
砍砖时应面向墙面碎砖应落在脚手架上,以免碎砖下落飞出伤人。
4、超过1.2m以上的墙面,应搭设脚手架,在一层以上或高度超过3m时,采用里脚手架必须支挂安全网。
5、脚手架上堆放材料、设备不得超过规定荷载,堆砖高度不超过四皮砖,同一块脚手板上操作不应超过2人。
6、起重机吊运砖时,必须使用砖笼,严禁用推车或砂浆灰盘吊运砖块,吊运砖时,吊臂回转范围内下面禁止人员行走或停留。
7、上脚手架前首先检查脚手架搭设是否稳定,架板铺设是否满铺,稳定,有无探头板。
禁止用不稳固的工具或物体在脚手板上垫高操作,检查护身栏杆,安全网(立、平、兜)有无不严密、固定不好之处,如发现及时解决。
8、不得站在墙顶上行走、作业。
9、砌筑作业面下方不得有人,如在同一垂直作业面上上下交叉作业时,必须设置安全隔离层。
10、作业面暂停作业时,要对刚砌好的砌体采取防雨措施,以防雨水冲走砂浆,致使砌体倒塌。
12、砖工抽烟的烟头一定要灭、禁止乱丢、禁止点蚊香等;预防火灾。
13、进行砂浆搅拌时必须设专人操作,并严格按照搅拌机操作规程执行。
清理料斗下方散料时,料斗必须插好安全栓;14、不得用花线代替电缆,禁止电缆线拖地;严禁使用电磁炉、电饭锅等。
15、禁止无证人员检修机械、设备等。
16、检修机械、设备一定要断电并上电箱锁,挂好禁示牌,如:“有人作业,禁止合闸”等。
17、工作时思想集中,坚守作业岗位,未经许可,不得从事非本工种作业,严禁酒后或带病作业。
普工安全技术交底内容:1、普通工进入施工现场之前必须接受本工种的安全技术教育,熟知本工种的一切安全操作规范。
砌筑及轻质墙安装技术交底记录

交底内容:1、砖砌体及轻质墙施工(1)本工程外墙1.2米以下为页岩砖墙,砌体厚度240mm,1.2米以上为玻镁板轻质内隔墙。
2、砖砌体施工工艺流程砖墙施工基本工艺流程如下:抄平放线—试摆砖—立皮数杆—盘角—砌筑—清理(1)砖砌体施工要点①砌筑前,应将砌筑部位清理干净,放出墙身中心线与边线,浇水湿润。
在砖墙的转角处及交接处立起皮数杆,在皮数杆之间拉准线,依准线逐皮砌筑,其中第一皮砖按墙身边线砌筑。
②砌筑操作方法可采用铺浆法或“三一”砌筑法,依各地习惯而定。
采用铺浆法砌筑时,铺浆长度不得超过500mm。
“三一”砌筑法即“一铲灰、一块砖、一挤揉”的操作方法。
③砖墙水平灰缝和竖向灰缝厚度宜为10mm,但不小于8mm,也不应大于12mm。
水平灰缝的砂浆饱满度不得小于80%;竖向宜采用挤浆或加浆的方法,不得出现透明缝,严禁用水冲浆灌缝。
④砖墙的转角处,每皮砖的外角应加砌七分头砖。
当采用一顺一丁砌筑形式时,七分头砖的顺面方向依次砌顺砖,丁面方向依次砌丁砖。
⑤砖墙的丁字交接处,横墙的端头隔皮加砌七分头砖,纵墙隔皮砌通。
当采用一顺一丁砌筑形式时,七分头砖丁面方向依次砌丁砖。
⑥砖墙的十字交接处,应隔皮纵横墙砌通,交接处内角的竖缝应上下错开1/4砖长。
⑦砖墙的转角处和交接处应同时砌筑,对不能同时砌筑的而必须留槎时,应砌成斜槎,斜槎水平投影长度不应小于高度的2/3。
当不能留斜槎时,除转角处外,可留直槎,但是必须做成凸槎。
留直槎处应加设拉结钢筋,拉结钢筋的数量为每120mm 墙厚放置1Φ6拉结钢筋,间距沿墙高不应超过500mm;埋入长度从留槎处算起每边均不小于500mm,对抗震设防地区不应小于1000mm;末端应有90度弯钩。
抗震设防地区不得留直槎。
⑧隔墙与承重墙不能同时砌筑又留成斜槎时,可与承重墙中引出凸槎,并在承重墙的水平灰缝中预埋拉结钢筋,其构造与上述直槎相同,但每道墙不得少于2根。
⑨砖墙中留置临时施工洞时,其侧边离交接处的墙面不应小于500mm。
砖砌筑工程安全技术交底模板

一、交底目的为确保砖砌筑工程施工安全,预防事故发生,现将砖砌筑工程安全技术交底如下,请全体施工人员认真学习并严格执行。
二、施工人员要求1. 施工人员必须进行入场安全教育,经考试合格后方可进场。
2. 进入施工现场必须戴合格安全帽,系好下额带,锁好带扣。
3. 施工人员必须熟悉本岗位操作规程,严格遵守各项安全规定。
三、施工安全注意事项1. 施工前应检查施工现场,确保场地平整、排水畅通,消除安全隐患。
2. 砌筑高度超过1.2m时,应搭设脚手架作业;高度超过4m时,采用内脚手架必须支搭安全网,用外脚手架应设防护栏杆和挡脚板方可砌筑。
3. 脚手架上堆料量(均布荷载每m²不得超过200kg,集中荷载不超过150kg),码砖高度不得超过3皮侧砖。
同一块脚手板上不得超过二人,严禁用不稳固的工具或物体在架子上垫高操作。
4. 砌筑作业面下方不得有人,交叉作业必须设置可靠、安全的防护隔离层。
在架子上斩砖必须面向里,把砖头斩在架子上。
挂线的坠物必须牢固。
不得站在墙顶上行走、作业。
5. 向基坑内运送材料、砂浆时,严禁向下猛倒和抛掷物料、工具。
6. 人工用手推车运砖,两车前后距离平地上不得小于2m,坡道上不得小于10m。
装砖时应先取高处,后取低处,分层按顺序拿取。
7. 采用垂直运输,严禁超载;采用砖笼往楼板上放砖时,要均匀分布;砖笼严禁直接吊放在脚手架上。
吊砂浆的料斗不能装的过满,应低于料斗上沿10cm。
8. 抹灰用高凳上铺脚手板,宽度不得少于两块脚手板(50cm),间距不得大于2m,移动高凳时上面不能站人,作业人员不得超过二人。
9. 严禁酒后作业,严禁疲劳作业。
四、施工过程中注意事项1. 砌筑过程中,应随时检查墙体垂直度、平整度,发现问题及时纠正。
2. 严禁在墙体上打孔、凿洞、开槽,以免影响墙体结构。
3. 施工过程中,应保持施工现场整洁,不得乱堆乱放材料。
4. 严格按照施工图纸和规范要求进行施工,确保工程质量。
五、应急处理措施1. 发生安全事故时,应立即停止施工,组织人员撤离危险区域。

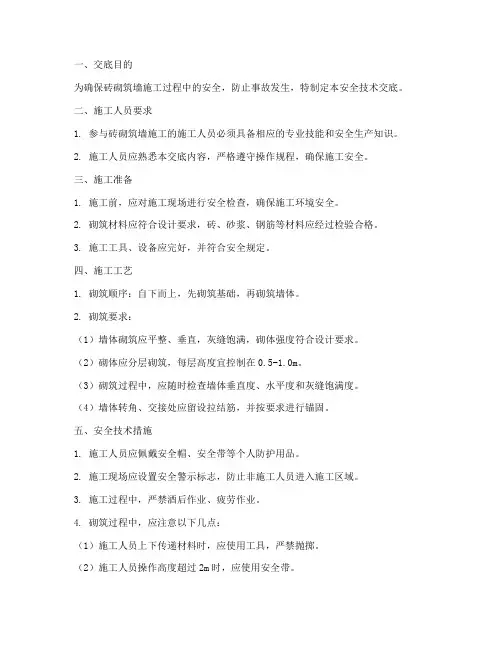

砖砌筑墙安全技术交底模板

一、交底目的为确保砖砌筑墙施工过程中的安全,防止事故发生,特制定本安全技术交底。
二、施工人员要求1. 参与砖砌筑墙施工的施工人员必须具备相应的专业技能和安全生产知识。
2. 施工人员应熟悉本交底内容,严格遵守操作规程,确保施工安全。
三、施工准备1. 施工前,应对施工现场进行安全检查,确保施工环境安全。
2. 砌筑材料应符合设计要求,砖、砂浆、钢筋等材料应经过检验合格。
3. 施工工具、设备应完好,并符合安全规定。
四、施工工艺1. 砌筑顺序:自下而上,先砌筑基础,再砌筑墙体。
2. 砌筑要求:(1)墙体砌筑应平整、垂直,灰缝饱满,砌体强度符合设计要求。
(2)砌体应分层砌筑,每层高度宜控制在0.5-1.0m。
(3)砌筑过程中,应随时检查墙体垂直度、水平度和灰缝饱满度。
(4)墙体转角、交接处应留设拉结筋,并按要求进行锚固。
五、安全技术措施1. 施工人员应佩戴安全帽、安全带等个人防护用品。
2. 施工现场应设置安全警示标志,防止非施工人员进入施工区域。
3. 施工过程中,严禁酒后作业、疲劳作业。
4. 砌筑过程中,应注意以下几点:(1)施工人员上下传递材料时,应使用工具,严禁抛掷。
(2)施工人员操作高度超过2m时,应使用安全带。
(3)施工人员操作模板、钢筋等重物时,应两人配合,防止物体坠落。
(4)施工过程中,应保持施工现场整洁,防止滑倒、绊倒等事故发生。
5. 砌筑完成后,应对墙体进行验收,确保墙体质量符合设计要求。
六、应急处置1. 发生意外事故时,施工人员应立即停止作业,迅速报警。
2. 事故发生后,应立即采取应急措施,防止事故扩大。
3. 事故调查处理应按照国家相关法律法规执行。
七、交底确认1. 施工单位应将本安全技术交底内容向施工人员进行详细讲解。
2. 施工人员应认真听取交底内容,并提出疑问。
3. 施工单位与施工人员双方应在交底记录上签字确认。
本安全技术交底自发布之日起实施,如遇特殊情况,应及时修订。
砖围墙砌筑安全技术交底模板

一、交底对象全体参加砖围墙砌筑施工的施工人员、管理人员、监理人员。
二、交底目的为确保砖围墙砌筑施工安全,提高施工质量,防止事故发生,特进行安全技术交底。
三、交底内容1. 施工人员入场教育(1)施工人员必须经过入场安全教育,考试合格后方可进入施工现场。
(2)进入施工现场必须佩戴合格安全帽,系好下颌带,锁好带扣。
2. 施工现场安全管理(1)施工人员必须遵守施工现场各项安全规章制度,服从现场管理人员指挥。
(2)施工现场应保持整洁、有序,不得乱堆乱放材料、工具。
3. 砌筑施工技术要求(1)砖墙基础施工:基坑开挖应严格按照设计要求进行,确保基础稳固。
基坑周边应设置防护栏杆,防止人员坠落。
(2)砖墙砌筑:砖墙砌筑应按照设计图纸要求,确保墙体垂直、平整。
砌筑过程中,砖块应错缝搭接,砂浆饱满。
(3)脚手架设置:砌筑高度超过1.2m时,应搭设脚手架。
脚手架应搭设牢固,符合安全要求。
脚手架上堆料量不得超过规定荷载,堆砖高度不得超过3皮侧砖。
4. 高处作业安全(1)高处作业人员必须佩戴安全带,安全带应系在可靠位置。
(2)高处作业时,不得攀爬、跳跃,不得擅自拆除安全设施。
(3)交叉作业时,应设置可靠的安全防护隔离层。
5. 机械设备安全(1)施工机械设备必须符合国家规定标准,定期进行维护保养。
(2)操作人员应熟悉机械设备性能,严格按照操作规程进行操作。
6. 火灾预防与应急处理(1)施工现场应配备足够的消防器材,定期检查消防设施是否完好。
(2)施工人员应掌握火灾预防知识,提高火灾应急处理能力。
四、交底要求1. 施工人员应认真听取安全技术交底,了解施工过程中的安全注意事项。
2. 施工人员应严格遵守安全技术交底内容,确保施工安全。
3. 施工现场管理人员应加强对施工人员的安全管理,及时发现并纠正违章行为。
4. 施工单位应定期对施工人员进行安全技术培训,提高安全意识。
五、附件1. 施工现场安全技术措施2. 砌筑施工质量验收标准3. 火灾应急预案4. 机械设备操作规程六、交底日期(填写具体日期)七、交底人(填写交底人姓名及职务)八、接收人(填写接收人姓名及职务)九、备注(如有其他事项,可在此处填写)。
【精品】砌筑工程安全技术交底

砌筑工程安全技术交底1. 施工前,务必对作业环境进行彻底检查,确保符合安全标准。
检查内容包括道路是否畅通无阻、机具是否完好且牢固、安全设施及个人防护装备是否完备。
只有在所有检查项目均符合要求后,方可开始施工。
2. 在砌筑基础时,必须持续监控基坑土质的变化,注意是否有崩裂迹象。
堆放砖块材料时,应确保与坑边保持至少1米的距离。
对于深基坑,若已安装挡板支撑,操作人员应使用梯子上下,严禁攀爬或跳跃。
运料时,应避免碰撞支撑结构,并且不得踩踏砌体或支撑上下移动。
3. 当墙身砌体的高度超过地面1.2米时,必须搭建脚手架。
若砌筑高度在一层面以上或超过4米,使用里脚手架时必须安装安全网,使用外脚手架则应设置护身栏杆和挡脚板。
4. 脚手架上的材料堆放量不得超过规定的荷载限制,堆砖高度不得超过5层侧砖。
同一块脚手板上作业的人员不得超过2人。
5. 在使用内脚手架时,应在房屋四周按照安全技术规定设置安全网,并随着施工高度的增加,逐层设置安全网。
在屋面工程完工前,屋檐下的安全网不得拆除。
6. 砌块施工期间,严禁站在墙身上进行砌筑、划线、检查墙面平整度和垂直度、裂缝检查以及清扫墙面等操作,也不允许在墙身上行走。
7. 砌块吊装就位后,必须待砌块稳定后方可松开夹具。
8. 对于已经就位的砌块,应立即进行竖缝灌浆。
对于稳定性较差的窗间墙、独立柱以及突出墙面较多的部分,应加设临时支撑以确保稳定性。
在台风季节,应及时进行圈梁施工,加盖楼板或采取其他稳定措施。
9. 不应在砌块或砌体上拉设缆风绳、吊挂重物或用作其他施工临时设施。
如果必须使用支撑点,应采取有效的安全措施。
10. 遇到以下情况时,应立即停止吊装作业:⑴无法清晰听到信号时;⑵起吊设备、索具、夹具等存在安全隐患未排除时;⑶大雾或照明不足时。
11. 在冬季施工时,应在上班前清除机械设备、脚手板和作业区域内的积雪和冰冻。
严禁起吊与其他材料冻结在一起的砌体和构件。
12. 在大风、大雨、冰冻等异常气候过后,应检查砌体是否有垂直度变化、是否出现裂缝、是否有不均匀下沉等现象。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
5、砌筑材料要求:轻体砖要在砌筑前提前24小时内浇水湿透,不得现用现浇。砌筑砂浆,不宜采用细砂,砂的含泥量不应超过5%。
交底人签名
被交底人签名
1、砌筑质量要求:横平竖直;砂浆饱满;组砌得当;接槎可靠;防止不均匀沉降;保证砌体的稳定性。
2、砌筑时灰缝要求:灰缝通常为8~~12mm,水平砂浆饱满度不得低于90%,竖直砂浆饱满度不得低于80%。砌筑中不允许出现瞎缝、假缝、通缝、透明缝。
3、砌筑时的构造要求:
a、多层砌体结构后砌的非承重墙高每隔500mm配置2根Φ6的拉结筋与承重墙或柱拉结,每边伸入墙内不得小于500mm,当抗震烈度大于7(包括7)时,应沿墙满铺。
轻质砖隔墙砌筑安全技术交底
施工安全技术交底单
安全技术交底名称:轻质砖隔墙安全技术交底
单位工程名称
轻质砖隔墙
交底时间
2017年07月20日
交底部位
一、二、三层
施工班组(工种)
泥瓦工
交底内容:
一、安全交底内容
1、进入施工现场必须好安全帽,穿好工作服,带好个人防护用品。
2、自觉遵守工地安全规定和劳动纪律,坚守工作岗位,工作要集中精力,不准开玩笑,不准喝酒,禁止一切打架斗殴。
3、在施工过程中要做到“三不伤害”,即不伤害自己,不被他人伤害,不伤害他人。
4、在没有防护措施的2米以上高处作业时,必须系好安全带,严禁任何人向上或向下乱扔东西。
5、使用照明灯具和切割锯时,不得私自拉接电源线,发生电气故障应由专业技术人员修理。
6、室内高度交底内容
b、墙长大于5米时,宜设置一道钢筋混凝土构造柱。在墙端部、转角处、丁字角处已设置构造柱的位置,应留马牙槎,马牙槎先进后退,同进同退,进退间距为60mm。
c、墙体上所有超过300mm宽的洞口必须放过梁,过梁两端伸入墙支座不得小于240mm。
4、墙面质量要求:
a、墙长大于3米小于5米时,要求墙面平整度在8mm内,垂直度在5mm内;墙长大于5米时,墙面平整度在10mm内,垂直度在5mm内。
