锚杆框架梁施工工艺

合集下载

锚杆框架梁施工工艺及方法

锚杆框架梁施工工艺及方法

锚杆框架梁施工工艺及方法一、施工工艺边坡处理→基槽开挖→锚杆制安→浇框架梁→浆砌片石护脚、封顶→锚杆、金属网泄水孔制安→完毕。

见《锚杆框架梁施工工艺流程图》二、锚杆施工要点1、施工中严格按照如下顺序进行:清理边坡、设置锚杆孔、清孔、注浆、放入锚杆、安装端头垫板、进行其它坡面施工。

2、注浆用砂浆配合比:水泥:砂宜为1:1~1:2;水灰比宜为0.38~0.45。

3、注浆时,注浆管插至距孔底50~100mm,随砂浆的注入缓慢均匀拔出;杆体插入后如无砂浆溢出,及时补注。

4、杆体插入孔内长度不小于设计规定的95%,锚固安装后,不得随意敲击,3天内不得悬挂重物。

5、选取有代表性段落进行锚杆抗拔试验,通过试验修正施工参数,指导大面积施工。

二、锚杆施工注意事项1、施工前先作好地面排水系统,尽量避免雨季施工。

2、边坡开挖后及时采用锚杆框架梁加固。

3、施工用水应符合规范要求,施工前应先对地表水、地下水进行复检,当地表水、地下水对水泥砂浆混凝土有侵蚀性时应及时通知有关单位进行变更设计。

4、坡面开挖过程中若发现地质情况(尤其是岩层产状)与设计出入较大时,应及时通知有关单位。

三、锚杆受力及边坡变形监测主要技术要求本范围内边坡加固工程为一级建筑边坡工程、边坡高、陡,地质复杂,对天然气净化厂场坪顺利、安全、可靠竣工并投入使用起着控制性作用,因此对本范围内边坡工程应加强锚杆受力及边坡变形监测方面信息化监测措施,其主要技术要求如下:1、及时按设计要求安装锚杆测力计及布置边坡变形监测点,施工期间每天均应对锚杆受力及边坡变形数据进行监测记录,并点绘锚杆受力、边坡变形与时间关系图。

要求边坡每一分层开挖后均应及时对锚杆受力及边坡变形进行监测,在雨、雪天及进入下一分层工序施工时适当加密监测次数,并作好相关记录。

2、待整个本范围内边坡加固工程完工后的第一个月内,要求以每星期一次对锚杆受力及边坡变形数据进行一次记录,并及时点绘到锚杆受力、边坡变形与时间的关系图上。

锚杆框架梁施工方案

锚杆框架梁施工方案

锚杆框架梁施工方案锚杆框架梁施工方案一、施工工艺流程锚杆框架梁的施工工艺流程如下图所示:二、施工方法1、施工准备1)技术准备:施工前需熟悉施工图纸,明确结构尺寸,编制锚杆框架梁施工方案,并对主要施工人员进行技术交底。

2)材料准备:准备锚杆、钢筋、锚钉、砂、碎石、水泥等材料。

3)机械准备:准备潜孔钻、空压机、压浆机、拌浆机、钢筋切割机、钢筋弯曲机、钢筋调直机、电焊机、发电机、水车等机械设备。

2、孔位放样将锚孔位置准确测放在坡面上。

首先,在边坡坡脚、坡顶部定出四个点作为方向控制线和里程控制桩。

然后,用钢卷尺丈量定出每体段格子梁四角点的锚孔,再拉线丈量出中间各点的锚孔。

在定锚杆位置过程中,用水平线和斜线随时校正锚孔位置。

3、钻孔锚孔孔位放好后,用定型脚手架钢管搭设满足钻孔机械设备的荷载、冲击力、振动力及操作人员荷载等承载力的稳固工作平台,根据坡面孔位准确安装,固定钻机。

锚杆钻孔必须采用风动钻进,严禁水冲钻进,以确保锚杆施工不致于恶化边坡岩体的工程地质条件和保证孔壁的粘结性能。

钻孔速度根据使用钻机性能和锚固地层严格控制,防止钻孔扭曲和变径,造成下锚困难或其它意外事故。

为确保锚杆孔直径,要求实际使用钻头直径不得小于设计孔径。

为确保锚杆孔深度,要求实际钻孔深度比设计孔深大2m。

4、清孔在钻孔完成后,使用高压空气将孔内岩粉和积水全部清除出孔外,清孔严禁采用高压水冲洗。

5、锚杆安装施工时,若锚杆与框架梁钢筋、箍筋相干扰,可局部调整钢筋、箍筋地间距,竖、横主筋交叉点必须绑扎牢固。

安装前,要确保每根钢筋顺直。

6、注浆采用注浆机注浆,锚杆孔内注浆为一次注浆,采用孔底返浆法,实际注浆量一般要大于理论的注浆量,或以锚具排气孔不再排气且孔口浆液溢出浓浆作为注浆结束的标准。

注浆结束后,将注浆管、注浆枪和注浆套管清洗干净,同时做好注浆记录。

7、框架放样在锚杆安装完成后,进行框架放样。

具体方法为:根据设计要求,将框架梁的位置和尺寸放样在现场,然后进行模板安装、钢筋加工和混凝土制备等工作。

锚杆框架梁支护施工方案及方法

锚杆框架梁支护施工方案及方法

锚杆框架梁支护施工方案及方法1、锚杆制作锚杆采用热轧螺纹钢筋,钢筋连接采用双接帮焊工艺,采用双面焊接时焊接长度不小于5D,采用单面焊接时焊接长度不小于10D。

锚杆施工除不需对锚杆进行张拉外,其施工流程、孔位容许偏差、钻孔技术要求等均与锚索施工要求基础相同。

2、钻孔测量定位:坡面检查合格后,按设计要求测量放线测量孔位,孔位误差不得超过±2cm,锚孔偏斜度不应超过5%。

钻机就位:用地质罗盘仪或量角器定向,钻杆与水平夹角有为20°,并确保钻机安装支架牢固稳定。

钻孔机具:采用空压机供风,潜孔钻无水干钻成孔,禁用水冲成孔;使用钻头直径不得小于设计孔径。

钻孔深度:为确保锚孔深度,钻孔深度大于设计深度0.5m以上。

特殊情况处治:钻孔速度应根据使用钻机性能和锚固地层严格控制,防止钻孔扭曲和变径,造成下锚困难或其它意外事故;如遇地层松散、破碎时,则采用套管跑进钻孔技术;如遇塌孔、缩孔现象,立即停钻,及时行灌浆固壁处理(灌浆压力0.1~0.2Mpa),待水泥砂浆初凝后,重新扫孔钻进,以使钻孔完整;若遇锚孔中有承压水流出,必要时在周围适当部位设置排水孔处理。

锚孔清理:使用高压空气(风压0.2~0.4Mpa)将孔内岩粉及积水全部清除出孔外,以免降低水泥砂浆与孔壁岩土体的粘结强度。

锚孔检验:锚孔成孔结束后,须经现场监理检验合格后,方可进行下道工序。

钻孔记录:钻进过程中应对锚索孔的地层变化,钻进状态(钻压、钻速),地下水及其它特殊情况作好现场施工记录。

3、注浆注浆材料采用普通硅酸盐水泥,锚孔中岩粉及积水全部清除干净后,采用M30水泥砂浆进行一次性注浆,即孔底返浆法进行注浆,注浆压力为0.5~1.0Mpa,注浆过程中,注浆管从孔底缓慢抽出,当孔口冒浆10秒以上时才可停灌。

4、钢筋混凝土框架梁施工钢筋混凝土框架梁施工程序为:测量放线→锚梁开挖→支立模板→绑扎钢筋→现浇混凝土→混凝土养护。

基础底面处理:基底用2~5cm厚水泥砂浆找平,遇边坡有局部超挖较大悬空处采用浆砌片有利于嵌补。

路基边坡锚杆框架梁施工工艺标准

路基边坡锚杆框架梁施工工艺标准

路基边坡锚杆框架梁施工工艺目录1. 适用范围 (1)2. 主要应用标准和规范 (1)3. 施工准备 (1)3.1. 技术准备 (1)3.2. 机具准备 (1)3.3. 材料准备 (1)3.4. 作业条件 (1)4. 施工操作工艺 (2)4.1. 工艺流程图 (2)4.2. 锚索(杆)施工操作步骤及方法 (3)5. 质量标准 (14)6. 成品保护 (15)7. 质量记录 (16)8. 安全、环保措施 (16)8.1. 安全措施 (16)8.2. 环保措施 (17)1.适用范围路堑高边坡锚索(杆)框架梁防护工程。

2.主要应用标准和规范(1)《公路工程质量检验评定标准》(JTGF80/1-2017)。

(2)《公路路基施工技术规范》(JTG/T 3610-2019)。

(3)《公路工程施工安全技术规范》(JTGF90-2015)。

(4)《公路土工合成材料应用技术规范》(JTG/TD32—2012)。

(5)《爆破安全规程》(GB6722-2014)。

3.施工准备3.1.技术准备(1)认真查阅设计图纸及地质勘探资料,熟悉和分析施工现场的地质、水文资料,对施工范围内的地质情况等有深入的了解。

(2)熟悉相关施工技术规范要求,结合实际编制施工组织设计,编制分项工程开工报告,报请监理工程师审批。

(3)申请分项工程开工,开工条件包括开工报告、锚筋材料试验、浆体材料试验、配合比试验、相关机械设备进场等。

并应注意张拉设备及有关机具应进行标定。

3.2.机具准备(1)开挖设备:挖掘机、装载机、破碎锤(2)运输设备:砼运输车、装载机、自卸汽车(3)张拉设备:千斤顶、电功油泵(4)钻孔设备:潜孔钻、空压机(5)注浆设备:压浆机3.3.材料准备锚索材料:锚索选用抗拉强度1860MPa,Φ15.24mm高强度、低松弛无粘结预应力钢绞线。

3.4.作业条件施工前先进对坡面修整,必须将松散的浮石和岩渣清除,用浆砌片石填补空洞,对坡面缝隙进行封闭处理。

锚杆框架梁施工工艺及方法

锚杆框架梁施工工艺及方法

锚杆框架梁施工工艺及方法(1)施工工艺流程施工准备→地表水处理→分层分段开挖路堑→清理坡面碎石土→初喷混凝土→锚杆孔定位→钻锚杆孔→注浆并安装锚杆→清洗岩面→布框架钢筋、支模→浇筑混凝土至设计厚度→洒水养护→种植灌木。

(2)施工方法按设计定出路基中线及边坡桩。

采取修建环形明沟或截水盲沟等形式,进行坡面地表水处理。

分层分段开挖路堑,并对坡面碎石土进行清理。

对坡面进行初喷混凝土处理。

按设计在岩面上布设锚杆孔位,并用手持锚杆钻机钻孔,孔深和孔径应符合图纸要求,钻孔完毕,将孔内岩粉吹干净。

注浆并安装锚杆,锚杆杆体使用前应平直,除锈、除油。

砂浆拌合均匀,随拌随用,一次拌合的砂浆应在初凝前用光,并严防石块、杂物混入。

注浆开始或中途停止超过30min 时,用水或稀水泥浆润滑注浆罐及其管路。

注浆时,注浆管插至距孔底0.05〜0.1m,随砂浆的注入缓慢匀速拔出,杆体插入后若孔口无砂浆溢出,及时补注。

杆体插入孔内长度不少于图纸规定的95%,锚杆安装后,不得随意敲击,3d内不得悬挂重物。

对锚杆要进行抗拔试验,要求锚杆抗拔力大于图纸规定,通过试验修正施工参数,指导施工。

用高压水冲洗坡面,并使岩面保持一定湿度。

埋设控制现浇混凝土厚度的标志,布设钢筋框架,将钢筋框架与锚杆联接牢固。

浇筑混凝土采用输送泵灌注。

用搅拌运输车运至现场,立模浇筑。

混凝土浇筑一次性施工完成。

浇筑混凝土前再次将坡面上的杂物清除,并用水冲洗干净。

轮轮浇时分段,分片自下而上进行,手持振动棒捣实。

浇筑混凝土符合设计要求的厚度,同时按要求设置伸缩缝及泄水孔。

混凝土浇筑完成后洒水养护,养护时间不少于14d,同时做好现浇混凝土层周边与防护坡面的衔接封闭处理。

待骨架浇筑完成达到设计强度后,在骨架内回填种植土,挖穴回填营养土。

骨架内采用撒草籽间植灌木护坡,做好绿化。

锚杆(锚索)框架梁防护施工工艺

锚杆(锚索)框架梁防护施工工艺

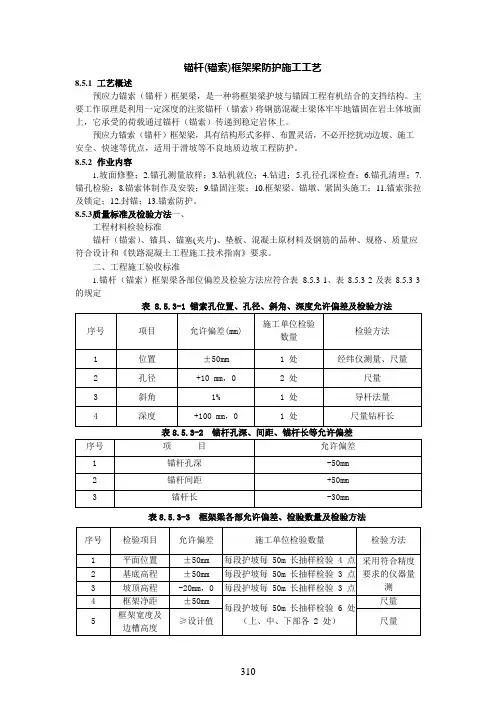

锚杆(锚索)框架梁防护施工工艺8.5.1工艺概述预应力锚索(锚杆)框架梁,是一种将框架梁护坡与锚固工程有机结合的支挡结构。

主要工作原理是利用一定深度的注浆锚杆(锚索)将钢筋混凝土梁体牢牢地锚固在岩土体坡面上,它承受的荷载通过锚杆(锚索)传递到稳定岩体上。

预应力锚索(锚杆)框架梁,具有结构形式多样、布置灵活,不必开挖扰动边坡、施工安全、快速等优点,适用于滑坡等不良地质边坡工程防护。

8.5.2作业内容1.坡面修整;2.锚孔测量放样;3.钻机就位;4.钻进;5.孔径孔深检查;6.锚孔清理;7. 锚孔检验;8.锚索体制作及安装;9.锚固注浆;10.框架梁、锚墩、紧固头施工;11.锚索张拉及锁定;12.封锚;13.锚索防护。

8.5.3质量标准及检验方法一、工程材料检验标准锚杆(锚索)、锚具、锚塞(夹片)、垫板、混凝土原材料及钢筋的品种、规格、质量应符合设计和《铁路混凝土工程施工技术指南》要求。

二、工程施工验收标准1.锚杆(锚索)框架梁各部位偏差及检验方法应符合表8.5.3-1、表8.5.3-2 及表8.5.3-3 的规定表 8.5.3-1 锚索孔位置、孔径、斜角、深度允许偏差及检验方法表8.5.3-3 框架梁各部允许偏差、检验数量及检验方法注:每段护坡长不足 50m 按 50m 计。

8.5.4工艺流程图1.锚杆(锚索)框架梁施工工艺流程图详见图8.5.4。

图8.5.4 锚杆(锚索)框架梁施工工艺流程图8.5.5工序步骤及质量控制说明一、施工准备1.核实图纸防护类型,形状、尺寸。

2.检查防护坡面是否稳定和平整。

3.进行场地布置,做好现场排水系统。

二、坡面修整边坡防护前,将坡面上的残碎石、土块、浮土、杂物等刷坡、清除,并用耙子整平,局部凹陷不平处挖台阶填土夯实。

三、锚孔测量放样边坡施工采用边挖边加固方式进行,即开挖一级,防护一级,边坡不得一次开挖到底。

根据各点工程立面图,按设计要求,将锚孔位置准确测放在坡面上,孔位误差不超过±50mm。

锚杆框架梁

锚杆框架梁

5.1.7.4锚杆框架梁
(1)施工工艺
锚杆框架梁施工工艺流程见下图。

锚杆框架梁施工工艺框图
做好地表截排水设施后,路堑边坡自上而下分层开挖,每一分层高度2~3m。

每一分层开挖完毕后,立即施工坡面锚杆:定位、造孔、锚杆安装、灌浆。

然后进行下一分层施工。

每一级坡面开挖完毕后,绑扎制作钢筋笼,现浇框架梁。

每一级全部施工完毕后,进入下一分级循环。

1)锚杆
按照设计要求布置钻孔,锚杆施工工序为钻孔→安装锚杆→注浆→锚头封闭。

钻孔:采用螺旋钻孔,钻孔结束后用高压空气(风压0.2~0.4MPa)将孔中岩粉排除干净。

锚杆安装:锚杆采用φ32螺纹钢筋,安装锚杆后用注浆泵进行孔内锚固段注浆,注浆用M30号水泥砂浆,采用孔底返浆法一次注浆,避免中途停注。

2)框架梁
框架纵横梁均采用C30钢筋混凝土现浇,全断面嵌入式,顶面与边坡面齐平;
梁背面与槽底面密贴,凹凸不平处用水泥砂浆或混凝土填背;
框架梁采用现场定位,严格按设计要求施工。

模板及钢筋混凝土的施工符合相关规范的有关规定。

锚杆框架梁施工方案

锚杆框架梁施工方案

锚杆框架梁施工方案锚杆框架梁施工是一种常见的结构施工方案,通常用于大型建筑物或桥梁的梁体结构。

下面将对锚杆框架梁施工方案进行详细介绍,包括施工准备、施工工艺、安全防护等方面的内容。

一、施工准备1. 施工前需要进行详细的材料清点和核对,确保材料的完好无损。

2. 建立施工工区,清理施工现场的杂物,确保施工现场的安全整洁。

3. 根据设计图纸和施工图纸的要求,确定施工的基准线和基准面。

4. 准备好所需的施工设备和工具,例如吊车、起重机等。

5. 安排人员,包括施工队伍和监理人员,确保施工工作的有序进行。

二、施工工艺1. 梁体测量定位:根据设计图纸和施工图纸的要求,通过测量确定锚杆框架梁的位置和尺寸。

2. 梁体支撑:在梁体位置的两侧设置支撑架或梁板,用于支撑梁体的施工和安装,确保梁体的水平和稳定。

3. 锚杆布置:根据设计要求,布置锚杆的位置和数量。

锚杆应按照一定的倾角布置,用于增加梁体的抗倾覆能力。

4. 锚杆安装:先在梁体位置钻孔,然后将锚杆固定在孔内,并根据设计要求进行加固,确保锚杆的稳定和牢固。

5. 梁体浇筑:梁体采用混凝土浇筑的方式施工,可以采用预制梁体或现浇梁体的方式,根据具体情况确定。

6. 梁体养护:梁体浇筑后,需要进行适当的养护,以确保混凝土的强度和稳定性。

养护时间一般为7天左右,具体根据混凝土的类型和气候条件而定。

7. 锚杆张拉:待混凝土达到一定的强度后,对锚杆进行张拉。

通过张拉锚杆,可以增加梁体的抗弯和抗剪能力。

三、安全防护1. 施工过程中,必须严格按照相关安全规定进行操作,佩戴必要的安全防护用品,例如安全帽、安全鞋等。

2. 梁体施工时,必须设置警示标志和围栏,禁止未经授权的人员进入施工区域。

3. 施工设备和工具的使用必须符合相关操作规范,确保设备的安全可靠。

4. 施工现场应保持整洁有序,避免材料堆放过多或堆放不当造成安全隐患。

5. 施工时应注意施工人员的协作和通讯,确保工作的顺利进行。

以上是锚杆框架梁施工方案的简要介绍,对于实际施工中的具体细节和操作,需要根据具体项目的要求和实际情况进行调整。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

锚杆框架梁施工工艺
锚杆框架梁作为一种新型的高边坡加固防护方法,针对土岩极易风化、崩解、受水冲蚀、遇水软化,抗压强度低,开挖路堑易崩塌,甚至产生大面积滑动的特征,锚杆框架梁结构极大的保证了开挖边坡的稳定性,设计新颖,型式独特,结构布置合理。

一、工程概况
我标段锚杆框架梁防护主要分布在K422+340~K422+560段右侧路堑边坡。

此段边坡共一~三级,分级高度为10米,均采用锚杆框架植草防护,边坡坡率为1:0.5。

二、边坡地质情况
该段边坡属于低山斜坡地貌,地形起伏较大,横向地形非常陡峻,自然坡脚40以上,植被良好,地层主要为中泥盆统千枚岩。

坡顶表面无地表水分布,仅为降暴雨时的暂时性地表水汇聚渗流,地下水为微量基岩裂隙水,埋藏较深。

边坡为岩石,采用人工爆破,机械开挖的方式。

三、主要施工工艺
1、施工放线
①复测定线:恢复中心线,定出框架的基线桩。

②测定孔位:用全站仪测出各个锚孔的位置,并设置孔位方向桩,以便校核。

2、边坡开挖
①边坡开挖应自上而下进行施工,施工前,应清除岩面松动石块,平整坡面。

②边坡开挖,一般要跳槽开挖,要尽量缩短工期,根据实际情况考虑临时支撑,以免引起山坡坍滑,影响锚杆抗滑力。

③边坡开挖时,人工爆破钻眼深度和装药量必须根据坡度需要设置,严格控制超挖欠挖。

3、钻孔
○1边坡刷好后先用6m钢管满坡面搭设双层脚手架施工平台,根据施工图所规定的孔位、孔径、长度与倾斜度采用旋转钻钻孔,钻孔采用干作业法,要做好钻孔地质记录,成孔孔壁必须顺直、完整。

○2当岩层风化严重或其性质接近土层时,可加用套管钻进,以保证钻孔质量。

○3在岩石地段钻至要求的深度成孔后,用高压风清孔,将孔内壁及根部残余废土清除干净。

严禁用水冲洗。

4、锚杆制作安装
○1锚杆类型规格及性能应与设计相符合,应按施工图尺寸下料、调直、清污、制造。

○2插入钻孔的锚杆要顺直,并应除锈,再锚固段部分用水泥砂浆防护;锚杆孔外部分需作防锈层,采用在钢筋表面涂防锈底漆,再包扎沥青麻布两层或塑料套管及化学涂料等方法进行防锈。

如防锈层局部遭到破坏,应及时加以处理。

○3锚杆放入孔内应居中,可沿锚杆长度间隔2m左右焊接一对定位支架。

○4清孔完毕后应及时安装锚杆,并把预制好的锚杆钢筋缓慢的送入钻孔内,定位支架再锚杆下部撑住孔壁,插入锚杆时应将灌浆管与锚杆钢筋同时放至钻孔底部。

预制的锚杆钢筋应保持顺直。

5、灌浆
○1按施工配合比采用搅拌机拌制砂浆,随拌随用,经过2.5mm×2.5mm的滤网倒入储浆桶,桶内水泥砂浆在使用前仍需低速搅拌,以防止砂浆离析。

○2注浆时压浆泵料仓内要始终有一定的砂浆,避免孔内产生气垫。

○3采用重力灌浆与压力灌浆相结合的方法灌注。

先将内径5cm胶管与锚杆同时送入距锚孔底10cm处,用灌浆泵使砂浆在压力下自孔底向外充满。

随浆灌注,把灌浆管从孔底朝孔口缓慢匀速拔出,但要保持出管口始终埋入砂浆1.5~2.0m。

当砂浆灌至孔口时立即减压为零,以免在孔口形成喷浆。

灌浆管拔出孔口后立即将制作好的封口板塞进孔口,灌浆结束。

○4砂浆锚杆安装后,不得敲击、摇动,普通砂浆3d内不得再杆体上悬挂重物。

6、框架制作
框架采用C25砼浇筑,框架梁截面采用0.3×0.3cm矩形截面。

框架不嵌入坡面,先按照坡比用人工修整好坡面后,再采用人工开挖,石质地段使用风镐开凿,超挖部分在横梁、竖肋位置采用M7.5浆砌片石调整至设计坡面,浆砌片石宽度75cm。

横梁、竖肋基础先采用5cm水泥砂浆调平,再进行钢筋制作安装,钢筋接头需错开,同一截面钢筋接头数不得超过钢筋总根数的1/2,且有焊接接头的截面之间的距离不得小于1m。

模板采用小块钢模板,用短锚杆固定在坡面上,砼浇注时,锚杆外露弯折10 cm,采用厚5 cm的C25砼封闭;在锚孔周围,钢筋较密集,一定要仔细振捣,
保证质量。

锚头应与框架梁同时浇注,纵向每隔1290cm设伸缩缝一条,缝宽2cm,用浸沥青麻筋填塞。

伸缩缝置于两排节点中间。

7、交工验收按照质量检验评定标准进行验收。

四、质量控制
路堑开挖事先做好天沟、排水沟等排水措施,以防水流充刷边坡及地表水流入路堑影响施工。

锚杆边坡开挖采用控制爆破,并从上往下分层开挖,分层锚固。

锚杆孔按设计图纸布置的孔位精确定位,垂直方向与水平方向的距离误差小于0.02m;钻孔的倾角及水平角误差控制在1度以下,孔斜率小于1/50。

钻机机台保持稳定牢固,在钻孔反推力作用下仍能保证钻机稳定和钻孔方向;钻孔施工尽量不扰动钻孔周围岩层,钻孔结束后,从孔底向外继续清孔至少10分钟。

锚杆材料确保达到设计强度要求。

Φ30钢筋按设计长度下料,并清除其上油污、锈斑后再进行防腐处理。

水泥砂浆的质量严格掌握,砂采用净化的河砂,并过筛分选。

搅拌好的砂浆要再次过筛,以免水泥结块堵塞管路;注浆采用底孔注浆法,从孔底开始注浆。

注浆时缓慢搅拌砂浆,直到注浆结束,砂浆灌注饱满密实。

注浆材料固化前,禁止移动锚索。

横竖梁施工时确保与锚杆轴线垂直,并与开挖坡面全面贴紧。

锚杆框架梁施工工艺见图锚杆框架梁施工工艺框图。

五、安全保证措施
加强现场管理,搞好工地的保卫、防盗,搞好永久工程和临时工程安全,防止发安全事故,制订安全生产的组织措施,并制订严密的安全生产规程。

加强安全生产教育和预防教育,并制订以下预防措施,以保证员工的安全健康。

对于施工现场及其周围的高压电线、变压器等设立醒目的安全标志,交通要道处,设立明显的标志,防止过往行人或车辆不注意发生事故。

进入施工现场,戴好安全帽,系好安全带,禁止其他闲杂人员进入施工现场,工人在坡面施工过程中必须系安全绳在脚手架上。

对材料和设备储存的库房或堆放点,施工人员生活区,特别注意防火安全,配足够数量的灭火器具、消防水管和消防栓等,以备急需。

项目经理亲自抓安全生产和安全教育,定期召开安全生产会议,检查安全生产规章执行落实情况,建立安全生产奖罚制度,促使人人重视安全,安全生产有奖,使安全生产教育落到实处。
