避雷引下线技术交底
避雷引下线敷设安全技术交底

避雷引下线敷设安全技术交底前言在电力工程中,避雷引下线是一项非常重要的工作,同时其敷设安全也是一项至关重要的问题。
本文将会介绍关于避雷引下线敷设安全的相关技术交底,主要内容涵盖了以下方面:1.避雷引下线的概念及作用;2.避雷引下线敷设前的准备工作;3.避雷引下线的敷设过程;4.避雷引下线敷设后的检测与验收。
避雷引下线的概念及作用避雷引下线是一种用于保护建筑、设备、人员和动植物的重要防雷措施,其主要功能是引导雷电电流迅速地、安全地引入大地。
在实际应用过程中,为了强化对雷击的保护力度,一些高风险地区还需要配合使用避雷针和避雷线等辅助措施。
事实上,雷击灾害是一种具有极高危险性的自然现象,它不仅对电力设备和建筑物造成了巨大的破坏,而且对人和动物的安全也有极严重的影响。
因此,避雷引下线的作用是至关重要的。
避雷引下线敷设前的准备工作在进行避雷引下线的敷设前,我们需要做好相应的准备工作,这些工作包括如下几个方面:1.阅读《避雷规程》等相关资料,了解避雷引下线敷设的规范和要求;2.在敷设现场周围采取必要的安全防护措施,确保人员和资产的安全;3.安排专业技术人员进行现场勘查和实地测量,以获得敷设所需的精确数据;4.确保敷设所需的材料和设备的供应充足并符合标准要求。
避雷引下线的敷设过程避雷引下线的敷设过程非常重要,以下是具体操作步骤:步骤一:进行支架的安装首先,在敷设区域周围的建筑物上安装支架,并用钢丝绳将它们彼此相连。
这些支架应该足够的强壮,并且应该由专业人员进行设计和安装。
步骤二:敷设下线卡接下来,将下线卡安装在支架上。
在进行安装前,必须检查它们的通电状态和是否与避雷针和避雷线等附属设备连接正常。
步骤三:进行导线的安装然后,我们需要对导线进行安装。
在进行安装时,需要根据测试数据精确校准线路,以避免出现设备失灵或无法正常工作的情况。
步骤四:进行绝缘处理完成导线的安装后,我们需要对避雷引下线上的支架和导线进行绝缘处理。
防雷引下线安全技术交底模板

一、交底目的为确保施工现场防雷引下线施工的安全和质量,降低施工过程中可能存在的风险,特进行安全技术交底。
二、施工范围及内容1. 施工范围:本项目防雷引下线的施工,包括但不限于避雷针安装、引下线敷设、接地体施工等。
2. 施工内容:- 避雷针的选型、安装;- 引下线的敷设方式(明敷或暗敷);- 接地体的施工;- 防雷接地系统的检测与验收。
三、施工前的准备工作1. 技术人员应充分熟悉相关图纸、规范和施工方案;2. 施工人员应接受专业培训,了解防雷引下线施工的安全要求和操作规程;3. 准备好施工所需的材料和工具,如避雷针、引下线、接地体、接地电阻测试仪等;4. 对施工现场进行安全检查,确保施工环境安全。
四、施工过程中的安全注意事项1. 施工人员应穿戴好个人防护用品,如安全帽、手套、绝缘鞋等;2. 高处作业时,必须系好安全带,并设置安全防护措施;3. 严禁施工人员在高压线路附近进行施工;4. 施工过程中,注意观察天气变化,遇雷雨天气应立即停止施工;5. 避免在引下线附近进行焊接作业,以免造成引下线损坏;6. 在敷设引下线时,注意避开地下管线和设施,防止损坏;7. 引下线与接地体连接时,确保接触良好,焊接质量符合要求。
五、施工过程中的技术要求1. 避雷针的安装应牢固可靠,确保其与建筑物之间有足够的距离;2. 引下线的敷设应按照设计要求进行,明敷时应固定牢固,暗敷时应符合规范要求;3. 接地体的施工应按照设计要求进行,确保接地电阻符合要求;4. 防雷接地系统的检测与验收应严格按照规范要求进行。
六、施工结束后的注意事项1. 施工结束后,对施工现场进行清理,确保无安全隐患;2. 对施工过程中产生的废弃物进行分类处理,符合环保要求;3. 对施工人员进行安全教育,提高安全意识。
七、附则1. 本安全技术交底自发布之日起实施;2. 施工过程中如遇特殊情况,应立即停止施工,并报告相关部门;3. 施工人员应严格遵守本安全技术交底,确保施工安全。
引下线技术交底

技术负责人
交底人
接受人
技术交底记录
鲁DQ-004
工程名称
济南大学仕组团7#楼
施工单位
济南四建
分项工程名称
避雷引下线和变配电室接地干线敷设
交底日期
年月日
交底内容:
一、施工准备
(一)作业条件
防雷引下线暗敷设:利用主筋作引下线时,钢筋绑扎完毕。
(二)材料要求
1、防雷及接地装置所有部件均应采用镀锌材料,并有出厂合格证和镀锌质量证明书。在施工过程中应注意保护镀锌层。
2、电焊条、氧气、乙炔、黑色油漆等。
(三)主要Байду номын сангаас具
1、常用工具:手锤、钢锯、压力案子等。
2、线坠、卷尺、大绳、电焊机、气焊工具等。
3、质量要求
质量要求符合《建筑电气工程施工质量验收规范》(GB50303-2002)的规定。
项
序
项目
允许偏差或允许值
主控项目
1
引下线的敷设、明敷引下线焊接处的防腐
第25.1.1条
2
利用金属构件、金属管道作接地线时与接地干线的连接
第25.1.3条
一般项目
1
明敷接地引下线持件的设置
第25.2.1条
2
接地线穿越墙壁、楼板和地坪处的保护
第25.2.2条
3
接地模块与干线的连接和干线材质选用
第25.2.3条
4
幕墙金属框架和建筑物金属门窗与接地干线的连接
第25.2.7条
二、操作工艺
1、防雷引下线暗敷设的有关规定:利用建筑物钢筋混凝土柱子或剪力墙内两根对角∅16以上主筋通长焊接做为引下线,引下线上部与屋顶避雷带可靠焊接,下部与联合接地极可靠焊接;所有引下线距地0.5m做测试点。;现浇砼内敷设引下线不做防腐处理;主筋搭接处按接地线要求焊接,当主筋连接采用压力埋弧焊、对焊、冷挤压、丝接时其接头处可不焊跨接线及其它的焊接处理。
底板防雷及引下线技术交底

5.引下线施工完毕后,必须用白色油漆做好标记,以防引下线错位。
技术负责人:交底人:接交人:
2.防雷引下线施工严格按照设计图纸中标明的防雷引下点进行施工,利用图纸中标明的结构柱内对角的两根不小于φ16钢筋作防雷引下线。在地下结构柱钢筋绑扎完毕后,采用φ12圆钢将结构柱内两根引下线与基础底板纵横两根主筋可靠焊接。搭接长度大于6倍钢筋直径;不得有夹渣、咬肉、裂纹、虚焊、气孔等缺陷;焊接完毕后用白蓝色油漆在引下线上做标记;引下线采用φ12圆钢作跨接地线,焊接要求同上。
(1)建筑物有脚手架或爬梯,有能上人操作的条件。
(2)结构柱钢筋绑扎完毕
三、施工工艺
1.本工程站房部分利用基础灌注桩作自然垂直接地体,在底板钢筋绑扎完毕后,采用φ12圆钢将基础灌注桩内钢筋可靠联结,从基础桩内钢筋引两根φ12圆钢与基础柱承台内主筋可靠联结,采用φ12圆钢将底板内上下两层通长钢筋可靠焊接。要求圆钢与底板钢筋搭接长度大于底板钢筋直径的6倍;焊接处焊缝应饱满并有足够的机械强度;不得有夹渣、咬肉、裂纹、虚焊、气孔等缺陷;由于底板为现浇混凝土结构,所以焊接处可不作防腐处理。
技术负责人:交底人:接交人:
表C1-3技术交底记录
工程名称
京广铁路保定站改造工程
交底部位
基础底板防雷及柱内引下线
工程编号
日期
2010-12-12
交底内容:
四.引下线与接地体联结示意图
五、应注意的问题
1.所用材料的规格、型号必须符合设计图纸的要求。
2.搭接长度必须大于最大钢筋直径的6倍。
3.焊缝处的药皮一定要清理干净。
3.在图纸中标明的与室外人工接地体及市政配套工程联结的所有结构柱距室外地坪-1.0米处预留40*4镀锌扁钢,扁钢必须保证有不少于两处与结构柱内防雷引下线可靠焊接。
防雷引下线技术交底记录

4、避雷针安装:A、接地体及引下线必须安装完毕。B、需要脚手架处,脚手架搭设完毕。C、土建结构工程已完,并随结构施工做完预埋件。
(二)材料要求
1、防雷及接地装置所有部件均应采用镀锌材料,并有出厂合格证和镀锌质量证明书。在施工过程中应注意保护镀锌层。其主要镀锌材料有:扁钢、角钢、圆钢、钢管、铅丝、螺栓、垫圈、弹簧垫圈、U形螺栓、元宝螺栓、支架等。
(三)避雷带安装
1、所采用材料有合格证的镀锌圆钢φ10。
2、避雷线弯曲不得小于90°,弯曲半径不得小于圆钢的10倍。
3、将调直的避雷线运到安装地点安装到有燕尾的支架上固定。
4、将避雷带与其6处引下线焊接好,涂好银粉漆。
(四)避雷针制作安装
1、避雷针采用φ12镀锌圆钢制作针尖垂直安装牢固在避雷带上。
2、建筑物上的所有金属必须与避雷带连成一个整体。
2、电焊条、氧气、乙炔、沥青油、砼支座、预埋铁件、小线、防腐油、银粉、黑色油漆等。
(三)主要机具
1、常用电工工具:手锤、钢锯、压力案子、大锤等。
2、线坠、卷尺、大绳、粉线袋、绞磨(或倒链)、紧线器、电锤、冲击钻、气焊工具等。
二、质量要求
质量要求符合《建筑电气工程施工质量验收规范》(GB50303-2002)的规定。
三、工艺流程
接地体→引下线→支架→避雷带→避雷针
四、操作工艺
(一)接地体的安装
1、接地体安装有关规定:
(1)接地体顶面埋设深度应符合要求。当无要求时,不应小于。
(2)垂直接地体的间距不应小于其长度的3-5倍。水平接地体的间距应符合设计规定。当无设计规定时不宜小于5m。

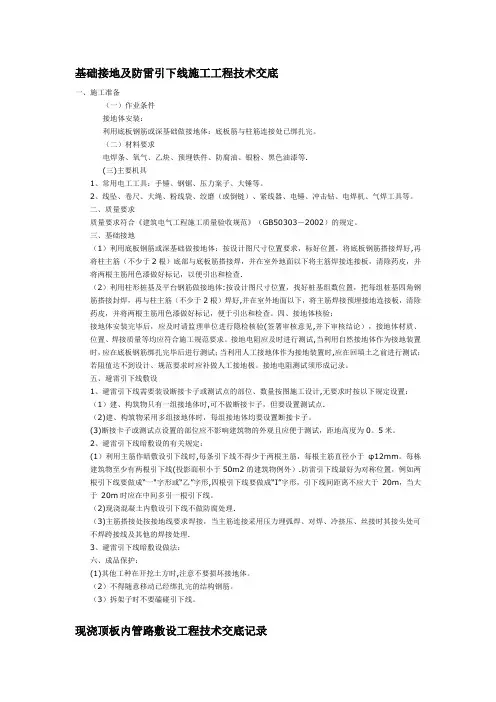

基础接地及防雷引下线施工工程技术交底

基础接地及防雷引下线施工工程技术交底一、施工准备(一)作业条件接地体安装:利用底板钢筋或深基础做接地体:底板筋与柱筋连接处已绑扎完。
(二)材料要求电焊条、氧气、乙炔、预埋铁件、防腐油、银粉、黑色油漆等.(三)主要机具1、常用电工工具:手锤、钢锯、压力案子、大锤等。
2、线坠、卷尺、大绳、粉线袋、绞磨(或倒链)、紧线器、电锤、冲击钻、电焊机、气焊工具等。
二、质量要求质量要求符合《建筑电气工程施工质量验收规范》(GB50303-2002)的规定。
三、基础接地(1)利用底板钢筋或深基础做接地体:按设计图尺寸位置要求,标好位置,将底板钢筋搭接焊好,再将柱主筋(不少于2根)底部与底板筋搭接焊,并在室外地面以下将主筋焊接连接板,清除药皮,并将两根主筋用色漆做好标记,以便引出和检查.(2)利用柱形桩基及平台钢筋做接地体:按设计图尺寸位置,找好桩基组数位置,把每组桩基四角钢筋搭接封焊,再与柱主筋(不少于2根)焊好,并在室外地面以下,将主筋焊接预埋接地连接板,清除药皮,并将两根主筋用色漆做好标记,便于引出和检查。
四、接地体核验:接地体安装完毕后,应及时请监理单位进行隐检核验(签署审核意见,并下审核结论),接地体材质、位置、焊接质量等均应符合施工规范要求。
接地电阻应及时进行测试,当利用自然接地体作为接地装置时,应在底板钢筋绑扎完毕后进行测试;当利用人工接地体作为接地装置时,应在回填土之前进行测试;若阻值达不到设计、规范要求时应补做人工接地极。
接地电阻测试须形成记录。
五、避雷引下线敷设1、避雷引下线需要装设断接卡子或测试点的部位、数量按图施工设计,无要求时按以下规定设置:(1)建、构筑物只有一组接地体时,可不做断接卡子,但要设置测试点.(2)建、构筑物采用多组接地体时,每组接地体均要设置断接卡子。
(3)断接卡子或测试点设置的部位应不影响建筑物的外观且应便于测试,距地高度为0。
5米。
2、避雷引下线暗敷设的有关规定:(1)利用主筋作暗敷设引下线时,每条引下线不得少于两根主筋,每根主筋直径小于φ12mm。
避雷引下线技术交底

二、主要资料
-40×4mm镀锌扁钢、J422-4.0电焊条.
三、主要施工机具
1、主要装置机具:电焊机、电锤,钢锯、钢丝刷、毛刷、活扳手、手锤、手钳、卷尺
2、主要检测器具:钢尺、接地电阻测试仪(DY4102)
四、把持条件
1、防雷引下线敷设时建筑物有脚手架;能到达上人平安把持条件.
3、装置引下线时,要把完工的空中、墙面、墙体等进行呵护,不得随意剔凿,能预留的,尽量在土建施工时配合预留和预埋.
项目技术负责人:
交底人:
接受人:
山东省建设工程质量监督总站监制
技术(平安)交底记录
鲁DQ-004-007
工程名称
雪野湖桃花源江南里建设项目
施工单元
天元建设集团有限公司
分项工程名称
避雷引下线敷设
六、质量标准
1利用柱内钢筋做引下线,作用引下线的柱内钢筋要求必需是能从底部一直连到屋面.
2焊接时焊接倍数符合规范要求,不小于引下线钢筋直径的6倍,双面焊接,焊缝丰满.
七、制品呵护
1、进行防腐油漆或涂刷标识表记标帜性油漆应注意污染建筑物墙面或空中.
2、避雷引下线敷设完后,要防止外力碰撞,坚持其顺直.各支持件除受避雷引下线的重力外,不得受其他外力作用.
项目技术负责人:
交底人:
接受人:
山东省建设工程质量监督总站监制
技术(平安)交底记录
鲁DQ-004-007
工程名称
雪野湖桃花源江南里建设项目
施工单元
天元建设集团有限公司
分项工程名称
避雷引下线敷设
交底日期
交底内容:
2、检测点做法:用-40mm×4m扁钢,连接柱内或墙内作引下线的钢筋,应采纳电焊连接,将扁钢引至接线盒(86盒)工程完工盖上盒盖封堵即可,盒盖应紧贴墙面.另一种做法将扁钢连接好后,煨制一个平面与墙饰面一平,并应在煨制扁钢平面后制作M10螺丝孔,以备检查时拧入螺栓进行检查.
防雷引下线施工技术交底

技术交底记录编号
工程名称华亚广场幕墙制安工程交底日期2014年月日
施工单位珠海兴业绿色建筑科技有限公司分项工程名称防雷工程安装
交底提要防雷引下线施工
交底内容:
一、施工要领:
1、施工准备
本工程防雷引下线安装位置位于左右公母料之间,所以在板块安装完毕后,必须马上进行。
2、施工方法
本工程幕墙引下线采用多股铜芯电缆线(截面积≥25mm2)与铜端子压接牢固,铜端子接钢连接构件,接触面须打磨,并涂上导电油膏。
上下立柱的连接必须先将立柱接触面打磨在用螺丝进行固定。
4、施工要求
现场安装施工完成时,必须注意对单元板块的保护,注意安装位置,电缆线不得妨碍板块安装,同时需要工完场清,不得影响下道工序进行。
二、质量标准:(按企业内部标准)
1、安装前必须打磨,不得遗漏打磨工序,导致上下立柱的通电通路出现故障;
2、编织带铜导线的铜端子必须压接牢固,在下一块板块安装过程不得出现导线崩脱现象,影响防雷系统的通路完整性。
三、安全操作要领:
1、防雷引下线安装施工是临边作业、高空作业,作业时要戴好安全帽,系好安全带,穿防滑鞋。
2、铁锤及电钻等工具不得放在脚手架上或结构临边,必须做好二次保护;注意防止高空坠物伤人,不允许有随意拆除防护栏现象;
审核人交底人接受交底人
1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
缤纷南国·元一滨水城T13#楼
十至十二层避雷引下线防雷与接地装置安装
1.工程为建筑物三类防雷,防雷工程所用的材料必须有产品合格证和检测报告。
2.引下线利用结构柱内四根主筋(二组)上下连成通路,与地下室基础钢筋连接,并与联合接地体,在距室外地坪0.5米处预埋钢板补打接地极用。
防雷纵向引下线与大楼接地体连接,横向线为镀锌扁钢30×3。
3.低压接地保护采用TN-C-S系统,并进行总等电位联接,本工程防雷、弱电、强电共用联合接地体,所有接地均从联合接地体中分别引出,要求所有正常情况下不带电设备的金属外壳、进出建筑物的金属管道及三孔插座接地极等均与接地线可靠连接,接地电阻值不大于1欧姆。
4.防侧击雷:本工程从地上九层以上金属窗门框架、阳台金属栏杆以及面积较大的金属物等就近与钢筋网或金属框架连接。
5.屋顶避雷针底座须与避雷网可靠连接。
6.底角螺栓预埋在支座内,最少应有两个与支座焊接,支座与屋面板同时捣制。
7.引下线与钢筋砼条形基础内的钢筋网做好焊接,基础内的钢筋网应形成电气通路,在地上每层利用建筑物砼梁内的主筋形成均压带,并与引下线电气连通。
8.所有引下线在距室外地坪1000㎜处设引出连接板,屋面上的所有金属物件均与避雷网相连接。
9.每根引下线的冲击电阻值不应大于30欧姆,接地装置与电气设备等接地装置共用。
缤纷南国·元一滨水城T12#楼
十至十二层避雷引下线防雷与接地装置安装
10.引下线应沿建筑物四周或对称布置,其间距不应小于25㎜;利用建筑物四周的柱子钢筋作为引下线时,可按跨度设引下线,但引下线的平均间距不应小于25㎜。
11.高度超过45米建筑物,防侧击和等电位的保护措施应将45米以上的墙上栏杆、门窗等较大的金属物与防雷装置连接,坚直敷设的金属管道及金属物的顶端与防雷装置连接。
12.接地体与接地线的连接应采取焊接方法,为确保连接可靠,在对钢筋连接的扁钢弯成弧形增加焊接面,焊缝应平整饱满,无夹渣、咬边,清除焊渣,刷沥青防漆腐两道。
13.引下线暗敷的要求:
①利用主钢筋做引下线,首先要按设计要求确定位置和根数,并应有明显标记(一般在引下线主筋上刷一道红漆)以免连接时错钢筋。
②钢筋在对接处应采用搭接焊,焊接长度为圆钢直径的6倍,当就筋较粗时,还应进行多次焊接,焊接处焊缝应平整饱满;如主筋采用电渣压力焊时,为保证效果,在对接焊接处,采用跨接焊接方法,用主筋直径小一号的圆钢,长度为主筋直径15倍,两端与主筋焊接,两端焊接长度均为6倍。
14.利用钢筋做引下线时应在室内外的适当地点设若干连接板,该连接板可供测量,接人工接地体和作等电位联接用。
