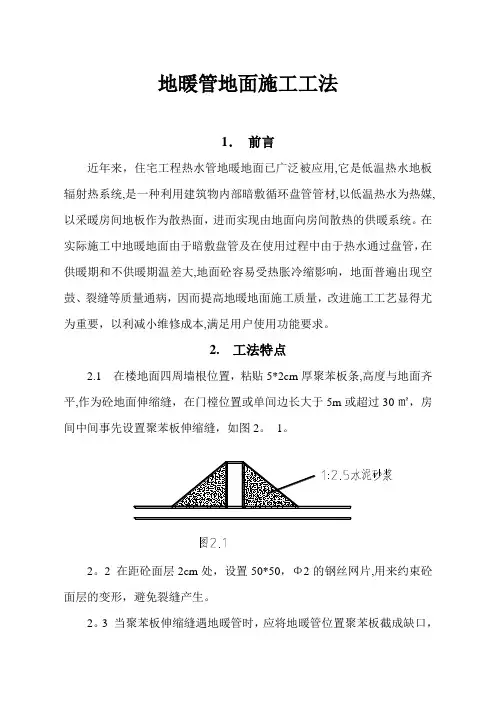

地暖管地面施工工法1.前言近年来,住宅工程热水管地暖地面已广泛被应用,它是低温热水地板辐射热系统,是一种利用建筑物内部暗敷循环盘管管材,以低温热水为热媒,以采暖房间地板作为散热面,进而实现由地面向房间散热的供暖系统。

在实际施工中地暖地面由于暗敷盘管及在使用过程中由于热水通过盘管,在供暖期和不供暖期温差大,地面砼容易受热胀冷缩影响,地面普遍出现空鼓、裂缝等质量通病,因而提高地暖地面施工质量,改进施工工艺显得尤为重要,以利减小维修成本,满足用户使用功能要求。

2. 工法特点2.1 在楼地面四周墙根位置,粘贴5*2cm厚聚苯板条,高度与地面齐平,作为砼地面伸缩缝,在门樘位置或单间边长大于5m或超过30㎡,房间中间事先设置聚苯板伸缩缝,如图2。

1。

2。

2 在距砼面层2cm处,设置50*50,Φ2的钢丝网片,用来约束砼面层的变形,避免裂缝产生。

2。

3 当聚苯板伸缩缝遇地暖管时,应将地暖管位置聚苯板截成缺口,以使聚苯板伸缩缝处标高与地面齐平如图2。

3。

2。

4 为了更好地控制钢丝网片位置,砼分两次浇筑,第一次浇筑至离砼面层以下2cm处,再铺设钢丝网片,第二次浇筑砼至设计标高。

3。

适用范围本工法适用民用或工业建筑物,低温热水地板辐射采暖的各种混凝土楼地面工程.4. 工艺原理4。

1 伸缩缝设置,规范中规定伸缩缝设置间距过大,需根据工程实际确定伸缩缝设置最大间距,当混凝土厚度大于40mm时,伸缩缝间距不宜大于5m,以保证混凝土自身抗拉强度大于自身收缩应力,减少裂缝.4.2 施工过程中,采用二次浇筑工艺,即第一次浇筑混凝土至浇筑地面设计标高以下2cm,再进行面层施工,能有效地减少地暖地面空鼓、裂缝等质量通病。

4。

3 在浇筑面层砼以前,铺设50*50,Φ2的钢丝网片,以减少面层砼裂缝。

5。

工艺流程5。

1 施工准备5.1。

1 施工材料准备20mm厚、50mm宽(地面20mm聚苯板保温层,50mm砼地面)长聚苯板条,聚合物黏结砂浆、或用107胶混合C32。

(完整版)地暖地面施工方案

(完整版)地暖地面施工方案

三、施工准备:(一)技术准备1、按图纸设计构造(住宅客厅、餐厅、过厅、卧室、书房)地面做法自上而下(1)、装饰方面(用户自理)(2)、C20细石混凝土50厚最薄处30厚,下配地热专用钢丝网Ф3.0@50,内埋地热管(3)、真空镀铝聚酯薄膜0.2厚(4)、聚苯乙烯泡沫板20厚,底层30厚(保温层密度≥0.2 KN/ m3)(5)、1.5mm厚CS-Ⅱ高分子水泥基聚合物防水涂料一道,四周上翻300 (6)、20厚1:2.5水泥砂浆找平,压实抹光(7)、水泥浆一道(内掺建筑胶)(8)、钢筋混凝土板(随打随压光)住宅厨房、卫生间地面做法自上而下(1)、防滑地砖6-10厚(用户自理)(2)、1:3干硬性水泥砂浆结合层30厚(用户自理)(3)、300克/平方米聚氯乙烯丙纶高分子复合防水卷材一道,上泛300高,地漏周边150范围内先做一布二涂加强层,门口处做至墙外500处(4)、C20细石混凝土最薄处30厚,从门口处向地漏找坡1%下配地热专用钢丝网Ф3.0@50,内埋地热管,表面一次找平压光,四角抹小八字(5)、真空镀铝聚酯薄膜0.2厚(6)、聚苯乙烯泡沫板20厚,底层30厚(7)、300克/平方米聚氯乙烯丙纶高分子复合防水卷材一道,上泛300高,地漏周边150范围内先做一布二涂加强层,门口处做至墙外500处(8)、20厚1:2.5水泥砂浆找平,压实抹光(9)、水泥浆一道(内掺建筑胶)(10)、钢筋混凝土楼板(随打压光)2、地暖管铺设完工后,先进行气压试验,确定不漏后供暖管再进行水压试验,自检后,报监理部门进行检验。

3、复核结构与建筑标高差是否满足各构造层总厚度及找坡的要求。

4、实测楼层结构标高,根据实测调整建筑地面的做法或依实际标高。

结构误差较大的应做适当处理,如局部剔凿,局部增加细石混凝土找平层等;5、伸缩缝在C20细石混凝土填充层,四周与墙交接处留10宽缝填聚苯乙烯泡沫条。

面积超过30平或长度超过6m,C20细石混凝土层需分仓跳格施工,每格≤6m,留16宽缝内嵌聚苯泡沫条。

地暖地面施工(完整)

地暖地面施工(完整)

19.地暖地面施工方案19.1作业条件(1)地面(或楼面)的垫层以及预埋在地面内各种管线已做完。

穿过楼面的竖管已安完,管洞已堵塞密实。

(2)墙面的水平标高线已弹在四周墙上。

依+1000mm线弹出建筑地面的面层、找平层等高度的标志线,对于卫生间要标记出坡向地漏的斜平面标志线。

19.2施工安装方法19.2.1基层清理清除楼面杂物,用地坪清理机清理楼地面基层砼表面粉刷残余砂浆等,清除干净后将基层上的灰尘扫掉,然后浇水湿润,检查基层的残余砂浆等,没有清除干净的用钢丝刷和錾子刷净、剔掉灰浆皮和灰渣层,若有油污污染的用10%的火碱水溶液刷掉基层上的油污,并用清水及时将碱液冲净,基层残余砂浆等清理是防止找平层空鼓的重要工作,必须清除干净方可进行下道工序。

19.2.2找平层施工(1)根据弹出的建筑地面找平层高度的标志线,在地面四周做灰饼,间距1.5m-2m加冲筋,当有地漏或有坡度要求时,应当按要求做好坡度。

(2)铺水泥砂浆,铺之前先涂刷1:0.5的素水泥砂浆结合层,用木抹子赶铺拍实,用木杠按贴灰饼和冲筋标高刮平,上木抹子搓平,然后用铁抹子溜平。

(3)压平头遍之后,水泥砂浆地面凝结到人踩上去有脚印但不下陷时,用铁抹子压第二遍。

要求不漏压,上表面平而出光。

(4)砂浆终凝之前进行第三遍压光,感觉是抹子抹上去不再有抹子纹时,用铁抹子把第二遍压光时留下的抹子纹压平、压实、压光,达到交活的程度。

(5)表面压光交活后24小时,铺锯末洒水养护,以保持湿润,养护时间不少于5d,注意养护期间不允许压重物和碰撞。

19.2.3聚氨酯防水层涂刷(1)基层处理:用油刷蘸基层处理剂先在阴阳角、管根等复杂部位均匀涂刷一遍,再用短把滚筒刷大面积涂布。

涂后5小时以上,方能进行下一道工序施工。

聚氨脂涂膜防水涂料应随用随配,配制好的混合料最好在2小时以内用完。

(2)涂膜施工:用长柄刷蘸已配好的涂料按按照先高后低、先远后近的顺序来涂刷。

后一遍涂层应在前一遍涂层固化后进行(以指干为准,一般需4小时固化)且后一遍涂刷方向需与前一遍涂刷方向垂直。

地暖保护层施工方案

地暖保护层施工方案

地暖保护层施工方案1.编制依据:本文编制依据包括《地暖深化图纸》、《施工图纸》和《建筑地面工程施工质量验收规范》。

2.工程概况:本项目包括2#~14#楼的住宅楼部分房间(卧室、客厅、储藏、餐厅),室内设计采用低温热水地板辐射采暖系统地面。

具体的室内地面做法如下:3.作业条件:在施工前需要满足以下条件:外墙工字钢等预留洞已堵塞密实,穿过楼面的竖管已安装完毕,管洞已堵塞密实。

地暖管安装完毕并打压、验收合格,并按规定管中带压。

房间标高控制线明确。

外窗玻璃安装完成(如需要)。

4.施工方法:施工方法包括以下步骤:找标高、弹面层水准线。

基层处理,洒水湿润。

做灰饼、冲筋。

浇筑混凝土。

抹面层压光。

养护。

地暖填充层采用60mm厚细石混凝土保护层,顶面完成后标高为米。

在地面四周做灰饼,间距加冲筋,有地漏的房间要在地漏四周做出%的排水坡度。

在所有与内外墙、柱等垂直构件交接处留置不间断伸缩缝,伸缩缝材料为20厚挤塑聚苯板,专用粘结剂粘贴,高度同保护层厚度。

地热管安装完成,地面伸缩缝设置完毕后才可以覆盖上层钢丝网(非承包)。

不同户型的地面伸缩缝位置如下:A户型)A’户型)B1’户型)B2户型)C户型)C1户型)D户型)D1户型)D1’户型)E’户型)E2户型)在施工前,需要检查地采暖及地面管件安装是否已完成,将面层上的灰尘和垃圾清理干净,为保护地暖管等设施铺设的木板全部完毕。

1.在浇筑混凝土面层前一天,应对基层表面进行湿润处理。

2.铺设细石混凝土时,采用C20级别的混凝土,塌落度不得超过220mm。

铺设后,用长杆进行刮平和振捣密实,对于表面出现的塌陷处应用细石混凝土进行补平,再次使用长杆进行刮平,最后使用木抹子进行搓平。

3.第一遍抹压时,使用铁抹子轻轻压面层,将脚印压平。

4.当面层开始凝固,地面面层上有脚印但不下陷时,进行第二遍抹压,注意不得漏压,并将面层的凹坑、砂眼和脚印压平。

5.当地面面层上出现稍有脚印,而抹压无抹子纹时,进行第三遍抹压,使用铁抹子进行抹压,要稍微用力,将抹子纹抹平压光,压光的时间应在终凝前完成。

地暖地面施工方案

地暖地面施工方案

地暖地面施工方案
一、准备工作
在进行地暖地面施工前,需要做好以下准备工作: - 确定施工区域和面积 - 对
地面进行清理,保证平整、干燥,并处理好基础 - 准备好地暖系统所需的管道、支
架等材料 - 绘制详细的施工图纸和施工计划
二、管道铺设
1.根据施工图纸要求,确定管道的铺设方向和布局。

2.使用专业工具将地暖管道依照设计好的布局进行铺设,注意管道间距、
固定支架等细节。

3.在管道连接处进行必要的焊接,确保接口牢固。

三、保温层处理
1.在管道铺设完成后,需在管道上方铺设保温材料,保证热量向上散发。

2.保温层的厚度和材质要根据实际情况和设计要求来确定。

3.确保保温层平整、无空鼓,提高地暖系统的保温效果。

四、地面材料处理
1.根据设计要求,选择合适的地面材料进行铺设,如地板、瓷砖等。

2.在地面材料下方留有必要的空间以便热量传导,实现地暖系统的正常
运行。

3.在铺设地面材料时,注意保护地暖管道,避免损坏。

五、系统测试
1.完成地暖地面施工后,需进行系统测试,确保系统正常运行。

2.检查管道连接处是否漏水,保证系统的密封性。

3.调试系统,确保热量均匀分布,达到预期的采暖效果。

结语
地暖地面施工是一项需要细致、专业的工程,只有严格按照设计要求进行施工,才能确保系统的正常运行和使用效果。

在施工过程中,务必注意安全,严格按照相关规范操作,保障施工质量和使用安全。

地暖地面工程施工方案

地暖地面工程施工方案

地暖地面工程施工方案一、施工前准备1、确定工程范围:施工前需对工程范围进行仔细测量,确定地暖系统的布局和管道敷设的具体位置。

2、材料准备:根据设计方案准备所需的地暖系统管道、保护板、夹具、接头、阀门、隔热材料等相关材料。

3、人员配备:合理安排施工人员,包括负责施工的工程师、技术员以及具备钢筋焊接、地暖管道布置与接线技能的施工人员。

4、施工现场准备:清理施工现场,除去地面上的杂物和灰尘,确保施工现场整洁干净。

5、安全措施:对施工人员进行安全教育,督促他们穿戴个人防护用具,并设置相关标志牌,确保施工现场安全。

二、地暖系统布局1、根据设计方案确定地暖系统的管道布局,将地板上的安装位置划分出来,以便进行管道的布置。

2、在地板上进行标线,确定每块地板上管道的敷设位置,保证管道的布置合理、均匀。

3、在地面上进行放线,确定管道敷设的横向和纵向位置,确保整个地暖系统的管道布置正确。

三、管道敷设1、在地面上进行地暖管道的敷设,根据标线进行管道的横向和纵向敷设。

2、管道连接:在敷设管道的过程中,将每根地暖管道进行连接,确保连接处紧密无漏。

3、管道固定:在敷设管道的同时,使用固定夹具将地暖管道固定在地面上,保证管道的稳定性。

四、地面处理1、墙根处理:在地暖管道敷设完毕后,对墙根进行处理,确保地暖系统的管道与墙根之间没有缝隙。

2、保护板安装:在地暖管道敷设完毕后,安装保护板,防止地暖系统管道被压坏。

3、阀门、隔热材料安装:在地暖管道敷设完毕后,进行阀门和隔热材料的安装,确保地暖系统运行的效果和安全。

五、接线施工1、电气装置:在地暖系统管道安装完毕后,进行电气接线施工,连接地暖系统的控制设备和电源。

2、接线保护:在接线施工完成后,对接线处进行保护和绝缘处理,确保接线的安全和可靠。

3、接线测试:接线完成后进行测试,确保地暖系统的电气连接正确,安全可靠。

六、系统检测1、系统检测:对地暖系统进行整体检测,包括水压测试、电气测试、管道和阀门的检查,确保系统的运行安全和稳定。

地暖地坪工程标准做法

地暖地坪工程标准做法

地暖地坪工程标准做法
目前采用地暖地盘项目中,较多项目出现地坪开裂问题,影响正常使用,引起业主投诉。

为了解决地坪开裂问题,并减少后期地坪维修费用,现统一公司地暖地坪标准做法。

◆地暖地坪做法:
工程做法:结构板——找平层——保温层——反射层——地坪层——软质泡沫塑料衬垫——建筑胶——木地板
图一、地暖地坪节点标准做法
◆地暖地坪施工注意事项:
1、养护工作:地坪需要一次性浇注,在初凝之后,终凝之前(以上人
不留脚印为控制时间点)进行地坪打磨;面层打磨完后应定期进行洒水养护(严禁蓄水养护),养护时间一般至少不少于7d。

养护周期须严格控制,养护周期内严禁上振动型机械设备及重型设备。

养护期不到,严禁任何专业工种上人施工。

2、成品保护:地坪养护完成后,在其他工种作业前需在地坪上铺设塑料地毯,地坪上部施工堆载不超过200公斤/平米。

3、叠加穿管:避免电线管和散热管出现叠加穿管现象出现,如果实在无法避免,地坪下部电线管应该沿着墙身四周以布置。

4、冲筋:建议采用灰饼冲筋或锥形冲筋,不得采用矩形冲筋。

5、地坪伸缩缝:地面面积超过30平米或长度超过6米时,地坪需分仓跳格施工,每格不大于6米,留20毫米宽伸缩缝,伸缩缝内填聚苯板。

(。

地暖保护层施工方案

地暖保护层施工方案

地暖保护层施工方案
地暖保护层施工方案
地暖保护层是地暖系统中的重要部分,它的施工质量直接影响到地暖系统的使用寿命和效果。

下面是一份地暖保护层施工方案。

材料准备:
1. 玻璃纤维网格布:用于增强地暖保护层的强度和韧性;
2. 环保型水泥:用于修补地暖保护层的表面,增加抗压性;
3. 地暖保护层专用涂料:用于保护地暖保护层免受潮湿和温度变化的影响。

施工步骤:
1. 清理地面:将地面清理干净,确保没有杂物和尘土;
2. 打底处理:在地面上涂抹一层环保型水泥,平整地面,并等待其干燥;
3. 铺设玻璃纤维网格布:将玻璃纤维网格布铺设在地面上,确保平整且无皱褶;
4. 涂抹地暖保护层:将地暖保护层专用涂料均匀地涂抹在玻璃纤维网格布上,形成厚度均匀且平整的保护层;
5. 修补表面:当地暖保护层干燥后,用环保型水泥修补表面,使其更加平整光滑;
6. 检查质量:对已施工的地暖保护层进行检查,确保无开裂、起泡等问题;
7. 环境控制:在施工完成后,对环境进行控制,避免水分和温度变化对保护层造成损害;
8. 完工验收:对地暖保护层进行最终验收,确保施工质量符合要求。

施工注意事项:
1. 严格按照施工工艺和规范进行施工,确保保护层的厚度和质量符合要求;
2. 保护层施工前,地面应干燥、无尘、无水分;
3. 施工过程中,注意保护层的光滑和均匀性,避免出现起泡、开裂等质量问题;
4. 施工完毕后,做好环境控制,避免水分和温度对保护层造成损害。

通过合理的施工方案,保证地暖保护层的质量,可以大大延长地暖系统的使用寿命,提高热效率。

同时,施工过程中要注意工人的安全,做好相关的防护和安全措施。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
序号
项目
允许偏差(mm)
检验方法
1
表面平整度
5
用2m靠尺和楔形塞尺检查
2
标高
±5
用水平仪检查
3
坡度
不大于房间相对尺寸的2/1000,且不大于30
用坡度尺检查
4
厚度
在个别地方不大于设计厚度的1/10
尺量检查
4、成品保护
在已浇筑的垫层混凝土强度达到12MPa以后,才可允许人员在其上走动和进行其它工序。
5、应注意的质量问题
4)铺设混凝土:混凝土保护层上平为建筑标高预留40mm。为了控制保护层的平整度,拉水平标高线做样墩(间距2m左右)。在楼层地暖隔热层上可抹找平样墩(用细石砼),墩上平为保护层的上标高。大面积地面垫层应以分段进行浇筑。分区段应结合变形缝位置,不同材料的地面面层的连接处和设备基础位置等进行划分。铺设混凝土时,应由室内向外退着操作。
3、质量标准
1)保证项目
A、商品混凝土应有配合比,浇灌申请单,开盘鉴定等手续齐全。
B、养护和施工缝处理等必须符合施工规范的规定。
C、评定混凝土强度的试块,必须按《混凝土强度检验标准》(GBJ107-87)的规定取样、制作、养护和试验,其强度必须符合施工规范的规定。
2)允许偏差项目见下表
地面保护层混凝土允许偏差
B、地暖管打压并验收合格,并带压4kg。并在围护墙边用20厚挤塑聚苯板隔离,门口处一侧分隔,高度同保护层厚度。
2、操作工艺
1)工艺流程
找标高、弹水平控制线,做控制点→混凝土搅拌→铺设混凝土→找平压光→养护
2)混凝土浇筑,用砼泵车或物料提升机将砼运至施工现场。
B、按《建筑地面工程施工及验收规范》的要求制作试块。试块组数按每一楼层建筑地面工程不应少于一组。当每层建筑地面工程面积超过1000㎡时,每增加1000㎡各增做一组试块,不足1000㎡按1000㎡计算。
技 术 交 底 记 录
表C2-1
编号
001
工程名称
交底日期
2011-6-3
施工保护层施工技术交底
交底内容:
1、施工准备
1)材料及主要机具
A、C15商品砼
B、砼泵车、手推车、铁锹、平板振捣器、刮杠、木抹子、胶皮水管、铁錾子、钢丝刷。
2)作业条件
A、主体结构工程质量已办完验收手续,墙四周已弹好+0.5m水平标高线。
4、保证地暖管覆盖不小于30,如过大时,结构面上应作找平层。
6、质量记录
本工艺标准应具备以下质量记录:
1、商品混凝土应有配合比,浇灌申请单,开盘鉴定,合格证等手续齐全。
2、混凝土试块强度试验记录及混凝土质量评定表。
3、垫层混凝土分项工程质量检验评定表。
审核人
交底人
接受交底人
1、表面不平、标高不准:操作时未认真找平。铺混凝土时必须根据所拉水平线掌握混凝土的铺设厚度,振捣后再次拉水平线检查平整度,去高填平后,用木刮杠以水平堆(或小木桩)为标准进行刮平。
2、不规则裂缝:垫层面积过大、未分段分仓进行浇筑,都能导致裂缝产生。
3、隔离用的保温板必须保证连续,以避免热胀冷缩时挤压墙体或地面出现裂缝。
5)找平:混凝土振捣密实后,以墙上水平标高线及找平层为准检查平整,高的铲平,凹处不平用水平木杠刮平,撒干拌DP砂浆,表面再用木抹子搓平,最后用铁抹子压光,在砼初凝后从里向外随用木抹子搓平随用笤帚平行于门口拉毛处理,有坡度要求的地面,应按设计要求的坡度做。
6)养护:已浇完的混凝土保护层,应在12h左右覆盖和浇水,一般养护不得少于7d。
