《模板支设方案》

合集下载

后浇带模板支撑方案[工作范文]

后浇带模板支撑方案[工作范文]

后浇带模板支撑方案篇一:后浇带模板支设方案西安电子科技大学新校区行政楼后浇带模板支设方案编制:审核:审批:陕西省宝天建筑工程有限公司西电项目部二00六年八月三日后浇带模板支设方案一、施工材料准备:1、15㎜厚多层板,规格×。

2、成品方木龙骨,20XX×60×80㎜。

348㎜,壁厚㎜,十字扣件。

414园钢对拉螺杆,铸钢蝴蝶卡。

二、施工方法:1、后浇带梁、板底模支设:1)、顶板后浇带宽度为800㎜,模板采用15㎜厚、宽×长 m的多层板,顺多层板长向支设,后浇带两侧各搭接200㎜。

2)、模板接槎为直缝平接,(干硬拼缝)支撑及加固详见附图。

3)、木龙骨为20XX×60×80㎜,顺后浇带垂直方向横铺,间距为200㎜,木龙骨应间隔错槎与两边相互搭接,保证模板接缝处板面平整。

4)、大梁后浇带模板支设应根据后浇带部位,分段配制、整体组装、加固,要确保梁、板后浇带模板的钢度、强度和整体性。

5)、支撑满堂架搭设,立杆间距为800~1000㎜,水平杆间距控制在以内,并保证拉三道水平杆,底部加放垫块,扩大受力面积确保工程质量及安全。

在浇筑后浇带混凝土时,底板中间应间隔增设支撑点,对模板及支撑系统进行加固补强。

6)、模板及支撑,加固按先后二次拆模考虑,拆除大面积顶板及梁模板时,不能影响后浇带模板的支撑及加固系统。

7)、后浇带模板拆除时,要待混凝土强度等级满足设计要求后方可进行。

8)、模板拆除后要及时清运,集中堆放整齐,达到工完场清,文明工地标准。

2、后浇带梁、板内模支设:1)、后浇带内模板采用15㎜厚多层板,支模应根据后浇带的宽度、梁的高度和板的厚度。

在内模上、下两边根据梁、板钢筋的规格、间距、保护层厚度用手锯锯成豁口,在混凝土与模板接触面钉钢丝网,按使用部位安装就位。

2)、后浇带内模板加固时,在模板外侧及底板上,用厚度同保护层厚度,宽度不小于50㎜的木条,顺模板支设方向通长钉在模板外侧和底板的夹角处,对模板进行固定。

模板支设方案

模板支设方案

一、编制依据1.工组织设计;2.建筑施工扣件式钢管脚手架安全技术规范及说明(JGJ130-2001);3.建筑施工高出作业安全技术规范大全(JGJ80-91);4.建筑施工现场检查手册;5.简明施工计算手册;二工程概况本工程地上部分横向为钢筋混凝土排架结构,纵向为钢筋混凝土框架结构;钢屋架,钢筋混凝土槽形屋面板,钢筋混凝土吊车梁,维护结构采用砌块,地下部分采用现浇钢筋混凝土箱型结构。

翻车机室埋深较深,本工程地下部分采用钢模,地上部分采用竹模。

三施工方法翻车机室地下结构除墙裙外为清水混凝土结构,为确保清水混凝土外表观感质量,所用的普通组合钢模板应认真挑选,确保其平整、无变形,模板夹缝夹海绵条,以防止漏浆。

3.1 箱基底板模板工程根据垫层上弹出的支模边线支设外模板,高度超过底板300mm,模板采用φ12单头螺栓拉固,通过蝶形扣件固定在脚手管围檩上。

加固时高出墙板内模板采用吊模施工,内外模板间距通过脚手管和扣件控制。

3.2 板墙及墙柱模板底板浇筑完成,内部搭设满堂脚手架,立杆间距800mm,待板墙钢筋绑扎完毕后,开始支设板墙内外模板,-9.0m以下模板支设时外模利用毛石砼面,内模加固时利用毛石砼预留的钢筋焊接穿墙螺栓,斜面采用钢管斜顶。

-9.0m以上墙板内外模板同时支设,内外模板设纵横围檩间距450mm,保证内外模板的平整度和刚度。

模板支设前进行钢筋四级验收并检查埋件的安装数量和位置,以及钢筋保护层垫块的绑扎情况,检查完毕后方可进行合模。

内外模板加固通过纵横围檩保证其平整度和刚度,同时通过对拉螺杆控制内外模板的间距和位置。

由于本工程基础为抗渗砼,地下水位较高,为防止施工中对拉螺栓处发生渗漏现象,加固模板对拉螺栓采用止水环作法,止水环与螺栓满焊。

模板拆除后,切割掉螺栓,并用热沥青涂刷两遍.本工程柱子尺寸:800×800、800×1200、800×1500、800×1600等几种尺寸,柱模采用钢模,支模前按位置线作好定位墩台,以便保证柱轴线边线与标高的准确,支模时模板缝之间加海绵条,保证砼不漏浆,模板加固采用钢管及对拉螺栓,钢管间距400mm,柱面800每边加一道Φ14螺栓,间距750mm;柱面1200加两道Φ14螺栓,柱面1500、1600每边加Φ14三道螺栓,间距为600。

模板支设施工方案

模板支设施工方案

模板支设施工方案
一、方案背景
在建筑施工过程中,模板支设施是一个重要的工程环节,它直接影响着施工质
量和工程进度。

合理的模板支设施工方案对于确保施工安全、提高工作效率具有重要意义。

二、方案内容
2.1 模板支设计
根据工程图纸和现场实际情况,确定模板支设计尺寸和规格,确保支模稳固、
结构合理。

2.2 材料准备
准备所需的模板材料,包括木板、支柱、搁板等,确保材料质量符合相关标准
要求。

2.3 施工准备
组织施工人员进行施工前的准备工作,包括清理施工场地、搬运材料等。

2.4 搭设模板支架
按照设计要求和施工工艺,搭设模板支架,确保支模结构稳定、平整。

2.5 模板固定
对搭设好的模板支架进行固定,采用合适的固定方式,确保模板支结构牢固。

2.6 检测验收
在搭设完成后进行检测验收,确保模板支工程符合相关标准要求,可以进行下
一步施工。

三、安全措施
在进行模板支设施工过程中,严格遵守相关安全操作规定,确保施工人员安全,提高工程质量。

四、总结
模板支设施工方案是建筑施工中不可或缺的重要环节,通过合理的设计和施工
过程,可以确保施工质量、提高工作效率。

在实际施工中,施工单位应根据具体情况灵活调整方案,并及时进行调整和优化,以确保工程顺利进行。

以上便是模板支设施工方案的简要介绍,希望对施工工作提供一定的参考价值。

模板支设方案

模板支设方案

模板专项方案一、基础模板模板采用15mm厚木模板,采用对拉螺栓和钢管扣件固定。

对拉螺栓水平方向间距500mm,垂直方向布置三道,间距420mm,通过双“3”型扣件与架管拉牢。

主龙骨采用2ф48钢管,间距500mm,次龙骨采用50mm×90mm木方,间距210mm。

并采取钢管斜向支撑,间距不大于2米。

详见附图一。

相交处采取吊模方式,在模板两侧垂直方向焊接ф12钢筋于预制三脚架上,以固定模板。

钢筋三角架焊接于筏板封边钢筋上。

并用钢筋弯勾向内侧拉模板,弯勾固定于筏板钢筋上。

二、剪力墙模板根据本工程施工特点和现场实际情况,主体部分墙体模板采用15mm厚木模板,剪力墙采用对拉螺栓和钢管扣件固定,墙中对拉螺栓位置预置D20PVC管,管长每侧伸出墙体30mm,需加海绵条等防漏浆措施。

对拉螺栓水平、垂直方向间距皆为500mm,通过双“3”型扣件与架管拉牢。

主龙骨采用2ф48钢管,间距500mm,次龙骨采用50mm×90mm木方,间距150mm~200mm,保证每个主龙骨跨度内不小于3根。

墙体模板斜向支撑间距不大于2米。

见附图二。

施工顺序如下:弹墙身线→合模前钢筋隐检→安装门窗口模板和水电预埋等→安装内墙横墙模板→安装内墙纵墙模板→安装堵头模板→安装外墙内侧模板→安装外墙外侧模板→办理预检。

为防止木模板拼装中底部出现跑位,拼缝不平等问题出现,在墙体钢筋绑扎时,上口、下口需设置顶模筋;阴、阳角部位和丁字墙部位,两面均用两根顶模筋加强,顶筋距角边50~70mm,模板与模板拼接的部位顶筋位置距板接茬缝50~70mm,其余部位按间距1000~1500mm设置,顶筋长度为墙厚-2mm,上、下口顶筋位置相同,制作时必须严格按墙体线和模板控制线无误差操作。

与室外回填土接触处墙体对拉螺栓要加焊止水环。

三、梁、板模板顶板厚度为100,120mm,梁、顶板模板均采用15mm厚木模板。

梁、顶板次龙骨采用50mm×90mm木方,中距为200mm。

模板工程施工方案

模板工程施工方案

模板工程施工方案1.1.1模板结构的设计计算1、基础模板设计基础模板采用18mm厚胶合板,小背楞采用50×100方木,大背楞采用Φ48×3.5钢管、扣件配以对拉螺栓组成整体支撑系统。

为保证工程质量,模板全部采用新模板。

2、梁、板及墙的配模设计本工程墙体、柱、梁板模板采用18mm厚胶合板配50×100方木,具体设计成定型模板周转使用。

梁的侧模采用散装散拆的施工方法,当梁高小于700mm时,梁的两侧模间在中部设置一根对拉螺栓;当梁高大于700mm时,须在梁的中部和下部设两根对拉螺栓。

梁的侧模在梁柱节点之间,侧模一端同节点相连,另一端应留有50~150mm 调节缝,以调节施工误差和方便整体拆模。

经计算,梁模安装时,底模下的方木的间距为250mm,平放50 100木方子,在木方子上钉胶合板;方木下设双根钢管为底楞;侧模板立挡的间距选用500mm。

支撑主要为ø48×3.5钢管步距0.8m。

1.1.2模板的安装1、基础模板基础模板支设:侧模外用钢管扣件锁口,外加竖楞,并附以斜撑,间距60cm 一道。

支模时上口拉线找直,模板支好后,校准标高、截面尺寸和侧模垂直度、接缝等情况后办理预检手续,请甲方及监理单位验收,合格后进行下一道工序施工。

2、柱模板(1)工艺流程:柱模板的组拼并检查→安装就位→安装支撑→全面质量检查→柱模的固定。

(2)在基础及楼板砼施工时,在柱周预埋钢筋橛,做为柱模固定用。

柱模板用胶合板和50×100木方子用铁钉钉在一起,木肋净间距不大于200mm,并按柱子大小预拼成一面一片,安装前在柱根按标高抹好水泥砂浆找平层,保证柱根不漏浆。

(3)安装柱面模板,对准柱位置尺寸线,并在柱子四周用Ф48×3.5脚手管、扣件做柱箍加固。

柱箍间距定为60cm一道,在柱模下部1/3范围内柱箍间距按45cm一道,以承受浇筑砼时模板底部的侧压力。

柱筋经验收后,将柱模内清理干净,封柱模板,办理柱模预检。

模板施工方案

模板施工方案

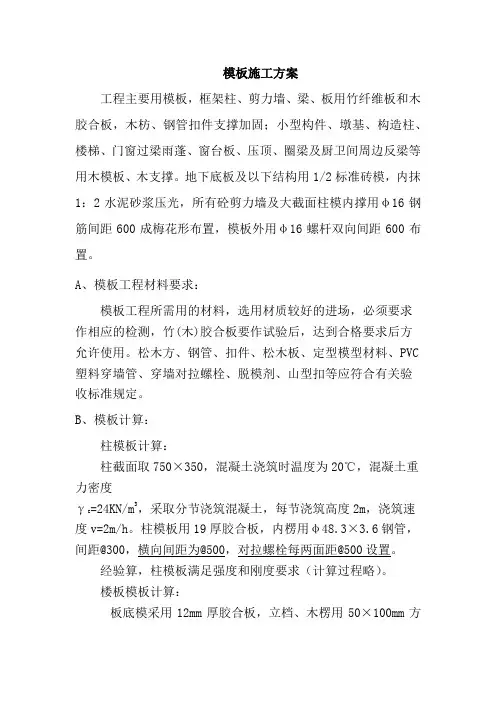

模板施工方案工程主要用模板,框架柱、剪力墙、梁、板用竹纤维板和木胶合板,木枋、钢管扣件支撑加固;小型构件、墩基、构造柱、楼梯、门窗过梁雨蓬、窗台板、压顶、圈梁及厨卫间周边反梁等用木模板、木支撑。

地下底板及以下结构用1/2标准砖模,内抹1:2水泥砂浆压光,所有砼剪力墙及大截面柱模内撑用φ16钢筋间距600成梅花形布置,模板外用φ16螺杆双向间距600布置。

A、模板工程材料要求:模板工程所需用的材料,选用材质较好的进场,必须要求作相应的检测,竹(木)胶合板要作试验后,达到合格要求后方允许使用。

松木方、钢管、扣件、松木板、定型模型材料、PVC 塑料穿墙管、穿墙对拉螺栓、脱模剂、山型扣等应符合有关验收标准规定。

B、模板计算:柱模板计算:柱截面取750×350,混凝土浇筑时温度为20℃,混凝土重力密度γc=24KN/m3,采取分节浇筑混凝土,每节浇筑高度2m,浇筑速度v=2m/h。

柱模板用19厚胶合板,内楞用φ48.3×3.6钢管,间距@300,横向间距为@500,对拉螺栓每两面距@500设置。

经验算,柱模板满足强度和刚度要求(计算过程略)。

楼板模板计算:板底模采用12mm厚胶合板,立档、木楞用50×100mm方松木,支撑架用φ48.3×3.6mm钢管。

木楞间距为250mm。

板底钢管立杆间距1100×1100,水平杆竖向距离<1.5m,板厚按130计。

⑴、荷载计算:楼板荷载标准值:(取1m宽计算)模板及配件自重: 0.3×1=0.3 KN/m新浇混凝土自重: 24×0.13=3.12 KN/m楼板钢筋自重: 1.1×0.13×1=0.14 KN/m施工人员及施工设备荷载:2.5×1=2.5 KN/m则楼板荷载设计值 q=1.2(0.3+3.12+0.14)+1.4×2.5=7.78 KN/m⑵、模板验算(按五跨等跨连续梁计算)强度验算 M max=0.105ql2=0.105×7.78×0.252=0.0511KN.MW=bh2/6=1000×122/6=144000mm3则σmax=M max/W=0.0511×106/144000=0.35 N/mm2<13N/mm2满足要求刚度验算:ω=k w ql4/100EI 式中取k w=0.967 I=bh3/12=1000×123/12=1.44×105mm4代入上式,有ω=0.967×7.78×2504/100×9.5×103×1.44×105=0.21<[ω]=250/200=1.25 满足要求⑶、木楞验算:强度验算:q =7.78×0.25=1.95KN/mM max=0.125ql2=0.125×1.95×1.12=0.29KN.mW=50×1002/6=83333mm3则σmax=M max/W=0.29×106/83333=3.54 N/mm2<13N/mm2满足刚度验算:q=(0.3+3.12+0.14+2.5) ×0.25=1.52 KN/mω=k w ql4/100EI 取k w=0.990 ,E=9.5×103I=50×1003/12=4.17×106mm4则ω=0.990×1.52×11004/100×9.5×103×4.17×106=0.56mm<[ω]=1100/400=2.75mm满足⑷、立杆验算横杆验算:为方便计算,按受三个集中力(等距)简支梁计算强度验算: F=1.95×1.1/2+0.05×0.1×1.1×4/2=1.084KNM max=Fl/2=1.084×1.1/2=0.596 KN.m则σmax=M max/W=0.596×106/5080=117.4 N/mm2<215 N/mm2可刚度验算:ω=19Fl3/384EI=19×1.084×103×11003/384×2.1×105×12.19×104=2.79mm<[ω]=3mm 可按简支计算满足,则固支亦满足立杆验算:每根立杆承受荷载为:1.1×1.1×7.78+1.1×38.4×10-3/2+5×0.05×0.1×1.1×4/2=9.49KN查表得[N]=12.4KN>9.49 KN 满足梁模板计算:梁截面选400×700为例(梁长7.0m,假定离地4.0m)。

模板支撑(满堂红脚手架)专项施工方案

模板支撑(满堂红脚手架)专项施工方案

模板支撑(满堂红脚手架)专项施工方案
简介
模板支撑,在建筑施工中起着至关重要的作用,特别是在搭建脚手架时。

本文
将介绍模板支撑施工方案,重点关注满堂红脚手架的搭建和施工细节。

材料准备
1.满堂红脚手架组件
2.钢管、扣件等支撑材料
3.搭建所需工具
搭建步骤
1.制定施工计划:确定施工目标和时间节点。

2.现场布置:清理施工场地,确定脚手架设置位置。

3.安装主立杆:将主立杆按照设定位置竖立固定。

4.安装横向支撑:在主立杆之间安装横向支撑,并用扣件固定。

5.安装横梁和斜撑:在横向支撑上安装横梁和斜撑,保证结构稳固。

6.调整:确保每个部件安装牢固,进行最后的调整和检查。

7.验收:进行施工质量验收,确保搭建符合标准要求。

施工注意事项
•搭建脚手架前应仔细核对构建方案和相关图纸。

•施工过程中注意安全,穿戴好安全防护装备。

•施工人员应经过专业培训,熟练掌握搭建技术。

施工结束
完成搭建后,应及时进行验收和记录,保留施工档案。

如有不合格部分,及时
整改。

结语
模板支撑(满堂红脚手架)专项施工方案可确保施工过程的顺利进行,提高效率、质量和安全。

施工人员在实践中需不断积累经验,熟练掌握搭建技术,确保每一项工程都能圆满完成。

以上便是模板支撑(满堂红脚手架)专项施工方案的简要介绍,希望能对相关工
作人员在实践工作中提供参考与指导。

模板支设方案

模板支设方案

模板⽀设⽅案模板⽀设⽅案砼⼯程观感质量的保证,模板的选⽤⾄关重要,我单位条形基础及基础梁、梁、板、柱模板计划均采⽤12mm厚⽵胶合板模板配合50mm厚⽊板,12mm厚⽵胶合板模板可以保证砼表⾯达到较好的效果。

1.1条形基础、基础梁模板施⼯顺序为:清理垫层表⾯→在垫层上依轴线位臵弹线→根据所弹基础及基础梁模板位臵线安装模板→固定校正模板→验收模板。

条形基础采⽤12mm厚⽵胶合板模板,按照条基外边缘⾼度制作模板,外壁50×100垫⽅⽊,纵向两排,⽤短钢管打斜撑固定。

基础梁⾼出基础部分采⽤吊模,内楞⽤50×100⽅⽊,外楞⽤短钢管,穿对拉螺栓固定。

1.2框架柱模板1.2.1柱模板的安装顺序为:找平→放线→组装就位→校正固定→柱箍安装→检查验收。

1.2.2矩型柱采⽤覆膜胶合板,50×100⽅⽊竖档间距200,钢管横箍间距500,全部采⽤对拉螺栓加固,Φ12@500*500设臵,柱⼦底部采⽤双钢管箍。

当柱截⾯尺⼨≥500时,设对拉螺栓,螺栓直径和间距经计算确定. 柱模拼装见右图:1.2.3模板安装时,底⾯采⽤与砼同强度等级砂浆找平,下端事先采⽤钢筋头焊成柱定位内衬,底部采⽤⼩型号模板,在两侧留活动清扫沫条,以增加模板的严密性。

柱模⽀撑架采⽤与梁板⽀撑架同时搭设,配臵必要的⽔平⽀撑和剪⼒撑。

1.2.4施⼯缝的留设浇筑基础砼施⼯缝留设⼀道:设在基础⼀层台阶上20mm或350mm处。

浇楼层砼时,施⼯缝留设两道:第⼀道施⼯缝设在该楼层楼板下主梁下⼝以下50mm处,第⼆道施⼯缝留设在该层楼板板⾯。

施⼯缝的留设详见右图。

1.3框架梁模板框架梁底模全部采⽤20mm厚⽊模,梁底模板宽为梁净宽。

框架梁侧模采⽤12mm厚酚醛⽵胶合板模板,模端部搁臵于柱模上,长度等于梁净长。

⾼度=梁⾼-(板厚+板模)。

梁模⽀撑板模,梁侧模夹底模。

框架梁侧模外楞采⽤48mm×3.5mm钢管夹固:梁⾼⼤于700mm时,梁中设直径12mm对拉螺栓,2根48mm×3.5mm钢管,3型扣件紧固,间距400mm,梁模组装如下图所⽰:1.4现浇楼板模板1.4.1板⽀模程序复核板底标⾼→搭设⽀模架→安放⽀模龙⾻→安装模板→安装柱→梁节点模板→安放预埋件及预留孔模等→检查校正→交付使⽤。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录一、编制依据 (2)二、工程概况 (2)三、模板支设总体概述 (2)四、施工工艺 (2)1、砖墙砌筑 (2)2、基础模板支设 (3)3、混凝土构造柱模板支设 (3)4、混凝土圈梁模板支设 (3)5、现浇板安装 (4)6、楼梯模板安装 (4)五、模板的拆除 (6)六、模板支设的质量要求 (6)七、质量问题的防治 (6)1、构造柱底部马牙槎部位烂根,孔洞 (6)2、圈梁混凝土缩径、胀模 (7)八、劳动力配备 (7)九、确保工程质量的技术组织措施 (7)建立严格的管理体系 (7)施工过程组织措施 (9)一、质量管理流程 (9)二、保证质量的管理措施: (9)二、保证质量的管理措施: (10)十、模板工程质量保证技术措施 (10)十一、安全生产、文明施工要求 (12)1、安全生产管理体系 (12)(1)、安全检查制度 (12)(2)、安全教育制度 (12)2、安全生产保证措施 (13)(1)、技术措施 (13)(2)、施工机械安全 (13)(3)、安全用电组织措施 (13)(4)、现场消防措施 (14)模板工程支设方案一、编制依据1、金居·银郡住宅小区8#楼施工图。

2、《混凝土结构工程施工质量验收规范》——GB50204—20023、《建筑施工安全检查标准》——JGJ59—99二、工程概况见金居·银郡住宅小区8#楼施工组织设计三、模板支设总体概述本工程的基础为钢筋混凝土筏板基础。

主体构造柱、圈梁及楼板为现浇钢筋混凝土结构。

四、施工工艺基础筏板工程:支设基筏边模→浇筑混凝土。

基础构造柱及圈梁:支设构造柱模板→浇筑混凝土→拆除构造柱模板→支设圈梁模板→浇筑混凝土。

主体构造柱、圈梁、现浇板模板:支设构造柱、圈梁、现浇板模板→浇筑混凝土。

1、砖墙砌筑在砌筑构造柱砖墙时,在构造柱的周围砖墙上从距地300mm开始,每隔50mm预留通缝,在加固构造柱模板时穿“扒钩”用。

砖墙在砌筑到最后两层时,在上数第二层预留间距1000mm,出墙60m m 的砖支撑,供支设圈梁时放置圈梁模板用。

同时在砖支撑的一侧预留通缝,在支设圈梁模板时穿“扒钩”用。

2、基础模板支设条形基础模板:侧板和端头板制成后,应先在基槽底弹出基础边线和中心线,再把侧板和端头板对准边线和中心线,用水平尺校正侧板顶面水平,经检测无误差后,用斜撑、水平撑及拉撑钉牢。

3、混凝土构造柱模板支设混凝土构造柱的支设采用“扒钩”与方木结合和钢管加固的方法。

(1)按图纸尺寸制作柱侧模板(注意:外侧板宽度要加大两倍内侧板模板厚)后,在砖墙上按马牙槎粘贴海绵条,按放线位置钉好压脚板再安柱模板,两垂直向加斜拉顶撑,校正垂直度及柱顶对角线。

(2)安装柱箍:柱箍根据柱模尺寸、侧压力的大小等因素进行设计选择(有木箍、钢箍、钢木箍等)。

本工程的构造柱尺寸240*240和240*370及240*180等几种,构造柱净高度2.88M。

因此根据经验,柱箍间距采用500mm,不会造成构造柱胀模、崩溃等质量事故。

(3)在柱模的底部预留240*100的清扫孔便于将支模过程中掉到模板内的木楔、锯沫及落入的灰尘等从此处清理出来和在浇筑混凝土之前润湿模板和砖墙的水从此处排出,确定柱模内清理干净后,再把清扫孔堵住。

(4)浇筑构造柱混凝土时要保证混凝土的坍落度不能过大,以免大量的混凝土浆从模板接缝和模板与砖墙的接缝部位流出,形成蜂窝、麻面等质量缺陷。

另外,在浇筑混凝土时通过串桶把混凝土浇筑到模板内,避免混凝土自由落下高度过大,碎石与混凝土浆分离影响混凝土质量。

4、混凝土圈梁模板支设采用胶合板,自身固定为方木和钢管。

1、圈梁模板安装(1)、在砌体上弹出水平线。

(2)、模板;根据墨线安装模板、支撑等。

模板制作高度应根据梁高及楼板模板压旁来确定。

根据空心板板底标高和圈梁模板的高度,在砖支撑上部加楔木的方法控制圈梁的标高,在通缝内穿“扒钩”打紧加固圈梁模板的底部。

圈梁模板的上口加拉杆加固,保证圈梁的轴线位置和截面尺寸(详见附图一)。

(3)、对于结构中的弧形线条,采用先配模后安装加固的方法施工,配模方法为将弧形线条划分为若干小段,每段均用小宽度板条拼成设计形状,再在模板面钉一层镀锌铁皮,然后将配好的各小段模扳运至现场拼在一起,并与其他模板合并加固。

5、现浇板安装(1)、根据模板的排列图架设支柱和龙骨。

支柱与龙骨的间距,应根据楼板的混凝土重量与施工荷载的大小,在模板设计中确定。

一般支柱为800~1200mm,大龙骨间距为600~1200mm,小龙骨间距为400~600mm。

支柱排列要考虑设置施工通道。

(2)、通线调节支柱的高度,将大龙骨找平,架设小龙骨。

(3)、铺模板时可从四周铺起,在中间收口。

若为压旁时,角位模板应通线钉固。

(4)、楼面模板铺完后,应认真检查支架是否牢固,模板梁面、板面应清扫干净。

(5)、楼板模板安装完成后,用沥青油毡拼缝。

6、楼梯模板安装见附图二。

附图一:支模示意图附图二:楼梯模板安装预埋Φ20钢筋牵杆底模斜撑吊木三角支撑钢支撑五、模板的拆除1、柱模板及圈梁模板必须在混凝土浇筑24小时后方可拆除。

2、宽度≤2.0m的板,必须在混凝土试块常规养护达到设计混凝土强度标准值的50%时方可拆除;跨度在2.0m以上的板,必须在混凝土试块常规养护达到设计混凝土强度标准值的75%时方可拆除;如果上一层的梁板混凝土未施工,则该层的梁板底模拆除后应加支撑。

3、所有悬挑构件均须待混凝土试块常规养护达到设计混凝土强度标准值的100%时(28天后)方可拆除底模。

4、已经拆除模板及其支架的结构,在混凝土达到设计强度以后,才允许承受计算荷载,施工中严禁堆放过量的建筑材料。

六、模板支设的质量要求1、模板安装要有足够的刚度、强度和稳定性。

2、模板安装时要严格控制圈梁模板的上口标高。

3、穿墙方木要有足够的强度,不得使用带虫眼的方木和腐朽的方木。

4、支设斜撑时要适当,不可过紧造成圈梁缩径,也不可过松,造成圈梁涨模。

5、安放空心板时要轻放,不可冲击圈梁模板,造成圈梁模板标高下降或穿墙方木断裂。

6、此外模板轴线、标高、平整度还应满足施工规范的规定。

七、质量问题的防治1、构造柱底部马牙槎部位烂根,孔洞构造柱在施工完毕拆模后,经常发现在构造柱的底部出现烂根和孔洞的现象。

分析原因为在构造柱模板支设之前砖砌体马牙槎及构造柱底部的多余砂浆没有清理干净,在构造柱浇混凝土之间形成隔离层。

另外,在浇筑混凝土之前没有洒水润湿构造柱周围的砖砌体,混凝土水分被红砖吸收,导致混凝土坍落度减小,和易性差,不能振捣密实。

解决以上问题的方法:○1、支设构造柱模板之前彻底清理砌筑剩余砂浆,用水冲洗。

○2、浇筑混凝土之前向构造柱内洒水充分润湿砖砌体。

2、圈梁混凝土缩径、胀模圈梁混凝土出现缩径的胀模的原因是:支撑圈梁模板的拉杆拉的过紧,导致圈梁模板向内倾斜,减小了圈梁断面造成缩径。

支撑圈梁模板的拉杆拉的过松或圈梁底部的“扒钩”未钩紧模板,模板底部在混凝土压力下向外胀出而上部则随之向内倒。

解决以上问题的方法:把拉杆改成同时具有拉和支的作用的顶杆和“扒钩”要保证钩紧模板。

八、劳动力配备本工程砼劳动力配备情况详下表格:九、 确保工程质量的技术组织措施建立严格的管理体系 质量体系的建立(一)、为确保工程施工质量达到现行施工及验收规范的优良标准,并创市优质样板工程,建立了以项目经理为首,以项目质安组为主体,公司总工程师、质量安全科、监理、市质量监督站实施逐级监督,公司各职能部门、各专业科室积极配合的多层次质量管理保证体系,全面控制每一个分项、分部工程质量,项目质量控制组织形式如下:(二)、按GB/T19000–ISO9000系列标准,根据公司质量保证体系的要求,结合本工程的实际情况,建立由公司总工程师领导、项目技术负责人负责的质量管理机构,使整个质量保证体系协调运作,工程的质量始终处于受控状态。

(三)、实行目标管理,进行目标分解,按单位工程、分部工程、分项工程把责任落实到相应的部门和人员。

除公司质量监督部门和项目技术负责人外,项目副经理技术项目经理项目副经理生产 安 装 部 内 业 部 质 监 部后 勤 部 器 材 部 施 工 部现场另安排专职质监员跟班作业,分别对模板的制作安装、钢筋绑扎、砼浇筑等施工作业进行跟踪监控,并严格按照公司质量体系文件规定,使项目各部门到各施工班组,层层落实质量职责,明确质量责任。

(四)、积极开展质量管理(QC)小组的活动,工人、技术人员、项目领导“三结合”,针对技术质量关键组织攻关,并积极做好QC成果的推广应用工作。

拟成立地下室外墙防裂防渗QC小组,以达到地下室外墙彻底根治裂缝和渗漏现象。

施工过程组织措施一、质量管理流程施工过程中严格遵守质量管理流程,具体见质量管理流程图。

承包管理目标国内外同行施工水平调查质量管理目标工程质量目标质量检验流程技术规程操作规程管理标准检验操作规程工程验收评定标准原材料定货信息器械调运进场使用前检查原材料检验投入与否决定原材料等质量验收标准检验操作流程工程施工计量器具计划检定特殊工程人员确定技术工艺措施操作者技术水平机具、设备能力检测、试验能力施工操作环境、备件工程质量检验、评定竣工验收工序自检、质量员检查、试验无损伤检测工程交工质量问题分析提出改进措施二、保证质量的管理措施:1、岗位责任制:按质量目标分解,将质量责任层层挂牌,层层落实。

由质检员行使质量否决权和奖罚权。

2、奖罚制:拉大班组优良与合格的工资差距,质量评定按楼层各部位分开进行,实行优质重奖,劣质重罚的方法,最大限度地调动工人的积极性。

3、材料进场检查制。

4、三检制:主要分项工程质量严格检查,坚持“自检、交接检、专检”三检制。

5、隐检制:根据施工进度安排预检、隐检计划,进行预检、隐检程序,办理预检、隐检手续,并及时履行签字归档。

6、工程例会制:(1)、外部工程例会:汇报工程进展情况;听取业主,监理、质检站及设计院等各方面的指导和意见,提出施工或图纸上的问题、方案措施;协调与业主外包专业工程施工单位的矛盾、协作关系。

(2)、内部工程例会:总结工程施工的进度、质量、安全情况,传达外联工程会议精神,明确各专业的施工顺序和工序穿叉的交接关系及质量责任,加强各专业工种之间的协调、配合及工序交接管理,保证施工顺利进行。

定于每星期六下午召开工程例会。

7、成品保护制度:施工过程中,后插入的工序,应采取确实可行的措施,如覆盖、防护等进行保护,免遭污染或破坏。

十、模板工程质量保证技术措施(一)、模板安装必须要有足够的强度、刚度和稳定性,拼缝严密,模板最大拼缝宽度应控制在1.5mm 以内。

(二)、为了提高工效,保证质量,模板重复使用时应编号定位,清理干净模板上砂浆,刷隔离剂,使砼达到不掉角,不脱皮,表面光洁。
