边坡绿化专项施工方案
边坡绿化施工方案

主要工程项目的施工方案、方法与技术措施一、喷播植草液力喷播植草是将草灌种、肥料、土壤改良剂、土壤固着剂、种籽粘结剂、保湿剂、纤维覆盖材料等与水通过机械充分搅拌混合均匀后,用高压离心泵和高压喷枪喷射到边坡表面,附着于地表之上,与土壤粒子形成一个有机整体,再通过一定的养护,短时问内快速建植草坪的边坡绿化方法。
(一)一般要求1、坡面处理草灌种应喷播在经过验收的稳定的边坡上,易碎落的孤石或松动的杂石应预清除,坡面应平整,坡率要符合图纸要求。
边坡表面不宜太光滑,喷播前在其前而挖蜂状浅坑或挖平行槽沟,槽沟不宜过深,为3—5cm,行距不超过20cm,不得影响覆盖率。
当边坡需要进行工程防护时,应先进行工程防护,再进行边坡绿化.在施工过程中,针对不同的喷播场地,采用不同的施工方法.对于斜坡喷播,均应从坡顶顺坡面往下依次喷播;喷抢以正对上坡左右偏45° —60°范围以全扇面或半扇面喷播;喷播液应使用喷枪头不同,形成喷射液抛物线不同耐灵活掌握’最佳着地点为喷射液抛物线的最高点后1—3m 范围内,此时,喷播液以喷播惯性与自重同时对坡面着力,使喷播液落地时以最短时间达到动态平衡,有利于保证喷播均匀,满足玻面喷播要求。
2、对上坡面喷播上坡面喷播有两种情况:(1)短坡面:即喷枪射出的喷射液能一次按最佳落点要求完成喷播的坡面。
对这种坡,可在离边坡线外1 。
5—3m 外沿线移动喷播机, 由喷枪手掌握好播液的最佳落点,沿坡面喷播. 先喷上坡,依次向下,半扇而喷播.(2)长坡面:即喷枪射出的喷播液不能一次按最佳落点要求直接喷播的坡面。
这种坡面,应按实际坡长、输液管服务半径分段喷播。
喷播顺序由上往下扇面喷播。
如喷播面积大,即应喷播一段后,第一段注意扇面交接处的重量衔接。
(3)对下坡面喷播对下坡喷播,喷播机应放在坡顶边线内侧2—3m 处,以确保安全,同时根据喷播情况,坡顶应有1-2 人控制输液管和协调指挥。
对下坡喷播,在掌握最佳喷液落点的前提下,从上向下喷播。
边坡绿化专项施工方案

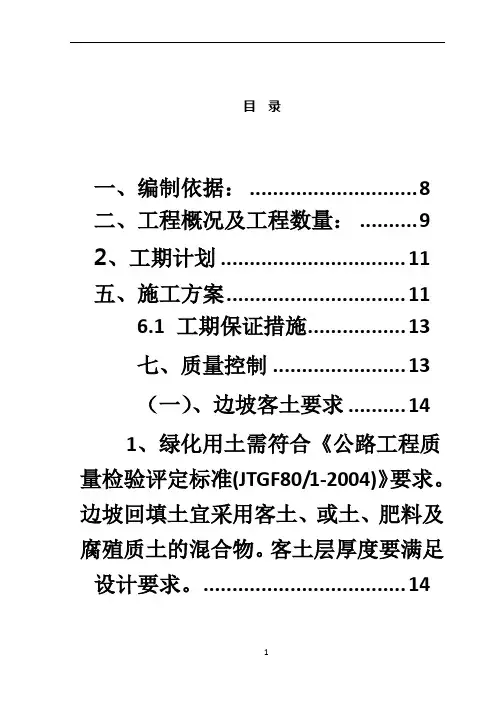

目录一、编制依据: (8)二、工程概况及工程数量: (9)2、工期计划 (11)五、施工方案 (11)6.1 工期保证措施 (13)七、质量控制 (13)(一)、边坡客土要求 (14)1、绿化用土需符合《公路工程质量检验评定标准(JTGF80/1-2004)》要求。
边坡回填土宜采用客土、或土、肥料及腐殖质土的混合物。
客土层厚度要满足设计要求。
(14)2、做好土壤保水、增肥改良措施:边坡客土所添加的肥料、有机质、纤维含量等要满足植物从播种到覆盖层形成期间的养分需求。
需掺混40-60%的表土;加入一定量的钙镁肥,将土壤PH 调节至6-7.5;加入一定量的复合肥、有机质、木纤维、保水剂,以增强土壤的保水保肥功能。
(14)3、在喷射客土之前先用弃土对坡面进行回填整修,部分较大缝隙或空洞,可直接填土或装袋填土,一边填土一边浇水,保证填充填满缝隙和空洞,然后再实施客土喷射。
(14)(二)、绿化验收指标 (14)1、按照《公路工程质量检验评定标准(JTGF80/1-2004)》标准验收。
142、中间验收坡面植物覆盖率≥80%,完工验收坡面植物覆盖率≥90%,竣工验收坡面植物覆盖率≥95%,苗木成活率(%)≥85%。
草坪连续空白(裸露)面积不得大于0.5m以上。
(14)3、坡面护坡客土无冲刷、滑落,三维网、铁丝网总体裸露≤10%。
144、护坡客土喷附均匀,厚度偏差≤10%,客土配比符合要求。
(14)5、坡面草灌结合,灌木品种每100m2不少于3个品种,灌木植物的密度不少于1株/m2,也不能过密。
146、整体草灌植物生长旺盛,无病虫害、观感效果良好。
(14)(三)绿化施工技术规范 (14)1、植被防护施工应符合下列规定 (14)1)植被施工,铺、种植被后,应适时进行洒水、施肥等养护管理,直到植被成活。
(14)2)种草施工,草籽应撒布均匀,同时做好保护措施。
(14)3)灌木(树木)应在适宜季节栽植。
边坡绿化专项施工方案

边坡绿化专项施工方案一、前言边坡绿化是城市建设中的重要环节,不仅可以美化城市环境,提升城市形象,还可以维护边坡的稳定性,减少水土流失,改善生态环境。
因此,制定科学合理的边坡绿化专项施工方案至关重要。
二、施工准备2.1 资料搜集在施工前,要全面搜集边坡绿化相关资料,包括地形地貌、土壤类型、植被种类等信息,为后续施工提供依据。
2.2 施工队组建成立专门的施工队伍,配备专业技术人员和工种齐全的施工人员,确保施工过程中的顺利进行。
2.3 施工方案制定根据边坡情况和要求,制定详细的绿化方案,包括植物选用、施工工艺、施工时间等内容。
三、施工工艺3.1 土地准备清理边坡上的杂草和杂物,确保土壤表面平整,为后续的植被种植提供良好的条件。
3.2 土壤改良根据土壤类型和植物需求,进行土壤改良工作,如施入有机肥料、矿物质等,提高土壤的肥力和透水性。
3.3 植被种植选择适合当地气候和土壤的植物进行种植,密植并合理布局,形成绿化景观,增强边坡的稳定性。
3.4 养护管理施工完成后,需定期对植被进行浇水、施肥、修剪等养护管理工作,确保植被的生长和发育,维护边坡的绿化效果。
四、施工安全4.1 安全设施在施工现场设置安全警示标识,配备必要的安全设施,保障施工人员的人身安全。
4.2 施工监督建立施工质量监督制度,加强对施工过程的监督和检查,及时发现和解决问题,确保施工质量。
五、总结边坡绿化专项施工是城市绿化工作中的一项重要任务,只有科学规划、精心施工,才能取得理想的效果。
各相关部门应密切配合,共同努力,为城市环境的改善和生态环境的保护贡献力量。
以上是边坡绿化专项施工方案的基本内容,希望能够对相关工作提供参考和借鉴。
愿我们的城市越来越美丽,生态环境越来越优美!。
边坡绿化工程施工方案

边坡绿化工程施工方案一、工程概述边坡绿化工程是指在斜坡、山体、堤岸等陡坡地形上进行植被的种植和保护,以达到增加植被覆盖率,改善土地利用条件,提高生态环境质量,防止水土流失和岩土滑坡等目的。
边坡绿化工程的施工既要保障植被的生长和发育,又要保证工程的稳定和安全。
本施工方案主要针对边坡绿化工程的具体施工步骤、工艺要求、安全措施等进行详细说明。
二、施工步骤(一)方案论证施工前应进行边坡绿化工程的方案论证,首先对工程地点进行勘察和测量,了解地形地貌、土质状况、植被类型等情况。
然后结合工程的具体要求,确定合理的施工方案,包括植被种植方式、施工工艺、材料选型等内容,保证施工方案的合理性和科学性。
(二)材料准备根据施工方案确定所需的材料和设备,包括植物种子、苗木、覆土、防护网、施工机械等。
材料的选用应符合施工要求,并且具有相应的质量检测报告,保证材料的品质。
(三)施工准备在正式施工之前,应对施工现场进行准备工作,包括清理斜坡表面的杂草和杂物,清除施工现场的障碍物,搭建施工设施和安全防护设施,确保施工环境的整洁和安全。
(四)种植与覆土根据施工方案确定的种植方式和种植密度,先在斜坡上进行土壤改良和施肥,然后按照预定的布局在斜坡上逐步进行植物的种植和覆土,保证植被的生长和发育。
(五)施工验收在施工完成之后,对边坡绿化工程进行验收,验收内容包括植被覆盖率、植物生长状况、施工质量等方面,确保工程的达到设计要求。
三、工艺要求(一)植物选择在进行边坡绿化工程时,应根据斜坡的地理环境、土地条件等因素,选择适宜的植物进行种植。
一般应选择对土壤条件要求不严、耐旱、耐盐碱、耐寒等特性的植物,以保证其能够顺利生长并能够有效地保护斜坡。
(二)种植密度在进行植被的种植时,应根据植物的种植方式和生长习性,确定合理的种植密度。
一般要求在斜坡上进行适当密集的植被覆盖,以增加植被覆盖率,提高边坡的稳定性。
(三)土壤改良在施工前应对斜坡的土壤进行测试分析,并根据土壤的特性进行合理的土壤改良处理,包括施肥、翻土、石灰加工等,以提高土壤的肥力和透水性,保证植物的生长和发育。
边坡绿化工程施工方案

边坡绿化工程施工方案
一、前言
边坡绿化是城市建设中非常重要的环节,通过合理的绿化工程能够改善城市环境,防止土壤侵蚀,提高生态质量。
本文将介绍边坡绿化工程的施工方案,包括前期准备、施工流程、主要工作内容等。
二、前期准备
1.边坡绿化工程的前期准备主要包括选址、勘测和设计。
根据实际情况
选择适合绿化的边坡,并进行详细的测量勘察,为后续设计提供数据支持。
2.设计工作包括确定植物种类、密度以及绿化形式等内容。
确保设计方
案符合生态要求和地形地貌特点。
三、施工流程
1.清理边坡:清除杂草、杂物和垃圾,保持施工现场整洁。
2.土壤改良:根据土壤类型和植物需求,进行必要的土壤改良,提高土
壤肥力和透水性。
3.植物种植:按照设计方案,选择合适的植物进行种植,注意按照规定
的间距和深度进行植栽。
4.喷洒药剂:为防止病虫害的发生,需要在种植过程中定期喷洒药剂,
保证植物健康成长。
5.水肥管理:确保植物生长需要的水分和养分,定期浇水施肥。
四、主要工作内容
1.边坡护坡:根据实际情况选择适合的护坡方式,保护边坡不受侵蚀。
2.植树造林:选择生长迅速、耐荒、抗病虫的树种进行植树造林,提升
绿化效果。
3.绿化美化:栽种各类观赏植物,增加绿化面积,美化环境。
4.管护维护:定期对绿化工程进行检查,修剪、喷洒、浇水、施肥等后
期管理工作。
五、结语
边坡绿化工程是城市绿化建设中不可或缺的一部分,通过科学合理的施工方案,可以实现绿化效果最大化。
希望通过本文介绍的施工方案,能为相关工程师和施工人员提供一定的参考价值。

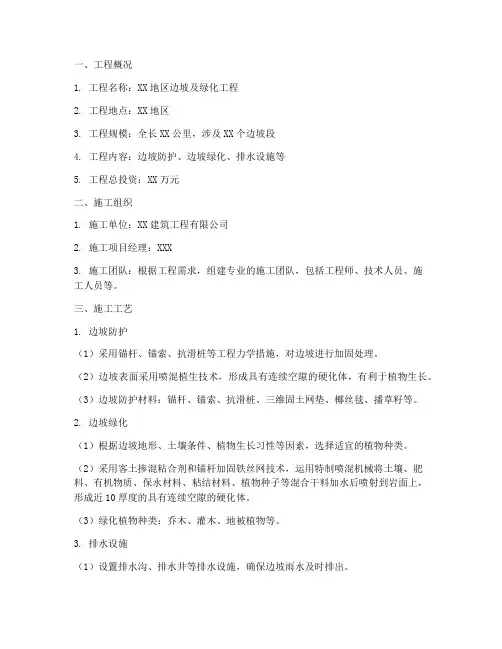

边坡及绿化工程施工方案

一、工程概况1. 工程名称:XX地区边坡及绿化工程2. 工程地点:XX地区3. 工程规模:全长XX公里,涉及XX个边坡段4. 工程内容:边坡防护、边坡绿化、排水设施等5. 工程总投资:XX万元二、施工组织1. 施工单位:XX建筑工程有限公司2. 施工项目经理:XXX3. 施工团队:根据工程需求,组建专业的施工团队,包括工程师、技术人员、施工人员等。
三、施工工艺1. 边坡防护(1)采用锚杆、锚索、抗滑桩等工程力学措施,对边坡进行加固处理。
(2)边坡表面采用喷混植生技术,形成具有连续空隙的硬化体,有利于植物生长。
(3)边坡防护材料:锚杆、锚索、抗滑桩、三维固土网垫、椰丝毯、播草籽等。
2. 边坡绿化(1)根据边坡地形、土壤条件、植物生长习性等因素,选择适宜的植物种类。
(2)采用客土掺混粘合剂和锚杆加固铁丝网技术,运用特制喷混机械将土壤、肥料、有机物质、保水材料、粘结材料、植物种子等混合干料加水后喷射到岩面上,形成近10厚度的具有连续空隙的硬化体。
(3)绿化植物种类:乔木、灌木、地被植物等。
3. 排水设施(1)设置排水沟、排水井等排水设施,确保边坡雨水及时排出。
(2)排水沟采用C20混凝土现浇,排水井采用预制钢筋混凝土结构。
四、施工进度安排1. 施工前期:组织人员、设备进场,进行施工准备,预计时间为1个月。
2. 施工阶段:边坡防护、绿化、排水设施等施工,预计时间为3个月。
3. 质量验收:完成施工后,进行质量验收,预计时间为1个月。
4. 整体工程预计完成时间为5个月。
五、质量保证措施1. 施工过程中,严格按照设计图纸、施工规范和施工工艺进行施工。
2. 加强对施工人员的技术培训,提高施工人员的技能水平。
3. 施工过程中,对施工材料、设备进行检查,确保材料、设备质量符合要求。
4. 定期对施工质量进行检查,发现问题及时整改。
六、安全生产保证措施1. 制定安全生产管理制度,加强安全生产教育。
2. 施工现场设置安全警示标志,确保施工安全。
边坡绿化施工方案

边坡绿化施工方案边坡绿化施工方案(一)一、场地考察主要包括现有地形、地貌、现场垃圾、水、电材料来源、水质状况、土壤取样,用工来源及施工环境等。
二、施工前准备(一)搞好调查1 、水文、自然条件调查:委派专人到水文、气象部门查找资料,了解掌握工地的气温、降水、风、地下水位、无霜期、湿度等情况,预测安排好最佳进度计划。
2 、施工场地土壤调查:对施工现场进行全面考察,对需用的土壤取样化验,测定 PH 值、 N 、 P 、 K 及矿物质含量、土壤间隙度、渗水速率等,以便科学配方施肥,满足种植植物的生长要求。
3 、水源调查:对施工中可能需要使用的水源进行采样分析,其水量、水质需满足施工要求,达到种植植物生长需求标准。
4 、所需种植材料调查:调查当发各种种植材料的引种、驯化情况及种植技术参数等,以及绿化施工辅助材料实验数据和季节使用参数等。
5 、生活办公场所周边社会环境调查:了解熟悉工地周边的民风、民俗和社会关系,避免或减少与地方的纠纷。
(二)落实工程项目管理机构组成选派具有丰富施工经验的管理、技术人员组成项目管理指挥部。
建立持证上岗制度,衽目标管理机制,定期定量考核,做到人员如期到位及时,职责清楚,目标统一,以保障施工质量和工程进度。
(三)施工机械设备的准备切实做好包括工程指挥车、运输车、洒水设备、绿化专用设备、测绘设备、安全设备等调试、维修,确保工程施工需要,保持良好的技术状态。
(四)工程资金的筹备按照招标预算及合同要求,准备好足够的施工经费,确保施工正常进行。
(五)组织优秀的施工队伍进驻工地,做好安全教育与检查监督工作,确保安全施工。
(六)绿化种植材料的准备1 、详细考察苗木、草坪草种、土壤、保水剂、有机服料、土壤改良剂、生长调节剂、生根粉、杀虫、灭菌、除草药剂等材料来源和进货渠道。
2 、做好苗木、草皮草种及其他材料的质量鉴定,保障种植材料的质量,满足设计及合同要求、确保工程施工质量、高标准。
协调做好苗木(草皮)起苗、包装、运输、装卸等各个环节的操作技术控制,确保材料到位及时、准确无误。
滨江边坡绿化施工方案

滨江边坡绿化施工方案一、项目背景与目标随着城市化的快速发展,滨江区域作为城市的重要组成部分,其生态环境建设日益受到重视。
本施工方案旨在通过对滨江边坡进行合理有效的绿化,改善区域生态环境,提升市民生活质量,同时达到保护水土资源、防止水土流失的目的。
二、施工方案详述清理整治边坡施工前,首先对滨江边坡进行清理整治,移除边坡上的杂物、垃圾及不稳定石块,确保边坡表面平整,为后续施工奠定基础。
土壤改良工作对清理后的边坡进行土壤改良,增加土壤肥力,提高植物成活率。
通过施入有机肥料、微生物菌剂等方式,改善土壤结构,为绿化植物的生长提供良好环境。
植物配置方案根据滨江区域的气候特点、土壤条件及生态需求,选择适宜的绿化植物进行配置。
合理配置乔木、灌木、地被植物等,形成多层次、多功能的绿色生态屏障。
碎石垫层铺设在边坡表面铺设一层碎石垫层,以增加边坡的稳定性,防止水土流失。
碎石垫层铺设应均匀、紧密,确保绿化植物的生长不受影响。
种植施工管理严格按照绿化植物的生长规律和技术要求进行种植施工。
在种植过程中,注意植物间距、深浅度、浇水施肥等方面的管理,确保植物成活率和生长质量。
噪音灰尘控制施工过程中,应采取有效措施控制噪音和灰尘的产生。
使用低噪音施工设备,定期对施工现场进行洒水降尘,减少对周边环境的影响。
交通安全保障滨江区域交通繁忙,施工过程中应设置明显的警示标志,确保交通安全。
同时,合理安排施工时间,避免高峰期对交通造成不必要的影响。
施工验收工作施工完成后,应进行全面的验收工作。
验收内容包括植物成活率、生长情况、边坡稳定性等方面。
对于不符合要求的部分,应及时进行整改,确保绿化效果达到预期目标。
三、结语本施工方案是滨江边坡绿化工程的重要组成部分,通过详细规划和管理,将有效改善滨江区域的生态环境,提升市民的生活质量。
我们期待通过本施工方案的实施,为滨江区域的绿色发展做出贡献。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录一、编制依据:..................................................................................2.........二、工程概况及工程数量:...............................................................2.......三、施工准备.......................................................................................4.........四、工期计划.......................................................................................8.........五、施工方案.......................................................................................8.........六、施工进度计划及保证措施..........................................................3..4....七、质量控制.....................................................................................3..5.......八、施工安全保证措施.....................................................................3..7......九.环境保护、文明施工措施.............................................................4.0.....边坡绿化防护专项施工方案一、编制依据:1、汕头至湛江高速公路揭西大溪至博罗石坝段土建工程第15 合同段《合同文件》。
2、汕头至湛江高速公路揭西大溪至博罗石坝段土建工程第15 合同段两阶段施工设计图。
3、汕头至湛江高速公路揭西大溪至博罗石坝段土建工程第15 合同段《招标文件》。
4、《公路桥涵施工技术规范》(JTG/T F50 —2011)5、《公路工程水泥混凝土路面施工技术规范》(JTG F30—2003)6、《公路工程质量检验评定标准》(JTG F80/1—2004)7、《公路工程技术标准》(JTG B01—2003)8、《广东省公路软土地基设计与施工技术规定》(GDJTG/T E01 —2011)9、《公路路基施工技术规范》(JTG F10—2006)10、《国家环境保护法》、《中华人民共和国公路法》、《中华人民共和国合同法》等现行的国家技术规范、行业技术标准、规范、规程等。
11、《施工现场临时用电安全技术规范(JGJ46-200)5》12、我公司多年的施工过程中总结的经验和方法。
13、现场实际情况。
二、工程概况及工程数量:1、工程概况:汕头至湛江高速公路位于广东省东中部的低山丘陵区,东端与汕湛高速公路普宁至揭西段相接,终于惠州市博罗县石坝,西端与广(州)河(源)高速公路相接。
2、主要工程数量本项目边坡绿化包括上下边坡坡面绿化、平台、护坡道、碎落台等喷草灌种子防护,有喷播草灌护坡、三维植被网护坡、10cm喷混植生等主要防护形式。
其中喷拨草籽防护面积11880m2,三维网植草防护面积10304m2,喷混植生防护面积3026m2。
三、施工准备我标段目前填方和挖方路基工程量均已完成70%以上,部分填方段落96 区填筑已完成,边坡整修已到位,已具备绿化条件。
1、植物选择根据防护目的、气候条件、土质情况、施工季节等确定选用生长快、绿期时间长、抗逆性强、安全性高的多年生草种,并掺入30~40%的灌木种子。
边坡绿化草本植物有狗牙根、百喜草、糖蜜草、黑麦草、高羊茅、类芦、粽叶芦等;灌木植物有山毛豆、猪屎豆、木豆、大翼豆、紫穗槐、车桑子、桃金娘、车轮梅、野牡丹等;蕨类植物有肾蕨、铁芒萁、乌毛蕨、华南蕨等。
在植物配比上要选择1-2 种优势物种,以保证优势物种能够快速覆盖坡面。
2、种子配合比种子配合比是指在混播条件下各物种所占的比例。
确定混播的种子配合比的依据主要来自经验,包括野外样方调查的结论、各种混播实验的结果和绿化工程施工经验。
草灌混播的种子配合比难度较大,主要原因是两类植物种子的发芽速度和生长速度有较大的差异。
因此要确认不同边坡特性、3、不同种类的草灌混播适宜比例,还需要开展大量的混播试验才行。
根据对广东省区域内的部分高速公路边坡绿化常用植物调查,结合高速公路边坡绿化工程的成功经验,我部边坡植物选择、植物配置方案如下:3、项目部组织机构建设及各项保证措施本项目管理机构框图(见下表)项目经理项目总工程师项目副经理综计设财安试工测合划备务质验程量部部物部环室部队资保部部路桥涵防桩制架附拌和钢筋基梁洞护基梁梁属运加队队队队队队队队输队工队施工场地及临时设施a、本合同段区域内沿线经过的公路有省道S340、县道X169 等道路及各个乡镇道路与路线相通,交通条件较为便利。
可以满足施工生产需要。
b、采用挖掘机整平坡面,根据施工现场的实际情况,满足施工要求。
c、主要管理人员集中在项目部驻地,现场作业人员租用当地民房居住。
d、本合同段有多条河流,水质纯净。
经过取水检验,符合施工要求。
采用潜水泵抽水,蓄水池储水。
四、工期计划1、工期安排原则1)以设计单位提供的工程数量和投标人计划的要素配制为依据,以合同工期为前提,统筹兼顾、合理安排。
2)在保证工程质量、施工安全的基础上,优化要素配置,发挥人员和机械设备的潜力,确保在合同工期内完成施工任务。
3)按均衡法施工。
抓住施工的有利季节,结合本工程的特点,合理安排施工顺序,采用平行、流水、交叉作业方法,超前运作。
2、工期计划根据设计施工图并结合现场的实际地形情况,我部拟定施工计划工期为2014 年4 月至2014 年12 月。
五、施工方案1、喷播草灌施工工序:平整坡面→开平行沟→喷播施工→盖无纺布→前期养护。
1)平整坡面:应对交验后的坡面,采用人工细致整平,清理所有岩石、碎泥块、垃圾杂物等。
对不利于草种生长的坡面要回填客土。
2)开平行沟:人工开平行沟有利于保肥保水,提高植物种子的发芽率。
3)喷播施工:喷播前需对表土、草种、灌木种子、粘合剂、保水剂、肥料及水等材料进行均匀混合,喷播时通过喷播机均匀喷射于坡面,应考虑喷播过程中草种、有机质、肥料随着水体的流失,要严格按设计要求进行配比使用。
4)盖无纺布:为使草种免受雨水冲刷,促进草种的发芽生长,喷播草种后加盖无纺布,布幅间重叠5-10cm,待植物生长整齐后炼苗揭布。
5)前期养护:及时做好洒水、病虫害防治及补播等养护工作。
洒水时要保证无高压射流水冲击坡面形成径流,养护期不少于45 天。
2、三维网植草施工工序:准备工作→铺网→覆土→播种→养护。
1)准备工作平整坡面,应采用人工清除坡面块石及杂物,以保证三维植被网与坡面的紧密结合;客土改良,对边坡土质条件差、不利于草种生长的坡面采用回填改良客土,回填客土厚度50~75mm,并用水浸润至坡面自然沉降至稳定;开挖沟槽,在坡顶及坡底沿边坡走向开挖一矩形沟槽,用以固定三维植被网;排水设施,对于大、长边坡、坡顶、坡脚及平台均需设置排水沟。
2)铺网:对于挖方边坡,铺设三维植被网时,在坡顶和坡脚挖30cm 的沟槽,将网铺设于沟内,并用方木桩固定并填土夯实。
再从坡项自上而下铺设三维植被网,其搭接宽度10cm。
铺网时应让网与坡面贴附紧实,无悬空、褶皱现象。
三维网采用U 型钉(Φ8 钢筋)固定,U 型钢筋水平间距为 2 米,顺坡向间距为2 米,呈梅花形布设。
3)覆土:覆土应以肥沃表土为主,按一定比例掺混复合肥或泥炭土进行客土回填,保证覆土充满网包,无网包外露、空包或压包现象,填土厚度3~5cm ,应分层多次填土,且洒水浸润,至网包层不外露为止。
4)播种:草种选择抗性强、根系发达、防护性能良好的植物种类,并掺入种子量的30~40%的灌木种子。
喷播时草种与肥料应充分拌合均匀,喷播后及时加盖无纺布。
5)养护:定时洒水养护、病虫害防治、及时追肥及补播等养护工作。
3、喷混植生施工工序:平整坡面→锚杆、金属网施工→喷混施工→盖无纺布→养护。
1)平整坡面喷植前应修好排水设施,修整坡面,清除坡面块石、浮土、碎石等杂物,有利于基材混合物和坡面的自然结合;嵌补凹槽、坑洼、准备好喷混材料等;2)锚杆、金属网施工:φ2.6mm 镀锌铁丝网,网格尺寸5cm*5cm,锚杆尺寸符合要求。
测量放线、定位锚杆的具体位置,锚杆间距、深度符合设计图要求,锚杆采用梅花形布置,锚杆露出坡面的长度为10cm。
镀锌铁丝网从上至下铺于坡面,坡顶预留30-40cm埋置,并用锚杆固定。
网与网之间搭接10-15cm,并用 2 号铁丝绑扎固定。
3)喷混施工:喷播有机基材层:由植生砂壤土、水泥、锯末、有机肥、复合肥、保水剂、粘合剂等组成,按一定比例将植生混合料拌匀后,用喷浆机将其喷布在已挂好镀锌机编网岩石坡面上,平均厚度10cm,保证铁丝网上有3-5cm。
喷播草灌种子:在喷混有机基材层后,即可进行常规的喷播草籽工序。
灌木种子一定要经过催芽等处理。
将草籽、灌木种子、保水剂、复合肥料等按一定比例混合加水搅拌,依据机械液压传递原理将其喷播附着在坡面。
4)盖无纺布,喷混后应及时加盖无纺布,防草种或物料被雨水冲刷,并实现种子萌发期间的保温保湿。
待植物生长整齐后炼苗揭布。
5)养护:及时做好洒水、病虫害防治及补播等养护工作。
护坡喷植后,进行不少于45 天的喷(洒)水养生,使喷植护坡始终具有足够水份,促使草种发芽、生长。
六、施工进度计划及保证措施6.1 工期保证措施6.2.1组织保证措施1)调遣精兵强将,强化施工管理目前,本工程施工专业队伍已确定并进入现场,临时供电线路基本布设完毕。
计划投入施工人员20 人,并可根据实际工程进度随时调集设备人员,确保工程按计划完成。
2)科学组织,抓好协调加强施工计划的科学性,运用统筹法、网络技术、系统工程等新技术编制切实可行的施工计划,选择最优施工方案,做到点线明确、轻重分明,并在施工中积极做好各方面协调工作,力争在每个工序开始前把干扰减少到最低程度。
做到精心组织,合理安排,使各项工作有效展开,工程顺利进行。
3)应用先进的生产设备及采用先进合理的施工工艺应用配套的机械化生产线,充分发挥机械作用。
采用先进的施工方法,制定合理的施工工艺,及时下达施工技术交底,使各施工队及工班按具体的施工计划进行操作。
