工程论文:浅析工程审计中发现的问题
工程审计中常见的问题与解决方法

工程审计中常见的问题与解决方法工程审计是指对工程项目的质量、进度、成本、合规性等方面进行审核和检查的过程。
在进行工程审计的过程中,常常会遇到一些问题,这些问题可能会影响审计的准确性和有效性。
本文将讨论工程审计中常见的问题,并提供解决方法。
问题一:信息不完备在进行工程审计时,很多情况下会发现信息不完备的情况。
这可能是由于项目管理团队未提供必要的文件、记录或数据,也可能是由于信息的存储和传递不规范所导致的。
解决方法:1. 建立规范的信息管理制度:项目管理团队应该建立一个完善的信息管理制度,确保项目相关信息的完整性和准确性。
2. 加强信息传递:项目管理团队应该定期进行信息传递和交流,确保审计需要的信息能够及时传递给审计人员。
3. 引入信息系统:使用信息系统来进行信息管理和传递,可以提高信息的准确性和完整性。
问题二:财务数据不准确工程审计中,财务数据的准确性对于判断项目成本和效益至关重要。
然而,很多时候财务数据存在不准确或错误的情况,这可能会影响审计结果的准确性。
解决方法:1. 建立准确的会计制度:项目管理团队应该建立一个严格的会计制度,确保财务数据的准确性和规范性。
2. 定期进行财务核算:项目管理团队应该定期进行财务核算,及时发现和纠正财务数据中的错误。
3. 引入独立审计机构:引入独立的审计机构对财务数据进行审计,可以提高财务数据的准确性和可靠性。
问题三:合规性问题工程项目必须符合相关的法律、法规和标准要求,然而,有时会发现项目存在合规性问题,比如不合规的施工行为、违反环境保护要求等。
解决方法:1. 强化合规意识:项目管理团队应该提高合规意识,确保项目的合规性。
2. 加强监督和检查:项目管理团队应该加强对项目的监督和检查,及时发现和纠正合规性问题。
3. 合规培训和教育:为项目参与方提供合规培训和教育,提高他们的合规意识和能力。
问题四:风险管理不完善工程项目存在一定的不确定性和风险,如果风险管理不完善,可能会对项目的顺利进行和审计结果的准确性产生影响。

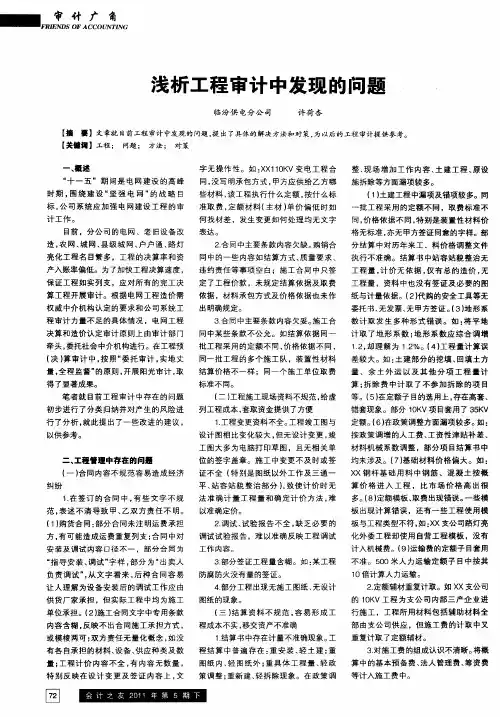

浅析工程审计中发现的问题

平 、 容 站 貌 整 治部 分 )致使 计 价 时无 站 ,
法 准确 计 量 工 程 量 和确 定 计 价 方 法 , 难 以准 确定价 。 2调试 、 验 报告 不 全 。 乏 必 要 的 . 试 缺
1在 签 订 的 合 同 中 , 些 文 字 不 规 . 有 范 。 述不 清 导 致 甲、 表 乙双 方 责 任 不 明 。
些 材料 , 工程 执 行什 么定 额 , 该 按什 么标
准 取 费 , 额 材料 ( 材 ) 价 偏 低 时 如 定 主 单 何 找材 差 ,发 生变 更如何 处 理 均无 文字
表达 。
一
( ) 建工程 中漏项 及错项 较多 。同 1土
批 工程 采用 的定 额 不 同 。取 费标 准 不 同 , 格依 据 不 同 , 别是 装置 性材 料 价 价 特
数 计 取 发 生 多种 形 式 错 误 。如 : 平地 将
决 算和 造 价认 定 审计原 则 上 由审计 部 门
牵头。 委托 社会 中介机 构进 行。在工 程预
同 中某些 条款 不公 允 。如 结算 依 据 同一 批工 程采 用 的定额 不 同 , 格 依据 不 同 , 价
计 取 了 地 形 系 数 ; 形 系 数应 综 合 调 增 地
格 无标 准 , 无 甲方签证 同意的字 样。部 亦 分 结 算 中对历 年来 工 、料价 格 调 整文 件 执 行 不准 确。 结算 书 中站容 站 貌整 治 无
工 程 量 , 价 无 依 据 , 有 总 的 造价 。 计 仅 无
2 同 中主要条 款 内容 欠缺 。 . 合 购销合 同中的 一些 内容 如结 算 方式 、 量要 求 、 质 违 约责任 等 事项 空 白 ;施 工 合 同 中只签
工程审计中存在的问题与对策

工程审计中存在的问题与对策内容提要:从工程造价结算审计实践看,工程高估冒算等现象还比较突出。
为了合理确定和有效控制工程造价,避免由此造成的损失浪费,加强对工程造价决算的审计监督已刻不容缓。
一、工程造价结算存在的问题及原因1、履行合同不严格,造价控制乏力。
工程经过有资质的中介机构编标,按法定程序,通过公开、公平方式招标、评标、定标,对于一般项目,施工单位的中标价即可作为竣工结算价,如有其它变更、签证应按招标文件精神或合同中相关条款结算。
然而,目前仍有不少工程招投标后,签订承发包合同时,在合同中约定按实结算,招投标只起到确定施工单位的作用。
如某桥梁拓宽工程在工程完工二个月后,建设单位与施工单位商定了《关于某桥拓宽工程结算审计有关事项》的会议记录。
审计发现,有关内容与招投标文件、合同存在严重背离的情况,如结算方式由中标价增减工程量改为全部按实计算;主要材料价格不按招投标及合同约定改按信息价;工程造价下浮率不按招投标文件规定下浮,擅自减少下浮率等等。
经审计若按此会议记录计算,仅造价下浮一块就涉及到多付工程款341243元。
2、工程实施中乱签证,人为增加造价。
工程建设实施中,部分建设单位现场管理人员及工程监理人员以隐蔽工程处理、误工、抢工、复杂工艺、特殊材料等方式随意追加工程造价。
如某基础设施项目的填方工程,在跟踪审计时,发现施工单位报出的结算所依据的地面标高与原设计地面标高严重出入,引起的工程款相差150多万元,而现场监理人员居然签字认可。
3、设计深度不足,工程造价失控。
拟建项目经过决策确定后,设计质量的优劣直接影响投资效益的高低。
设计深度不够,必然造成施工中变更多,现场签证多,从而使工程中标价与实际造价相去甚远,若施工现场管理不严,工程计价产生高估冒算也在所难免了。
如某建筑工程,中标价为151万元,但在施工过程中,因设计更改而增加的工程款有53万元之多。
又如某景区二期工程中标价为608.3万元,而最后结算造价达到1300多万元,超计划概算一倍多。
工程审计中发现的问题及建议

工程审计中发现的问题及建议工程审计是一种有效的管理工具,可以帮助企业精确控制工程项目的成本和风险。
然而,在工程项目的审计过程中,审计人员经常会发现许多问题。
本文将就工程审计中可能发现的问题及相应的建议进行探讨。
问题一:工程成本超支在工程项目的实施过程中,成本的超支是一个非常常见的问题。
审计人员可能会发现,工程项目在设计、采购、施工、监理等方面存在各种原因导致的超支,例如:设计不合理、工程施工质量不符合规定等。
针对这些问题,我们建议企业加强成本控制,避免因设计不合理、工程施工质量差等原因产生超支。
在采购和施工的过程中,要严格遵守相关法律法规,避免违规操作导致成本上升。
问题二:工程质量问题工程质量问题是工程审计过程中可能会发现的另一个关键问题。
审计人员可能会发现,工程施工质量不达标、工程设计不合理等问题,导致工程质量不稳定问题严重。
我们建议企业加强工程实施全过程的监督管理,确保工程实施进程的质量达到标准。
问题三:工期延误在工程项目实施过程中,工期延误是一个常见的问题。
审计人员可能会发现,工程项目未按时完工,导致工期延误和额外成本负担。
针对这些问题,我们建议企业合理计划工程进度,在实际实施过程中严格按照计划执行。
此外在经营战略层面上,企业可以考虑采取有效的管理方法,例如加强内部管理,提高人才素质,加强供应链管理等。
结论工程审计是一项非常重要的活动,它可以帮助企业精确控制工程项目的成本和风险。
在工程审计过程中,我们可能会发现成本超支、工程质量问题以及工期延误等问题。
针对这些问题,我们建议企业加强成本控制、管理监督、计划工程进度以及加强内部管理等。
只有这样,企业才能更好地掌控工程项目的进程,保证工程顺利完成,满足客户需求,赢得客户信赖。
工程审计存在的问题及对策

工程审计存在的问题及对策工程审计,听起来就像是一个高大上的概念,让人感觉很神秘。
其实,它就是对我们平时看到的建筑物、道路、桥梁等进行检查,看看它们是否符合设计要求,是否安全可靠。
但是,这个过程并不总是一帆风顺的,有时候也会遇到一些问题。
那么,工程审计到底存在哪些问题呢?又应该怎么解决呢?下面就让我来给大家说说吧。
我们来看看工程审计中存在的一些问题。
第一个问题就是审计人员的专业水平不够高。
这就导致了他们在进行审计时,可能会漏检一些重要的项目,从而让一些不合格的项目得以通过。
第二个问题是审计过程中的信息不透明。
有时候,审计人员在进行审计时,会使用一些特殊的手段来获取信息,这样一来就会让被审计方感到不公平。
第三个问题是审计结果的执行力度不够大。
有时候,审计人员虽然发现了问题,但是却不愿意或者不敢向被审计方提出整改意见,这样一来问题就得不到有效的解决。
那么,针对这些问题,我们应该怎么解决呢?我们要加强对审计人员的培训和考核。
只有让他们具备了足够的专业知识和技能,才能够更好地完成审计工作。
我们还要加强对审计过程的监督和管理,确保审计人员能够公正、客观地进行审计。
我们要提高信息公开的程度。
让被审计方了解整个审计过程和结果,这样他们就可以更好地配合审计工作。
我们要加强对审计结果的执行力度。
一旦发现问题,就要立即向被审计方提出整改意见,并督促其尽快整改到位。
工程审计是一个非常重要的工作,它关系到我们的生命财产安全。
因此,我们必须认真对待这个问题,采取有效措施来解决其中存在的问题。
只有这样,才能够让我们的城市更加美丽、更加安全!。
工程结算审计过程中发现的问题及其成因简析(精)

工程结算审计过程中发现的问题及其成因简析一、审计过程中发现的问题(一)施工单位报审结算存在的问题。
在审计中我们发现,有的施工企业利用建设单位对建设工程结算的知识了解较少,不能对建设工程结算进行有效地监督的情况,采用多计工程量,高套定额,编制假预算和假结算,重复计算工程量等手段,高估工程造价。
(二)审计工程结算审核面临的问题。
1、承包工程合同签定不规范,工程结算计价难以确定。
在审计过程中发现,建设、施工双方承包工程合同签订不规范。
在签订合同时不按投标文件的内容逐一填写,尤其是建筑规模和中标价,存在少填或者不填的现象,给工程计价取费留下活口,目的是为了竣工后高报工程结算价格打下伏笔,使得原本十分严肃的合同失去约束作用,建设单位失去了对施工单位工程报价的有效监督,容易造成决算价格偏高。
同时,给工程结算造价审核带来难度和风险。
2、建设单位不正常的举动,增加审计难度。
审计的根本目的是帮助建设单位节省建设费用,降低基建成本,提高投资效益。
但基建结算审计并不受所有建设单位的欢迎,因为有些建设单位的基建管理人员在工程项目实施过程中与施工单位逐渐产生经济瓜葛,因而这些人思想上有顾虑,认为基建审计核减额越大,说明自己工作中存在的问题越多,甚至出现施工单位都予以认可的核减,而建设单位反不认可的咄咄怪事。
此外,建设单位打着"降低工程成本,节约建设资金"的旗号,肢解工程项目,将一个本应完整的单项工程肢解成若干子项发包给多个施工单位施工,除了要支付总承包单位服务费,增加工程成本外,有的还指定基建材料,指定材料供货商,甚至干脆代施工单位采购建筑材料等。
所有这些建设单位不正常的举动,都增加了工程造价的审计难度。
3、材料成本难以确定。
现阶段建筑材料市场不规范,价格混乱。
材料材质相同,价格不同;产地不同,价格不同;渠道不同,价格不同。
市场价格差异悬殊,我们在审计过程中感觉到材料实际价格无法核实,成本难以测定。
即使是审核其原始购货发票,也由于外部建筑材料市场的混乱使得真伪难辨,况且回扣与折扣普遍,幅度不同,更增加其难度。
浅谈国有企业工程审计发现的问题和建议

浅谈国有企业工程审计发现的问题和建议摘要:近年来,伴随国家市场经济制度日趋完善,愈多企业及个体将大量资金投入至市场中进行经济建设。
同时,政府部门亦将更多资金投入至工程建设项目中,极大促进国民经济稳步提升,为民众提供更多就业机会。
当前,国有企业在开展工程审计过程中会发现诸多问题,必须通过有效的解决方案进行处理和完善,充分发挥工程审计在工程项目建设过程中的作用,不断提高工程项目建设管理水平,本文对此进行了深入探讨。
关键词:国有企业;工程审计;问题;建议1工程审计中发现的问题1.1设计审计的问题图纸设计对工程整体造价的影响非常大,科学合理的设计,有利于有效控制工程造价,但在设计阶段审计时,会发现设计不合理等现象,增加了工程造价。
设计单位进行工程设计时不熟悉施工现场,未结合工程实际进行图纸设计,容易产生因设计深度不够导致工程成本增加,或因过度设计导致项目资金浪费;设计人员专业能力有限,可能出现反复设计也没有达到建设单位的要求,同样造成资金浪费。
另外,国有企业投资的建设项目,如:办公楼、商场、酒店等综合性项目,会涉及建筑、安装、市政、园林等多个专业,因专业不同,一个整体项目会存在多个设计单位,容易产生各专业施工图设计衔接配合深度不足,导致设计重复或设计缺项等,额外增加了工程造价成本。
1.2施工过程审计的问题(1)施工管理粗放。
有的国有企业缺少专业的工程管理人员,对工程项目的施工技术和材料管理等缺少了解。
在施工过程中未及时发现施工单位不按图纸施工,施工单位在隐蔽工程中擅自减少施工工序或改变施工做法,施工单位擅自变更材料的规格型号或品牌等问题,容易被施工单位蒙骗过关,造成工程材料以次充好、工程质量得不到保证,造价得不到有效控制,给工程质量造成很大隐患,又使工程结算审计难以深入进行。
(2)工程监理单位工作不到位。
国有企业的项目现场多数是委托有资质的工程监理单位进行管理,但工程监理单位存在不负责任、监督流于形式等情况,如在材料大批量进场报验时,监理单位为加快材料进场速度,容易产生不仔细检查所有材料且报验单不够翔实等不尽责行为,从而造成进场材料的品牌、规格和型号等不符合合同、设计要求,施工用材质量不达标。
浅析工程审计中存在的问题与对策

浅析工程审计中存在的问题与对策浅析工程审计中存在的问题与对策一、我国工程审计存在的主要问题和原因1.认识方而。
一方而,不少企业从高管到具体操作人员对工程审计的认识往往偏重于财务审计,单纯地从财务角度看待工程费用,片面地认为工程审计只是核减工程量,对工程审计能够为英增加价值,能够加强企业内部控制和LWIm提髙企业经济效益知之甚少。
另一方而,审计风险还未引入到整体系统,因工程审计范圉和内容广泛,涉及关系复杂,审讣人员未能发现基建管理和内部控制中存在的重大差异或缺陷,作出不恰当审il•结论的可能性较大,易引发审计风险。
2.管理方而。
第一,基建项目从立项、设计、招投标、施工、竣工等整个过程,是一个连续的审计过程,因此,对施工合同、招投标、物资采购、施工结算等要逐项审查。
第二,工程审计是事后审计,由于时间介入滞后,了解信息不全,往往是"秋后算账“;,难以及时发现问题。
如:某企业焦化煤场改造过程中,一套建安施工图由两家单位施工,一家在工程竣工第二年,将自己施工部分办理竣工结算完毕,而另一家在工程竣工后第三年, 将整套施工图作为自己的工程量,多报部分工程量来办理结算,二级单位管理人员和工程监理人员因工作疏忽,未仔细审核,均没有发现施工单位重套了工程量,草率签字认可。
审核人员在审核过程中发现此事,通过调查、取证、落实,从中还发现合同价款超设汁概算和投资计划,合同内容签订不规范、设讣变更与现场签证重复、竣工图对变更无说明和标志、设计变更没统一编号等一系列问题。
第三,由于工程建设周期长,建材市场行情变化大,材料规格品种多,管理不到位等原因,材料质次价高及普遍存在浪费现象,在工程建设中,涉及诸多的利益主体,其中的一方或多方都可能在某个程序或过程中获得不当利益,导致违法违纪行为,这既是管理工作的难点, 也是工程审计的重点。
3.人员方而。
工程审计涵盖范用十分广泛,既涉及决策、规划、设计、概预算、招投标、物资采购、施工、监理等与建设项目有关的管理活动,又涉及企业管理、法律法规、资金管理、会计核算的方方而面,需要具备较全而的知识和技能。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程论文:浅析工程审计中发现的问题【摘要】文章就目前工程审计中发现的问题,提出了具体的解决方法和对策,为以后的工程审计提供参考。
【关键词】工程;问题;方法;对策一、概述“十一五”期间是电网建设的高峰时期,围绕建设“坚强电网”的战略目标,公司系统应加强电网建设工程的审计工作。
目前,分公司的电网、老旧设备改造,农网、城网、县级城网、户户通、路灯亮化工程名目繁多,工程的决算率和资产入账率偏低。
为了加快工程决算速度,保证工程如实列支,应对所有的完工决算工程开展审计。
根据电网工程造价需权威中介机构认定的要求和公司系统工程审计力量不足的具体情况,电网工程决算和造价认定审计原则上由审计部门牵头,委托社会中介机构进行。
在工程预(决)算审计中,按照“委托审计,实地丈量,全程监督”的原则,开展阳光审计,取得了显著成果。
笔者就目前工程审计中存在的问题初步进行了分类归纳并对产生的风险进行了分析,就此提出了一些改进的建议,以供参考。
二、工程管理中存在的问题(一)合同内容不规范容易造成经济纠纷1.在签订的合同中,有些文字不规范,表述不清导致甲、乙双方责任不明。
(1)购货合同:部分合同未注明运费承担方,有可能造成运费重复列支;合同中对安装及调试内容口径不一,部分合同为“指导安装、调试”字样,部分为“出卖人负责调试”,从文字看来,后种合同容易让人理解为设备安装后的调试工作应由供货厂家承担,但实际工程中均为施工单位承担。
(2)施工合同文字中专用条款内容含糊,反映不出合同施工承担方式,或模棱两可;双方责任无量化概念,如没有各自承担的材料、设备、供应种类及数量;工程计价内容不全,有内容无数量,特别反映在设计变更及签证内容上,文字无操作性。
如:xx110kv变电工程合同,没写明承包方式,甲方应供给乙方哪些材料,该工程执行什么定额,按什么标准取费,定额材料(主材)单价偏低时如何找材差,发生变更如何处理均无文字表达。
2.合同中主要条款内容欠缺。
购销合同中的一些内容如结算方式、质量要求、违约责任等事项空白;施工合同中只签定了工程价款,未规定结算依据及取费依据,材料承包方式及价格依据也未作出明确规定。
3.合同中主要条款内容欠妥。
施工合同中某些条款不公允。
如结算依据同一批工程采用的定额不同,价格依据不同,同一批工程的多个施工队,装置性材料结算价格不一样;同一个施工单位取费标准不同。
(二)工程施工现场资料不规范,给虚列工程成本,套取资金提供了方便1.工程变更资料不全。
工程竣工图与设计图相比变化较大,但无设计变更,竣工图大多为电脑打印草图,且无相关单位的签字盖章。
施工中变更不及时或签证不全(特别是图纸以外工作及三通一平、站容站貌整治部分),致使计价时无法准确计量工程量和确定计价方法,难以准确定价。
2.调试、试验报告不全,缺乏必要的调试试验报告,难以准确反映工程调试工作内容。
3.部分签证工程量含糊。
如:某工程防腐防火没有量的签证。
4.部分工程出现无施工图纸、无设计图纸的现象。
(三)结算资料不规范,容易形成工程成本不实,移交资产不准确1.结算书中存在计量不准确现象。
工程结算中普遍存在:重安装、轻土建;重图纸内、轻图纸外;重具体工程量、轻政策调整;重新建、轻拆除现象。
在政策调整、现场增加工作内容、土建工程、原设施拆除等方面漏项较多。
(1)土建工程中漏项及错项较多。
同一批工程采用的定额不同,取费标准不同,价格依据不同,特别是装置性材料价格无标准,亦无甲方签证同意的字样。
部分结算中对历年来工、料价格调整文件执行不准确。
结算书中站容站貌整治无工程量,计价无依据,仅有总的造价,无工程量,资料中也没有签证及必要的图纸与计量依据。
(2)代购的安全工具等无委托书、无发票、无甲方签证。
(3)地形系数计取发生多种形式错误。
如:将平地计取了地形系数;地形系数应综合调增1.2,却理解为1.2%。
(4)工程量计算误差较大。
如:土建部分的挖填、回填土方量、余土外运以及其他分项工程量计算;拆除费中计取了不参加拆除的项目等。
(5)在定额子目的选用上,存在高套、错套现象。
部分10kv项目套用了35kv定额。
(6)在政策调整方面漏项较多。
如:按政策调增的人工费、工资性津贴补差、材料机械系数调整,部分项目结算书中均未涉及。
(7)基础材料价格偏大。
如:xx钢杆基础用料中钢筋、混凝土按概算价格进入工程,比市场价格高出很多。
(8)定额模板、取费出现错误。
一些模板出现计算错误,还有一些工程使用模板与工程类型不符,如:xx支公司路灯亮化外委工程却使用自营工程模板,没有计入机械费。
(9)运输费的定额子目套用不准。
500米人力运输定额子目中按其10倍计算人力运输。
2.定额辅材重复计取。
如xx支公司的10kv工程为支公司内部三产企业进行施工,工程所用材料包括辅助材料全部由支公司供应,但施工费的计取中又重复计取了定额辅材。
3.对施工费的组成认识不清晰。
将概算中的基本预备费、法人管理费、筹资费等计入施工费中。
4.部分项目费用重复计算。
如:xx支公司10kv电杆的焊接费用、开闭所安装工程中辅材、单体调试与系统调试费等已在财务据实列支报销,而又在施工费中重复套用定额计取了费用。
5.施工费计算方式财务与工程结算不对应。
如xx支公司是用工程结算总价减去甲供材料作为施工费。
而工程结算书中的材料费用往往与甲供材料不符,这样就造成了财务结算施工费与工程结算中施工费不符。
6.线路改造工程中青苗赔付不规范。
⑴青苗赔付有乘机搭车可能,青苗赔偿中出现招待费的内容。
⑵与线路施工影响到的相关单位协议不全,存在以白条支付相关单位的现象。
(四)财务核算不规范,容易产生涉税风险1.未按工程结算书详细分类。
如:财务挂财时未按施工单位编制的工程结算书将“土建部分”记入“建筑工程”,将“安装”记入“安装工程”,也没有将与设备相对应的安装费及辅材记入“安装工程”。
2.索取的发票种类与施工内容不符,如xx供电支公司施工方开具的为“其他服务业”发票,应为“建筑安装业”发票。
3.对印花税的计提不准确。
有些供电支公司在进行财务决算时,未对与整项工程相关联的全部合同计提印花税。
4.对筹资费列支不准确。
应予资本化利息有的按工程概算金额计提,而不是按工程实际支出数计算筹资利息。
三、解决方法(一)公司内审部门必须在利用社会审计力量的同时,提前全程进行审计,改变以往完工后再进行审计的做法要根据基建规模、工程进度和存在的突出问题,在工程竣工决算之前就介入工程管理,审核确认是否具备竣工决算审计的条件,逐步实现工程估算、概算、结算、核算、决算、计划、进度、招标、合同、资产结转等全过程的重点审核、适时监督与跟踪服务。
(二)签订合同的部门和相关人员要认真学习《合同法》,力争合同规范、完整购销合同中填写内容应具体、明确、齐全;施工合同签订应加以规范,合同内容不仅要签订工程价款,还要规定结算依据、取费标准、材料承包方式、材料价格依据以及工程保质期,工程付款方式、留取的质保金等重要款项。
(三)资料要完整工程管理部门在工程完工之后,要有专人及时负责收集相关资料,该补充的要及时补充,该变更的图纸要随时变更,该办签证的办好签证,监理部门要当好“法官”,切勿将资料丢失,收集完毕及时将资料归档,以方便审计时能随时拿出资料审计。
(四)竣工资料要加以规范草图不能作为竣工结算的依据,竣工图作为工程结算依据应该有施工单位和监理单位相关人员的签字盖章。
工程结算书封面设计应该有预算编制人、建设单位审核人以及甲乙双方单位的盖章。
施工中变更单应该完备并及时签证。
隐蔽工程一定要有三方签证的验收证明。
(五)施工单位的结算人员一定要负责任,认真核对工程量,套准定额,在量、价和取费标准上一定要有理有据,不能随心所欲工程结算书编制中的材料表一定要与施工用料(甲供料与自购材料之和)相一致。
工程管理人员要加强责任心,层层把关,认真做好现场签证以及结算审核。
(六)加强预结算人员的培训力度,使他们掌握更多的造价知识(1)目前很多预算人员只会套用定额模板,却不懂定额,所以造成对施工费组成认识不清楚,把不应该计入施工费的基本预备费计入施工费,地形系数不知如何取等现象,还有一些定额模板中没有列入的施工项目不知如何进入工程结算,定额模板中重复计取的费用又不知如何减出。
(2)预算人员不能太依赖于模板,事先一定要先确认模板的正确性,再进行使用。
(3)预算人员要加强学习,掌握新的政策调整,并不断提高自身素质。
(七)对于工程生产准备费中的“三通一平”、“站容站貌的整治”和10kv的接续工程,委托的单位一定要及时办理工程结算,准备相应的完整的工程资料,不能只附一张协议书(八)加强工程财务管理,规范工程支出(1)财务人员就工程核算应准确运用会计科目,按照工程结算书内容准确记入“建筑工程”、“安装工程”、“在安装设备”和“待摊支出”明细科目。
(2)重视印花税的计提。
对工程中涉及的设计合同、监理合同、施工合同及设备、材料的购销合同等应按税法规定的税率足额计提印花税,并向当地税务机关申报交纳。
(3)财务人员还应严格按照票据管理办法及时索取正规的原始发票,对不符合规定的发票拒绝接收。
(4)不要对同一项目重复列支。
(5)编制财务竣工决算报告前一定要与工程部门的结算核对准确。
四、工程审计中应采取的对策(一)审查定额套项及基价换算对定额子目的审核。
同一个分项工程套用不同的子目,其基价差异很大,在审查预结算时必须对定额子目的选套加以审核,注意同类子目界限划分及综合定额所综合的内容,依据设计要求、施工组织设计、现场签证等有关资料予以核实,以防出现高套定额现象。
(二)审核其他费用费用的计取应根据有关规定标准和费率。
各种费用的取费标准系按工程类别和施工企业取费资质等级不同划分的,因此,审核取费标准是否正确,必须先审查施工企业取费资质证书、核定的工程类别,以套用相应的费率,同时还应注意各种费用的计算基数是否正确。
(三)审核材料的价差有些建筑工程所用材料由施工单位自行采购,而材料价格随市场行情的变化会与预算价格产生价差,在审核价差时,一是按各地市发布的市场信息价合理核定;二是按甲乙双方合同中规定的价格及施工单位提交的供料合同、采购发票等进行核定。
(四)关注签证,审核工程量实地查看工程量,对隐蔽工程的签证更不容忽视。
(五)审查合同的订立和执行情况认真查看工程所有签订的合同,看是否责任明确,执行到位。
(六)审查财务支出情况,看是否合理列支,重点关注预算外开支部分和税金。
