风电场核准流程图
风电项目开发建设流程图

专业word 可编辑风电项目开发建设流程一、49. 5MW 风电项目开发风电项目开发1 . 1 49 . . 5MW 风电项目开发流程风电项目开发流程风电场选址、与地方政府签订开发协议、凤能资源测量及评估,委托咨询单位编制初可风电场选址、与地方政府签订开发协议、凤能资源测量及评估,委托咨询单位编制初可 研及评审、报发改委取得立项批复、委托咨询单位编制可研、取得相关支持性文件报发改审、报发改委取得立项批复、委托咨询单位编制可研、取得相关支持性文件报发改 委核准。
委核准。
1 . 1 . 1风电场选址风电场选址风电场选址可委托有经验的咨询单位进行风电场选址可委托有经验的咨询单位进行 ,主要考虑选址凤能质量好、风向基本稳定、,主要考虑选址凤能质量好、风向基本稳定、 风速变化小、凤垂直切变小、揣流强度小、交通方便,靠电网近,对环境影响最小、地质小、凤垂直切变小、揣流强度小、交通方便,靠电网近,对环境影响最小、地质 条件满足施工的地区。
区。
1 . 1 . 2与地方政府签订开发协议与地方政府签订开发协议投资商与地方政府共同组织现场勘查投资商与地方政府共同组织现场勘查 ,收集相关资料后签订风电开发协议,收集相关资料后签订风电开发协议.主要包括风主要包括风电开发区域、近期开发容量,远期规划,年度投资计划、工程进展的时间要求等。
电开发区域、近期开发容量,远期规划,年度投资计划、工程进展的时间要求等。
1 . 1 . 3风能资源测量及评估风能资源测量及评估委托专业安装公司安装测风塔委托专业安装公司安装测风塔 ,安装地点应选址该风电场有代表性的地方,安装地点应选址该风电场有代表性的地方 ,数量一般不,数量一般不 少于2座,若条件许可,对于地形相对复杂的地区应增加至座,若条件许可,对于地形相对复杂的地区应增加至 4〜8座,测风仪应安装在1O m 、30m 、50m 、70m 的高度进行测风,现场测风应连续进行,时间至少1年以上。
风电项目开发建设流程图

风电项目开发建设流程一、49.5MW风电项目开发1.1 49.5MW风电项目开发流程风电场选址、与地方政府签订开发协议、凤能资源测量及评估,委托咨询单位编制初可研及评审、报发改委取得立项批复、委托咨询单位编制可研、取得相关支持性文件报发改委核准。
1.1.1风电场选址风电场选址可委托有经验的咨询单位进行,主要考虑选址凤能质量好、风向基本稳定、风速变化小、凤垂直切变小、揣流强度小、交通方便,靠电网近,对环境影响最小、地质条件满足施工的地区。
1.1.2与地方政府签订开发协议投资商与地方政府共同组织现场勘查,收集相关资料后签订风电开发协议.主要包括风电开发区域、近期开发容量,远期规划,年度投资计划、工程进展的时间要求等。
1.1.3风能资源测量及评估委托专业安装公司安装测风塔,安装地点应选址该风电场有代表性的地方,数量一般不少于2座,若条件许可,对于地形相对复杂的地区应增加至4~8座,测风仪应安装在1Om、30m、50m、70m的高度进行测风,现场测风应连续进行,时间至少1年以上。
在进行凤能资源评估时选用平均风速、凤功率密度,主要风向分布、年风能利用时间作为主要考虑的指标和因素。
1.1.4委托咨询单位编制初可研及评宙测风数据收集齐全后可委托咨询单位编制初可研,初可研主要包括:(1)投资项目的必要性和依据;(2)拟建规模和建设地点的初步设想;(3)资源情况、建设条件、协作关系的初步分析。
(4)投资估算和资金筹措设想·(5)项目大体进度安排;(6)经济效益和社会效益的初步评价。
初可研编制完成后,由业主组织专家对初可研进行评审,形成书面评审意见,咨询单位根据评审依据进行修改。
1.1.5报发改委取得立项批复初可研编制完成后由投资商把初可研上报发改委,等发改委给予立项批复。
1.I.6委托咨询单位编制可研可研是在初可研的基础进行细化,主要包括:确定项目任务和规模,论证项目开发的必要性及可行性。
对风电场风能资源进行评估,查明风电场场址工程地质条件,提出工程地质评价和结论;选择风电机组型式,提出优化布置方案,计算上网电量。
风电场生产运营管理流程图[1]
![风电场生产运营管理流程图[1]](https://img.taocdn.com/s3/m/8692c11752d380eb62946df8.png)
汇总所辖风 场目标和措 施, 起草分公 司计划、 措施
汇总分公司 目标和措施, 起草整体计 划、措施
批准目标 和措施计 划,并正 式下发执 行
部门名称 层次 集团公司 A
公司 3 生产运营部 B
流程名称 概要 分公司 C
风电场运维管理流程 年度生产目标及分解实施 风电场 D
实施目标措施
年终总结报告
年终考 核
结束
部门名称 签发人 编制单位 生产运营部
共
页
第 页
签发日期
备注: 如果分公司职能尚未健全或者其它原因不能履行相应职能, 由运维公司职能部门负责 直接对风场进行相应工作。
风电场运维管理流程图 风电场运维管理流程图 管理
部门名称 层次 集团公司 A 开始 公司 3 生产运营部 B 流程名称 概要 分公司 C生产目标
将公司计划 分解到各分 公司
将分公司计 划分解到所 辖风场
完成分公司 分解目标的 计划、措施
一文读懂风电项目审批、开发、建设、运营、所需手续流程

一文读懂风电项目审批、开发、建设、运营、所需手续流程风能是具有大规模开发价值的可再生能源,对环境保护和社会可持续发展具有重要意义。
近年来,由于国家政策扶持,风电的快速发展,越来越多的开发公司进军风电行业。
由于企业开发建设风电项目涉及到风电场工程的建设规划、项目前期工作、项目核准、竣工验收、运行监督等各个环节,下文小编对风电审批、开发、建设、运营流程,以及项目各阶段都需要哪些手续类文件进行了梳理。
风电项目审批流程图风电项目开发流程一、风电场选址业主方进行实际现场考察,确定风电场规划建设范围,根据风机布点间距要求,场区实际可利用情况确定风电场规划开发范围,利用GPS确定风电场范围拐点坐标。
主要考虑选址风能质量好、风向基本稳定、风速变化小、风垂直切变小、揣流强度小、交通方便、靠电网近、对环境影响最小、地质条件满足施工的地区。
二、与地方政府签订开发协议与政府相关部门确定项目开展前期工作函(根据省份要求办理),收集相关资料后签订风电开发协议,主要包括风电开发区域、近期开发容量、远期规划、年度投资计划、工程进展的时间要求等。
需相关地区发展和改革委员会盖章批复同意此风电场开展前期工作(将拟选风电场范围坐标进行盖章确认),通常本文有效期为1年,同时文件抄送省国土厅、环保厅、国网电力公司。
三、风能资源测量委托相关单位进行该风场测风塔设立并进行测风服务,安装地点应选址该风电场有代表性的地方,数量一般不少于2座,若条件许可,对于地形相对复杂的地区应增加至4~8座,测风仪应安装在10m、30m、50m、70m的高度进行测风,现场测风应连续进行,时间至少1年以上。
四、风资源评估委托相关单位进行风资源评估分析,编制风资源评估报告(根据地方要求及业主需求)。
①业主协助相关单位收集临近气象站资料(气象站同期测风数据、累年平均风速、多年平均风速、盛行风向及风能情况);②委托单位对收集的风数据进行分析(数据完整性、合理性、缺测及不合理数据处理、代表年分析、湍流强度分析、风切变分析、威布尔分布情况等);③风资源条件判断(分析测风塔代表年风资源判断,盛行风向及盛行风能方向,可利用小时数,发电量初步估算);④根据风资源评估情况,判定拟选风电场风机类型,判定该风电场是否具有开发使用价值,给出合理化风资源建议。
一、风电前期开发工作流程图

国电电力发展股份风电项目开发前期工作流程第一章总则第一条为进一步规风电项目开发前期工作程序,提高项目前期工作质量,根据国家风电开发相关管理规定和中国国电集团公司(以下简称“国电集团”)有关管理办法、公司前期工作相关管理办法,制定本流程。
第二条本流程主要包括风电场宏观选址、风资源测量、工程规划、可行性研究、项目核准等前期开发的全过程。
第三条本办法适用公司全资、控股企业的风电项目开发工作。
第二章风电场宏观选址流程说明第四条流程总说明(一)风电场宏观选址的概念风电场宏观选址是在认真研究国家和地区风电发展规划的基础上,详细调查地区风能资源分布情况,广泛收集区域风电场运行数据,通过对若干场址的风能资源、电网接入和其它建设条件的分析和比较,确定风电场的建设地点、开发价值、开发策略和开发步骤的过程,是保证公司风电产业又好又快发展的关键。
风电场宏观选址主要指导文件:《风电场场址选择技术规定》。
(二)影响风电场宏观选址的主要因素风电场宏观选址,要结合以下因素对候选风电场进行综合评估,并拟定场址:风能资源及相关气候条件、地形和交通运输条件、土地征用与土地利用规划、工程地质、接入系统、环境保护以及影响风电场建设的其他因素。
(三)风电场宏观选址的基本原则1、风能资源丰富、风能质量好拟选场址年平均风速一般应大于6m/s,风功率密度一般应大于200W/m2;盛行风向稳定;风速的日变化和季节变化较小;风切变较小;湍流强度较小;无破坏性风速。
由于各地区风电上网电价不同、风电场建设条件与海拔高度差异较大、可安装风电机组单机容量不同,风电场最低可开发年平均风速从6~7米/秒不等。
2、符合国家产业政策和地区发展规划3、满足联网要求认真研究电网网架结构和规划发展情况,根据电网容量、电压等级、电网网架、负荷特性、建设规划,合理确定风电场建设规模和开发时序,保证风电场接得进、送得出、落得下。
4、具备交通运输和施工安装条件拟选场址周围港口、公路、铁路等交通运输条件应满足风电机组、施工机械、吊装设备和其它设备、材料的进场要求。
风力发电审批流程

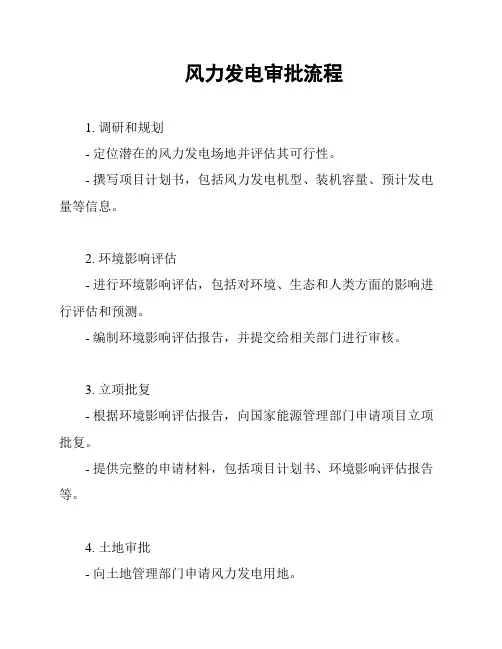

风力发电审批流程1. 调研和规划- 定位潜在的风力发电场地并评估其可行性。
- 撰写项目计划书,包括风力发电机型、装机容量、预计发电量等信息。
2. 环境影响评估- 进行环境影响评估,包括对环境、生态和人类方面的影响进行评估和预测。
- 编制环境影响评估报告,并提交给相关部门进行审核。
3. 立项批复- 根据环境影响评估报告,向国家能源管理部门申请项目立项批复。
- 提供完整的申请材料,包括项目计划书、环境影响评估报告等。
4. 土地审批- 向土地管理部门申请风力发电用地。
- 提供与土地相关的证明文件,并完成土地使用权转让手续。
5. 能源规划许可- 向国家能源管理部门申请能源规划许可。
- 提供项目详细信息和能源规划所需的其他文件。
6. 工程设计审查- 提交风电场工程设计文件,包括风力发电机型、布置方案、电气设计等。
- 相关部门对工程设计进行审查,并提出意见和建议。
7. 网络接入许可- 向电力公司申请风力发电场的并网接入许可。
- 提供与电网接入相关的技术方案和安全保障措施。
8. 建设许可- 提交风力发电场建设相关申请。
- 相关部门对建设申请进行审批,并颁发建设许可证。
9. 运营许可- 建成风力发电场后,向相关部门申请运营许可。
- 提供风力发电场的验收文件和运营管理计划。
10. 监管审查- 风力发电项目建成后,需要接受相关部门的监管审查。
- 定期向监管部门提交运营报告和相关资料。
请注意,以上流程仅为常见的风力发电项目审批流程概述,具体的审批流程可能会因地区和相关部门要求而有所不同。
在进行风力发电项目审批时,请务必与当地相关部门沟通,并遵守相关的法规和程序。
风电项目开发建设流程图

风电项目开发建设流程一、49. 5MW风电项目开发1 . 1 49 . 5MW风电项目开发流程风电场选址、与地方政府签订开发协议、凤能资源测量及评估,委托咨询单位编制初可研及评审、报发改委取得立项批复、委托咨询单位编制可研、取得相关支持性文件报发改委核准。
1 . 1 . 1风电场选址风电场选址可委托有经验的咨询单位进行,主要考虑选址凤能质量好、风向基本稳定、风速变化小、凤垂直切变小、揣流强度小、交通方便,靠电网近,对环境影响最小、地质条件满足施工的地区。
1 . 1 . 2与地方政府签订开发协议投资商与地方政府共同组织现场勘查,收集相关资料后签订风电开发协议.主要包括风电开发区域、近期开发容量,远期规划,年度投资计划、工程进展的时间要求等。
1 . 1 . 3风能资源测量及评估委托专业安装公司安装测风塔,安装地点应选址该风电场有代表性的地方,数量一般不少于2座,若条件许可,对于地形相对复杂的地区应增加至4〜8座,测风仪应安装在1O m、30m、50m、70m 的高度进行测风,现场测风应连续进行,时间至少1年以上。
在进行凤能资源评估时选用平均风速、凤功率密度,主要风向分布、年风能利用时间作为主要考虑的指标和因素。
1 . 1 . 4委托咨询单位编制初可研及评宙测风数据收集齐全后可委托咨询单位编制初可研,初可研主要包括:(1)投资项目的必要性和依据;(2)拟建规模和建设地点的初步设想;(3)资源情况、建设条件、协作关系的初步分析。
⑷投资估算和资金筹措设想(5)项目大体进度安排;(6)经济效益和社会效益的初步评价。
初可研编制完成后,由业主组织专家对初可研进行评审,形成书面评审意见,咨询单位根据评审依据进行修改。
1 . 1. 5报发改委取得立项批复初可研编制完成后由投资商把初可研上报发改委,等发改委给予立项批复。
1.1. 6委托咨询单位编制可研可研是在初可研的基础进行细化,主要包括:确定项目任务和规模,论证项目开发的必要性及可行性。
某公司风电项目开发前期工作流程图

国电电力发展股份有限公司风电项目开发前期工作流程第一章总则第一条为进一步规范风电项目开发前期工作程序,提高项目前期工作质量,根据国家风电开发相关管理规定和中国国电集团公司(以下简称“国电集团”)有关管理办法、公司前期工作相关管理办法,制定本流程。
第二条本流程主要包括风电场宏观选址、风资源测量、工程规划、可行性研究、项目核准等前期开发的全过程。
第三条本办法适用公司全资、控股企业的风电项目开发工作。
第二章风电场宏观选址流程说明第四条流程总说明(一)风电场宏观选址的概念风电场宏观选址是在认真研究国家和地区风电发展规划的基础上,详细调查地区风能资源分布情况,广泛收集区域风电场运行数据,通过对若干场址的风能资源、电网接入和其它建设条件的分析和比较,确定风电场的建设地点、开发价值、开发策略和开发步骤的过程,是保证公司风电产业又好又快发展的关键。
风电场宏观选址主要指导文件:《风电场场址选择技术规定》。
(二)影响风电场宏观选址的主要因素风电场宏观选址,要结合以下因素对候选风电场进行综合评估,并拟定场址:风能资源及相关气候条件、地形和交通运输条件、土地征用与土地利用规划、工程地质、接入系统、环境保护以及影响风电场建设的其他因素。
(三)风电场宏观选址的基本原则1、风能资源丰富、风能质量好拟选场址年平均风速一般应大于6m/s,风功率密度一般应大于200W/m2;盛行风向稳定;风速的日变化和季节变化较小;风切变较小;湍流强度较小;无破坏性风速。
由于各地区风电上网电价不同、风电场建设条件与海拔高度差异较大、可安装风电机组单机容量不同,风电场最低可开发年平均风速从6~7米/秒不等。
2、符合国家产业政策和地区发展规划3、满足联网要求认真研究电网网架结构和规划发展情况,根据电网容量、电压等级、电网网架、负荷特性、建设规划,合理确定风电场建设规模和开发时序,保证风电场接得进、送得出、落得下。
4、具备交通运输和施工安装条件拟选场址周围港口、公路、铁路等交通运输条件应满足风电机组、施工机械、吊装设备和其它设备、材料的进场要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
风电场核准流程图
风电项目核准《项目申请报告》内容及须
附送的文件
国家能源局关于印发《风电开发建设管理暂行办法》的通知国能新能〔2011〕285号、甘肃省人民政府办公厅《关于印发企业投资项目核准办法的通知》〔2011〕124号、甘肃省人民政府关于公布省级政府部门第十批中央在甘单位第五批取消调整和下放行政审批项目的决定甘政发〔2013〕89号。
风电项目申请核准时应报《项目申请报告》,《项目申请报告》委托有相应资质的咨询机构编制。
《项目申请报告》编制包含的主要内容和必须附送的文件如下:
一、主要内容
1、项目申报单位情况(企业的主营业务、近两年经营
情况和财务状况、银行信用等级等)。
2、拟建项目情况(项目建设主要内容)。
3、建设用地与相关规划(建设地点及是否符合规划)。
4、资源利用和能源耗用分析。
5、生态环境影响分析。
6、经济和社会效果分析。
二、项目申报单位在向项目核准机关报送申请报告时,需根据国家法律法规的规定附送以下文件。
1、项目核准机关依据国家能源局下达的核准备案计划同意开展项目前期工作的文件。
项目申报单位依据预可行性研究报告,在开展可行性研究报告的同时,委托有资质的单位编制地质灾害影响评估、矿产资源压覆调查和土地规划影响评估等三个专项报告,并通过土地主管部门的审查。
在此基础上办理土地预审;委托有资质的单位编制环境影响报告表,获得主管部门的审查意见和批复;委托有资质的单位编制电力接入(一、二次)系统报告,并通过审查。
获得电力主管部门的同意接入电网的意见;安全生产监督管理部门的《安全预评价报告批复》(备案)文件;发改部门出具的节能评估报告批复文件;金融部门出具的贷款承诺书。
(1)水资源主管部门出具的《风电场工程水土保持方案准予水行政许可决定书》;
(2)国土资源主管部门出具的《风电场工程建设用地预审意见的复函》;
(3)环境保护主管部门出具的《风电场工程环境影响报告表的批复》;
(4)国土资源主管部门出具的《风电场工程建设项目压覆矿产资源储量情况证明的函》;
(5)文化主管部门出具的《风电场工程进行文物调查勘探的批复》;
(6)地震安全性评定主管部门审议通过《风电场工程场地地震安全性评价报告的评审意见》并予备案登记;
(7)地震局出具《风电场工程场地地震安全性评价报告的批复》;
(8)省电力公司出具的《风电场接入系统设计评审意见的通知》;
(9)安全生产监督管理部门的《安全预评价报告批复》(备案)文件;
(10)发改部门出具的节能评估报告批复文件;
(11)金融部门出具的贷款承诺书。
(12)根据政策法规需要出具的其他文件。
2、地方能源主管部门对可行性研究报告评审及批复;
3、能源主管部门报国家能源局申请列入核准备案计划;
4、电网接入批复;
5、根据国家有关规定编制项目核准申请报告;
6、地方能源主管部门出具风电场项目核准的批复文件;
7、风电场开工建设。
