路基土石方开挖技术交底范本一:(正文字数约2000字)路基土石方开挖技术交底一、前言本旨在对路基土石方开挖技术进行全面交底,确保施工人员清楚了解工程要求和技术流程,并提供相应的操作指导。

二、工程概况本工程位于XX地,总长度为XXX,其中包括A段、B段和C段,路基宽度为X米。

工程涉及的土石方开挖量为XXXX立方米,开挖范围详见附件一。

三、施工准备1.根据工程设计图纸以及相关规范要求,确定开挖深度、开挖宽度和开挖坡度。

2.确保施工现场的安全环境,清除各类障碍物和杂物。

3.配备必要的工具和设备,包括挖掘机、铲车、推土机等,确保其正常工作。

四、土石方开挖技术流程2.挖掘边坡:按照设计要求,先削平边坡,然后按照规定的坡度进行开挖。

3.坑底平整:挖掘到设计要求的深度后,对坑底进行平整,以保证路基的整体平齐。

4.水土保持措施:根据环保要求,在施工过程中采取相应的水土保持措施,防止水土流失。

5.清除废弃物:开挖过程中产生的废弃物应及时清理,保持施工现场的整洁。

6.翻料均匀:开挖完成后,对土石方进行翻料,使路基土石方达到均匀的密实度。

五、安全注意事项1.施工人员必须熟悉操作规程和防护措施,并佩戴相应的安全装备。

2.严禁超载运输和机械超载工作,确保操作安全。

3.挖掘机等设备的操作人员必须具备相关的操作证书和经验。

六、附件1.附件一:开挖范围图2.附件二:工程设计图纸七、法律名词及注释1.土石方开挖:指在道路施工过程中,将路基地面进行开挖,以适应路基设计要求。

2.水土保持:指在工程施工过程中采取的一系列措施,以防止水土流失,保护环境。

范本二:(正文字数约2000字)路基土石方开挖技术交底一、前言本旨在对路基土石方开挖技术进行全面交底,确保施工人员清楚了解工程要求和技术流程,并提供相应的操作指导。

二、工程概况本工程位于XX地,总长度为XXX,其中包括A段、B段和C段,路基宽度为X米。

工程所需开挖的土石方量共计XXXX立方米,详见附件一。

道路工程(土方路基)技术交底

道路工程(土方路基)技术交底

参加单位(部门、班组)
会 签 栏

参加人员
编号: 001 工程名称
市政基础设施工程
施工技术交底记录
国际冷链物流项目周边道路
分部名称
市政管-12 路基
分项名称
土方路基
交底日期
年月日
交底人
黄健东
交底人职务
技术负责人
交底内容:
4、 挖掘机工作面高度要满足在一次挖掘过程中能装满斗, 但不应超过机械的最大挖掘高度; 停机地面必须整 理或铺垫至水平状态。 机下地面松软时应铺垫板; 挖土前要先剥离土夹杂的土石。 挖土时要随挖、随清刷边 坡; 挖装时, 回转半径范围内不得有人。 向车辆装载时, 要降低铲斗, 且不得从驾驶室顶上越过。 5、 台阶开挖之前, 必须先探测既有电缆的位置和深度, 在施工场地准备足够的应急防护材料, 台阶开挖后要 派专人密切注意既有线路基的稳定性, 发现有失稳趋势出现马上报告现场指挥员及技术人员进行处理。 6、每天上班前带班班长需要进行每日安全交底。 7、 所有机械随时检修, 禁止不合格机械参与施工, 消灭一切安全隐患。

道路路基土石方开挖技术交底

道路路基土石方开挖技术交底

道路路基土石方开挖技术交底一、背景介绍随着城市化进程的加速和交通基础设施的不断发展,道路建设已成为城市规划和经济建设的重要组成部分。

道路路基土石方开挖是道路建设中的基础环节,其施工质量直接影响到道路的整体质量和安全性能。

为了确保道路路基土石方开挖的顺利进行,本文将详细介绍该技术的施工流程、注意事项以及未来的发展趋势和应用前景。

二、技术概述道路路基土石方开挖技术主要包括爆破、挖掘、装运、填筑等环节。

在施工过程中,应根据地质条件、施工环境、工期要求等因素选择合适的施工方法和设备。

该技术的主要作用是确保路基土石方的开挖质量,降低对周围环境的影响,提高施工效率。

三、施工流程1、爆破环节:在爆破前,应进行详细的地质勘察,了解土石性质,确定爆破方案。

爆破过程中,要严格控制炸药用量,确保爆破安全。

2、挖掘环节:挖掘机根据设计图纸进行挖掘,挖掘时要确保边坡的稳定,及时清理挖掘出的土石。

3、装运环节:装载机将挖掘出的土石装入运输车,运输车将土石运至指定地点进行处理。

4、填筑环节:在填筑过程中,要确保填筑材料的密实度、平整度等指标符合设计要求,保证道路路基的稳定。

四、注意事项1、在施工过程中,应加强安全防护,防止因操作不当导致的安全事故。

2、严格控制施工质量,确保各环节的施工质量符合设计要求。

3、加强施工现场的环境管理,防止因施工导致的环境污染。

4、加强对施工设备的维护和保养,确保设备的正常运转。

五、发展趋势和应用前景随着科技的进步和施工设备的更新换代,道路路基土石方开挖技术将不断发展和完善。

未来,该技术将更加注重环保和节能,新型的施工设备将更加高效、环保,施工质量也将更加可靠。

此外,随着城市交通拥堵问题的日益突出,道路建设将更加注重施工速度和效率,道路路基土石方开挖技术也将不断适应这一发展趋势,为城市交通建设提供更加优质的服务。

总之,道路路基土石方开挖技术在城市化进程和交通基础设施建设中发挥着重要作用。

在实际施工过程中,应充分了解该技术的施工流程、注意事项和发展趋势,不断提高施工质量和技术水平,为城市发展和人民生活提供更加安全、便捷的交通环境。

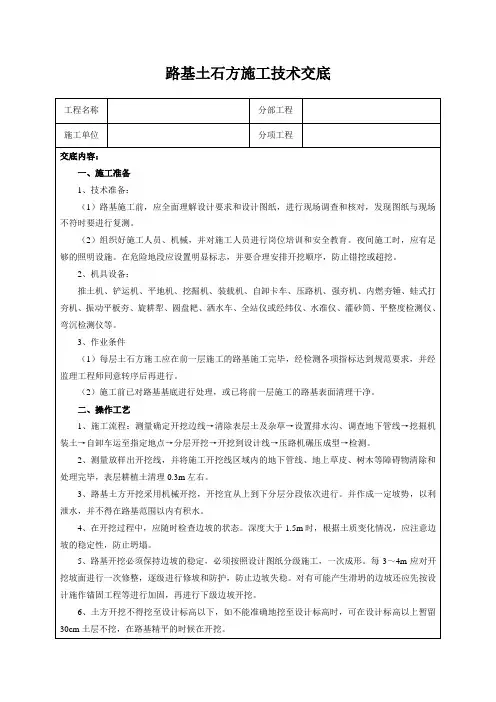

路基土石方施工技术交底

路基土石方施工技术交底
3、汽车装土、卸土时,停卸地点平整坚实,在危险地段卸土设专人指挥。
4、运输可能产生粉尘的车辆配备挡板及棚布,防止粉尘飞落,减少对生产人员和当地居民造成危害,必要时进行洒水。
5、组织职工学习环保知识,加强环保意识,保持清洁、控制扬尘、杜绝撒漏材料,使大家认识到环境保护的重要性和必要性。定期进行环境检查,及时处理违章事宜。
交底人:
日期:年月日
被交底人:
日期:年月日
2、机具设备:
推土机、铲运机、平地机、挖掘机、装载机、自卸卡车、压路机、强夯机、内燃夯锤、蛙式打夯机、振动平板夯、旋耕犁、圆盘耙、洒水车、全站仪或经纬仪、水准仪、灌砂筒、平整度检测仪、弯沉检测仪等。
3、作业条件
(1)每层土石方施工应在前一层施工的路基施工完毕,经检测各项指标达到规范要求,并经监理工程师同意转序后再进行。
3、开挖过程中,基于实际情况,如需修改设计边坡坡试、截水沟和边沟尺寸及位置等时,应及时按规定报批。边坡上稳定的孤石应保留。
4、欠挖部分必须凿除。超挖部分应采用无机结合料稳定碎石或级配碎石填平碾压密实,严禁用细粒土找平。
5、石质路床底面有地下水时,可设置渗沟进行排导,渗沟宽度不宜小于100mm,横坡不宜小于%。渗沟应用坚硬碎石回填。
(2)施工前已对路基基底进行处理,或已将前一层施工的路基表面清理干净。
二、操作工艺
1、施工流程:测量确定开挖边线→清除表层土及杂草→设置排水沟、调查地下管线→挖掘机装土→自卸车运至指定地点→分层开挖→开挖到设计线→压路机碾压成型→检测。
2、测量放样出开挖线,并将施工开挖线区域内的地下管线、地上草皮、树木等障碍物清除和处理完毕,表层耕植土清理0.3m左右。
六、安全文明施工
1、根据工地情况,做好场地布置,合理安排临时设施,进行安全保卫工作,布置安全防护设施和统一的安全标志,在施工现场醒目位置设置固定的大幅安全标语及各种安全操作规程牌。

路基土石方施工技术交底

路基土石方施工技术交底

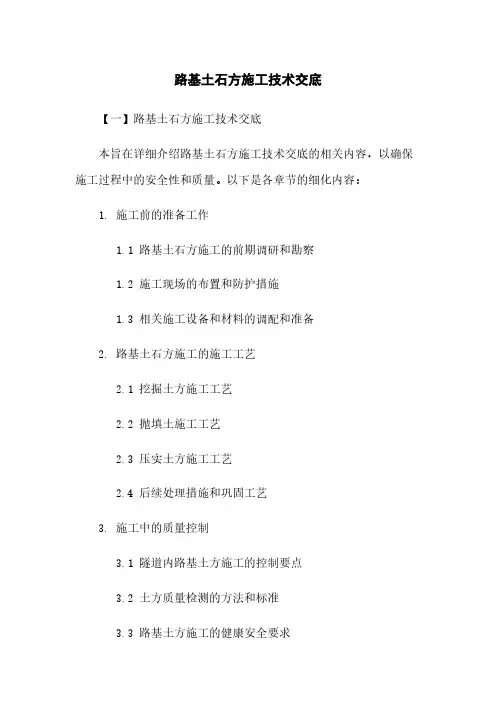

路基土石方施工技术交底【一】路基土石方施工技术交底本旨在详细介绍路基土石方施工技术交底的相关内容,以确保施工过程中的安全性和质量。

以下是各章节的细化内容:1. 施工前的准备工作1.1 路基土石方施工的前期调研和勘察1.2 施工现场的布置和防护措施1.3 相关施工设备和材料的调配和准备2. 路基土石方施工的施工工艺2.1 挖掘土方施工工艺2.2 抛填土施工工艺2.3 压实土方施工工艺2.4 后续处理措施和巩固工艺3. 施工中的质量控制3.1 隧道内路基土方施工的控制要点3.2 土方质量检测的方法和标准3.3 路基土方施工的健康安全要求4. 施工后的验收和整改4.1 路基土石方施工后的质量验收4.2 若发现质量问题的整改措施4.3 交底期间的备案和记录保存【附件】1. 前期调研和勘察报告2. 现场布置和防护措施图纸3. 施工设备和材料清单4. 路基土方施工工艺流程图5. 质量检测报告和合格证明6. 相关法律法规和施工规范【法律名词及注释】1. 隧道:指为了实现交通或者水利等基础设施的顺利运行,采用挖掘方式在地下进行的人工或者机械开凿的道路。

2. 健康安全要求:指在施工过程中,要严格执行相关的安全生产措施,保证施工人员的人身安全和身体健康。

【二】路基土石方施工技术交底本旨在提供路基土石方施工技术交底的细节,确保施工过程中的质量和安全。

以下是各章节的详细内容:1. 施工前的准备工作1.1 前期调研和勘察1.2 现场布置和防护措施1.3 设备和材料准备2. 路基土石方施工的施工工艺2.1 挖土施工工艺2.2 抛填土施工工艺2.3 土方压实工艺2.4 后续处理和巩固工艺3. 施工中的质量控制3.1 控制要点3.2 土方质量检测方法和标准3.3 健康安全要求4. 施工后的验收和整改4.1 质量验收4.2 整改措施4.3 交底备案和记录保存【附件】1. 调研和勘察报告2. 布置和防护措施图纸3. 设备和材料清单4. 施工工艺流程图5. 质量检测报告和合格证明6. 法律法规和施工规范【法律名词及注释】1. 土方施工工艺:指在土质路基上,进行挖土、抛填、压实等施工工艺的操作过程。

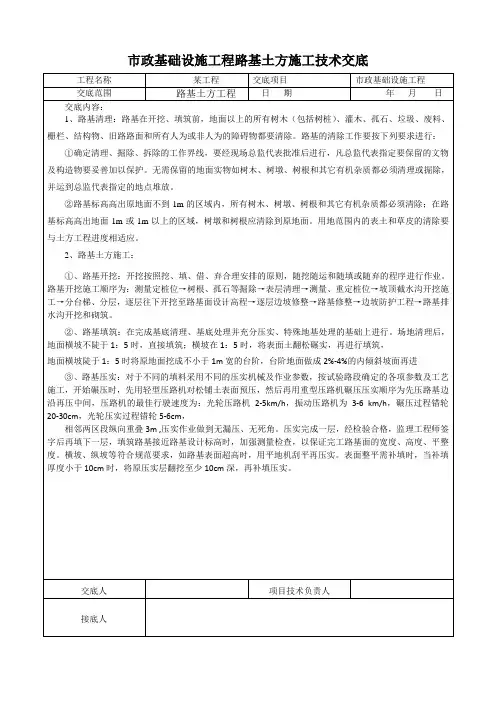

市政基础设施工程路基土方施工技术交底

市政基础设施工程路基土方施工技术交底
市政基础设施工程路基土方施工技术交底
工程名称
某工程
交底项目
市政基础设施工程
交底范围
路基土方工程
日 期
年 月 日
交底内容:
1、路基清理:路基在开挖、填筑前,地面以上的所有树木(包括树桩)、灌木、孤石、垃圾、废料、栅栏、结构物、旧路路面和所有人为或非人为的障碍物都要清除。路基的清除工作要按下列要求进行:
交底人
项目技术负责人
接底人
②、路基填筑:在完成基底清理、基底处理并充分压实、特殊地基处理的基础上进行。场地清理后,地面横坡不陡于1:5时,直接填筑;横坡在1:5时,将表面土翻松碾实,再进行填筑,
地面横坡陡于1:5时将原地面挖成不小于1m宽的台阶,台阶地面做成2%-4%的内倾斜坡面再进
③、路基压实:对于不同的填料采用不同的压实机械及作业参数,按试验路段确定的各项参数及工艺施工,开始碾压时,先用轻型压路机对松铺土表面预压,然后再用重型压路机碾压压实顺序为先压路基边沿再压中间,压路机的最佳行驶速度为:光轮压路机2-5km/h,振动压路机为3-6km/h,碾压过程错轮20-30cm,光轮压实过程错轮5-6cm,
①确定清理、掘除、拆除的工作界线,要经现场总监代表批准后进行,凡总监代表指定要保留的文物及构造物要妥善加以保护。无需保留的地面实物如树木、树墩、树根和其它有机杂质都必须清理或掘除,并运到总监代表指定的地点堆放。
②路基标高高出原地面不到1m的区域内,所有树木、树墩、树根和其它有机杂质都必须清除;在路基标高高出地面1m或1m以上的区域,树墩和树根应清除到原地面。用地范围内的表土和草皮的清除要与土方工程进度相适应。
相邻两区段纵向重叠3m,压实作业做到无漏压、无死角。压实完成一层,经检验合格,监理工程师签字后再填下一层,填筑路基接近路度、平整度。横坡、纵坡等符合规范要求,如路基表面超高时,用平地机刮平再压实。表面整平需补填时,当补填厚度小于10cm时,将原压实层翻挖至少10cm深,再补填压实。

路基土石方开挖技术交底

路基土石方开挖技术交底

路基土石方开挖技术交底
一、前言
路基土石方开挖是道路建设中非常重要的一项工作。

准确的开
挖技术能够确保道路的稳定性和安全性,对后续的路面铺设和道路
使用具有重要影响。

本文将就路基土石方开挖的技术要点进行交底,以确保施工人员能够正确理解和掌握相关知识,确保施工质量。

二、开挖条件评估
在进行路基土石方开挖之前,需要对开挖条件进行评估。

评估
的项目包括土质条件、地下管线、场地平整度等。

评估的目的是为
了确定开挖所需的施工方法和所需的设备。

1. 土质条件评估
对于开挖工程,需要对土质条件进行评估。

评估的重点包括土
体的稳定性、坚硬度以及含水量等。

根据不同的土质条件,可以选
择适当的开挖方法,如机械挖掘、人工挖掘等。

2. 地下管线评估
在进行开挖工作之前,需要对地下的管线进行评估。

主要包括供水管道、排水管道、燃气管道等。

评估的目的是为了避免在开挖过程中损坏地下管线,导致不必要的事故和损失。

3. 场地平整度评估
在进行路基土石方开挖之前,需要对场地的平整度进行评估。

评估的目的是为了确保施工过程中开挖面的平稳,避免出现坍塌和滑坡等安全问题。

三、开挖技术要点
1. 施工准备
在正式进行路基土石方开挖之前,需要做好相应的施工准备工作。

包括确定开挖的起点和终点,标注开挖范围,并清理开挖区域的多余物体,确保施工过程中的顺利进行。

2. 开挖方法
根据土质条件和开挖深度,可以选择不同的开挖方法。

常用的开挖方法包括手工挖掘、机械挖掘和爆破开挖等。

手工挖掘适用于。

路基土石方填筑施工技术交底

路基土石方填筑施工技术交底

路基土石方填筑施工技术交底范本1:路基土石方填筑施工技术交底一、施工范围及目的本工程施工范围为道路路基土石方填筑,旨在确保道路的平整度和承载力,提高道路的使用性能和安全性。

二、施工前准备1. 将施工现场清理干净,确保工作区域安全无障碍。

2. 检查施工设备和工具的完好性和可靠性,保证施工质量。

3. 根据设计要求确保施工土石方材料的质量和数量。

三、施工工艺1. 定位测量:根据设计要求,进行路基线路和填筑面的定位测量。

2. 开挖土方:按照设计要求,使用机械设备进行土方的开挖工作。

3. 均填分层:根据设计要求,将挖掘出的土方按规定厚度分层填筑,并使用夯实机械进行夯实作业。

4. 平整路基:在填筑完成后,使用刮平机械对路基进行平整处理。

5. 检测验收:对填筑完毕的路基进行检测验收,确保其符合设计要求。

四、施工注意事项1. 施工现场要配备足够的安全警示标志和人员,确保施工安全。

2. 施工过程中应定期进行施工质量检测,发现问题及时纠正。

3. 注重环境保护,在施工过程中采取相应的措施减少对周围环境的污染。

附件:无法律名词及注释:1. 路基:道路工程的地基部分,承受车辆荷载并传递给地基土层的部分。

2. 土石方填筑:根据路基设计要求,将挖掘出的土方进行填筑,使路基达到设计要求。

范本2:路基土石方填筑施工技术交底一、施工范围及目的本文档旨在详细介绍路基土石方填筑施工的技术要求和具体操作步骤,以确保工程施工质量,保障道路的平整度和承载力。

二、施工前准备1. 清理施工现场:在施工之前,对施工现场进行彻底清理,确保施工区域安全无障碍。

2. 检查施工设备和工具:对施工所需的设备和工具进行检查,确保其完好可用。

3. 确保施工土石方材料的质量和数量:根据设计要求,采购合格的土石方材料,并核对数量。

三、施工工艺1. 定位测量:根据设计要求,在施工区域进行路基线路和填筑面的定位测量。

2. 开挖土方:利用土方开挖机械,按照设计要求进行土方的开挖工作。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

市政工程技术交底-路基土石方1 适用范围适用于新建和改建高速公路路基土石方施工,其他道路路基施工可参照执行。

2 施工准备2.1 技术准备1.认真审核图纸及设计说明书。

2.施工组织设计已经审定批复,并做好施工技术及安全交底。

3.路基施工前应详细检查、核对纵横断面图,发现问题进行复测。

若设计单位未提供断面图,应全部补测。

4.根据恢复的路线中桩、设计图表、施工工艺和有关规定测设路基用地界桩和路堤坡脚、路堑堑顶、边沟、取土坑、护坡道、弃土堆等具体位置桩。

5.路基材料各项试验合格。

6.试验路段(1)开工之前,应选择试验路段进行填筑压实试验,以确定土方工程的正确压实方法、为达到规定的压实度所需要的压实设备的类型及其组合工序、各类压实设备在最佳组合下的各自压实遍数以及能被有效压实的压实层厚度等,从中选出路基施工的最佳方案以指导全线施工。

(2)在开工前至少28d完成试验路段的压实试验,并以书面形式向监理工程师按试验情况提出拟在路堤填料分层平行摊铺和压实所用的设备类型及数量清单,所用设备的组合及压实遍数、压实厚度、松铺系数,供监理工程师审批。

(3)试验段的位置由监理工程师现场选定,长度为不小于200m的全幅路基为宜。

采用监理批准的压实设备、筑路材料进行试验。

压实试验进行到达到规定的压实度所必须的施工程序为止,并记录压实设备的类型和工序及碾压遍数。

对同类材料以此作为现场控制的依据。

(4)不同的筑路材料应单独做试验段。

2.2材料要求高速公路路基施工的主要材料为土、石方、土石混合料。

淤泥、沼泽土、冻土、有机土以及含草皮、树根、垃圾和腐朽物质的土不得用于路基施工中。

填方材料最小强度和最大粒径应符合表1-1的规定。

表1-1 填方材料最小强度和最大粒径2.3 机具设备1.土方工程机械:推土机、铲运机、平地机、挖掘机、装载机。

2.运输机械:自卸卡车。

3.压实机械:压路机、强夯机、内燃夯锤、蛙式打夯机、振动平板夯。

4.含水量调节机械:旋耕犁、圆盘耙、洒水车、五铧犁。

5.测量和检验实验设备:全站仪或经纬仪、水准仪、灌砂筒、环刀、平整度检测仪、弯沉检测仪等。

6.应根据工程量、施工进度计划、施工条件及筑路材料合理选择施工机械。

如土方、灰土施工中应增加旋耕犁和圆盘耙,压路机可以为羊足碾配合光轮压路机;在石方路基施工中应选择光轮振动压路机。

自卸卡车数量应根据取土场远近来确定。

如取土场与施工作业面距离在l00m~ 1000m范围,运输路线不需经过正式道路,可以使用铲运机进行运输。

7.施工机械的机械性能和动力性能必须能满足施工需要。

2.4作业条件1.每层土石方施工应在前一层施工的路基施工完毕,经检测各项指标达到规范要求,并经监理工程师同意转序后再进行。

2.施工前已对路基基底进行处理,或已将前一层施工的路基表面清理干净。

3 施工工艺3.1工艺流程1.填土路基施工准备→路基临时排水设施→路基基底处理与填前碾压→填料运输与卸土→推平与翻拌晾晒→碾压→压实度检测2.石方路基:参照“1.2填石路基”第1.2.3.1条。

3.土石混合路基:同本条1款“填土路基”。

4.挖方路基弃土↑施工测量→路基临时排水设施→路堑开挖→土工试验→测量放线→试验路段→碾压→压实度检测3.2操作工艺1.填土路基施工(1)施工准备1)中心试验室按照设计文件及监理工程师的要求,对取自挖方、借土场、料场的填方材料及路基基底进行土工试验,试验内容主要有:液限、塑限、塑性指数、天然稠度或液性指数;颗粒大小分析试验;含水量试验;密度试验;相对密度试验;土的击实试验;土的强度试验(CBR值);有机质含量试验及易溶盐含量试验。

将试验结果提交监理工程师,批准后方可采用。

2)施工测量①在开工之前应做好施工测量工作,内容包括导线、中线及水准点的复测,水准点的增设,横断面的检查、补测与绘制等。

②原有导线点不能满足施工要求时,应进行加密,保证在道路施工的全过程中,相邻导线点间能相互通视。

对有碍施工的导线点,施工前可以采用交点法或其他的固定方法加以固定。

③导线和水准点的复测必须和相邻施工段进行闭合。

④计算每一桩号对应的路基宽度,放出路基边线。

为了保证边坡的压实度,在每侧路基设计边线外加宽500mm作为填筑边线。

中线桩随填方上传。

⑤在施工测量完成前不得进行施工。

如果遇到不适用的材料,要予以挖除。

在挖除之前,对不适用材料的范围先行测量,经监理工程师确认批准后方可施工,并在开挖完成后及回填之前重新测量。

(2)路基临时排水设施1)路基排水按“截、导、排”的原则进行处理,并尽可能与设计排水系统相结合,勿使路基附近积水。

2)施工时,先在征地线边缘培置400mm高的土埂,挡住外界地表水,并在土埂内侧挖临时排水沟,路基与便道内的水导人排水沟,利用临时排水沟,将水排人路基外的现状沟渠。

(3)路基基底处理与填前碾压1)场地清理①在路基填筑前,将取土场和路基范围内的树木、垃圾、有机物残渣及原地面杂草等不适用材料清除,并排除地面积水。

对妨碍视线、影响行车的树木、灌木丛等会同有关部门协商后在施工前进行砍伐、移植处理。

②路基范围内的树根要全部挖除,清除下来的垃圾、废料、树根及表土等不适用的材料堆放在监理工程师指定的地点。

③凡监理工程师指定要保留的撞物与构造物,要妥善加以保护。

④对路基范围内的树根坑、障碍物及建筑物移去后的坑穴,用经设计与监理工程师批准的材料回填至周围标高。

回填分层压实,密实度不小于95%。

2)特殊地基处理:在场地清理掘除中经常碰到有局部地段地质情况和原来设计不同,出现局部地基承载力达不到设计要求,或者由于局部地段含水量过大造成地基软弹(翻浆,弹簧土地段等现象)。

根据出现的这些情况一般常用的处理方法主要有:①挖除换填、抛石挤淤a.在路基施工范围内遇到原地基土质为淤泥时,根据淤泥量的大小,一般采用挖除换填或抛石挤淤的方法处理。

b.当原地基的淤泥量较小时,可以直接挖除换填。

将一定深度和范围内的淤泥挖除,换填符合规定要求的材料。

换填时,应分层铺筑,逐层压实,使之达到规定的压实度。

c.当原地基的淤泥范围、深度较大时,一般采用抛石挤淤处理。

抛石挤淤应按图纸或监理工程师的要求采用符合要求的片石,从路基中部向两侧对称地抛填,使泥沼或软土向两侧挤出。

待抛石填出水面后,应用较小石块填塞整平,用重夯或重型振动压路机压实。

直到最后两遍夯击或碾压石面下沉不超过20mm为达到要求。

压实结束后在其上铺设500mm以上的碎石或砂砾作为反滤层。

②砂或砂砾换填a.在路基施工范围内遇到原地基部分位置土质湿度过大,且位于地下水最高水位以下时,宜采用排水性能好,被水浸泡仍能保持足够承载力的砂或砂砾换填。

b.根据设计和监理工程师的要求,在清理完的基底上分层铺筑符合要求的砂或砂砾,分层铺筑松铺厚度不得超过300mm,并逐层压实至规定的压实度。

若换填位置达到路基边缘,则应宽出路基边脚不少于500mm,侧端用片石护砌。

③灰土换填a.在路基施工范围内遇到原地基部分位置含水量较大、但未受地下水影响时,宜在土中掺入生石灰拌和均匀后分层填筑压实。

b.施工时应按设计要求的石灰含量将灰土拌和均匀,控制含水量,如土料水分过多或不足时应晾干或洒水润湿,以达到灰土最佳含水量。

掌握分层松铺厚度,按采用的压实机具现场试验来确定,一般情况下松铺厚度不大于300mm,分层压实厚度不大于200mm。

c.压实后的灰土应采取排水措施,3d内不得受水浸泡。

灰土层铺筑完毕后,要防止日晒雨淋,及时铺筑上层。

3)填前碾压场地清理与拆除完成后,进行填前碾压,使基底达到规定的压实度标准。

(4)填料运输与卸土1)填料运输顺序应符合以下规定:①不同性质的土应分别填筑,不得混填,每种填料层累计厚度应在500mm以上。

②强度较小的土应填在下层,不受潮湿、冻融影响而改变体积的优良土应填在上层。

③透水性较小的土填筑于路基下层时,应做成4%的双向横坡;用于填筑上层时,除干旱地区外,不应覆盖在由透水性好的土所填筑的路堤边坡上。

2)采用自卸车运土至作业面上,由专人指挥卸车,根据自卸车装土量及土的松铺厚度确定卸车间距。

土堆应形成梅花形,这样可使推土机推平后松铺厚度大致相同。

松铺厚度由试验段确定,最大厚度不应超过300mm。

路床顶面最后一层的压实厚度不应小于80mm。

(5)推平与翻拌晾晒1)用推土机将土大致推平,松铺厚度经检测合格后,进行含水量检测。

2)若含水量过大,采用五桦犁、圆盘耙进行翻拌晾晒。

3)填料含水量不足时,采用洒水车洒水再用拌合设备拌和均匀。

4)当土的含水量达到最佳含水量的±2%范围内时由推土机进行初平,然后用平地机刮平。

(6)碾压1)碾压前应再次检测松铺厚度、平整度和含水量。

2)首先用压路机静压一遍,再用平地机刮一遍,然后根据试验段得到的压实工序和碾压遍数用压路机进行碾压,直至达到密实度要求。

3)压路机的振动频率应控制在30Hz~45Hz的范围,过大的振动频率也会降低压实效果。

压路机的振幅应控制在0.7mm~1.8mm,在达到试验段的碾压遍数后,应检查压实度效果。

4)碾压时第一遍应不振动静压,然后先慢后快,由弱振至强振。

压路机最大行驶速度不宜超过4km/h。

碾压时直线段先压两边再压中间,小半径曲线段由内侧向外侧,纵向进退式进行。

碾压时轮迹重叠0.3m,横向接头时振动压路机重叠0.4m~0.5m。

应达到无漏压、无死角,确保碾压均匀。

5)振动压路机碾压后的表层比较疏松,为了消除这种缺陷,振动碾压完成后应慢速静压一遍。

6)填方宽度应大于路基设计宽度两侧各500mm以上,压实宽度应大于设计宽度。

若填方分几个作业段施工,先填的作业段应按1:1的坡度分层留台阶。

若同时施工,应分层相互交叠衔接,搭接长度应大于2m。

7)碾压完成后进行密实度检测,若合格,进行下一道工序;若不合格,重复碾压工序。

2.石方路基施工参照“1.2填石路基”施工。

3.土、石混合路基施工土、石混合路基施工工序与填土路基基本相同,但应注意以下几个问题:(1)天然土石混合材料中,所含石料强度大于20MPa时,石料的最大粒径不得超过压实层的2/3,超过的应清除掉;当所含石料为软质岩时(强度小于15MPa),石料最大粒径不得超过压实层厚,超过的应打碎。

(2)土石路堤应分层填筑、分层压实,每层铺填厚度应根据压实机械类型和规格通过试验段确定,不宜超过400mm。

(3)压实后渗水性差异较大的土石混合填料应分层或分段填筑,不宜纵向分辐填筑,如确需纵向分辐填筑,应将渗水性好的材料填筑路堤两侧。

(4)土石混合填料中,石料含量超过70%时,应先铺填大块石料,且大面向下,放置平稳,再铺小块石料、石渣或石屑嵌缝找平,然后碾压。

当石料含量小于70%时,土石可混合铺填,但应避免硬质石块集中。

(5)路床顶面以下500mm范围内,应填筑符合路床要求的土,并分层压实,填料最大粒径不大于100mm。
