道路工程砂砾垫层施工方案

合集下载

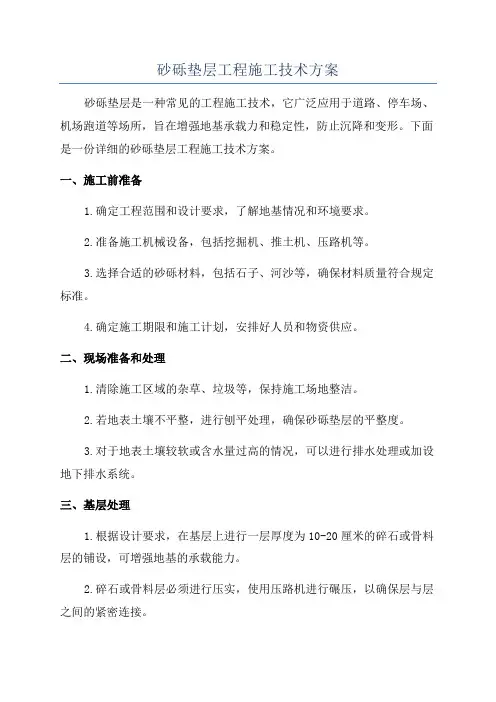

砂砾垫层工程施工技术方案

砂砾垫层工程施工技术方案

砂砾垫层工程施工技术方案砂砾垫层是一种常见的工程施工技术,它广泛应用于道路、停车场、机场跑道等场所,旨在增强地基承载力和稳定性,防止沉降和变形。

下面是一份详细的砂砾垫层工程施工技术方案。

一、施工前准备1.确定工程范围和设计要求,了解地基情况和环境要求。

2.准备施工机械设备,包括挖掘机、推土机、压路机等。

3.选择合适的砂砾材料,包括石子、河沙等,确保材料质量符合规定标准。

4.确定施工期限和施工计划,安排好人员和物资供应。

二、现场准备和处理1.清除施工区域的杂草、垃圾等,保持施工场地整洁。

2.若地表土壤不平整,进行刨平处理,确保砂砾垫层的平整度。

3.对于地表土壤较软或含水量过高的情况,可以进行排水处理或加设地下排水系统。

三、基层处理1.根据设计要求,在基层上进行一层厚度为10-20厘米的碎石或骨料层的铺设,可增强地基的承载能力。

2.碎石或骨料层必须进行压实,使用压路机进行碾压,以确保层与层之间的紧密连接。

四、砂砾垫层施工1.首先,在基层碎石或骨料层上进行一层厚度为10厘米的砂砾层的铺设,铺设后进行平整。

2.砂砾层的砂石粒径应符合设计要求,一般为5-20毫米,确保填充均匀、密实。

3.砂砾层必须进行湿压,使用水泥水进行充分湿润,然后使用压路机进行压实,保持砂砾层的平整度。

4.砂砾层的厚度根据实际需求确定,一般为15-30厘米,厚度较大的砂砾层应分层施工,每层的厚度不宜超过30厘米。

5.施工过程中,严禁走车,以免对砂砾层造成破坏。

五、施工质量控制1.对砂砾层进行密实度检测,根据相关规范进行抽样检测,保证砂砾层的质量。

2.对砂砾层的厚度进行测量,确保符合设计要求。

3.对砂砾层进行平整度检测,依据相关要求进行合格评定。

六、施工结束及验收1.施工完毕后,对施工区域进行清理,清除残留的杂物和碎石。

2.对施工质量进行验收,根据相关规范进行检测和评定。

3.编制施工记录和技术策划,保存施工档案。

以上是一份砂砾垫层工程施工技术方案,通过详细的施工步骤和质量控制措施,可以确保砂砾垫层的施工质量和稳定性。

路面砂砾垫层施工方案

路面砂砾垫层施工方案

路面砂砾垫层施工方案路面砂砾垫层是指在路面基层(土壤)和沥青混凝土面层之间设置的一层砂砾铺垫材料。

砂砾垫层的作用是在基层和面层之间起到补偿不平坦、分散荷载、保护基层、增加路面强度和抗沉陷能力的作用。

下面将介绍砂砾垫层施工的步骤和注意事项。

一、施工步骤1.路基准备:首先要对路基进行清理,去除杂物和浮土,并测量路面高程和横断面。

然后对路基进行修复和加固,确保其承载力和稳定性。

2.洒水降尘:在施工前要对路面进行洒水降尘处理,防止扬尘对环境和施工人员的影响。

3.铺设砂砾:将预先准备好的砂砾均匀铺在路基上,厚度一般为15-20厘米,可以根据实际情况进行调整。

在铺设过程中要注意砂砾的均匀性和平整度,可以使用垃圾车或振动器进行夯实,确保砂砾层的稳定性和密实度。

4.喷洒沥青:在砂砾垫层铺设完成后,需要将砂砾表面喷洒一层沥青作为粘合剂,促进砂砾之间的结合,提高整体的强度和稳定性。

5.压实处理:喷洒沥青后,需要使用压路机对砂砾垫层进行压实处理。

压路机要根据实际情况调整轮胎或胶轮的压力和速度,以达到适当的压实效果。

压实处理的目的是增加砂砾垫层的密实度和强度,提高其承载力和抗沉陷能力。

二、注意事项1.施工条件:砂砾垫层的施工要选择气温较高、无雨的天气进行,确保施工质量和施工进度。

同时,在施工期间要做好现场管理,加强交通管制和安全防护,确保施工人员的安全。

2.砂砾选择:选择适当的砂砾材料是砂砾垫层施工的关键。

砂砾要具有良好的粒度分布、坚固的颗粒结构和适当的角度,以提高垫层的稳定性和强度。

3.厚度控制:砂砾垫层的厚度一般为15-20厘米,但实际要根据路面类型、荷载要求和基层条件进行具体调整。

过厚或过薄都会影响砂砾垫层的性能和稳定性。

4.夯实均匀性:在砂砾垫层铺设和夯实过程中要注意均匀夯实,避免出现夯击不均匀、夯实不密实的情况。

可以利用压路机的振动和重力来提高砂砾垫层的密实度。

5.沥青喷洒:喷洒沥青时要均匀、适量,避免出现太多或太少的情况。

砂砾石垫层施工方案

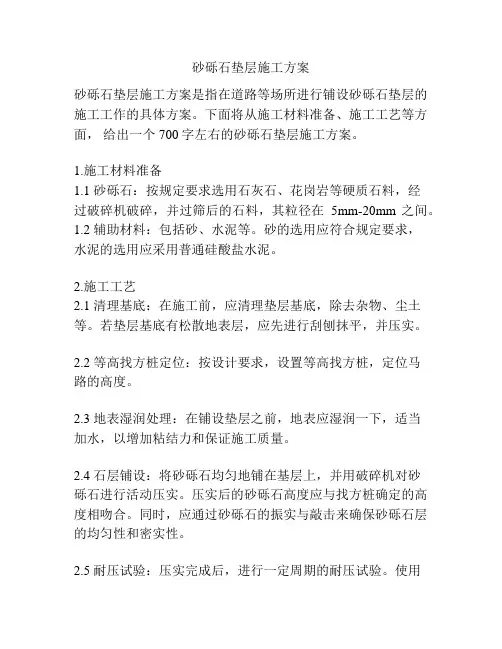

砂砾石垫层施工方案

砂砾石垫层施工方案砂砾石垫层施工方案是指在道路等场所进行铺设砂砾石垫层的施工工作的具体方案。

下面将从施工材料准备、施工工艺等方面,给出一个700字左右的砂砾石垫层施工方案。

1.施工材料准备1.1 砂砾石:按规定要求选用石灰石、花岗岩等硬质石料,经过破碎机破碎,并过筛后的石料,其粒径在5mm-20mm之间。

1.2 辅助材料:包括砂、水泥等。

砂的选用应符合规定要求,水泥的选用应采用普通硅酸盐水泥。

2.施工工艺2.1 清理基底:在施工前,应清理垫层基底,除去杂物、尘土等。

若垫层基底有松散地表层,应先进行刮刨抹平,并压实。

2.2 等高找方桩定位:按设计要求,设置等高找方桩,定位马路的高度。

2.3 地表湿润处理:在铺设垫层之前,地表应湿润一下,适当加水,以增加粘结力和保证施工质量。

2.4 石层铺设:将砂砾石均匀地铺在基层上,并用破碎机对砂砾石进行活动压实。

压实后的砂砾石高度应与找方桩确定的高度相吻合。

同时,应通过砂砾石的振实与敲击来确保砂砾石层的均匀性和密实性。

2.5 耐压试验:压实完成后,进行一定周期的耐压试验。

使用重载车辆在砂砾石上行驶,根据设计要求进行试验。

2.6 抑尘处理:采用环保的抑尘剂,对砂砾石进行喷洒,以减少施工过程中的扬尘。

2.7 面层处理:完成砂砾石垫层的铺设后,可以进一步进行面层处理。

面层选择可根据实际需要采用沥青面层、水泥混凝土面层等方式。

3.施工注意事项3.1 施工期间应注意安全,遵守施工现场安全规定,设置警戒线和安全标志。

3.2 施工中注意施工质量,确保砂砾石层的均匀压实和密实性。

3.3 施工前应检查施工材料的质量,确保满足设计要求。

3.4 严禁盲目施工,所有工程均应按照设计要求和规范进行。

以上是一个砂砾石垫层施工方案的简要描述,通过合理选择施工材料,精心施工工艺,能够确保砂砾石垫层的质量,提升道路的使用寿命。

当然,在具体施工中还需根据现场实际情况加以调整和完善。

砂砾石垫层施工方法

砂砾石垫层施工方法

砂砾石垫层施工方法一、施工准备(一)材料1、砂砾石垫层主要采用天然砂砾石、中粗砂等材料。

2、砂砾石垫层应采用级配良好的材料,不得采用风化石块或含泥量很大的砂砾石。

(二)作业条件1、施工前应进行验槽,将基底表面浮土、淤泥、杂物等清除干净,并不得有积水。

2、根据设计要求,确定砂砾石垫层的厚度、宽度和长度。

3、准备好垫层所需的材料,包括砂砾石、中粗砂等。

4、准备好施工机具,如搅拌机、平板振动器、压路机等。

二、施工工艺流程(一)铺设砂砾石垫层1、铺设前应对基底进行清理,并洒水湿润。

2、根据设计要求,铺设砂砾石垫层。

对于较厚的垫层,可分两层铺设。

3、铺设时应保证垫层的平整度和密实度,不得有粗细颗粒分离现象。

4、砂砾石垫层铺设完毕后,应立即进行压实。

可采用平板振动器或压路机进行压实,压实度应符合设计要求。

(二)注意事项1、砂砾石垫层应采用级配良好的材料,不得采用风化石块或含泥量很大的砂砾石。

2、铺设时应保证垫层的平整度和密实度,不得有粗细颗粒分离现象。

3、压实时应采用平板振动器或压路机进行压实,压实度应符合设计要求。

4、砂砾石垫层施工完毕后,应进行质量检验,检验合格后方可进行下一道工序的施工。

三、质量标准及检验方法(一)质量标准1、砂砾石垫层应采用级配良好的材料,不得采用风化石块或含泥量很大的砂砾石。

2、砂砾石垫层的厚度、宽度和长度应符合设计要求。

3、垫层的平整度和密实度应符合要求,不得有粗细颗粒分离现象。

4、垫层的压实度应符合设计要求。

(二)检验方法1、用钢尺检查垫层的宽度和长度,用直尺或水准仪检查垫层的标高。

2、用平板振动器或压路机进行压实试验,检查垫层的密实度。

砂砾垫层施工方案一、工程概述本工程为某小区住宅楼基础施工阶段,根据设计要求,需要在地基上铺设一层砂砾垫层,以提高地基的承载力和稳定性。

砂砾垫层厚度为300mm,采用天然级配的砂砾料进行铺设。

本施工方案旨在明确砂砾垫层的施工工艺、质量要求和安全措施,确保施工顺利进行。

砂砾垫层专项施工方案secret

砂砾垫层专项施工方案secret

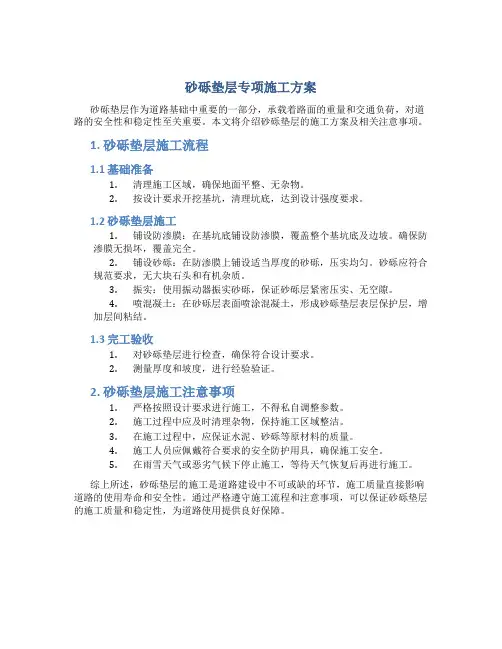

砂砾垫层专项施工方案
砂砾垫层作为道路基础中重要的一部分,承载着路面的重量和交通负荷,对道路的安全性和稳定性至关重要。

本文将介绍砂砾垫层的施工方案及相关注意事项。

1. 砂砾垫层施工流程
1.1 基础准备
1.清理施工区域,确保地面平整、无杂物。

2.按设计要求开挖基坑,清理坑底,达到设计强度要求。

1.2 砂砾垫层施工
1.铺设防渗膜:在基坑底铺设防渗膜,覆盖整个基坑底及边坡。

确保防
渗膜无损坏,覆盖完全。

2.铺设砂砾:在防渗膜上铺设适当厚度的砂砾,压实均匀。

砂砾应符合
规范要求,无大块石头和有机杂质。

3.振实:使用振动器振实砂砾,保证砂砾层紧密压实、无空隙。

4.喷混凝土:在砂砾层表面喷涂混凝土,形成砂砾垫层表层保护层,增
加层间粘结。

1.3 完工验收
1.对砂砾垫层进行检查,确保符合设计要求。

2.测量厚度和坡度,进行经验验证。

2. 砂砾垫层施工注意事项
1.严格按照设计要求进行施工,不得私自调整参数。

2.施工过程中应及时清理杂物,保持施工区域整洁。

3.在施工过程中,应保证水泥、砂砾等原材料的质量。

4.施工人员应佩戴符合要求的安全防护用具,确保施工安全。

5.在雨雪天气或恶劣气候下停止施工,等待天气恢复后再进行施工。

综上所述,砂砾垫层的施工是道路建设中不可或缺的环节,施工质量直接影响道路的使用寿命和安全性。

通过严格遵守施工流程和注意事项,可以保证砂砾垫层的施工质量和稳定性,为道路使用提供良好保障。

砂砾石道路工程施工方案(3篇)

砂砾石道路工程施工方案(3篇)

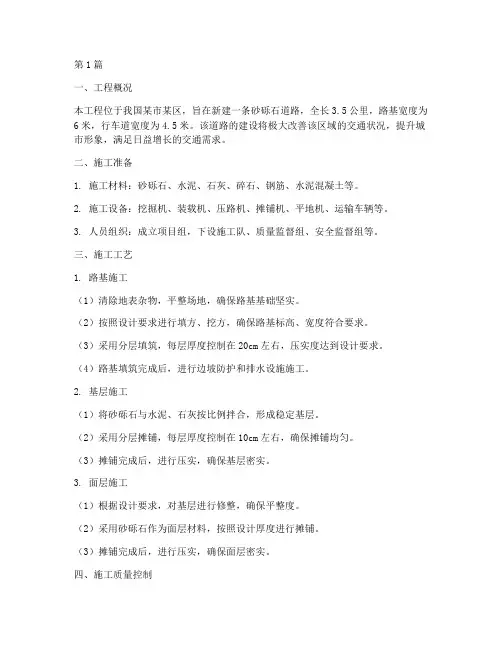

第1篇一、工程概况本工程位于我国某市某区,旨在新建一条砂砾石道路,全长3.5公里,路基宽度为6米,行车道宽度为4.5米。

该道路的建设将极大改善该区域的交通状况,提升城市形象,满足日益增长的交通需求。

二、施工准备1. 施工材料:砂砾石、水泥、石灰、碎石、钢筋、水泥混凝土等。

2. 施工设备:挖掘机、装载机、压路机、摊铺机、平地机、运输车辆等。

3. 人员组织:成立项目组,下设施工队、质量监督组、安全监督组等。

三、施工工艺1. 路基施工(1)清除地表杂物,平整场地,确保路基基础坚实。

(2)按照设计要求进行填方、挖方,确保路基标高、宽度符合要求。

(3)采用分层填筑,每层厚度控制在20cm左右,压实度达到设计要求。

(4)路基填筑完成后,进行边坡防护和排水设施施工。

2. 基层施工(1)将砂砾石与水泥、石灰按比例拌合,形成稳定基层。

(2)采用分层摊铺,每层厚度控制在10cm左右,确保摊铺均匀。

(3)摊铺完成后,进行压实,确保基层密实。

3. 面层施工(1)根据设计要求,对基层进行修整,确保平整度。

(2)采用砂砾石作为面层材料,按照设计厚度进行摊铺。

(3)摊铺完成后,进行压实,确保面层密实。

四、施工质量控制1. 材料检验:严格按照国家标准对砂砾石、水泥、石灰等材料进行检验,确保材料质量合格。

2. 施工过程控制:加强施工过程中的质量控制,确保每道工序符合设计要求。

3. 成品保护:加强施工过程中的成品保护,防止出现损坏现象。

五、施工安全措施1. 施工现场设置安全警示标志,确保施工人员安全。

2. 加强施工人员安全教育培训,提高安全意识。

3. 严格执行安全操作规程,确保施工安全。

4. 定期进行安全检查,及时发现并消除安全隐患。

六、施工进度安排1. 施工准备阶段:1个月。

2. 路基施工阶段:3个月。

3. 基层施工阶段:2个月。

4. 面层施工阶段:1个月。

5. 竣工验收阶段:1个月。

本工程总工期为8个月,确保按时完成施工任务。

道路工程砂砾垫层施工方案

道路工程砂砾垫层施工方案

道路工程砂砾垫层施工方案一、施工前的准备工作1.材料准备:砂砾是砂石的混合物,所使用的砂砾应具有一定的粒径分布,能满足路面承载力和稳定性的要求。

一般情况下,砂砾颗粒应做到均匀,粗细适中,不含土壤、泥浆、碎石等杂质。

2.设备准备:施工砂砾垫层需要使用挖掘机、推土机、压路机等大型机械设备进行施工,以提高施工效率和质量。

3.施工方案制定:根据道路工程的具体情况,制定合理的施工方案。

这包括砂砾层的厚度、施工工艺、施工顺序、施工时间等。

二、施工过程1.清理现场:在施工前,需要对现场进行清理,清除杂物、泥浆等,确保施工的平整性和稳定性。

2.挖掘土层:使用挖掘机对道路基层进行挖掘,将松软的土壤、泥浆等清除,达到稳定的基础。

3.压实基层:在挖掘完基层之后,使用压路机对基层进行反复压实,提高基层的密实度和稳定性。

4.铺设砂砾:将准备好的砂砾均匀地铺在基层上,根据设计要求确定砂砾层的厚度,一般要求砂砾层的厚度为10-20厘米。

5.压实砂砾:使用压路机对铺好的砂砾进行反复压实,使砂砾层达到较高的密实度。

6.按图形进行坡度整理:根据道路设计图纸中的要求,使用推土机对铺好的砂砾进行坡度整理,保证路面的平整度和排水性能。

7.进行最后的压实:对整理好的砂砾层进行最后一轮的压实,使砂砾层达到最佳的密实状态。

三、注意事项1.施工期间需保持良好的排水:施工期间需要及时清理积水,保持施工场地的排水畅通,以防止积水对工程质量的影响。

2.施工前需做好基础处理:根据实际情况,对填充区域进行加固处理,以确保基层的稳定性。

3.施工过程中需注意施工质量的控制:根据规范的要求,对施工过程中的砂砾层厚度、均匀性、密实度等进行严格控制和检查。

4.施工安全:在施工过程中,应采取相应的安全措施,如设置护栏、标志等,确保施工人员的安全。

通过以上的施工方案,可以保证道路工程砂砾垫层的施工质量和稳定性,提高道路的承载力和使用寿命。

同时,施工过程中需要加强质量控制和安全管理,确保施工的顺利进行。

砂砾垫层施工方案

砂砾垫层施工方案

砂砾垫层施工方案
一、前言
砂砾垫层作为路基工程中重要的一部分,在道路建设中起着至关重要的作用。

本文将介绍砂砾垫层的施工方案及注意事项。

二、砂砾垫层施工方案
2.1 材料准备
•砂砾:应选择粒径均匀,含泥量低的天然砂砾。

•碎石:用于加固砂砾垫层,应选择坚硬、结实的碎石。

•玻璃纤维或聚丙烯纤维:可用于增强砂砾垫层的抗拉强度和抗渗性能。

2.2 施工工艺
1.清理基底:将路基表面的杂物清理干净,确保基底平整。

2.铺设砂砾:在清理好的基底上铺设砂砾,厚度一般为15-20厘米。

3.碾压砂砾:利用碾压机对铺设的砂砾进行碾压,使其紧实、均匀。

4.铺设碎石:在砂砾层表面铺设碎石,增加垫层的承载能力。

5.再次碾压:对铺设的碎石层进行碾压,确保垫层平整、紧密。

2.3 质量验收
1.厚度验收:利用测量工具进行砂砾垫层的厚度检测,确保符合设计要
求。

2.强度验收:进行抗压和抗剪强度测试,满足规范要求。

3.平整度验收:利用水平仪检测砂砾垫层的平整度,确保符合要求。

三、注意事项
1.在施工过程中,应严格控制水分含量,避免砂砾垫层出现松散现象。

2.碾压过程中应采取适当的振动频率和速度,确保垫层紧实。

3.砂砾垫层施工完毕后,应及时进行质量验收,如发现问题应及时处理。

以上是关于砂砾垫层施工方案的介绍,希望对相关工程施工人员有所帮助。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

道路工程砂砾垫层施工方案-CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN道路工程砂砾垫层施工方案1、编制依据、原则(1)合同段招标文件、两阶段施工图设计、参考资料;(2)《城市道路工程施工与质量验收规范》;(3)《公路路面基层施工技术规范》;(4)现场调查、采集、咨询所获取的资料;(5)企业积累的市政、铁路、高速公路等施工经验、施工工艺和科技成果。

(6)坚持科学、先进、经济与合理、实用相结合的原则;(7)保证足够的技术装备及人员投入,合理安排,充分考虑气候、季节、交叉施工的影响, 确保在资源上满足质量、安全、进度、环保等要求;(8)坚持以人为本,安全生产的原则;(9)坚持文明施工、保护环境、节约资源的原则。

2、编制目的(1)积极高效的组织施工生产,改进施工工艺的不足之处,保质保量的完成施工生产任务;(2)树立安全生产和文明施工标准工地;(3)制定安全生产、文明施工、保护环境、节约资源具体措施,并将具体措施落实到施工生产当中;(4)保证分项工程质量验收一次性合格率为100%。

3、编制范围道路工程第一标段K0+000~K1+600道路工程底基层砂砾垫层施工。

4、工程概况工程位于巴彦淖尔市区南部,全长1600米,全线位于直线上,北起沃野街,跨越了曙光街、规划中红铁街以及包兰铁路、二黄河总干渠。

主要设计技术指标:道路等级为城市主干路,设计行车速度60km/h,路面设计标准荷载BZZ-100,路面采用沥青混凝土路面,设计使用年限为15年,上基层和下基层均采用水泥稳定级配砂砾,底基层砂砾垫层,车行道横坡为2%的人字型坡度,辅道和非机动车道横坡采用单向%坡度。

主路底基层为30cm厚砂砾垫层,辅道及非机动车道为20cm厚砂砾垫层。

5、主要工程数量6、施工总体布置及工期安排总体布署道路底基层砂砾垫层施工前做好以下准备事项:(1)施工前对施工人员进行质量、安全、进度及环保知识等培训;(2)所需施工机械设备提前进场,进行检查维修,试运行,确保施工机械正常运转;(3)提前考察砂砾场,对原材料取样试验,合格后,方可采购,会同监理工程师对到场的原材料进行取样检测,合格后方可使用;(4)根据施工现场条件,南北岸道路基层分为两段进行施工,先施工包兰铁路以北道路,再施工包兰铁路以南道路,避免施工机械来回倒运,影响施工进度。

工期安排根据现场施工条件及施工总体进度要求,道路基层施工计划日期为:北岸道路砂砾垫层:2013年3月10日~2013年3月19日,南岸道路砂砾垫层:2013年3月20日~2013年3月29日。

主要管理人员及机械设备配置主要管理人员表主要施工机械设备表7、施工技术方案施工准备(1)认真复测路床顶面高程、平整度,密实度检测结果是否符合要求,若不合格将采用相应措施进行处理,直到合格为止。

(2)将路床顶面杂物清扫干净,砂砾垫层施工前,必须洒水湿润路床顶面。

(3)施工机械和人员就位,机械试运转正常,施工人员进行岗前培训教育。

(4)报检监理工程师对到场的原材料进行取样检测,合格后方可使用;施工工艺道路工程底基层主车道层厚为30cm砂砾,辅道和非机动车道层厚为20cm砂砾,根据施工规范要求虚铺厚度不宜超过30cm和砂砾集料的压实系数(现场试验段测得)确定底基层一次铺设碾压成型。

砂砾垫层施工工艺流程图施工放样放样道路中线,直线段每20m设一桩,竖曲线区域每10m设一桩,并在两侧路缘石0.5m处设边桩,放样桩全部采用φ16mm钢筋制成的钢钎桩,砂砾垫层顶面的虚铺标高位置确定好后,报测量监理工程师检查复测,合格后,施工前的测量放样工作准备就绪。

砂砾垫层试验段现场选择50m的长度作为试验段施工,确定摊铺机的松铺与压实系数比和实际最佳含水量,以保证砂砾垫层顶面标高控制,通过试验段的施工,总结施工方案和施工资源配置的不足之处,同时改进施工工艺和调整资源配置。

砂砾垫层的摊铺砂砾垫层摊铺前,将表面的浮土杂物全部清除,在路床顶面洒水,使其表面湿润,但不过份潮湿而造成泥泞,以免砂砾集料水分散失;按照每车的运量所能摊铺的面积用白灰打成方格,然后进行砂砾摊铺。

按照两侧钢钎桩的标高刻度拉紧线绳,用卷尺量取线下高度,用白灰标明高差数字,“+”为低需要补充填料,“-”为高需要刮除多余填料,严格控制好砂砾垫层摊铺标高。

运料车严禁开到已经抄过平的钢钎范围调头,避免碰倒钢钎桩,以免影响进度。

对于局部粗集料窝应该铲除,并且用均匀的集料填补。

当铺筑完一段并且标高无误后,用压路机开始碾压。

碾压后质检人员进行检测,用人工将出现的局部“坑窝”消除。

碾压碾压过程中的注意要点:碾压时,慢起步缓刹车,由低处向高处重叠1/2轮宽,不在未压实的路面转向,而后退至起点,开始下一步碾压。

压实终了,由试验人员和监理工程师对砂砾垫层进行压实度(灌沙法)、厚度、宽度、平整度、横坡、纵断高程等各项指标进行检测,检测频率符合规范要求。

不合格路段进行补压或整修,直至达到规范要求。

严禁压路机在已完成的或正在碾压的路段上“调头”和急刹车,以保证砂砾表面不受破坏。

压实面应无车辙、鼓包、坑凹、裂缝和松散情况,不合格的部位应进行整改。

养护在压实度、厚度、宽度、平整度、横坡、纵断高程等各项指标检测合格后,及时封管控交通,严禁大型或重型车量急速通行,以保证砂砾垫层表面的完整。

8、质量保证措施及体系针对本工程的具体特点,结合我单位贯彻执行的ISO-9000族系列国际质量标准的实际情况,我单位将本工程列为重点工程项目,成立本工程后方技术支持组,对施工过程中的重大技术方案、技术问题、科研攻关项目进行审查。

我们有信心、有能力确保工程质量全部达到优良。

正确处理质量与进度关系:实行“三服从、五不施工、两坚持”制度。

在施工中强调:进度服从计划,计量支付服从工程质量,质量否决服从监理工程师;施工准备不充分不施工,试验未达到标准不施工,施工方案和质量保证措施未确定不施工,设计图纸没有自审和会审不施工,现场没有安全技术交底、没有《作业指导书》不施工;坚持质量一票否决权和不合格的工程坚决返工的施工原则。

实行“项目法管理”,贯彻国际质量标准要求对本工程项目实行“项目法管理”,严格按照ISO-9000族系列国际质量标准要求,建立健全的质量管理体系、制度,制定完善的质量手册等强制性质量文件(包括组织网络、各级责任制、资源配备、管理程序),制订本工程各分项工程、分部工程、单位工程质量创优计划,确保工程质量。

确立“百年大计,质量第一”和“质量兴企”的质量管理方针;提高全员业务素质,使全体员工树立“工程在我心中,质量在我手中”的观念,增强质量意识,调动职工积极性,人人各司其职,用全员的工作质量来确保工程质量;确立创优质工程目标,积极开展争创优质工程活动。

质量控制措施1)文件和资料控制文件和资料是工程施工的依据,也是质量体系运行的验证资料,保持质量体系文件完整性和准确性,是实施项目管理的重要工作之一。

2)工程材料和物资采购控制按照技术规格书和图纸及规范要求的标准,采购原材料、半成品、构件和零部件,按实物进行验收并按要求进行存放。

3)施工过程控制(1)施工前控制a.根据招标文件和合同要求,对工程进行质量策划,就质量体系组织机构、质量目标、人员配置和培训、主要施工工艺等方面予以确定,并对保证实现质量目标的环境、设备、工艺、资金及主要施工程序制定计划和有效措施。

b.研究设计文件,组织图纸会审,使施工人员充分了解设计意图。

c.编制实施性的施工组织设计和作业指导书。

(2)施工过程控制a.施工计划控制,项目经理部每周开一次质量工作会,检查落实工程质量工作,研究工程质量状况和改进措施。

b.工序控制,对严重影响工程质量的重要工序,如原材料检验等进行控制;也可根据工序的难易程度确定关键工序并进行重点控制。

对重要和关键工序的主要控制方法是设立控制点,进行工序分析和连续监控。

c.工艺控制,施工过程中,必须严格按制定的工艺施工,施工员和质监员负责现场监督,检查工艺执行情况。

执行中须完善的工艺,报批后再实施。

4)内部质量审核内部质量审核每月进行一次,由经理部领导组织有关人员参加,对质量体系要素进行评审,对存在的问题采取纠正和预防措施,做好审核记录。

5)附:质量保障框图9、安全保障措施及体系1)加强宣传教育工作,强化安全意识,建立安全保障体系,使安全工作制度化,教育经常化。

坚持定期的安全教育和检查制度,设立安全监督岗,支持和发挥安全员的作用。

2)施工前必须向施工人员进行安全技术交底。

3)施工机具布局要合理,合乎安全规范,且装有安全装置,操作者严格遵守操作规定,操作前要对设备进行检查,机械设备严禁带故障运行。

4)电器设备的外壳要进行防护性接地、接零或绝缘;派专人负责电器安全工作,要进行用电安全教育,定期检修电器设备。

5)工地修建的临时住房、架设的动力照明线路、库房,都必须符合放火、防水、防触电和防雷击的要求,配置足够的消防设施。

消除一切可能造成火灾、爆炸事故的根源。

控制火源、易燃物及助燃物。

配备足量的灭火器材并且做到合理布置。

6)附:安全保障框图安全保障检查程序框图10、环保保护与文明施工环境保护与文明施工管理组织机构框图在整个施工过程中,环境保护措施如下:1)项目经理部建立相应机构及规章制度,专人专项随时检查和定期组织大检查,环境保护工作与项目经理部及各作业队效益挂钩,奖优罚劣。

2)施工中,密切与当地政府联系,并取得工作上的支持,注意使用的城市道路及施工便道的养护,及时洒水养护,减少粉尘对环境和周围居民生活的影响。

3)当工期需要进行夜间施工时,首先与当地居民和当地有关部门协调,取得同意后才能在夜间施工。

在夜间施工时,尽量安排功率小,噪音低的机械设备进行施工,同时也要将施工时间控制在晚上10点以前完成。

4)在施工期间,对易飞扬的粉尘材料在运输和堆放时进行覆盖,防止粉尘对环境造成污染。

5)加强施工现场管理,保持施工现场整洁,做到材料堆放整齐,机械设备停放有序,特殊施工地段有明显标志。

6)注意保护自然资源。

生活污水、生活垃圾按规定排放或堆放,粪便集中处理,防止污染水源。

钻孔施工过程中的泥浆采取集中处理,以免污染周围的环境和水源。

7)严格执行国家有关文物保护法律条文,在开挖工地现场,如发现有文物古藏情况及时通报甲方,并及时采取有效的保护措施。

8)认真了解施工区域内可能存在的电信、电力、自来水等管线,并在施工中给予高度重视与保护,发现不明的管线及时上报驻地监工程师并记录在档,按甲方指令进行管线保护并开展后续工作。

9)施工场地区域内的生活区、施工区等场地以城市标准按环保部门的要求进行垃圾、污水、粪便等杂物处理,粪便修筑化粪池进行处理,并做好绿化工作。
