1充氮置换目的
因新建管线H1桩至万通化工管道即将投产,须与临港分输站至成城沥青计量站段老管道连通,但由于老管道内天然气是易燃气体,若直接进行动火连头施工作业,必将产生爆炸造成事故,为了避免造成不必要的损失,保证连头作业在安全的条件下顺利进行,需要在连头作业前对管中天然气进行充氮置换。
2全线充氮方案
根据《氮气置换技术要求》,采用无腐蚀、无毒害的惰性气体作为隔离介质,采用无隔离清管器方案及“气推气”方式。
5
5.1总体施工流程
5.2置换开展的必要条件及准备
1.全线路天然气降压、放空。
2.临时用地、施工审批等各项手续办妥;临时用电、工农关系等协调完毕。
3.置换的设备、机具、仪器、人员就位,流程连接完毕。
4.必须接到本次动火连头现场领导组的指令方可进行施工。
5.3全线路管线、阀室及站场管网、装置充氮置换天然气
12)安排专人观察温度计的指示温度,充入氮气的温度不得低于5℃,若温度下降较快,减小氮气流量,以保证管道入口处氮气温度不低于5℃为准。
13)选择多个检测点,检测口选择在管道稍高处,且靠近放空口处,检测口在每一条管道支线的末端设一处,在主管道靠近放空口处设一个检测口。
14)氮气置换过程中,在各个检测口处定时进行检测,以确定氮气置换进度,检测时间根据现场情况确定。
6、清理现场、交工验收
完成所有注氮工作后,恢复现场流程,做好场地卫生清理工作。
向项目部提交综合报告及相关资料申请验收。
7
机组名称
数量
人员组成及数量
配备
职责
施工准备组
1
电(火)焊工1人
管工1人
力工2人
司机2人
指挥车1辆
工程车辆1辆
负责施工前的准备工作,包括设备搬迁、倒场、流程连接及其他辅助工作等工作

SY0401—1998输油输气管道线路工程施工及验收规范

SY0401—1998输油输气管道线路工程施工及验收规范

输油输气管道线路工程施工及验收规范SY 0401 —19981总则1 . 0. 1为提高输油、输气管道线路工程施工水平,确保管道工程质量,降低工程成本,制定本规范。

1 . 0. 2本规范适用于新建或改、扩建的陆地输送原油、天然气的管道线路工程的施工及验收。

本规范不适用于输油、输气场站内部的工艺管道,油气田集输管道,城市燃气输配管网及工业企业内部的油、气管道,以及投入运行的油、气管道改造、大修工程。

1 . 0. 3管道线路工程施工主要分为:测量放线,施工作业带清理和修筑施工便道,管沟开挖,材料、设备检验,材料存放和钢管运输,管道防腐绝缘,组装焊接,管道下沟、回填、试压、清管及输气管道干燥,线路截断阀安装,管道穿跨越工程线路以及附属工程。

1 . 0. 4施工前,应进行施工图会审、设计交底和现场交桩,并做好记录。

应编写施工组织设计,根据工程量、工期、沿线自然条件等情况合理地安排施工。

1 . 0. 5施工单位应建立质量保证体系,编制合理的质量计划和检验计划,确保工程质量。

1 . 0. 6承担输油、输气管道线路工程施工的企业,必须取得国家或行业主管部门颁发的石油施工企业资质证,并在资质证规定的施工范围内承揽工程。

1 . 0. 7输油、输气管道线路工程施工的职业安全卫生、环境保护、文物保护等方面的要求应符合国家、地方法规。

1 . 0. 8输油、输气管道线路工程施工及验收除应符合本规范规定外,尚应符合国家现行有关强制性标准(规范)的规定。

2交桩、移桩、施工作业带清理、测量放线和修筑施工便道2. 1 一般规定2 .1.1设计单位与施工单位在现场进行控制(转角)桩的交接后,施工单位应进行测量放线,将桩移到施工作业带的边缘,然后进行施工作业带清理和修筑施工便道。

2 . 1. 2管沟回填后,应将设计控制(转角)桩恢复到原位置。

2 . 2交桩、移桩2 . 2. 1设计代表在现场向施工单位交接设计控制(转角)桩时,应核对桩号、里程、高程、转角角度。

供水管道穿越天然气管道交叉方案稀缺资源

供水管道穿越天然气管道交叉方案稀缺资源

金鸡滩煤矿至兖州煤业榆林能化甲醇厂矿井外供水管道与陕京一线管道交叉施工方案编制:审核:复核:单位:日期:2015年 3 月 31 日目录1.编制依据 (1)2.工程概况 (1)3.风险分析 (1)3.1风险及措施 (1)3.2作业安全分析表 (3)3.3作业安全检查表 (4)4.组织机构与职责 (5)5.施工组织方案 (5)5.1施工地点 (5)5.2施工时间 (5)5.3施工内容 (6)5.4施工步骤 (6)6.HSE管理 (8)6.1管理措施 (8)7.安全措施 (9)8.事故应急处理 (9)9.施工图纸 (9)金鸡滩煤矿至兖州煤业榆林能化甲醇厂矿井外供水管道与陕京一线管道交叉施工方案1.编制依据1.1《输油输气管道线路工程施工及验收规范》SY0401-981.2《石油天然气管道穿越施工及验收规范》SY4079-951.3《石油天然气管道保护法》1.4《陕京管道周边环境及地质灾害完整性管理办法》1.5《陕京管道交叉工程管理办法》1.6《石油天然气钢质管道无损检测》SY4109/T-2005。

2.工程概况金鸡滩煤矿至兖州煤业榆林能化甲醇厂矿井外供水工程在榆林市榆阳区金鸡滩镇曹家滩村,供水管线全长8.5Km,设计管材主要采用球墨铸铁管(K9级,T型接口),承插连接,橡胶圈接口。

供水管线西起金鸡滩煤矿,东至榆林能化甲醇厂,在曹家滩村与陕京一线148#+740m(S1ap0345/-100m)处交叉,交叉角度为90°。

陕京一线管道材质为X60钢材,管径为DN660mm此处管道埋深为1.4m。

供水管道从陕京管道下方穿越, 供水管道顶部与陕京管道底部净距离大于500mm ,交叉净空处采用废旧轮胎进行隔离保护。

该处穿越地质稳定,地质结构简单,没有不良地质现象。

为了保证陕京管道安全,特编制施工作业方案。

3.风险分析3.1风险及措施3.1.1风险:施工现场开挖管沟发生塌方导致人员受伤。

措施:严格执行挖掘作业管理规定,管沟按照坡比角度放坡,每隔10米增管沟挡板支护防止管沟土体塌方。

某西气东输天然气管线工程施工方案

某西气东输天然气管线工程施工方案

项目管理办法,由项目经理对工程的进度,质量成本等进行有效控制,项目部负责本项工程的施
筑龙网
工及管理工作。
因本工程工期紧,任务重,为保证按时、按质、按量完成施工任务,我单位拟分 6 班组同时
进行施工,分别进行管沟开挖、管道安装,分输站施工,阀室施工、顶管施工、过河施工。
2.2 项目部主要组成人员
序号 一 1 2 3 4 二
项目部主要成员
拟担任项目职务 项目部领导
项目经理
人数 姓名
年龄
1
项目副经理
1
项目副经理
1
技术质量负责人
1
技术质量部
学历
硕士生 大学 大专 大学
职称
高工 工程师 工程师 高工
职务
备注
公司经理 处长 处长
专责工程师
3
主任
1
质检责任师
1

工艺责任师
1


土建责任师
1

焊接责任师
1


设备责任师
1
防腐补口责任师
1.3 工程简介: 本工程名称是西气东输豫南某天然气支线工程,输气线起于西气东输薛店分输站全长
179.5km,途径豫南四地区 9 个县市,共分为四个标段,本次投标为第ⅠⅤ标段,包括西平、逐平、 驻马店境内管线 50km,其中二类地区长 14.9km,三类地区长 24.2km,四类地区长 10.9km,管道设计 压力 6.4MPa,采用 API5LФ610 螺旋埋弧焊钢管材质为 X60,管道采用沟埋方式敷设,埋深为管顶 覆土 1.2m,以弹性敷设现场冷弯弯管和工厂预制曲率半径为 410 倍直接管段外径的弯头来适应管 道对不同地形变化的要求,管道防腐采用外做三层 PE 防腐涂层加阴极保护的联合方案,管道接口 补口采用热收缩套,热煨弯的外防腐层采用双组分液态环氧涂料。自动控制采用 SCADA 系统,实

管沟开挖作业指导书

管沟开挖作业指导书

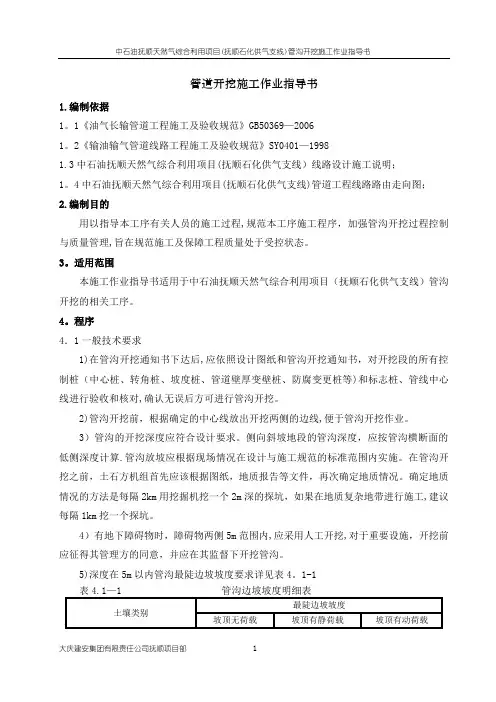

管道开挖施工作业指导书1.编制依据1。

1《油气长输管道工程施工及验收规范》GB50369—20061。

2《输油输气管道线路工程施工及验收规范》SY0401—19981.3中石油抚顺天然气综合利用项目(抚顺石化供气支线)线路设计施工说明;1。

4中石油抚顺天然气综合利用项目(抚顺石化供气支线)管道工程线路路由走向图;2.编制目的用以指导本工序有关人员的施工过程,规范本工序施工程序,加强管沟开挖过程控制与质量管理,旨在规范施工及保障工程质量处于受控状态。

3。

适用范围本施工作业指导书适用于中石油抚顺天然气综合利用项目(抚顺石化供气支线)管沟开挖的相关工序。

4。

程序4.1一般技术要求1)在管沟开挖通知书下达后,应依照设计图纸和管沟开挖通知书,对开挖段的所有控制桩(中心桩、转角桩、坡度桩、管道壁厚变壁桩、防腐变更桩等)和标志桩、管线中心线进行验收和核对,确认无误后方可进行管沟开挖。

2)管沟开挖前,根据确定的中心线放出开挖两侧的边线,便于管沟开挖作业。

3)管沟的开挖深度应符合设计要求。

侧向斜坡地段的管沟深度,应按管沟横断面的低侧深度计算.管沟放坡应根据现场情况在设计与施工规范的标准范围内实施。

在管沟开挖之前,土石方机组首先应该根据图纸,地质报告等文件,再次确定地质情况。

确定地质情况的方法是每隔2km用挖掘机挖一个2m深的探坑,如果在地质复杂地带进行施工,建议每隔1km挖一个探坑。

4)有地下障碍物时,障碍物两侧5m范围内,应采用人工开挖,对于重要设施,开挖前应征得其管理方的同意,并应在其监督下开挖管沟。

5)深度在5m以内管沟最陡边坡坡度要求详见表4。

1-16)深度超过5m的管沟边坡可根据实际情况,采取边坡适当放缓,加支撑或采取阶梯式开挖措施。

沟底宽度应根据土质情况酌情处理。

7)按设计图纸与施工规范要求开挖出管道永久埋设的放置空间,清除沟内可能损坏钢管防腐层的岩石、树根或其它物体。

8)管沟的开挖采用机械辅以人工的方式进行,管沟开挖后人工清沟找平。

氮气置换方案-氮气置换

氮气置换方案-氮气置换

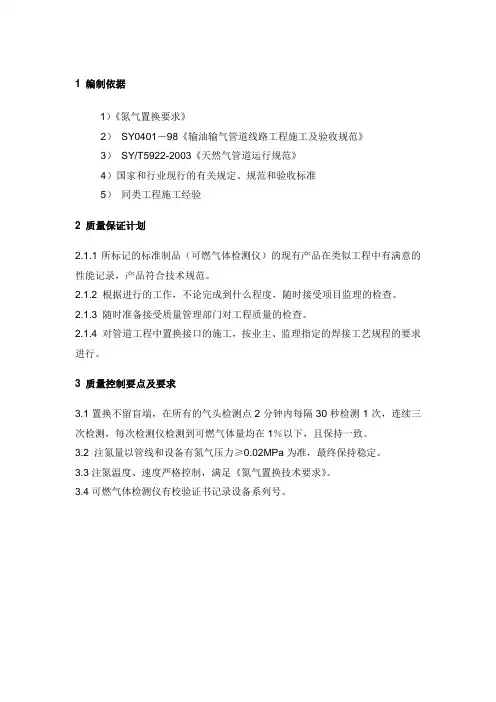

氮气置换技术方案1 编制依据1)《氮气置换要求》2)SY0401 -98《输油输气管道线路工程施工及验收规范》3)SY/T5922-2003 《天然气管道运行规范》4)国家和行业现行的有关规定、规范和验收标准5)同类工程施工经验2 质量保证计划2.1.1 所标记的标准制品(可燃气体检测仪)的现有产品在类似工程中有满意的性能记录,产品符合技术规范。

2.1.2 根据进行的工作,不论完成到什么程度,随时接受项目监理的检查。

2.1.3 随时准备接受质量管理部门对工程质量的检查。

2.1.4 对管道工程中置换接口的施工,按业主、监理指定的焊接工艺规程的要求进行。

3 质量控制要点及要求3.1 置换不留盲端,在所有的气头检测点2 分钟内每隔30 秒检测1 次,连续三次检测,每次检测仪检测到可燃气体量均在1%以下,且保持一致。

3.2注氮量以管线和设备有氮气压力》0.02MPa为准,最终保持稳定。

3.3注氮温度、速度严格控制,满足《氮气置换技术要求》3.4可燃气体检测仪有校验证书记录设备系列号。

置换质量控制流程图4施工部署施工指导思想我们的置换施工指导思想是在确保符合QHSE相关要求下,不惜一切人力物力,视项目建设所需,确保工程质量达到要求,确保干燥置换施工进度按计划和项目总体要求进行。

根据项目输气支线工程特点,我们制定出如下施工总部署:1 )根据各工序特点,合理安排施工步骤,使各工序环环紧扣先全部完成线路的降压放空,再进行充氮置换。

2)合理调配施工人员和设备在置换施工时实行各工序流水线作业,逐段推进的方式。

准备工作如场地清理平整、平整,设备倒场就位、流程连接、注氮工作分别交给专门机组完成。

可燃气体检测由检测组独立承担。

5总体施工方案5.1总体施工流程5.2置换开展的必要条件及准备1. 全线路天然气降压、放空。

2. 临时用地、施工审批等各项手续办妥;临时用电、工农关系等协调完毕。

3. 置换的设备、机具、仪器、人员就位,流程连接完毕。

定向钻施工组织设计

定向钻施工组织设计

一、工程概况 0二、主要工程量 (2)三、施工总体部署 (3)四、施工平面布置图 (5)五、技术质量保证措施 (5)六、定向钻施工工艺及措施 (12)七、工期计划 (15)八、质量保证体系 (15)九、定向穿越项目HSE体系 (18)一、工程概况1.1概况金嘉湖成品油管道工程,在线路施工中由于河流通航或是开挖难度较大,发生变更具体见下表。

1.2地质构成特征地质特征未提供。

1.3 执行规范及标准1.《输油输气管道工程设计规范》 GB50251-94;2.《原油和天然气输送穿跨越工程设计规范穿越工程》(SY/T0015.1-98);3.《输油输气管道线路工程施工及验收规范》(SY0401-98);4.《石油天然气管道穿越工程施工及验收规范》 SY4079-95;5.《石油天然气工业输送钢管交货技术条件第一部分:A级钢管》 GB/T9711.1-1999;6.《涂装前钢材表面锈蚀等级和除锈等级》(GB8923);7.《油、气管道焊接工艺评定方法》(SY4052-92);8.《管道下向焊接工艺规程》(SY/T4071-90);9.《石油天然气钢质管道对接焊缝射线照相及质量分级》(SY4056-93);10.《石油天然气钢质管道对接焊缝超声波探伤及质量分级》(SY4065-93);11.《钢质管道双层熔结环氧粉末外涂层技术标准》(Q/CNPC 38-2002);12.金嘉湖成品油管道工程定向钻设计图纸及相关标准;13. 金嘉湖成品油管道工程《施工组织设计》。

二、主要工程量2.1场地平整2.1.1钻机场地及进场便道钻机场地位于湖盐公路西侧,钻机场地尺寸为:40m ×30m ,钻机场地需要进行平整并压实,在压实的路面上铺上等面积的土工布,土工布上铺垫高强木排,每块尺寸为1.8m ×5m ,断面如下所示,要求承载力可达50T 。

场地四周挖排水沟,宽度为1.5米,深1.0米(如下图示),挖出的土在排水沟外侧0.5米以外打土围堰1.5m 高,上口宽1.0m ,下口宽1.5m ,上层用编织袋装土覆盖,排水沟与农田排水沟相通。

油气长输管道工程施工与验收规范标准

油气长输管道工程施工与验收规范标准

油气长输管道工程施工及验收规前言本规是根据建设部建标【2002】85号《关于印发“2001年至2002年度工程建设国家标准制订,修改计划的通知”》文件的要求,由中国石油天然气公司组织中国石油天然气管道局编制完成的。

本孤帆共分19章和3个附录,主要容包括:总则,术语,施工准备,材料,管道附件验收,交接桩及测量放线,施工作业带清理及施工便道修筑,材料,防腐管的运输及保管,光耦开挖,布管及现场坡门加工,管口组对,焊接及验收,管道防腐和保温下工程,管道下沟及回填,管道穿(跨)越工程及同沟敷设,管道清管、测径输气管道干燥,管道连头,管道附属工程,健康、安全与环境,工程交工验收等方面的规定。

在本规定的制定过程中,规编制组总结了多年油气管道施工的经验,借鉴了国已有的国家标准和国外发达也国家的相关标准,并以各种方式广泛征求了国有关单位,专家的意见,反复修改,最后经审查定稿。

本规定以黑体字标志的条文为强制性条文,必须严格执行。

本规由建设部负责管理和对强制性条文的解释,由中国石油天然气管道局负责具体技术容解释,本规在执行过程中,请各单位结合工程实践,认真总结经验,如发现需要修改或补充之处,请将意见和建议寄交中国石油天然气管道局质量安全环保部(地址:省市广阳道,邮编065000),以便今后修订时参考。

目次1.总则2.术语3.施工准备4.材料、管道组建验收4.1 一般规定4.2 材料,管道附件检查及修理5.交接桩及测量放线5.1 一般规定5.2 交桩,移桩5.3 测量放线6.施工作业带清理及施工便道修筑6.1 施工作业带清理6.2 施工便道修筑7.材料,防腐管的运输及保管7.1 装卸7.2 运输7.3 保管8.管沟开挖8.1 管沟的几何尺寸8.2 管沟开挖8.3 管沟验收9.布管及现场坡口加工9.1 布管9.2 现场坡口加工10.管口组对,焊接及验收10.1 一般设定10.2 管口组对与焊接10.3 焊缝的检验与验收11.管道防腐和保温工程12.管道下沟及回填12.1 管道下沟12.2 管沟回填13.管道穿(跨)越工程及同沟敷设13.1 管道穿(跨)越工程13.2 穿越地下管、缆13.3 管道同沟敷设14.管道清管、测径及试压14.1 一般规定14.2 清管、测径14.3 水压试验14.4 气压试验15.输气管道干燥16.管道连头17.管道附属工程17.1 截断阀室及阀门安装17.2 阴极保护工程17.3 里程桩、转角桩、标志桩、锚固墩。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

输油输气管道线路工程施工及验收规范SY 0401 —19981总则1 . 0. 1为提高输油、输气管道线路工程施工水平,确保管道工程质量,降低工程成本,制定本规范。

1 . 0. 2本规范适用于新建或改、扩建的陆地输送原油、天然气的管道线路工程的施工及验收。

本规范不适用于输油、输气场站内部的工艺管道,油气田集输管道,城市燃气输配管网及工业企业内部的油、气管道,以及投入运行的油、气管道改造、大修工程。

1 . 0. 3管道线路工程施工主要分为:测量放线,施工作业带清理和修筑施工便道,管沟开挖,材料、设备检验,材料存放和钢管运输,管道防腐绝缘,组装焊接,管道下沟、回填、试压、清管及输气管道干燥,线路截断阀安装,管道穿跨越工程线路以及附属工程。

1 . 0. 4施工前,应进行施工图会审、设计交底和现场交桩,并做好记录。

应编写施工组织设计,根据工程量、工期、沿线自然条件等情况合理地安排施工。

1 . 0. 5施工单位应建立质量保证体系,编制合理的质量计划和检验计划,确保工程质量。

1 . 0. 6承担输油、输气管道线路工程施工的企业,必须取得国家或行业主管部门颁发的石油施工企业资质证,并在资质证规定的施工范围内承揽工程。

1 . 0. 7输油、输气管道线路工程施工的职业安全卫生、环境保护、文物保护等方面的要求应符合国家、地方法规。

1 . 0. 8输油、输气管道线路工程施工及验收除应符合本规范规定外,尚应符合国家现行有关强制性标准(规范)的规定。

2交桩、移桩、施工作业带清理、测量放线和修筑施工便道2. 1 一般规定2 .1.1设计单位与施工单位在现场进行控制(转角)桩的交接后,施工单位应进行测量放线,将桩移到施工作业带的边缘,然后进行施工作业带清理和修筑施工便道。

2 . 1. 2管沟回填后,应将设计控制(转角)桩恢复到原位置。

2 . 2交桩、移桩2 . 2. 1设计代表在现场向施工单位交接设计控制(转角)桩时,应核对桩号、里程、高程、转角角度。

交桩后,施工单位应采取措施,保护控制(转角)桩,对已经丢失的桩应复测补桩。

2 . 2 . 2平原地区宜采用与管道轴线等距平行移动的方法移桩(图2 . 2 . 2),移桩位置在管道组装焊接一侧,施工带边界线内1m 位置为宜,转角桩应按转角的角平分线方向移动,平移后的桩称为原桩的副桩。

山区移桩困难时可采用引导法定位,即在控制(转角)桩四周植上4个引导桩,4个引导桩构成的四边型对角线的交点为原控制(转角)桩的位置。

注t «为平移时的尊跆离施r 作业带边界罐堆土侧线M紬线1图2. 2. 2平原地区移桩方法2 . 3施工作业带清理2 . 3. 1施工作业带占地宽度如设计无规定时,一般为20m穿越或跨越河流、沟渠、公路、铁路,地下水丰富和管沟挖深超过5m 的地段及拖管车调头处,可根据实际需要,适当增加占地宽度。

山区非机械化施工及人工凿岩地段可根据地形、地貌条件酌情减少占地宽度。

2 . 3. 2在施工带范围内,对于影响施工机具通行或施工作业的石块、杂草、树木应清理干净,沟、坎应予平整,有积水的地势低洼地段应排水。

施工作业带清理时,应注意对土地的保护,减少或防止产生水土流失。

2 . 3. 3清理和平整施工作业带时,应注意保护施工标志桩,如果损坏应立即恢复。

2 . 4测量放线2 . 4. 1应根据设计控制(转角)桩或其副桩进行测量放线,不得擅自改变线路位置。

需要更改线路位置时,必须得到设计代表的书面同意后,方可更改。

2 . 4 . 2管道测量放线应放岀线路轴线(或管沟开挖边线)和施工作业带边界线。

在线路轴线(或管沟开挖边线)和施工作业带边界线上加设百米桩,并在桩间拉线或撒白灰线。

一般地段施工作业带横断面布置见图 2 . 4 . 2。

图2 . 4. 2施工作业带横断面布置图2 , 4. 3管道水平转角较大时,应增设加密桩。

对于弹性敷设管段或冷弯管管段,其水平转角应根据切线长度、外矢矩等参数在地面上放岀曲线。

采用预制弯头、弯管的管段,应根据曲率半径和角度放岀曲线。

2 . 4. 4山区和地形起伏较大地段的管道,其纵向转角变坡点应根据施工图或管道施工测量成果表所标明的变坡点位置、角度、曲率半径等参数放线。

2 . 4. 5在河流、沟渠、公路、铁路穿跨越段的两端,地下管道、电缆、光缆穿越段的两端,线路阀室两端及管线直径、壁厚、材质、防腐层变化分界处应设置标志桩,其设置位置应在管道组装焊接一侧,施工作业带边界线以内1m处。

2 . 5修筑施工便道2 . 5. 1施工便道应平坦,并具有足够的承载能力,应能保证施工车辆和设备的行驶安全。

施工便道的宽度应大于4m,并与公路平缓接通,每2km应设置一个会车处,弯道和会车处的路面宽度应大于10m弯道的转弯半径应大于18mo2 . 5. 2施工便道经过小河、沟渠时,应根据现场情况决定是否修筑临时性桥涵或加固原桥涵,桥涵承载能力应达10 t级以上。

2 . 5. 3在沼泽、水田、沙漠等地区修筑施工便道时,应采取加强路基的措施。

2 . 5. 4施工便道经过埋设较浅的地下管道、线缆、沟渠等地下构筑物或设施时,应酌情采取保护措施。

3.1 .4 确定。

式中: 管沟沟底宽度应根据管道外径、 开挖方式、组装焊接工艺及工种地质等因素确定。

深度在5m 以内管沟沟底宽度应按式(3 . 1.4) B = D m +K (3 . 1. 4)B沟底宽度(m )见表3 . 1 . 4;D m ――钢管的结构外径(包括防腐、保温层的厚度 K ――沟底加宽裕量(m ),按表3. 1 . 4取值。

表3 . )(m); 3开挖管沟3 . 1管沟的几何尺寸3.1 . 1管沟的开挖深度应符合设计要求,石方段管沟开挖深度应比土方段管沟深 断面的低侧深度计算。

管沟边坡坡度应根据土壤类别、 力学性能和管沟开挖深度确定。

深度在5m 以内(不加支撑)管沟最陡边坡的坡度可按表 3.1. 2确定。

0. 2m 。

侧向斜坡地段的管沟深度,应按管沟横3.1.2 3. 1.1. 4沟底加宽裕量K 值m注:①当采用机械开挖管沟时,计算的沟底宽度小于挖斗宽度时,沟底宽度按挖斗宽度计算。

②沟下焊接弯头、弯管、碰口,以及半自动焊焊接处的管沟加宽范围为工作点两边各1m=3 . 1. 5深度超过5m的管沟,沟底宽度应根据工程地质情况酌情处理。

3 . 2管沟开挖3 . 2. 1开挖管沟前,应向施工人员说明地下设施的分布情况。

在地下设施两侧3m范围内,应采用人工开挖,并对挖出的地下设施给予必要的保护。

对于重要地下设施,开挖前应征得其管理单位同意,必要时应在其监督下开挖。

3 . 2. 2管沟开挖时,应将挖岀的土石方堆放到焊接施工对面一侧的沟边,堆土应距沟边0. 5m以远。

3 . 2. 3在耕作区开挖管沟时,应将表层耕作土与下层土分别堆放。

3 . 2 . 4爆破开挖管沟应在布管前完成。

爆破作业应由有爆破资质的队伍承担。

爆破作业应制定安全措施,规定爆破安全距离,不应威胁到附近居民、行人,以及地上、地下设施的安全。

对于可能受到影响的重要设施,应事前通知有关单位和人员,采取安全保护措施后方可爆破。

3. 2 . 5开挖管沟时,应注意保护地下文物,一旦发现文物,首先应保护现场,然后向当地主管部门报告。

3 . 3管沟验收3. 3 . 1管沟中心线、沟底标高、沟底宽度、变坡点位移的允许偏差应符合表 3 . 3 . 1的规定。

表3 . 3 . 1管沟允许偏差3. 3 . 2直线段管沟应顺直;曲线段管沟应圆滑过渡,并应保证设计要求的曲率半径。

3. 3 . 3石方段管沟沟壁不得有欲坠的石头,沟底不应有石块。

3. 3 . 4开挖管沟后,应及时检查验收,不符合要求时应及时修整。

应做好管沟检查记录,验收合格后应及时办理工序交接手续4工程主要材料、管道附件、设备及检验4. 1 一般规定4 . 1. 1工程所用材料、管道附件、设备的材质、规格和型号必须符合设计要求,其质量应符合国家或行业现行有关标准的规定。

材料、附件、设备应具有出厂合格证、质量证明书以及材质证明书或使用说明书。

4 . 1. 2管道附件不得采用铸铁制作,管道弯头宜采用无缝、直缝或双直缝结构,不宜采用螺旋焊缝钢管制作。

弯头本体不应有丁字或环形焊缝。

应按有关标准及设计要求制作、检验弯头。

4 . 1. 3管道线路的弯头、冷弯管、弹性敷设管段应符合表4. 1. 3的规定。

注:D――管道外径。

4 . 2材料、设备检验及修理4 . 2 . 1应对工程所用材料、管道附件、设备的出厂合格证、质量证明书以及材质证明书进行检查,当对其质量(或性能)有怀疑时应进行复验,不合格者不得使用。

4 . 2 . 2应按制管标准检查钢管的外径、壁厚、椭圆度等钢管尺寸偏差。

钢管表面不得有裂纹、结疤、折叠以及其他深度超过公称壁厚下偏差的缺陷。

4. 2 . 3钢管如有折曲、凹坑、凹槽、刻痕、压扁等有害缺陷应修复或消除后使用:1钢管端部的刻痕或夹层应打磨修,复不能修复的刻痕或夹层,应将其所在管段切除,并重新加工坡口。

2钢管变形或压扁量超过标准规定时,应废弃。

3深度不超过公称管径2%,长度不超过10mm勺非应力集中点的轻微凹坑可不修理,但不得影响对口焊接。

如制管焊缝处存在凹坑,应将其所在部分管段切除。

4钢管的折曲部分所在管段应切除。

5严禁采用贴补补焊方法进行修补。

4. 2 . 4制管焊缝的缺陷,应按制管标准进行修理。

4 . 2 . 5弯头、弯管的材质应与输送管的物理、化学性能和可焊性相匹配。

直缝钢管热煨弯头、弯管的纵焊缝应位于弯头、弯管内弧45。

位置。

任何受弯部位的管径变形率不应大于管子公称直径的 4 . 9%,并能满足通过清管器(球)的尺寸要求。

每个弯头、弯管端部应标注弯曲角度、钢管外径、壁厚、曲率半径及材质型号等参数;其他要求应符合本标准表 4 . 1 . 3的规定。

4 . 2 . 6绝缘接头或绝缘法兰安装前,应进行水压试验。

试验压力为设计压力的 1 . 5倍,稳压时间为5min,以无泄漏为合格。

试压后应擦干残余水,进行绝缘检测。

检测应采用500V,兆欧表测量,其绝缘电阻应大于2M Q。

4. 2 . 7线路截断阀门安装前,应进行外观检查、阀门启闭检查及水压试验,其检验要求应符合表 4 . 2. 7的规定。

4. 2. 8各种防腐材料,包括底漆、底胶、补口和补伤材料,使用前均应按有关技术标准或设计要求做包覆或涂敷的抽检试验,试验不合格时,应按取样数目加倍抽检试验,如仍不合格,则不得投入使用。

5材料的存放及钢管装卸、运输、布管5 . 1材料的存放5 . 1. 1钢管、管道附件、阀门、涂料及其他设备材料应按产品说明书的要求妥善保管, 存放过程中应注意检查,以防锈蚀、变形、老化或性能下降。

5 . 1. 2玻璃布、塑料布、聚乙烯、环氧粉末、煤焦油瓷漆内(外)缠带、焊材、热收缩套等材料应存放在库房口,其中环氧粉末、焊材应存放在通风干燥的库房,焊条长期存放时的相对湿度不宜超过60 %。
