凝汽器现场安装作业指导书20100927
凝汽器作业指导书

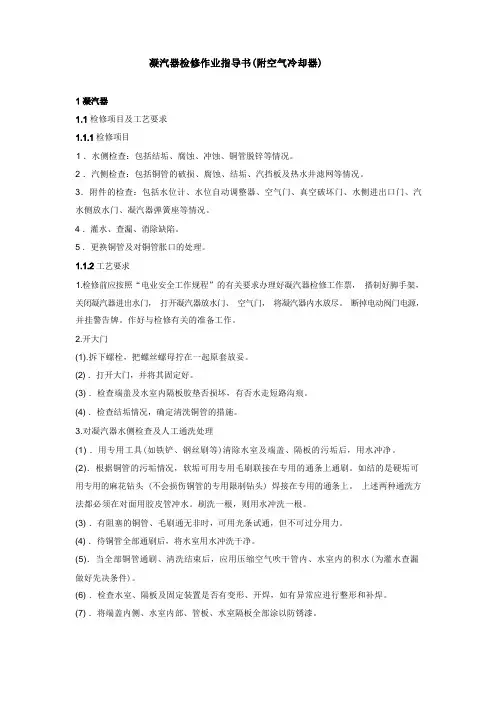

检修项目及工艺要求检修项目1 .水侧检查:包括结垢、腐蚀、冲蚀、铜管脱锌等情况。
2 .汽侧检查:包括铜管的破损、腐蚀、结垢、汽挡板及热水井滤网等情况。
3.附件的检查:包括水位计、水位自动调整器、空气门、真空破坏门、水侧进出口门、汽水侧放水门、凝汽器弹簧座等情况。
4 .灌水、查漏、消除缺陷。
5 .更换铜管及对铜管胀口的处理。
工艺要求1.检修前应按照“电业安全工作规程”的有关要求办理好凝汽器检修工作票,搭制好脚手架,关闭凝汽器进出水门,打开凝汽器放水门、空气门,将凝汽器内水放尽。
断掉电动阀门电源,并挂警告牌。
作好与检修有关的准备工作。
2.开大门(1).拆下螺栓,把螺丝螺母拧在一起原套放妥。
(2) .打开大门,并将其固定好。
(3) .检查端盖及水室内隔板胶垫否损坏,有否水走短路沟痕。
(4) .检查结垢情况,确定清洗铜管的措施。
3.对凝汽器水侧检查及人工通洗处理(1) .用专用工具(如铁铲、钢丝刷等)清除水室及端盖、隔板的污垢后,用水冲净。
(2).根据铜管的污垢情况,软垢可用专用毛刷联接在专用的通条上通刷。
如结的是硬垢可用专用的麻花钻头 (不会损伤铜管的专用限制钻头) 焊接在专用的通条上。
上述两种通洗方法都必须在对面用胶皮管冲水。
刷洗一根,则用水冲洗一根。
(3) .有阻塞的铜管、毛刷通无非时,可用光条试通,但不可过分用力。
(4) .待铜管全部通刷后,将水室用水冲洗干净。
(5).当全部铜管通刷、清洗结束后,应用压缩空气吹干管内、水室内的积水(为灌水查漏做好先决条件)。
(6) .检查水室、隔板及固定装置是否有变形、开焊,如有异常应进行整形和补焊。
(7) .将端盖内侧、水室内部、管板、水室隔板全部涂以防锈漆。
(8) .检查水室橡皮垫子损坏情况,并注意修补,防止水走短路或者漏水。
(9).清除螺丝、螺帽丝扣上的油漆,修理好丝扣及损伤的螺栓。
并将清洗干净的螺丝均涂上黑铅粉油。
4.对凝汽器水侧的化学处理(1).打开冷凝器窥视孔,清理水室、管板和铜管胀口处的杂物,并用卡钳测量铜管结垢厚度,然后将窥视孔扣好。
凝汽器安装作业指导书

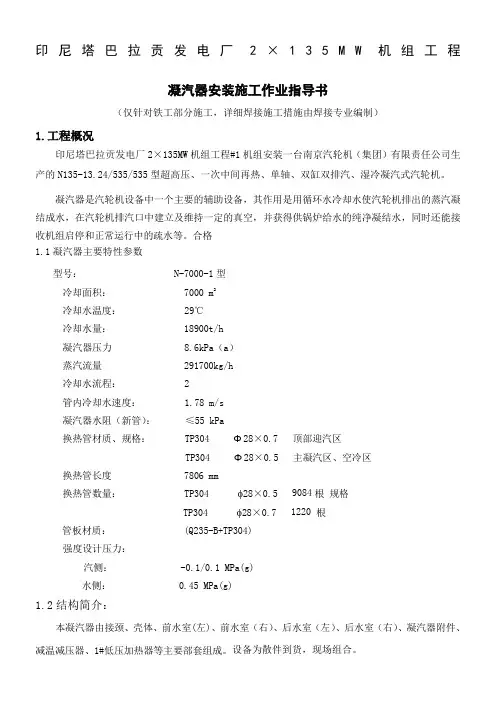

印尼塔巴拉贡发电厂2×135M W机组工程凝汽器安装施工作业指导书(仅针对铁工部分施工,详细焊接施工措施由焊接专业编制)1.工程概况印尼塔巴拉贡发电厂2×135MW机组工程#1机组安装一台南京汽轮机(集团)有限责任公司生产的N135-13.24/535/535型超高压、一次中间再热、单轴、双缸双排汽、湿冷凝汽式汽轮机。
凝汽器是汽轮机设备中一个主要的辅助设备,其作用是用循环水冷却水使汽轮机排出的蒸汽凝结成水,在汽轮机排汽口中建立及维持一定的真空,并获得供锅炉给水的纯净凝结水,同时还能接收机组启停和正常运行中的疏水等。
合格1.1凝汽器主要特性参数型号: N-7000-1型冷却面积: 7000 m2冷却水温度: 29℃冷却水量: 18900t/h凝汽器压力 8.6kPa(a)蒸汽流量 291700kg/h冷却水流程: 2管内冷却水速度: 1.78 m/s凝汽器水阻(新管):≤55 kPa换热管材质、规格: TP304 Φ28×0.7 顶部迎汽区TP304 Φ28×0.5 主凝汽区、空冷区换热管长度 7806 mm换热管数量: TP304 φ28×0.5 9084根规格TP304 φ28×0.7 1220 根管板材质: (Q235-B+TP304)强度设计压力:汽侧: -0.1/0.1 MPa(g)水侧: 0.45 MPa(g)1.2结构简介:本凝汽器由接颈、壳体、前水室(左)、前水室(右)、后水室(左)、后水室(右)、凝汽器附件、减温减压器、1#低压加热器等主要部套组成。
设备为散件到货,现场组合。
1)接颈汽轮机与凝汽器之间有一过渡的颈部,通常称它为接颈或喉部,属凝汽器结构的一部分。
接颈的作用是接收汽轮机排汽及收集辅机排汽和包括旁路在内的各种附加排入的蒸汽和流体。
接颈上端矩形面与汽轮机排汽口相连接,下端矩形面与凝汽器壳体相连接,下端面比上端面稍大,使汽轮机排汽呈微扩散型流动,具有良好的气动性能。
凝汽器安装作业指导书

凝汽器安装作业指导书目录1、作业任务 (1)2、编制依据 (2)3、作业准备及条件 (2)4、作业方法及工艺要求 (3)5、作业质量标准及检验要求 (6)6、技术记录要求 (6)7、职业安全健康、环境管理措施和文明施工 (6)8、有关计算及分析 (10)9、附录 (10)1、作业任务1.1工程概况生物质能热电厂2×12MW机组工程新建2×65t/h次高压中温循环流化床锅炉、2×C12-4.9/0.98型次高压中温抽凝汽式汽轮机和2×QFJ-15-2-10.5 型汽轮发电机。
本期工程2008年4月1日开工,计划2009年5月底#1机组投产。
凝汽器主要技术参数:型号N-1200-6型式分列二道制表面回热式(对分制双流程表面回热式)冷却面积 1200m2冷却水量 3000t/h冷却水压 0.25MPa冷却水管管材 304冷却水管数量 3540根净重 25t运行重量 39t1.2施工项目范围生物质能热电厂2×12MW机组工程凝汽器安装工作。
主要起重机械采用汽机房20/5t 行车。
1.3工程量凝汽器本体就位,凝汽器穿、胀管,凝汽器附件安装,凝汽器与低压缸连接,凝汽器严密性试验。
1.4工期要求#1机组2008年2月10开始,2008年3月10日结束。
2、编制依据2.1机械工业第一设计研究院图纸2.2《电力建设施工及验收技术规范》(汽轮机组篇DL5011-92)2.3《火电施工质量检验及评定标准》(汽机篇1998年版)2.4《电力建设施工及验收技术规范》(管道篇DL5031-94);2.5《火电施工质量检验及评定标准》(管道篇2000年版);2.6《电力建设安全工作规程》(第一部分:火力发电厂)DL5009.1-2002;2.7《电力建设安全健康与环境管理工作规定》;2.8 有关本单位工程有效会议纪要;2.9 南京汽轮电机有限公司图纸。
3、作业准备及条件3.1技术准备3.1.1 熟悉凝汽器本体安装图纸,根据图纸,编制作业指导书。
凝汽器安装指导书

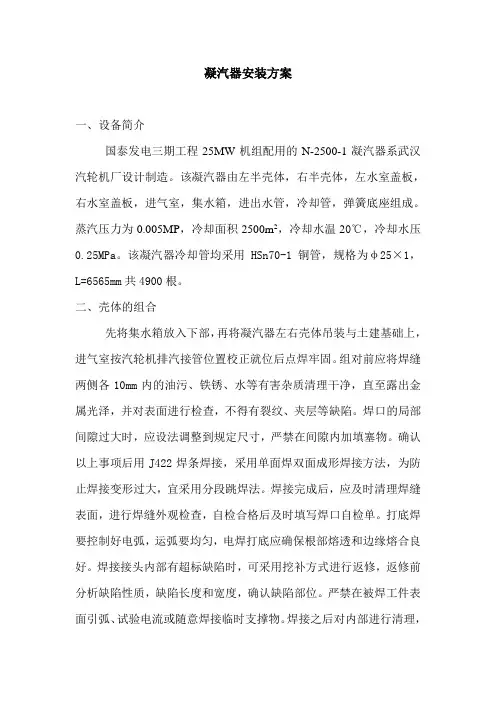

凝汽器安装方案一、设备简介国泰发电三期工程25MW机组配用的N-2500-1凝汽器系武汉汽轮机厂设计制造。
该凝汽器由左半壳体,右半壳体,左水室盖板,右水室盖板,进气室,集水箱,进出水管,冷却管,弹簧底座组成。
蒸汽压力为0.005MP,冷却面积2500m2,冷却水温20℃,冷却水压0.25MPa。
该凝汽器冷却管均采用HSn70-1铜管,规格为φ25×1,L=6565mm共4900根。
二、壳体的组合先将集水箱放入下部,再将凝汽器左右壳体吊装与土建基础上,进气室按汽轮机排汽接管位置校正就位后点焊牢固。
组对前应将焊缝两侧各10mm内的油污、铁锈、水等有害杂质清理干净,直至露出金属光泽,并对表面进行检查,不得有裂纹、夹层等缺陷。
焊口的局部间隙过大时,应设法调整到规定尺寸,严禁在间隙内加填塞物。
确认以上事项后用J422焊条焊接,采用单面焊双面成形焊接方法,为防止焊接变形过大,宜采用分段跳焊法。
焊接完成后,应及时清理焊缝表面,进行焊缝外观检查,自检合格后及时填写焊口自检单。
打底焊要控制好电弧,运弧要均匀,电焊打底应确保根部熔透和边缘熔合良好。
焊接接头内部有超标缺陷时,可采用挖补方式进行返修,返修前分析缺陷性质,缺陷长度和宽度,确认缺陷部位。
严禁在被焊工件表面引弧、试验电流或随意焊接临时支撑物。
焊接之后对内部进行清理,为将来穿管提供方便。
壳体组合后,全长的总弯曲应≤20mm,咬边≯40mm,焊缝宽窄差≤2-3mm,焊缝余高差≤0-2mm。
排汽连管的焊接按照厂家说明书上的焊接顺序进行焊接。
三、冷却管安装冷却管安装之前应先进行外观检查,确认五裂纹、砂眼、蚀坑凹陷、折纹、重皮和毛刺。
胀接通关的管板一般对铜管外径大0.2~0.5mm,管孔内壁应光洁无油垢,管子不直应校正。
压扁试验:取20mm长的试样,压成椭圆,其短径相当于原直径的一半,试样应无裂纹或其它损坏现象。
扩张试验:切取50mm长的试样,用45°的车光锥打入铜管内径,其内径扩大到比原内径大30%时,试样应不出现裂纹。
凝汽器安装作业指导书

凝汽器安装作业指导书凝汽器是一种用于汽轮机组的重要装置,通常用于升高热回收率、降低排放量以及提高汽轮机效率等方面。
由于凝汽器的安装作业涉及到复杂而又关键的技术要求,因此在进行凝汽器安装之前,必须了解凝汽器安装作业指导书。
下面就是针对凝汽器安装作业的一些基本操作指南。
一、做好准备工作在进行凝汽器安装工作之前,需要先准备各种所需工具和设备,还需要了解一些必要的安全注意事项。
安装前准备工作主要包括以下内容:1. 准备工具和设备:如螺丝刀、扳手、电钻、绳索、起重机等。
2. 检查和清理工作现场:清洁工作现场,并确保安装地点符合凝汽器的安装要求。
3. 做好安全保障措施:在进行具体安装工作之前,需要带好安全帽、防护眼镜和手套等必要的安全装备。
4. 对凝汽器进行检查:如检查凝汽器的大小、安装孔的位置和尺寸是否符合安装要求等必要的检查工作。
二、凝汽器的安装过程在准备工作完善后,可以进行具体的凝汽器安装操作。
凝汽器安装过程中,需要按照以下步骤进行:1. 安装固定基础:将凝汽器放置在安装的基础上,然后使用螺栓将基础牢固固定,确保基础稳定可靠。
2. 安装冷凝器:将冷凝器固定到凝汽器上,使用螺丝固定好冷凝器位置。
需要特别注意冷凝器的安装角度,确保冷凝器的漏贝口不会产生积水现象。
3. 安装进气组件:安装进气孔组件时,需要确保组件固定位置与凝汽器安装孔的位置完美吻合。
4. 安装出气组件:安装出气孔组件时,需要先将出气孔组件固定到凝汽器上,然后接上出气管。
5. 连接冷却水源:将冷却水源连接到冷凝器上,需要确保连接口处不会出现渗漏情况。
6. 联接电气设施:连接电气设施时,需要先将电气装置进行测试,确保电路连接正常。
三、测试调试安装完凝汽器后,需要进行测试调试工作,以确保凝汽器的使用效果。
具体工作包括:1. 检查冷凝器的压力:检查冷凝器的压力情况,确保其正常工作。
2. 检查水泵驱动:检查水泵的运转情况,确保其能够正常将冷却水源注入冷凝器内部。
凝汽器组合安装作业指导书

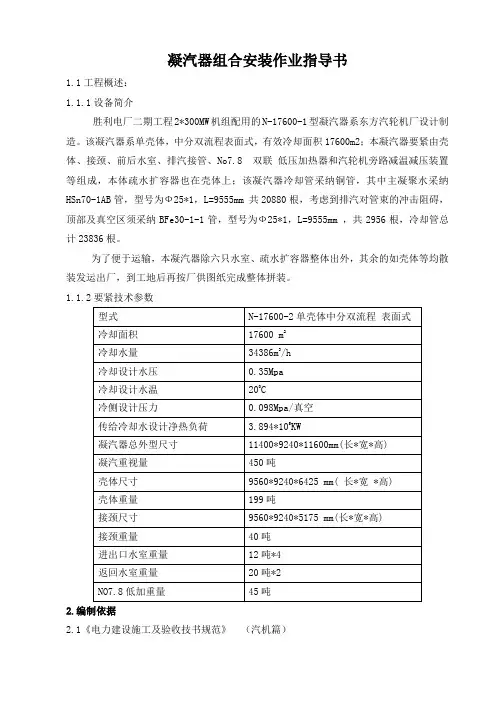

凝汽器组合安装作业指导书1.1工程概述:1.1.1设备简介胜利电厂二期工程2*300MW机组配用的N-17600-1型凝汽器系东方汽轮机厂设计制造。
该凝汽器系单壳体,中分双流程表面式,有效冷却面积17600m2;本凝汽器要紧由壳体、接颈、前后水室、排汽接管、No7.8 双联低压加热器和汽轮机旁路减温减压装置等组成,本体疏水扩容器也在壳体上;该凝汽器冷却管采纳铜管,其中主凝聚水采纳HSn70-1AB管,型号为Ф25*1,L=9555mm 共20880根,考虑到排汽对管束的冲击阻碍,顶部及真空区须采纳BFe30-1-1管,型号为Ф25*1,L=9555mm ,共2956根,冷却管总计23836根。
为了便于运输,本凝汽器除六只水室、疏水扩容器整体出外,其余的如壳体等均散装发运出厂,到工地后再按厂供图纸完成整体拼装。
1.1.2要紧技术参数2.编制依据2.1《电力建设施工及验收技书规范》(汽机篇)2.2《火电施工质量检验及评定标准》(汽机篇)2.3《电力建设安全工作规程》2.4设计院施工图--汽机房内附属机械及辅助设备安装图2.5东方汽轮机厂所供图纸及说明书3.施工预备和作业条件3.1施工预备:3.1.1人员配备施工负责人:荣新波技术负责人:陈恒军安全员:刘奉来劳动力组织:有一定施工技术和体会的安装工10人、起重工4人、操作工4人、电焊工12人、气焊工4人。
3.1.2要紧工机具及量具配备3.1.2.1要紧机具75T行车、60T龙门吊、50T履带吊、2台5T卷扬机、50T、20T、10T拖车、4只100T千斤顶、2只50T千斤顶;10T、5T、2T、1T倒链葫芦若干。
3.1.2.2量具水准仪1台、游标卡尺(0—500)1只、压力表0-0.6Mpa 1只、百分表4只、20M钢卷尺1盘、5M、10M卷尺各4只、线坠4个。
3.1.3力源配备电源(380V、220V)、氧气、乙炔等。
3.2作业条件:3.2.1凝汽器壳体各部件及其附件到货齐全、及时。
凝汽器安装作业指导书

凝汽器安装作业指导书1.1 工程范围邹平三电技改二期工程6号汽轮机组安装1台N-21400型,单背压、单壳体、对分双流程、表面式、不锈钢管凝汽器,它由低压侧与高压侧的组成,总冷却面积21400m,冷却水温(设计/最高)20/33℃,冷却水压力0.5MPa,冷却水量44777t/h,蒸汽压力4.9Kpa,蒸汽流量700t/h。
凝汽器供货形式是散件到货,装配好后无水凝汽器(不包括低压加热器、减温减压器、疏水扩容器、磁翻板液位计)总重319t。
本方案将凝汽器在厂房内凝汽器安装基础上完成整体组装。
1.2 编制依据1.2.1东方汽轮机有限公司凝汽器安装图1.2.2《汽机专业施工组织设计》 1.2.3黑龙江省火电第三工程公司:《质量手册》、《职业健康安全与环境管理手册》文件 1.2.4《电力建设施工质量验收及评价规程》第3部分:汽轮发电机组(DL/T5210.3-2009) 1.2.5《电力建设施工技术规范》第3部分:汽轮发电机组(DL5190.3-2012) 1.2.6《电力建设安全工作规程》火力发电厂部分(DL5009.1-2002)2、作业进度、劳动力安排2.1 作业进度:2014年9月25日至2014年12月30日2.2 劳动力安排:安全员、质检员、班长、技术员各1名;钳工10人;起重工2人;力工8人,管工4人;吊车司机2人。
2.3 依据现场实际工作情况,及时增补协调施工人员。
3、作业准备工作及条件3.1 作业人员的职责3.1.1 技术员全面负责凝汽器组合安装的技术工作,参加相关图纸会审,处理设计变更,编制施工作业指导书、施工预算、技术、安全措施,并进行技术交底工作。
深入现场指导施工,及时发现和解决施工中的技术、质量隐患,按照指导书的要求指导施工。
配合班组长进行施工验收的自检工作。
记录、整理施工记录和验收记录。
对违章操作,有权制止,严重者可令其停工,并及时向有关领导汇报。
3.1.2 班组长负责组织安排施工人力,物力。
凝汽器安装作业指导书

印尼塔巴拉贡发电厂2×135MW机组工程凝汽器安装施工作业指导书(仅针对铁工部分施工,详细焊接施工措施由焊接专业编制)1.工程概况印尼塔巴拉贡发电厂2×135MW机组工程#1机组安装一台南京汽轮机(集团)有限责任公司生产的N135-13.24/535/535型超高压、一次中间再热、单轴、双缸双排汽、湿冷凝汽式汽轮机。
凝汽器是汽轮机设备中一个主要的辅助设备,其作用是用循环水冷却水使汽轮机排出的蒸汽凝结成水,在汽轮机排汽口中建立及维持一定的真空,并获得供锅炉给水的纯净凝结水,同时还能接收机组启停和正常运行中的疏水等。
合格1.1凝汽器主要特性参数型号: N-7000-1型冷却面积: 7000 m2冷却水温度: 29℃冷却水量: 18900t/h凝汽器压力 8.6kPa(a)蒸汽流量 291700kg/h冷却水流程: 2管内冷却水速度: 1.78 m/s凝汽器水阻(新管):≤55 kPa换热管材质、规格: TP304 Φ28×0.7 顶部迎汽区TP304 Φ28×0.5 主凝汽区、空冷区换热管长度 7806 mm换热管数量: TP304 φ28×0.5 9084根规格TP304 φ28×0.7 1220 根管板材质: (Q235-B+TP304)强度设计压力:汽侧: -0.1/0.1 MPa(g)水侧: 0.45 MPa(g)1.2结构简介:本凝汽器由接颈、壳体、前水室(左)、前水室(右)、后水室(左)、后水室(右)、凝汽器附件、减温减压器、1#低压加热器等主要部套组成。
设备为散件到货,现场组合。
1)接颈汽轮机与凝汽器之间有一过渡的颈部,通常称它为接颈或喉部,属凝汽器结构的一部分。
接颈的作用是接收汽轮机排汽及收集辅机排汽和包括旁路在内的各种附加排入的蒸汽和流体。
接颈上端矩形面与汽轮机排汽口相连接,下端矩形面与凝汽器壳体相连接,下端面比上端面稍大,使汽轮机排汽呈微扩散型流动,具有良好的气动性能。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
印度满汉凝汽器组合安装工艺指导书Technological specification for assembly and installation ofcondenser in MaHan, India编制Prepared审核Reviewed批准Approved哈尔滨汽轮机厂辅机工程有限公司Harbin Turbine Works Auxiliary Equipment Project Co. Ltd.2010年9月September,2010目录1. 适用范围2. 编制依据3. 设备简介4. 施工应具备的条件5. 施工主要机具及材料6. 凝汽器组合安装方案7. 质量标准及工艺要求8. 成品及半成品保护要求9. 应注意的质量问题10. 应提供的质量记录和验收级别11. 质检计划12. 安全文明施工要求13. 作业过程中人员的职责分工和权限14. 施工安全控制计划表15. 凝汽器组合安装重点工艺16. 焊接奥氏体不锈钢管的焊接工的资格测试17. 装在箱子/木架内的热交换管子(HE管)的储存和内部运输18. 凝汽器的转运、储存技术规范19. 附表1 适用范围本作业指导书仅适用于哈尔滨汽轮机厂辅机工程有限公司所设计与生产的满汉项目凝汽器运输、储存以及在电厂的组合安装。
2 编制依据2.1《电力建设施工及验收技术规范》(汽轮机组篇)DL5011—922.2《火电施工质量检验及评定标准》(汽机篇)1998版2.3《电力建设安全工作规程》(火力发电厂部分)DL5009—20022.4《电力建设安全健康与环境管理工作规定》2002版2.5电力设计研究院提供的设计图纸、说明书2.6 N-35000-4型凝汽器说明书及有关的图纸资料2.7质量、环境和职业健康安全管理制度汇编2.8汽机专业施工组织设计2.9《凝汽器加工装配技术条件》 B/Z32.4-19992.10《电力建设工程施工技术管理制度》,电力工业部电力建设总局,1980 2.11《电力建设消除施工质量通病守则》,电力部建设协调司,19952.12《中华人民共和国工程建设标准强制性条文(电力工程部分)》,中国电力出版社,19953.设备简介凝汽器为哈尔滨汽轮机厂辅机工程有限公司生产的N-35000-4型双壳体、双背压、双进双出、单流程、表面式、横向布置的凝汽器,由高压凝汽器和低压凝汽器组成。
3.1 主要技术参数凝汽器在额定工况下的工作参数:型号:N-35000-4冷却面积:35000m2冷却水量:69858m3/h冷却水温:33℃凝汽器平均背压:0.01013MPa (a)水室试验压力:0.455MPa(g)冷却管总根数:40532根冷却管材质:TP304冷却管规格:ø25×0.5(主凝结区)ø25×0.7(空冷区、顶部三排及通道外侧)凝汽器净重:771.2 t运行时的荷载:826.4 t汽侧充满水时的重量:2612t3.2 主要结构特点其主要部件有凝汽器上部、凝汽器下部、前水室、后水室、凝结水聚集器、死点座、挎篮式疏水扩容器等。
凝汽器刚性地座在水泥基础上,壳体板下部中心处设有固定死点,运行时以死点为中心向四周自由膨胀,凝汽器与排汽缸之间设有不锈钢补偿节,补偿相互间的胀差。
循环水连通管设有支架支撑,并且允许自由滑动,以适应凝汽器自身的膨胀。
凝汽器的冷却管排列呈山状,周围留有汽流通道可以使汽流进入管束内部,并且可以减少汽流阻力。
管束中心区为空气冷却区,用挡汽板与主凝结区隔开。
不凝结气体与蒸汽经过空气冷却区时,使蒸汽能够大量的凝结下来,剩下的少部分蒸汽随同不凝结气体进入抽空气管。
低压缸排出的蒸汽进入凝汽器后,迅速地分布在冷却水管的全长上,通过管束间的通道和两侧通道使蒸汽全面地沿冷却管表面进行热交换并被凝结成水,部分蒸汽则由管束两侧的通道流向管束的下面,对淋下的凝结水进行回热,剩余未凝结的少量蒸汽和被冷却了的不凝结气体汇集到空冷区的抽空气管内,被抽真空的设备抽出。
凝汽器主凝结区安装35516根ø25×0.5,L=11075的TP304管,5016根ø25×0.7,L=11075的TP304管安装在空冷区、顶部三排及通道外侧,管子两端胀焊在管板上,借助中间管板支撑。
冷却管由前水室侧向后水室侧呈抬高形式布置,以减少运行中的振动,停机时冷却水因冷却管的倾斜而流出。
凝汽器下部有四只小支撑座和四只大支撑座,呈对称布置,在每个支撑座下面布置有调整垫铁。
凝汽器下部正中央布置凝汽器的死点座。
前水室上布置有冷却水的进水口、出水口,前、后水室上布置有人孔,为快开式的圆形焊接结构。
凝汽器整个管束分两大对称部分,每一部份管束又分为上、下两部分,其中都布置有抽空气管,空气经由上部,流至下部,最后从前水室侧下部两侧由主抽气器抽出。
凝汽器壳体下部有较大的存水空间,可储5分钟的凝结水量。
凝结水集水箱为矩形,位于凝汽器下部壳体的底部,其上装有凝结水出水口及检修排水口,检修排水口上装有真空隔离门,该隔离门能在1小时内排出正常水位下的全部凝结水。
每个凝汽器壳体上部布置有7#、8#共壳体的低压加热器一台,两台减温减压器。
还布置有抽汽管组,经过凝汽器上部引出,在每一根抽汽管道上都装有补偿节。
凝汽器本身带有两个挎篮式疏水扩容器,汇集汽机热力系统中不同压力、不同温度、不同数量的疏水,疏水进入疏水扩容器后,经过扩容膨胀、喷水降温使蒸汽的焓值降低。
在凝汽器安装过程中,应按凝汽器接口装置图(75D.947Z-7)开孔,并焊好防冲击护板后再进行冷却管的安装。
凝汽器在电厂组装和安装过程中应严格遵守凝汽器图纸上的“凝汽器与低压缸连接须知”和“安装凝汽器须知”以及本指导书进行。
凝汽器安装完毕后,与汽轮机排汽口和其它管道连接处的焊缝应严格检查其严密性。
3.3 凝汽器外形图图3-1 N-35000-4型凝汽器外形主视图图3-2 N-35000-4型凝汽器左视图图3-3 N-35000-4型凝汽器俯视图4. 施工应具备的条件(1) 汽轮机机座及凝汽器基础施工完成,安装与建筑单位完成交接。
(2) 图纸会审应完成,发现的设计问题已落实。
(3) 凝汽器组合场道路通畅,场地平整、结实,光线良好,施工机械、施工工具完好。
凝汽器组合场地能供应可满足施工要求。
(4) 施工人员组织到位,并经过全员技术交底,凝汽器冷却水管胀切前,施工人员经培训考试合格。
(5) 施工所需的资料完备。
(6) 设备、材料已进厂,设备经过开箱检验验收合格。
(7) 施工用的计量器具校验合格,并在有效期内。
5. 施工主要机具及材料建议采用的施工主要机具及材料见表5-1。
表5-1 凝汽器组合安装所需主要机具及材料6. 凝汽器组合安装方案6.1安装前的首次检查工作开始前需要进行以下检查:①运输过程中是否有损坏(表面质量及各模块变形量)②文件的完整性③部件是否完整④所发货物是否干净⑤安装公司提供的安装工具和材料的完整性6.2组装说明(1)在现场安装凝汽器需要有资质和经验丰富的安装公司来进行。
(2)凝汽器现场安装前的准备工作①详细阅读图纸及技术文件,不仅要了解凝汽器的结构,还要特别注意仔细阅读所有的技术条件、说明、备注等②详细阅读合同和技术协议,详细阅读相关的技术标准。
确实理解有关内容。
③准备和清理好安装场地。
(3)凝汽器上部、下部、疏水扩容器均采用模块化设计。
其中凝汽器上部对应一个壳体分为二个模块,其余为散件。
凝汽器下部对应一个壳体分为四个模块,其余为散件。
各模块在制造厂均进行了预装配,并做好边界标记,现场按组装边界将凝汽器上部和凝汽器下部分别组装成一个整体,安装组合工具示于图纸N432.11Z中。
对于模块的起吊必须按图纸所示的起吊位置起吊,对于散装的钢板等尽量平衡受力点起吊,以免变形。
件号20、21为凝汽器现场安装备件。
6.3 N432.00Z;凝汽器的组合装配安装(1) 按图纸及装箱清单清点凝汽器零部件的数量,并复查是否符合图纸。
(2)为了安装的方便,将前、后水室,以及凝汽器上部、不锈钢补偿节、凝结水聚集器等放到安装时的相应吊装位置。
(3)安装完成后的检验标准:①按图纸②《火电施工质量检验及评定标准》③DL5011-92《电力施工及验收技术规范-汽机篇》④凝汽器的加工、装配应符合B/Z32.4-1999《凝汽器加工装配技术条件》的规定。
6.4 安装过程如下:6.4.1 装配死点座、支撑座(N27.84Z、N105.08Z、N313.10Z、N313.11Z)按凝汽器总图N432.00Z装配件号XXI(N27.84Z)和XXII(N105.08Z)死点座,定位点焊。
件号XXIII(N313.10Z)、XXIV(N313.11Z)支撑座,将其与底座板连接。
并将凝结水聚集器放在坑内。
6.4.2 组装高压侧凝汽器下部(N432.01Z)就位安装凝汽器下部A1、A2、B1、B2模块(1) 组装前将焊接坡口锈蚀打磨掉,露出金属光泽。
(2) 按图纸要求去除凝汽器分块运输加强图 (N432.26Z)中下部模块B1、B2中件号1(其中2件)和件号2、3.并将割痕修磨好。
将凝汽器下部左、右半(A1、A2、B1、B2模块)按照边界标记对准后点焊,并保证图纸尺寸、及错边量不得超差。
装配完成后按图纸要求焊接所有焊缝,对图纸要求的侧板等连接焊缝进行焊缝煤油渗漏试验。
(3) 可根据现场的实际情况按N432.11Z安装组合工具图纸装焊件1-4。
(4) 按图纸装配焊接底板连接焊缝,同时按图纸(N432.01Z)装配焊接底板下的加固肋件号35(N27.18.057)和件号36(N432.01.015)焊缝。
(5) 煤油渗漏试验。
(6) 装焊件号Ⅰ涡流破坏器(N432.15Z)。
(7) 装焊管子件号23(N432.01.005)、中间支承板件号24(N432.01.006)、肋板25(N432.01.007)。
(8) 装焊管子件号1(N40.01.001)、件号4(N432.01.002)其中一件、管子件号7(N220.01.005)、管子件号8(N105.01.006)、管子件号9(N268.01.003).并焊接与其相连接件的焊缝。
(9) 按图纸(N432.01Z)装焊两半合口处的补强管(件号10、11、12、13、14、15).。
并焊接补强管与相连接件(中间管板)间的焊缝。
(10) 按图纸(N432.01Z)装焊挡汽板件号49(N432.01.022)及件号50(N432.01.023)。
(11) 将A1、A2、B1、B2模块按图纸要求就位点焊装配,然后按图纸(N432.00Q)进行找正前、后管板VIII(N432.43Z)与各中间管板的同心度、及前后管板的抬高量。
将凝汽器管板进行就位点焊装配,合格后进行焊接。
