最新项目中的风险等级划分
风险等级一二三四级划分标准颜色

风险等级一二三四级划分标准颜色风险等级的划分在许多领域中都是非常重要的,特别是在安全领域和项目管理中。
为了便于人们对风险等级的理解和识别,通常会使用不同的颜色来表示不同的风险等级。
在本文中,我们将介绍风险等级一二三四级的划分标准以及相应的颜色。
一级风险等级一级风险等级通常表示最高的风险,可能对人员安全、资产安全或项目成功产生严重的影响。
一级风险通常是不可忽视的,需要立即采取行动来减轻风险。
一级风险等级的划分标准如下:•描述:一级风险等级表示极高的潜在风险,可能导致生命危险、财产损失或项目失败。
•判定条件:风险事件的发生概率极高,影响范围广泛,可能导致重大灾害或巨大经济损失。
•颜色标识:一级风险等级通常用红色表示。
二级风险等级二级风险等级表示高级别的风险,虽然可能不及一级风险等级那么严重,但仍然具有明显的潜在威胁和损害。
二级风险等级需要积极采取预防措施来减少风险的发生,并及时应对风险事件。
二级风险等级的划分标准如下:•描述:二级风险等级表示高潜在风险,可能导致一定程度的伤害、损失或项目延迟。
•判定条件:风险事件的发生概率较高,影响范围较大,可能导致一定的人身伤害、财产损失或项目延迟。
•颜色标识:二级风险等级通常用橙色表示。
三级风险等级三级风险等级表示中等级别的风险,可能对项目进展和目标实现产生一定的影响。
尽管风险程度较低,但仍需采取一些预防和应对措施。
三级风险等级的划分标准如下:•描述:三级风险等级表示中等潜在风险,可能导致一些小规模的负面影响。
•判定条件:风险事件的发生概率中等,影响范围较小,可能导致一些轻微的人身伤害、财产损失或项目延迟。
•颜色标识:三级风险等级通常用黄色表示。
四级风险等级四级风险等级表示低级别的风险,可能对项目进展和目标实现产生较小的影响。
四级风险等级的划分标准如下:•描述:四级风险等级表示较低的潜在风险,可能导致一些可忽略的负面影响。
•判定条件:风险事件的发生概率较低,影响范围较小,可能导致一些可忽略的人身伤害、财产损失或项目延迟。
项目工程风险等级划分规范标准

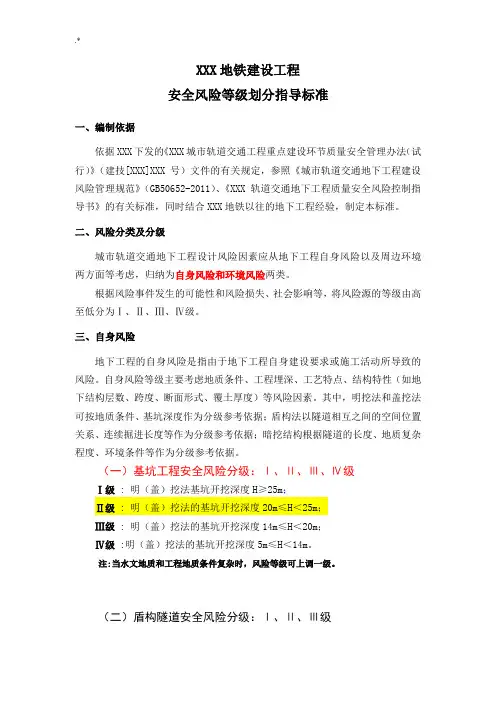

XXX地铁建设工程安全风险等级划分指导标准一、编制依据依据XXX下发的《XXX城市轨道交通工程重点建设环节质量安全管理办法(试行)》(建技[XXX]XXX号)文件的有关规定,参照《城市轨道交通地下工程建设风险管理规范》(GB50652-2011)、《XXX轨道交通地下工程质量安全风险控制指导书》的有关标准,同时结合XXX地铁以往的地下工程经验,制定本标准。
二、风险分类及分级城市轨道交通地下工程设计风险因素应从地下工程自身风险以及周边环境两方面等考虑,归纳为自身风险和环境风险两类。
根据风险事件发生的可能性和风险损失、社会影响等,将风险源的等级由高至低分为Ⅰ、Ⅱ、Ⅲ、Ⅳ级。
三、自身风险地下工程的自身风险是指由于地下工程自身建设要求或施工活动所导致的风险。
自身风险等级主要考虑地质条件、工程埋深、工艺特点、结构特性(如地下结构层数、跨度、断面形式、覆土厚度)等风险因素。
其中,明挖法和盖挖法可按地质条件、基坑深度作为分级参考依据;盾构法以隧道相互之间的空间位置关系、连续掘进长度等作为分级参考依据;暗挖结构根据隧道的长度、地质复杂程度、环境条件等作为分级参考依据。
(一)基坑工程安全风险分级:Ⅰ、Ⅱ、Ⅲ、Ⅳ级Ⅰ级: 明(盖)挖法基坑开挖深度H≥25m;Ⅱ级: 明(盖)挖法的基坑开挖深度20m≤H<25m;Ⅲ级: 明(盖)挖法的基坑开挖深度14m≤H<20m;Ⅳ级 :明(盖)挖法的基坑开挖深度5m≤H<14m。
注:当水文地质和工程地质条件复杂时,风险等级可上调一级。
(二)盾构隧道安全风险分级:Ⅰ、Ⅱ、Ⅲ级1、Ⅰ级(1)处于非常接近状态(距离≤0.3D)的并行或交叠盾构隧道;(2)较长范围(长度≥100m)浅埋(盾构覆土厚度≤0.7D)的盾构隧道;(3)连续掘进长度超过1.5km的盾构隧道;(4)较长范围(长度≥150m)内开挖断面70%以上存在密实承压水砂层;(5)超长(长度大于18m)盾构区间联络通道;上方有重要建(构)筑物、河流等的盾构区间联络通道。
在建工程安全生产风险等级划分标准

在建工程安全生产风险等级划分标准根据住建部对近三年房屋市政工程生产安全事故类型的分析,其中高处坠落事故占总数的54.37%; 物体打击事故总数的14.07%;起重伤害事故占总数的9.51%;坍塌事故占总数的8.37%;机械伤害、触电、车辆伤害等。
可见排名前几位的分别是高处坠落、物体打击、起重伤害、坍塌事故、机械伤害、触电、车辆伤害。
为此,根据风险源的类型及工程中存在风险源数量的多少,我们把各类工程安全生产风险等级划分为以下三级:
一级:(1)房屋建筑工程。
(2)钢结构工程。
(3)市政工程中有桥梁、涵洞、遂道、爆破以、深基坑施工、管道施工、临水施工以及在易滑坡易塌方地段施工的。
(4)市政工园林绿化工程中有起重吊装施工、大树种植的。
(5)在城市中心人员密集地段施工的各类工程。
(6)各类车辆机械使用数量较多的工程。
(7)对防火、用电等有特别要求的工程。
二级:一般的市政工程。
三级:一般的园林绿化工程。
对于风险等级一级的在建工程项目,各分管事业部应进行重点管控,严格按照公司文件的要求,落实安全生产责任、开展安全生产检查;对于一般工程,每季度应进行用电、消防以及文明施工等专项检查。
安全生产部
2017年4月20日。
最新风险识别等级划分

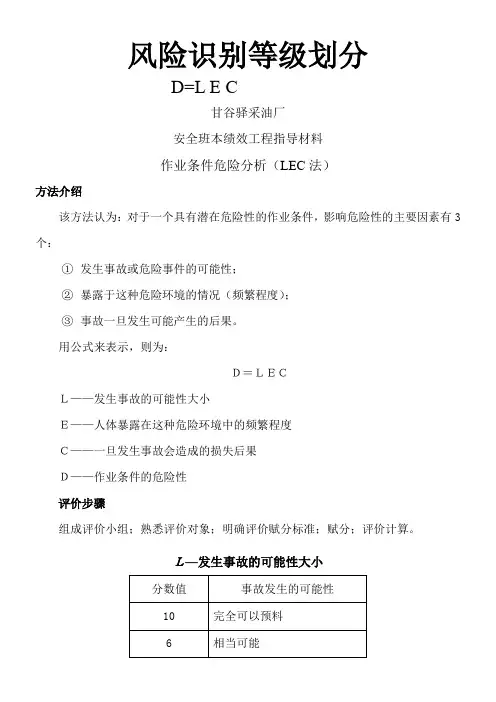

风险识别等级划分D=L E C甘谷驿采油厂安全班本绩效工程指导材料作业条件危险分析(LEC法)方法介绍该方法认为:对于一个具有潜在危险性的作业条件,影响危险性的主要因素有3个:①发生事故或危险事件的可能性;②暴露于这种危险环境的情况(频繁程度);③事故一旦发生可能产生的后果。
用公式来表示,则为:D=LECL——发生事故的可能性大小E——人体暴露在这种危险环境中的频繁程度C——一旦发生事故会造成的损失后果D——作业条件的危险性评价步骤组成评价小组;熟悉评价对象;明确评价赋分标准;赋分;评价计算。
L—发生事故的可能性大小E—人体暴露在这种危险环境中的频繁程度C—发生事故产生的后果危险性分值D=LEC优缺点作业条件危险性评价法评价人们在某种具有潜在危险的作业环境中进行作业的危险程度,该法简单易行,危险程度的级别划分比较清楚、醒目。
但是,由于它主要是根据经验来确定3个因素的分值及划分危险程度等级,因此具有一定的局限性。
此外,在具体应用时,还可根据自己的经验、具体情况对该评价方法作适当修正。
示例例如,某涤纶化纤厂在生产短丝过程中有一道组件清洗工序,为了评价这一操作条件的危险度,确定每种因素的分数值为:事故发生的可能性(L):组件清洗所使用的三甘醇,属四级可燃液体,如加热至沸点时,其蒸汽爆炸极限范围为0.9-9.2%,属一级可燃蒸汽。
而组件清洗时,需将三甘醇加热后使用,致使三甘醇蒸汽容易扩散到空间,如室内通风设备不良,具有一定的潜在危险,属“可能,但不经常”,其分数值L=3。
暴露于危险环境的频繁程度(E):清洗人员每天在此环境中工作,取E=6。
发生事故产生的后果(C):如果发生燃烧爆炸事故,后果将是非常严重的,可能造成人员的伤亡,取C=15。
D=LEC=3×6×15=270270处于160-320之间,危险等级属“高度危险、需立即整改"的范畴。
采取措施后(LEC)1、加强通风:发生事故的可能性(潜在危险),属“可能性小,完全意外”,其分数值L=1;2、降低员工暴露于危险环境的频繁程度,如规定工作时间或轮班作业,原来每天工作时间内暴露至少可降低一半;,取E=33、发生事故产生的后果(C)如果发生燃烧爆炸事故,后果将是非常严重的,可能造成人员的伤亡,取C=15。
风险等级划分的标准

风险等级划分的标准全文共四篇示例,供读者参考第一篇示例:风险等级划分是指根据某一风险事件发生的可能性和对企业或个人造成的影响程度来对风险进行分类和评估的过程。
在风险管理的过程中,正确地划分风险等级可以帮助企业或个人更好地识别和管理风险,从而减少潜在的损失和风险。
风险等级划分的标准是根据风险事件的性质、规模、频率、影响程度等因素进行综合评估的过程。
一般来说,风险等级可以分为低风险、中风险、高风险和极高风险四个等级。
下面将详细介绍每个等级的划分标准。
1. 低风险低风险是指发生概率较小,对企业或个人造成的影响较小的风险事件。
通常情况下,低风险的事件不会对企业或个人的生产、经营或生活造成重大影响,可以通过一些简单的措施来进行管理和控制。
市场波动性较小、现金流充裕的企业可以被认定为低风险企业。
风险等级划分是风险管理过程中的重要环节,可以帮助企业或个人更好地识别和管理风险,从而降低潜在的风险和损失。
不同等级的风险需要不同的管理和控制措施,企业或个人在面临风险时应根据风险等级的划分标准采取相应的措施,以保障自身利益和安全。
【此部分为达到2000字的一部分内容,具体情况可根据需要进行适量修整】第二篇示例:风险等级划分是指根据特定的标准和条件来评估和确定风险的级别,以便采取相应的措施和防范措施。
在不同的领域和行业中,风险等级划分的标准也会有所不同。
下面我们将介绍一般情况下使用的风险等级划分的标准,帮助大家更好地了解和应对各种风险。
一、风险等级划分的基本原则1. 风险评估:首先需要进行风险评估,即通过对可能发生的各种风险因素进行分析和评估,确定风险的概率和影响程度。
只有准确评估了风险,才能进行有效的风险等级划分。
2. 风险等级划分依据:风险等级划分的依据主要包括风险的概率、影响程度、紧急程度等因素。
通常将风险等级分为低风险、中风险、高风险和极高风险四个等级,以便更好地识别和管理风险。
3. 风险等级划分的灵活性:风险等级划分需要根据实际情况和具体环境进行调整和修正,以保证其准确性和可靠性。
建筑工程风险等级划分标准

建筑工程风险等级划分标准
1. 地质和地基条件,地质条件对建筑工程的影响非常重要,例
如地震、地质灾害等因素都会增加工程风险。
因此,地质条件是划
分风险等级的重要考量因素之一。
2. 工程规模和高度,建筑工程的规模和高度也是划分风险等级
的重要因素。
一般来说,规模越大、高度越高的建筑工程所面临的
风险也越大。
3. 施工环境,施工环境包括建筑工程所在地的气候条件、周边
环境、施工场地等因素,这些因素都会对工程风险产生影响。
4. 施工工艺和材料,施工工艺和所选用的材料也会直接影响建
筑工程的安全性和稳定性,因此也是划分风险等级的考量因素之一。
5. 设计标准和施工质量,设计标准和施工质量直接关系到建筑
工程的安全性和可靠性,对风险等级的划分也有重要影响。
综合考虑以上因素,一般可以将建筑工程的风险等级划分为低
风险、中风险和高风险等级。
对于不同风险等级的建筑工程,需要
采取相应的安全措施和风险管理措施,以确保工程的安全和稳定性。
建筑工程风险等级划分标准的制定和执行,对于保障建筑工程的安
全和质量具有重要意义。
R1R5风险等级r是什么意思

R1R5风险等级r是什么意思R1R5风险等级(RiskLevelR1R5)是一种风险划分标准,用于衡量项目或企业的投资风险。
其中,R1R5的“R5”是“非常高的风险”的意思,而“R1”表示“极低的风险”。
R1R5风险等级的范围是R1到R5,它用来表示不同项目和企业的投资风险等级。
比如,R1表示极低风险,R2表示较低风险,R3表示中等风险,R4表示较高风险,R5表示非常高的风险。
R1R5风险等级的取值范围从R1到R5,每个数字代表不同的风险水平,高水平的风险指标表明项目或企业的投资风险越高。
R1R5风险等级是一种有效的风险评估标准,它可以反映一个项目或企业的投资风险水平,并可以帮助投资者做出明智的投资决定。
它可以指导投资者在投资决策中如何正确分析和控制风险,这些决定会影响投资者的投资收益。
R1R5风险等级的应用不仅仅是投资领域,它还可以用于风险管控。
比如,一个企业可以根据R1R5风险等级确定自己的风险管理策略,如何划分不同类型的风险,把资源分配到低风险项目上。
R1R5风险等级的应用可以帮助企业更好地识别和管理风险,建立正确的投资策略,从而避免投资风险。
另外,使用R1R5风险等级也有助于改善资源的使用效率,并为投资者提供可靠的投资指导。
总之,R1R5风险等级是一套有效的投资风险管理和资源配置分析标准,它可以为投资者和企业提供重要的参考依据,在投资决策和风险管理中起到重要的作用。
通过R1R5风险等级的应用,可以帮助企业更加科学地管理风险,并且有效地分配资源,同时为投资者提供可靠的投资指导。
R1R5风险等级是承担投资风险的重要指标,它可以反映投资者面临的风险程度。
投资人应该根据R1R5风险等级来评估投资风险,妥善安排投资策略,避免被高风险项目所困扰。
同时,企业也应该根据R1R5风险等级来分析项目风险,制定风险控制策略,妥善分配资源,从而获得更高的投资回报。
企业项目风险评估等级划分5个等级是哪些?

企业项目风险评估等级划分5个等级是哪些?风险评估等级划分5个等级风险评估五个等级划分为低风险(Low Risk)、较低风险(Moderate Risk)、中等风险(Medium Risk)、较高风险(High Risk)、极高风险(Extreme Risk)。
1、低风险(Low Risk):指风险发生的可能性很低,对个人、财产或环境的影响较小,可能只会导致轻微的损失或影响。
在低风险情况下,常常不需要采取特别的措施进行风险管理,但仍需保持警惕。
2、较低风险(Moderate Risk):指风险发生的可能性较低,但对个人、财产或环境可能会造成一定程度的损失或影响。
在较低风险情况下,可能需要采取一些措施来减轻风险的发生或应对风险造成的影响。
3、中等风险(Medium Risk):指风险发生的可能性一定程度上存在,并可能对个人、财产或环境造成一定的损失或影响。
在中等风险情况下,通常需要采取一系列的风险管理措施来减少风险的发生或降低其影响。
4、较高风险(High Risk):指风险发生的可能性相对较高,对个人、财产或环境造成的损失或影响较大。
在较高风险情况下,通常需要采取多种有效措施来管理和减轻风险的程度。
5、极高风险(Extreme Risk):指风险发生的可能性非常高,对个人、财产或环境的损失或影响极为严重。
在极高风险情况下,需要采取最高程度的风险管理措施,并可能需要立即行动来避免或应对风险的发生。
风险评估的基本过程风险评估是一种较为系统和科学的风险识别、评估、控制和监控的流程,主要包括以下几个基本过程:风险识别:识别可能导致损失或风险的因素,包括外部环境因素、组织因素、业务过程等。
风险分析:对识别到的风险进行分析,确定可能导致损失的情况和后果,并评估其严重程度和发生频率。
风险评估:根据分析结果对风险进行评估,确定是否需要采取进一步措施进行控制和管理,并制定应对措施。
风险控制:在评估的基础上,采取相应措施进行风险控制和管理,包括预防风险、减轻风险和转移风险等方法。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1
风险等级划分:
2
一级:导致项目无法开展的风险:
3
如:需求不明确、方案不确定、关键技术人员缺失(核心技术无法实现)、4
测试条件不满足(如无法测试)、关键物料采购不到、新的开发工具的学习时间比预期长、决策层未明确给出开发意见。
5
6
二级:项目可以开展,但由于以下因素导致开发进度缓慢:
7
如:项目规划不清、方案不佳、非关键物料采购困难、关键里程碑计划缺失8
或延期、产品开发标准缺失(无企标等)、项目交付物不清、项目管理计划书9
缺失、开发人员技术水平不足(包括项目经理的技术水平、项目统筹水平、开10
发人员的技术水平)、管理水平缺失(如项目预警机制不全、无管理规范)。
11
三级:项目开展正常,但由于存在以下因素将导致项目开发质量无法达到预12
期要求:
13
如:项目输出规范缺失、物料来料质量不佳、产能不足(厂内及外协)、部14
分开发人员对项目认识不清、开发环境不佳(如工具不好用等)、测试水平不15
足、开发进度延期未影响关键里程碑计划、不能达到预期目标的技术点。
16
1。
