外网施工方案Microsoft Office Word 97-2003 文档
外网工程施工方案

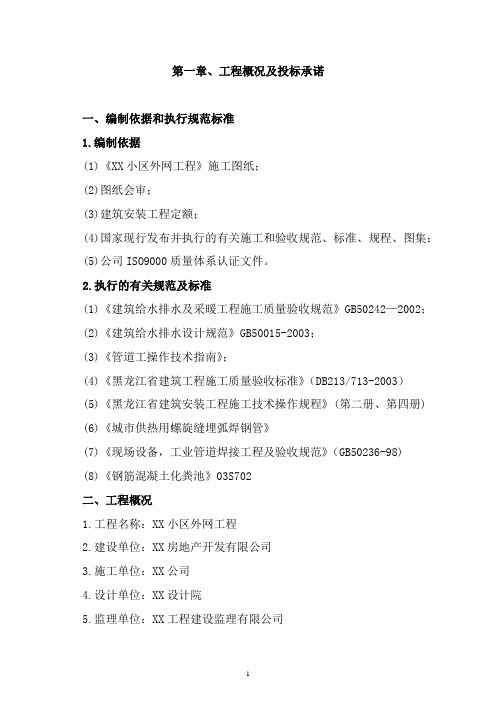

第一章、工程概况及投标承诺一、编制依据和执行规范标准1.编制依据(1)《XX小区外网工程》施工图纸;(2)图纸会审;(3)建筑安装工程定额;(4)国家现行发布并执行的有关施工和验收规范、标准、规程、图集;(5)公司ISO9000质量体系认证文件。
2.执行的有关规范及标准(1)《建筑给水排水及采暖工程施工质量验收规范》GB50242—2002;(2)《建筑给水排水设计规范》GB50015-2003;(3)《管道工操作技术指南》;(4)《黑龙江省建筑工程施工质量验收标准》(DB213/713-2003)(5)《黑龙江省建筑安装工程施工技术操作规程》(第二册、第四册)(6)《城市供热用螺旋缝埋弧焊钢管》(7)《现场设备,工业管道焊接工程及验收规范》(GB50236-98)(8)《钢筋混凝土化粪池》03S702二、工程概况1.工程名称:XX小区外网工程2.建设单位:XX房地产开发有限公司3.施工单位:XX公司4.设计单位:XX设计院5.监理单位:XX工程建设监理有限公司6.承包范围:消防给水工程、室外采暖工程、室外给水工程、室外污水工程、室外雨水工程(一)采暖工程本设计为小区热水供暖二级管网. 设计供回水温度:地热系统:60/50℃,散热器系统:80/60℃。
二级网系统分为低区散热器系统、中区散热器系统、高区散热器系统、低区地热系统。
采暖管道采用直埋敷设。
1.采暖管道采用HDG型预制直埋保温管当外径≥219时,采用双面焊螺旋缝埋弧焊钢管,钢号Q235-A,其质量要符合行业技术标准《城市供热用螺旋缝埋弧焊钢管》的规定;当外径≤159时,采用无缝钢管,钢号20,其质量要符合国家标准《流体输送用无缝钢管》的规定。
2.直埋保温弯头、三通直埋保温弯头采用预制保温弯头,不准在管沟内发泡制作。
弯头采用压制钢弯头,钢号与直管相同,压力级别为Pn1.6MPa,弯曲半径R=2.5DN。
保温弯头的保温层厚度和塑料外套管规格与直管相同。
外网施工方案

外网施工方案一、概况:本工程为住宅区工程,位于二、施工准备:1、熟悉小区内各楼的标高差异、楼距尺寸、各楼的埋管深度,室内外高差。
2、了解由甲方提供的市政采暖管道、排污管道及排雨水管道等的与小区的接入点的位置、尺寸、标高。
3、测量器具配置:水准仪一台、塔尺一根、50m钢卷尺一把、5m盒尺5把。
4、了解小区内原有埋地的各种管道、线路的位置,包括小区施工中的各种管道线路,以免在外网施工中对其造成破坏。
三、施工方法(一)室外采暖管道系统:1、土方开挖①土方开挖采用人工开挖。
土方开挖深度、宽度如附图所示,放坡系数1:1。
②沟槽开挖均为分段逐个进行,以免中断其他工种施工。
③开挖出的土方除预留回填用土方外,其余全部运出城外15km以外的弃土场。
2、垫层砼:①沟槽土质尺寸标高验收合格后,开始C15砼垫层施工,垫层厚度为150mm,宽度以满槽浇筑,采用振捣器振捣密实,砼随浇筑随压光。
②垫层砼达到1.2Mpa强度后,开始放暖沟墙线,并开始砌墙。
3、暖沟墙:①暖沟墙材料均用MU10粘土实心砖,M10水泥砂浆砌筑。
②暖沟墙厚度均为240mm墙,高度为1200mm,主暖沟净宽度为1200mm,支暖沟净宽1000mm。
③盖板上表皮距室外地面均为500mm。
4、沟盖板:①暖沟盖板采用预制室外沟盖板,尺寸为:主沟500mm(宽)×1680mm(长)×180mm(厚);支沟500mm(宽)×1480mm(长)×180mm(厚)。
板配筋均为5Ø14主筋,Ø8@200分布筋。
②在暖沟转角或相交或有检查井处或不足安装预制板的盖板位置,采用现浇钢筋砼,配筋主筋为Φ16@100,分布筋Ø8@200。
③在暖沟转角相交处设2Ф18的暗梁钢筋。
5、检查井:①暖沟每个转角或主次沟相交处及进入室内处均设砖砌检查井。
②检查井为Mu10粘土实心砖,M10水泥砂浆砌筑,圆形240mm墙厚,内径为800mm。
现场管理制度Microsoft Word 97 - 2003 文档

项目文明施工管理制度1、总则施工现场的文明施工管理是衡量企业管理水平的第一窗口,同时也是企业文化的重要组成部分,搞好施工现场文明施工是企业提高管理水平,向规范化、制度化、管理化迈进,不断提高企业信誉,增强企业在市场上的竞争能力的一项重要工作。
2、组织机构项目文明施工领导小组组长:任建民副组长:刘志超组员:项目部全体管理人员3、文明施工责任制3.1、组长负责现场文明施工管理工作,并对现场文明施工进行监督检查与考核。
3.2、质安部门负责现场的日常文明施工管理工作,制定文明施工计划,并负责贯彻实施,积极组织施工队伍班组开展“文明施工劳动竞赛”活动,促进文明施工的顺利进行。
3.3、项目部在与施工队伍签定承包合同书或分包合同的同时必须附有文明施工责任制条款。
3.4、项目部按施工需要及时安排施工总平面图,在施工组织设计或施工方案中,要有防大雨、排涝方案,各单位需要占用施工平面的,要先报项目部批准,不得擅自占用总平面堆放材料。
违者每次罚款100元。
3.5、工程部在组织施工管理时,要做到工完脚下清、环境保护、成品保护、防洪排涝等管理工作。
在施工机械、电缆、电线设置时,必须认真按照总平面图设置,按照施工机械安全技术操作规程操作,并及时进行机械设备、电力线路的正常保养、维护以及进行机械设备、电器设备的防雨、防洪工作。
违者对责任人罚款50元/次。
3.6、办公室主任应负责施工现场职工生活区的行政卫生和保卫工作,负责施工现场及生活区的食堂、宿舍、厕所的卫生、消毒、灭蝇、灭鼠等工作落实。
办公室定期组织进行检查,未达到要求的单位每项处罚50-200元。
4、文明施工管理4.1、现场平面管理4.1.1、工程部按总平面布置图进行总平面管理,平面布置如因分包单位需要而进行调整的,必须报项目部批准。
4.1.2、总平面管理要划分责任区,明确责任方或责任人。
4.1.3、施工现场使用水时要妥善地排水,不得使施工现场产生泥泞。
4.1.4、施工现场应设置建筑拉圾及生活垃圾池,高度不低于60cm,白天用彩条布封盖。

施工 资料 大全Microsoft Word 97 - 2003 文档 (54)

施工资料大全一、首先进场所准备:1、工程开工报告、施工许可证、施工组织设计、材料、设备报审。
2、砼配合比设计、材料送检。
3、开工现场验收。
临时设施(方案)、安全和文明施工准备。
4、工程测量定位记录应该所有准备的:建筑工程基本情况表建设批文材料(向建设单位所要的立向批文)建设工程规划许可证(向建设单位所要的规划许可证)建设工程中标通知书(向建设单位所要的中标通知书)施工合同(向建设单位所要的施工合同)监理合同(向监理单位所要的监理合同)建设单位资质、人员证书复印件加盖单位红章项目监理机构及相关证书复印件加盖单位红章设计单位资质、人员证书复印件加盖单位红章勘察单位资质、人员证书复印件加盖单位红章项目施工机构及相关证书复印件加盖单位红章(包括资质证书、人员上岗证(施工员、预算员、质检员、安全员、材料员、劳保员、测量员、取样员、资料员、排水、暖气、电气工程师、项目经理)图纸会审记录及设计变更文件设计文件及开工前设计变更施工现场质量管理检查记录及附表1、质量责任制一揽表2、主要专业工种操作上岗证书(塔吊、架子工、龙门架、电焊工、对焊工、直罗纹、电渣焊工)3、分包单位的资质合同4、施工图审查情况(施工图审查合格证书)5、地质勘察文件6、施工组织设计、施工方案及审批施工检验批顺序1、工程测量定位记录2、土方开挖检验批3、基础验槽记录4、地基处理检验批记录5、垫层(模板安装、开盘鉴定、混凝土施工、配合比及原材料、模板拆除)6、基础梁(施工测量放线、钢筋加工、钢筋安装、模板安装、开盘鉴定、混凝土施工、配合比及原材料、模板拆除)7、基础回填土(土方回填检验批)8、一层柱(施工测量放线、钢筋加工、钢筋安装、模板安装、开盘鉴定、混凝土施工、配合比及原材料、模板拆除)9、一层梁板楼梯((施工测量放线、钢筋加工、钢筋安装、模板安装、开盘鉴定、混凝土施工、配合比及原材料、模板拆除)10、后浇带(模板安装、开盘鉴定、混凝土施工、配合比及原材料、模板拆除)实验室资料一、试验资料土:分为原土试验、土击实试验环刀取样填方工程环刀取样部位应在每层压实后的下半部柱基回填:抽查柱基总数的10%,但不少于5个基槽和管沟回填:每层按长度20~50M取样一组但不少于一组(3个)场地平整填方:每层按长度400~900M2取样一组但不少于一组(3个)基坑和室内回填:按100~500M2取样一组但不少于一组(3个)土壤质量按土样种类取样每种土样取20KG。
Microsoft Office Word 97-2003 文档

2某建设单位拖欠了某施工单位的工程款,则关于这笔工程款的说法正确的是(B)(A)是工程建设法律关系主体(B)是工程建设法律关系客体(C)是工程建设法律关系的内容(D)是工程建设法律关系内容中的义务3、法律关系产生、变更和消灭的原因是(D)(A)法律主体(B)法律客体(C)法律内容(D)法律事实7、根据《建筑法》的规定,下面关于申请施工许可证的条件说法错误的是(B)(A)已经办理该建筑工地用地批准手续(B)已经完成初步设计(C)已经确定建筑施工企业(D)建设资金已经落实10、根据《建筑法》,关于建设工程监理的说法正确的是(C)(A)工程监理单位代表建设行政主管部门对承包单位进行监督(B)工程监理人员发现工程设计不符合建筑工程质量标准时,都应该以书面形式通知承包商予以改正(C)尽管建筑承包合同的当事人中没有工程监理单位,但也是工程监理单位实施监理的一个主要依据(D)任何工程的监理工作范围和监理权限都是由法律法规所决15、根据《招标投标法》,在一般招标项目中,下面评标委员会成员中符合法律规定的是(C)(A)某甲,由投标人从省人民政府有关部门提供的专家名册的专家中确定(B)某乙,现任某公司法定代表人,该公司常年为某投标人提供建筑材料(C)某丙,从事招标工程项目领域工作满10年并具有高级职称(D)某丁,在开标后,中标结果确定前将自己担任评标委员会成员的事告诉了某投标人19、危险物品的生产、经营、储存单位以及矿山、建筑施工单位应当(B)(A)建立应急救援体系(B)建立应急救援组织或指定兼职应急救援人员(C)生产经营规模较小,可以不建立应急救援体系的,应当指定兼职的应急救援人员(D)生产经营规模较小,可以不建立应急救援组织的,应当指定专职的应急救援人20、在建设工程安全生产管理基本制度中,(A)是建筑生产中最基本的安全管理制度,是所有安全规章制度的核心。
(A)安全生产责任制度(B)群防群治制度(C)安全生产教育培训制度 (D)安全责任追究制度21、下面说法正确的是(A) (A)建设单位在编制工程概算时,应当确定建设工程安全作业环境及安全施工措施所需费用(B)对于建设单位要求购买的不符合要求的安全防护用具,承包商应该折价购买(C)施工单位在申请领取施工许可证时,应当提供安全施工措施的资料(D)拆除工程的施工单位应该将包括拆除施工组织方案在内的相关资料报送建设工程所在地的县级以上地方人民政府主管部门备案28、根据《建设工程质量管理条例》关于质量保修制度的规定,屋面防水工程、有防水要求的卫生间、房间和外墙面防渗漏的最低保修期为(D)。
外网工程施工方案(3篇)

第1篇1. 工程名称:XX外网工程2. 工程地点:XX国家3. 工程规模:本项目主要建设内容包括XX外网、XX数据中心等。
4. 工程建设周期:XX个月5. 工程投资:XX万元二、工程目标1. 满足XX国家对外网的需求,提高网络速度和稳定性。
2. 确保工程质量和安全,实现零事故、零缺陷的目标。
3. 降低工程成本,提高投资效益。
4. 建立健全项目管理机制,提高项目管理水平。
三、施工方案1. 施工准备(1)组织机构成立项目指挥部,下设施工、监理、质量、安全、物资、财务等职能部门。
(2)人员配置根据工程规模和进度要求,合理配置各类人员,确保施工顺利进行。
(3)物资准备根据工程进度和需求,提前采购各类物资,确保施工所需物资供应充足。
(4)技术准备组织技术人员进行现场勘察,制定详细的技术方案,确保施工质量。
2. 施工工艺(1)外网建设1)光纤铺设:采用埋地方式,按照设计要求进行铺设,确保线路安全、稳定。
2)设备安装:严格按照设备技术要求进行安装,确保设备运行正常。
3)测试验收:对铺设的光纤和设备进行测试验收,确保工程质量。
(2)数据中心建设1)土建工程:按照设计要求进行施工,确保建筑结构安全、稳定。
2)设备安装:按照设备技术要求进行安装,确保设备运行正常。
3)网络布线:按照设计要求进行布线,确保网络畅通。
4)系统调试:对数据中心系统进行调试,确保系统稳定运行。
3. 施工进度安排(1)施工准备阶段:XX天(2)外网建设阶段:XX天(3)数据中心建设阶段:XX天(4)测试验收阶段:XX天4. 施工质量控制(1)严格执行国家相关标准和规范,确保工程质量。
(2)加强施工过程中的质量控制,确保每一道工序符合要求。
(3)对施工过程中发现的质量问题,及时整改,确保工程质量。
5. 施工安全控制(1)加强施工现场安全管理,确保施工安全。
(2)严格执行安全生产规章制度,加强安全教育。
(3)对施工现场进行定期检查,及时发现和消除安全隐患。
外网施工方案
外网施工方案一、概况:本工程为鄂尔多斯市东政住宅区工程,位于鄂尔多斯市东胜区达拉特北路东侧,原城建大院,东南紧邻鄂尔多斯市卫校,建设用地面积7549.37m2,总建筑面积为11898.31m2,基底面积为2851.62m2,总居民户数为69户,1#楼为二层框架结构商铺,2#、3#、4#楼为五层砖混结构住宅楼,底层为储藏室。
小区外网工程包括室外采暖管道系统、排污系统、小区地面硬化工程及室外消防工程。
二、施工准备:1、熟悉小区内各楼的标高差异、楼距尺寸、各楼的埋管深度,室内外高差。
2、了解由甲方提供的市政采暖管道、排污管道及排雨水管道等的与小区的接入点的位置、尺寸、标高。
3、测量器具配置:水准仪一台、塔尺一根、50m钢卷尺一把、5m盒尺5把。
4、了解小区内原有埋地的各种管道、线路的位置,包括小区施工中的各种管道线路,以免在外网施工中对其造成破坏。
三、施工方法(一)室外采暖管道系统:1、土方开挖①土方开挖采用人工开挖。
土方开挖深度、宽度如附图所示,放坡系数1:1。
②沟槽开挖均为分段逐个进行,以免中断其他工种施工。
③开挖出的土方除预留回填用土方外,其余全部运出城外15km以外的弃土场。
2、垫层砼:①沟槽土质尺寸标高验收合格后,开始C15砼垫层施工,垫层厚度为150mm,宽度以满槽浇筑,采用振捣器振捣密实,砼随浇筑随压光。
②垫层砼达到1.2Mpa强度后,开始放暖沟墙线,并开始砌墙。
3、暖沟墙:①暖沟墙材料均用MU10粘土实心砖,M10水泥砂浆砌筑。
②暖沟墙厚度均为240mm墙,高度为1200mm,主暖沟净宽度为1200mm,支暖沟净宽1000mm。
③盖板上表皮距室外地面均为500mm。
4、沟盖板:①暖沟盖板采用预制室外沟盖板,尺寸为:主沟500mm(宽)×1680mm(长)×180mm(厚);支沟500mm(宽)×1480mm(长)×180mm(厚)。
板配筋均为5Ø14主筋,Ø8@200分布筋。
新建 Microsoft Word 97 - 2003 Document (5)教材
2014年二级建造师考试科目《市政公用工程》精讲讲义一、沥青混凝土路面施工工艺要求(一)沥青混凝土路面对基层要求1.具有足够的强度和适宜的刚度;2.具有良好的稳定性;3.干燥收缩和温度收缩变形较小;4.表面应平整密实;拱度与面层的拱度应一致;高程符合要求。
(二)施工工艺要求1.一般规定(1).热拌沥青混凝土混合料按集料最大粒径分,主要有特粗式、粗粒式、中粒式、细粒式、砂粒式五种,(2)沥青混凝土面层集料的最大粒径应与分层压实层厚相匹配。
密级配沥青混合料每层的压实厚度,不宜小于集料公称最大粒径的2.5~3倍。
2.施工准备(1)施工材料经试验合格后选用。
施工机械需配套并有备用。
(2)沥青加热温度及沥青混合料拌制、施工温度应根据沥青品种、标号、黏度、气候条件及铺筑层厚度选用。
当沥青黏度大、气温低、铺筑层厚度较小时,施工温度宜用高限。
(3)热拌沥青混合料的配合比设计分三阶段:目标配合比设计、生产配合比设计、生产配合比验证。
设计中采用的马歇尔试验技术指标包括稳定度、流值、空隙率、沥青饱和度、残留稳定度。
城市主干路、快速路的上、中面层还需通过高温车辙试验,检验抗车辙能力,指标是动稳定度。
(4)重要的沥青混凝土路面宜先修100—200m试验段,主要分试拌、试铺两个阶段,取得相应的参数。
3.热拌沥青混合料的拌制、运输(1)沥青混合料必须在沥青搅拌厂(场、站)采用搅拌机拌合。
(2)城市主干路、快速路的沥青混凝土宜采用间歇式(分拌式)搅拌机拌合。
(3)拌制的沥青混合料应均匀一致,无花白料、无结团成块或严重的粗细料分离现象。
(4)为配合大批量生产混合料,宜用大吨位自卸汽车运输。
运输时对货厢底板、侧板均匀喷涂一薄层油水(柴油:水为l:3)混合液,注意不得将油聚积在车厢底部。
(5)出厂的沥青混合料应逐车用地磅称重,并测量温度,签发一式三份的运料单。
(6)从搅拌锅往汽车中卸料时,要前后均匀卸料,防止粗细料分离。
运输过程中要对沥青混合料加以覆盖。
安全文明施工方案 Microsoft Office Word 97-2003 文档
第一章确保技术组织措施、安全生产、文明施工及环境保护措施第一节确保安全生产的技术组织措施一、安全生产目标杜绝重大伤亡事故、火灾事故和人员中毒事件的发生,安全事故死亡发生率为零,重伤发生率为零,轻伤发生率为零。
二、安全生产管理体系成立以项目经理为核心,以专职安全监察员为骨干的安全工作领导小组,明确项目经理为第一责任人,对现场施工安全工作负全面责任,明确各级人员的安全职责,包括项目经理、技术人员、班组长,专兼职安全员和作业工人等。
安全工作必须落实到人,形成人人讲安全,人人管安全,班前讲安全,上班查安全的良好风气。
制定安全重点防范内容,建立安全教育制度,安全检查制度,安全交底制度和安全事故处理制度,形成一套行之有效的安全保证体系。
安全保证体系三、安全生产管理小组成员如下:组长:孙西强职务:专职安全员电话:副组长:吕海锋职务:项目经理电话:成员:李国柱职务:技术负责人电话:张波职务:施工员电话:花建胜职务:材料员电话:孙聪职务:资料员电话:第四节安全生产制度一、安全管理规定1、执行政府管理部门、业主、监理及公司关于安全生产的各项规章制度,实行项目管理。
2、凡进入施工现场必须自觉遵守现场施工的有关规定,严禁赤脚或穿拖鞋进入施工现场。
3、严格遵守施工用电安全规范,电源线不能乱拉乱接及拖地。
4、牢记〈建筑工地安全措施十四项技术措施〉的有关要求。
5、施工现场要听从管理指挥,虚心接受质安管理及相关人员的检查。
6、现场施工每个工作面安装完毕后,必须清理现场,做到工完场清。
7、手持电动工具要用插头连接,并要有漏电保护器的配电箱,严禁把导线搭在保险丝上取电源,手持电动工具外壳要有良好的接地保护。
临时电源引线要采用护套或电缆,移动电动工具的移动软线采用双层三芯橡皮绝缘导线,移动时应停电。
8、施工管理人员下达任务单的同时,必须做好安全交底记录,施工过程中加强检查、监督、并对质安部提出的安全隐患,整改得力。
二、临时用电管理制度1、施工现场内临时用电的施工和维护必须由经过培训后取得上岗证书的专业电工完成,电工的等级应同工程的难易程度和技术复杂型相适应,初级电工不允许进行中、高级的作业。
土建基坑施工组织设计MicrosoftOfficeWord97-2003文档
土建基坑施工组织设计MicrosoftOfficeWord97-2003文档基坑支护工程施工组织设计ˋ菈鈎.ヽ发表于2010年05月15日 14:55 阅读(2) 评论(0) 分类:个人日记举报目录第一章工程概况 (1)第一节编制依据 (1)第二节工程概况 (1)第三节现场施工条件 (2)第四节施工主要特点 (3)第二章施工部署 (3)第一节施工总平面布置 (附图1) (3)第二节施工指导及组织机构 (4)第三节主要施工顺序 (6)第四节施工工期控制 (7)第三章施工准备工作和各项资源需要量计划 (7)第一节施工现场准备工作 (7)第二节技术准备工作 (8)第三节材料准备工作 (附表1) (8)第四节劳动组织准备 (10)第五节机械配置计划 (10)第四章主要施工项目施工方法 (12)第一节测量放线 (12)第二节降水井 (13)第三节钻孔灌注桩施工 (15)第四节土方开挖 (附图2) (19)第五节土钉墙 (20)第六节锚杆 (22)第七节人工挖孔桩 (24)第八节护坡观测方案 (26)第五章施工进度计划 (附图3,4) (26)第六章临时用电组织设计 (附图5) (28)第七章保证安全措施 (30)第八章保证质量措施 (35)2第九章保证工期措施 (36)第十章雨季施工措施 (37)第十一章文明施工 (38)第一章工程概况第一节编制依据大厦人工挖孔桩及深基坑支护工程施工组织设计编制依据有:1.深圳市勘察测绘院提供的《市鸿华实业股份有限公司大厦场地岩土工程地质详细勘察报告书》.2.市勘察测绘院设计的《大厦深基坑支护工程设计图纸.3.北京市建筑设计研究院院设计的《大厦桩基施工图》.4.《地区建筑基坑支护技术规范》以及国家,地方现行规范和规程. 第二节工程概况本工程位于市区路口,场地呈长方形,长68.3m,宽39.35m.建筑总面积34000平方米.地下室二层,31层的超高层公寓.基础为人工挖孔桩,上部结构框剪结构.建筑物四周有城市绿化,市政主干线,油站, 多层建筑物,小区道路.该工程包括深基坑支护,土方开挖和人工挖孔桩工程,其中深基坑支护工程包括护壁钻孔灌注桩,锚杆土钉墙.东,北两侧先施工树根桩作超前桩,再分层挖土作喷锚支护;南,西两侧放坡并喷锚支护,东, 北两侧因垂直开挖并有油库等重要构筑物,故加预应力锚杆,基坑开挖3期间采用明沟排水,工程桩施工期间再以降水井降水,坡顶,坡脚设置一圈砖砌排水沟,每50M设一集水井.树根桩桩径为300mm,桩距600mm 和900mm两种.树根桩采用工程地质钻机成孔,桩位偏差小于10mm,主筋保护层30mm,主筋采用6Φ16钢筋,树根桩顶设一道400×400mm的冠梁,冠梁砼C25.人工挖孔桩桩径分别为:900mm,4根,1200mm,50根,1500mm,12 根,共66根.桩长11—16m,桩端持力层为微风化岩入岩350mm,扩大宽度300mm,承载力标准值为900kpa,,.桩身砼C35,护壁砼C20.钢筋按桩长通长设置.基础挖深8.75m.由市勘察测绘院对大厦场地岩土工程地质勘察报告书中得知,场地内各地层岩性特征自上而下依次为:人工填土层;植物层;第四系冲洪积层,第四系残积层;基岩—侏罗系中统归山碎屑岩(按其风化程度可分为:强风带,中风化带,微风化带).本工程采用桩基础,以基岩微风化岩层作为持力层.场地地下水位较高,水量丰富,开挖时需作降水井,并对周边建筑物和市政设施进行沉降观测,防止因降水造成不必要损失.第三节现场施工条件施工现场已拆除建筑物及电线设施,场地尚未平整,杂草纵生,场地东北风角原有的临时宿舍可作临时设施,在原基础上再加一层.施工4现场围墙已经围砌好.翠山路路口布置土方出入口及原材料出入口,大型卡车均能通行,基本能满足基坑支护及人工挖孔桩工程施工要求.施工用水,用电在场地东北角均可接通.第四节施工主要特点1.工程量较大,开挖土方场地大,必须做好施工流水的划分和组织管理完善现场管理班子,使各项工程能够流水线穿插施工保证工程的进度.2.必须严格控制该工程的降水,树根桩,土钉墙锚杆支护工程质量,这也是该工程的重点和难点,保证施工安全.3.人工挖孔桩数量多,挖距较近的桩必须按施工规范跳挖工序.4.专业工种数量较多,且互相穿插作业,要处理它们的协调工作.第二章施工部署第一节现场总平面布置1.临时设施布置在基坑东北面,布置内容包括办公室,宿舍,食堂,厕所等;2.人工挖孔桩用商品砼浇注,土钉墙和挖孔护壁拟用现场搅拌的砼浇筑,砼搅拌站和砂石,水泥堆场设置在南面.护壁桩芯浇灌砼南边设二台活动砼溜槽.53.基坑的南边设一个材料,土方出入口,开一个小门为生活出入口.4.基坑底,基坑顶设一道封闭式砖砌排水沟及集水井,沉淀池等,全部污水经过三级沉淀过滤后再排入城市下水道.基坑内按设计设置排水沟及将水汇集到集水井,再抽到基顶排水沟并经沉淀池沉淀后排入城市管网.5.在南边基坑边上放置2台250L砼搅拌机,砼经溜槽送到坑底供挖孔护壁时使用,在相应位置设砂石堆场及水泥库.6.在南面基坑底放置2台提升架,将挖孔桩土方提升上基坑,放置在西南基坑上,每晚外运.7.施工期间最高峰用电量考虑不同施工期间所有设备同时用电采用BV3×150+2×32,从变压器接入总配电箱,再由总配电箱分支接到各用电点.第二节施工指导思想与组织机构1.本着"百年大计,质量第一"的质量方针,为实现本工程项目的"优质,高速,安全,文明"的目标而奋斗,为的建设作出我们应有的贡献.本工程实行项目法施工管理,委派本公司实践经验丰富和管理水平较高的同志任项目经理,组建项目部.项目部管理层由项目经理,技术负责,质检员,安全员,材料员,化验员等人组成,在监理和公司,工6程处的指导下负责对本工程的质量,安全,工期,成本等实施计划,组织,协调,控制和决策,对各施工生产要素实施全过程的动态管理.72.施工组织机构工程施工总指挥部总指挥技术总负责项目经理部项目经理项目副经理项目技术负责人工程技术部部长质量安全监控部长计划部长物资部长后勤部长测量放线组施工工艺组技术资料组材料检验组文明施工检查组安全施工检查组作业质量检查组进度计划安排材料采购计划材料采购组现场供应预算组劳动工资合同组生活服务组降水班组土方班组锚喷班组锚杆班组人工挖孔班组钢筋加工班组83.管理层主要人员名单表序号项目职务姓名职称公司职务工作年限1 总指挥叶伟松高工副总经理 352 技术总负责利开源高工总工 303 项目经理马跃高工项目经理 174 项目副经理肖小雄助理工程师项目副经理 115 项目技术负责人苏际寿工程师工程师 136 工程技术部长唐焕基助理工程师助理工程师 137 质安监控部长吴建新质安员质安员 258 进度计划部长梁浩峰预算员预算员 139 物资供应部长黄海峰采购员采料员 810 后勤服务部长张纪才采购员采料员 25第三节主要施工顺序1. 施工总顺序准备测量放线钻孔树根桩施工分层土方开挖及喷锚,锚杆施工降水井施工9人工挖孔桩施工2.流水段划分考虑工期短及桩的数量,除了少量较密桩采用跳挖外,其余桩孔全面开挖.土方,锚杆,土钉墙开挖以南北中轴线,分东西二段流水作业. 第四节工期控制本工程计划开工日期2000年2月19日,竣工日期2000年5月18 日,共计日历天90天.各项目的施工工期控制如下:场地平整施工准备7天,钻孔树根桩15天,基坑开挖及锚杆,喷锚工程控制为38天,降水井人工挖孔桩控制为30天,共计划90天.第三章施工准备工作和各项资源需要量计划第一节施工现场准备工作施工现场准备工作主要如下:1.施工现场及周围环境情况调查;2.施工现场地下,地上障碍物调查与处理;3.施工现场平整与道路修筑;4.施工用水,用电的接通;105.排污,排水沟管完善;6.现场临时设施的搭建;7.城建控制桩位复测,场内控制桩建立.第二节技术准备工作1.会同业主,监理做好进场工作,详细复核有关控制桩位座标高程.做好各桩点测量放线.布置,检查各种临设放线定位工作.2.熟悉和会审施工图纸,组织工程技术人员认真学习施工图,了解施工图的设计意图,全面熟悉,掌握施工图纸全部内容.3.编制施工组织设计和施工方案.阐明施工工艺和主要分项的施工方法,劳动力组织和进度控制安排,编制质量,安全,进度的保证措施. 收集以前施工的经验性资料,针对本工程的特点和难点,编制切实可行的分项施工方案.4.技术交底,在工程开工前,技术负责人应组织参加施工的人员进行技术交底,应结合具体操作部位,关键部位和施工难点,质量要求, 操作要点及注意事项进行交底.技术交底采用"双层三级"制,即工程处技术负责人向项目部全部管理人员总体技术交底,项目技术负责人向质检员,各班组长进行技术交底,班组长接受交底后要组织班组工人进行学习交底,认真贯彻执行.5.编制施工图预算.掌握施工图和有关技术资料,按施工要求分类计算工程量,作好劳动力,材料,机械等需用量分析,满足施工管理需11要.第三节材料,设备准备工作1.根据施工组织设计制定方案及施工预算提供资料,对施工中主材,应根据实际编制各项材料,设备,安全防护等计划表,计划采购,分批按时进场.对各种材料入库保管,出库制定完善的管理办法,同时提前做好原材料检测工作.2.施工机械设备准备.根据施工组织设计提出的各类施工机械设备计划,提前向公司资产管理部门提出申请,按时进场.以上三部分准备工作安排见后主要准备工作一览表.主要准备工作一览表序号准备项目准备内容完成时间承办单位1 组建施工机构确定项目部人员及班组人员 2天工程处2 桩点交接由业主或监理移交控制桩并复核 1天工程处项目部3 编制施工组织设计根据施工图要求,对本工程施工作出全面规划安排3天工程处项目部4 技术交底根据施工要求编制书面交底资料进行交底2天工程处项目部5 材料计划原材料需用计划 2天项目部6 材料送检钢材,水泥,砂,石子 2天项目部127 砼配合比各等级砼配合比 7天试验室8 现场定位放线放出每孔桩位置 1天项目部9 主要机械设备进场砼搅拌机进场就位,卷扬机就位,反铲挖土出就位,推土机就位2天工程处项目部10 部分材料进场水泥,砂,石,钢材 3天工程处项目部11 劳动力进场与教育进行质量,安全三级教育 2天项目部12 进度计划交底明确总进度各部门班组任务 1天项目部第四节劳动力组织准备劳动力组织按施工进度计划组织实施.本工程根据不同施工阶段拟组建7队.1.钻孔树根桩队:设2个班,每班10人,合计20人;2.降水井队: 设2个班,每班钻井5人,电工1人,架线安泵洗孔4人,计10人,合计20人;3.土方开挖队:按2台挖机,10台自卸车,设2个班,每班10人,合计20人;4.土钉喷锚队:按6套钻机,设2个班,每班15人,合计90人;5.预应力锚杆桩队:按4套钻机设2个班,每班15人,合计60人;6.人工挖孔队:33套桩架,每架3人,计99人;另护壁砼10人,提土10人,抽水6人,合计125人;7.钢筋加工队:电焊工6人,钢筋笼制作10人;共16人;最后阶段商品砼人工浇灌桩芯安排6队,每组10共60;以上7个队按进度陆续进场到位.13第五节机械配置计划1. 该工程树根桩85根,拟采用2台钻孔机钻孔.2.基坑土方2.5万m3,拟配置2台反铲挖掘机和10辆自卸汽车.3.喷锚土钉墙4200m2,锚钉720根,拟采用6台钻机,喷射机2台.4.人工挖孔桩共计66根,拟一次性开挖,个别较密桩采取跳挖.按每台桩架施工2根桩,配置33台桩架,每台桩架配一台潜水泵;护壁砼拟考虑现场搅拌,配2台砼搅拌机.5.桩芯采用商品砼,考虑砼供应商的运距,用10台砼运输车.6.其他钢筋设备及配套设备一批,详见机械设备一览表.机械设备一览表序号机具名称单位规格型号数量功率KW总功率KW 备注1挖掘机台PC20022自卸汽车辆10t103砼搅拌机台JG35026124砼运输车辆105桩架台05t336潜水泵台QY353022667深井水泵台6221328空压机台9m312m329风镐支3010鼓风机台3011插入式振动器台IN701012钢筋弯曲机台GV4013313钢筋切断机台GQ401757514交流电焊机台BX13002214215发电机台115015016毒气测试仪台117手推车辆301418钢模套10m6619钢模套05m3320提升架台15t221卷扬机台053322吊桶个ф5003323活动井盖及底座台φ09156624注浆泵台BW250425喷射机台2PV1226锚杆机台627冲击钻台T140228推土机台129 钻孔机台 26030 活塞洗井器m Φ127mm 120第四章主要工程项目施工第一节测量放线1.建立建筑施工控制网场地平整后,组织专业放线班子,根据提供建筑物控制点坐标及红线图中已知坐标,按它们之间的相互关系,先在拟建场地布置控制点, 再依据其连线在图纸中与各轴线的尺寸,角度,分别精测出各纵横列, 并将各轴线延长到基坑挖不到的地方,按规定做好永久控制桩,并经过检测检查及计算方格控制网的测量精度.轴线及点位完成后,经有关单位校核无误,方可使用.2.确定基坑开挖边界线15利用主轴线法测定基坑开挖边界线,依据已建立的施工方格网及设计图纸找出轮廓线与主轴的关系,用钢尺定出其开挖的界线,再在开挖的边线外确定钻孔桩的钻孔位置.3.确定降水井位置根据《大厦基坑基坑支护设计施工图》放出降水井位置.4.基坑开挖完成后,基坑平整找平,捣制一层砼垫层,将基基边缘上各纵横轴线控制点用经纬仪通过通视法投影到基坑底,在基坑底建立各纵横轴临时方格网.根据桩位设计图纸尺寸,逐一加以定出桩位;并用墨线弹在垫层面上,定出桩位后必须再进行一次校桩,并交监理,设计院,甲方确认,以防出错.5.高程控制本工程±0.00相当于绝对标高19.50,由甲方将绝对标高控制点引至施工现场,在施工现场做好标高控制点.注意以下几点:1) 所使用的经纬仪,水平仪及钢尺使用前均需检验与校正到规定偏差范围内;2) 在测量定点时,测量闭合误差,量距误差均控制在规范允许范围内.第二节降水井161.降水井施工程序1) 降水井定位成井钻机钻至设计标高,开孔口径250mm,然后下入口径127mm钢花管.井底预留降水井沉砂段,然后再连通水边同时在套花管外围投入碎石砾料,作为滤水隔砂之用.2) 降水井洗井利用钻机起落采用活塞洗井器以清水反复冲洗花管部位将孔内泥将及井壁泥皮洗净排出并达到水清砂净为止,最后下水取粉管钻具捞净孔内沉砂.3) 必须确定降水井的位置,数量及抽水的时间.4) 降水井抽水每口井放置深井泵一台,地面设置自动控制箱进行抽水,使水位降深达到要求,水量大的井可不停地抽,其它可采取有水即抽即停使降水井能满足孔桩要求.5) 设观察井兼做回灌井.2.降水井施工质量及技术要求1) 严格按有关规范及设计图进行施工.钻孔安装要调正水平,应随钻孔延伸逐步加长粗径钻具,以保持钻孔垂直,使钢花管顺下到预定深度.2) 针对地层情况将花管准确下置在富水井段,应下入井底8-12M,下管时不得左右旋轩式上下串动.173) 井管外围填入砾料为0.5cm石米,应均匀下入,避免"架桥现象". 4) 洗井要充分及时,一般为每口井2—3个台班.5) 下水泵时,所有泵管连接应拧紧,下置井深应预留井底泥砂段. 6) 水泵下好后,应包扎好井口,以防异物掉进孔内,保证每口井正常抽水,并作好抽水记录.3.降水井施工安全措施严守操作规程,在岗人员要戴安全帽,起落钻具下不得站人,下入井管时使用自由钳手不能放在底部,用电应由专人负责安装,自动箱应放距地面1.2m以上,一定要接地线,电缆接头应用防水胶布包扎.18第三节钻孔灌注桩施工1,钻孔灌注桩施工.(1)施工前准备工作a,场地平整,清除杂物,回填土应夯打密实.b,设置闭合导线网并与市政高级控制点闭合,达到规范要求精度,经验收合格后,导线点作为桩位点放样的基准点.导线点同样要闭合,达到精度要求.桩位点在埋设护筒时会被破坏,所以桩位点确定之后, 再放两个以上的保护桩.用保护桩校核护筒的准确性.保证桩位点的偏差符合要求.测量放样用全站式经纬仪,极坐标计算数据.桩位之间的距离校核可用钢尺丈量.c,挖泥浆池,沉淀池,储水池,准备合格粘土或膨润土.d,接通水,电源.e,埋设护筒,护筒四周应夯实,顶端高出地面30cm,底部埋深1.5—2.0m,护筒直径比桩径大20cm,上下正直,护筒中心线平面偏差小于5cm.一般用钢质护筒,钢板厚0.8—1.0cm.护筒用人工或机械方法埋设,并探明地下障碍物.f,移走地下障碍物.可能还有一些管网会占据桩位,必须在钻孔桩施工前,查清地下管网情况,尽早采取措施,迁走桩位上的地下障碍物.19g,桩架就位.机架要平直,机座垫稳,不能软硬不均,一般桩机下垫枕木.钻孔过程中机架不能移位和不均匀沉陷.h,泥浆指标.粘土层16"—17",砂层17"—19",含砂率不超过8%,胶体率90%以上,比重1.2—1.4左右.泥浆质量直接影响钻孔进度. i,泥浆槽应制成高20cm,宽30cm,长度不小于15m,泥浆流速不大于10cm/s.j,钻孔机械使用回旋钻.设计要求入坑底2m..(2)钻孔a,钻具联结要牢固,铅直,初期钻进速度不要太快,在孔深4.0m以内,不超过2m/h,以后不要超过3m/h.在覆盖层始终要减压钻进,钻进速度与泥浆排放量相适应.冲孔钻在开孔时要慢,孔深2.0m以内, 不超过1.5m/h.b,钻进过程中,经常测试泥浆指标变化情况,并注意调整钻孔内泥浆浓度,本工程地下水位埋深2—3米,泥浆压力超过水压力,可满足施工规范要求.c,经常检查机具运转情况,发现异常情况立即查清原因,及时处理.钢丝绳和润滑部分必须每班检查一次.d,小工具如扳手,榔头,撬棍用保险绳栓牢,防止掉入孔内.e,经常注意观察钻孔内附近地面有无开裂或护筒,桩架是否倾斜. f,严格遵守操作技术规程,做好钻孔记录.记录中要反映泥浆变20化.g,钻至设计深度时,要由监理工程师在现场与施工单位有关人员共同判断并准确测定孔深.以此作为终孔标高的依据.21(3)清孔a,钻孔到设计深度,施工单位提出终孔要求,需由现场监理工程师决定,并进行孔径,孔偏斜度,孔深的验收.验收方法是制造一个长度等于4—6倍桩径,直径等于孔径的钢筋笼,将钢筋笼吊放入孔,并顺利放到设计要求的孔底,说明孔径和偏斜度达到要求.孔深用测绳和钢尺丈量.钢筋笼放不到底时还需要修孔直至孔壁铅直,钢筋笼能顺利放到底为止.b,清孔方法是用原浆换浆法清孔,清孔后泥浆指标比重1.15—1.20 之间,含砂量小于4%,粘度20—22",孔底沉渣小于5cm.为防止孔内沉渣大于规范要求,一般用抽吵筒先将孔内泥砂打掉再换浆.c,清孔时应保持钻孔内泥浆面高于地下水位1.5—2.0m防止塌孔. d,清孔达到要求,由监理工程师再次验收孔深,泥浆和沉渣厚度.经监理工程师签证,同意隐蔽,灌注砼,再进行下道工序.(4)钢筋笼制安a,钢筋进场必须具有合格证,每批材料,每种规格均需抽样检查合格后方可使用.b,钢筋笼制作必须严格按设计图和规范要求执行.一般钢筋笼用焊接方法,个别连接点用绑孔.钢筋笼外侧的定位钢筋可用空心穿孔砼预制圆柱体,或直接用钢筋弯曲成型并焊接在主筋上,以保证主钢筋保护层厚度.22c,钢筋笼的加强箍必须与主筋焊牢,焊条一般用5字头型号,以保证钢筋笼焊接质量.钢筋笼在安装过程中不能变形.d,钢筋笼最好一次性使用一台吊机.e,钢筋笼顶端要焊吊挂筋,高出钢护筒.钢筋笼就位后,吊挂筋支承在护筒顶的枕木上,不能直接放在护筒上.f,超声波检测桩的钢筋笼要安装镀锌钢管与箍筋连接,要保证检测钢管不漏水.(5) 浇注水下砼a,用直径20cm导管灌注水下砼.导管每节长度3—4m.导管使用前试拼,并做封闭水试验(0.3Mpa),15分钟不漏水为宜.仔细检查导管的焊缝.b,导管安装时底部应高出孔底30—40cm.导管埋入砼内深度2—3m,最深不超过4m,最浅不小于1m,导管提升速度要慢.c,开管的砼数量应满足导管埋入砼深度的要求,开管前要备足相应的数量.d,砼落度为18—22cm,以防堵管.e,砼要连续浇注,中断时间不超过30分钟.浇灌的桩顶标高应高出设计标高0.5m以上.砼用商品砼或自备搅拌设备,吊机吊斗入槽或用泵送砼直接入槽.f,施工中应保证场地清洁卫生,泥浆不可到处外溢,泥渣应及时23清除.24(6)桩基检测a,凿除桩顶预加高的砼,桩头钢筋不能乱弯.凿桩头用风镐或人工凿除.桩顶标高按设计要求,桩顶要大致平整.b,桩基检测的方法是动测,超声波.每条桩用什么方法检测由设计和监理工程师和质检部门决定.c,施工单位配合质检部门对每条桩进行检测.质量合格后方能进行下道工序施工.第四节土方开挖基坑土方总量约2.5万m3.为配合土钉墙及锚杆施工,基坑分层开挖.一, 施工工艺如下:高程控制测量放样清理现场分层挖土方自卸车运土人工清底人工修整边坡垫层排水沟二,周边土开挖1.立面安排:土方开挖应与支护工作密切配合,协调进行.土方开挖的分层厚度应按土钉墙的布置确定.根据设计要求及施工工艺合理地分层分段进行后开挖就进行该层的支护工程,该层支护工程完成并达到25设计强度的75%后,才能进行下一层开挖.2.平面安排:以基坑中心的南北轴为准分为东西两个流水段.三,中心土方开挖1.平面安排:以基坑中心的南北轴为准分东西两流水段.2.立面安排:中心分三层开挖.四,施工顺序在一个流水段中先挖周边土,使支护工程有8-12m工作面施工锚杆,然后再挖中心土方.第五节土钉墙本工程喷锚锚杆总计850根,长度1.5-18m,计划用6台锚杆机成孔作业.1.土钉墙施工流程开挖工作面修整工作面喷射第一层砼安设土钉包括钻孔,插钢筋,注浆等绑扎钢筋网喷射第二层砼养护2.土钉墙施工方法261) 开挖工作面:土钉墙将树根桩完成,第一层土方基本完成后进行.工作面计划分四个层次.第一层工作面为坑面-2.0m;第二层为坑面-4.0m; 第三层工作面为坑面-6.0m; 第四层工作面为坑面-8.7m.2) 喷射第一层砼:砼为C20机械搅拌.采用425#普通水泥,水灰比为0.45,配合比参照水泥:中砂:碎石为1:2:2.5.石子粒径为5-15mm,第一层砼厚度控制在40-50mm.喷射前应先对机械设备,风,水管路和电线进行全面检查及试运行,埋设好喷射砼厚度的标志.喷射作业应按分段分片依次进行.同一公段喷射顺序应自下而上.喷射砼终凝水后及时喷水养护3d左右.3) 安设土钉:包括钻孔,安装钢筋,注浆等几道工序.钻孔:钻孔前采用经纬仪,水准仪,钢卷尺等进行土钉放线确定钻孔位置.土钉布孔距允许偏差为±50mm.成孔采用冲击钻,洛阳铲等机械.成孔中严格按操作规程钻进.钻孔偏斜度不大于30%,孔深允许偏差为±50mm.终孔后,应及时安设土钉,以防止塌孔.安装钢筋:土钉钢筋制作应严格按施工图施工,使用前应调直并除锈去污.土钉长12m以内,原则采用通长筋不接驳,如需接长时,采用绑条焊接长,每条焊缝不小于5d.土钉定位器按图施工,以保证钉钢筋保护层厚度.土钉安装之前进行隐蔽检查验收.安放时,应避免杆体扭压,弯曲,注浆管与土钉杆一起放入孔内,注浆管应插至距孔底250mm-500mm,为27保证注浆饱满,在孔口部位设置浆塞及排气管.注浆:注浆用水灰比各0.4-0.5的纯水泥浆,水泥采用425#普通硅酸盐水泥,水泥浆结晶体强度等级C20.若采用钢管压浆时,注浆采水。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
外网管道安装施工方案∙ 1 工程概况本工程工艺管道的材质主要为20#碳钢以及不锈钢,工作压力等级基本为中压和低压。
管道的焊接与质量检验是本工程的施工重点。
2施工程序施工准备——管子,管件及阀门的检验——管子,管件的加工——管道支架,吊架的制安——管道安装——管道焊接——管道吹扫,试压。
3 施工准备3.1. 认真学习图纸及技术资料:主厂房工艺图3.2. 认真学习规范,标准《工业管道工程施工及验收规范》(GBJ235——82);《现场设备、工业管道焊接工程施工验收规范》(GBJ236——∙ 3.3 施工所需工具:管钳子活扳手梅花扳手手动葫芦∙ 4 主要施工方法及技术要求∙.1管子、管件、阀门的检验。
管子、管件、阀门在使用前应按设计要求核对其规格、材质、型号;并应具有制造厂4.1.1合格证明书。
否则应补所缺项目的检验。
钢管外径及壁厚尺寸偏差应符合部颁标准。
4.1.2管子管件及阀门在使用前应进行外观检查,要求其表面(1)无裂纹、缩孔、夹渣、折、重皮等缺陷。
(2)不超过壁厚负偏差的锈蚀和凹限。
(3)螺纹密封封面良好,精度及光洁度应达到设计要求或制造标准。
4.1.3低压阀门应从每批(同制造厂、同规格、同型号。
同时到货)中抽查10%(至少一个)进行强度及严密度实验。
若有不合格,再抽查20%,如仍有不合格则需各个检查。
4.1.4中压阀门应个进行强度和严密性实验。
实验应用洁净水进行。
强度实验压力应为公称压力的1.5倍。
严密性实验以公称压力进行(除蝶阀、止回阀、底阀、截流阀外)。
实验时间不少于30分钟。
壳体、添料无渗漏为合格。
4.1.5严密性实验不合格的阀门,须解体检验。
当无设计规定时,其开启压力为工作压力的1.05—1.15倍,回座压力,不大于工作压力的0.9倍。
调压时应稳定,每个安全阀启闭实验不应少于三次。
当工作介质为气体时,用空气调试,当工作介质为液体时用水调试。
∙ 4.1.6安全阀在安装前,应按设计规定进行调试。
4.1.7带有蒸汽夹套的阀门,夹套部分应以1. 5倍的工作压力进行强度实验。
4.1.8实验合格后的阀门,应及时排尽内部积水,密封面涂防锈油,关闭阀门,密封出入口。
4.1.9管道附件在使用前须进行检查,其他尺寸偏差应符合现行的部颁标准,材质应符合设计要求。
4.1.10法兰密封面应平整光洁,不得有毛刺及径向沟槽凹凸面法兰应能自然嵌合。
凸面的高度不得低于凹面的深度。
4.1.11螺栓及螺母的螺纹部分应完整,无伤痕,毛刺等缺陷,螺栓与螺母应配合良好,无松动及卡涩现象。
4.1.12非金属垫片应质地良好,无老化变质或分层现象,表面不应有折损,皱纹等缺陷。
4.1.13金属缠绕式垫片不应有径向划痕,松散,翘曲的缺陷。
∙ 4.2管子、管件的加工4.2.1中低压碳钢,应用机械法切割,也可用气割法。
4.2.2不锈钢管应用等离子方法切割,当采用沙轮切割时,应有专用沙轮片。
4.2.3管子切口质量应符合下列要求(1)切口表面平整,不得有裂纹、重皮、毛刺、凹凸、缩口熔渣,氧化铁,铁屑等应予清除。
,(2)切口平面倾斜偏差为管口直径的%,不得超过3mm.。
4.2.4主厂房工艺管道Dg50的管子均采用现场煨弯。
碳钢管、热弯最小半径为3.5 DW, 冷弯最小半径为4.0DW不锈钢管宜采用了冷弯。
4.2.5管子弯制后的质量应符合下列要求:(1)无裂缝、分层、过烧等缺陷。
(2)壁厚减薄率(弯管前壁厚-弯管后壁后/弯管前壁厚*100%)不超过15%。
(3)椭圆率(最大外径-最小外径/最大外径*100%)不超过8%。
(4)弯曲角度à的偏差只△;机械弯管不得超过±3mm/m ,热煨弯管不超过±5mm/m。
4.2.6“Π”型补偿器悬臂长度不应大于±10mm/m,平面歪扭偏差不应大于3mm/m。
且不大于10mm。
∙ 4.3.1管道支吊架的型式,材质、加工尺寸、精度及焊接等应符合设计要求。
吊架焊缝应进行外观检查,不得有漏焊、贝焊、裂纹、咬肉等缺陷。
制做合格的支吊架,应进行防锈处理,妥善保管。
4.3.2管道安装时,应及时进行支吊架的固定和调整工作,支吊架位置应正确安装平整牢固、与管子接触良好。
4.3.3固定支架应严格按设计要求安装,并在补偿器拉伸前固定。
在无补偿位置。
有位移的直管段上,不得安装一个以上的固定支架。
4.3.4管道安装时不宜使用临时支架、吊架管道安装完毕后应按设计要求逐个核对支、吊架的型式,材质和位置。
∙ 4.4.管道安装:4.4.1管道安装应在具备下列条件下进行:(1)与管道有关的土建工程经检查合格、满足安装要求;(2)与管道连接的设备找正合格、固定完毕;(3)管子管件及阀门等已检验合格,并具备有关的技术证件。
(4)管子管件及阀门等已按设计要求核对无误,内部已清除干净,不存杂物。
4.4.2管道的坡向,坡度应符合设计要求。
4.4.3管道的坡度、可用支座下的金属垫板调整。
垫板应与预埋件或钢结构进行焊接,不得加于管道和支座之间。
4.4.4法兰、焊缝及其它连接件的设置应便于检修。
4.4.5管道安装时应对法兰密封面进行外观检查,不得有影响密封性能的缺陷存在。
4.4.6法兰连接时应保持平行,其偏差不大于法兰外径的15/1000,且不大于2mm,不得用强紧螺栓的方法消除歪斜。
4.4.7法兰连接时应保持同轴,其螺栓孔中心偏差一般不超过孔径的5%,并保持螺栓自由穿入。
4.4.8管道安装时,如遇不锈钢螺栓、螺母,或管道设计温度高于100度或低于0度时,应除以二硫化钼,石墨机油或石墨粉。
4.4.9法兰连接应使用同一规格螺栓,紧固后外露长度不大于2倍螺距,紧固后,应与法兰紧贴,不得有楔缝,须加垫圈时每个螺栓不应超过一个。
4.4.10 管子对口后应垫置牢固,避免焊接或热处理过程中产生变形。
4.4.11管道连接时,不得用强力对口,加热管子,加偏垫或多层垫等方法来消除接口端面的空隙,偏差,错口或不同心等缺陷。
,4.4.12疏通排水管与主管连接时宜按介质流向稍有偏斜的不同介质,压力疏排水支管不应接入同一主管。
4.4.13焊缝距弯管起弯点不得小于300mm,且不小于管直径,环焊缝距支吊架净距不小于50mm,管道在焊缝上不得开孔。
4.4.14不锈钢管道安装时,不得用铁质工具敲击,并不得与碳钢管混放。
4.4.15不锈钢管道法兰用非金属垫片,其路、氯离子含量不应超过50ppm。
4.4.16钢管道与支架间应垫入不锈钢,不含氯离子的塑料或橡胶垫片。
4.4.17管道安装允许偏差见下表:项目允许偏差(mm)坐标及标高室外架空 15室内架空 10水平管弯曲 Dg 最大20Dg上垂直度 2/1000 最大15成排管段同在一平面上 +5同距 +5交叉管外壁或保外层间距 +104.4.18 与传动设备连接的管道安装前必须将内部处理干净。
4.4.19 件热管不宜采用有缝钢管,并不得有裂缝,挤匾或其它损伤。
4.4.20伴管应与主管平行安装、位置、间距正确,并能自行排水。
4.4.21水平件管一般应安装在主管下方或靠近支架的侧面,一般采用绑扎镀锌铁丝固定,弯头部位绑扎不少于三道,直管段绑扎间距应符合下表:管件公称直径绑扎点间距(mm)10 80015 100020 1500大于20 20004.4.22在一根主管上安装多根伴热管时,伴管间距应采用定距措施。
4.4.23 当伴管沿阀们、法兰、泵或其它设备表面伴让时,应避免积水,水平铺设的伴管应水平绕弯。
4.4.24伴管经过主管法兰时,一般不设连接法兰。
4.4.25夹套管安装时,套管内的中、低压主管不宜有焊缝,须经试压和无损伤探伤检查合格。
4.4.26套管与主管间隙应均匀,套管的两端位置应靠近法兰。
4.4.27管加工完工后,应裸体进行强度和严密性实验,实验压力按设计压力的1.5倍和1.1倍进行。
4.4.28夹管套加工完毕后,套管部分应按设计压力的1.25倍进行强度实验。
4.4.29夹套管的弯管,其弯管和内管的同心度偏差不得超过3mm.4.4.30夹套管的连通管安装时应防止存液,并应焊在夹套的两端水平连通管应由夹套管的底部沿切线方向引出。
4.5管道焊接4.5.1.工艺管道按材质分为20IG18NiTi、GI18Ni12 2Ti、OG18NI9Ti。
4.5.2管道在焊接时,均采用氩弧焊打底,电弧焊盖面的焊接方法。
4.5.3本工程焊接的焊工应具备焊接同种材质管道的焊工合格证。
4.5.4焊剂使用前应按说明书进行烘烤。
4.5.5焊丝的选用:材质焊条焊丝20 T422 IG18Ni9Ti137 IG19NI9Ti G18Ni12Mo2Ti奥212 含Nb的8—12—m024.5.6必须对焊缝进行外观检查,并将渣皮,飞溅物清除干净,不锈钢焊缝应进行酸洗钝化。
4.5.7管道焊后,应按设计要求对焊缝进行无损探伤。
探伤标准及数量见下表:工作压力 kg/cm2 管道级别焊缝等级探伤数量(%)碳钢不锈钢320 100 ⅠⅡA 100320—100 100—40 ⅡⅡA 100100—40 40—16 ⅢⅡB 1540—16 16 ⅣⅡB 固定口10转动口516 ⅤⅣ 04.5.8对检查不合格的焊口进行返修,同一焊缝返修不得超过两次。
4.6管道试压吹扫4.6.1管道安装完毕后,应按设计规定进行强度和严密性实验,本工程将进行液压强度、严密性实验。
4.6.2管道系统实验前应具备下列条件:(1)管道系统施工完毕,并符合设计要求和本规范的有关规定。
(2)支、吊架安装完毕。
(3)焊接工作结束,并经检验合格,焊缝和其它应检查部位,未经涂漆和保温。
(4)实验用压力表已经校验,精度不低于1.5级,表的满刻度值为最大被测压力的1.5倍。
压力表不少于两块。
(5)具有完善的并经批准的实验方案。
4.6.3实验前应将不能参与实验的系统、设备、仪表及管件加以隔离,安全阀应拆卸。
4.6.4液压实验应用洁净水进行,系统注水时,应将空气排净,对奥体不锈钢管、水的氯离子含量不超过25ppm。
4.6.5液压实验宜在环境温度为50度以上进行。
强度实验压力为设计压力的1.25倍,严密性实验以设计压力进行。
4.6.6液压强度实验伸压应缓慢,达到压力后,停压十分钟以无泄漏,目测无变形为合格。
4.6.7液压严密性实验在强度实验合格后进行,经全面检查,以无写漏为合格。
4.6.8管道系统强度实验合格后,应分段进行吹洗。
4.6.9液体管道采用水冲洗,气体管道采用空气吹扫。
4.6.10具体实验、吹洗另见专题方案。
5 安全保证措施:5.1严格执行有关安全操作规则。
5.2进入工地必须戴安全帽,高空作业系好安全带。
5.3试压时,如有泄漏,不得带压修理。
5.4焊缝酸性,钝化时,要佩带防护手套和面罩。
5.5使用砂轮切割机时,前方不得有人。
5.6吹扫时,吹扫口不得有人。
