槽壁加固安全技术交底改后

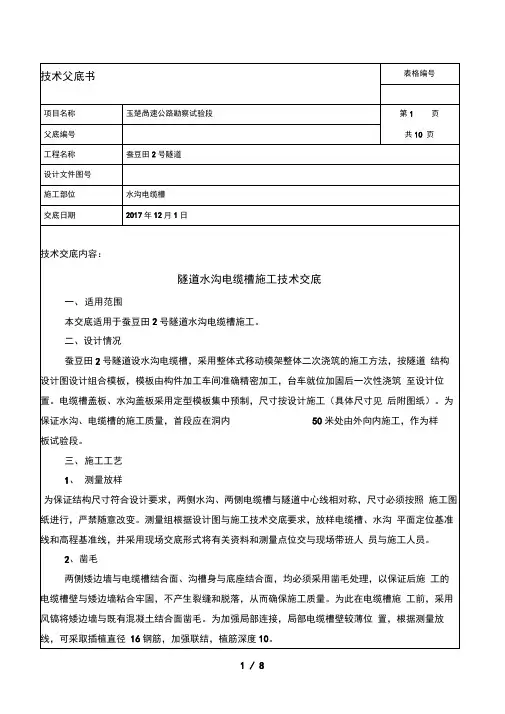

隧道水沟电缆槽施工安全技术交底

3、基底清理、冲洗结合面凿毛后,将水沟和电缆槽基底的松碴、杂物淤泥清理,并用高压水将凿毛面与底部冲洗干净,不得积水。
4、绑扎钢筋电缆槽沟帮设①16植筋,间距50,长度30,沟帮处锚固长度不小于10。
水沟、电缆槽的电缆槽侧壁设钢筋,电缆槽侧壁钢筋主筋为①10钢筋,纵向间距20,纵向分布筋间距为13 详见下图植筋念16@500minL=30cm电缆沟沟帮植筋电缆沟沟墙钢筋5、预埋横向排水管隧道边墙底部横向排水管每10m设置一处,采用110双壁波纹管。
安装前先对二衬预埋泄水孔疏通,保证正常排水功能,并预埋接长排水管至排水沟内,横向排水管在安装水沟壁模板时安装,要定位牢固,孔口采用土工布封堵,防止浇筑混凝土时泄水管错位或混凝土流入泄水管。
6、模板定位进行施工时,首先确认水沟电缆槽台车与行走钢轨位置,安装位置根据测量放样结果确定,左右两侧对称布设,再由工人控制电机带动行走系统通过钢轨向前行走并就位,两侧模板通过液压系统上下升降和左右横向移动,再根据测量放样结果固定好模板具体位置。
模板每次使用前必须清理干净,涂抹脱模剂。
7、混凝土施工电缆沟、清水沟侧壁、底板均采用C30混凝土现浇,混凝土要分层浇筑,采用捣固棒振捣或采用①25钢筋插捣密实,在插捣时注意对钢筋的保护,避免对其损坏。
并用木板轻轻敲打模板,使附着在模板上的气泡逸出,保证混凝土外观质量平整,无气泡和蜂窝麻面产生。
&拆模、养护浇筑完成后,养护采取洒水养护,浇筑完成8h后可以进行拆模,拆模时,采用液压系统进行拆模,拆模过程中,台车可能会发生轻微抖动,属正常情况。
拆模过程中,需将端头木星拆除完成后,再通过液压系统拆除外模,最后使用液压系统将电缆槽模板整体向上移出。
9、盖板施工盖板尺寸:电缆沟盖板1号盖板尺寸为:长X宽X厚=78 X 49X10、1'号盖板尺寸为:长X宽X厚=73X 49X 10;清水沟2号盖板尺寸为:长X宽X厚=49X 49X &详见下图1:252、模板表面离层脱皮的胶合大模板不得使用。
安全技术交底

土方开挖安全技术交底施工单位名称河南水投建设实业有限公司单位工程名称新密市云烟宫水库改扩建工程一标段施工部位清基、坝基开挖、回填料开挖等施工内容土方开挖安全技术交底内容1、进入现场施工人员必须遵守安全生产有关规定。
2、挖土中发现管道、电缆及其它埋设物应及时报告,不得擅自处理。
3、挖土时要注意土壁的稳定性,发现有裂缝及倾坍可能时,人员要立即离开并及时处理。
4、人工挖土前后操作人员间距离不应小于2.5米,堆土要在1米以外,并且高度不得超过1.5米。
多台机械开挖,推土机间距应大于10 米,并按规定放坡。
5、每日或雨后必须检查土壁及支撑稳定情况,在确保安全的情况下继续工作,并且不得将土和其它物件堆在支撑下,不得在支撑下行走或站立。
6、机械挖土、启动前应检查离合器、钢丝绳等经空车试运转正常后再开始作业。
7、机械操作中进铲不应过深,提升不应过猛。
8、机械不得在输电线路下工作,在10KV输电线路一侧工作,水平距离不小于2m。
9、机械应停在坚实的地基上,如基础过差,应采取走道板等加固措施,不得将挖土机履带与挖空的基坑平行2米停、驶。
运土汽车不宜靠近基坑平行行驶,防止塌方翻车。
10、电缆两侧一米范围内采胜仗工挖掘。
11、配合拉铲的清坡、清底工人,必须使用劳动保护用品,不准在机械回转半每项下工作。
12、向汽车上卸土应在车子停稳定后进行,禁止铲斗从汽车驾驶室上超守。
13、基坑四周必须设置1.2m高护栏,人员上下要有专用爬梯。
14、场内道路应及时整修,确保车辆安全畅通,各种车辆应有专人负责指挥引导。
15、车辆进出门口的人行道下,如有地下管线(道)必须辅设钢板,或浇捣砼加固。
16、在开挖杯基坑时,必须设有确实可行的排水措施,以免基坑积水,影响基坑土壤结构。
17、基坑开挖前,表面措清基坑下的管线排列和地质开采资料,以利考虑开挖过程中的意外应急措施(流砂等特殊情况)。
18、清坡清底人员必须根据设计标高作好清底工作,不得超挖。
隧道水沟、电缆槽安全技术交底

隧道水沟、电缆槽安全技术交底一、一般注意事项1、进入施工现场必须戴好安全帽,遵守隧道施工各项管理制度,进洞施工必须持隧道出入证在洞口值班室登记后方可进洞,洞内照明灯光应保持足够的亮度,且照明灯具使用36V安全电压并添加网罩,洞内施工人员应随时携带手电,以防照明突然熄灭。
2、运输模板时稳拿稳放,多人合抬模板,起、落、转、停动作要一致,堆放要稳当,防止倾倒,以防造成模板变形,同时避免钢模板砸到人。
洞内爆破后必须通风排烟完成后后人员方可进洞,同时佩戴好防尘口罩。
3、作业人员必须按要求穿戴反光背心,同时派专人作为安全人员,时刻注意往来车辆、机械,做好指挥工作。
4、施工作业临时用电必须遵照施工用电规程,使用专用配电箱,做好接零保护,电线必须保护到位,不得泡水泡泥,以免漏电。
5、严禁私自改动配电箱,乱拉电线。
凡一切牵涉到用电的作业项目,作业人员必须按要求佩戴绝缘手套,穿好绝缘鞋。
6、钢筋焊接时必须作业人员持证上岗,同时必须按要求佩戴好保护面罩。
7、在钢筋堆放,施工区域做明显警示,以免钢筋头绊倒人,扎到人。
8、混凝土浇筑时混凝土振捣器应使用专用开关箱,操作人员应穿绝缘鞋戴绝缘手套。
9、移动振捣器时,应提起振捣棒和振捣器一同向前移动,严禁直接拖、拉、拽振捣器。
10、在施工电缆槽身混凝土时要联合各样预埋管线图和预埋洞室施工,保证预埋管线想通。
11、为保证路面净宽、防备电缆槽身混凝土施工时模板发生变形或移动侵入路面宽度,在模板定位时可整体向两侧偏移1cm,但必须保证模板垂直、槽壁厚度和槽内净空尺寸。
12、水沟电缆槽施工前,技术人员要对综合接地钢筋的焊接和引出情况、接地端预埋数量、地点、接地电阻等进行检查,全面合格后方可浇筑混凝土。
13、电缆槽、排水沟混凝土施工时,注意预埋泄水管的安装和疏通,防备混凝土拥塞管孔,浇筑过程中要加强保护,不得破坏和偏位。
14、沟槽施工时碰到掌子面开挖爆破,应做好安全防备工作及安全戒备工作。
开槽下管安全技术交底模板

一、交底目的为确保开槽下管施工过程中的安全,提高施工人员的安全意识,防止安全事故的发生,特制定本安全技术交底。
二、交底内容1. 施工前准备(1)施工前,应对施工现场进行全面检查,确保场地平整、畅通,并做好排水措施。
(2)施工人员应熟悉施工图纸、施工方案和安全操作规程,了解开槽下管施工的工艺流程。
(3)施工人员应穿戴好个人防护用品,如安全帽、工作服、手套、防护眼镜等。
2. 开槽施工(1)开槽前,应确定槽底标高和槽宽,并做好标记。
(2)使用挖掘机、人工等工具进行开槽作业,确保槽底平整、无尖锐物体。
(3)在槽壁施工过程中,应密切关注槽壁稳定性,防止坍塌。
(4)槽壁应采用边坡支撑或锚杆加固,确保施工安全。
3. 下管施工(1)下管前,应检查管道质量,确保管道无裂缝、破损等缺陷。
(2)使用起重机具进行下管,严禁将管子直接扔入沟槽内。
(3)下管前,必须检查沟槽边坡状况,确认稳定;下管中,应在沟槽内采取防止管子摆动的措施和设临时支墩。
(4)在沟槽外排管时,场地应平坦、不积水;管子与槽边的距离应根据管子质量、土质、槽深确定,且不得小于1m;管子应挡掩牢固。
(5)管段较长,使用多个起重机或多个倒链下管时,必须由一名信号工统一指挥;管段各支承点的高程应一致,各个作业点应协调作业,保持管段水平下落。
4. 对口作业(1)对口后,应及时将管身挡掩,并点焊固定。
(2)对口时,严禁将手脚放在管口或法兰连接处。
(3)采用机具配合对口时,机具操作工必须听从管工指令。
(4)人工调整管子位置时必须由专人指挥,作业人员应精神集中,配合协调。
5. 安全注意事项(1)施工过程中,应密切注意现场情况,发现安全隐患及时排除。
(2)施工人员应严格遵守操作规程,不得违章操作。
(3)施工过程中,应加强沟通协调,确保各项工作顺利进行。
(4)施工完成后,应及时清理现场,做好后续工作。
三、交底要求1. 施工单位应将本安全技术交底作为施工过程中的一项重要内容,确保每位施工人员了解并掌握。
安全技术交底(全套)

3、长时间使用的电机温度过热,应停机降温,停歇一段时间后再使用,防止烧坏电机运转时不得进行调整和维修。
4、所有电气设备的修理拆换工作应由电工进行,严禁混凝土操作人员自行拆动;
5、泵送设备放置在基槽边缘,保持一定距离,在材料范围内无障碍物,无高压线;
(3)、室内电弧焊时,应有排气通风装置。焊工操作地点相互之间应设挡板,以防弧光刺伤眼睛。
(4)、焊工必须穿戴防护用品。电弧焊工要戴防护面罩。焊工应在干木垫或其它绝缘垫上操作。
(5)、焊接过程中,如焊机发生不正常响声、变压器绝缘电阻过小导线破裂、漏电等,均应立即进进行检修。
交底人签名
安全员签名
接受交底人签名
单位工程名称
交底日期
年月日
分部分项工程名称
基坑支护
生产班组名称
泥工
安全技术交底内容:
1、进入施工现场必须遵守安全生产纪律和操作规程。
2、基坑深度达5米或5米以上的必须制定专项施工方案。比较浅的基坑(槽)进行坑壁支护都应进行计算,并绘制施工详图。若确有成熟可靠的经验在运用时,一定要考虑土壁地质的类别、深度、干湿程度、槽边荷载以及支撑材料和做法。相同近似的,不能生搬硬套已有的经验。
3、基坑周边的防护栏杆,立杆应打入地面50-70CM得以固定,离坑边的距离不小于50CM。
4、各种垂直运输用的平台、楼层边沿接料口等处都应装设安全门。
5、脚手架应随主体工程进度搭设,密目网封闭高度应始终保持超出操作层1、2米以上,操作层满铺一层脚手板,架体内每隔四层(不超过10米)设一层安全平网或架设进行防护。
19、冬季施工时,应在上班操作前清除掉在机械、脚手板和作业区内的积雪、冰霜,严禁起吊同其它材料冻结在一起的砌块和构件。
(安全生产)技术工种安全技术交底

电焊工安全技术交底1.严格遵守国家安全生产的政策、法令法规和本单位的安全生产的规章制度,熟悉和精通本工种的安全技术操作规程。
2.作业前班组对所作业的作业环境、设备进行一次全面检查,对查出的隐患要立即组织整改,班组不能整改的立即报告项目部进行整改,未得到整改,不能冒险作业。
3.班组工人,不管是何时入场的都要到项目部登记,并将身份证复印件交项目部,由项目部组织进行工人入场的三级安全教育,否则由班组长承担责任。
4.电焊工需经主管部门培训、考核、具备焊工的操作知识和技能发给操作证件,持证上岗作业,未经考核合格者,不准从事电焊操作。
5.电焊作业人员必须带绝缘手套、穿绝缘鞋和工作服使用护目镜和面罩,高空危险作业处,须挂安全带。
施焊前检查焊把及线路是否绝缘良好,联接是否牢固,焊接完毕要拉闸断电。
6.每台电焊机应设独立的接零线,其接点用螺线压紧。
电焊机设单独开关箱,箱内设漏电保护器。
拉合时应戴手套侧向操作。
7.焊工在金属容器内地下、地沟或者狭窄、潮湿等处施焊时,要设监护人员,且熟知焊接规程和应急抢救方法。
8.严禁在带压力的容器或管道上施焊,焊接带电的设备必须切断电源,焊接储存过易燃、易爆、有毒物品的容器或管道必须清除干净,且将所有空口打开。
9.把线、地线,禁止与钢丝绳接触,更不得使用钢丝绳代替零线,更换场地移动把线时,应切断电源,并不得手持把线爬梯登高。
10.焊接机二次侧把,电线须接长使用,应保证搭接面积,接点处用绝缘胶带包裹好,接点不能超过两处;严禁长距离使用管道、轨道及建筑物的金属结构串接起来作为导线使用。
11.清除焊渣,采用弧气或夹锤刨根清除时,宜戴防护眼睛或面罩,防止铁渣飞溅伤人。
12.施焊场地周围应清除易燃、易爆物品,或进行覆盖、隔离。
雷雨时,应停止露天作业。
13.有高血压、心脏病或患有不能高处作业的疾病,禁止高处作业。
14.工作结束后,应切断焊机电源,并检查操作地点,确认无起火危险后方可离开。
15.补充交底内容:工程名称:交底人:单位:班组:年月日木工安全技术交底1.严格遵守国家安全生产的政策、法令法规和本单位的安全生产规章制度,熟悉和精通本工种的安全技术操作规程。
挖土石方沟槽安全技术交底模板

一、交底目的为确保挖土石方沟槽施工过程中的安全,提高施工人员的安全意识,减少安全事故的发生,特进行本次安全技术交底。
二、工程概况1. 工程名称:_________工程2. 施工地点:_________地点3. 施工单位:_________公司4. 施工班组:_________班组三、安全注意事项1. 施工前准备(1)对施工人员进行三级安全教育培训,确保施工人员掌握本工程的安全技术要求。
(2)熟悉施工图纸和施工方案,了解施工范围内地下管线、电缆、光缆等情况。
(3)检查施工机械设备,确保其完好、安全。
2. 施工过程中(1)挖掘机、装载机等机械操作人员必须持证上岗,严格遵守操作规程。
(2)挖掘机、装载机等机械作业时,必须确保机械与沟槽边缘保持安全距离,防止机械倾覆。
(3)人工清基时,必须穿戴好劳动保护用品,严格遵守操作规程,严禁敲击和擅自处理危险物、不明物和文物。
(4)沟槽开挖过程中,应密切关注沟槽两侧的建筑物、构筑物和槽壁,发现异常情况立即停止施工,报告上级和主管单位。
(5)土层中有水时,应在开挖前进行排降水,先疏干再开挖,不得带水挖土。
(6)基坑邻近有各类管线、建筑物时,开挖前应按施工组织设计的规定实施拆移、加固或保护措施。
(7)挖掘机作业时,严禁在电力架空线路下方作业,需在其一侧作业时,机械与电力架空线路的最小距离必须符合要求。
(8)在基坑外堆土时,堆土应距基坑边缘以外,堆土高度不得超过规定。
(9)基坑开挖与支撑、支护交叉进行时,严禁开挖作业碰撞、破坏基坑的支护结构。
3. 施工结束(1)施工结束后,对沟槽进行回填,确保沟槽两侧的建筑物、构筑物和槽壁安全。
(2)清理施工现场,确保无安全隐患。
四、应急预案1. 发现异常情况,立即停止施工,报告上级和主管单位。
2. 发生安全事故,立即启动应急预案,及时救治伤员,并保护现场。
3. 向相关部门报告事故情况,配合事故调查。
五、交底人1. 施工单位安全负责人:_________2. 工长:_________3. 班长:_________六、签字确认1. 施工单位安全负责人签字:2. 工长签字:3. 班长签字:4. 施工人员签字:注:本模板仅供参考,具体交底内容可根据实际情况进行调整。
基坑支护安全技术交底

基坑支护安全技术交底。
JL-CX-15-03安全技术交底工程名称参加人员见会议签到表分项工程名称基坑支护安全交底内容:危险源:土方坍塌、机械伤害、物体打击控制措施:施工现场设安全领导小组,负责施工过程人员伤亡事故的控制。
(详细情况见应急预案)一、支护桩施工应符合下列要求:1、施工现场应划定作业区,安设护栏并设安全标志,非作业人员不得入内。
2、基坑深度不超过2米的可采用1.2高栏杆防护,深度超过2米的基坑施工必须采用密目式安全网做封闭围护,临边防护栏杆离基坑边口的距离不得小于50厘米。
3、坑槽开挖时设置的边坡应符合安全要求,坑壁支护做法及地下管线的加固措施必须符合施工方案要求,支护设施产生变形应有加固措施。
4、基坑施工应按方案设置有效的排水措施,深基坑施工采用外降水的,必须有防止临近建筑物沉降的措施。
5、基坑边堆土,料具堆放数目和距基坑边距离等应符合施工方案要求。
机械设备施工与基坑边距离不符合安全要求时,应有具体措施。
6、基坑施工必须设专用高低通道,通道的设置必须满足安全施工要求。
7、应按施工方案和规程挖土,不得超挖。
机械作业位置应稳定、安全,挖土机作业半径范围内严禁人员进出。
8、基坑支护结构应按方案进行变形监测,对毗邻建筑物和重要管线、道路应进行沉降观测,并有记录。
9、作业职员应有稳定、安全的立足处,垂直、交叉作业时应设置安全隔离防护措施,夜间施工应设置足够的照明灯具。
10、先开挖后支护的沟槽、基坑,支护必须紧跟挖土工序,土壁裸露时间不宜超过4h。
先支护后开挖的沟槽、基坑,必须根据施工设计要求,确定开挖时间。
11、施工场地应平整、坚实、无障碍物,能满足施工机具的作业要求。
12、土壁深度超过6m,不宜使用悬臂桩支护。
13、编制施工组织设计中,应根据工程地质、水文地质、开挖深度、地面荷载、施工设备和沟槽、基坑周边环境等状况,对专护结构进行施工设计,其强度、刚度和稳定性应满足邻近建(构)筑物和施工安全的要求,并制定相应的安全技术措施。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
4、施工前对钻机及高压搅拌桩机等进行认真检查,确保都处于正常工作状态;指挥施工机械的作业人员,站在通视的安全地点,并明确规定指挥联络信号;定期组织相关人员对机电设备、进行安全大检查,发现问题及时进行整改;
10、进入作业地点时,先检查、熟悉作业环境。若发现不安全因素、隐患,必须及时向有关部门汇报,并立即整改,确认安全后进行施工作业。对施工过程中发现危及人身安全的隐患,应立即停止作业,及时要求有关部门处理解决。现场所有安全防护设施和安全标志等,严禁私自移动和拆除,如需暂时移动和拆除的须报经有关负责人审批后,在确保作业人员及其他人员安全的前提下才能拆移,并在工作完毕(包括中途休息)后立即复原。
5、搅拌作业时,设备传动部位设置防护网,避免机械伤人;
6、非操作人员不得停留在施工场地内,远离搅拌桩注浆管;
7、施工现场布局合理,材料、物品、机具等堆放整体,分类存放;
8、搅拌桩施工时,场地做好文明施工,泥浆不得溢出施工区域外。
9、进入施工现场禁止吸烟,禁止酒后作业,禁止追逐打闹,禁止窜岗,禁止操作与自己无关的机械临电设备,严格遵守各项安全操作规程和劳动纪律。
11、当发现搅拌机的人土切削和提升搅拌负荷及电动机工作电流超过额定值时,应减慢升降速度和补给清水;发生卡转、停转现象时,应切断电源,并将搅拌机强制提起,然后再重新启动电动机。
槽壁加固安全技术交底记录编源自: 表B2工程名称武汉轨道交通6号线一期土建工程10标
交底时间
2014年9月2日
交底提要:槽壁加固三轴搅拌桩施工安全技术交底
交底内容:
1、作业人员在作业过程中,必须严格遵守本项目的安全生产规章制度和操作规程,特殊工种必须持证上岗,进入现场,必须戴好安全帽,扣好帽带,不准穿拖鞋,不得赤脚作业,操作人员必须身体健康;
