园林绿化工程园路铺装技术规范与验收要求园林绿化工程中的园路铺装是指在公园、小区或景区等场所中用于行人通行或车辆行驶的道路铺设工程。

园路的铺装质量直接关系到人们的行走和乘车安全以及园林景观的整体美观。

为了确保园路铺装质量,系统的技术规范和严格的验收要求是必要的。

一、基本要求1. 材料的选择:园路铺装所使用的材料应符合国家或地方标准的要求,如水泥、沥青、各类砂石等。

在选材时,需要综合考虑材料的强度、耐磨性、防滑性等因素。

2. 基础处理:园路的基础处理是保证园路铺装质量的关键。

在进行铺装前,需对基础进行充分的压实和平整处理,确保基础的稳固和均匀。

3. 施工工艺:园路铺装的施工工艺应严格按照相关规范进行,包括压实、捣实、铺装和养护等环节。

例如,在水泥路面铺装时,需要控制水泥的水灰比,保证混凝土的强度和硬化时间。

4. 设备的使用:在园路铺装的过程中,应使用高效、合适的机械设备,如摊铺机、压路机等。

设备的使用应注意操作规程,确保施工效果和施工安全。

二、技术规范1. 园路铺装的厚度:园路铺装的厚度应根据不同区域的功能需求来确定,一般来说,人行道的厚度应在5-10厘米范围内,汽车道的厚度应在15-20厘米范围内。

2. 铺装方式:园路铺装的方式有多种,如水泥结构路面、沥青路面、砂石路面等。

不同的路面材料适用于不同的场合,应根据具体情况来选择。

3. 施工质量:园路铺装的施工质量应符合国家或地方标准的要求,包括路面平整度、平坦度、坡度、强度等指标。

需要定期对施工质量进行检测和评估。

4. 健康环保:园路铺装过程中,应严格控制对环境的污染,防止扬尘、噪音等对周边居民的影响。

同时,应选择对人体健康无害的材料和工艺。

三、验收要求1. 规范性要求:园路铺装完成后,应对施工质量进行全面检查,确保其符合相关技术规范和标准的要求。

2. 安全性要求:园路铺装应保证行人和车辆的安全。

如人行道的平整度、坡度要符合相关要求;汽车道应满足对车辆行驶的要求,如没有明显的裂缝、凹凸和不平整现象。

铺装及园路工程(碎石垫层、沥青路面、路缘石、板材铺装)施工工法

铺装及园路工程(碎石垫层、沥青路面、路缘石、板材铺装)施工工法

铺装及园路工程(碎石垫层、沥青路面、路缘石、板材铺装)施工工法一、铺装、园路在园林中,铺地以线或面的形式形成贯穿全园的交通网,它即是划分和联系各景区和景点的纽带,也是组成园林风景的造景要素,作为园林空间的一个重要界面,不仅为人们提供舒适的游览交通条件,同时它又能参与保护环境和改善原有的小气候。

(一)施工顺序放线→基层挖土并整平夯实→垫层→砼基层浇捣→安放侧石→放样→铺装板材1、根据施工图纸对所有的中心控制桩进行测量、核实,并放出园路中心线及边线。

2、布设临时水准点:根据本工程特点,广场、道路设置水准点,作出标志,并会同监理及甲方对放样位置及临时水准点复测认可。

(二)施工准备由于广场上还往往存在着花坛、草坪、水池等地面景物,因此,它又比一般的道路工程内容更复杂。

1、材料准备准备施工机具、基层和面层的铺装材料、以及施工中需要的其它材料;清理施工现场。

2、场地放线按照广场设计图所绘施工坐标方格网,将所有坐标点测设到场地上并打桩定点。

然后以坐标桩点为准,根据广场设计图,在场地地面上放出场地的边线,主要地面设施的范围线和挖方区、填方区之间的零点线。

3、地形复核对照广场竖向设计图,复核场地地形。

各坐标点、控制点的自然地坪标高数据,有缺漏的要在现场测量补上。

(三)场地平整与找坡(四)1、挖方与填方施工挖、填方工程量较小时,可用人力施工;工程量较大时,应该进行机械化施工。

预留作草坪、花坛及乔灌木种植地的区域,可暂时不开挖。

水池区域要同时挖到设计深度。

填方区的堆填顺序,应当是先深后浅;先分层填实深处,后填浅处。

每填一层就夯实一层,直到设计的标高处.2、场地平整与找坡挖、填方工程基本完成后,对挖填出的新地面进行修理。

要铲地平面,使地面平整度变化限制在2cm 以内.根据各坐标桩标明的该点填挖高度数据和设计的坡度数据,对场地进度找坡,保证场地内各处地面都基本达到设计的坡度。

土层松软的局部区域还要作地基加固处理.(四)基层处理1、挖土应由边到中,并根据土质情况,预留压实厚度,如遇到障碍物,应采取有效的措施,并及时处理.2、整平后并压实.(五)碎石垫层1、干结碎石干结碎石基层是指在施工过程、不洒水或少洒水,依靠充分压实及和嵌缝料充分嵌挤,使石料间紧密锁结所构成的具有一定强度的结构,一般厚度为8-16厘米。

园路铺装施工方案

园路铺装施工方案

园路铺装施工方案一、工程概况本次园路铺装工程位于市区的公园内,总长度为1000米,平均宽度为5米。

工程内容包括道路基础处理、道路面层铺装、路沿石设置、标线划定等。

二、施工前期准备工作1.施工方案编制:根据工程要求,编制施工方案,明确各项工作的内容、方法和进度计划。

2.设备材料准备:准备所需的施工工具、机械设备和材料,包括挖掘机、平地机、压路机、沥青混凝土、碎石等。

3.环境保护措施:在施工区域范围内设置警示标志,确保施工现场的安全与有序。

三、施工工艺流程1.土方开挖:使用挖掘机对道路原有表层土进行挖掘,清除不适宜作为道路基层的杂质,保证基层的平整度和坚实度。

2.基础处理:在挖掘的基础上,进行碎石铺设,调整基层的高程和平整度,确保后续道路面层的质量。

3.道路面层铺装:在基础处理完毕后,使用平地机对道路面层进行压实,然后使用沥青混凝土进行铺装,要求均匀、光滑,厚度符合设计要求。

4.路沿石设置:在道路两侧设置路沿石,用于保持道路的边界和边坡的稳定。

5.标线划定:在道路面层铺装完成后,使用喷涂机对道路进行标线划定,包括车行道分隔线、停车位标线等。

四、施工安全措施1.施工现场周边设置警示标志,提醒行人和车辆注意施工现场的存在。

2.施工期间,挖掘机和平地机操作人员必须持证上岗,并遵守操作规程,确保施工的安全。

3.施工现场必须配备专职的监理人员,负责安全问题的监督和指导。

4.施工过程中,对施工现场的结构体要进行检查,发现问题及时处理,确保施工的质量和安全。

五、施工质量要求1.基层处理:基层的高程和平整度要符合设计要求,杂质应清除干净,基础的稳定性要得到保证。

2.道路面层铺装:沥青混凝土的铺装要求均匀、光滑,厚度要符合设计要求。

3.路沿石设置:路沿石的设置要稳固,与道路面层之间无缝隙,保持边界的整洁和完整。

4.标线划定:标线要牢固,颜色鲜艳,标注清晰,符合交通规定。

六、工程进度计划1.施工工期:预计总工期为30天,按照每天28米的施工进度进行安排。

浅谈园路铺装施工技术及其要点(全文)

浅谈园路铺装施工技术及其要点(全文)

浅谈园路铺装施工技术及其要点(全文)范本一(专业风格):浅谈园路铺装施工技术及其要点一、引言1.1 背景介绍在城市建设和园林规划中,园路的铺装是重要的环节之一。

园路的铺装质量直接影响到园林景观的美观和使用效果。

因此,深入研究园路铺装施工技术及其要点具有重要意义。

1.2 文档目的本文档旨在系统地介绍园路铺装施工技术及其要点,相关从业人员理解和掌握园路铺装的基本原理和关键技术。

二、园路铺装施工技术2.1 水平铺装技术2.1.1 施工前准备2.1.2 铺装材料选择2.1.3 铺装施工步骤2.1.4 铺装质量控制2.2 垂直铺装技术2.2.1 施工前准备2.2.2 铺装材料选择2.2.3 铺装施工步骤2.2.4 铺装质量控制三、铺装要点3.1 施工工艺要点3.1.1 施工过程控制3.1.2 材料使用和保养3.1.3 施工环境要求3.2 施工质量要点3.2.1 压实度要求3.2.2 平整度要求3.2.3 色彩协调要求四、附件本文档附带的附件包括:- 园路铺装施工示意图- 园路铺装材料清单- 园路铺装施工检测报告五、法律名词及注释- 铺装施工:指对园路进行铺设的工程施工活动。

- 施工环境要求:指园路铺装施工所需的环境条件,包括温度、湿度等。

- 压实度:指园路铺装后的地面密实程度。

- 平整度:指园路铺装后的地面平坦程度。

- 色彩协调要求:指园路铺装材料的颜色搭配要符合设计要求。

范本二(简洁风格):浅谈园路铺装施工技术及其要点一、园路铺装施工技术1.1 水平铺装技术- 准备工作- 材料选择- 施工步骤- 质量控制1.2 垂直铺装技术- 准备工作- 材料选择- 施工步骤- 质量控制二、铺装要点2.1 施工工艺要点- 施工过程控制- 材料使用和保养- 施工环境要求2.2 施工质量要点- 压实度要求- 平整度要求- 色彩协调要求三、附件本文档附带的附件包括:- 园路铺装施工示意图- 园路铺装材料清单- 园路铺装施工检测报告四、法律名词及注释- 铺装施工:对园路进行铺设的工程施工活动。

园路铺装技术规范

园路铺装技术规范

名称目录第一章园路铺装技术规范编制说明第二章园路面材分类及特性2.1 园路面材分类2.2 道路广场铺装面材特性第三章施工工艺流程3.1 园路铺装工序流程3.2 施工操作流程3.3 施工质量控制要点第四章园路铺装技术指标4.1 花砖、料石铺装路面4.2 碎石路面铺装路面4.3 砌块砖铺装路面4.4 卵石拼装路面4.5 植草砖路面4.6 木板、木砖、圆木及压印艺术路面第五章路面铺装工程施工节点处理标准第一章园路铺装技术规范编制说明1.1 编制本规范的目的加强标准化和规范化管理,提升园建整体观感品质,规范园建验收标准。

1.2 编制本规范的意义对以往工程和在建工程进行梳理和总结,存在不足的或错误的进行改正和吸取经验教训,做的好的地方和环节将经验加以固化推广,将景观工程管理和实践经验固化下来,指导今后的相关工作。

1.3 职责1.3.1项目部:对景观工程的施工进行全程管理,控制质量和进度;主持工程例会,定期和不定期检查监理工程资料,监督施工单位履行合同,同时进行合理的成本控制,组织工程竣工验收,归档竣工资料,办理移交手续。

1.3.2设计部:组织设计单位对图纸进行交底,参与部分重要节点的验收,负责工程实施过程中的设计变更。

1.3.3工程管理部:施工前期参与图纸会审提出建议及成本控制计划。

施工中,阶段性评估施工效果,提出调整意见。

定期和不定期检查施工质量,抽查监理资料。

施工结束后参与竣工验收,同时组织项目部、设计部、成本部对项目进行评估。

1.4 编制本规范的依据本规范都是根据集团各区域公司内现行制度、表格及流程摘录汇编,部分参照外部标准。

1.5 编制本规范的适用范围适用于万科集团南京公司项目的园林景观工程施工管理,在实施中宜参考本细则,预防常见问题,确保景观效果。

1.6 编制说明本规范中所列尺寸,未标明单位的按毫米计,标明单位的以所标单位为准。

本规范为第一版次,必定存在许多不足和疏漏的地方,希望公司工程管理人员及设计、项目管理人员结合工作实际提出宝贵意见,共同完善这份规范,让它切实能对我们今后的管理工作有所帮助。

园路及广场铺装技术交底

园路及广场铺装技术交底

园路及广场铺装技术交底1. 前言园路及广场作为人们活动的区域,其铺装技术显得尤为重要。

一方面,良好的铺装技术可以提高人们生活的舒适度,另一方面,不良的铺装技术则会影响人们的出行和安全。

因此,本文将对园路及广场铺装技术进行交底,以期提高大家对这方面知识的了解。

2. 园路铺装技术2.1. 原材料选择选择优质的原材料是园路铺装技术的首要任务。

在园路铺装中,我们通常会选用以下材料:•水泥:这是园路铺装的主要原材料,具有耐久度高、强度大的特点;•石子:石子可以增强园路铺装的强度,使其更加承受重力和挤压;•沙子:沙子可以填充石子之间的空隙,增强铺装层的稳定性。

2.2. 铺装技术在选择好原材料后,我们需要掌握正确的铺装技术,以确保园路的牢固和美观。

以下是园路铺装的基本技术:•地基处理:地基处理是园路铺装的基础。

我们需要确保地基的平整度和稳定性,以保证园路铺装的牢固性;•水泥浆涂抹:在地基处理完成后,我们需要使用浆涂法将水泥均匀地覆盖在园路的表面上;•砖块铺设:在水泥浆涂抹完成后,我们需要使用砖块铺设技术将砖块铺设在园路的表面上。

为了避免砖块之间的空隙,我们需要将砖块紧密地拼接在一起;•砖缝填充:在砖块铺设完成后,我们需要使用沙浆来填充砖块之间的缝隙,以提高园路的美观度和稳定性;•保护措施:在园路铺装完毕后,我们需要采取措施来保护园路的表面不受外界因素的损害。

3. 广场铺装技术3.1. 原材料选择在广场铺装中,我们同样需要选择高质量的原材料。

在广场铺装中,我们通常会选用以下材料:•水泥:水泥是广场铺装的主要原材料之一,具有高强度和高耐久度的特点;•石材:石材可以增加广场的美观度和文化氛围;•砖石:砖石可以增强广场的稳定性和舒适度。

3.2. 铺装技术广场铺装技术相比园路铺装技术要更加复杂。

以下是广场铺装的基本技术:•地基处理:广场的地基通常会比园路的地基要复杂。

我们需要对广场的地基进行全面的分析和处理,以确保其平整度和稳定性;•石材铺设:在地基处理完成后,我们需要将石材铺设在广场的表面上。

园路铺装施工方案

园路铺装施工方案

园路铺装施工方案
1、施工顺序及工艺:
场地找平夯实→碎石垫层→砼垫层→弹线、分格、定位→铺结合层砂浆→铺块料→压平、拨缝→扫缝→养护。

2、施工方法
(1)熟悉图纸:以施工图和加工单位为依据,熟悉了解各部位尺寸和做法,弄清洞口、边角等部位之间关系。

(2)试拼:在正式铺设前,对块料板块应按图案、颜色、纹理试拼。

试拼后按两个方向编号排列,然后按编号放整齐。

(3)弹线:在主要部位弹出互相垂直的控制十字线,用以检查和控制块料板块的位置,十字线可以弹在混凝土垫层上,并引至路边。

(4)试排:在两个相互垂直的方向,铺两条干砂,其宽度大于板块,厚度不小于3cm。

根据图纸要求把块料板块排好,以便检查板块之间的缝隙,核对板块间的相对位置。

(5)基层处理:在铺砌块料之前将混凝土垫层清扫干净,然后洒水湿润,扫一遍素水泥浆。

(6)铺砂浆:根据水平线,定出地面找平层厚度,拉十字线,铺找平层水泥砂浆,找平层一般采用1:3的干硬性水泥砂浆,干硬程度以手捏成团不松散为宜。

砂浆从里往门口处摊铺,铺好后刮大杠、拍实,用抹子找平,其厚度适当高出根据水平线定的找平层厚度。

(7)铺块料:铺前将板块预先浸湿阴干后备用,在铺好的干硬性水泥砂浆上先试铺合适后,翻开石板,在水泥砂浆上浇一层水灰比0.5的素水泥浆,然后正式镶铺。

(8)安放时四角同时往下落,用橡皮锤或木锤轻击木垫板(不得用木锤直接敲击块料板),根据水平线用水平尺找平,铺完第一块向两侧和后退方向顺序镶铺,如发现空隙应将石板掀起用砂浆补实再行安装。

====Word行业资料分享--可编辑版本--双击可删====(9)块料板块之间,接缝要严,不留缝隙。

源-于-网-络-收-集。

铺装及园路工程(碎石垫层、沥青路面、路缘石、板材铺装)施工工法

铺装及园路工程(碎石垫层、沥青路面、路缘石、板材铺装)施工工法

铺装及园路工程(碎石垫层、沥青路面、路缘石、板材铺装)施工工法一、铺装、园路在园林中,铺地以线或面的形式形成贯穿全园的交通网,它即是划分和联系各景区和景点的纽带,也是组成园林风景的造景要素,作为园林空间的一个重要界面,不仅为人们提供舒适的游览交通条件,同时它又能参与保护环境和改善原有的小气候。

(一)施工顺序放线→基层挖土并整平夯实→垫层→砼基层浇捣→安放侧石→放样→铺装板材1、根据施工图纸对所有的中心控制桩进行测量、核实,并放出园路中心线及边线。

2、布设临时水准点:根据本工程特点,广场、道路设置水准点,作出标志,并会同监理及甲方对放样位置及临时水准点复测认可。

(二)施工准备由于广场上还往往存在着花坛、草坪、水池等地面景物,因此,它又比一般的道路工程内容更复杂。

1、材料准备准备施工机具、基层和面层的铺装材料、以及施工中需要的其它材料;清理施工现场。

2、场地放线按照广场设计图所绘施工坐标方格网,将所有坐标点测设到场地上并打桩定点。

然后以坐标桩点为准,根据广场设计图,在场地地面上放出场地的边线,主要地面设施的范围线和挖方区、填方区之间的零点线。

3、地形复核对照广场竖向设计图,复核场地地形。

各坐标点、控制点的自然地坪标高数据,有缺漏的要在现场测量补上。

(三)场地平整与找坡(四)1、挖方与填方施工挖、填方工程量较小时,可用人力施工;工程量较大时,应该进行机械化施工。

预留作草坪、花坛及乔灌木种植地的区域,可暂时不开挖。

水池区域要同时挖到设计深度。

填方区的堆填顺序,应当是先深后浅;先分层填实深处,后填浅处。

每填一层就夯实一层,直到设计的标高处。

2、场地平整与找坡挖、填方工程基本完成后,对挖填出的新地面进行修理。

要铲地平面,使地面平整度变化限制在2cm 以内。

根据各坐标桩标明的该点填挖高度数据和设计的坡度数据,对场地进度找坡,保证场地内各处地面都基本达到设计的坡度。

土层松软的局部区域还要作地基加固处理。

(四)基层处理1、挖土应由边到中,并根据土质情况,预留压实厚度,如遇到障碍物,应采取有效的措施,并及时处理。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

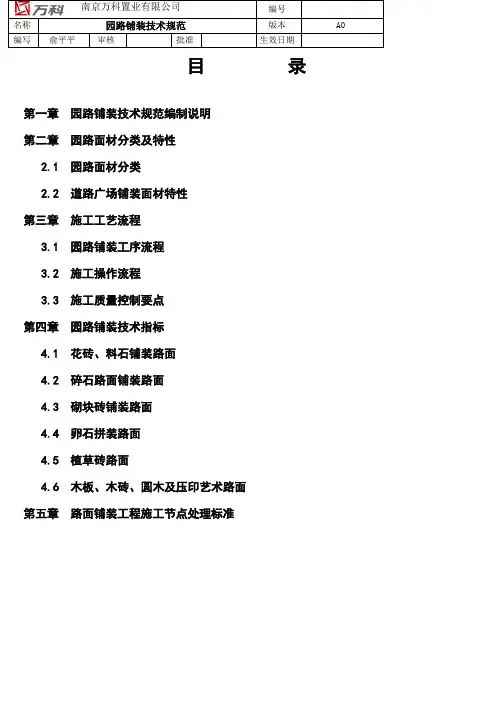

目录第一章园路铺装技术规范编制说明第二章园路面材分类及特性2.1 园路面材分类2.2 道路广场铺装面材特性第三章施工工艺流程园路铺装工序流程 3.1施工操作流程 3.2施工质量控制要点 3.3园路铺装技术指标第四章花砖、料石铺装路面 4.1碎石路面铺装路面 4.2砌块砖铺装路面 4.3卵石拼装路面 4.4植草砖路面 4.5木板、木砖、圆木及压印艺术路面 4.6路面铺装工程施工节点处理标准第五章.园路铺装技术规范编制说明第一章1.1 编制本规范的目的加强标准化和规范化管理,提升园建整体观感品质,规范园建验收标准。

1.2 编制本规范的意义对以往工程和在建工程进行梳理和总结,存在不足的或错误的进行改正和吸取经验教训,做的好的地方和环节将经验加以固化推广,将景观工程管理和实践经验固化下来,指导今后的相关工作。

1.3 职责1.3.1项目部:对景观工程的施工进行全程管理,控制质量和进度;主持工程例会,定期和不定期检查监理工程资料,监督施工单位履行合同,同时进行合理的成本控制,组织工程竣工验收,归档竣工资料,办理移交手续。

1.3.2设计部:组织设计单位对图纸进行交底,参与部分重要节点的验收,负责工程实施过程中的设计变更。

1.3.3工程管理部:施工前期参与图纸会审提出建议及成本控制计划。

施工中,阶段性评估施工效果,提出调整意见。

定期和不定期检查施工质量,抽查监理资料。

施工结束后参与竣工验收,同时组织项目部、设计部、成本部对项目进行评估。

1.4 编制本规范的依据本规范都是根据集团各区域公司内现行制度、表格及流程摘录汇编,部分参照外部标准。

1.5 编制本规范的适用范围适用于万科集团南京公司项目的园林景观工程施工管理,在实施中宜参考本细则,预防常见问题,确保景观效果。

1.6 编制说明本规范中所列尺寸,未标明单位的按毫米计,标明单位的以所标单位为准。

本规范为第一版次,必定存在许多不足和疏漏的地方,希望公司工程管理人员及设计、项目管理人员结合工作实际提出宝贵意让它切实能对我们今后的管理工作有所帮助。

共同完善这份规范,见,第二章园路面材分类及特性一、园路面材分类(pics)2. 1花岗石也叫“麻石”,上面的纹路像麻点一样,很有规则。

白色:芝麻白、珍珠白、白麻黑色:丰镇黑、中国黑、山西黑红色:中国红、天山红黄色:黄麻、绣石、西班牙米黄灰色:芝麻灰绿色:翡翠绿、大花绿、中国绿青色:芝麻青、芦花青、竹叶青2. 2 大理石也叫“云石”,有自然的纹路,不规则。

2. 3 板岩青石板、黑板岩、黄木纹2. 4 砂岩色彩较多,有红色、紫色和黄色,黄色更为常用。

缺点是易风化。

2. 5 砖烧结砖、混凝土砖、广场砖、植草砖、砌块砖、缸砖等。

2. 6 卵石/砾石(1)鹅卵石Φ60-150 ;(2)雨花石Φ15-60 ;(3)豆石Φ3-15;(4)砾石Φ3-15 ;2. 7 沥青混凝土灰黑色沥青路面、透水沥青路面、彩色沥青路面。

2. 8 水泥混凝土混凝土路面、彩色混凝土。

2.9 水洗石2.10 木材菠萝格、防腐、化木、塑木。

二、道路广场铺装面材规格特性.第三章园路施工工艺流程3.1 园路铺装工序流程场地移测量放线平整土稳定层施结合层施交、材料垫层施工面层施工工标高控制工方、找坡准备3.2 施工操作流程(1)场地移交、材料准备:明确园建室外管网施工完毕及雨水井、检查井标高是否与园建施工标高存在差异。

(2)场地标高控制:场地标高偏差≤15㎜。

(3)平整土方、找坡:对于在淤泥、淤泥质土和杂填土、冲填土上施工时,应进行换土或者加固处理。

用砂回填时应注意边洒水边压实,每层厚度不要超过200mm。

表3.1 自然土回填时技术指标土层回填土厚度压实厚度压实系数表面平整度(㎜)方法300 机械压实0.93人工夯实200 ≥15mm±250蛙式打夯机)石粉渣稳定层、灰土、天然砂砾或者4()6%稳定层:采用水泥(级配碎砾石。

.施工工序:摊铺砂石:砂石在铺前,最好根据材料的干湿情况,在料堆上适当洒水,以减少摊铺粗细料分离的现象;虚铺厚度随颗粒级配、于湿不同情况,一般为压实厚度的1.2~1.4倍。

(5)面层为普通混凝土时应进行面层的压纹和伸缩缝的留置(留多少,怎么留)。

3.3 施工质量控制要点3.3.1 整体面层整体面层施工后,养护时间不应小于7d;抗压强度应达到5MPa,方准上人行走;抗压强度应达到设计要求后,方可正常使用。

整体面层的抹平、压光工作应在水泥初凝前完成。

面层表面坡度应符合设计要求,不得有积水现象。

3.3.2水泥砂浆、水泥凝土面层水泥混凝土采用的粗骨料,其最大粒径不应大于面层厚度的2/3,细石混凝土面层采用的是自粒径不应大于15mm。

面层与下一层应结合牢固,无空鼓、裂纹、麻面、起砂等缺陷,3.3.3水磨石面层水磨石面层应采用水泥与石粒的拌合料铺设。

水磨石面层的颜色和图案应符合设计要求,白色或浅色的水磨石面层,应采用白水泥;深色的水磨石面层应使用同一批水泥。

其掺入量宜为水泥重量的.3%~6%或由试验确定。

水泥砂浆稠度宜为30~35mm.普通水磨石面层磨光遍数不应小于3遍。

高级水磨石面层的厚度和磨光遍数由设计确定。

面层表面应光滑;无明显裂纹、砂眼和磨纹;石粒密实,显露均匀;颜色图案一致,不混色;分隔条牢固、顺直和清晰。

3.3.4板块面层表面应洁净、图案清晰,色泽一致,接缝平整,深浅一致,周边顺直。

板块无裂纹、掉角和缺楞等缺陷。

面层坡度应符合要求,无积水。

第四章园路铺装技术指标4.1花砖、料石铺装4.1.1铺装技术指标表4.1路缘石宽50~120 5~10 1:1水泥砂浆填缝4.1.2 花砖、料石路面构造(1)各构造层的厚度及砼标号、垫层稳定材料由设计根据是否承载确定。

(2)花砖是指广场砖、仿石地砖,石板为各种天然石材板。

花砖采用1:1水泥砂浆勾缝,石板用1:2的水泥砂浆勾缝或者细砂扫缝。

(3)路宽B<5米时,混凝土沿路纵向每隔4米分块做缩缝;路宽B >5米时,沿路中心线做纵缝,沿路纵向每隔4米分块做缩缝。

(4)混凝土纵向长约20米左右或者与不同构筑物衔接时须做胀缝。

4.2 碎石路面铺装碎石路面铺装技术指标表4.24.3砌块砖铺装砌块砖铺装技术指标表4.3 一般灰灰缝做名60~200干石灰细砂扫灰缝预留或砌块砖自带,2~3 200~400砌块砖后洒水封缝。

60~100路缘石/50~120宽4.4卵石拼装路面铺装技术指标表4.4 卵石粒6030Φ452520径90面层厚605040a75豆石粒3~56~1213~15Φ径a面层厚4035304.5植草砖路面植草砖路面技术要求(简单了).(黄(车行),砖孔和砖缝用干砂掺(人行道)嵌草砖厚度为50,80 土草籽)灌缝,洒水使砂沉实。

4.6木板、木砖、圆木及压印艺术路面木材铺装技术要求粗砂扫缝。

(?)木材砖间留缝5—10毫米,板材间透缝>1、5毫米;、木材必须经过干燥、防水、防腐、防虫等处理,木材上的疤节、2 裂纹应采用环氧树脂进行修补处理。

路面铺装工程施工节点处理标准第五章道路铺装细部处理——不同材质衔接5.1 (收多少合适)人行道与收边或边缘石的接口处衔接缜密。

平缘石边口衔接不紧密平缘石边口衔接紧密美观5.2不同材料路面接缝须做到无缝处理接缝宽度尺寸、缝隙顺直;沥青路面与小料石路面接缝紧密木板与仿石砖路面接缝紧密木板与花岗岩路面接缝紧密砌块砖与花岗岩路面接缝紧密2/5.3路面砖铺贴时,面砖的裁切最小尺寸不得小于面砖的1砌块砖路面5.4有路缘石收边铺装水洗石人行通道与草皮间设置收边材料,以保证水洗石边界的整体性;水泥砂浆米设置一个缩缝,采用柔性材料填塞或切割。

4,每/23~1/1面要低于颗粒成活面.水洗石路面采用平缘石收边5.5无路缘石铺装并且保证绿化种植土面低于铺装无铺装边线必须严格控制线条顺直,5cm,防止泥水污染铺装面。

面层文化砖路面收边花岗岩路面收边汀步铺装标准(过于简单)5.6 草坪内汀步要有基础,以保证上石面水平,踩踏无松动。

)汀步石与草之间的关系(汀步距离。

5.7。

石材面应高于承托面5cm 5.8圆弧、弧形、曲线铺装边缘平面铺装遇到曲线时为了保证拼缝方向和行走方向一致,铺装石材必须采用弧形板过渡;接缝曲线圆滑,极缝差1mm之内(异型石材成品制作).花岗岩路面石板圆弧路面平面铺装5.9表面平整度(采用2米靠尺检查),要求顺平且允许偏差≦2㎜。

面砖拼缝宽度度极差≦3㎜(采用5米长拉线检查);缝宽6-8㎜,缝深3-4㎜,表面无污染。

规则式多材质拼花面层5.10 通缝要平行或垂直于道路方向。

水平、垂直面的通缝处理5.11两个面的面砖尺寸模数必须是整数倍。

可以采用平、立面对缝做法或者半砖居中错缝处理做法;地板接口与铺装线通缝处理;灯柱的位置设置在地面砖的中心对称点位置5.12.灯柱、座椅位置的对称性铺装5.13碎拼花岗岩面层(包括其他不规则碎拼面层):保证每块板材都是5-6个边,并且板材无内角,短边尺寸≧150㎜;板材间缝隙均匀(W=5-20mm);够封面低于板材面5㎜;装饰井盖内铺装与周边铺装对缝整齐5.14.5.15 散放鹅卵石汀步面比鹅卵石面高20mm5.16建筑室外管网图应与园建叠图,水电检查井等要避免出现在车行道中间等位置5.17园建路面回填土方应分层夯实,密实度须满足设计要求,避免地面铺贴因不均匀沉降而开裂禁禁。
