外排栅施工方案XX工程公司年月日第一章施工方案编制依据1、建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2001)2、混凝土结构设计规范(GBJ10-89)3、建筑施工手册(中国建筑工业出版社1999年1月第二版)4、建筑施工安全技术手册(中国建筑工业出版社1991年12月第一版)5、广东****科技有限公司车间厂房工程施工图纸第二章工程概况和施工工序广东****科技有限公司车间厂房位于广州市**镇**科技园内,建筑面积15800平方米,工程为一栋五层楼的钢筋混凝土结构,建筑高度30.0m,其中地下壹层层高3.6米,地上五层,首层层高7.0米,二至五层层高4.8米。

结合工程设计图纸,施工现场实际情况,外排栅施工方法如下:1、本工程外排栅搭设从原地面±0.00开始至31.5.米;外排栅基础为原土分层夯实上捣100厚C20砼垫层。

第三章外排栅受力计算一、荷载计算1、结构自重排栅采用Φ48×3.5钢管,重0.0384KN/m。

大小横杆用直角扣件与立杆连接,重0.0132KN/个。

立杆和大横杆接长用对接扣件连接,重0.0184KN/个。

横向斜撑与立杆或大横杆、剪刀撑与立杆柱或小横杆、剪刀撑接长用旋转扣件,重0.0146KN/个。

步距1.8m,步数n=31.50÷1.8=18,外排立面沿全高、全长设剪刀撑宽7.2m,高9m,立杆纵向间距1.5m。

横向间距0.8m。

外排大横杆间距0.9m,小横杆间距1.2m。

转角处和中间每隔6m设一道横向斜撑。

脚手板按四层铺设,施工作业层按二层同时施工。

自重计算外排内排立杆(m) 31.50 33.30小横杆(m) 1×18÷2=9 1×18÷2=9大横杆(m) 1.5×18×2=54 1.5×18=27( 0.82 +1.82+0.2)×18斜撑(m) =19.53 19.5322( 7.22+92 +1.5)×31.5剪刀撑(m) =14.846×9直角扣件(个) 3×18=54 2×18=36对接扣件(个) 7+24=31 7+12=19旋转扣件(个) 2×5+18=28 22G1K外=0.0384×(31.50+9+54+19.53+14.84)+0.0132×54+0.0184×31+0.0146×28 =4.95+0.713+0.57+0.41=6.64KNG1K内=0.0384×(31.5+9+27+19.537)+0.0132×36+0.0184×19+0.0146×22=3.34+0.48+0.35+0.32=4.49KN(2)脚手板、安全网自重脚手板重0.35KN/m2,挡脚板重0.14KN/m,安全网重0.002KN/m2同时存在的脚手板有四层G2K外=(0.35×0.4×1.5×4+0.14×1.5×18+0.002×1.5×31.5 =0.84+3.78+0.095= 4.72KNG2K内=0.35×0.4×1.5×4= 0.84KN(3)恒载GK外= G1K外+ G2K外 = 6.64+4.72 = 11.36KNGK内= G1K内+ G2K内 = 4.49+0.84 = 5.33KN(4)施工荷载按二层同时装修作业Qk=2×2×0.4×1.5=2.4KNN外=1.2Gk外+1.4Qk = 1.2×11.36+1.4×2.4 = 16.99KNN内=1.2Gk内+1.4Qk = 1.2×5.33+1.4×2.4 =9.76KN第四章验算立杆稳定性落地式外排栅底层首步外立杆为最不利杆段,排栅高度为31.50米,排栅布置见本方案第五章。

外排脚手架施工方案

外排脚手架施工方案

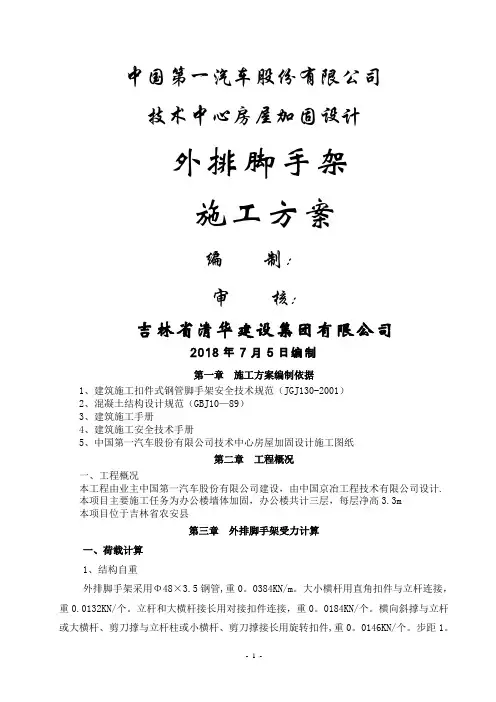

中国第一汽车股份有限公司技术中心房屋加固设计外排脚手架施工方案编制:审核:吉林省清华建设集团有限公司2018年7月5日编制第一章施工方案编制依据1、建筑施工扣件式钢管脚手架安全技术规范(JGJ130—2001)2、混凝土结构设计规范(GBJ10-89)3、建筑施工手册4、建筑施工安全技术手册5、中国第一汽车股份有限公司技术中心房屋加固设计施工图纸第二章工程概况一、工程概况本工程由业主中国第一汽车股份有限公司建设,由中国京冶工程技术有限公司设计.本项目主要施工任务为办公楼墙体加固,办公楼共计三层,每层净高3.3m本项目位于吉林省农安县第三章外排脚手架受力计算一、荷载计算1、结构自重外排脚手架采用Φ48×3.5钢管,重0.0384KN/m。

大小横杆用直角扣件与立杆连接,重0。

0132KN/个。

立杆和大横杆接长用对接扣件连接,重0.0184KN/个.横向斜撑与立杆或大横杆、剪刀撑与立杆柱或小横杆、剪刀撑接长用旋转扣件,重0。

0146KN/个.步距1.8m,步数n=90÷1.8=18,外排立面沿全高、全长设剪刀撑宽7。

2m,高9m,立杆纵向间距1。

5m。

横向间距0。

8m。

外排大横杆间距0。

9m,小横杆间距1。

2m。

转角处和中间每隔6m设一道横向斜撑。

脚手板按四层铺设,施工作业层按二层同时施工。

自重计算外排内排立杆(m) 31.50 33。

30小横杆(m) 1×18÷2=9 1×18÷2=9大横杆(m) 1。

5×18×2=54 1.5×18=27( 0。

82 +1。

82+0。

2)×18斜撑(m) =19.53 19。

5322( 7.22+92 +1。

5)×31.5剪刀撑(m) =14.846×9直角扣件(个) 3×18=54 2×18=36对接扣件(个) 7+24=31 7+12=19旋转扣件(个) 2×5+18=28 22G1K外=0。

脚手架外排栅施工方案

脚手架外排栅施工方案

脚手架外排栅施工方案本工程采用扣件式钢管脚手架,施工时应严格执行《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)。

一、脚手架的布置:本工程四周采用Φ4.8×3.5钢管为双排落地式脚手架,步距h=1.8m,立杆纵距1.5m,立杆横距0.8m,外排大横杆间距0.9m,内排大横杆间距1.8m。

二、脚手架的施工1、搭设作业程序底座布置→底座布置应根据图纸要求拉好轴线铺放,放横向扫地杆→自角部起依次向两边竖立底立杆,底端与横扫地杆扣接固定后,装设纵向扫地杆并也与立杆固定,固定底杆端前,应吊线确保立杆垂直,每边立起4根立杆后,随即装设第一步纵向平杆(与立杆扣接固定)和横向平杆,小横杆靠近立杆并与纵向平杆扣接固定,校接立杆固定和平杆水平使其符合要求后,按40~60Nm力矩拧紧扣件螺栓,形成构架的起始段→按上述要求依次向前延伸搭设,直至第一步架交圈完成。

交圈后,再全面检查一遍构架质量和地基情况,严格确保设计要求和构架质量→设置连墙杆→按第一步搭设要求和作业程序搭设第二步,第三步……→随搭设进程及时装设连墙件,剪刀撑、卸荷结构→装设作业层间横杆、铺设脚手板和装设作业层栏杆,挡脚板或围护、封闭施工。

2、脚手架的基底本工程排栅支承基础为原土分层夯实上捣C20砼100mm厚,在立杆脚上垫100×100×5mm钢板。

做法见下图:3、扫地杆的搭设扫地杆设置为横向双排水平杆,它应贴在垫板上面安装,安装要牢固,它是约束立杆底脚所发生的位移和用来避免或减少脚手架的不均匀沉降。

4、连墙杆的搭接连墙杆的搭接一边与预埋件连接,一边与内排立杆搭接。

即在现浇混凝土的框架梁、柱上留预埋件,然后用钢管一端与预埋件连接,另一端与内排立杆用扣件连接。

详见大样。

连墙杆在每三层及天面层范围均布置一排,竖向间距为步高2~3倍,横向间距为3~4m。

5、支撑搭设(剪刀撑)为了增强脚手架的纵向稳定性和整体性,在脚手架竖向传力结构的外侧应沿高度由下而上连续设置竖向的剪刀撑,斜杆与地面夹角在45°~60°范围内,剪刀撑应沿脚手架全长和全高连续不断布置,水平最大间距7m,高度9m。

(完整版)外防护脚手架施工方案

(完整版)外防护脚手架施工方案

(完整版)外防护脚手架施工方案一、工程概况本项目为外防护脚手架施工,位于某市区核心地段,建筑高度为100米,共30层,建筑面积约为30000平方米。

工程主要包括高层住宅、商业裙楼及地下室。

本工程外防护脚手架施工范围包括建筑物的四周及立面,脚手架搭设高度为建筑物的实际高度加上5米,以确保施工安全。

二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 施工前组织技术人员学习相关规范和标准,熟悉施工图纸,了解工程特点及施工要求。

2. 编制外防护脚手架施工方案,明确施工工艺、施工方法、施工顺序、施工要求及质量标准。

3. 制定外防护脚手架搭设、拆除及验收规范,确保施工安全、质量。

4. 组织技术交底,对施工人员进行安全技术培训,确保施工人员掌握施工技能和安全知识。

(二)、物资准备工作1. 根据施工图纸和施工方案,计算主要材料需用量,包括钢管、扣件、脚手板、安全网等。

2. 提前采购合格的材料,确保材料质量符合国家标准。

3. 对进场材料进行验收,检查合格证、质保书等相关资料,并对材料进行抽检。

4. 储备足够的施工设备,如塔吊、施工电梯等,以满足施工需求。

5. 准备施工所需的工具、仪器和设备,确保施工过程中正常使用。

6. 按照施工进度计划,合理安排材料、设备和人员进场,确保施工顺利进行。

三、一般规定1. 本施工方案依据《建筑施工安全生产管理规定》、《建筑施工脚手架安全技术规范》等相关法律法规和标准制定,所有施工人员必须严格遵守。

2. 施工前必须对脚手架施工方案进行审批,并获得建设、监理及施工单位的同意。

施工过程中应严格按照审批后的方案执行。

3. 脚手架的搭设、使用、拆除必须由具有相应资质的专业队伍进行,施工人员应具备相应的专业技能和操作资质。

4. 脚手架搭设前,必须对施工场地进行清理,确保基础平整、坚实,满足脚手架搭设要求。

5. 脚手架搭设过程中,应定期进行检查,发现问题及时整改,确保脚手架结构安全可靠。

外排脚手架施工方案

外排脚手架施工方案

中国第一汽车股份有限公司技术中心房屋加固设计外排脚手架施工方案编制:审核:吉林省清华建设集团有限公司2018年7月5日编制第一章施工方案编制依据1、建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2001)2、混凝土结构设计规范(GBJ10—89)3、建筑施工手册4、建筑施工安全技术手册5、中国第一汽车股份有限公司技术中心房屋加固设计施工图纸第二章工程概况一、工程概况本工程由业主中国第一汽车股份有限公司建设,由中国京冶工程技术有限公司设计.本项目主要施工任务为办公楼墙体加固,办公楼共计三层,每层净高3.3m本项目位于吉林省农安县第三章外排脚手架受力计算一、荷载计算1、结构自重外排脚手架采用Φ48×3.5钢管,重0。

0384KN/m。

大小横杆用直角扣件与立杆连接,重0.0132KN/个。

立杆和大横杆接长用对接扣件连接,重0。

0184KN/个。

横向斜撑与立杆或大横杆、剪刀撑与立杆柱或小横杆、剪刀撑接长用旋转扣件,重0。

0146KN/个。

步距1。

8m,步数n=90÷1.8=18,外排立面沿全高、全长设剪刀撑宽7。

2m,高9m,立杆纵向间距1。

5m。

横向间距0.8m.外排大横杆间距0。

9m,小横杆间距1.2m。

转角处和中间每隔6m设一道横向斜撑。

脚手板按四层铺设,施工作业层按二层同时施工。

自重计算外排内排立杆(m) 31。

50 33。

30小横杆(m) 1×18÷2=9 1×18÷2=9大横杆(m) 1。

5×18×2=54 1。

5×18=27( 0.82 +1。

82+0.2)×18斜撑(m) =19。

53 19。

5322( 7。

22+92 +1。

5)×31.5剪刀撑(m) =14.846×9直角扣件(个) 3×18=54 2×18=36对接扣件(个) 7+24=31 7+12=19旋转扣件(个) 2×5+18=28 22G1K外=0。

外排栅施工方案

外排栅施工方案

外排栅施工方案外排栅施工方案:一、项目概况本项目位于XX市XX区,是一座规模较大的商业综合体建筑,建筑面积约为XX平方米。

为了提升建筑的整体形象,保证室内空气质量,防止蚊虫进入室内等问题,拟对建筑外墙进行外排栅施工。

二、施工原则1. 安全原则:施工过程中,要确保施工人员和周围环境的安全,采取必要的安全措施,如悬挂安全网、设置警示标志等。

2. 美观原则:施工过程中,要注意保持建筑的整体美观,根据建筑的风格和设计规划,合理选择外排栅的形状和材质。

3. 功能实用原则:外排栅的施工应考虑到室内通风、日照和防蚊蝇等功能需求。

三、施工步骤1. 设计方案确认:根据建筑的实际情况,确定外排栅的位置、数量、尺寸和材质等。

并制定详细的施工图纸和工程计划。

2. 材料准备:根据设计方案确定外排栅所需的材料,包括铝合金型材、不锈钢网板和相关连接件等。

材料要求符合国家相关标准,具备一定的强度和耐腐蚀性能。

3. 施工现场准备:清理施工区域,确保施工场地整洁有序。

设置施工安全标志,标明施工区域。

并对施工人员进行安全技术交底,提醒施工人员注意安全。

4. 安装固定外排栅:根据设计方案,在预先测量好的位置上安装外排栅,采用铝合金型材固定在建筑外墙上,确保牢固可靠。

连接不锈钢网板和型材,注意安装过程中的尺寸和角度。

5. 调试和检验:完成外排栅的固定后,进行检查和调试,确保外排栅的安装效果符合设计要求。

检查外排栅的整体稳定性和功能实用性,如通风效果、日照情况和防蚊蝇效果等。

6. 清理工作:施工完成后,清理现场垃圾和杂物,保持施工区域的整洁和安全。

四、施工注意事项1. 在施工过程中,要注意避免对周围环境和其他建筑设施造成损害,保证施工的安全性和稳定性。

2. 施工现场要设置临时围挡和安全标志,提醒过往行人和车辆注意施工区域。

3. 施工人员要严格遵守安全操作规程,佩戴好相关的安全防护装备,避免发生意外事故。

4. 施工完成后要进行检验和调试,确保外排栅的功能和效果符合设计要求,达到预期的使用效果。

外排栅施工方案

外排栅施工方案

第一章编制依据本工程外脚手架的编制依据分述如下:一、建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2001)二、混凝土结构设计规范(GB50010-2002)三、建筑施工手册(中国建筑工业出版社2003年1月第四版)四、建筑施工安全技术手册(中国建筑工业出版社1991年12月第一版)五、工程施工图纸六、建筑地基基础设计规范(GB50007—2002)七、建筑施工高处作业安全技术规范(JGJ80-91)八、工程施工图纸会审记录第二章工程概况一、本工程位于从化市城郊街新开村、高埔村地段,工程为综合楼一幢。

综合楼1幢6层,建筑面积为9807。

9m2,综合楼所属建筑物总高度为27.4m,工程结构为现浇钢筋混凝土框架结构.二、本工程参与单位分别如下:(一)建设单位:从化市职业技术学校(二)设计单位:广州大学建筑设计研究院(三)监理单位:广东建设工程监理有限公司(四)施工单位:广州市房屋开发建设有限公司第三章脚手架设计计算本工程各幢建筑外手脚架搭设的最大高度不同,其中教学综合楼外脚手架最大搭设高度为27。

4m,本方案选取外脚手架最大搭设高度为27。

4m的地段进行计算及搭设布置,其余部位的搭设要求与此相同.外脚手架连墙杆件设置为二步三跨,立杆横距1。

05m,步距1。

8m,立杆纵距1。

4m,搭设高度25。

7m.计算主要依据为《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001.一、恒载计算:(一)恒载:1、结构自重标准值(按规范附录A表)N G1k=0。

1161×25。

7=2。

983KN2、构配件自重标准值(按三层满铺计)(1)竹串片=0.35×1。

4×1。

05/2×3=0。

77 KN(2)栏杆、冲压钢肢手板档板=0。

11×1.4×25。

7÷1.8=2.20KN小计:N G2K=0。

77+2.20=2。

97KN(二)活载:1、施工荷载标准值(按二层计):N QK=3×1.4×1。

外排脚手架搭设施工方案

外排脚手架搭设施工方案

一、工程概况:本工程为锅炉房抗震加固工程工程.二、使用材料1、本工程外排脚手架主要材料是采用外径48mm、壁厚3.5mm的扣件式钢管双排搭设,用于立杆、大横杆和斜杆的钢管长度以4~6。

5m为宜,这样的长度一般重25kg以内,适合人工操作。

2、脚手架的地基平整夯实,脚手架的立杆不能直接立于地面上,加设底座和垫板(或垫木)。

垫板(木)厚度不小于50mm。

3、所有搭设外排栅材料在使用前必须严格检查,不合格的材料不得使用。

三、外排架钢筋立柱整改措施:1、所搭设的外排栅采用双排搭设,现场的内排钢管立柱距离建筑物有50cm,现整改为:内排钢管立柱离建筑物20cm范围,外排钢管立柱按每小于1.8m间距,每间排距在0.5~0.7m 之间.2、立杆立柱脚手架的整改搭设施工过程,设置有纵、横向扫地杆,纵向扫地杆采用直角扣件固定,在距底座上皮不大于200mm处的立杆上,横向扫地杆采用直角扣件固定在紧靠纵向扫地杆下方,立杆基地不在同一高度上时,将高处的纵向扫地杆向低处延长两跨与立杆固定。

3、脚手架底层步距不大于2m,立杆接长除顶层可采用搭接外,其余各层各步接头必须采用对接扣件连接。

对接、搭接符合下列规定:①立杆上的对接扣件交错布置,两根相邻立杆的接头不设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm,各接头中心至主节点的距离不宜大于步距的1/3.②搭接长度不小于1m,采用不小于2个旋转扣件固定,端部扣件盖板的边缘至杆端距离不小于100mm。

4、立杆顶端宜高出女儿墙上皮及斜板顶面1m,高出檐口上皮1。

5m。

双管立杆中副立杆的高度不低于3步。

四、纵向水平杆、横向水平杆,脚手板及平桥的搭设㈠纵向水平杆的设置1、纵向水平杆宜设置在立杆内侧,其长度不宜小于3跨。

2、纵向水平杆接长宜采用对接扣件连接,也可采用搭接。

对接、搭接符合下列规定:①纵向水平杆的对接扣件交错布置;两根相邻纵向水平的接头不宜设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不小于500mm;各接头中心至最近主节点的距离不宜大于纵距的1/3.②搭接长度不小于1m,等间距设置2个以上的旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不小于③当使用冲压钢脚手板、木脚手板、竹串脚手板时,纵向水平杆作为横向水平杆的支座,用直角扣件固定在立杆上;当使用竹笆脚手板时,纵向水平杆用直角扣件固定在横向水平杆上,并等间距设置,间距不大于400mm。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

涡岭1#厂房工程外排栅脚手架施工方案编制单位:东莞市恒溢建筑工程有限公司审批单位:东莞市冠平建设监理有限公司编制人:ﻩ林进ﻩ审批人:审核人:编制时间:2005年10月5日审批时间:2005年 10月5日目录一、工程概况二、材料要求1.钢管2.扣件3.底座4.连接杆三、施工方法1.落地搭设2.脚手架的基础3.扣件式钢管脚手架的搭设4.扣件式钢管脚手架设的施工顺序四、脚手架的卸荷要求五、外排钢管脚手架与建筑物结构的连接六、建筑物出入口处脚手架的构造处理七、钢管脚手架的保养整修和安全检查措施八、扣件式钢管脚手架的拆除九、安全防护措施十、施工进度十一、文明施工一、工程概况本工程是一幢钢筋混凝土框架结构厂房,位于东莞市东城区涡岭工业园内,由东莞市东城建筑规划设计院设计,由东莞市东城区涡岭股份经济合作社投资兴建。

建筑面积7425.5 m2,首层高5.5m,标准层高4.5m.全高16.1m。

二、材料要求1.钢管:一般采用外径φ48mm,壁厚 3.5mm的高频焊接钢管。

材料要符合《普通碳素结构钢技术条件》GB700-79中的A3钢管技术条件。

管材符合《直径5~152mm电焊钢管》YB242-63中的甲类软钢管,《低压流体输送用焊接钢管》GB3092-82中的普通钢管的规定。

有严重锈蚀、弯曲、压偏、损伤和裂纹者均应剔除。

钢管的长度应是脚手架步高的倍数,其重量要方便操作杆件最大重量以不超过25kg为宜。

高为1800mm,脚手架用钢管材料应用1.2米、1.8米、2.7米、3.6米、4.5米、6.0米等。

长度为1.2-1.8米的钢管主要用于小横杆,底部和顶部作立柱交叉接头。

长度为2.7米的钢管用于立柱交叉接头。

长度为3.6米的钢管是基本钢管,用于立柱、扶手、大横杆和剪力撑等。

长度为4.5米的钢管用于扶手、大横杆和剪力撑等。

用钢管作脚手架时,为了充分利用材料,允许钢管对接。

接头采用套管接法,内套管长度为200mm,套管用外径φ38mm的钢管,壁厚3.5mm。

两端分别用两只φ35mm铆钉在垂直两个方向铆牢,并在接头处施以电焊。

按钢管在脚手架上所处的部位和所起的作用分为:(1)立柱,立杆和竖杆等,是脚手架主要传递荷载的杆件。

(2)大横杆,又称牵杆,纵向水平杆等。

是保持脚手架纵向稳定的主要杆件。

(3)小横杆,又称横向水平杆,横担等。

是脚手架直接承受荷载的杆件.(4) 栏杆,又称扶手。

是脚手架的安全防护设施,又起着脚手架的纵向稳定作用。

(5) 剪力撑,又称十字撑,科撑,是防止脚手架产生纵向位移的主要杆件。

(6) 抛撑,用于脚手架外侧与地面呈斜角的斜撑,一般在开始搭设脚手架时固定之用。

2.扣件:扣件式钢管脚手架,所用的扣件,应符合JGJ22-85《钢管脚手架扣件》的规定,材质应符合GB78-67《可锻铸铁分类及技术条件》中KT33-8的技术条件。

(1)直角扣件,用于两根垂直交叉钢管的连接。

(2)旋转扣件,用于两根任意交叉钢管的连接。

(3)对接扣件,用于两根钢管对接连接。

3.底座: 用于承受脚手架立杆传递下来的荷载。

(1)铸铁底座,应符合JGJ22-85《钢管脚手架扣件》中的规定。

(2)焊接底座。

4.连接杆:又称固定件,附墙杆、连接点、拉结点、拉撑点、附墙点等。

5.其它:(1)槽钢:立杆也可以不装底座;而直接立于统长槽钢上,其优点是脚手架底部平整,与地面接触良好,基础稳固牢靠。

用[24槽钢.(2)脚手板:用厚木板,板厚约50mm或用竹笆,长2000mm,用于脚手架上操作和堆放材料的铺板。

(3)安全网:用于脚手架的外侧,将脚手架封闭,形成一个安全空间。

以及用于外脚手架外侧伸出的斜张安全网,以阻挡人员或物体的坠落.三、施工方法1.落地搭设。

根据本工程的具体情况和场地条件,采用落地式搭设双排脚手架。

搭设脚手架前,应按照本工程的设计图纸要求及满足施工需要进行布置搭设。

并在标准层适合的位置搭设施工上落专用钢斜梯,宽度2.2米,高度沿着排栅搭设到顶层天面。

2.脚手架的基础:落地搭设的高层施工用脚手架,脚手架的自重及其上部的施工荷载均由脚手架基础传至地基。

故此要使脚手架保持稳定,牢固和安全,必须首先要有一个牢固的脚手架基础。

(1)先将地面平整夯实,铺设1.5米宽,150mm厚的道碴垫层,再在其上铺设统长钢槽,槽钢规格不小于[24。

脚手架立柱立于槽钢槽内。

或在道碴垫层上铺设统长厚木板,此时脚手架立柱下应装有底座,并向建筑物外侧成一定坡度,在脚手架的外侧设排水沟,以利于排水。

3.扣件式钢管脚手架的搭设高层建筑施工用的扣件式钢管脚手架搭设的要求是:横平竖直,整齐清晰,图形一致,平竖通顺,连接牢固,受荷安全,有安全操作空间,不变形,不摇晃。

4.扣件式钢管脚手架搭设的施工顺序:(1)首步脚步手架的步高为2.0米,其余1.8米,离底部200mm处设置一道大、小横杆,(此道大、小横杆称为地杆),以保持脚手架底部的整体性,底部的立柱应间隔交叉用不同长度的钢管,将相隔立柱的对接接头位于不同高度上,使立柱受荷的薄弱截面错开,脚手架搭设时先立立柱,立柱架设时先立里侧立柱,后立外侧立柱,立立柱时要临时固牢。

固牢的方法可与建筑物结构临时连接,也可设临时斜撑.立柱每条隔距1.80米,立好柱后,架设大,小横杆,立柱中间设置立杆2条,当第一步的大小横杆架设完毕后,即在其上铺设脚手板,做好固定件,以方便操作者上去架设第二步脚手架;同时在立柱外侧的规定位置及时设置剪力撑,以防止脚手架纵向倾倒,剪力撑的搭设必须与脚手架的向上搭设同步进行。

(2)脚手架的小横杆,上下步应交叉设置于立杆的不同侧面,使立柱受荷时偏心减小。

立柱接杆,扶手接长应用对接扣件,不能采用旋转扣件;大小横杆与立柱连接扶手与立杆连接采用直角扣件,剪力撑和斜撑与立杆和大横杆的连接应采用旋转扣件,剪力撑的纵向接长应采用旋转扣件,不能采用对接扣件,所有的扣件紧固要求用力矩板手实测达到40~70N.m,在安装扣件时,所有的扣件的开口必须向外。

(3)在搭设脚手架时;每完成一步都要及时校正立柱的垂直度和大小横杆的标高和水平度,使脚手架的步距,横距,纵距上下始终保持一致。

(4)脚手架的搭设进度,必须高出施工面一步,使在操作面的施工人员有可靠的安全围护。

又保证脚手架在搭设中的稳定。

如果因为影响垂直运输设备向操作面运输物料时,可以允许在高出操作面的脚手架上留1-2个缺口,使物料能吊运入内,但开的缺口不宜过大,过大的缺口就失去安全围护的作用。

需留缺口时,在其两侧采用双立柱,并需要增加脚手架与建筑物结构的连接,在缺口端部要设置剪力撑并做好端头的封闭工作,保证端头的安全。

(5)搭设钢管脚手架时,要做好脚手架的接地,接地用的地极可用三根L50×5的角钢,长度1500mm埋入地下,再用-40×4扁钢引出与脚手架连接。

(6)搭设该施工用,一般是随着结构进度分段搭设,在每段新脚手架搭设完毕后应进行验收,验收合格并办妥验收手续方可使用.四、脚手架的卸荷要求(1).脚手架的卸荷应在第3层的四周外梁边或外柱边在浇筑混凝土前,每隔3.5米放置预埋铁件。

待脚手架搭设到该高度时,用φ48×3.5mm的钢管或用[40m×40mm角钢,与预埋铁件焊接成三角形作为脚手架的卸荷拉力和顶力,施工时应一条钢管做拉力,另一条钢管做顶力,角度在45~60o之间,接头要牢固。

并符合钢管脚手架验收要求。

(2).另一种施工方法在第3层和第5层楼面的外梁或柱边埋没φ12吊环,用两组φ10钢丝绳分别拉紧下一层的内外横杆节点处,中间用花蓝螺栓调紧,底部用斜杆支撑顶在结构立面上,组成科拉式木行架卸荷结构。

五、外排钢管脚手架与建筑物结构的连接外脚手架与建筑物的连接,是保证脚手架的稳定性和垂直度的重要杆件.应按如下规定设置:1.连接杆的间距,水平方向,每三根立柱设一点,垂直方向每两步设一点,40m2要设一点,可作棱形、方形、矩形布置。

2.连接杆要既能承受拉力,又能承受向内的压力,应该做成工具式,以利重复使用,可用φ48×3.5mm 的钢管,长度在600mm左右,一端用直角扣件与脚手架内侧立杆扣紧,另一端用锣栓与埋入建筑物结构内扁钢(或角钢)固定。

也可在建筑物结构内埋入的埋件上焊上扁钢(或角钢)与之连接。

3.连接杆应该允许有适当的调整余地。

4.连接点应尽可能设在脚手架的立杆与大小横杆连接处附近。

5.如在规定位置设置连接处有困难时,应在邻节点处补足。

6.连接点必须从第一步大横杆处开始搭置。

六、建筑物出入口处脚手架的构造处理。

(1)建筑物出入口处脚手架的构造,是要根据出入口的宽度和高度进行搭设,出入口处脚手架的上方要有安全可靠的隔离防护设施,以防止高处物体坠落伤人,在出入口外,必须设置双层防护棚,以保护人员出入,防护棚高度第一层,净空3米,二层净空0.8米。

(2)人行通道搭设在办公楼的北边通长和成品库的南边之间,宽度约10米,以及成品库的西边通长和散料库的东边;合成车间的西边通长和锅炉房的东边通长,宽度约8.5米。

七、钢管脚手架的保养整修和安全检查措施为了做好脚手架的保养和修整工作,对扣件式钢管脚手架必须设置专职的保养工;负责日常检查,保养和定期的检查与整修。

日常的检查和保养必须每日进行一次,定期的维护保养,一般每月进行一次,如遇强风或雷雨季节,应增加检查次数,在每次强风,雷雨过后都要认真检查整修后方可使用。

扣件式钢管脚手架保养和整修的内容主要为:1.检查脚手架的基础有无局部不均匀下沉,排水是否畅通,有无积水;脚手架底部有无堆放杂物。

2.检查脚手架的整体和局部的垂直偏差,特别要注意脚手架的转角处的垂直度,如发现垂直度有异常现象,应及时加固和消除隐患。

3.各类扣件的涂油和紧固.检查扣件时先检查扣件的外观,而后将扣件的螺栓逆时针方向松几牙螺纹,再涂油紧固螺栓至规定的力距范围。

4.检查脚手架板有否松动,还要检查四角是否用铁扎牢。

如发现问题应及时纠正。

5.与建筑物连接的检查;检查连接件是否齐全完好,有无松动、移动、如因装饰施工需要连接扣件时,应通知保养工,由保养工移动;并按规定在邻近位置补足连接。

6.要对外包安全网.外挑安全网.安全隔离设施、外侧挡板、栏杆设施和接地防雷等,安全设施进行检查,保正这些安全设施的完整,牢固,能正常发挥安全作用.如果有损坏者要及进调换,如有松动应及时紧固,如有发现松动和开口要及时连通。

7.脚步手架的开口和出入口,应对该部位进行重点检查,使这些部位始终符合安全规定。

8.检查脚手架的荷载情况,使其不超过设计荷载,如有超载应及时卸荷至设计荷载。

还要检查脚手架上堆物是否处于安全位置和稳定状态,如发现有处于不安全位置和不稳定状态应及进纠正,还要清除,脚手板上的垃圾。

八、扣件式钢管脚手架的拆除扣件式钢管脚手架在使用完毕后就应立即拆除.在拆除前必须做好以下工作:1.完成外墙装饰面(墙面装饰、门窗及墙面装饰.)的最后整修和清洁工作,其质量已符合规定要求,并经验收。
