塔吊格构柱基础施工方案

合集下载

钢格构柱塔吊基础施工方案

钢格构柱塔吊基础施工方案

塔吊基础施工方案第一节编制依据本方案主要依据施工图纸及以下规范及参考文献编制:《塔式起重机设计规范》(GB/T13752-1992)《地基基础设计规范》(GB50007-2002)《建筑结构荷载规范》(GB50009-2001)《建筑安全检查标准》(JGJ59-99)《混凝土结构设计规范》(GB50010-2002)《建筑桩基础技术规范》JGJ94-2008第二节工程概况虹都名苑、虹都中心工程位于天津市红桥区光荣道与勤俭道交口处。

建筑面积130974.63m2;虹都名苑1号、5号楼为框剪结构,分别为18、31层、高度110米;虹都中心1-2号楼为框剪结构,21层、高度110米;虹都中心裙房为框架结构,,2-4层;虹都名苑、虹都中心地下车库为框架结构,2层;地下车库,地下2层,垫层下皮标高-11.450米。

根据建筑分布和工期较紧情况,共设5台塔吊(两台6015、三台5015)详见塔吊布置平面图。

塔吊全部放在基坑内,环梁施工时即开始使用塔吊。

为了塔吊选型方便,塔吊基础均按6015塔吊荷载(均大于5015)计算。

桩位详5号楼单体桩位详1号楼单体桩位详虹都中心1号楼单体桩位详虹都中心2号楼单体1号楼楼号2心中都虹5号楼第三节 塔吊基础设计1、 塔吊基础为四根Φ800×24m 的钻孔灌注桩,内插钢格构柱。

混凝土等级C35;桩间距:2.000m 。

桩钢筋级别同本工程工程支护桩,配筋为16∮20。

桩型与工艺:泥浆护壁钻孔灌注桩。

2、塔吊采用承台基础,承台下为钢格构柱及泥浆护壁成孔灌注桩支撑,以确保塔吊基础的稳定性,基础承载力满足使用要求。

混凝土等级C40,保护层厚度:50mm ,矩形承台尺寸: 3.00m *3.00米*1.00米 ,承台钢筋级别:三级,主筋间距 S=150mm ,主筋采用圆22钢筋,构造筋采用圆14钢筋。

3、钢格构柱: 截面尺寸为0.50×0.50m ;主肢选用:16号圆14上层圆22间距150双层下层圆22双层混凝土强度等级角钢b ×d ×r=160×12×12mm (计算为12.5号角钢,为了保证安全选用16号角钢);缀板选用(m ×m):0.015×0.45间距400mm ;格构柱埋入砼灌注桩长度不小于2米。

_格构柱塔吊基础方案

_格构柱塔吊基础方案

_格构柱塔吊基础方案一、项目背景与目标格构柱塔吊是一种用于建筑物施工及其他大型工程的起重设备。

为确保其稳定性和安全性,需要进行适当的基础设计和施工。

本文将对格构柱塔吊基础方案进行详细阐述,以确保塔吊的稳定、安全和高效运行。

二、基础设计原则1.承重能力:基础的设计与施工应能承受塔吊的整体重量和施工过程中的荷载。

2.稳定性:基础的设计应能提供足够的稳定性以防止塔吊倾斜和倒塌。

3.地基适应性:基础的设计应根据地基状况选择合适的类型,以确保基础与地基之间的良好结合。

4.施工便利性:基础的设计应尽量减少施工过程中的难度和时间。

三、基础类型选择根据塔吊的工作条件和地基状况,我们可以选择以下几种基础类型:1.混凝土承台基础:适用于地基稳定且承载能力足够的场所,可以提供良好的稳定性和承重能力。

2.水平支承式混凝土基础:适用于地基较为软弱的场所,可以通过水平支承面提供额外的稳定性和承重能力。

3.桩式基础:适用于地基不稳定或承载能力较低的场所,可以通过打桩将荷载传递到更深的土层来提高稳定性和承重能力。

四、基础设计步骤1.地基勘察:通过地质勘察确定地基的物理和力学性质,包括土层的类型、厚度、承载能力等。

2.基础参数计算:根据塔吊的重量、高度、施工半径等参数,计算基础所需的尺寸、深度以及承载能力。

3.基础结构设计:根据基础参数计算结果,设计适当的基础结构,并进行力学分析和稳定性计算。

4.基础施工图纸绘制:根据设计结果,绘制详细的基础施工图纸,包括基础尺寸、布置图、配筋图等。

5.基础施工:按照施工图纸进行基础施工,包括地面平整、基础模板安装、混凝土浇筑等。

五、基础施工注意事项1.施工现场准备:清理施工现场,确保无障碍物和安全通道;准备好所需的材料和设备。

2.基础模板安装:按照施工图纸要求,安装好基础模板,并确保模板的水平度和垂直度。

3.混凝土浇筑:根据设计结果,按照计划浇筑混凝土,并采取振捣措施以确保混凝土的密实性和均匀性。

深基坑格构柱塔吊基础专项施工方案

深基坑格构柱塔吊基础专项施工方案

深基坑格构柱塔吊基础专项施工方案一、前言在现代建筑工程中,深基坑的施工一直是一个复杂而关键的环节。

格构柱塔吊基础则是深基坑施工中不可或缺的一部分,它承担着重要的支撑和固定作用。

本文将围绕深基坑中格构柱塔吊基础的专项施工方案展开讨论。

二、施工前准备2.1 基础资料整理在施工前阶段,需要对建筑工程的相关资料进行整理和详细分析,包括地质勘察报告、设计图纸、施工方案等。

这些资料将为后续的施工提供必要的指导和参考。

2.2 现场勘察与测量在施工前期,必须进行详细的现场勘察和测量工作,确定基坑的大小、形状、周边环境等因素,为后续施工提供准确的数据支撑。

三、施工方案3.1 基坑开挖基坑开挖是深基坑施工的第一步,必须按照设计要求和施工方案进行。

在开挖过程中,需要注意防止坍塌和保证开挖的垂直度和平整度。

3.2 格构建设格构的建设是深基坑支撑结构的重要组成部分,必须按照设计图纸和规范要求进行施工。

在格构的搭设过程中,要注意强度和稳定性的保证。

3.3 柱塔浇筑柱塔的浇筑是格构柱塔吊基础的关键环节,必须严格按照设计要求进行。

在浇筑过程中,要控制浇筑质量、温度和时间,确保柱塔的强度和密实性。

3.4 吊塔施工吊塔的施工是整个基础施工的收尾阶段,必须注意施工安全和施工质量。

在吊塔的搭设过程中,要严格遵守相关规范和标准,确保吊塔的稳定和安全。

四、施工风险与应对措施在深基坑格构柱塔吊基础施工过程中,可能会面临各种风险,如地质灾害、施工安全事故等。

因此,在施工前应提前制定应对措施,保障施工的顺利进行。

五、总结与展望深基坑格构柱塔吊基础专项施工方案是一个复杂而重要的工程环节,需要严格按照设计要求和规范进行施工。

希望通过本文的介绍,能够为相关施工人员提供一定的参考和指导,确保深基坑施工的顺利进行。

塔吊格构柱基础施工方案

塔吊格构柱基础施工方案

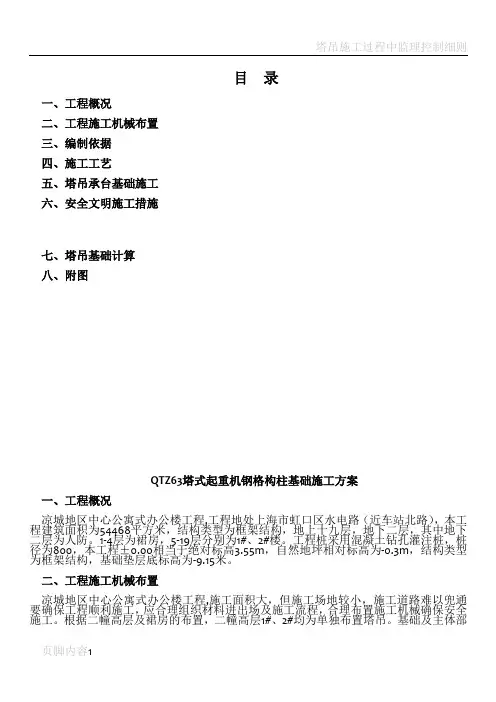

目录一、工程概况二、工程施工机械布置三、编制依据四、施工工艺五、塔吊承台基础施工六、安全文明施工措施七、塔吊基础计算八、附图QTZ63塔式起重机钢格构柱基础施工方案一、工程概况凉城地区中心公寓式办公楼工程,工程地处上海市虹口区水电路(近车站北路),本工程建筑面积为54468平方米,结构类型为框架结构,地上十九层,地下二层,其中地下二层为人防。

1-4层为裙房,5-19层分别为1#、2#楼。

工程桩采用混凝土钻孔灌注桩,桩径为800,本工程±0.00相当于绝对标高3.55m,自然地坪相对标高为-0.3m,结构类型为框架结构,基础垫层底标高为-9.15米。

二、工程施工机械布置凉城地区中心公寓式办公楼工程,施工面积大,但施工场地较小,施工道路难以兜通要确保工程顺利施工,应合理组织材料进出场及施工流程,合理布置施工机械确保安全施工。

根据二幢高层及裙房的布置,二幢高层1#、2#均为单独布置塔吊。

基础及主体部分垂直运输采用塔式起重机作为运输机械,以强化机械化施工。

经我项目部优化考虑结合平面布置。

考虑在1#、2#楼各布置一台QTZ63塔式起重机。

由于1#、2#楼各布置了一台塔吊,两幢楼采取流水作业穿插施工,以利塔吊正常运转。

(具体位置详桩位平面图)三、编制依据1、GB50007-2002 建筑地基基础设计规范2、GB50017-2003 钢结构设计规范3、GB50010-2002 混凝土结构设计规范4、JBJ94-94 建筑桩基技术规范5、JGJ59-99 建筑施工安全检查标准6、GB50205-2001 钢结构工程施工质量验收规范7、JGJ81-2002 建筑钢结构焊接技术规程8、GB50204-2002 混凝土结构工程施工质量验收规范9、JGJ46-2005 施工现场临时用电安全技术规范四、施工工艺4.1 施工工艺流程:4.2 施工工艺塔吊基础为C35钢筋混凝土尺寸为3.0×3.0×1.35m,基础底标高+0.50 m,下设四根Ф800钻孔灌注桩,桩长30米,桩内插入440×440型钢焊接而成的格构柱,格构柱锚入桩内3.05米,格构柱锚入塔吊基础为0.8米,桩顶标高为-9.150m,桩长30.0m,混凝土等级为水下混凝土C30,桩的间距为2.2×2.2m,穿底板的格构柱设置止水片。

塔吊格构柱基础施工方案

塔吊格构柱基础施工方案

塔吊格构柱基础施工方案一、引言塔吊格构柱基础施工是建筑工程中非常重要的环节,直接影响对塔吊的支撑和稳定性。

本文将从施工前的准备工作、基础施工流程以及质量控制等多个方面进行详细介绍。

二、施工前准备工作2.1 土地勘测在施工前,需要对施工场地进行详细的土地勘测,确定地基土的情况,包括土质、承载力等,为后续施工提供基础数据。

2.2 施工图纸设计根据土地勘测结果,设计专业的施工图纸,包括基础平面图、剖面图等,明确基础的尺寸、深度等具体参数。

2.3 材料准备准备施工所需的材料,包括混凝土、钢筋等,确保质量符合标准,数量充足。

三、基础施工流程3.1 基础开挖按照设计要求,进行基础的开挖工作,确保基础的形状、尺寸符合要求,同时清理基坑底部。

3.2 钢筋加工与安装根据设计要求对钢筋进行加工,并将钢筋按照设计要求进行安装,注意与基础的连接部分要牢固可靠。

3.3 混凝土浇筑在钢筋安装完成后,进行混凝土浇筑,确保混凝土均匀致密,防止出现空鼓、裂缝等质量问题。

3.4 基础养护混凝土浇筑结束后,进行基础的养护工作,保持基础湿润,避免干裂等问题发生,确保基础的强度和稳定性。

四、质量控制4.1 监理在施工过程中,由专业监理人员对施工质量进行监督检查,确保施工符合设计要求。

4.2 质检对施工过程中所使用的材料进行质量检测,确保材料符合相关标准,避免影响基础的稳定性。

4.3 质量验收施工结束后,进行基础的质量验收工作,确保基础的质量符合相关标准,达到使用要求。

五、结语塔吊格构柱基础施工是一个复杂而重要的环节,需要严格按照设计要求和施工规范进行施工,确保基础的质量和稳定性。

只有这样,才能为建筑工程的后续施工提供坚实的支撑。

以上是塔吊格构柱基础施工方案的详细介绍,希望能对相关人员在实际施工中提供一定的参考和指导。

格构柱塔吊基础方案

格构柱塔吊基础方案

目录第一章工程概况 (1)第三章场地工程地质和水文地质条件 (5)第四章塔吊参数与平面布置 (8)第五章基础设计依据 (14)第六章塔吊基础的具体做法 (17)第七章施工管理部署 (20)第八章塔吊基础施工及验收要求 (23)第十章格构柱的加工与安装 (36)第十一章格构柱焊接质量控制、验收措施 (38)第十二章施工安全措施 (43)第十三章塔吊监测、日常维护和保养 (49)第十四章应急预案 (51)第十五章特种作业人员名单 (56)第十六章塔吊基础设计计算书 (57)塔吊基础专项施工方案第一章工程概况项目名称:建设单位:设计单位:监理单位:勘察单位:基坑围护设计单位:施工总承包单位:建筑概况:总建筑面积㎡,用地面积为17612㎡。

本项目包括1-3#商业办公楼,5#、6#裙房,地下一层主楼地下室设置自行车库夹层,地上建筑为x层。

建筑面积:包括地下车库、商业用房、配套设施等总计约平方米,建筑高度45m,裙房为物业配套用房高度。

本工程室内设计标高±,相当于绝对标高米。

1#-3#楼及车库为整体地下室,底板面标高为,底板厚度为500。

本工程基础形式为钻孔灌注桩承台基础,工程桩直径为600、700、800,以6层圆砾层为持力层。

本项目与4-6#办公楼项目为同一个大基坑,所有参建主体单位相同,本项目在大基坑中位置处于东面和南面位置。

整个大基坑围护采用钻孔灌注桩加双轴水泥搅拌桩的排桩方案,并结合一道钢筋混凝土支撑,考虑到周边承台底,基坑开挖深度米。

支撑梁面标高,支撑梁高。

本项目共布置2台格构式组合基础塔吊。

1#塔吊基础在支撑外,2#塔吊在支撑内,塔吊基础面比支撑底低米,2#塔吊塔身与支撑梁最近距离在633mm(详附图4)。

第二章编制依据1、《建筑地基基础设计规范》(GB50007-2011);2、《建筑工程施工质量验收统一标准》(GB50300-2013);3、《混凝土结构设计规范》(GB50010-2010);4、《建筑桩基技术规范》(JGJ94-2008);5、《建筑结构荷载规范》(GB50009-2012);6、《钢结构设计规范》(GB50017-2003);7、《钢结构工程施工质量验收规范》(GB50205-2001);8、《混凝土结构工程施工质量验收规范》(GB50204-2015);9、《钢结构焊接规范》(GB50661-2011);10、《地基与基础工程施工质量验收规范》(GB50202-2002);11、《建筑施工塔式起重机安装、使用、拆卸安全技术规程》(JGJ/196-2010);12、《塔式起重机安全规程》(GB5144—2006);13、《工程测量规范》(GB50026-2007);14、《塔式起重机混凝土基础工程技术规程》(JGJ/T187-2009);15、《固定式塔式起重机基础技术规程》(DB/T1053-2008);16、《混凝土结构工程施工规范》(GB50666-2011)17、结构标准图集《钻孔灌注桩》(2004浙G23);18、杭州市建筑设计研究院有限公司提供的总平面图、地下室基础平面图、桩位图等;19、浙江省工程物探勘察院提供的岩土工程勘察报告(详勘);20、浙江省地矿勘察院提供的基坑围护图纸;21、浙江虎霸建设机械有限公司提供的《QTZ125(H6015)塔式起重机使用说明书》;22、浙江虎霸建设机械有限公司提供的《QTZ63C(5510)塔式起重机使用说明书》;23、建设部第166号文《建筑起重机械安全监督管理规定》24、《关于加强组合式塔机基础制作、安装和使用的若干要求》(杭建监总[2012]13号文件);25、《关于加强建筑起重机租赁、安装拆卸和使用安全管理的若干意见》杭建监总[2010]33号文件;26、《关于加强组合式塔机基础制作、安装和使用的若干要求》部分条文释义;27、《关于加强建筑起重机械安全管理的若干要求的通知》2013年1月9日;28、《关于加强塔式起重机安全塔机监控系统安装、使用和管理的通知》杭建监总[2012]35号。

格构柱塔吊基础施工方案

格构柱塔吊基础施工方案

目录一、工程概况 (2)二、编制依据 (2)三、塔机基础设计 (2)四、施工工艺 (2)五、电源配置和接地要求 (3)六、质量保证措施 (7)七、安全文明施工 (8)八、塔机布置平面图....................................................................... 10九、塔吊计算书............................................................................... 11本工程整个场地内共安置12台塔吊,完成所有吊装任务。

根据业主提供的本场地地勘报告中可以看出,本工程地下土质无风化岩等结构持力层,其中1#塔吊、2#塔吊、9#塔吊、12#塔吊拟采用四桩基础承台形式,3#、4#、5#、6#、7#、8#、10#、1#塔吊为格构柱基础承台形式,且承台基础(格构柱为第二道承台)镶嵌入底板,基础承台面与地下室伐板定面齐平。

本方案只针对7#塔吊基础。

二、编制依据(1)中联重工科技发展股份有限公司提供的塔式起重机使用说明书 (2)GB 9462《塔式起重机技术条件》(3)GB5204-93《建设工程施工现场供用电安全规范》 (4)JGJ46-2003《施工现场临时用电安全技术规范》 (5)JGJ59-2011《建筑施工安全检查标准》 (6)塔吊基础蓝图(需塔吊厂家提供) (7)昆明西山万达地勘报告三、塔机基础设计根据工程需要,拟根据地质资料及塔机技术要求,拟采用四桩承台基础。

塔机承台面标高-4.2米,正负零标高为1891.25,格构柱+钻孔灌筑桩基础,格构柱尺寸为0.45米*0.45米,格构柱锚入承台1.0米,锚入灌注桩4米,有效长度10.5米,总长为15.5米,桩直径1000mm ,桩顶标高-16.2米,桩底标高为-34.2米,桩身长度为18米。

混凝土强度等级:C35。

塔基承台尺寸5000×5000×1500(㎜),混凝土灌注桩上部承台尺寸混凝土强度等级:C35。

安置房塔吊基础格构柱加固施工方案

安置房塔吊基础格构柱加固施工方案

目录1工程概况---------------------------------------------------------------------------------------------------------- 1 2开挖后发现格构柱倾斜、扭转的处理原则 -------------------------------------------------------------- 3 2.1扭转的处理原则 --------------------------------------------------------------------------------------------- 3 2.2格构柱倾斜处理原则 --------------------------------------------------------------------------------------- 3 3格构柱验算------------------------------------------------------------------------------------------------------- 3 3.1塔吊(虎霸H6010)计算---------------------------------------------------------------------------------- 3 3.2桩顶作用效应计算 ------------------------------------------------------------------------------------------ 4 3.3桩基承载力计算 --------------------------------------------------------------------------------------------- 4 3.4格构柱偏位后稳定性计算--------------------------------------------------------------------------------- 5 3.5塔吊(虎霸H6020)计算---------------------------------------------------------------------------------- 5 3.6桩顶作用效应计算 ------------------------------------------------------------------------------------------ 6 3.7桩基承载力计算 --------------------------------------------------------------------------------------------- 6 3.8格构柱偏位后稳定性计算--------------------------------------------------------------------------------- 7 4格构柱加固------------------------------------------------------------------------------------------------------- 8 4.1 适当加固 ------------------------------------------------------------------------------------------------------ 8 4.2 增加塔机基础格构柱的水平固定措施 ---------------------------------------------------------------- 8 4.3 加强对该塔机基础的观察 -------------------------------------------------------------------------------- 8 5钢格构柱加固施工质量控制--------------------------------------------------------------------------------- 8 5.1焊接质量的要求 ----------------------------------------------------------------------------------------------- 8 5.2焊接检验和返修 ----------------------------------------------------------------------------------------------- 95.3格构柱穿地下室防水措施----------------------------------------------------------------------------------- 106 对于土方开挖后基础及格构柱监测---------------------------------------------------------------------- 10 1工程概况1.2本工程属于装配式框架剪力墙结构;1#、2#、3#、4#楼地上 13 层;地下二层;5#、11#楼地上18层;地下二层;6#、7#、8#、9#、10#楼地上 23 层;地下二层;建筑面积 131344.86㎡,最高建筑高度:68.80m。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录一、工程概况二、工程施工机械布置三、编制依据四、施工工艺五、塔吊承台基础施工六、安全文明施工措施七、塔吊基础计算八、附图QTZ63塔式起重机钢格构柱基础施工方案一、工程概况凉城地区中心公寓式办公楼工程,工程地处上海市虹口区水电路(近车站北路),本工程建筑面积为54468平方米,结构类型为框架结构,地上十九层,地下二层,其中地下二层为人防。

1-4层为裙房,5-19层分别为1#、2#楼。

工程桩采用混凝土钻孔灌注桩,桩径为800,本工程±0.00相当于绝对标高3.55m,自然地坪相对标高为-0.3m,结构类型为框架结构,基础垫层底标高为-9.15米。

二、工程施工机械布置凉城地区中心公寓式办公楼工程,施工面积大,但施工场地较小,施工道路难以兜通要确保工程顺利施工,应合理组织材料进出场及施工流程,合理布置施工机械确保安全施工。

根据二幢高层及裙房的布置,二幢高层1#、2#均为单独布置塔吊。

基础及主体部分垂直运输采用塔式起重机作为运输机械,以强化机械化施工。

经我项目部优化考虑结合平面布置。

考虑在1#、2#楼各布置一台QTZ63塔式起重机。

由于1#、2#楼各布置了一台塔吊,两幢楼采取流水作业穿插施工,以利塔吊正常运转。

(具体位置详桩位平面图)三、编制依据1、GB50007-2002 建筑地基基础设计规范2、GB50017-2003 钢结构设计规范3、GB50010-2002 混凝土结构设计规范4、JBJ94-94 建筑桩基技术规范5、JGJ59-99 建筑施工安全检查标准6、GB50205-2001 钢结构工程施工质量验收规范7、JGJ81-2002 建筑钢结构焊接技术规程8、GB50204-2002 混凝土结构工程施工质量验收规范9、JGJ46-2005 施工现场临时用电安全技术规范四、施工工艺4.1 施工工艺流程:4.2 施工工艺塔吊基础为C35钢筋混凝土尺寸为3.0×3.0×1.35m,基础底标高+0.50 m ,下设四根Ф800钻孔灌注桩,桩长30米,桩内插入440×440型钢焊接而成的格构柱,格构柱锚入桩内3.05米,格构柱锚入塔吊基础为0.8米,桩顶标高为-9.150m ,桩长30.0m ,混凝土等级为水下混凝土C30,桩的间距为2.2×2.2m ,穿底板的格灌注水下砼、养护 浇筑塔吊基础、安装塔吊 开挖第一皮土 安装第一道剪刀撑 开挖第二皮土 安装第二道剪刀撑开挖第三皮土 安装第三道剪刀撑及止水片 测量放样、定位桩 埋设护筒,钻机就位 正循环成孔,成孔,清孔 检测孔径、孔深、垂直度 钢筋笼、钢格构立柱安放 钢构格柱 制作 钢筋笼制作构柱设置止水片。

位于底板面上的格构柱四面用16#槽钢作为水平撑和剪刀撑加固,每道剪刀撑高度为2.8米,共计三道。

位于塔吊部位的结构楼板留洞,此处的结构楼板钢筋留出,必要时在洞口周边进行适当结构加强,并焊接止水片。

4.3基础桩质量标准钻孔灌注桩质量控制指标明细表测量项目具体内容应达到的指标测量定位综合要求复核测量基准线、基准点、护筒埋设准确成孔设备安装稳固、周正、水平,泥浆性能符合要求孔深偏差(cm)0-+30孔位偏差(cm)≤50㎜垂直度偏差≤1/200孔径偏差(cm)-0+0.20d沉渣厚度(cm)≤10钢筋笼综合要求按规范和设计图纸尺寸偏差(㎜)主筋±10㎜、笼径±10㎜、螺旋筋±20㎜、笼长±100㎜、箍筋±20㎜焊接质量主筋搭接10d点焊牢固,环笼与主筋点焊牢吊放下笼不变形、垂直、轻放、可靠混凝土灌注综合要求按规范和设计要求保证质量导管同心、光滑、密封、距孔底0.5m 混凝土性能(cm)坍落度18±3和易性好、流动性好灌注连续性不堵管、连续灌注、保证桩顶标高原始资料成桩、竣工收集保管成孔灌注桩原始资料,联系会签4.4 格构柱垂直度控制为确保塔吊的正常使用与安全,必须严格控制格构柱的垂直度,力争将其垂直度控制在1/300之内,具体控制措施如下:4.4.1桩位放测:1)用J2级光学经纬仪(或激光经纬仪)以提高测量精度。

2)根据甲方提供的坐标点与桩的距离关系和具体施工要求,准确放出其桩位基准点,对原有的基准点进行复核,并做好轴线基准点的保护标志。

4.4.2护筒的制作和埋设、泥浆护壁1)泥浆的制备和循环系统:本工程桩体的成孔采用自然造浆,如有需要则采用人工造浆护壁,在不同的土层中应采用不同性能的泥浆予以护壁成孔,有必要时掺入适量的处理剂,以防钻孔坍塌。

合理地配置好泥浆,是成孔成败的关键。

2)护筒制作:用4㎜的钢板卷成1.50m长的护筒,安装时护筒中心与桩位中心尽量吻合,最大偏差不大于20㎜,护筒顶面基本上与施工地面一致。

4.4.3钻进成孔1)钻机定位时,前后左右要用水平尺校正,水泡一定要在二红线中心,确保安装稳固、周正、水平,并使天车、转盘及钻头“三点成一直线”。

2)采用Φ800mm双腰带三翼合金钻头,钻杆钻具要直,只能中心度要好,钻杆长度一般长3-4m,确保钻孔垂直度。

3)严格把好开孔关。

开孔时尽量采用短钻杆,并轻压慢转,以防止钻具因摇动过大而造成超径。

4)分层钻进,确保成孔质量。

针对淤泥质粘土层特性,选用适当控制钻速,自然造浆护壁。

4.4.4成孔技术参数选择1)刚开孔时,应轻压慢转成孔,把好开孔关。

2)在容易缩径的土层中,应采用钻完一段孔后再复扫一遍的方法,在提钻具时,发现有障碍的孔段,也应进行复转从而确保设计孔径。

3)在成孔过程中,应根据钻孔的负载大小、土层的变化钻孔的速度、泵量的大小,视具体情况,采取相应的钻孔速度,从而保证成孔质量,杜绝隐患。

4.4.5沉渣控制1)钻进将近设计孔深时,应降低转速,限制钻速以利排除孔底沉渣,同时进行泥浆性能调整,确保其携带钻渣的最佳程度,以利清孔作业。

2)采用“一次清孔为主,二次清孔为辅”的清孔排渣原则,切实做好第一次清孔换浆工作,使其泥浆性能达到密度1.10-1.30,粘度8″-26″,孔底沉渣厚度≤10cm,力争达到≤5cm。

3)清孔结束提钻后,会同现场监理对孔深、孔底沉渣等情况进行检查,并填写成孔验收单。

4.4.6钢筋笼制作与吊放1)严格把好进料关,钢筋的规格和质量应符合规程和设计要求,施工现场必须加强验收,妥善保管,严禁使用有缺陷或无质保书的钢材。

2)按设计要求制作钢筋笼,分段长度应根据施工要求和材料长度而定,一般单节钢筋笼长度为9米左右,尽量满足即不浪费钢材又不妨碍钢筋笼起吊,也不会使其发生弯曲变形。

3)采用箍筋成形法,其主筋应保持平直,不坍腰,对焊接在进行抗拉与抗弯试验的基础上,确保成形钢筋笼各项偏差值在规程规定允许范围内。

4)成形钢筋笼由制作者自检后,经质检员会同监理验收,并记入专用验收单,严禁将不合格钢筋笼下入孔内。

5)吊放钢筋笼应注意轻吊、慢放,如遇阻力,应查明原因并进行处理后再下入,严禁将钢筋笼强拉猛放,强行下入。

6)设置钢筋笼应配有导向保护设施或用钢筋支撑,确保钢筋笼放置在钻孔中心,同时认真计算钢筋笼沉深,并加以固定,做到有效的控制上下浮动,以满足设计要求。

4.4.7格构柱吊放1)格构柱施工时,将制作好的格构柱事先焊接在一段较短钢筋笼上,应满足机器起吊要求,然后与桩身钢筋笼焊接在一起。

2)当钻孔、孔径和垂直度达到要求后,应立即下放钢筋笼,钢筋笼吊放应垂直。

为了保证柱、桩垂直度校正的统一和方便,在格构柱顶部外套一根钢管,并沿桩位十字线方向预先弹一根垂直控制线。

在格构柱下放过程中,采用经纬仪从两个方向进行观测,确保格构柱垂直吊放。

3)下放钢筋笼和格构柱十应缓慢,遇有阻力时不要猛冲,应查明原因,处理好之后再缓慢下放。

4)格构柱放到设计标高后,测量人员应复核其方位及水平标高,达到设计要求的精度后,用护筒上的螺栓定位。

否则,应继续调整,直到满足要求。

5)当桩位及垂直度均满足设计要求后,用上口固定架将格构柱固定在井口上,然后下放导管,清孔合格后浇捣混凝土。

五、塔吊承台基础施工5.1 模板工程塔吊基础从整个基础进度、质量等方面综合因素考虑承台模板采用钢模。

模板支设要有足够的刚度、强度及稳定性。

5.2 钢筋绑扎根据设计图纸事先将各类基础钢筋切断成型好,按设计要求配料,计算数量(根数)正确,挂牌堆放在有遮盖的下有垫檩的地方,钢筋必须取样做物理试验,符合要求后方可切断成型。

绑扎时先扎外边四框,中间按要求分成同样的间距。

主筋在下,要绑扎牢固,基础底板钢筋要满扎不要跳扎。

绑扎完毕及时垫好预制混凝土垫块,纵横间隔每米一个。

钢筋绑扎后应自检、互检、质检员专检,规格、品种、数量成型尺寸搭接长度(焊接接头)、垫块、网的长度、宽度尺寸偏差±10mm,网眼尺寸偏差在±20mm,保护层在±10mm以下,再请监理继续隐蔽工程的验收后保存。

(具体配筋详基础图)5.3 螺栓的预埋钢筋绑扎完毕按照塔吊基础图纸将预埋螺栓固定到位,下部采用型钢将螺栓固定,螺栓预埋完毕首先进行自检,检查无误后方可浇捣混凝土。

以确保塔机安装顺利进行。

5.4 承台砼的浇捣本工程均采用C35商品砼。

砼由搅拌车运到现场,用汽车泵泵送入模浇筑。

砼到现场坍落度根据施工期间的温度确定(一般为12±3cm),在现场由专人每1车测一次坍落度,并做好记录。

砼施工操作要求:混凝土浇筑采取循序渐进、一次到顶。

振捣棒的操作要求,做到“快插慢拔”,快插是为了防止先将表面混凝土振实而与下面的混凝土发生分层离析现象;慢拔是使混凝土能填满振动棒出时所造成的空洞。

在振动过程中宜将振动棒上下稍移动,以使上下振动均匀。

振动棒要均匀排列,可采用行列式或交错式,严禁跳振漏振,每次移动位置的距离应不大于作用半经的1.5倍,一般振动棒的作用半经为30~40CM。

每一点要掌握振捣时间,不得时间过短或过长,过短不易振实,过长要引起混凝土产生离析现象,一般点振捣时间为20~30秒。

是否振实可以下列四个条件衡量:a、不再出现气泡;b、混凝土不再显著下沉c、表面泛浆;d、表面形成水平面。

振动棒不允许支承在钢筋上或模板上,不得踩踏钢筋。

每只承台混凝土浇振后上面要括平,抹压。

在浇灌混凝土时,四周的地下水要及时抽干,以免泡浸承台砼,影响质量,抽水要日夜抽水,要待混凝土终凝后或拆模板后,回填土时方可停止。

六、安全文明施工措施6.1安全生产措施1)严格执行上海市及公司有关安全生产的规范、规程及文件,定期开展安全教育,做到警钟长鸣。

经常进行安全检查,及时发现和排除安全隐患。

2)认真执行各工种操作规程。

电工、汽车司机、吊车司机、电焊工、钻机班长等特殊工种必须持证上岗,严禁窜岗操作。

3)严禁酒后上班和班中喝酒。

4)高处作业,必须系好安全带,已开凿的孔要加盖。

相关文档
最新文档
