质量整改通知单回复文档

质量整改通知单回复文档
问题产生的原因:因此项目为改造工程,原有泄水口数量有限,达不到泄水要求,局部泄水口有堵塞现象;因原泄水口数量有限及局部泄水口有堵塞现象,造成雨水无法正常排出,受到雨水浸泡,造成小挑檐掉皮、露白现象。
处理方案及结果:小挑檐、雨蓬重新设置泄水口具体做法为用水钻钻眼,小挑檐下φ70PVC管、雨蓬下φ100PVC管,管周围用发泡剂添满,用SBC120重新做防水、两侧根部每侧上返30㎝,用1:2.5水泥砂浆抹面,厚度为4㎝。局部泄水口人工清理,已达到畅通的标准;小挑檐掉皮、露白部位,把掉皮、露白部位铲除至苯板表面,重新挂网、刮胶,基底干后,刮外墙腻子,刷两遍封闭底胶,外墙涂料找补。
2、邮局:
问题:外墙大面积掉皮,露网(苯板胶不到位或工序不合格);原檐口已封的泄水口漏水。
问题产生的原因:因外墙腻子施工时受雨天的影响,在基底没有干透的情况下,工人进行封闭底胶的施工,经过冬季的冻融,造成外墙掉皮,露网现象;原檐口已封的泄水口漏水现象在挑檐瓦未施工时赶上雨天出现的问题。
处理方案及结果:将掉皮、露网处清理至苯板面层,重新挂网、刮胶,待基底干后,刷封闭底胶两遍,外墙涂料找补;挑檐瓦施工完毕后未再出现漏水现象。
以上问题经施工单位、监理单位共同检查整改完毕,验收合格。
施工单位(章):
项目经理:
日期:
项目监理机构:
总监理工程师:
日期:

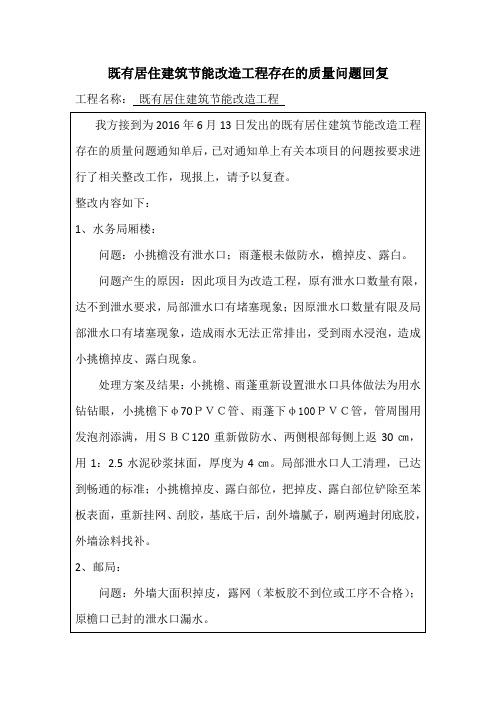

既有居住建筑节能改造工程存在的量问题回复
工程名称:既有居住建筑节能改造工程
我方接到为2016年6月13日发出的既有居住建筑节能改造工程存在的质量问题通知单后,已对通知单上有关本项目的问题按要求进行了相关整改工作,现报上,请予以复查。
整改内容如下:
1、水务局厢楼:
问题:小挑檐没有泄水口;雨蓬根未做防水,檐掉皮、露白。

整改回复单格式

整改回复单格式

整改回复单
监督号:共页第页编号:XX
市工程质量监督站监督三科:
接你站年月日针对工程监督抽查时下发的XX次整改通知书,对该工程**部位检验批、**分项、**分部质量进行全面排查、重新验收。

现各相关责任单位均已整改完毕,经检查落实,质量问题已整改完毕,达到规范及设计要求,验收合格。

具体整改内容详见附件(图片、文档共XX页)。

总承包单位(盖章)监理单位(盖章)建设单位(盖章)
项目经理:项目总监:项目负责人:
年月日年月日年月日
注:此通知1式4份,质监站自存1份,建设单位3份,由建设单位送至有关责任单位。

整改回复单
监督号:共页第页编号:04
针对第次整改通知书的内容,建设单位、监理单位和施工单位(总承包单位和专业承包单位)已经认真整改,全部整改完毕,各相关责任单位愿意对以下整改回复材料的真实性负责。

一、行为方面:。

整改通知书回复

整改通知书回复

整改通知书回复篇一:整改通知书回复函整改通知书回复函致:***建设办公室我单位自接到贵办公室*整字【20XX】006号整改通知书后,认真落实了该通知书所要求整改的全部内容,现将具体整改情况向贵办公室做以下汇报:1、塔机已备案和验收、塔吊的避雷及接地线已安装完毕、吊钩的保险已设置、配电箱已更换并做好防雨措施、搅拌机已做好防护措施并安装好接地线装置。

2、外脚手架搭设已整改、安全立网及平网已铺设、剪力撑和连接杆的不足已补充。

3、后砌墙顶的斜砌砖灰浆不饱满已全部拆除,重新砌筑。

4、塔机电缆已做防护和固定。

5、砼柱跑模、错台现象已整改。

6、所有洞口上均已设置砼过梁。

7、板顶钢筋及圈梁转角处的钢筋绑扎不正确、丁字墙圈梁钢筋锚固长度不足、个别圈梁钢筋搭接长度不够、垫块和马凳筋不足等问题,已做整改。

8、施工现场的所有人员均佩戴了安全帽。

9、模板支撑和拉杆不足、杆下无垫木等问题,已做整改。

10、临边已做防护措施。

此致礼()***公司20XX年3月26日篇二:关于整改通知书的的回复关于安全专项检查回复报告致重庆市轨道交通(集团)有限公司安全保卫部:我项目部接到编号为000296的整改通知书后,已按要求完成了整改内容的工作,现报上,请予以复查。

1、对民工宿舍的线路重新进行了搭设,已经换上了质量较好的开关及插头,对不合格的旧空调进行了清退。

2、组织对工人进行了安全教育,杜绝在宿舍内赌博、抽烟等现象,我项目部管理人员定期对宿舍进行安全检查。

3、逐一检查灭火器的使用功效,对失效的灭火器进行了清退处理,并重新换上了合格的灭火器,。

4、已经编制了民工宿舍管理制度,由我项目部安全管理人员负责管理,并将此制度张贴于每个工人宿舍的门上。

5、方案已经上报完毕。

中冶建工重庆轨道交通六号线二期北段BT二标段工程龙凤溪分部项目经理部20XX年7月31日篇三:工程质量整改通知书回复工程质量整改通知书回复注:本表一式四份,项目部、施工单位、监理单位和德清县建筑工程质量监督站各一份。

安全检查整改回复单

安全检查整改回复单

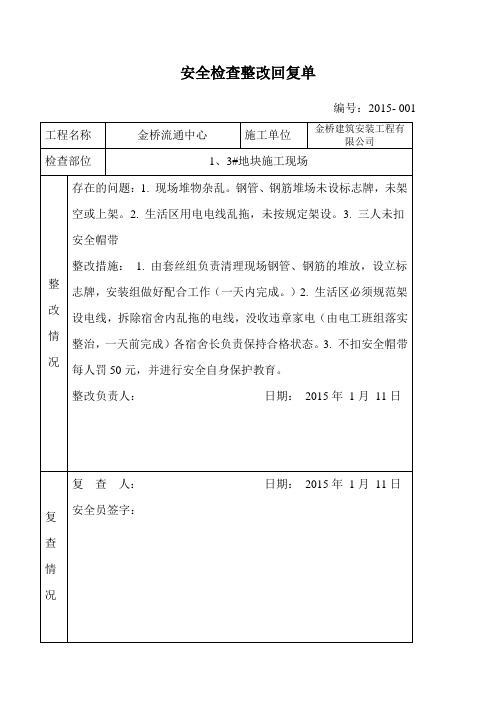

整改措施:
1.立刻戴上安全帽。
2.接到现场的线改用五箱线。
整改负责人:日期:2015年2月21日
复查情况
复查人:日期:2015年2月21日
安全员签字:
安全检查整改回复单
编号:2015- 003
工程名称
金桥流通中心
施工单位
金桥建筑安装工程有限公司
检查部位
1、3#地块施工现场
整改情况
存在的问题:
1.现场材料堆放杂乱。
工程名称
金桥流通中心
施工单位
金桥建筑安装工程有限公司
检查部位
1、3#地块施工现场
整改情况
存在的问题:
1.宿舍内有垃圾。
2.宿舍内电线有乱接乱拉现象。
3.宿舍内有人使用煤气灶。
4.宿舍门未及时关闭。
整改措施:
1.要求工人必须每天清扫宿舍,保持干净。
2.要求工人立即拆除,并在需要处安插插座。
3.煤气灶收入仓库,完工后归还。
安全员签字:
安全检查整改回复单
编号:2015- 007
工程名称
金桥流通中心
施工单位
金桥建筑安装工程有限公司
检查部位
1、3#地块施工现场
整改情况
存在的问题:
1.楼层临边防护不到位。
2.部分洞口防护被拆除。
3.脚手架上有短钢管。
4.堆砖放置过于集中。
整改措施:
1.要求架子工立即搭好临边以及洞口防护措施。
3.大门口未及时对工人节前教育
整改措施:
1.及时清理脚手架上垃圾
2.严禁酒后上工。
3.各班组长对工人进行教育并在大门口悬挂节日标语。
整改负责人:日期:2015年12月11日
复查情况

建设工程整改通知书及回复单

建设工程整改通知书及回复单

建设工程整改通知书类别:□Z□A□G编号::工程(监督□注册□登记号),经我站年月日监督检查,发现存在以下问题:要求你单位并于年月日前整改完毕,经建设或监理单位检查合格并签署意见后,将整改结果书面上报我站。

特此通知。

监督人员:淮安市市政工程质量安全监督站(盖章)年月日—————————————————————————————————————————————签收人:年月日注:1、整改完成后,由责任单位向监督站报送《建设工程整改完成报告》。

2、本通知书一式份,监督站、建设、监理、施工单位各1份。

建设工程整改完成报告类别:□Z□A□G编号:淮安市市政工程质量安全监督站:根据你站2011 年 5 月20 日发出的编号003 《建设工程整改通知书》的要求,对枚皋西路(淮海南路—西安路)工程存在的问题现已整改完毕,特此报告。

整改情况简述:我单位于5月20日收到你单位《建设工程整改通知书》现将有关通知回复如下:我项目部已将该批钢筋砼排水管材退回生产厂家,并对后期进场原材料、成品委派公司专职质检员现场检查质量,不合格产品决不准许进场,确保原材料及成品质量合格。

附:有关整改资料份总监理工程师:施工单位项目负责人:(建设单位项目负责人):监理(建设)单位(盖章):施工单位:(盖章)年月日年月日监督站签收人:年月日注:本报告后责任单位必须附有关整改资料。

填写说明1、“整改情况简述”:应针对《建设工程整改通知书》内提出的整改意见,逐条写出对应的整改意见;2、对质量问题的处理必须有处理方案及处理完毕后的监理确认意见,并作为附件;3、涉及到实体质量内容的,须经总监理工程师(建设单位项目负责人)签字认可;4、涉及质量安全行为内容的,由责任单位提供相关资料的原件或复印件加盖公章。

整改通知回复单

整改通知回复单
3、项目部主要管理人员不在岗履职问题
我施工项目部已与施工总公司进行了协商,要求总公司在一个星期内施工项目部只要关键岗位(项目经理、施工员、安全员)必须到岗进行履职。
施工单位(章):湖南****有限公司
项目负责人:
日期:2018年**月**日
监理单位复查意见:
项目监理机构(章):
项目负责人:
日期:
建设单位复查意见:
建设单位(章):
项目负责人:
日期:
我施工项目部于2018年*月**日停工进行整改,项目部已与建设单位进行了沟通,要求在春节后复工前将施工许可证书办理好,我施工项目部见证书后才进行复工。
2、使用国家明令淘汰、禁止使用的危及施工的安全工艺、Байду номын сангаас备、材料(使用竹制外架和简易吊机)问题
我施工项目部于2018年*月**日下午安排水电工班组将施工使用的简易吊机进行拆除并撤出场外,同时要求架子班组将竹架进行拆除,改为钢管脚手架,经检查已进行整改。
整改回复单
工程名称:***改造工程
**县住房和城乡建设局执法大队
我方2018年**月**日接到贵队于2018年**月**日填写的编号为***《湖南省建筑市场责任主体不良行为记录告知书》后,我施工项目部已按照要求于2018年**月**日之前完成了工作的布置落实工作,现报上,请予以复查。
详细内容:
1、所承包的工程未办理施工许可证书擅自开工问题

监理通知整改回复单

1、用电设备外壳已牢固接地。
2、架空线高度已调整,电杆已加固。
3、临时照明灯已采取防护罩灯架,开关已改用单相漏电开关。
4、横过机动车道的电线已改为绝缘良好的电缆,因路面混凝土已做好,无法埋入地下,只能架空。
5、圆盘锯已做防护罩。
项目经理:
监理单位:
总/专业监理工程师:年月日
安全隐患整改回复单
编号:安002
项目经理:
监理单位:
总/专业监理工程师年月日
监理通知整改回复单
编号:005
主送单位
北京当代园林监理公司
抄送单位
阜阳市建设委员会
工程名称
阜阳市泉河风景带景观绿化工程
回复日期
2008年10月16日
内容:
针对2008年10月15日贵单位下发的监理通知提出:茶室一层支撑柱不符合要求,存在质量和安全隐患。我单位在接到通知后,立即责令木工班组进行一层支撑柱的加固,并且项目部已检查符合施工规范要求。
针对2008年10日贵单位下发的监理通知提出的园路局部碎石混凝土垫层厚度达不到设计要求我单位在接到通知后立即责令泥工班组进行整改经检查整改符合要求
监理通知整改回复单
编号:001
主送单位
北京当代园林监理公司
抄送单位
阜阳市建设委员会
工程名称
阜阳市泉河风景带景观绿化工程
回复日期
2008年10月5日
内容:
针对2008年10月4日贵单位下发的监理通知提出的园路局部碎石、混凝土垫层厚度达不到设计要求,我单位在接到通知后,立即责令泥工班组进行整改,经检查整改符合要求。
项目经理:
监理单位:
总/专业监理工程师年月日
监理通知整改回复单
编号:009

整改通知单及回复单

整改通知单及回复单XXX安全生产检查通知单编号:项目部:经检查,你项目部在安全生产检查中存在以下问题:以上问题必须采取相应措施,于年月日前整改完毕,并将整改结果以书面形式回复公司。

检查人:年月日。

整改通知回复单XXX:我项目部已按要求完成了整改工作,现上报,请予以复查。

详细内容:1.搭设施工现场加工棚,对材料进行分类堆放并挂牌标名。

2.搭设配电箱防雨棚,清理箱内杂物。

3.清理工地地面积水和泥浆。

复查结论:大师园A7地块工程项目部2010年1月12日复查人:年月日。

整改通知回复单XXX:我项目部已按要求完成了整改工作,现上报,请予以复查。

详细内容:1.责令未佩戴或未规范佩戴安全帽的作业人员按规范佩戴安全帽,并对其进行了安全教育。

2.更换老化和破皮的电线。

3.整齐堆放模板。

4.架空电线线路。

5.正在搭设脚手架。

6.对楼梯临边按规定进行防护。

复查结论:大师园A7地块工程项目部2010年2月8日复查人:年月日。

整改通知回复单XXX:我项目部已按要求完成了整改工作,现上报,请予以复查。

详细内容:1.对戴手套操作电刨机的木工进行安全教育。

2.按规定搭设脚手架,并将其高于操作层一层。

3.设置钢筋焊接作业区防护措施。

复查结论:大师园A7地块工程项目部2010年3月22日复查人:年月日。

整改通知回复单XXX:我项目部已按要求完成了整改工作,现上报,请予以复查。

详细内容:1.搭设施工现场加工棚,对材料进行分类堆放并挂牌标名。

2.搭设配电箱防雨棚,清理箱内杂物。

3.清理工地地面积水和泥浆。

复查结论:大师园A7地块工程项目部2010年5月5日复查人:年月日。

整改通知回复单尊敬的XXX:我方已收到贵公司项目部提交的安全生产检查整改通知回复单,并进行了复查。

现将各项目部的整改情况和复查结论如下:大师园A7地块工程项目部:贵公司项目部已按要求完成了有关的整改工作,包括乱拉电线拆除、预留洞口、楼梯临边进行防护、各种模板整齐堆放、砂、石料场之间砌筑一道砖墙等。

竣工验收工程整改通知回复单

**
致:**质量监督站
我方接到竣工验收工程整改通知单后,已按要求完成了该通知内容的整改工作,现报上请予以审查。
详细内容:
一、土建:
1.房顶屋面已按设计要求全部做保温。
2.房间顶棚部分裂缝处已贴防裂网,并刮石膏修补平整。
3.楼梯扶手应甲方要求取消。
4.防护栏(客厅处)应甲方要求取消。
二、电气:
1.未标识的总箱元件回路已标识,箱内系统图已贴。
2.总箱下口开孔处已按要求封闭。
3.二层室外灯已更换为室外壁灯。
4.地下室楼梯平台处灯具开关已按设计要求做。
5.卫生间局部等电位盒洞口外露处已做抺灰修补处理。
6.未标识的箱内元件回路已全部标识。
监理单位
(签章)
2010年月日
建设单位
(签章)
2010年月日
施工单位
(签章)
2010年月日

建设工程质量整改通知书整改回复

建设工程质量整改通知书整改回复
整改情况汇总意见:
我项目部针对2011年7月14日长沙市建设工程质量监督站发出的质量整改通知书做出以下整改:
1、5栋楼板洞口附加筋搭设位置已在洞口上方补加强筋,符合要求。
2、楼面压槽由原水电设计交底要求施工。
3、剪力墙竖向钢筋已按要求重新调整,保护层厚度控制到位。
4、楼面钢筋整改,符合要求。
项目经理签名:
年月日
监理公司对整改情况评述意见:
项目监理机构:
总/专业监理工程师:
日 期:
日 期:
5、楼梯施工缝位置不当,现凿除部分梁砼,使施工缝进入梁内。上部施工缝钢筋检查台帐记录。
8、售楼工程在建中,节能公示牌待售楼部正式营业时挂出。
9、已将同条件养护试块放于相应楼层。
10、项目经理等关键岗位的人员进行岗位教育,必须履职。
11、技术资料已与工程同步。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
3、管道井、强电井、弱电井、控制箱已修复并上锁。
4、应急灯、安全出口、外围地灯、瓷砖等已修复;(部分完全损毁的未整改,回复要公司统一采购,再进行维修)
5、电梯瓷砖、透光板损坏已修复。目前和电梯维保单位合同正在签订中,尽快落实合格证一事;(未整改)
绿化模块:1、草坪上放置种菜泡沫箱已清理;
保安模块:1、加强监控室人员文明用语规范的培训;
不合格项整改通知单
QR-QP8.2.4-01
版号/状态:A/1
受查单位:合肥阳光花城服务中心编号:20151103
检查人
汪长明刘侠
检查日期
2015年11月3日
不合格项描述:
保洁模块:1、楼层地面、楼道扶手卫生较脏(重点10号楼);进户门、应急灯及电梯上张贴小广告;
2、楼道乱堆放杂物及拉充电线、鞋柜及易燃物品,存在安全隐患;;
保安模块:1、监控室人员文明用语不规范,建议进行相关礼仪培训;
2、非机动车辆乱停放现象;详见附件
接受人
接受日期
年月日
保洁模块:1、加强10号楼的保洁卫生,对小广告进行统一清理。
2、楼道乱堆放杂物及拉充电线等安全隐患已清理。
工程模块:1、大厅单元门已修复。
2、工程部材料采购中,并定期养护。(工作量大未整改)
2、非机动车辆乱的现象已向合肥分公司提交整改措施,建立停车棚。(未整改回复11月底开始建车棚)
部门负责人
陈俊洲
整改日期
2015年11月9日
复查情况说明:
复查人
复查日期
年月日
备注:1、在通知到位后五天内各服务中心要将整改后的情况反馈给公司。
2、每月服务中心主任要进行自查自纠,并有完整的相关记录。
工程模块:1、大厅单元门无法呼叫监控室,门禁损坏,弱电问题;
2、园区及楼道的消防栓生锈,未及时养护;
3、管道井、强围地灯、瓷砖等公共设施损坏严重;
5、电梯瓷砖、透光板损坏及电梯合格证张贴不规范;
绿化模块:1、草坪上放置种菜泡沫箱,及乱放置物品;
