大树移栽技术流程

合集下载

大树移栽的步骤及要点

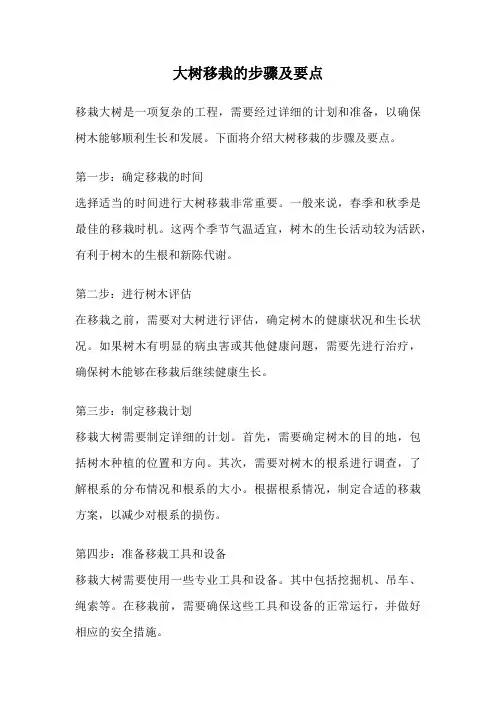

大树移栽的步骤及要点

大树移栽的步骤及要点移栽大树是一项复杂的工程,需要经过详细的计划和准备,以确保树木能够顺利生长和发展。

下面将介绍大树移栽的步骤及要点。

第一步:确定移栽的时间选择适当的时间进行大树移栽非常重要。

一般来说,春季和秋季是最佳的移栽时机。

这两个季节气温适宜,树木的生长活动较为活跃,有利于树木的生根和新陈代谢。

第二步:进行树木评估在移栽之前,需要对大树进行评估,确定树木的健康状况和生长状况。

如果树木有明显的病虫害或其他健康问题,需要先进行治疗,确保树木能够在移栽后继续健康生长。

第三步:制定移栽计划移栽大树需要制定详细的计划。

首先,需要确定树木的目的地,包括树木种植的位置和方向。

其次,需要对树木的根系进行调查,了解根系的分布情况和根系的大小。

根据根系情况,制定合适的移栽方案,以减少对根系的损伤。

第四步:准备移栽工具和设备移栽大树需要使用一些专业工具和设备。

其中包括挖掘机、吊车、绳索等。

在移栽前,需要确保这些工具和设备的正常运行,并做好相应的安全措施。

第五步:挖掘树木在移栽过程中,需要使用挖掘机等工具将大树从原地挖掘出来。

在挖掘过程中,需要注意保护树木的根系,避免对根系造成过大的损伤。

同时,还需要注意挖掘的深度,以保持树木的稳定性。

第六步:运输树木将挖掘出来的大树运输到目的地也是一个关键步骤。

在运输过程中,需要使用吊车等设备将树木提起,并采取相应的保护措施,以减少对树木的震动和损伤。

第七步:重新栽种树木将树木运输到目的地后,需要重新栽种树木。

在栽种过程中,需要挖掘合适大小的树坑,并在树坑底部铺设一层透水性好的基质,以利于树木的生根和生长。

将树木放入树坑中后,需要调整树木的位置,使其树干垂直,并填充土壤,确保根系与土壤紧密接触。

第八步:树木养护栽种完成后,需要对树木进行适当的养护。

包括浇水、施肥、修剪等。

特别是在移栽后的几个月内,需要加强对树木的养护,以帮助树木尽快恢复生长。

大树移栽是一项技术含量较高的工程,需要经验丰富的专业人士来操作。

大树移植施工技术规程

大树移植施工技术规程

大树移植施工技术规程第一章总则大树移植是城市绿化建设中的一种重要技术手段,为了统一技术标准,提高施工质量,使移植大树工程纳入科学化、规范化的管理轨道,特制定本规程。

本规程适用于本市新建,扩建,改建的公共绿地,居住区绿地,单位附属绿地,城市风景林地,道路绿化以及配合城市改建中的大树移植工作。

本规程适用于移植干径15-40cm的乔木或需带直径至3m土块移植的树木。

第二章术语木箱移植:指移植大树时,根部带土块重量较大,为确保移植过程土块的完好,采取用木箱包装移植。

缩根法:在大树移植前1—2年,将根系按预定移植时的大小,环树挖60-80cm宽的沟,将根切断,再还回松散的营养土,使其在根的断口处愈合生新根,利于移植时成活。

修坨:指土球或木箱移植时对土球或土台,按规格标准修理整形。

掏底:对土球、土台底部进行挖去土壤和断根。

腰绳:在土球高的中间部位,缠绕草绳。

双股双轴:指土球包装时,草绳两根并用缠绕两层。

铁板条:用公分厚铁板加工成宽3cm,长60—IOOCm左右的代孔铁、条,用于连接木箱板用。

也称铁皮(俗称铁腰子)。

原土壤:树木在原栽植地的深度,地表面土的痕迹。

观赏面:树冠具有较美的观赏的一面。

第三章移植大树的方法根据树木品种和移植时间的不同,一般分裸根移植和带土球移植两种。

带土移植又分软包装土球移植和硬包装木箱移植。

移植时的根系规定,一般根系直径为树木处树干直径的7—10倍,根系的深浅视根系的分布而定,一般为70-120cm o移植大树前有条件的或古老大树,应提前1―2年采取缩根法断根。

适合移植的树种和方法从理论上讲,只要时间掌握好,措施合理,任何品种树木都能进行移植,现仅介绍常见移植的树木和采取的方法。

a)、常绿乔木:桧柏、油松、白皮松、雪松、龙柏、侧柏、云杉、冷杉、华山松等。

b)、落叶乔木及珍贵观花树木:国槐、栾树、小叶白蜡、元宝枫、银杏、白玉兰等。

c)、宜采取的移植方法1)、凡常绿树和落叶树非休眠期移植或需较长时间假植的树木均应采取带土球法移植,一般干径15-20cm,土质坚硬可采用软包装土球法移植,土球直径。

大树移栽的方法及步骤

大树移栽的方法及步骤

大树移栽的方法及步骤大树移栽是一项复杂的工作,需要仔细准备和谨慎操作。

以下是大树移栽的方法和步骤。

步骤1:计划移栽在进行大树移栽之前,需要仔细计划。

首先要确定搬迁的原因,可能是建设工程或改变景观设计。

其次需要考虑新的栽种地点,确保它们的生长条件合适。

之后要考虑树的健康状况和大小。

最后需要确定最佳的移栽时间,一般在树休眠期或生长季结束时进行。

步骤2:准备工作在移栽之前,需要准备好移栽所需的工具和设备,如挖斗、绳索、钢钩等。

同时需要准备好周围环境,将移栽地点清除干净,并确保移栽地点和目标栽种地点间有足够的空间。

步骤3:将根部盘出开始移栽前,需要先将树的根系盘出。

这个过程需要小心进行,以免损坏树的根系。

使用犁或锄头,在树下切开一条直线,然后逐步移动切口,让根系逐渐暴露出来。

步骤4:用挖斗抬起树当根系完全暴露后,使用挖斗将树慢慢地抬起。

此时需要非常小心谨慎,以免将树的根系拉伤或断裂。

步骤5:将树移动到新的落地点在移动树到目标落地点时,需要使用绳索和钢钩将树稳定住,以免在运输过程中移动或伤害树木。

同时也要确保运输车辆能够到达目标地点。

步骤6:重新栽种树将大树重新栽种到目标地点是整个移栽过程中最重要的一步。

在重新栽种时,需要确保树木的根系不会受到损害。

同时根据树木不同的生长要求,在新的栽种地点正确地定位并深埋根系,以确保树木能够生长健康。

以上是大树移栽的方法和步骤。

如果您需要移栽一个大树,请确保熟悉整个过程,并需找专业的树木服务人员,以确保树木移栽成功。

苗木移植的步骤

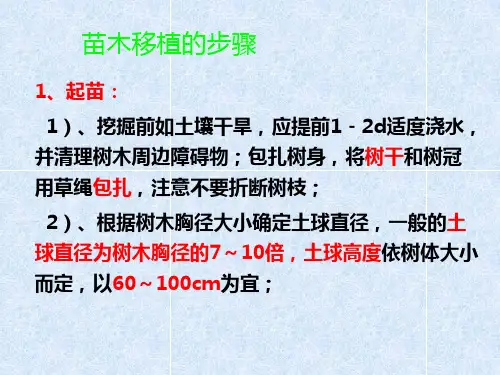

苗木移植的步骤
结合树冠水分管理,每隔20~30天用 100mg/L的尿素+150mg/L的磷酸二 氢钾喷洒叶面,有利于维持树体养分平 衡。
灌溉
排水
遮荫:移植留有树冠的常绿树木,必要时 栽后架设遮荫网以降低蒸腾失水。
树体防护 首先,入秋后要控制氨肥、增施磷钾肥,
并逐步撤除荫棚,延长光照时间。第二, 在入冬寒潮来临之前,做好树体保温工作, 可采取覆土、裹干、设立风障等方法。
苗木移植的步骤
1、起苗: 1)、挖掘前如土壤干旱,应提前1-2d适度浇水,
并清理树木周边障碍物;包扎树身,将树干和树冠 用草绳包扎,注意不要折断树枝;
2)、根据树木胸径大小确定土球直径,一般的土 球直径为树木胸径的7~10倍,土球高度依树体大小 而定,以60~100cm为宜;
2、苗木的处理 1)修剪树冠:切根处理后,因根系损伤 严重, 为减少蒸腾失水,需修剪树冠,修剪强度 因树种而异。 但都不应破坏原来的树形、姿态。常绿树 种宜轻剪; 落叶树种休眠期移栽可不剪,生长季尤其 是高温季节移 栽可去掉2~3个主枝,甚至50%~70% 的枝叶,注意保持树形; 对萌芽力强的树种可行截干,即剪截全部 树冠。(不提倡)
(2)带土球方箱包装。
适于移植胸径20-30cm、土球直径超过 1.4m的大树,可确保安全吊运。
3)装运:
大树移栽过程中,必要时可使用起重机 械进行吊装,装运时要防止树木损伤和土 球松散;
4)假植
• 不能定植进行假植,防止失水干枯,期间 进行浇水,针叶全埋法,阔叶埋全苗的2/3。
• 3、栽植 • 方法:1)缝植法 • 2)沟植法 • 3)穴植法
掘树时,对直径大于3cm的短根伤口喷涂150mg/L ABT-1生根 粉,以促进伤口愈合。

大树移植的5个步骤

大树移植的5个步骤

大树移植是一项技术性强、难度较大的园林绿化工程,以下是五个步骤方法及注意事项:
1.移植前准备:选择适合移植的大树,评估其生长状况、健康状况以及环境适应性。

根据树种、年龄、树形等制定移植方案。

同时,还需提前准备好所需的工具和材料,如吊车、铁锹、修剪工具、支撑架、绳子等。

2.修剪和整理:在移植前对大树进行修剪和整理,以减少树冠的蒸腾作用,保持水分平衡。

修剪时要保持树形美观,避免过度损伤。

修剪后要及时对伤口进行消毒处理,防止病菌感染。

3.起挖和包裹:根据移植方案,对大树进行起挖。

起挖时要小心操作,避免损伤大树的根系和主干。

在起挖后要对树体进行包裹,以保护树体不受损伤,同时减少水分蒸发。

4.装运和移植:将大树装上运输车辆,运至目的地。

在装运过程中要保持稳定,避免损伤树体。

到达目的地后,要对大树进行再次修剪和整理,以适应新环境。

然后进行移植,栽植时要保证树体直立,根系舒展,填土压实。

5.后期养护:移植后的大树需要及时的养护管理,包括支撑固定、浇水保湿、施肥除草等。

在养护过程中要密切关注大树的生长状况,及时采取措施进行救治。

注意事项:
1.大树移植是一项技术难度较高的工作,非专业人员不要轻易尝试。

2.移植前要充分了解大树的生长习性和环境适应性,选择合适的移植方法和时间。

3.起挖和包裹时要小心操作,避免损伤树体。

4.装运和移植时要保持稳定和安全,避免损伤树体。

5.后期养护要及时、到位,确保大树能够适应新环境,顺利生长。

园林景观大树移植的栽种程序

园林景观大树移植的栽种程序

(一)大树移植前的准备工作1、树木的选择和“号苗”:按照绿化工程设计规定的树种、规格及特定的要求(树形、姿态、花色、品种),施工人员到树木栽植地进行选树。

①选择经过移栽的、生长健壮、无病虫害、树冠丰满、观赏价值高、易抽发新生枝条的壮龄树木。

野生树种宜选择在土层深厚或植物群落稀疏地段的树木。

②掌握树木生长的环境、土壤结构及干湿情况,确定选苗或采取的有效措施。

③具有便于机械吊装及运输的条件,或经过修路后能通行吊车及运输车辆。

④了解树木的权属关系,办好购树的有关手续。

2.建卡编号,对已选中的大树做出明显的标记并建卡、编号,写明树种、高度、干径、分枝点的高度、树形,主要观赏面、地点、土质、交通、存在的问题及解决的办法,然后统一编号,以便栽植时对号入座。

3.大树多植需要市政等有关单位配合,移植前应与市政、供电、交管、环卫等部门办理运苗手续,核发交通通行证,确保施工进度。

4.机具准备:挖掘前应准备好所需要的全部工具、材料、吊车及运输车辆,并指定专人负责。

5.大树切根移植:在适宜季节移植大树,可直接挖苗移栽;在非适宜植树季节移植大树或移植名贵树种及不适于修剪的树种,移栽前均应采用切根技术。

方法是一般在移植前2—3年的春、秋进行,以树干为中心,以胸径的3—4倍为半径,沿根径部划一圆形,将其分成四等份。

挖沟分两年进行,第一年先挖相对的两条沟,第二年再挖另相对的两条沟。

沟宽40—50厘米、深50—80厘米,挖掘时如遇粗根应用利斧将其砍断,或行环状剥皮,宽约10厘米,涂抹0.001%生长素(2.4—D或萘乙酸),埋入肥土,灌水促发新根。

第三年沟中长满了须根,以后挖掘大树时应从沟的外围开挖,尽量保护须根。

(二)大树的挖掘1.大树裸根移植:①落叶大乔木,灌木在休眠期均可裸根移植。

近年来,在适宜植树季节,对大规格樟树拦头后采用裸根移植,成活率较高。

②大树裸根移植其根盘大小为胸径的8—10倍。

③掘苗前应对树冠进行重剪,尤其是易萌芽的树种(悬铃木、槐树等)可在规定的留干高度进行“拦头”修剪,注意避免枝干劈裂。

简述大树移植的流程

简述大树移植的流程

简述大树移植的流程
答:大树移植的流程如下:(一)树体起掘:
1、起掘前的准备:清除树干周围2-3m内的障碍物,适当浇水,制定适当的运输路线和使用适当的工具
2、起掘和包装:①带土球软材包装②带土球方箱包装③裸根软材包扎
(二)装运:装运时应该掌握正确的吊装、运输技术,以免损伤树皮和松散土球(三)栽植:要掌握“随挖,随包,随运,随栽”的原则,移植前根据设计定点、定树、定位,栽植穴应比土球直径大40-50cm,比方箱大50-60cm。

(四)假植:如有特殊原因不能及时定植则需要假植
(五)植后养护:
1、支撑:栽植后应及时支撑固定,防止树体歪斜
2、裹干:防止书体水分散失,采用保湿、保温性良好的材料包裹枝干
3、搭棚遮阳:生长季移植应搭建遮荫棚,防止树干受强烈日晒,降低蒸腾
4、树盘处理:定植水采用小水浸灌法,适宜浇水,美观处理,防护处理
5、水肥:严格控制在之后的水肥管理,定时浇水施肥
6、树体防护:新植大树的一年生枝养分积累少,组织发育不完全,易受低温危害,应注意秋季增加光照,入冬做好保温处理。

大树移栽成活的技术方案

大树移栽成活的技术方案

大树移栽成活的技术方案
大树移栽成活的技术方案主要包括以下步骤:
1. 准备工作:了解移栽地的气候、土壤条件,确定适宜的移栽时间,并准备好必要的工具和材料,如吊车、运输车、草绳、手锯、支柱等。

同时,要提前对大树进行灌水,使其根系充分吸水。

2. 断根处理:对于需要移栽的大树,要提前进行断根处理。

在休眠季节进行移栽,有利于树木对断根的耐受,同时要修剪树冠,减少树体蒸腾面积,保持根部与树冠的平衡。

3. 根部处理:在移栽前,要对树根进行处理。

首先,要修剪树根,剪去断根头,促进新根的生长。

其次,可以使用促进生长的植物生长调节剂,如淇林旺长根进行灌根。

4. 土壤适应性:在移栽前,要对栽植区的土壤进行分析,如果土壤不适合大树的生长,需要采取相应的措施进行改良。

例如,如果土壤碱性较高,可以采取换土或者栽种抗碱树种等方法。

5. 移栽操作:在移栽过程中,要保持大树的完整性,避免损伤树干和树根。

同时,在移栽后要及时浇水,并用干土培平根部覆盖塑料薄膜,提高地温,促进生发新根。

6. 后期养护:移栽后,除了必要的支撑外,还需要进行叶面补肥、遮阴保湿等养护措施。

同时要定期浇水、施肥、修剪等,保证大树的成活和快速恢复生长。

综上所述,大树移栽成活的技术方案需要充分了解移栽地的气候和土壤条件,对大树进行断根处理、根部处理和土壤适应性分析,在移栽过程中保持大树的完整性,并及时浇水、施肥等后期养护措施。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

大树移栽技术流程大树移栽是指将胸径在20cm以上的落叶乔木和胸径在15cm以上的常绿乔木移栽到异地的活动。

大树移栽是一项难度较大的绿化工程技术,具有移栽成活困难、移栽周期长、工程量大费用高、绿化效果快而显著等特点。

影响移栽成活的因素主要有气候、季节、树种、树龄、起苗、搬运、栽植、养护等。

大树移植成活困难的主要原因为:(1)树龄大、阶段发育程度深,细胞的再生能力下降,在移植过程中被损伤的根系恢复慢;(2)树体在生长发育过程中,根系扩展范围不仅远超出树冠水平投影范围,而且扎入土层较深,挖掘后的树体根系在一般带土范围内可包含的吸收根较少,近干的粗大主干根木栓化程度高,萌生新根能力差,移植后新根形成缓慢;(3)大树形体高大,根系距树冠距离长,水分的输送有一定困难,而地上部的枝叶蒸腾面积大,移植后根系水分吸收与树冠水分消耗之间的平衡失调,如不能采取有效措施,极易造成树体失水枯亡;(4)大树移植需带的土球重,土球在起挖、搬运、栽植过程中易造成破裂。

考虑到大树移栽的特点,以及造成其难成活的诸多因素,要想提高大树移栽的成活率,就要注意起苗、吊装、运输、栽植、及养护过程中的细节问题,针对不同树种的特点制定相应的措施。

一、大树移植时间1.1大树移栽最好选择在树木休眠期进行,一般以春季萌动前和秋季落叶后为最佳时期。

北方地区四季均可移栽,但早春2-3月和11月中下旬-12月上旬进行移栽最佳,切忌在夏季树木蒸腾量大时移栽,移栽前注意天气情况,应避开高温、低温天气和大风天等。

北方最佳移栽时期是早春,但要注意避开封冻期并做好土面保护和防风防寒。

1.2建议移植时间落叶树种,在春季树木发芽前(2-3月)和秋季树木落叶后(11月中下旬-12月上旬)进行;常绿树种,在春季或雨季(7-8月)进行。

二、移植前的准备工作2.1移植树木的选择2.1.1基本要求符合设计对树木规格、质量的要求。

对移植树木的基本要求如下:(1)、无严重的病虫害;(2)、无严重的机械损伤;(3)、要具有必须的观赏性;(4)、植株健壮,生长量正常;(5)、起重及运输机械能达移植树木的现场。

2.1.2大树的来源选择苗圃培育而后定植的苗木,这种苗木经过多次移植,根系比较发达,移植成活率高。

栽植基质土壤较好,便于挖掘土球或箱板苗的土台。

不用“山苗”,这些绝大部分都是野生的实生苗,有不少没有经过移植,没有断过根,只有直根系,侧根很少。

根系分布没有规律,移植断根后损失惨重。

2.2断根处理2.2.1大树移植前的断根处理,5年内未做过移植或断根处理的大树,在移植前1-2年进行断根处理;确因工期紧张的,至少提前半年断根。

2.2.2断根应分期、分区交错进行,每年只断周长的1/3-1/2。

具体操作以树干为中心,以树干胸径的5倍为半径画圆或方,外侧开沟。

开沟规格根据树木大小和习性而定,一般开宽60-80cm,深100cm-150cm的沟,切断细根,如遇较粗的根,用锋利的修枝剪或手锯切断,使之与沟的内壁齐平,保留5cm以上的粗根(防止倒伏),于土球壁处进行约10cm的环状剥皮,涂抹生根粉(200mg/L),再回填松散的营养土,使其在根的断口处愈合,滋生新根,利于移植时的成活。

2.2.3断根时间宜在立春天气刚转暖到萌芽前或秋季落叶前进行。

2.3移植前的修剪2.3.1落叶树落叶树移植前对树冠进行修剪时,保留树冠基本骨架进行强短截,修剪时剪口尽量小,且必须平滑;修剪5cm以上的枝条时,截面涂漆或防腐剂,防止水分蒸发和腐烂。

同时,适当留些小枝以发芽展叶,有利于提高成活率。

带土移植可适当轻剪,剪去枝条的1/3左右。

2.3.1常绿树常绿树移植前一般不需修剪,定植后可剪去移植过程中的折断枝或过密枝、重叠枝、轮生枝、下垂枝、徒长枝、病虫枝等;常绿树修剪时留1-2cm木橛,不得贴根剪去。

剪后涂防腐剂或包裹剪口。

针叶树以疏枝为主,或适当回缩,修剪量可达1/5-2/5。

2.4包扎树干对移植树木的树干应进行包裹,采用草绳缠绕,从根茎开始缠至分枝点处,起到减少蒸发,减少移植过程的机械损伤的作用,定植后根据情况再行拆除。

冬季移植也可用薄膜包裹树干,翌年晚春拆除。

2.5扎冠为便于移植,用绳索适度绑扎树冠,由上而下,由内至外,依次向内收缩捆扎。

粗大枝扎冠时要在绳索部位垫橡胶垫等柔韧物,防止折断和挫伤树木。

2.6根系修整只将劈裂根、病虫根、过长根剪除或锯除。

直径2cm以上的粗根,截口要削平。

2.7标号定向移植前对所移树木进行统一编号,并用油漆标记在树干的朝南方向,以便栽植时用于指示树木朝向,保持移植树木原有方向。

2.8起苗之前、运输过程中和定植后,做叶面蒸腾抑制剂喷施,防止蒸腾过快造成萎蔫。

根据具体天气条件而定,如果空气干燥,气温偏高,则最好喷施。

乔木、灌木用代谢抑制型(促进气孔关闭,延缓树体代谢,减弱叶片及树干水分的蒸腾作用),如四川国光的国光抑蒸,稀释800-1000倍整株喷施(包括树干),以喷施不滴水为度,隔5-7天喷一次,连喷2-3次。

常绿树种用成膜型(喷洒在植物表面形成一层保护膜),如河南神润的蒸腾抑制剂,用水稀释15-20倍,于树体、枝叶均匀喷洒一遍。

三、移植方法的选择建议常绿树和落叶树的大树移植均采取带土球法移植,胸径15-20cm,土质坚硬可采用软包装土球法移植,土球直径1.5-1.8m。

胸径20-40cm考虑采用方木箱移植法,特别是土质较为疏松的情况下,方箱规格为1.8-3.0m。

一般土球、方木箱规格为胸径的7-9倍。

四、起苗重点是保证树木的地下部分尽可能少受损伤。

起苗时间要避开中午温度高时和透雨后土壤过于疏松时。

4.1带土球软包起苗土球直径小于1.3m采用网绳进行软包装。

4.1.1 带土球移植,必须保证土球完好,尤其雨季更应注意。

4.1.2土球规格按胸径的7-9倍为直径,高度为其直径的2/3左右。

4.1.3挖掘高大乔木或冠幅较大的树木前,立好支柱,支稳树木,防止倒伏。

4.1.4将包装材料,蒲包、蒲包片、草绳用水浸泡好待用。

4.1.5 掘前以树干为中心,按规定尺寸划出圆圈,在圈外挖60-80cm宽的操作沟,深至根系相应深度以下。

挖时先去表土,见表根为准,再行下挖,遇粗根(直径大于3cm的大根)必须用锯锯断,再削平,做到切口平滑,不得硬铲,以免造成劈裂或散坨。

根截面直径大于2cm的,喷涂防腐剂。

4.1.6 修坨,用铁锨将所留土坨修成上大下小,呈截头圆锥型的土球,修剪整理根系,然后根坨表面喷施生根粉溶剂,诱导大树快速生根。

4.1.7收底,土球底部不应留的过大,一般为土球直径的1/3左右。

收底时遇粗大根锯断。

4.1.8 打内腰箍,用浸好水的草绳,将土球腰部缠绕紧,随绕随拍打勒紧,腰箍宽度视土球土质而定。

一般为土球的1/3左右。

4.1.9开底沟,打好腰箍后,在土球底部向内挖一圈5-6cm宽的底沟,以利打包时兜绕底沿,草绳不易松脱。

4.1.10打包,用蒲包片、蒲包、麻袋片等将土球包严,并用草绳将腰部捆好,采用螺旋式纵向缠绕法缠土球。

4.1.11打包时绳要收紧,随绕随敲打,用双股草绳以树干为起点,稍倾斜,从上向下绕到土球底沿沟内再由另一面返到土球上面,再绕树干顺时针方向缠绕,应绕成双层草绳,第2层与第1层交叉压花。

草绳间隔一般8-10cm,如砂质壤土,还可密些。

注意绕草绳时双股绳应排好理顺。

4.1.12 打外箍,打好包后在土球腰部用草绳横绕20-30cm的腰箍,草绳缠紧,随绕随用木槌敲打,围好后将腰箍上下用草绳斜拉绑紧,避免脱落。

4.1.13完成打包后,将树木按预定方向推倒,遇有直根应锯断,不得硬推,随后用蒲包片将底部包严。

4.2木箱式起苗4.2.1土球直径大于1.3m采用木箱包装。

木箱移植的土块平面呈正方形,侧立面为上大下小的梯形,下部较上部小1/10左右。

4.2.2箱板及工具的准备根据移植树木土块的大小、尺寸必备如下材料及工具。

(1)准备4块倒梯形的壁板(厚2.5cm的木板),每块均用3条宽10-15cm与箱板同高木条竖向连接钉牢;(2)底板4块(总宽度较土块下底边长小2-5cm,每板长度较土块下底边长小2-5cm),木条2块(宽10-15cm,长与下底板总宽度相等);(3)盖板2-4块(总宽度较土块上底边长小2-5cm,每板长度较土块上底边长小2-5cm),木条2块(宽10-15cm,长与上底板总宽度相等);(4)铁腰子80-100根和10-12cm的钉子约800枚;(5)长10-12m、粗0.4寸的钢丝绳,附4个卡子和紧线器2个;(6)小板镐、铁锨及其它挖掘工具若干;(7)油压千斤顶一台,用作支撑,比树略高的木杆子3根。

4.2.3放线,先清除表土,露出表面根,按规定以树干为中心,选好树冠观赏面,划出比规定尺寸大5-10cm的正方形土块范围,尺寸必须准确。

然后在土块范围外80-100cm再划出一正方形白灰线,为操作沟范围。

4.2.4立支柱,用3-4根支柱将树支稳,呈三角或正方形,支柱应坚固,支点应在树高2/3处,支柱应与枝、干捆绑紧密,但相接处必须垫软物,不得磨损树皮。

为更牢固,支柱间也可加横杆相连。

4.2.5 挖掘,按所划出的操作沟范围下挖,沟壁规整平滑,不得向内凹陷,挖至规定深度(根系分布层以下)。

4.2.6修整土块,按规定尺寸,四角均应较木箱板大出5cm,土块面平滑,不得有砖石或粗根等突出土块。

土块上不能上人,避免土坨塌裂。

4.2.7装板,先装四面的边板,然后装底板,最后装上板。

板的上口略低于土块1-2cm,下口高于土块底边1-2cm。

4.2.8上箱板时土台四角用蒲包片垫好再靠紧箱板,靠紧后暂用木棍与坑边支牢。

检查合格后用钢丝绳围起上下两道放置,位置分别置于上下沿的15-20cm处。

两道钢丝绳接口分别置于相对的方向,钢丝绳接口处套入紧线器挂钩内,注意紧线器应稳定在箱板中间的带上。

为使箱板紧贴土块,四面均用1-2个圆木棍垫在绳板之间,用紧线器收紧钢丝绳,随紧随用木棍敲打钢丝绳,直至发出金属弦音为止。

4.2.9钉箱板,用加工好的铁腰子将木箱四角连接,钉铁腰子,应距两板上下各5cm处为上下两道,中间每隔8-10cm一道,必须钉牢,钢钉应稍向外倾斜,钉入,钉子不能弯曲,铁皮与木带间应绷紧,敲打出金属弦音后方可撤除钢丝绳。

2.5cm以上木箱也可撤出圆木后再收紧钢丝绳。

4.2.10掏底,将四周沟槽再下挖30-40cm深后,从相对两侧同时向土块内进行掏底,掏底宽度相当安装单板的宽度,掏底时留土略凸出于箱板下沿1-2cm。

遇粗根应略向土块内将根锯断。

4.2.11掏好一块板的宽度应立即安装,装时使底板一头顶装在木箱边板的木带上,下部用木墩支紧,另一头用油压千斤顶顶起,待板靠紧后,用钢钉钉牢铁腰子,用圆木墩顶紧,撤出油压千斤顶,随后用支棍在箱板上端与坑壁支牢,坑壁一面应垫木板,支好后方可继续向内掏底。

相关文档
最新文档
