砂砾石施工工艺
砂砾石垫层施工工法

砂砾石垫层施工工法一、引言砂砾石垫层是一种在道路、铁路、机场跑道等基础结构中常用的施工工法。
它由不同粒径的砂砾石混合而成,能够提供良好的排水性能和承载力,起到支撑和稳定上层结构的作用。
本文将介绍砂砾石垫层的施工工法及其重要性。
二、砂砾石垫层的施工原则1.材料选择在施工前,需要选择合适的砂砾石材料。
一般要求砂砾石具有良好的力学性能、较强的抗压和抗剪切能力,并且粒径分布均匀。
常用的砂砾石材料有天然砾石和人工砾石两种,根据具体工程需求进行选择。
2.施工厚度砂砾石垫层的施工厚度需要根据工程的要求进行确定。
一般情况下,砂砾石垫层的厚度在100~300mm之间。
施工时需要控制好厚度,避免过厚或过薄,确保垫层的承载力和排水性能良好。
3.施工方式砂砾石垫层的施工方式有手工施工和机械施工两种。
手工施工适用于小面积、较小厚度的垫层施工,施工简单但效率较低。
机械施工适用于大面积、较大厚度的垫层施工,能够提高施工效率和质量。
三、砂砾石垫层的施工步骤1.基层处理在进行砂砾石垫层的施工前,首先需要对基层进行处理。
基层表面应平整、坚实,去除松散的土壤和碎石。
如有坑洼或凹凸不平的地方,应先进行修复和调整,确保基层的平整性和稳定性。
2.铺设土工布在基层处理完成后,需要铺设土工布。
土工布能够有效分离砂砾石层和基层,避免其相互渗透和混合,保证垫层的稳定性。
土工布要选用质量良好的材料,并确保其完整性和覆盖范围。
3.铺设砂砾石在铺设土工布后,可以开始铺设砂砾石。
以均匀的方式将砂砾石铺满整个施工区域,并平整压实,确保厚度均匀一致。
根据需要,可以采取分层铺设、压实和校平等措施,提高垫层的稳定性和质量。
4.压实与湿润铺设完成后,需要对砂砾石垫层进行压实。
压实能够提高砂砾石之间的接触密度和抗剪强度,增加垫层的承载力。
同时,施工过程中需要进行湿润处理,确保砂砾石与基层之间的黏结效果,提高垫层的稳定性。
5.验收和偏差修正施工完成后,需要进行验收和偏差修正。
基床表层级配碎石(级配砂砾石)施工工艺

基床表层级配碎石(级配砂砾石)施工工艺一、适用范围新建铁路武汉至广州客运专线四标段(XXTJIV)第六单元全段路基基床表层填筑施工,包括路堑地段基床换填施工。
二、施工准备1.级配碎石或级配砂砾石备料充足。
2.拌合场内不同粒径的碎石、卵石或砂砾等集料分别堆放。
3.大面积填筑前,应根据初选的摊铺、碾压机械及试生产出的填料,进行现场填筑压实工艺试验,确定填料级配、施工含水率、松铺厚度和碾压遍数、机械配套方案、施工组织。
试验段长度不宜小于100m。
4.基床表层填筑前应检查基床底层几何尺寸,核对压实标准,不符合标准的基床底层应进行修整,达到基床底层验收标准。
三、施工工艺1.填料的选择①级配碎石A.颗粒的粒径、级配符合“基床表层级配碎石粒径级配表”中规定,且0.5mm以下的细集料中粒径小于0.075mm的颗粒含量应≤66%。
基床表层级配碎石粒径级配表B.在粒径大于22.4㎜的粗颗粒中带有破碎面的颗粒所占的质量百分率不少于30%;粒径大于1.7mm的集料的洛杉矶磨损率不大于50%;粒径大于1.7mm的集料的硫酸钠溶液浸泡损失率不大于12%;粒径小于0.5mm的细集料的液限不大于25%,其塑性指数小于6%;黏土及其他杂质含量的质量百分率小于等于0.5%。
C.与下部填土间应满足D15<4D85的要求。
不能满足此项要求时,基床表层采用颗粒级配不同的双层结构,或在基床底层表面铺设土工合成材料。
但当下部为化学改良土时,可不受此项规定限制。
②级配砂砾石A.级配砂砾石颗粒的粒径、级配应符合“砂砾石的级配范围表”中规定。
B.级配曲线应接近圆滑,某种尺寸的粒径不应过多或过少。
C.与下部填土间应满足D15<4D85的要求。
不能满足此项要求时,基床表层采用颗粒级配不同的双层结构,或在基床底层表面铺设土工合成材料。
但当下部为改良土时,可不受此项规定限制。
砂砾石的级配范围表D.颗粒中细长及扁平颗粒含量不应超过20%,黏土团及有机质含量不应超过2%。
砂砾石垫层施工方法

砂砾石垫层施工方法一、施工准备(一)材料1、砂砾石垫层主要采用天然砂砾石、中粗砂等材料。
2、砂砾石垫层应采用级配良好的材料,不得采用风化石块或含泥量很大的砂砾石。
(二)作业条件1、施工前应进行验槽,将基底表面浮土、淤泥、杂物等清除干净,并不得有积水。
2、根据设计要求,确定砂砾石垫层的厚度、宽度和长度。
3、准备好垫层所需的材料,包括砂砾石、中粗砂等。
4、准备好施工机具,如搅拌机、平板振动器、压路机等。
二、施工工艺流程(一)铺设砂砾石垫层1、铺设前应对基底进行清理,并洒水湿润。
2、根据设计要求,铺设砂砾石垫层。
对于较厚的垫层,可分两层铺设。
3、铺设时应保证垫层的平整度和密实度,不得有粗细颗粒分离现象。
4、砂砾石垫层铺设完毕后,应立即进行压实。
可采用平板振动器或压路机进行压实,压实度应符合设计要求。
(二)注意事项1、砂砾石垫层应采用级配良好的材料,不得采用风化石块或含泥量很大的砂砾石。
2、铺设时应保证垫层的平整度和密实度,不得有粗细颗粒分离现象。
3、压实时应采用平板振动器或压路机进行压实,压实度应符合设计要求。
4、砂砾石垫层施工完毕后,应进行质量检验,检验合格后方可进行下一道工序的施工。
三、质量标准及检验方法(一)质量标准1、砂砾石垫层应采用级配良好的材料,不得采用风化石块或含泥量很大的砂砾石。
2、砂砾石垫层的厚度、宽度和长度应符合设计要求。
3、垫层的平整度和密实度应符合要求,不得有粗细颗粒分离现象。
4、垫层的压实度应符合设计要求。
(二)检验方法1、用钢尺检查垫层的宽度和长度,用直尺或水准仪检查垫层的标高。
2、用平板振动器或压路机进行压实试验,检查垫层的密实度。
砂砾垫层施工方案一、工程概述本工程为某小区住宅楼基础施工阶段,根据设计要求,需要在地基上铺设一层砂砾垫层,以提高地基的承载力和稳定性。
砂砾垫层厚度为300mm,采用天然级配的砂砾料进行铺设。
本施工方案旨在明确砂砾垫层的施工工艺、质量要求和安全措施,确保施工顺利进行。
砂砾石道路施工工艺流程

砂砾石道路施工工艺流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!砂砾石道路施工工艺流程详解砂砾石道路,因其材料易得、施工简便、成本较低,常被广泛应用于乡村公路、临时道路和工地通道等。

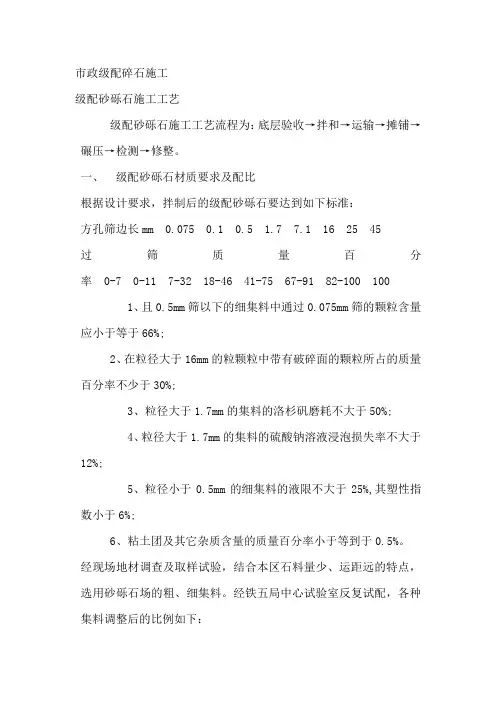

市政级配碎石施工

市政级配碎石施工级配砂砾石施工工艺级配砂砾石施工工艺流程为:底层验收→拌和→运输→摊铺→碾压→检测→修整。
一、级配砂砾石材质要求及配比根据设计要求,拌制后的级配砂砾石要达到如下标准:方孔筛边长mm 0.075 0.1 0.5 1.7 7.1 16 25 45过筛质量百分率 0-7 0-11 7-32 18-46 41-75 67-91 82-100 100 1、且0.5mm筛以下的细集料中通过0.075mm筛的颗粒含量应小于等于66%;2、在粒径大于16mm的粒颗粒中带有破碎面的颗粒所占的质量百分率不少于30%;3、粒径大于1.7mm的集料的洛杉矾磨耗不大于50%;4、粒径大于1.7mm的集料的硫酸钠溶液浸泡损失率不大于12%;5、粒径小于0.5mm的细集料的液限不大于25%,其塑性指数小于6%;6、粘土团及其它杂质含量的质量百分率小于等到于0.5%。
经现场地材调查及取样试验,结合本区石料量少、运距远的特点,选用砂砾石场的粗、细集料。
经铁五局中心试验室反复试配,各种集料调整后的比例如下:2-4CM砂砾石:1-3CM砂砾石:0.5-2CM砂砾石:0.5-1CM砂砾石:石粉:水=12:19:15:24:30:4.8。
经坚固性试验,硫酸钠溶液浸泡损失率为5.0%;经磨耗试验,洛杉矶磨耗率为32.3%;石粉液限为20.4%,塑性指数为5.8%。
各种规格集料均满足相应的标准。
二、级配砂砾石拌和、运输采用山西榆次筑路机械厂生产的SWB300型水泥稳定土拌和调设备。
该设备配备5个容量各为6.5M3的配料斗,通过电磁调速电机(调速范围为1250~125r/min),结合各种集料的容重和比例进行调速。
一旦调速电机调试好后不能随意调整。
各种集料从料斗出料口出来后,经输送皮带传送至拌和缸。
拌和缸为二个18.5Kw的三相异步电动机带动的强制式搅拌机。
该搅拌缸的生产效率要可达200~250m3/小时。
经搅拌缸拌制后的成品经传输皮带传至成品料仓。

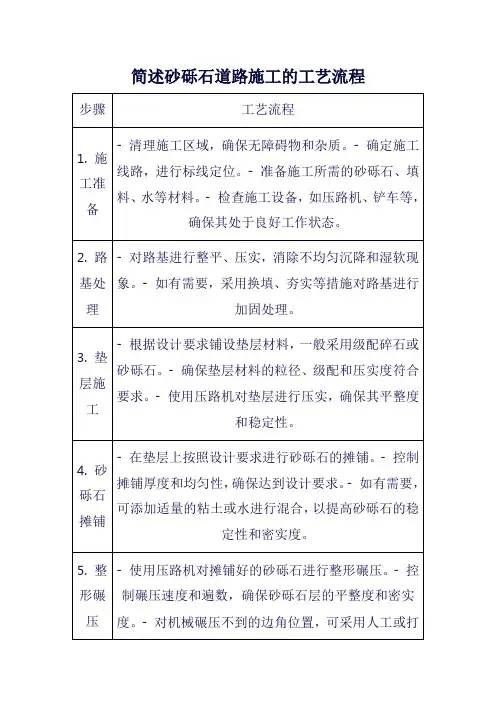

简述砂砾石道路施工的工艺流程

- 根据设计要求铺设垫层材料,一般采用级配碎石或砂砾石。- 确保垫层材料的粒径、级配和压实度符合要求。- 使用压路机对垫层进行压要求进行砂砾石的摊铺。- 控制摊铺厚度和均匀性,确保达到设计要求。- 如有需要,可添加适量的粘土或水进行混合,以提高砂砾石的稳定性和密实度。
5. 整形碾压
- 使用压路机对摊铺好的砂砾石进行整形碾压。- 控制碾压速度和遍数,确保砂砾石层的平整度和密实度。- 对机械碾压不到的边角位置,可采用人工或打夯机进行夯实。
6. 质量检查
- 对施工完成的砂砾石道路进行质量检查。- 检查道路的平整度、密实度、厚度等指标是否符合设计要求。- 如有不合格部分,及时进行修补和整改。
简述砂砾石道路施工的工艺流程
步骤
工艺流程
1. 施工准备
- 清理施工区域,确保无障碍物和杂质。- 确定施工线路,进行标线定位。- 准备施工所需的砂砾石、填料、水等材料。- 检查施工设备,如压路机、铲车等,确保其处于良好工作状态。
2. 路基处理
- 对路基进行整平、压实,消除不均匀沉降和湿软现象。- 如有需要,采用换填、夯实等措施对路基进行加固处理。
7. 养生与维护
- 对施工完成的砂砾石道路进行养生和维护。- 定期进行洒水养护,避免车辆通行造成损坏。- 如需进行表面处理,如刻纹、涂装等,以提高道路的使用寿命和美观度。
8. 交工验收
- 提交施工完成的砂砾石道路进行交工验收。- 验收合格后,方可交付使用。
砂砾石隧洞施工方案

砂砾石隧洞施工方案1. 概述砂砾石隧洞施工是一种常见的隧洞工程施工方法。
本文将介绍砂砾石隧洞施工方案的设计和实施过程,以及相关注意事项。
2. 设计方案2.1 砂砾石选择在砂砾石隧洞施工过程中,首先需要选择合适的砂砾石。
一般来说,砂砾石的粒径应满足工程要求,同时需要具备一定的坚固性和抗压强度。
在选择砂砾石时,还需要考虑地质条件,确保其能够满足工程的安全性要求。
2.2 隧道设计在进行砂砾石隧洞施工时,需要详细设计隧道的布置和尺寸。
设计包括隧洞的纵断面、横断面、隧道进口和出口的设计以及支护结构的选型等。
设计时需要综合考虑隧洞的使用功能、地质条件和使用寿命等因素。
2.3 施工工艺流程砂砾石隧洞施工的工艺流程一般包括以下几个步骤:1.地质勘察和模拟分析:在隧道施工之前,需要进行地质勘察和模拟分析,了解地质条件和地下水状况,为后续施工提供参考和决策依据。
2.隧洞开挖:根据设计要求,采用合适的隧道开挖方法进行开挖施工。
砂砾石作为隧道衬砌材料,需要在开挖过程中进行支护,以确保施工安全。
3.清理和加固:在隧道开挖完成后,需要对施工现场进行清理,并对隧道进行加固处理,以增强其稳定性和抗震性能。
4.隧道衬砌:在隧道加固完成后,开始进行砂砾石的衬砌工作。
衬砌过程中,需要确保砂砾石的均匀分布,并按照设计要求进行施工。
5.砂砾石填充:砂砾石衬砌完成后,需要对隧道进行填充工作。
填充过程中需要注意砂砾石的压实性和稳定性,避免出现空洞和沉降等现象。
6.支护结构施工:根据需要,可以在隧道施工过程中加设支护结构,以提高隧道的稳定性和安全性。
2.4 施工设备和人力砂砾石隧洞施工需要配备合适的施工设备和人力。
常用的施工设备包括挖掘机、推土机、卡车等,用于开挖和运输砂砾石。
人力方面,则需要具备相关施工经验和技能的工人,以确保施工质量和安全。
3. 注意事项3.1 地质条件评估在进行砂砾石隧洞施工前,必须对地质条件进行充分的评估和分析。
特别要注意地下水情况和岩石状况,以及可能存在的地质灾害风险。
砂砾石路面施工工艺

砂砾石路面施工工艺
(1)路基填压实作业:填料在铺料、平整、洒水润湿,并要求洒水后进行碾压压实,碾压遍数通过试验确定。
拟选用YZ-12T振动碾,采用进退错距法,进行施工碾迹搭压宽度不应小于0.1m,碾压时行驶速度为2km/h。
搭接位置不小于平行路轴线方向0.5m,顺道路轴线方向行驶,机械碾压不到的边角部位,采用12马力蛙式打夯机夯实,局部人工木夯夯实。
在路肩施工完毕后施工,即可用汽车运砂、碎石料至施工地段上进行路面面层施工,用人工运至现场工作面上进行摊铺,摊铺的厚度应达到设计要求,再用振动压路机压实。
砂砾石的质量应符合规范要求,且级配良好、不得有超粒径的现象发生。
(2)路面层施工
1、准备工作。
包括放样、布置料堆、整理路基和拌制石灰。
过稀或不均匀,都将直接影响到基层的强度和稳定性。
2、摊铺砂砾石料:将事先准备好的石料按松铺厚度一次铺足。
石灰比控制在10%;松铺系数为 1.2~1.3左右按设计要求的宽度及厚度进行摊铺。
3、初步碾压:初碾的目的是砾石料颗粒间碾压紧,但仍包留有一定数量的空隙,以便泥浆能灌进去。
因此以选用振动
压路机进行碾压为宜。
碾压遍数不超过2—4遍(后轮压完路面全宽,即为1遍),碾压至碎石无松动情况为度。
4、碾压:待表面已干而内部尚处于半湿状态时,再用三轮压路机或振动压路机继续碾压,并随时注意将嵌缝料反匀,直碾压到无明显轮迹及在碾轮下材料完全稳定为止。
在碾压过程中,每碾压1~2遍后,即撒铺薄层石屑并扫匀,再进行碾压,以使砾石料缝隙内的泥浆泛到表面与所撒石屑粘结成整体。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
砂砾石施工工艺
(1)工艺流程:
检验砂石质量→分层铺筑砂石→洒水→夯实或碾压→找平验收
(2)对级配砂石进行技术鉴定,如是人工级配砂石,应将砂石拌合均匀,其质量均应达到设计要求或规范的规定。
(3)分层铺筑砂石。
1)、铺筑砂石的每层厚度,一般为15~20cm,不宜超过30cm,分层厚度可用样桩控制。
视不同条件,可选用夯实或压实的方法。
大面积的砂石垫层,铺筑厚度可达35cm,宜采用6~10t的压路机碾压。
2)、砂和砂石地基底面宜铺设在同一标高上,如深度不同时,基土面应挖成踏步和斜坡形,搭槎处应注意压(夯)实。
施工应按先深后浅的顺序进行。
3)、分段施工时,接槎处应做成斜坡,每层接岔处的水平距离应错开0.5~1.0m,并应充分压(夯)实。
4)、铺筑的砂石应级配均匀。
如发现砂窝或石子成堆现象,应将该处砂子或石子挖出,分别填入级配好的砂石。
(4)洒水:铺筑级配砂石在夯实碾压前,应根据其干湿程度和气候条件,适当地洒水以保持砂石的最佳含水量,一般为8~12%。
(5)夯实或碾压;夯实或碾压的遍数,由现场试验确定。
用木夯或蛙式打夯机时,应保持落距为400~500mm,要一夯压半夯,行行相接,全面夯实,一般不少于3遍。
采用压路机往复碾压,一般碾压不少于4遍,其轮距搭接不小于50cm。
边缘和转角处应用人工或蛙式打夯机补夯密实。
